建设工程竣工结算阶段的工程造价管理分析 吴晗

合集下载

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析

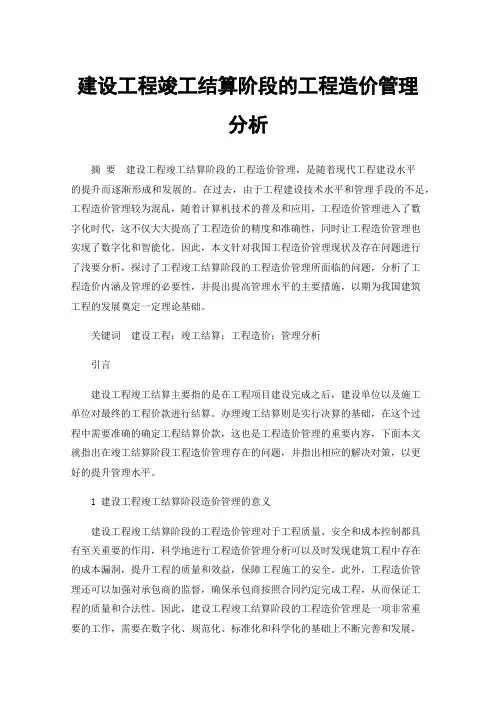

建设工程竣工结算阶段的工程造价管理分析摘要建设工程竣工结算阶段的工程造价管理,是随着现代工程建设水平的提升而逐渐形成和发展的。

在过去,由于工程建设技术水平和管理手段的不足,工程造价管理较为混乱,随着计算机技术的普及和应用,工程造价管理进入了数字化时代,这不仅大大提高了工程造价的精度和准确性,同时让工程造价管理也实现了数字化和智能化。

因此,本文针对我国工程造价管理现状及存在问题进行了浅要分析,探讨了工程竣工结算阶段的工程造价管理所面临的问题,分析了工程造价内涵及管理的必要性,并提出提高管理水平的主要措施,以期为我国建筑工程的发展奠定一定理论基础。

关键词建设工程;竣工结算;工程造价;管理分析引言建设工程竣工结算主要指的是在工程项目建设完成之后,建设单位以及施工单位对最终的工程价款进行结算。

办理竣工结算则是实行决算的基础,在这个过程中需要准确的确定工程结算价款,这也是工程造价管理的重要内容,下面本文就指出在竣工结算阶段工程造价管理存在的问题,并指出相应的解决对策,以更好的提升管理水平。

1 建设工程竣工结算阶段造价管理的意义建设工程竣工结算阶段的工程造价管理对于工程质量、安全和成本控制都具有至关重要的作用,科学地进行工程造价管理分析可以及时发现建筑工程中存在的成本漏洞,提升工程的质量和效益,保障工程施工的安全。

此外,工程造价管理还可以加强对承包商的监督,确保承包商按照合同约定完成工程,从而保证工程的质量和合法性。

因此,建设工程竣工结算阶段的工程造价管理是一项非常重要的工作,需要在数字化、规范化、标准化和科学化的基础上不断完善和发展,为工程的顺利实施和提高工程质量、保障工程安全和控制工程成本提供更加有效的保障。

2 竣工结算阶段工程造价管理的主要目标及内容2.1 竣工结算阶段工程造价管理的主要目标建筑工程竣工结算阶段实行工程造价管理的主要目标是全面科学的控制建筑工程成本支出,并在此基础上优化工程质量、安全和效益。

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析一个工程项目的顺利竣工通常是多方面因素作用的结果,其中,工程造价管理也是至关重要的一项工作。

造价管理的水平决定着建筑工程的成本、收益以及工程的水平。

本文就工程建设的竣工结算的造价管理进行探究。

标签:建设工程;竣工结算;工程造价;管理1、工程竣工结算阶段审核和造价管理含义现代建筑工程建设中,要注释建设的每一环节,其中竣工结算阶段也是比较重要的一个环节。

要想对建筑工程造价管理进行了解,就要重视对工程的竣工阶段进行了解。

建筑工程的竣工结算,主要是指建筑工程承包单位在规定时间内按照合同要求完成建筑工作,在工程质量检验合格后,由建筑工程承包企业进行工程审核,以及对建筑工程结算的造价进行审核,并最终进行确定造价。

在建筑工程竣工结算阶段,主要审核任务是进行工程结算、财务决算,同时在进行造价审核时,要对建设的各个阶段的造价进行仔细审核,重视审核的每一步,确保审核的质量。

2、建筑工程竣工结算阶段的造价管理措施2.1 审核编制范围首先,就建筑工程而言,结算项目工程范围应与工程项目的承包合同规定一致,这样就不会将其他施工企业负责的工程内容混淆计算。

另外,建筑施工单位在进行审核工作时,需要核对工程内容是否与相关合同条款要求相符,确保质量合格。

另外,为了确保建筑工程施工中竣工结算的编制以及审核的科学合理性,需要采取工程量清单计价方式以及定额计价方式,并按照规定进行实施。

就传统的定额计价方式,在选择工程量清单计价,就可以避免招标工作的盲目性、随意性,这样就能够使评标委员会的行为得到有效的规范化,不仅可以反映建筑工程的成本,而且还可以更好的控制工程造价以及施工单位的公平竞争。

无论进行哪种方式实施结算,其竣工结算费用都是通过投标报价、设计变更、工程签证以及业主方要求新增内容共同组成的最后结算价。

2.2 严格计算工程量工程量是按定额约定计算规则计算所得,以物理单位或自然计量单位表示建筑物各分部分项工程或结构建构的数量,工程量包括两方面的含义:计量单位和工程数量。

建设工程竣工结算阶段的工程造价管理分析_2

建设工程竣工结算阶段的工程造价管理分析_2

建设工程竣工结算阶段的工程造价管理分析发布时间:2021-09-16T05:12:16.317Z 来源:《中国建设信息化》2021年11期作者:涂佩佩[导读] 在对文章进行分析和讨论后,发现在施工项目的完成和计算阶段引入涂佩佩浙江省建工集团有限责任公司浙江杭州 310000摘要:在对文章进行分析和讨论后,发现在施工项目的完成和计算阶段引入成本控制具有重要的现实意义,直接影响到施工作业的经济效果,更重要的是影响相关制造商的业务发展。

掌握有效的成本管理策略对促进建筑公司的业务发展起着非常重要的作用。

关键词:建设工程;竣工结算;工程造价;管理中图分类号: 文献标识码:A引言随着我国现代社会的不断发展和国民经济的快速增长,对建设项目的投资不断增加,建筑工程公司之间的竞争压力也越来越大。

在这样的建筑业发展态势下,建筑工程公司不仅在施工准备阶段要适当地管理成本,而且还应在施工管理阶段有效控制成本,并管理所有后续环节,特别是项目竣工完成和结算阶段的项目成本管理尤为重要。

本文主要对项目竣工完成和结算阶段的实际情况进行总结和分析,并介绍了当前的现状和成本管理策略,以促进项目的进展和发展。

1建设工程竣工结算阶段造价管理的具体分析(1)成本控制人员应熟悉图纸,对已完成的有关文件进行详细的分析,仔细检查项目数量,并确保数据的准确性得到充分验证。

对于未实现的项目,必须完成扣除计算。

(2)在现场仔细检查并让负责人员签字,以确保它是真实有效的。

作为完成和结算阶段的成本经理,需要参加项目,核实相关数据,核实技术计算的准确性,并注意价格调整的合理性。

应该查看签证表格的内容,土地设计的质量以及作业中包含的内容,以避免重复和错误。

要解决此问题,需要删除重复的元素和内容及时改善内容的错误配置。

(3)审查施工合同并严格管理。

管理员必须在完成和解决阶段审查和管理施工合同,并适当解决过程中出现的纠纷。

特别是需要检查建设项目的范围,确定确切的建设期限并提出投诉。

建筑工程项目竣工结算阶段的工程造价管理分析

建筑工程项目竣工结算阶段的工程造价管理分析

建筑工程项目竣工结算阶段的工程造价管理分析摘要:本文主要分析了建筑工程竣工结算阶段的造价的概念以及存在的问题,并提出了建筑工程竣工结算阶段管理造价的一些对策。

关键词:建筑;竣工结算;造价;管理引言在整个工程造价管理中,工程竣工结算阶段的造价管理一直发挥着重要作用,关乎整个工程的经济利益和效益。

所以说,做好工程造价管理,尤其是工程竣工结算阶段的造价管理,是我们必须加以关注的问题,不容半点马虎。

1 建筑工程竣工结算阶段的造价简介竣工结算是指工程的承包单位按照合同约定的内容执行完成,经建设单位、监理单位及相关单位验收且质量合格后,由承包单位编制,建设单位进行审核,最终确定工程结算造价的过程。

这个阶段的主要任务就是执行工程决算和财务决算两个不同角度的工程决算,与此同时,要引入工程审计工作,务必保证前面各阶段造价控制措施能够落到实处。

有效地控制竣工验收阶段的工程造价,对建设工程项目的最后造价或最终工程财务决算的确定都具有十分重要的意义。

竣工结算首先要了解施工图纸,熟悉竣工相关的详尽信息,求出整个工程的工程量,注意要把没有做的工作在核算时剔除。

其次,为了保证造价的准确性,工程造价结算时在工地现场要对工程量进行一一核对,对工程量计算的过程,对材料调价的合理性等都要检查。

此外,要对签证单的内容与设计图纸定额中所包含的内容严格检查,避免工作量重复,如果出现重复,对于重复的部分要予以扣除。

2.竣工阶段造价工程结算管理存在的问题2.1竣工结算资料申报不及时竣工结算造价管理阶段存在的问题之一就是竣工结算资料传递不及时,在工程完成后,施工单位极易出现资料传递不及时,资料不齐全等问题,致使竣工结算困难,影响竣工结算的准确性。

竣工结算资料传递不及时主要体现在以下几个方面,第一,竣工结算资料不完整,工程结算申请单、工程竣工报告、竣工图等资料常出现传递不及时问题,导致出现竣工结算资料传递不及时问题,建设单位难以获得完整的审核结算书,影响工程结算工作的顺利实施。

建筑工程竣工结算阶段的工程造价管理分析

建筑工程竣工结算阶段的工程造价管理分析

建筑工程竣工结算阶段的工程造价管理分析摘要:本文将从当前建筑工程竣工结算阶段工程造价管理的概况出发,阐述竣工结算阶段工程造价管理的重要性,对建筑工程竣工结算阶段工程造价管理的主要措施进行分析与探究,希望为相关人员提供一些帮助和建议,更好地开展工程造价管理工作。

关键词:造价管理;结算阶段;建筑工程引言:伴随国内经济水平的提高,建筑行业得到了飞速发展。

在建筑工程中,竣工结算阶段工程造价管理能够实现有效的事后控制,直接关系到工程整体的经济效益,这使得结算阶段工程造价管理尤为重要,施工单位应给予充分的重视。

因此,研究建筑工程竣工结算阶段工程造价管理的主要措施具有一定现实意义。

一、当前建筑工程竣工结算阶段工程造价管理的概况对于工程造价控制来讲,竣工结算阶段是最后一个造价管理环节,施工单位必须以当前工程造价管理相关规范为基础,严格依据合同要求,细致、全面地计算和审核建设单位的设计变更、隐蔽签证、现场签证、联系单等。

应前往施工现场,检查施工过程和竣工图是否保持一致,是否满足工程变更、合同规定、图纸等要求。

只有将工程完成状况了然于胸,才可以对工程结算进行合理编制,使竣工结算阶段的最后一个环节得到有效控制。

二、建筑工程竣工结算阶段工程造价管理的主要措施要想有效提升竣工结算阶段工程造价管理的整体质量,应从保证合同条款的公平性、整理和收集结算资料、提高对竣工结算的重视、提升工作人员业务素质等方面入手。

(一)保证合同条款的公平性通常来讲,结算编制主要将合同作为基础来开展各项工作,合同条文是结算编制的依据,这使得结算结果通常由合同表达方式、完整程度所决定。

要想提升竣工结算阶段工程造价管理的整体质量,订立合同时应坚始终坚持公平性原则,若合同有失公平则不具备有效性[1]。

但是在具体工程中,建筑市场属于买方,这使得建设单位始终占据着主导地位,当建设单位对招标文件进行起草时,会将一些有失公平、苛刻的条款添加进去,使建设单位责任小、权力大,分配风险缺乏合理性。

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析

Construction & Decoration76 建筑与装饰2023年5月上 建设工程竣工结算阶段的工程造价管理分析程宝路信永中和工程管理有限公司 上海 200120摘 要 建筑行业现代化发展的趋势下,工程造价成为人们关注的主要方面,工程企业在参与各类项目时需将造价管理放在关键位置,通过全新的造价管理体系提升项目效益。

但传统的造价管理理念存在诸多问题,在提升造价管理水平方面,企业需推行全过程管理机制,按照各个阶段的项目特征采取更有针对性的管理策略。

基于此,本文以建设工程的竣工结算阶段作为研究对象,详细分析了这一阶段的造价管理对策,对同类型项目具有指导价值。

关键词 建设工程;竣工结算阶段;造价管理;策略Analysis of Project Cost Management in Construction Project Completion Settlement StageCheng Bao-luShineWing Construction Management Co., Ltd., Shanghai 200120, ChinaAbstract Under the trend of the modernization development of the construction industry, the project cost has become an important aspect of people’s attention. Engineering enterprises need to put the cost management in the key position when they participate in various projects, and improve the project efficiency through the new cost management system. However, there are many problems in the traditional cost management concept. In improving the cost management level, enterprises need to implement the whole-process management mechanism and adopt more targeted management strategies according to the project characteristics of each stage. Based on this condition, this paper takes the completion settlement stage of the construction project as the research object, and analyzes the cost management countermeasures of this stage in detail, which has guiding value for the same type of projects.Key words construction project; completion settlement stage; cost management; strategy引言目前我国的工程市场上陆续兴建了各种规模、类型的建设项目,在行业发展的过程中出现了很多全新的建设工艺与施工技术,对提高工程质量提供了技术保障。

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析

建设工程竣工结算阶段的工程造价管理分析摘要:建设项目的成本控制关系到施工企业的经济效益和成本控制,对于建设项目的成本控制具有非常重要的现实意义,直接决定着建设项目的经济效益能否最大化。

在建设项目的竣工和计算阶段,其成本管理通常受到许多因素的影响,并且存在一些对企业有一定影响的问题。

因此,在施工对象的完成和计算阶段引入成本控制具有重要的现实意义,直接影响到施工作业的经济效果。

更重要的是影响相关制造商的业务发展。

掌握有效的成本管理策略对促进建筑公司的业务发展起着非常重要的作用。

关键词:建设工程;竣工结算阶段;工程造价;管理引言由于建设工程竣工结算内容多、核算内容复杂,要求造价审核员准确把握竣工结算审核要点,认真落实建设工程竣工结算造价控制措施,确保建设工程造价有效控制。

竣工结算审核是建筑工程造价控制的重要环节,竣工结算审核的准确性、全面性直接影响工程投资造价,因此加强竣工结算审核有利于维护国家及建设单位利益,同时也能保护施工企业合法权益。

1竣工结算阶段造价管理的存在的问题1.1管理意识不到位首先,许多成本经理经常使用传统的管理方法来执行他们的日常操作。

不能满足现代建筑技术的发展需求,会造成成本控制效率和质量的漏洞。

其次,尚未充分提高完成阶段的成本控制意识,并且并复制了其他最佳实践模型。

从表面上看,结果是好的,但实际上仍然存在严重的冲突。

1.2 竣工结算金额超出设计成本项目成本控制贯穿于整个项目管理的始终。

在我们审计的项目中,仍然会出现工程竣工结算金额超过合同价格甚至超过核定金额的现象,增加了工程竣工结算审计的难度,需要和施工单位沟通协商,力争将项目成本控制在目标范围内。

竣工结算审计工作结束后需要分析超目标成本的原因,并要及时进行上报审批并最终确定审计结果。

2工程竣工结算阶段的工程造价管理措施2.1 设计阶段根据相关数据的研究,设计阶段的成本仅占项目总成本的不到1%,但在项目决策正确的前提下,对项目成本的影响超过75%。

探讨工程造价全过程管理的重点问题和对策吴瀚

探讨工程造价全过程管理的重点问题和对策吴瀚

探讨工程造价全过程管理的重点问题和对策吴瀚发表时间:2019-12-30T15:27:52.733Z 来源:《城镇建设》2019年第23期作者:吴瀚[导读] 建筑工程管理中全过程造价控制的运用,可全面提高造价控制水平,促使工程效益目标的实现摘要:建筑工程造价全过程管理主要是利用科学的管理手段与方式来对工程造价加以管理,使得在建筑工程项目实施中,工程的设计与施工方案不断优化与调整,以工程的实际情况为基础,对工程资金加以规划利用与管理控制的过程。

建筑工程管理中全过程造价控制的运用,可全面提高造价控制水平,促使工程效益目标的实现。

本文基于探讨工程造价全过程管理的重点问题和对策展开论述。

关键词:探讨工程造价;全过程管理;重点问题和对策引言工程造价管理工作是工程建设项目管理工作中极为重要的一部分,进行工程全过程造价把控工作,其中包含了很多管理内容,也跟很多管理人员都有关联,在建筑工程建设中执行全过程的工程造价把控的最终目的,就是为了切实增加项目企业的根本利益、提高业主单位资金投入效果、有效控制工程进度,合理降低工程成本。

1工程造价全过程管理的含义从建筑工程造价管理的实施来看,很多因素都会影响其管理的效果,因此,工程造价全过程管理受到内外部因素、稳定与不稳定因素等的影响。

工程造价全过程管理从项目规划设计的初始阶段、建设施工阶段、完工使用的后期阶段对工程造价加以管理与控制,实现了建筑工程投资资金的合理分配与利用,避免了工程实施中资源的浪费等,有利于提升工程的经济与社会效益。

2全过程造价管理的重要性为了更好的使大家管理进行资源的节省和水平的提升,就必须要在把控良好作用的同时,采用优质的管理水平进行借鉴,通过加强工程质量的施工水平和施工模式,利用多种施工环节和任一环节搭配的情景下,实现多领域多环节之间的有效顺利衔接。

提升整体有效发挥的作用,使得建筑工程期间所耽误的错误和投资问题得到极大的抑制,而且利用多种把控手段和把控影响,对于建筑工程的全面实施和全面施工资料管理利用多种质量问题进行有效的控制,是建筑工程顺利完成的效果和完成期限能得到更大的保证。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建设工程竣工结算阶段的工程造价管理分析吴晗
摘要:工程竣工结算是建筑工程控制造价的最后步骤,是对工程效果和投资结
果的整体考核,所以建筑工程竣工结算是全部工程控制当中十分关键环节,因此,研究建筑工程竣工结算阶段的工程造价管理具有十分重要的意义。

通过规范建筑
工程结算流程,提高结算人员的业务水平解决建筑工程结算阶段存在的问题,可
以有效控制工程造价。

关键词:建筑工程;竣工结算;工程造价;管理
建设工程这个过程中最为重要的环节是竣工结算,合理的、不出错误的、按时的进行竣
工结算,并且为了有利于促进建设的资金管理,所以要在这个阶段处理好建设工程的造价,
这是这个环节中最为重要的工作。

一个项目、一个单项的建设工程完全竣工后经过质量检验
合格后,劳动分配的双方按照合约,并根据实际的工程施工,适时地变化通知单,实地进行
签证的变更,还有建设工程的用料清单等书面资料,通过合同的调整计算和合同的增减款项,称作竣工结算。

1竣工结算阶段的工程造价内容
竣工结算是指工程的承包单位按照合同约定的内容执行完成,经相关部门验收通过后,
由承包单位编制,建设单位进行审核,最终确定工程造价的过程。

具体实施方法如下:第一,审核结算资料的完整性。

任何一个工程项目,在结算时都需要以相关资料为依据。

因此,在审核时,必须对信息进行认真的核对,以免出现纰漏。

首先,审查相关资料的完整性,资料的完整性是审查的重点。

相关人员需要对施工图纸、工程承包、施工动态资料进行
一一核对,确保资料的完整准确,以便审核工作的顺利实施。

第二,以施工合同、补充协议为依据,规范建筑工程结算流程。

严格按照结算流程中的
规章制度执行。

注重审核合同约定的施工范围、施工内容,是否与合同约定一致,工程的质量、进度、安全、文明施工等是否符合合同约定,是否完全准确的完成了合同约定的全部内容。

第三,审核工程量,审核工程量是工程结算的关键环节,在工程造价过程中,工程量是
工程造价的载体,并且有些项目是隐蔽工程,具备较大的弹性。

因此,对工程量进行审核十
分必要,是审核的重点也是审核的难点,在此过程中,经常出现结算工程量与实际完成工程
量存在较大出入等问题。

出现这种问题的原因较多,第一,部分施工企业为了提高利润,会
采取重算、夸大工程范围等手段增加工程量。

在此情况下,不仅会影响工程量审核的准确性,还会增加工程量审核难度。

第二,有些部位已经出了设计变更,施工单位在竣工结算中只增
项不减项,或只增项少减项,由于想多获利,在工程竣工结算中能算尽量多算,不能算也算,给审计工作带来很大困难。

第四,审核综合单价,审核综合单价是工程结算的关键,也是建筑工程结算的主要流程,因此,做好综合单价审核工作不容忽视,具有重要的作用。

进行单价审核需要注意以下几点,第一,合理使用相应专业定额,分清哪些费用在定额中已考虑,哪些费用在定额中不包括,
防止高套定额子目或已综合的价格又分成几个子目重复计算。

第二,注意审查是否有取消或
做法已更改的单价,注意按变更后的做法调整综合单价。

第三,取费标准应按合同或建设期
间与计价定额配套使用的建设工程费用定额及有关规定执行,审核各项费率,价格期数或系
数换算是否正确,价差调整是否符合要求。

2工程项目竣工结算阶段的工程造价管理
2.1用标准预算审查法
对于全部采用标准图纸或通用图纸施工的工程,以事先编制标准预算为参考审查结算的
一种方法。

采用标准设计图或通用图纸施工的工程,在结构和做法上一般相同,只是由于现
场施工条件的不同有局部的改变。

这样的工程结算就不需逐项详细审查,可事先集中力量编
制或全面详细审查标准图纸的预算,作为标准预算,局部修改的部分单独审查即可。

这种方
法的优点是审查时间短,效果好。

2.2做好结算前的审核工作
工程结算审核工作人员必须要做好结算审核前的各方面准备工作,比如做好对施工现场的勘查与测量工作,实时掌握施工的各方面进展,审核施工图纸的设计是否符合要求,避免出现图纸后期变更的情况,将需要重点审查的地方进行多层次审核,避免出现漏审以及错审的情况。

在工程完成一个阶段的施工后要认真核算实际所用资金是否与预算资金相符,在审查的时候必须要仔细审阅施工纪录以及验收记录等各方面资料,如果最后审查出预算与实际差别很大的情况,要及时调查出现这种现象的原因,必要时,还需要进行施工现场的考察与勘测工作,将问题部分彻底清除。

2.3把好材料价格关
施工企业需要严格按照国家在建筑方面的法律法规以及材料的消耗标准来进行施工,在对材料进行选择的时候,需要对其进行详细的审核与调查,在确保质量的前提下优先选择价格较低的材料,详细的材料审查可以从下面几个方面来进行:
(1)确定计算差价的材料,不该进行调差的决不进行调差;(2)按设计图纸核算定额所需材料用量或按施工实际核定用量;(3)核定材料市场价格以及规定应取的采购保管费和税金;(4)在编制预、结算时,所取定的材料价格,是否跨期高套;(5)对大型的施工设备以及重要的建筑材料进行选购的时候,要做好对市场的反复考察工作,避免劣质设备以及材料流入施工现场。

2.4审查变更与签证资料,把好设计变更与现场签证审核关
需要对完工图纸进行仔细审查,并做好对现场签证以及设计变更的审核工作,在设计方案出现变更时,变更好的设计必须要由原先设计负责人、监理工程师、施工单位以及造价工程师进行签字,如果没有这些人员的签字,就代表此次设计变更无效。

现场签证对整个建筑工程的顺利施工是至关重要的,它记录着工程在施工期间出现的各方面问题以及这些问题的解决步骤,它也是对工程造价正确预算的重要依据,现场签证的正确与否直接关系到整个工程的实际造价,由此可见,现场签证在建筑工程中是一项非常紧密细致的工作,在进行记录以及后期审核工作中不能有半点马虎。

2.5实行造价工程师执业资格制度
造价工程师主要是指那些经过全国统考,取得执业资格证书的造价工程师,同时已经注册从事建设工程造价业务活动的专业技术人员。

实行造价工程师执业资格制度对于建筑行业来说大为有利,也是为了更好得满足企业发展的需要。

这一举措不仅有利于控制工程造价,同时有利于大大提高我国建筑行业的管理人员的科技水平和综合素质。

这也是我国目前为提高造价管理的有效途径。

随着造价工程师队伍的日益壮大,需要对我国建筑工程竣工的结算进行严格的责任分配制。

3结语
总而言之,竣工结算关系到建筑工程的整体效果和最终投资成果,是工程造价管理的关键环节,关系到建筑企业的长远发展,因此,了解规范建筑工程结算流程,解决建筑工程竣工造价阶段的工程造价管理存在的问题,提出有效的应对措施,具有重要的意义,是促进建筑工程发展进步,提升建筑企业市场竞争力,获得较高利益的关键。

参考文献
[1]李宝林.建筑工程竣工结算阶段的工程造价管理探究[J].低碳世界,2016(01):99-100.
[2]田颖.论建筑工程竣工结算阶段的造价管理[J].北方经贸,2015(05):226-227.
[3]宋文涛.工程竣工结算阶段的科学造价管理策略分析[J].门窗,2015(03):172+176.
[4]何绍泉.工程竣工结算阶段的工程造价管理浅议[J].经济师,2014(07):256-257.。
