胶带更换硫化技术措施
钢丝绳芯胶带硫化接头安全技术措施

钢丝绳芯胶带硫化接头安全技术措施钢丝绳芯胶带硫化接头是一种广泛应用于钢绳和电缆行业的接头工艺。
因其具有高强度、耐磨损、耐高温等特点,使得其在各种工业领域中都得到了广泛的应用。
然而,在使用和操作过程中,也存在着一定的安全问题。
本文将详细介绍钢丝绳芯胶带硫化接头的技术措施以及相关的安全问题处理方法。
一、钢丝绳芯胶带硫化接头的技术措施(一)硫化工艺硫化工艺是保证钢丝绳芯胶带硫化接头质量的重要保证。
硫化工艺主要是通过在加热条件下,将橡胶的链条之间形成交联结构,从而使其产生一定的弹性和耐用性。
硫化的时间和温度是保证质量的关键。
合理的硫化时间和温度可以使钢丝绳芯胶带硫化接头结构紧密、加强内聚力和强度。
钢丝绳芯胶带硫化接头的硫化周期要根据具体工作环境和使用要求来确定。
(二)强度测试在硫化工艺之后,为了保证钢丝绳芯胶带硫化接头的安全性和可靠性,必须进行强度测试。
强度测试主要分为两种方法:静负荷下测试和动负荷下测试。
在静负荷下测试中,需要在一定条件下施加一定的负荷,同时记录下产生的变形和应力,并计算出接头的强度。
动负荷测试是更加复杂的测试方式,它需要将接头放入到质量测试装置中,并进行反复的弯曲、拉伸等等,从而检测出接头的力学性能。
(三)物理磨损测试物理磨损测试是测试钢丝绳芯胶带硫化接头材料寿命的一个非常重要的测试方法。
它主要通过在一定条件下,对材料进行反复的拉伸、弯曲等测试,并记录下物理和工艺磨损的情况,从而检测出材料的磨损性能和寿命。
二、钢丝绳芯胶带硫化接头的安全问题(一)接头表面不整钢丝绳芯胶带硫化接头在使用过程中,如果其表面不整,可能会引起钢丝绳或电缆的断裂和松脱。
为防止这种情况的发生,需要定期对钢丝绳芯胶带硫化接头进行检查和维护。
对一些表面不平整的接头进行修复和更换。
(二)接头与钢绳绑定不紧钢丝绳芯胶带硫化接头的接头与钢绳之间如果没有牢固的绑定,就有可能导致接头的松脱和造成安全隐患。
为避免这种危险的情况,我们可以采用专用的钳子对接头进行压紧。
单、双头硫化更换胶带工艺

(. 州矿 务集 团有 限公 司 征 迁处 , 1徐 江苏 徐州 2 10;2 中 国矿业 大 学 环境 与 测绘 学 院 , 2 06 . 江苏 徐 州 211) 2 16
摘
要: 征地复垦 和村庄迁建 等管理工作 贯穿于矿 井基本建设 、 产 、 投 稳产 、 衰退直 至报废
化 平 台上 , 准备硫 化 。 拆 除上 胶带 的卡 具 ,利 用 上 口驱 动装 置 的液 力 耦 合器 的变 速作 用将 勺杆 少量 推人 ,使 驱动 速度 与
回柱 机
回柱机速度相当,然后驱动电动机和机尾回柱机 同
时开 动 , 慢将 胶带 拉上 去 , 慢 中间松 紧 由液力 耦合 器 推拉 勺杆 进行 调节 。
煤
8 6
炭
科
技
2 1 年第 4期 01
No 4 . 2 1 0 1
C0AL CI S ENCE & TECHNOLOGY MAGAZ NE I
文 章 编 号 :0 8 3 3 (0 1 4 0 8 - 2 10 — 7 12 1 ) - 0 6 0 0
单、 双头硫化更换胶带工艺

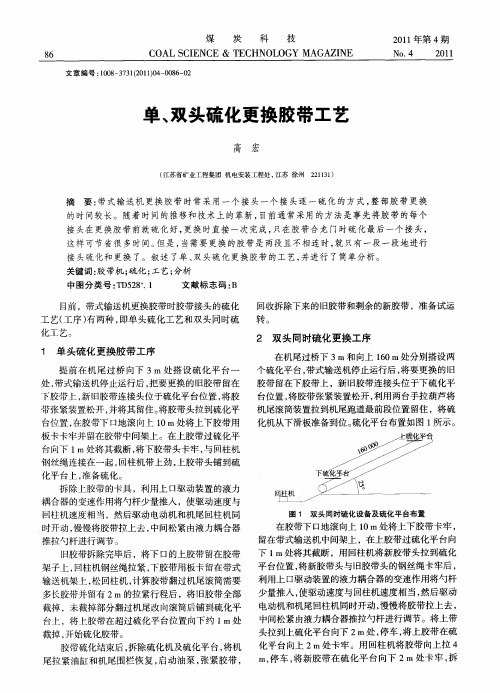

图 1 双 头 同 时 硫化 设 备 及 硫 化 平 台 布 置
在胶 带下 口地 滚 向上 1 0I n处将 上 下胶 带 卡牢 ,
留在带式输送机中间架上 ,在上胶带过硫化平 台向 处将其截断 ,用回柱机将新胶带头拉到硫化 I 旧胶带拆除完毕后 ,将下 口的上胶带留在胶带 下 1n 将新胶带头与旧胶带头的钢丝绳卡牢后 , 架子上 , 回柱机钢丝绳拉紧 , 下胶带用板卡留在带式 平 台位置 , 输送机架上 , 松回柱机 , 计算胶带翻过机尾滚筒需要 利用上 口驱动装置的液力耦合器的变速作用将勺杆 使驱动速度与 回柱机速度相当, 然后驱动 多长胶带并留有 2 m的拉紧行程后 , 旧胶带全部 少量推入 , 将
胶带接头硫化工艺及安全技术措施

胶带接头硫化工艺及安全技术措施胶带接头硫化工艺及安全技术措施1、硫化机装车下井前,在地面上对硫化机进行检查确认:(1)各加热板温升必须正常,且上、下板温差不得大于5℃。
(2)各压力板打压,能承受2.0MPa的水压时确保无泄漏。
(3)使用的压力表无压时指示为零,加压后示值正确,有鉴定标签且在规定使用期限内使用。
(4)温度计完好无损伤,电控开关完好,无失爆。
2、划线、剥胶、剪钢丝(1)在距胶带端头1.8m处划皮带中心线的垂线,作为开剥线。
(2)从开剥线向端头留30mm宽,其余部分纬面层和覆盖胶一起剥掉,露出钢丝,正反面剥法相同。
(3)开剥线处留下的30mm宽部分用刀子割成斜面,并用木锉沿垂直于钢丝绳方向打成毛茬,此项工作由班长进行。
(4)用同样的方法将对头剥出来。
(5)将每根钢丝绳上的胶剐一剐,不要破坏钢丝绳的镀锌层,每根钢丝绳留0.3~0.5mm厚的包胶层。
(6)剪钢丝时每2根为一组,保留长度依次分别为1640mm、1690mm。
从胶带最靠边的一根开始。
对边胶带头对应剪钢丝绳,见图示3、刷胶浆、铺胶片(1)用干净毛刷蘸上胶浆将钢丝逐根的刷两遍,第二遍要等到第一遍晾干后再进行,要求钢丝上的胶料要涂均匀。
(2)铺设好硫化机下半部分。
(3)接头找正,用线绳将两对头的中心线、两边线,三条线找重合,然后将接头固定死。
(4)在硫化机铝板上依次铺设4mm覆盖胶、4mm芯胶。
(5)在芯胶上按图示尺寸排布钢丝绳。
(6)在钢丝绳上依次铺4mm芯胶、5mm覆盖胶。
(7)剪掉超宽胶片,安装硫化机剩余部分。
4、打压、加热硫化(1)连接手压泵与压力板,安装电控装置。
(2)给加热板送电开始加热使温度先升至60℃时停止。
(3)给压力板注水加压,压力达到1.5~1.8MPa范围时停止打压。
(4)加热板继续送电升温,温度升至145~148℃内时停止加热,开始计时恒温,在硫化温度不低于145℃,压力不低于1.5MPa的条件下恒温45分钟。
皮带硫化操作过程

皮带热硫化操作过程及注意事项一、皮带硫化工具及材料管理`1、胶料管理维修部门应指定专人管理胶料,负责胶料的申报,进厂胶料应贴上标牌,注明厂家、品种、规格、到货时间,落实保管措施。
胶料应放置在20℃恒温保存(化验室恒温室),一般超过3个月检查其性能,确保胶料未老化失效。
泡胶前应仔细确认胶料的品种,切勿搞错。
2、硫化机保管维修部门指定专人负责硫化机的维护保养和硫化技术的管理,硫化前必须认真检查硫化机各部件的完好,硫化过程应记录时间、温度、压力等参数,并做好检修记录。
二、胶带热硫化技术1、硫化的前期准备*清洗硫化范围10米内的易燃物品。
*准备好硫化用的电缆、硫化机及各种小型电动设备(切割机、打磨机、防爆开关等)。
*划好皮带中心线及倒角、倾角线。
*准备好芯胶、面胶和120#汽油,泡好胶浆。
*搭好保温帐。
2、硫化工艺皮带总长度预留-------确认搭接长度-------割带头-------剥表面打磨-------清洗烘干--------上胶-------锤击-------搭接-------定位-------开始硫化3、施工方法(1)胶带接头技术要求硫化地点要选择廊道干净、宽敞,操作方便的地点做硫化胶接场地,胶带硫化工艺要求有以下几点:硫化前将胶带托辊撤下几组并铺平板为硫化点摆放安装硫化机用。
松开胶带,将要开剥的胶带量好角度及尺寸,根据皮带层数和搭接硫化长度确定阶梯长度,一般搭接长度为600-750mm。
剥除胶带表层胶皮,骨架层打磨,去除橡胶粘附物。
切割台阶和打磨时应小心操作,切勿损伤骨架层。
清理硫化机,将待胶接的两胶带按要求放置摆放好,重新校验二胶带中心线,其中心线应保持一直线,用胶带卡板将其固定。
用120#汽油洗净切刨面,待汽油挥发后,涂刷两遍已调好的胶浆,每次涂刷需待胶浆中的汽油挥发后在进行。
(2)硫化技术要求1、在成型的胶带接头位置铺上白布或报纸,盖上硫化的垫板,安装横梁中间向两边紧固,松紧要一致。
钢丝绳胶带硫化操作方法

硫化皮带技术措施审批表签字日期编制:队长:运输区:机电副总:安全副总:总工程师:下组煤皮带硫化接头技术措施1、胶接前准备⑴选择搬运与操作方便的地方做胶接施工。
场地要清除干净,无杂放物品。
⑵在运输机架上搭一矩形操作平台,其长度较硫化机长度略长,宽应较胶带宽略宽。
⑶将硫化机底座、下热板放在工作台上。
将待接的带头放在下热板上。
以上准备完毕即可作业。
3、剥胶及截钢丝绳⑴沿上图所示虚线用刀横向割开胶带上下两面覆盖胶,深度近达钢丝绳,但不可触及或损伤钢丝绳。
将钢丝绳端头胶割开,用电工钳夹紧钢丝绳绳头,沿水平方向朝侧旁施力平按(不允许向上、下撕拉,不允许将钢丝绳拉弯),最后将钢丝绳从胶中抽出。
从胶带边部第一根钢丝绳做起,用同样方法依次抽出全部钢丝绳。
⑵将钢丝绳按需要长度截好。
⑶刮掉钢丝绳表面的附胶。
⑷结合处切成约60o斜坡。
4、打毛⑴用手提式电动圆钢丝刷将接触部位的硫化胶打毛。
⑵将钢丝绳上附着的硫化胶尽量打掉。
打磨完毕后,将带头和钢丝绳上的胶沫清除干净。
5、胶接成型⑴将两带头钢丝绳平铺在硫化机下热板上,并且要对放,对放位置须使最长的钢丝绳端头与另一带头钢丝绳根部接开间距100mm。
⑵重新校验两带头中心线,调整成一条直线为止。
⑶将两带头用卡子固定定位。
⑷将两带头的钢丝绳翻向两边,放在预先铺好有干净的布上。
⑸用干净毛刷蘸120﹟汽油,将钢丝绳逐根擦拭干净,汽油挥发后也均匀涂上2-3遍胶浆、使钢丝绳表面均被胶浆覆盖。
每次在涂下遍胶浆时,前遍胶浆必须凉干。
⑹将覆盖胶的一头裁成与带斜坡面相一致的斜接头(另一头暂不裁)并对正带体的覆盖胶斜坡面上缘,铺平且放置在硫化机的下热板上。
在这之前,下热板预先铺平面积足够的干净白布或玻璃纸。
用毛刷蘸120﹟汽油,将已放妥的覆盖胶擦干净,晾干后,压牢。
贴合时芯胶端头也须照斜坡裁齐、芯胶端头与覆盖胶端头应平行错开一定距离。
用毛刷蘸汽油清擦干净芯胶表面,晾干。
⑺将带头及钢丝绳放在芯胶上。
⑻借助另一带头将芯胶、覆盖胶定长裁断、随后也将这一带头及钢丝绳铺在芯胶表面上。
强力胶带接头硫化安全技术措施

强力胶带接头硫化安全技术措施强力胶带接头硫化是指使用硫化剂将强力胶带接头固化的过程。
这种固化过程需要特定的硫化剂和加热设备,操作时需要注意安全问题,以避免意外伤害的发生。
本文将阐述强力胶带接头硫化的安全技术措施。
前置条件在进行强力胶带接头硫化前,需要有以下前置条件:1.确定硫化剂种类和使用量2.准备加热设备,如电炉、气炉等3.准备个人防护装备,如手套、防护眼镜等4.确认操作过程中的安全措施,如电源断电、设备停止工作等措施。
安全措施在进行强力胶带接头硫化时,应遵循以下安全措施:1. 工作环境硫化操作时,应保持工作环境清洁、平整、干燥。
并保证通风条件良好,以防止硫化加热产生的废气积聚。
2. 加热设备在使用电加热设备时,一定要确保其电源接地。
并且对于设备的操作应明确负责人,确保操作人员操作熟练,不得私自拆卸或改装设备。
3. 个人防护在进行强力胶带接头硫化时,需要穿戴个人防护装备。
如操作人员应穿戴手套,以防止接触加热设备或硫化剂而造成烫伤;同时穿戴防护眼镜,以防止眼睛被化学反应产生的气体激光等伤害。
4. 确定操作流程在进行操作过程中,要按照一个严谨的流程来进行操作,这样可以让操作过程更加安全。
并且在硫化过程中,应注意设备运行状态及运行时间,保证设备运行正常。
5. 废物处理硫化过程中,可能会产生化学反应的废气、废液等,必须采取相应的防护措施。
如在设备上设置抽风装置,及时排除废气、废液等。
总结强力胶带接头硫化是一项技术含量较高的工作,需要操作人员高度重视安全问题。
在操作时要遵循以上安全措施,保证硫化过程安全、稳定。
同时,操作人员要具备一定的硫化技能和安全知识,增强安全意识,保证操作的正确性,有效避免一切安全事故的发生。
胶带输送机硫化技术措施
胶带输送机硫化技术措施胶带输送机硫化技术措施胶带输送机是工业和矿山生产过程中必不可少的一种设备,它可以实现物料的输送和处理工作。
而硫化是一种让胶带具有强度和耐磨性的重要工艺,该工艺指的是将橡胶表面加热到一定温度,使胶带的橡胶分子间发生交联反应,从而将胶带的强度提高到一定水平。
本文将介绍胶带输送机硫化技术措施。
一、控制硫化温度控制硫化温度是确保胶带输送机硫化工艺稳定的重要措施。
理想的硫化温度应该根据胶带的材质和用途进行合理的控制。
通常情况下,普通EP胶带的硫化温度应该在130℃至155℃之间,耐高温的耐热胶带的硫化温度则应该在165℃至185℃之间。
同时,为了防止硫化过程中温度波动太大,会影响胶带质量,还需要建立稳定的温度控制系统进行温度自动调节。
二、控制硫化时间控制硫化时间也是硫化技术措施中的一项重要内容。
硫化时间的决定因素包括胶带的材质、宽度、厚度等,通常情况下,硫化时间应该在15至30分钟之间。
如果硫化时间过长,会导致胶带的硬度增加,从而影响其韧性和抗拉强度。
相反,如果硫化时间过短,则胶带的强度也会受到影响。
因此,需要根据胶带的具体情况,制定合理的硫化时间。
三、控制硫化压力控制硫化压力是决定胶带质量的重要措施之一。
硫化压力应该根据胶带的宽度和厚度进行控制。
一般情况下,胶带硫化时的压力应该在2至10MPA之间。
此外,为了保证硫化质量,还需要确保硫化压力的均匀分布,避免局部加压等情况的出现。
四、调整硫化气氛调整硫化气氛是确保硫化成功的重要措施之一。
硫化气氛一般是指加热硫化箱内的空气成分以及胶带表面蒸发出来的水分、挥发性有机物等。
在硫化的过程中,如果空气中的氧气过多,会导致橡胶氧化,从而影响胶带的质量;如果氧气不足,则会影响硫化反应的速度和胶带的硫化程度。
因此,需要通过调整硫化箱中氧气,二氧化碳、水蒸气和其他气体的比例,使胶带在恰当的气氛下进行硫化反应。
同时,在硫化过程中需要定期检查气氛,确保其维持在合理的范围内。
胶带输送机硫化技术措施
胶带输送机硫化技术措施背景和概述胶带输送机是现代工业中不可缺少的一种设备,主要用于物料的输送和转运。
而传统的胶带均采用硫化技术进行加工,以提高硬度、耐磨性、耐化学腐蚀性和耐高温性能。
本文将从胶带硫化技术的基本原理、硫化技术的实施流程、硫化技术的主要措施以及硫化工艺的常见问题和解决方案等方面进行详细阐述。
胶带硫化技术的基本原理胶带硫化技术是一种在高温和加压的条件下,使橡胶中的含硫单体在橡胶分子间发生交联而形成静态凝胶,进而实现橡胶物理性质改善的技术。
其中,硫化剂与橡胶分子间的化学反应是实现交联的关键,不同的硫化剂和硫化剂添加量都会对交联产生不同的影响。
经过硫化后的橡胶具有更高的硬度、强度和耐磨性等性能。
硫化技术的实施流程硫化技术主要包含了胶带硫化前的准备工作、胶带进入硫化机的布局、硫化机设备的准备工作、硫化机的操作和胶带取出后的检查和包装等环节。
硫化前的准备工作主要包括:对胶带进行切割,根据胶带尺寸对硫化机布局进行优化(保证硫化时的均匀性)、准备胶带接头等。
胶带进入硫化机后,需要在硫化机内进行良好的布局,保证胶带进入硫化机后能够保持平整、不间断地排列。
同时,胶带进入硫化机后,还需要进行机器的准备工作,包括调整压力、温度等参数,以确保硫化过程的顺利执行。
在硫化过程中,操作人员需要对硫化机的状态进行实时观察和控制,以防止硫化时出现温度过高或过低、压力不足或过度等问题。
硫化结束后,操作人员需要对胶带进行检查,确保胶带合格、无明显缺陷或瑕疵后,进行包装和运输等后续工作。
硫化技术的主要措施(1)温度控制硫化机中的温度是硫化过程中最为关键的参数之一,控制温度能够确保硫化过程正常进行和形成良好的交联结构。
一般来说,胶带的硫化温度在150℃~180℃之间,根据胶带的种类、尺寸和硫化剂不同,温度范围有所不同。
对于硫化机的温度控制,可以采用机械和电子等方法进行控制。
常见的温度传感器有热电偶、热敏电阻、红外线温度传感器等。
胶带输送机硫化技术措施
硫化是橡胶制品制造过程中最重要的工艺之一,其特点包括 :1)通过改变橡胶分子结构,提高性能;2)提高橡胶制品 的耐热、耐油、耐腐蚀等性能;3)改善橡胶制品的力学性能 和化学稳定性。
硫化技术的发展历程
硫化技术的起源
硫化技术最早起源于19世纪中叶,当时人们发现通过加热和加压,可以使橡胶 制品获得更好的性能。此后,硫化技术得到了广泛应用和发展。
加压加热
向硫化设备施加压力,同时加 热,使输送带和硫化设备紧密 贴合。
准备工作
检查硫化设备和工具是否齐全 ,并对设备进行清理和检查。
安装硫化设备
根据工艺要求,安装硫化设备 ,如加热板、压力板、水压板 等。
冷却和检查
冷却后,对硫化部位进行检查 ,确保符合要求。
胶带输送机的硫化设备与工具
硫化设备
包括加热板、压力板、水压板等 ,用于实现输送带的硫化。
某矿井下胶带输送机在运行过程中出现了严重的打滑现象,导致运输效率低下,甚至存在 安全隐患。为了解决这一问题,决定采用硫化技术对胶带输送机进行改造。
硫化技术措施
采用机械或液压方式对硫化机进行加压,将胶带接头与输送机硫化粘接在一起,提高接头 强度和耐磨性。同时对胶带输送机的驱动滚筒进行包胶处理,提高滚筒的摩擦系数,防止 打滑现象的发生。
硫化工艺的自动化和智能化发展。
硫化技术的发展趋势与展望
• 胶带性能的优化与升级。
硫化技术的发展趋势与展望
01
展望
02
03
04
提高硫化工艺的环保性和安全 性。
加强与国际先进技术的交流与 合作。
拓展硫化技术在其他领域的应 用。
05
胶带输送机硫化技术应用实例
实例一:某矿井下胶带输送机的硫化改造
硫化新皮带安全技术措施
硫化新皮带安全技术措施一、基本情况:由于生产需要,对东延伸更换的强力皮带需在地面进行接头硫化,为保证硫化作业顺利完成,特制定以下安全技术措施。
二、作业时间:地点:工业广场三、现场跟班队长:四、作业前准备工作:1、清理硫化地点附近杂物,并洒水降尘。
2、硫化设备清点及各种工具清点、检查,确保齐全、完好。
3、硫化用胶运到现场,胶料下好,用汽油清洗并刷两遍胶浆备在现场。
4、硫化前必须对加热板及手压泵进行认真检查,确保能正常使用。
五、施工程序:1、剥开接头,打毛带有胶皮的钢丝绳,按照三级搭接形式截好钢丝绳,然后用汽油清洗,涂两遍胶浆。
2、胶料下好,用120#汽油清洗并刷两遍胶浆,备在现场。
3、在硫化机的下硫化板上铺上一层报纸,报纸上铺一层覆盖胶,用汽油清洗,干燥后刷胶浆一遍铺贴下芯胶板至斜坡面,对下加热板进行预热,以使下胶板能铺平为止。
4、将胶带端部固定在硫化机两端的工作台,在每端胶带上分别找距离不小于1m的三个中心点,然后用粉线将中心点连成直线。
5、用胶浆涂刷下芯胶板一遍,干燥后在其上排钢丝绳,由中心向两边排列,要求:钢丝绳排列均匀及伸长一致,边缘部分用芯胶片填充。
6、将上芯胶板用汽油涂擦一遍,晾干后涂刷胶浆,干燥后将涂刷面朝下铺在钢丝绳上,与下芯胶板对应。
7、用汽油涂擦上覆盖胶板,干燥后将涂刷面朝下贴在芯胶上,与下覆盖板对应。
8、在上覆盖表面垫一层报纸,放好边部挡铁,盖上上硫化板并安装有关部件,接头边缘应在硫化板内100mm以上。
9、硫化板固定好后依次放上隔热板及水板。
六、技术要求:1、接头制作采用三级搭接形式,接头长度保证在2.5m。
搭接形式如图:三级接头长绳:1.75m 中绳:1.25m 短绳:0.75m2、硫化温度必须保证145℃5℃,保温时间50分钟,50分钟后停电不再加热,待温度自然冷却到80℃以下时,方可进行拆除硫化板。
3、在硫化和降温过程中水压泵压力必须保持在1.6MPa。
4、制作接头时必须保证清洁,不得沾污油污、粉尘及水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
仅供参考[整理] 安全管理文书
胶带更换硫化技术措施
日期:__________________
单位:__________________
第1 页共8 页
胶带更换硫化技术措施
一、概述-450米主皮带长时间运行,胶带磨损严重,给皮带安全运行造成隐患,消除隐患,决定利用年度检修时间对其进行更换。
根据施工进度需要,把胶带硫化成一个整体,为确保施工安全质量及安全,特制定措施如下:二、施工时间:2012年
月
日竣工时间:2012年
月
日三、施工地点:-450主皮带胶带机机尾(南翼三联巷)四、施工准备:
1、将胶带由井上装车并封好车,封车时用∮12.5钢丝绳在平板车前后,两端用绞辊绞紧并固定牢靠,由运输工区打下井并运输到指定地点。
2、胶带打到指定位置后,根据硫化需要安装工区把胶带均匀折叠在平板车上,在折叠过程中要分清胶带的承载面和背面,防止胶面颠倒。
3、折叠后胶带由运输工区打下井并运输到胶带硫化地点。
4、将硫化所需材料、卷带机、工具,所用电源提前准备好,部分材料提前运送到现场。
卷带机固定在指定位置确保牢固可靠。
5、机尾南翼三联巷向机头方向5米处安装1台25KW绞车,绞车缠满φ15.5钢丝绳,并确保绞车可靠供电。
6、在-450水平(二)部主运皮带机头需要位置注锚杆,锚杆规格:M22×2200锚杆全长锚固。
7、在机尾准备两副胶带夹板及夹板螺栓。
8、拆除胶带巷沿线挡煤皮子及障碍物等。
第 2 页共 8 页
9、在胶带机机头和机尾各安装1台联络生产电话,并确保胶带巷内照明、信号、紧停开关完好。
10、提前加工牵引胶带抬高和导向装置,并准备所需工器具。
11、施工地点供电为双回路,确保供电的可靠性。
五、施工方法:
1、派人将张紧绞车松至最低端,储带仓内不留胶带。
2、在机尾滚筒前方将上胶带截断,然后把旧胶带上带拖到人行到侧,开始与硫化好的新胶带准备进行连接,连接方式为钉扣连接。
3、连接新胶带结束后在机尾滚筒前方和硫化好的新胶带之间架设抬高装置和导向装置。
4、新胶带上架:
(1)将旧胶带下带在原23下05联巷皮带机头对过把胶带在下带截断。
(2)截断的旧胶带利用固定在皮带机尾卷带机缠成捆,装车打到指定位置。
(3)将绞车钢丝绳与截断的旧胶带连接(用制作的夹板连接)(4)派专职胶带机司机采用手动方式启动胶带机,使胶带机低速运行,并利用绞车将旧胶带继续向后拖运规定位置,直至全部胶带施工完毕。
5、当新胶带尾端施放到绞车前段时,暂停绞车和胶带机运行,绞车开关停电闭锁,把绞车翻转并在皮带机尾打架上用φ18.5钢丝绳固定5T回头轮,把绞车钢丝绳穿入回头轮,将绞车钢丝绳与新胶带连接继续牵引胶带到硫化点。
在硫化点前10米处上胶带安装1副胶带夹板,坚固夹板螺栓。
用绞车和启动胶带机驱动相互配合牵引的方式将施放的下层新胶带拉直,不留余量。
拉直后停止胶带机和绞车,在机尾滚筒前
第 3 页共 8 页
3米处下层胶带安装1副胶带夹板,坚固夹板螺栓,并用两个1t葫芦将夹板固定在支腿上。
6、计算张紧车储带仓胶带的需求量,在机尾滚筒后侧留够胶带,然后利用绞车配合5t回头轮将胶带首端绕过机尾滚筒牵引到硫化点处,硫化合茬接头。
7、硫化完毕后拆除两副胶带夹板,恢复沿线挡煤皮子,张紧胶带到合适位置。
8、开车试运转:首先利用手动方式低带运行2-3圈,发现跑偏地点立即停机调整。
然后恢复到自动方式全速运行,并及时调偏。
六、硫化胶接材料:一般由胶带生产厂家推荐选择:有胶浆,补强网,上下覆盖胶,溶剂苯等。
七、接头长度的确定PVG硫化接头需采用指形接头工艺,PVG250S 根据强度要求,其有效接头长度为900±20mm,即总接头长度940~970mm。
八、接头裁制工艺1、将需接头胶带的两个头部上下盖胶分别剥离干净,只留芯体不留边胶。
其剥离长度为925~935mm。
2、指形长度900mm,根部宽度50mm,两段接头分别裁切成对称三角状。
3、根据留出长度25~35mm不裁切的芯体便于硫化封口。
九、(一)硫化制作工艺1、拆除现场的障碍物,搭硫化平台,抬扛硫化用的硫化梁等重物时必须有专人指挥。
2、把硫化器的下机架均匀摆在中间,先放绝缘板,再放水压板,注意水嘴的位置,不能放错,其次放下加热板,并将温度探头插进去,两边各搭一架2.5m长的平台,宽1.5m,高度与硫化机下加热板同高。
3、将裁切后的指形带面打磨成轻微毛面。
第 4 页共 8 页
4、将打磨后的指形带面清理干净,必要时可用苯清洗后晾干。
5、将两个带头找出中心线,胶带找正,在平面上将指形摆成插接状。
6、将两指形间隙处用胶浆涂平,带面挂一层胶浆,均匀平整铺一层补强网,再涂一遍胶浆,上面完整贴覆预先制作好的上覆盖胶,单面制作完毕。
下覆盖胶及下补强网可预先按顺序平铺在下面。
7、将电器控制箱、热源导线、热电偶分别与上、下架热板连接接好,将地线接好。
即可启动电源硫化,当水压板达到规定的压力(1.8Mpa)后,将快速管接头拔下即可保压,升温大约30分钟,恒温(145℃)硫化40~50分钟,冷却水进行冷却,80℃以下即可起模。
(二)电气控制箱的安装及使用说明:
1、将电源线插头插入电控箱的右侧上方的插座上,把给上、下热板加热的连接导线分别插入热板的电控箱左侧的输出大插座上,同时把热电阻插入上、下热板的测温孔中,热电阻连接的另一端插入电控箱左侧与输出大插座平行的小插座上,接好上、下加热板的接地线。
把报警电铃的连接插头插入电控箱左侧下方的小插座上。
2、接上述要求连好后,打开控制箱门,按照被接胶带的要求调节两个电子调节器,定上预定温度,同时调整时间继电器,定好恒温控制时间。
然后转动主令开关,选定工作方式(手动、自动、停止)。
3、合上自动开关,按下起按钮,关上控制箱门,便可自动进行工作。
4、当上、下加热板加热至选定温度时(一般为142-147℃),电子调节器动作,吸合闭锁,加热板进入恒温定加热状态。
5、当硫化时间达到选定的时间值时,时间继电器动作,整个加热
第 5 页共 8 页
控制部分失电自停,并发出报警信号,停止工作电源工作完毕。
6、打开控制箱门,按下按钮,报警信号解除,进行下步工作。
7、手动操作,只要将主令开关旋向手动位置即可工作。
在手动位置工作期间,电子调节器照常指示温度但不起恒温控制作用。
当加热板温度高于选定值并超出硫化时间时,电路同样实现自停并发出信号。
十、安全注意事项:
(一)一般事项1、所有参加施工人员要认真学习本措施,签字后方可参加施工。
2、整个施工过程要由专人指挥,每班都要有一名副区长全过程跟班,以保证施工安全。
3、特殊工种必须持证上岗;施工中必须严格遵守操作规程及停送电制度。
4、登高作业使用梯子,并有专人扶稳后方可上人,登高作业超过2m时必须佩戴保险带,保险带生根于顶部锚杆或其他牢固的生根点上,必须保证生根牢靠。
5、每个职工都要精神饱满,注意力集中,工作中不准嬉闹;酒后或身体不适者,不准上岗。
(二)硫化胶带安全注意事项:
1、硫化机在运输装卸、安装使用过程中,要注意轻抬轻放,避免碰伤。
2、加压必须在规定的范围内,不得超负荷工作。
3、冷却水必须使用清水,不得夹杂泥沙等杂物。
4、硫化结束后,严禁向硫化板浇冷水,强迫冷却,硫化板经常保持干燥。
第 6 页共 8 页
5、为防止胶料与上、下工作面粘连,在胶带和工作台之间放高温玻璃纸。
6、电源电压必须与该控制箱的输入电压相符,正负不大于15%。
7、操作时由于加热板温度高,不要用手触摸。
8、在施工现场必须有一名瓦斯检验员,对瓦斯浓度进行全面监测,瓦斯浓度不超过0.5%,否则禁止施工。
9、施工前,先挂好停电牌,并停电闭锁。
10、使用砂轮要有专人看护,使用时必须戴好防护手套、眼镜、绝缘靴。
11、使用的手持电动工具要远离汽油,汽油要有专人看护,不能在井下存放时间太长。
12、施工现场必须备有两个合格的干粉灭火器或泡沫灭火器。
13、拖、拉、撬、扛重物时必须有专人指挥。
14、严格按《煤矿安全规程》施工。
八、避灾路线:
1、南翼三联巷→-450水平大巷→行人斜井→井底车场→副井口九、胶带硫化劳动组织:工程负责人:硫化安全负责人:硫化准备负责人:硫化施工人员:硫化准备人员:学习签字
第 7 页共 8 页
仅供参考[整理] 安全管理文书
整理范文,仅供参考!
日期:__________________
单位:__________________
第8 页共8 页。
