高楼渡槽及溢流堰单位工程(07)施工总结报告

合集下载

高楼公路桥单位工程施工总结报告

高楼公路桥单位工程施工总结报告

高楼公路桥单位工程施工总结报告本报告旨在对于本单位承建的高楼公路桥单位工程施工进行总结和评估,以总结经验教训,提出改进建议,确保工程施工质量和进度的持续提升。

一、工程概况本工程为一座位于城市主要交通干道上的高楼公路桥,总长XXX 米,宽度XXX米,采用X型墩体结构。

工程施工时间为XX年XX月至XX年XX月,总工期为XX个月。

二、施工进展本工程施工期间,我们按照施工计划,合理组织施工队伍,协调各个工种,确保工程顺利进行。

施工过程中,我们按照施工图纸和技术要求,采用合适的施工方法和工艺流程,保证了工程质量。

1. 桥墩基础施工根据设计要求,我们采用了XXX方案进行桥墩基础的施工,确保了桥墩的稳定性。

2. 桥梁主体结构施工我们按照设计要求,采用了先拼装后吊装的方法进行了桥梁主体结构的施工,确保了桥梁的整体稳定性和安全。

3. 桥面铺设在桥梁主体结构施工完成后,我们进行了桥面的铺设工作,我们选用了耐久性好且施工方便的XX材料进行铺设,确保了桥面的使用寿命和安全。

三、技术难点及解决方案在施工过程中,我们遇到了一些技术难点,但通过技术人员的努力和团队的合作,成功解决了这些难题。

1. 高空作业由于桥梁高度较高,需要进行高空作业,对施工人员的安全提出了更高要求。

我们采取了严格的安全措施,如佩戴安全帽、安全带、防护网等,确保了高空作业的安全进行。

2. 墩台施工桥墩台阶施工过程中,遇到了复杂的土层情况,使得施工工序复杂化。

针对此问题,我们请来了专业技术人员进行实地勘察,并根据土层情况调整了施工方案,最终成功完成了施工任务。

四、质量控制我们高度重视工程质量,从施工前的准备工作到施工过程的每个环节,都严格控制质量。

1. 施工前准备我们在施工前进行了详细的工程勘察和技术探测,确保施工所需数据的准确性和完整性。

2. 施工过程我们按照相关规范和施工图纸要求,组织施工人员进行施工操作,每个工序都由专人进行验收,确保施工质量。

3. 质量检测我们委托独立的第三方机构进行了质量检测工作,对工程进行全面检测和评估,确保了工程的质量达到设计要求。

流冲渡槽施工总结

流冲渡槽施工总结

流冲渡槽施工总结公平灌区流冲渡槽工程于2007年10月正式开工以来,在局和公司领导的大力支持指导下,在项目经理曾林光和项目总工刘锡余的带领下,全体技术干部和施工人员团结协作,紧紧围绕我局“一六八”发展思路和“三增三减三改善五提高”发展目标,按照“安全、文明、优质、高效、廉政、和谐”十二字方针,克服因建设资金短缺、工程技术质量要求高、施工难度大等各种困难。

抓好项目施工,不断优化方案,节约成本,提高质量,确保安全文明施工,加快施工进度,目前主体工程已基本完成,在建设过程中多次受到汕尾市政府、市水利局及我局领导的一致好评。

流冲渡槽总长625米,上部结构为现浇矩形槽结构,横断面为3.5*3.4米,共125节,每节5米,伸缩缝采用止水铜片止水。

支撑形式为肋拱排架式,拱肋采用抛物线无铰拱,共25跨,每跨跨度为25米,下部槽(墩)台基础为群桩承台式。

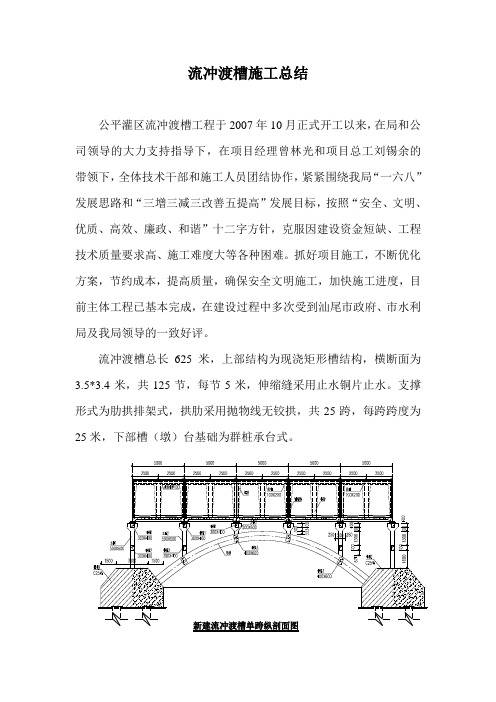

新建流冲渡槽单跨纵剖面图新建流冲渡槽槽身、拱肋横断面图在上部结构拱肋施工中,拱肋采取现浇施工,中间预留1米后浇带。

原槽身的施工方案是分二次成形,即先浇底板,后浇侧墙,底板及侧墙施工缝采用铁片止水,最后决定槽身采用一次成形,这样可大大减少可能因施工缝处理不当等问题造成槽身渗漏;其次由于一次成形可大大减少二次钢筋、模板、砼浇筑、拆模等施工时间,提高进度,保证外观质量。

拱肋预制平面图拱肋现浇示意图槽身二次浇筑成形图槽身一次浇筑成形图流冲渡槽的拱圈采用抛物线无铰拱,每跨25m。

每跨渡槽有2根拱圈并排,用横系梁连接。

拱圈断面尺寸为0.6×0.8m,净跨20m,矢高4m,按规范要求,大于16m的跨沿拱跨方向需分段对称浇筑施工,以使拱架受力对称、均匀,并减小变形。

砼施工时,对拱圈进行预拱。

渡槽每4~6跨基础设一加强墩,加强墩之间成一组跨,每一组跨内各跨拱圈未施工完毕之前严禁拱上结构的施工。

根据拱圈的结构尺寸,模板采用定制钢模板,钢管排架顶端用顶托按设计弧线调节底模高度。

围堰施工总结报告范文

围堰施工总结报告范文

围堰施工总结报告范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!在水利工程中,围堰是一种常见的工程结构,主要用于水体的蓄水、引水或者防洪等方面。

高楼倒虹吸单位工程(07修)施工总结报告

高楼倒虹吸单位工程(07修)施工总结报告

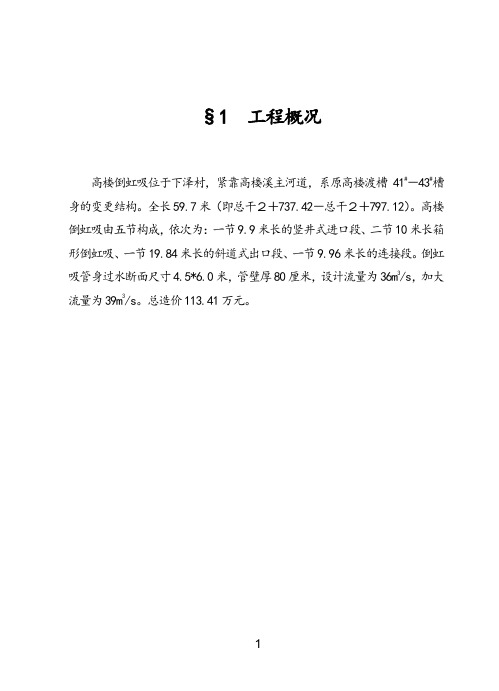

§1 工程概况高楼倒虹吸位于下泽村,紧靠高楼溪主河道,系原高楼渡槽41#-43#槽身的变更结构。

全长59.7米(即总干2+737.42-总干2+797.12)。

高楼倒虹吸由五节构成,依次为:一节9.9米长的竖井式进口段、二节10米长箱形倒虹吸、一节19.84米长的斜道式出口段、一节9.96米长的连接段。

倒虹吸管身过水断面尺寸4.5*6.0米,管壁厚80厘米,设计流量为36m3/s,加大流量为39m3/s。

总造价113.41万元。

§2 施工方案简述一、地基开挖与基础(一)、工程地质情况根据开挖情况鉴定,该段地层的地质为:▼12.0以上为粉质粘土(含耕土),▼12.0--▼8.0为alQ4层砂砾石,▼8.0层面为砂砾石稍密,并含有少量泥,粒径以4—10CM为主,渗透系数K=72—162M/d左右。

该段地质地下水位最高为▼13.0,最低为▼11.0。

(二)、施工方法简述1、砂卵石开挖采用ROBEX200Le反铲开挖为主,局部50CM保护层由人工进行开挖,开挖出的砂砾石主要用亚细亚15T自卸车运至下泽桥下游,帮助下泽村构筑防洪堤。

开挖前的准备工作:在地面沿开挖边线以外,设置一条深50CM宽50CM的环形排水沟(兼作地表水截水光沟),在沟底铺设一层油毛毡,以防水再次渗入基坑,引起坍方等,并在39—40线跨过村道埋设Ф100CM的涵管,将基坑中抽出的水直接排入高楼溪。

基坑开挖顺序:先将12.5M高程以上的砂卵石挖除,再在基坑下游面靠40线以外约2M处挖一个排水深井(井底标标高为5M),在集水深井中安装四台8寸的离心泵,24小时不间断抽水,使地下水位降至7.5M高程以下,然后用反铲从40线向43线一次性开挖到位(预留50CM保护层由人工开挖),最后由人工进行清理,并沿四周挖一条1M×1M的排水沟,并修整边坡。

2、垫层、浆砌块石及钢筋砼压顶施工地基经联合验收合格后,立即着100#砼垫层施工,以保护基底。

工程项目施工月报总结(3篇)

工程项目施工月报总结(3篇)

第1篇一、项目概况本月,我单位承接的XX工程项目已进入施工阶段。

工程位于XX市,占地面积约XX平方米,总建筑面积约XX平方米。

工程包括住宅、商业、地下车库等配套设施。

本月主要施工内容为土建工程、安装工程、室外工程等。

二、本月施工进展1. 土建工程本月土建工程主要包括主体结构施工、地下室施工等。

在主体结构施工方面,已完成1、2楼主体结构施工,3楼主体结构施工进入主体结构施工阶段。

地下室施工方面,已完成地下室结构施工,正在进行地下室装修工程。

2. 安装工程本月安装工程主要包括给排水、电气、暖通等。

在给排水工程方面,已完成1、2楼给排水管道铺设,3楼给排水管道铺设进入施工阶段。

电气工程方面,已完成1、2楼强电、弱电管道铺设,3楼强电、弱电管道铺设进入施工阶段。

暖通工程方面,已完成1、2楼暖通管道铺设,3楼暖通管道铺设进入施工阶段。

3. 室外工程本月室外工程主要包括绿化、道路、排水等。

在绿化工程方面,已完成1、2楼绿化种植,3楼绿化种植进入施工阶段。

道路工程方面,已完成1、2楼道路铺设,3楼道路铺设进入施工阶段。

排水工程方面,已完成1、2楼排水管道铺设,3楼排水管道铺设进入施工阶段。

三、本月施工亮点1. 施工进度按计划推进,各项工作有序开展。

2. 施工现场管理严格,确保了施工安全和质量。

3. 施工过程中,严格执行施工方案,确保施工质量。

4. 加强与各参建单位的沟通协调,确保工程顺利进行。

四、存在问题及改进措施1. 存在问题:部分施工进度滞后,影响了整体施工进度。

改进措施:加强施工进度管理,优化施工方案,合理安排施工资源,确保施工进度。

2. 存在问题:施工现场存在安全隐患。

改进措施:加强施工现场安全管理,严格执行安全操作规程,定期进行安全检查,确保施工安全。

3. 存在问题:施工过程中,部分施工质量不达标。

改进措施:加强施工过程质量控制,严格执行质量标准,加强施工人员培训,提高施工质量。

五、下月工作计划1. 按计划推进土建、安装、室外等工程。

溢流堰工程工程施工方案(3篇)

溢流堰工程工程施工方案(3篇)

第1篇一、工程概况溢流堰工程是水利枢纽工程的重要组成部分,其主要作用是调节上游水位,防止洪水灾害,同时兼顾发电、灌溉、供水等功能。

本工程位于XX河上游,建设地点为XX市XX县,工程规模为中型,总库容为XX万立方米。

工程主要包括溢流堰主体结构、上下游连接段、溢洪道、上下游引水渠等。

二、施工组织设计1. 施工部署(1)施工顺序:按照“先地下、后地上,先主体、后附属,先关键、后一般”的原则进行施工。

(2)施工阶段划分:施工准备阶段、主体工程施工阶段、附属工程施工阶段、工程验收阶段。

2. 施工进度计划根据工程特点和施工组织设计,制定详细的施工进度计划,确保工程按期完成。

3. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置各类施工人员,包括技术人员、管理人员、施工人员等。

(2)设备配置:根据施工需要,配置各类施工设备,如挖掘机、推土机、混凝土搅拌站、运输车辆等。

(3)材料配置:根据施工进度,提前储备各类建筑材料,确保施工过程中材料供应充足。

三、施工工艺1. 溢流堰主体结构施工(1)基础处理:对溢流堰基础进行清基,确保基础坚实可靠。

(2)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。

(3)模板安装与拆除:根据设计要求,合理设计模板体系,确保模板安装牢固,拆除方便。

2. 上下游连接段施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。

(2)基础处理:对基础进行清基,确保基础坚实可靠。

(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。

3. 溢洪道施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。

(2)基础处理:对基础进行清基,确保基础坚实可靠。

(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。

4. 上下游引水渠施工(1)土方开挖:采用挖掘机进行土方开挖,确保开挖质量。

(2)基础处理:对基础进行清基,确保基础坚实可靠。

(3)混凝土浇筑:采用泵送混凝土浇筑工艺,确保混凝土均匀密实。

最新-高楼倒虹吸单位工程施工总结报告 精品

高楼倒虹吸单位工程施工总结报告市国土资源局贯彻实施土地管理法情况汇报市人常委会:受市政府委托,向本次会议汇报我市贯彻实施《土地管理法》的情况,请予审议。

我国第一部《土地管理法》是1986年颁布的,今年是20周年。

期间经过了2次修正、1次修订。

我今天汇报的,是1998年修订、2019年修正的新《土地管理法》(以下简称新法)的贯彻实施情况。

一、贯彻实施《土地管理法》基本情况新法实施以来,我市出台了《关于对市区土地实行五统一管理的通知》、《××市国有土地使用权招标拍卖办法》、《关于进一步加强市区土地市场管理促进经济发展的通知》等20多个规范性文件,建立健全了一系列制度,土地管理工作逐渐步入了法制化、制度化的轨道。

(一)宣传力度不断加,社会各界的依法用地意识逐步增强。

新法出台以后,我市把对新法的宣传作为“三五”普法、“四五”普法的重要内容,坚持“625”全国土地日集中宣传与日常宣传相结合,采取举办培训班、召开座谈会、发放宣传材料、举办国土资源杯“歌唱××”歌曲创作赛和土地管理电视知识竞赛等形式,对新法进行广泛深入宣传。

1999年以来,全市举办培训班100多期,培训15万人次,召开座谈会70多次,发放宣传材料70多万份。

通过宣传,各级领导、用地单位和广群众对新法的认识不断提高,资源忧患意识、依法用地意识明显增强,有力地促进了新法的顺利实施。

(二)耕地保护机制不断健全,耕地保护力度不断加。

一是建立耕地保护责任制和目标考核办法,明确各级耕地保护的目标和责任。

特别是在基本农田保护方面,市、县、镇、村、农户逐级签订了基本农田保护责任,全市共签订55万份,确保责任落实到人,措施落实到位。

二是建立健全了耕地占补平衡制度、缴纳耕地开垦费和新增建设用地有偿使用费制度、基本农田保护区管理制度、监督检查制度等制度,并严格执行基本农田“五不准”等上级关于耕地保护的各项政策,实现了耕地保护工作的制度化、规范化。

高楼倒虹吸单位工程施工总结报告

高楼倒虹吸单位工程施工总结报告市国土资源局贯彻实施土地管理法情况汇报市人常委会:受市政府委托,向本次会议汇报我市贯彻实施《土地管理法》的情况,请予审议。

我国第一部《土地管理法》是1986年颁布的,今年是20周年。

期间经过了2次修正、1次修订。

我今天汇报的,是1998年修订、20XX年修正的新《土地管理法》(以下简称新法)的贯彻实施情况。

一、贯彻实施《土地管理法》基本情况新法实施以来,我市出台了《关于对市区土地实行五统一管理的通知》、《××市国有土地使用权招标拍卖办法》、《关于进一步加强市区土地市场管理促进经济发展的通知》等20多个规范性文件,建立健全了一系列制度,土地管理工作逐渐步入了法制化、制度化的轨道。

(一)宣传力度不断加,社会各界的依法用地意识逐步增强。

新法出台以后,我市把对新法的宣传作为“三五”普法、“四五”普法的重要内容,坚持“6.25”全国土地日集中宣传与日常宣传相结合,采取举办培训班、召开座谈会、发放宣传材料、举办国土资源杯“歌唱××”歌曲创作赛和土地管理电视知识竞赛等形式,对新法进行广泛深入宣传。

1999年以来,全市举办培训班100多期,培训1.5万人次,召开座谈会70多次,发放宣传材料70多万份。

通过宣传,各级领导、用地单位和广群众对新法的认识不断提高,资源忧患意识、依法用地意识明显增强,有力地促进了新法的顺利实施。

(二)耕地保护机制不断健全,耕地保护力度不断加。

一是建立耕地保护责任制和目标考核办法,明确各级耕地保护的目标和责任。

特别是在基本农田保护方面,市、县、镇、村、农户逐级签订了基本农田保护责任,全市共签订55万份,确保责任落实到人,措施落实到位。

二是建立健全了耕地占补平衡制度、缴纳耕地开垦费和新增建设用地有偿使用费制度、基本农田保护区管理制度、监督检查制度等制度,并严。

工程本月月报施工小结(3篇)

第1篇一、项目概况本月我单位承建的XX项目,位于XX市XX区,占地面积约XX亩,总建筑面积约XX万平方米。

项目主要包括住宅、商业、办公三大板块,是集居住、购物、办公于一体的综合性建筑群。

本月我单位对该项目进行了全面施工,现将本月施工情况总结如下:二、本月施工进度1. 主体结构施工本月主体结构施工进展顺利,已完成XX栋楼主体结构封顶,其余楼栋主体结构施工正在按计划进行。

在施工过程中,我单位严格按照设计要求和质量标准进行施工,确保主体结构质量。

2. 装修工程本月装修工程已全面展开,已完成XX栋楼室内装修工程,其余楼栋装修工程正在有序推进。

在装修过程中,我单位注重细节,确保装修质量,为业主提供舒适的居住环境。

3. 公共配套设施施工本月公共配套设施施工进展顺利,已完成XX栋楼地下车库、电梯井等配套设施施工,其余配套设施施工正在按计划进行。

4. 绿化景观施工本月绿化景观施工已完成XX栋楼周边绿化、景观小品等施工,为业主打造优美的居住环境。

三、本月施工亮点1. 严格控制施工质量我单位始终坚持“质量第一”的原则,对施工过程中的每一个环节进行严格把控,确保工程质量达到国家标准。

2. 优化施工组织针对项目特点,我单位制定了合理的施工组织方案,确保施工进度、质量和安全。

3. 加强施工现场管理本月施工现场管理得到有效加强,施工现场环境整洁,安全措施到位,为业主和施工人员创造了良好的施工环境。

4. 积极开展技术创新本月我单位在施工过程中积极开展技术创新,提高施工效率,降低施工成本。

四、存在问题及整改措施1. 部分楼栋主体结构施工进度滞后针对这一问题,我单位已调整施工计划,增加施工人员,确保主体结构施工按期完成。

2. 装修工程部分材料供应不及时为解决这一问题,我单位已与供应商加强沟通,确保装修材料及时供应。

3. 部分施工现场存在安全隐患针对施工现场安全隐患,我单位已加强安全巡查,及时整改安全隐患,确保施工安全。

五、下月工作计划1. 按计划推进主体结构施工,确保主体结构质量。

高楼公路桥单位工程施工总结报告[工程总结]800字

高楼公路桥单位工程施工总结报告[工程总结]800字高楼公路桥单位工程施工总结报告一、工程概况本项目建设地点位于某市,项目总投资为X万元,建筑面积为X平方米,主体结构高度为X米,主塔高度为X米,桥面宽度为X米,桥梁全长为X米。

二、施工概况本项目施工期间,我们公司组建了一支由X名精干的施工人员组成的工程施工队伍。

本项目的施工总体采用了悬臂施工的方式,由于建筑高度的限制,我们仅采用了95t的履带起重机进行吊装,为此我们调换了3次履带起重机。

施工过程中,我们严格按照施工图纸和技术要求进行施工,做到安全、高效、质量可控。

在施工过程中,我们把握好施工进度,避免了因施工时间延误而造成的不良后果。

三、技术要点1.模板拆除模板拆除是一个复杂精细的过程,我们采用全自动拆模具系统辅助我们完成了模板拆除工作,大大提高了施工效率,避免了由于拆模慢而导致的进度延误。

2.防水措施在本项目的施工过程中,我们使用了PVC防水卷材,把防水材料按照设计比例加入混合材料中,涂覆于混凝土表面,密封性能好,有效提高了桥梁的使用寿命。

3.机械作业为了保障人员的安全,本项目主要的机械作业采取了集中化作业模式,具体措施包括加装护栏,设立施工警示标志,指派专人负责监管等。

四、工程质量控制本工程的施工质量是我们公司的首要任务,我们在施工过程中采用了以下措施:1.采用高品质的材料我们坚持采用标准规定的高品质材料,严格按照技术要求进行施工,确保了工程质量的可控性。

2.加强全程监督我们不断强化全程监督,通过视觉、听觉等多种手段,监督施工的每一个环节,避免施工质量出现问题,提高工程品质。

3.及时处理问题在施工过程中,难免会遇到一些问题和困难,我们采取及时处理的态度和措施,及时排除问题,使工程质量得以保障。

五、安全及环保措施我们坚持把安全和环保放在首位,采用以下措施:1.加强控制我们对现场进行24小时的控制,重点关注施工现场安全,通过安全巡查、检查、措施落实等全方位的控制,有效保障了施工过程中的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

§1 工程概况一、工程布置高楼渡槽,位于高楼乡高三村至下泽村之间,自进口至出口,原设计全长1281.41M,后因进出口地质原因,直峰架隧洞出口退后20M和下泽隧洞进口退后4M进洞,并将总干1+894.86至总干1+914.86和3+190.22至3+200改为明洞,因此全线长改为1295.36,自总干1+894.86至总干3+190.22。

后因政策原因,将总干2+737.42—2+797.12段改为高楼倒虹吸,因此高楼渡槽实际全长为1235.66M。

其进口与直峰架隧洞相接,出口与下泽隧洞相连,其中明洞段长20M,进口连接段长26.56M,槽身段长1233.8M(含59.7M长的高楼倒虹吸),出口段长15M。

渡槽设计流量36M3/S,加大流量39M3/S,坡降1/1500。

进口槽身底高程16.44M,出口槽身底高程15.62M。

二、槽身结构槽身由59节槽身、59条仲缩缝和59节槽身盖板组成。

槽身采用400#预应力砼简支梁结构,跨度19.9M。

槽型为有拉杆加肋矩形槽,宽5.1M,高4.8M,边墙厚30CM,底板厚25CM,肋宽30CM,肋高70CM。

预应力采用后张法施工,每侧边墙底部设一根10Φj15.24的270K级钢绞线束,其标准强度σy b=1860Mpa,锚下控制应力σk b=1209Mpa,张拉端采用XM-10锚具固定,固定端采用轧花锚固,525#水泥灌浆封孔。

三、支承结构支承结构采用钻孔灌注桩和排架二种形式。

原设计在进口附近粘土地基上设钻孔灌注桩,桩径1.2M,桩长10-19M不等,其余砂砾石地基设单排架,断面尺寸为60×80CM,高度4-7M不等,排架基础宽3M,长7.6M。

即原设计的支承结构由9排灌注桩和49排单排架组成,后因地基原因,将进口粘土段和中间强透水的不良砂砾石地基段改为灌注桩(共52排102根),较好的砂砾石地基段仍为单排架(共8排)。

灌注桩桩径仍为1.2M,桩长8.61-19.33M,由6根端承桩和96根摩擦桩组成。

在强透水的砂砾石地层段,灌注桩顶端增加了一个1M高的200#钢筋砼横梁。

对于单排架的200#排架基础,基础宽改为2.6M,长仍为7.6M。

四.进出口渠道进出口段由二个部份组成:进出口连接段和进口明洞。

进出口连接段采用150#砼重力式挡墙。

平均墙高4.8M,靠隧洞段(含进口明洞)段底板采用15CM厚150#砼衬砌,靠槽身段底板采用25CM厚200#钢筋砼衬砌。

明洞段采用50CM厚200#砼衬砌。

五、溢流侧堰堰渠工程位于高楼渡槽右侧,由溢流侧堰和泄槽组成。

在进口段右侧设有溢流宽为11M的溢流侧堰以溢泄超量来水。

侧堰采用200#钢筋砼,堰顶高程20.24M,头部为直径70CM的半圆。

泄槽宽2M,深约1M,坡降有i=0.025和i=0.01两种,泄水渠前段为矩形断面,设有5M长的200#砼跌坎及渐变段。

渐变段前用150#砼挡墙及底板衬护,后用75#浆砌块石砌筑八字墙。

§2 施工方案简述一、基础施工方案1、灌注桩灌注桩施工共分四个过程:钻孔、清孔、钢筋笼制作安装、浇灌水下砼。

其一,钻孔,共分六个步骤。

(1)、准备工作;(2)、钢护筒埋设;(3)、桩机定位;(4)、成孔;(5)、对比较坚实的土石层或岩层,先用冲击锥钻进,再用冲抓锥清碴。

(6)、终孔验收:钻孔达到设计地质要求后,立即会同监理部、指挥部、设代等建设四方对灌注桩进行联合验收检查,合格并签证后,并立即做好清孔准备工作。

其二,清孔:清孔采用淘渣筒抽渣,并辅之抓锥淘渣,严格控制沉渣厚度在5CM以内,并严格控制泥浆比重。

其三,钢筋笼制作安装,共由二个过程组成。

(1)钢筋笼加工:在孔附近加工成型,并每隔1.5M焊接一道Φ16的加强箍。

(2)钢筋笼吊放:钢筋笼验收合格后,用15T汽车吊配合卷扬机整体安装就位。

下放钢筋笼时严防碰撞孔壁,如下插困难,应立即查明原因,不得强行下插,一般采用正反旋转试控性的方法逐步下放。

其四,砼灌注。

灌注水下砼是成桩的关键工序,应统一指挥,各工种密切配合,连续快速进行。

共有六个过程。

⑴从清孔结束到开浇砼之间的时间,严格控制在3小时以内。

否则要重新清孔。

⑵采用Ф30CM钢导管,在使用之前,导管预先进行组拼并做充水试验,3小时内试验持续压力不少于0.8MPa。

⑶砼运输:砼用工程车运输到浇灌点,通过料斗、导管送入孔内。

⑷开浇:第一斗砼的量为2M3,以保证导管的埋深。

导管下口离开孔底0.3-0.5M,第一斗砼的数量配足后,立即拔开松木塞开浇。

⑸浇注:经常测定砼面高度,并与灌注的砼数量对比,及时提升导管,严格控制埋深。

⑹凿桩与接桩。

2、排架基础首先测量放线,再根据边线用反铲进行砂卵石开挖,并预留50CM保护层由人工开挖。

同时由人工在基底开挖一条1M宽50CM深的环形水沟,在四角设置深1M 的集水井,在集水井中各设一台水泵抽水。

基底经验收合格后立即浇筑垫层砼。

待垫层砼达到0.7MPa后,即绑扎排架基础钢筋,立模浇筑200#基础砼。

基础砼达到3MPa后,即可拆模,用分层碾压法均匀回填砂卵石。

二、排架施工方案地梁:先用松动爆破法开挖基坑,再采用定型钢模按常规方法施工地梁。

排架横梁:先用反铲挖至承台底10CM以下,再在与地基的接触面上铺垫10CM 的碎石垫层,然后采用内贴胶合板的定型钢木模按常规方法施工钢筋砼,最后进行砂卵石回填。

排架柱及排架梁:采用定型钢模按常规方法施工排架柱及梁。

在砼初凝及拆模后立即采用F-8砼养护剂进行养护。

三、进出口段施工方案先进行地基开挖,再由人工进行基底清理。

地基经联合验收合格后,浇筑垫层或底板砼,再按设计要求铺设BW-2止水条,接着立模浇筑挡墙砼。

左右挡墙或侧墙施工完毕后,采用满堂脚手架施工顶板及顶拱。

砼结构全部施工完毕后,且砼最低强度达3Mpa时,立即着手土工布及土方回填。

四、堰渠工程施工方案先进行堰渠工程地基开挖,再由人工进行平整,并夯实。

接着就浇筑挡墙、底板、坎及渐变段。

再回填一部分粘土,铺设土工布裹砂石料过滤层。

最后进行土方回填。

对于溢流侧堰,待底部进口段落挡墙砼达1Mpa后,铺设BW-2止水条,然后立模、扎钢筋,浇筑砼。

五、槽身施工方案槽身:先进行底模系统施工(对于落地渡槽,底模为砼底模;对于悬空渡槽,底模为钢排架与钢管桁架结合的组合钢模底模),然后立外侧大型定型钢模,接着进行底板、侧墙的钢筋安装与预应力钢铰线束安装,再安装内侧模板,绑扎顶层纵梁钢筋,最后浇筑槽身砼。

待砼强度达75%以上时拆侧模,达95%以上后开始预应力施工,达100%后开始拆底模。

砼养护采用温州华宝化工研究所研制的F-8养护剂养护。

止水:由中国水科院组织施工。

先将表面浮皮、杂物、碎屑清理干净,并将不平整处用电锤凿平,并将砼表面(包括缝侧面)打毛,再次将缝清理干净,然后施工聚乙烯泡沫板和聚硫密封膏。

一般来说,先按缝宽填充泡沫板,然后施工聚硫密封膏,对于陆地渡槽的底板来说,则先施工聚硫,再施工泡沫板。

倒入即可;对于悬空渡槽,则从外底面进行填塞牢固即可。

聚硫和泡沫板施工完毕,再按设计要求粘贴一层BW腻子,然后粘贴打毛后的紫铜片止水。

接着在伸缩缝两侧砼槽内粘贴2×3厘米BW腻子条,再用腻子板将伸缩缝填平。

最后粘贴三层环氧玻璃丝布(三层玻璃丝布,四层环氧树脂)。

盖板:采用常规施工方法即可。

§3 特殊问题处理一、灌注桩特殊问题处理由于地质原因,设计桩底标高与原设计持力层有部分桩不太吻合,经与设代、监理、业主等共同商讨,决定桩体只需嵌入基岩0.5M即可,因此桩底标高作了相应变化(如下表)。

二、止水的特殊问题处理高楼渡槽槽身止水,2000年11月10日开始施工,2000年12月9日晚完工。

由于长期无水,引起表层玻璃丝布干裂渗水,先后二次对其进行修处理。

第一次:2000年12月18日,我部在例行质量检查时发现有9条缝表面的环氧玻璃丝布干裂,2000年12月24日,由中国水科院组织四名专家对止水进行会诊,并组织人员对所有止水进行了修复处理,修复方案为:凿除原30CM宽的环氧玻璃丝布,重新粘贴3层50CM宽环氧玻璃丝布。

其中对9条止水(2#、4#、8#、14#、15#、39#、44#、47#、56#)进行了彻底返工处理,即将聚硫乙烯板、聚氯乙烯板、BW腻子条、紫铜片、BW腻子板和三层30CM宽的环氧玻璃丝皮全部凿除,重新按已审批的止水方案施工止水。

第一次维修于2001年1月6日完工,耗费人工130工日,材料费3.5万元。

第二次:2001年1月11日,对高楼渡槽进行充水静压试验,发现有7条止水漏水,2001年6月7日, 在进行槽身分部工程验收时, 发现有11条止水因槽内长期无水产生干裂引起漏水(其漏水的止水编号分别为15#、16#、21#、22#、31#、39#、45#、46#、52#、54#、57#)。

2001年6月21日,中国水科院再次组织4名专家、10名施工人员进场修理止水,22日正式开工。

经现场检测,发觉2#、8#、14#、34#、51#、56#止水目前虽未漏水,但环氧玻璃丝布也存在微裂隙,存在质量隐患,因此也对其进行了修理。

对上述17条止水的修理方案为:1、重新做三层50CM宽的环氧玻璃丝布;2、对外部聚硫局部进行修补或重做。

该修复工作于2001年7月12日结束。

2001年7月13日上午,在指挥部配合下,对高楼渡槽进行了充水检查,当时水位18.83M,下午,指挥部、监理部、项目部和中国水科院四方代表对高楼渡槽止水进行全面检查,止水未发现渗漏现象。

三、特殊政策问题处理及重大设计变更1、 1997年4月,由于在高楼渡槽进口和出口明挖时发现地质情况与原设计不符,按设计联系,直峰架隧洞进洞桩号推进20M(即从1+914.86变为1+894.86),下泽隧洞进口进洞桩号推进4M(即从3+196变为3+200),并将1+914.86--段和3+190.22—3+200段改为明洞。

2、 1997年5月22日至7月9日,由于实际洪水位与设计洪水位不符,经调查研究后,对排架系统进行了修改。

3、1997年7月25日,我部在组织22#基础施工时,发觉在开挖阶段地基有管涌现象产生。

后经多方调查研究,将原12#--55#排架基础改为Ф120灌注桩,并在桩顶增加横梁一根。

4、1997年8月,在了解到其它渡槽支座支座的不足之后,将原设计的铸铁钢板支座改为橡胶支座和四氟板支座,并加大支座埋件。

5、 1998年2月27日至5月1日,下泽村村民以“高楼渡槽会加大洪涝灾害”为由,不让我方进场施工。

后因上政策原因,将总干2+737.42—2+797.12段(即40线—43线)改为高楼倒虹吸。

6、 1999年5月21日,设计院将原设计的止水方案(外贴17CM×1CM的止水橡皮,内填环氧砂浆,外填聚氯乙烯胶泥)改为“外贴三层环氧玻璃丝布,内填BW密封腻子,并在止水槽表面搁置0.8厚镀锌铁片”。
