现浇混凝土空心楼板施工方案

合集下载

大跨度现浇空心楼板清水混凝土施工工艺

大跨度现浇空心楼板清水混凝土施工工艺

板浇筑后的平整. 板,用振捣棒顺着管肋逐肋振捣,保证管底 2 )为了解决GBF 空心管容易上浮的向 被混凝土填充密实 ,无积存气饱。 题, GBF 空心管施工时首先将模板底部抄闰, “ 二密. 就是固定振捣工人,施工人员
必 须 振 捣 密 实 , 由于 空 心 管 的 间 距 为 50m m , 决定使用 20mm 小振捣棒振捣, 移 动间距 ZOc m , 快插慢拔,逐点移动,顺序
浮原因, 及时采取锚拉点加强的办法,确保
空心管位置及上下筋保护层。挠筑混凝土
时,发现薄壁管损坏、破裂、出现空洞等 现象时,要及时补救,补救方法如下: 小
面积破损,用湿水泥袋枯贴其上。破损面积 较大,可用湿麻袋、编织袋等将管内填满 ,
采用了 钢管脚手架组成的 快拆体系,这是目
前国内较先进的模板支撑体系,不但安装和
定在GBF 空心管两端头之间 增设 U 型钢筋来 土的重量二 压力以及施工荷载, 时保证模 控制左右位移,U 型钢筋点焊在底部钢筋网 同 板安装平整严密保证不露浆, 这是保证清 水 片上,在空心管上下采用直径为。8 的一字 天棚的基本条件。 型钢筋控制管的上下位移,并在管的上下设 够的保护层. 在 2)GBP 空心管固定间距必须均匀一致, 置预制碎垫块以确保板有足
前用铁棍滚子将混凝土表面压平压实,实践
证明,这种方法确实有效保证 了混凝土楼板
的上表面平整并预防了裂缝的发生。“ 四养 护,就是混凝土浇筑 12 小时后用草帘子覆盖
并每 日 浇水2 次, 连续 7 天。
由于以上措施的落实,混受土工程上表
GBF 薄壁空心管采 用原施工方 案的10# 火烧
丝固定方法并不能有效固定,在混凝土工程
经研究发现,施工的关链问题有三点: 1)模反及支架必须保证具朋足够的承载能 力、 刚度、 和稳定性, 能可靠的承受现浇混凝

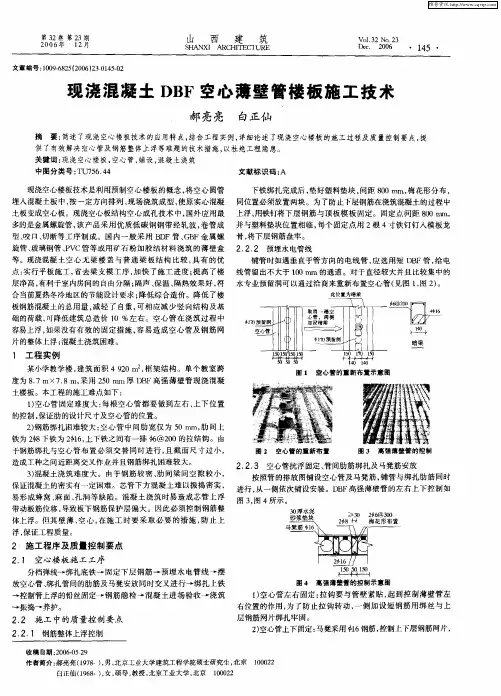

现浇混凝土DBF空心薄壁管楼板施工技术

现浇混凝土DBF空心薄壁管楼板施工技术

控制 管上 浮的铅丝固定一 钢筋 隐检 一混 凝 土进 场验收 一 浇筑
1空 心管左右 固定 : 钩要 与管 壁紧贴 , 到控 制 薄壁 管左 ) 拉 起
右位置的作用 , 为了 防止 拉 钩转 动 , 一侧 加设 短 钢筋 用绑 丝与 上 层钢筋网 片绑扎牢 固。
一 振捣 一养护。
2 2 施 工 中的质 量控 制要 点 .
等 。现浇混凝土 空心 无 梁楼 盖 与普 通 梁板 结构 比较 , 有 的优 具 铺管时如遇垂直于管 方向 的电线 管 , 应选 用短 D F管 , 电 B 给 点: 实行平板 施工 , 省去 粱支模 工序 , 加快 了施 工进度 ; 高 了楼 线管 留出不大于 10 m 的通道 。对于直径 较大并且 比较集 中的 提 0 n 层净 高, 于室内房间的 自由分 隔 ; 有利 隔声 、 温 、 保 隔热效果 好 , 符 水专业预 留洞可 以通过洽商来重新 布置空心管 ( 见图 1 图 2 。 , ) 合 当前夏热冬冷地 区的节能设计 要求 ; 降低综 合造价 。降低 了楼
中国分类号 :U7 64 T 5 .4 文献标 识码 : A
现浇空心楼板技术是利用预 制空心楼板 的概念 , 空心圆管 将
下铁绑扎完成 后 , 塑料垫块 , 垫好 问距 80 n . 花形分 布 , 0 r, l B梅
埋入混凝土板 中 , 按一 定方向排列 、 现场浇筑 成型 , 原实心混凝 同位置必须放 置两块 。为 了防止下层钢筋在浇筑混凝 土的过程 中 使 土板变成空心板 。现浇空心板结 构空心成 孔技术 中 , 国外 应用 最 上浮 , 用铁钉将 下层 钢筋与 顶板模 板 固定。 固定 点间距 80 r n 0 f , f
暗粱
1 工程 实例

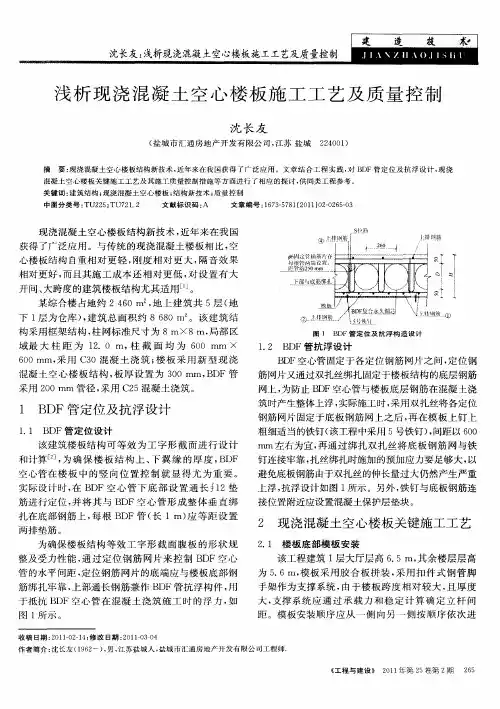

现浇混凝土空心楼板施工工艺及质量控制

现浇混凝土空心楼板施工工艺及质量控制

浅析现浇混凝土空心楼板施工工艺及质量控制摘要:随着建筑行业新技术的不断发展,现浇混凝土空心楼板的优越性越来越凸显。

已成为建设部重点推广应用的—项新技术。

我们将结合现浇混凝土空心楼板的设计原理及优点,简要分析一下现浇混凝土空心楼板的施工工艺及其质量控制。

关键词:现浇混凝土空心楼板;施工工艺;质量控制;结构新技术中图分类号:tu755文献标识码:a现浇混凝土空心楼板施工技术是国内近几年才发展起来的结构新技术,与现浇实心混凝土楼板相比,具有自重轻、刚度好、隔音效果佳、降低工程成本等优点,尤其适用于有大开间、大跨度要求的建筑结构。

新疆城市建设学校综合楼占地2500m2,建筑层数共7层,建筑面积9580m2。

1层~3层为裙楼,4层~7层为塔楼,均采用框架结构。

柱采用c30混凝土,楼板采用c25混凝土。

其中1层~3层采用gbf现浇混凝土空心楼板,板厚300mm,ⅸ界管管径200mm,最大跨度为12.0m一、设计原理及优越性现浇空心无梁楼盖的设计原理是:在钢筋混凝土楼板中放置bdf 卒心薄壁管形成孔洞,沿布管方向的板的lf截面就成了“工”字形截面,从而形成类似小t字梁受力的现浇多孔空心板或以隐形密肋式受力的现浇空心板,形成现浇混凝土空心无梁楼盖结构。

gbf 管采用玻璃纤维加水泥砂浆制成,管径200(100)mm,管长1000(500)mm,特殊尺寸可与厂家定制。

bdf高强宅心管与实心楼板结构形式相比,有以下优点:1)楼板上无次梁,显著增加窀内净空高度。

2)现浇混凝土空心楼板充分发挥结构受力作用,节省材料、减轻自重。

使结构基础、柱使用的混凝土、钢筋、模板的费用相应降低。

3)隔音好,窄内空间感好,隔热、保温(尤其在屋面上),能减少屋面板隔热层厚度。

4)减少模板的用量,加快施工进度(与肋梁结构相比),工程工期明显提前,带来工程成本的降低。

5)现浇混凝土空心楼板其整体性高于现浇混凝土实心楼板。

由于空心板比实心板厚,所以结构整体刚度增加。

浅析现浇混凝土空心楼板施工工艺及质量控制

浅析现浇混凝土空心楼板施工工艺及质量控制
钢筋 网片 固定于底 板 钢筋 网上 之 后 , 在模 板 上钉 上 再 粗 细适 当的铁钉 ( 该工程 中采用 5 号铁钉 ) 间距 以 6 0 , 0 u n左右为 宜 , 通过 绑 扎 双扎 丝将 底 板 钢 筋 网与 铁 tr 再
1 B DF管 定 位 及 抗 浮设 计
1 1 B F管定位 设计 . D 该建 筑楼 板结 构 可 等 效 为 工字 形 截 面进 行 设 计 和计 算 l , 确 保 楼 板 结 构 上 、 翼 缘 的 厚 度 , DF 2为 ] 下 B 空心 管在 楼 板 中 的 竖 向 位 置 控 制 就 显 得 尤 为 重 要 。
钉 连接牢靠 , 丝绑扎时施 加的预加 应力要 足够 大 , 扎 以 避 免底 板钢筋 由于双扎丝 的伸长量过 大仍 然产生严 重 上 浮 , 浮设计如 图 l 抗 所示 。另外 , 钉与底 板钢筋 连 铁
接 位置附近应设 置混凝 土保护层垫块 。
实 际设计 时 , B F空 心 管 下 底 部 设 置 通 长 } 2垫 在 D 1
图 1 BDF管 定 位 及 抗 浮 构 造 设 计 、
12 B . DF管抗 浮设 计
B F空心 管固定 于各定 位 钢筋 网片之 间 , D 定位 钢
筋 网片又通过 双扎丝绑扎 固定于楼板 结构 的底层钢 筋 网上 , 为防止 B F空心管与楼 板底 层钢 筋在 混凝 土浇 D 筑时产生整 体上浮 , 际施 工时 , 用双扎 丝将各定 位 实 采
在可 控 范 围。 由 于 楼 板 跨 度 较 大 , 模 时 中 间 按 支
2 ~3 % %起 拱 预 处 理 引。
到位 后 , 开始 大面积 浇筑上层 混凝 土 , 再 铺料要 均匀 ,
防止 楼板支模 系 统超 荷 平 板振 动器 进 行 振 捣 , 际施 工 时应 压 边 实

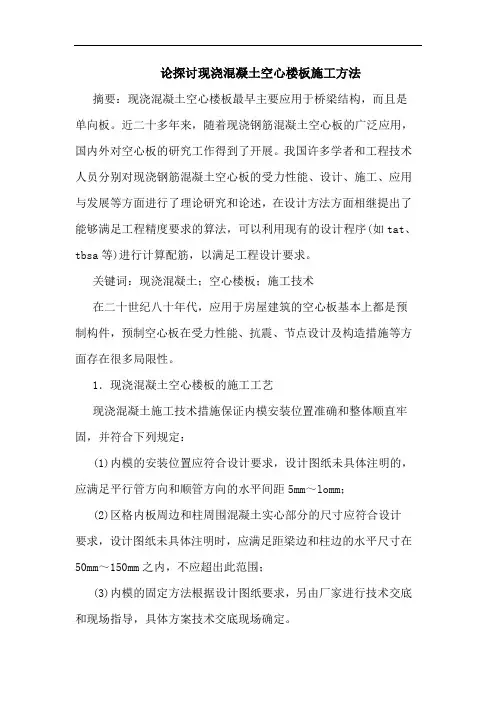

论现浇混凝土空心楼板施工方法

论现浇混凝土空心楼板施工方法

论探讨现浇混凝土空心楼板施工方法摘要:现浇混凝土空心楼板最早主要应用于桥梁结构,而且是单向板。

近二十多年来,随着现浇钢筋混凝土空心板的广泛应用,国内外对空心板的研究工作得到了开展。

我国许多学者和工程技术人员分别对现浇钢筋混凝土空心板的受力性能、设计、施工、应用与发展等方面进行了理论研究和论述,在设计方法方面相继提出了能够满足工程精度要求的算法,可以利用现有的设计程序(如tat、tbsa等)进行计算配筋,以满足工程设计要求。

关键词:现浇混凝土;空心楼板;施工技术在二十世纪八十年代,应用于房屋建筑的空心板基本上都是预制构件,预制空心板在受力性能、抗震、节点设计及构造措施等方面存在很多局限性。

1.现浇混凝土空心楼板的施工工艺现浇混凝土施工技术措施保证内模安装位置准确和整体顺直牢固,并符合下列规定:(1)内模的安装位置应符合设计要求,设计图纸未具体注明的,应满足平行管方向和顺管方向的水平间距5mm~lomm;(2)区格内板周边和柱周围混凝土实心部分的尺寸应符合设计要求,设计图纸未具体注明时,应满足距梁边和柱边的水平尺寸在50mm~150mm之内,不应超出此范围;(3)内模的固定方法根据设计图纸要求,另由厂家进行技术交底和现场指导,具体方案技术交底现场确定。

施工中筒芯需要接长时,可将筒芯直接对接;对需要截断的筒芯,截断后应采取有效的封堵措施。

施工过程中应防止内模损坏。

对板面钢筋安装之前损坏的内模,应予以更换;对板面钢筋安装之后损坏的内模,应采取有效的修补措施封堵。

内模应采取抗浮技术措施,防止内模和楼板钢筋整体上浮,楼板底部钢筋每隔1m用铁丝与底部模板进行牢固拉接。

施工过程中,预留、预埋设施(水平管线、电线盒等)的安装应与钢筋安装、预应力筋铺设、内模安装等工序交叉进行。

预留、预埋设施宜布置在楼板结构的楼板实心区域、肋宽范围内。

当预留、预埋设施无法避开内模时,可对内模采取断开或锯缺口等措施,但事后应封堵。

预埋管线应集中布置在内模之间的实心肋内,安装内模前应提前做好集中管线安放位置的确定,严禁管线随意交叉布置,以免影响内模的安放。

现浇混凝土空心楼盖施工技术要点分析

现浇混凝土空心楼盖施工技术要点分析

现浇混凝土空心楼盖施工技术要点分析摘要:随着社会的快速发展和人民生活水平的提高,人们对建筑也提出了更高的要求。

目前,工程结构越来越复杂和多样化。

混凝土空心楼盖由于其在施工中的明显优势,在建筑工程中得到了广泛的应用,可以有效地提高工程的稳定性和可靠性。

同时,采取科学合理、节能环保的施工措施,降低工程总造价。

关键词:现浇混凝土;空心楼盖;施工技术引言现浇混凝土空心楼盖结构在我国已经出现了很长一段时间,其应用也越来越成熟。

此外,现浇混凝土空心楼盖具有良好的设计效果,弥补了传统空心楼盖结构的不足。

它由框架、空心内模板、纵向钢筋和横向钢筋组成,在施工中,空心内模板安装在多槽钢筋混凝土板上,形成空心钢筋混凝土板,不仅可以减少钢筋混凝土楼板自重,降低材料成本,还可形成水平结构体系和双向钢筋混凝土浇筑网,下面以安徽省巢湖市悦麓苑项目空心楼盖地下室顶板工程举例说明:1现浇混凝土空心楼盖的优点1.1空心楼盖的自身重量更低所谓空心楼板,是指楼板内部采用空心芯模,通常材质为塑料、金属、混凝土材质等,本项目采用镀锌铁皮空心芯模,整体自重大大降低,从而降低了对整体荷载的要求.但在空心楼房发生自然灾害的情况下,轻质楼板的重力作用很小,对业主财产的损害也很小,另一个明显的影响是大大提高了轻型建筑的抗震性能,提高了建筑物的稳定性,保护了业主的财产安全。

1.2空心楼盖的承载性能更高为了保证传统混凝土结构的抗拉强度,混凝土的数量必须在标准范围内,当超过标准范围时,抗拉强度就会降低,影响整体的稳定性,另外,空心结构具有体积大,占地面积大,能耗低,随着体积的增大,混凝土楼板的承载力也随之增大,因此普通空心楼板的优点是最大承载力增大,根据本项目设计图纸,采用空心楼盖地下室顶板,在上层与下层混凝土总厚度仅为190mm的情况下,其承载力达到35KN/㎡,这样的承载力通常为300mm厚实心混凝土板的承载力。

1.3空心楼盖自身的强度更大首先,空心楼板采用箱形结构,强度高,承载力强,能更好地承受外力的破坏,提高了楼板的整体性能,然后将混凝土安装在矩形箱形结构中,并对其进行填充保护。

浅谈现浇混凝土空心楼板施工

浅谈现浇混凝土空心楼板施工

项楼板施工新技 术 , 具有跨度 大、 空间大, 隔声性 能好的特点 。 但在
施 工过 程 中 ,存 在 芯 管碰 到 硬 物
易损坏 和 浇捣 混 凝 土 时 芯 管水 平 位 移和 向 上 浮 动 等 难 点 。 本文 结 合 工 程 实 例 ,对现 浇 空心 楼 板 的
楼层撞击 噪音 影响的特点和施工
到钢 筋 等 硬 物及 受 到 压 力 易 损 坏, 安装排放较困难 。 现以柳州市 体育 中心综合 训馆 的现浇混凝土 空心楼 板为例 ,浅淡 现浇混凝土
空心楼板的问题 。
板, 楼板厚度 3 0m B Om 。G F薄壁空 心管采用 12 . m规格标 准管, 以 配 其他长度, 管径 2 0 ̄ 0n 。
现浇混凝 土空心楼 板具 有 自 重轻,昆 ? 凝土 用量少 , 跨度 大 , 降
位于 柳州 市高新 区体育 中心 内, 建筑面 积 2 4 7 建筑总高 度为 17m,
钢筋 一安装 G F 一绑 扎肋片钢 B管 筋 片 一检查 G F 一绑 扎面板钢 B管
维普资讯
在 20 00×20× 0的通长杂木垫 0 5
板的底层钢 筋。
GF管间肋内钢筋, B 先在钢筋
加工 车间点 焊 成钢筋 网成 型, 再 到现场安装, 以保证质量 和减少
验; 检验合后, 中随机抽取 3件 从
检验重量和搞压 荷载 。检验 方法 应符合表 1 的规定 。
现场工作 量 。G F管肋 间钢 筋 网 B
模 版 支撑 、钢 筋 绑扎 、B G F管安 装
及 混凝 土 浇筑 进 行初 步探 讨 。
关键词 :现 浇混凝土 空心
楼板 钢筋绑扎 G F管 B
2 施工 流 程 1 工程 概 况

现浇混凝土空心楼板施工工艺

现浇混凝土空心楼板施工工艺
( eat e t f rhtc rl n i eig hn d e o u o ee C eg e0 7 0 , b iC ia D p r n o A ci t a E g er ,C eg eP t l m C l g , hn d 6 0 0 Hee, hn ) m eu n n re l
l a i o i se d f o s to , ne n l miso o tmiai n nd oe fo t g c mb n ta o h r e so l i tr a e s in p i z to a c r pie r t cin, n p p oe to
c n rt p u igp s in a d sq e c du t n . o cee o r o io n e u n ea j sme t n t
P M nen ltmpae h sp p rfc sso h n v t no t d cino epoe t sn ni C Itr a e lt ,ti a e o u e n tei o ai f nr u t ft rjc iga t n o i o o h u —
C ne b i igpoet u migu at npaecnrt h l w f o os u t n t h o g f e t u dn r c,sm n p cs i—l o ce ol orcnt ci e nl yo r l j — c e o l r o c o
剪力 墙结 构 , 距 80 0mm, 用 2 0 m 厚 双层 双 向 配筋 现 浇混 凝 土 空 心楼 板 , 柱 0 采 0 m 内模设 计 外 径 为 10 0
m 芯模长 度 1 0 m, m, 0m 内模 间距 不小 于 5 m。设 计要求 内模 应 自重轻 , 状 规则 , 0 0m 形 刚度好 , 在混 凝土 中位 置稳 定 , 于裁 剪 。根据工 程实 际情 况结合 承德 地 区的施工 特点 以及运 输成 本等 因素 , 便 我们 在 现浇 混凝 土空 心楼 板 内模选 材 上进行 了调 研 , 经过 对 比和 招 标 , 定 北 京 睿达 华 通 公 司的 P M 现 浇 钢筋 砼 认 C
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

WHB箱体施工方案
现浇混凝土空心楼板主要用于工业或民用建筑水平板结构中,能有效减轻现浇大跨度平板的重量。

郑州君安新型建材有限公司根据施工经验编制本工法。

一、特点
1、有效减轻现浇混凝土平板重量,减低建设成本。

2、有利于建筑平面的布置,并可降低层高。

3、施工工艺简单,施工质量可靠,施工安全。

二、适用范围
工业与民用建筑中厚度≥150mm的现浇混凝土板,如单、双向板,无梁楼板等.
三、工作原理
现浇混凝土空心板由暗梁和非抽芯式空心板组成。

关键是非抽芯预埋管应重量轻、价格低、不宜破碎、不宜滚动。

四、材料及施工机具
1.预埋盒:采用WHB轻质薄壁箱体,多用WHB材料模具成型。

2.钢筋:按施工图要求.
3.混凝土:坍落度160~180mm,石子粒径小于三分之一肋梁宽度和管底混凝土厚度。

4.模板系统:竹面大模板、钢管模板支架。

5.混凝土输送方法:泵送.
6.振捣器:ø30、ø50振捣棒。

五、工艺流程
楼板定位放线→支设模架系统→底板弹线→绑扎楼板底板排钢筋→预留、预埋施工→暗梁钢筋、肋间钢筋网片绑扎→钢筋隐蔽工程中间验收→安装WHB箱体→铺设操作走道→绑扎WHB箱体抗浮钢筋,并锚固抗浮拉筋→绑扎楼板上排钢筋→钢筋隐蔽工程检查验收→安
装混凝土输送设备→浇筑混凝土→混凝土养护→拆除模架系统。

六、施工方法:
1.楼板定位放线:在已完成结构上,按施工图要求对楼板进行定位放线。

2。

模架系统支设:按《混凝土结构工程施工质量验收规范》GB50204—2002要求施工。

模架系统设计除考虑模架自重和施工荷载外,尚应考虑龙骨兼作WHB箱体抗浮锚固的要求。

3。

钢筋绑扎:按《混凝土结构工程施工质量验收规范》GB50204-2002要求施工.步骤如下:
3。

1模板验收合格后,在底模标出板下排钢筋,暗梁、肋间网片和WHB箱体位置线,以保证它们的安装位置准确.
3。

2绑扎底排钢筋。

3.3预留洞、预埋管、件施工(预留洞周围应做成实心板,预埋盒应设在管间肋处)。

3。

4暗梁钢筋、肋间网片安装。

3。

5钢筋隐蔽工程验收。

3。

6WHB箱体安装就位,铺设操作走道后,绑扎WHB箱体抗浮钢筋(每块WHB箱体设2Φ12,设在WHB箱体两端四分之一边长处,用8#铅丝每间隔1块WHB箱体,穿过底模,锚固在模架钢管龙骨,见图1)。

图1 现浇空心板施工构造图
3.7绑扎上排钢筋。

3.8钢筋隐蔽工程验收。

4。

WHB箱体安装:
4.1WHB箱体进场应按质量标准第1条进行验收。

4。

2WHB箱体安装前应逐块进行外观检查,无破损或破损不超过表3规定的WHB箱体,经修补后方可入模(修补可用塑料布、玻纤布、胶带等,孔洞较大时,应先在孔内填塞轻质材料后再作表面封闭,以浇筑混凝土时砂浆不能进入管内为准)。

4。

3安装WHB箱体过程中,应随安装同步在管顶铺设操作走道,不允许直接踩踏WHB箱体.
4.4WHB箱体安装就位后,应按质量标准第3条调整WHB箱体间距,轴线位置,相邻管高差。

4.5绑扎抗浮钢筋,并与模架钢管龙骨锚固。

5。

混凝土浇筑
5.1混凝土输送设备,施工机具,施工人员严禁直接压在WHB箱体上。

5.2板厚和WHB箱体标高控制标志间距≤3m。

5。

3混凝土坍落度为160~180mm,浇筑易宜沿WHB箱体边缘肋部进行,不宜在WHB箱体上做放射状浇筑。

5.4现浇空心板部位混凝土分2步浇筑。

首先,浇筑WHB箱体间二分之一肋高以下部位混凝土(箱体尺寸大于600mm时,应在箱体中心开孔,向下浇筑混凝土,见图2),使用ø30振捣棒,间距300mm 振捣,保证WHB箱体下部混凝土振捣密实;间歇30min后,将剩余混凝土浇筑到设计标高,并对肋部混凝土进行二次振捣。

5.5振捣时严禁振捣棒碰触WHB箱体,每部位一次连续振捣时间不宜超过3min。

混凝土浇筑过程中若发生WHB箱体破损,应及时用纤维布、轻质
填充材料和水泥素浆进行修补。

5.6混凝土浇筑过程中若发生WHB箱体水平窜动,应及时用木楔在管间作临时固定,并调整混凝土浇筑方式,减少WHB箱体承受的侧向不均匀压力.
图2 1/2肋高以下混凝土浇筑
6。

养护、拆模
6。

1新浇筑混凝土初凝前应对楼板进行找平、拉毛。

并及时覆盖塑料薄膜进行养护,湿养护时间不少于7d。

6。

2模架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合表1要求。

当楼板上承载施工模架时,尚应核算楼板在施工期间的安全度。

底模拆除时混凝土强度要求表1
七、质量要求应符合相应的国家行业要求。

八、劳动力组织
以500m2为一个施工单位计算,劳动力组织见表5。

劳动力组织表5
九、安全措施:
1、所有进场工作人员均应戴安全帽。

2、高处作业人员应配带安全带。

3、模架应支设牢固,周边应设1m高钢管围栏,并满挂安全网。

人员上、下通道应通畅、牢固。

4、塔吊、垂直输送设备应通过安全验收。

5、混凝土输送泵立管应与结构固定牢固.
6、用电施工机具应配触电保护器.
7、六级风以上应停止施工。
