墩台身施工技术交底
墩台施工技术交底

墩台施工技术交底墩台作为铁路和公路桥梁中的一种基础结构,承担着连接桥面和地基的作用。
墩体和台基的施工技术极其重要,不仅关系到桥梁结构的牢固与稳定,还关系到行车安全和通行效率。
因此,在施工之前,必须进行墩台施工技术交底,确保施工顺利进行,达到预期的施工效果。
一、施工前准备墩台施工前需要进行充分的准备工作,包括材料配送、场地准备、施工机械准备等。
在施工前,应安排专业技术人员进行场地测量、勘察,制定详细的施工方案,并制定严格的施工计划,以确保工作进度和质量。
材料配送配送墩台施工所需的材料必须按时到达现场,并进行必要的质检工作。
墩台所需的钢筋、水泥、石料等材料必须符合国家或地方标准,具有相应的检验合格证明。
场地准备施工现场必须经过清理和整理,以确保施工场地的平整和宽敞,并进行必要的安全措施。
施工现场周围必须设有必要的警示标志,并留出安全通道,方便施工人员和行人的通行。
为防止墩台和台基位移,场地必须按照设计方案施工,并经过专业工程监理人员的验收。
施工机械准备墩台施工需要大型起重机械和混凝土搅拌车等设备,施工前必须检查机械设备的安全性能,对必要的机械和设备进行润滑、清理和维修,确保施工过程中设备的正常运作。
二、墩体施工技术墩体为桥梁的重要支撑部分,施工技术非常重要。
在墩体施工过程中必须考虑到应力、变形和温度等因素,确保墩体的结构完整和强度稳定。
墩体模板搭设墩体施工前需要先搭建模板,即搭设木架体系,然后在木架表面铺上钢板。
在模板搭设过程中,必须保证模板的平整、垂直和紧固,以确保墩台结构的垂直度和水平度。
在模板上还需要留有倾斜量及开孔孔洞、槽口等构造。
钢筋加工与焊接墩体中的钢筋加工必须符合国家或地方的标准,钢筋焊接必须进行相应的控制,以确保钢筋表面没有裂缝、氧化或锈蚀等问题。
在墩体施工过程中,必须符合国家或地方的相关标准,确保墩体钢筋的质量。
砼浇注施工墩台的砼浇注施工需要选择好砼种类,在施工前就预留出各种管道和孔洞,确保砼浇注过程中不会出现气泡、缺陷等问题。
墩台施工安全技术交底模板

一、交底目的为确保墩台施工过程中的安全生产,提高施工人员的安全意识和操作技能,现将墩台施工安全技术交底如下。
二、施工范围及内容1. 施工范围:本交底适用于所有墩台施工工程。
2. 施工内容:墩台基础开挖、基础处理、模板安装、钢筋绑扎、混凝土浇筑、墩台加固等。
三、安全技术措施1. 人员安全:(1)施工人员必须持证上岗,严格遵守操作规程。
(2)参加施工的全体人员必须按规定佩戴安全防护用品及安全帽,高空作业人员必须佩戴安全带。
(3)患有高血压、心脏病等不适于高空作业的人员不得进行高空作业。
2. 施工现场安全:(1)施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通。
(2)模板内外均应安设稳固的支撑,落地处要加设垫木,并有防支点滑动措施。
(3)起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,指定专项制度和指挥联络方法,考核合格后,持证上岗。
3. 脚手架安全:(1)搭设脚手架平台、脚手板、栏杆并加设防护网及上下扶梯。
(2)脚手架除能够承受一定荷载外,还要具有良好的稳定性、牢固性和可靠性保证施工过程中不发生坍塌。
(3)工作人员在行走时不得踏在探头板上。
脚手架经过大风大雨后,必须进行安全检查,遇到倾斜、下沉、松扣等应及时修复。
4. 混凝土浇筑安全:(1)使用吊斗进行混凝土灌注时,线通知。
(2)平台上应规定人群荷载和堆放材料的限量标准。
材料的均匀摆放,不得多人聚集一处。
(3)浇筑过程中,严禁在模板上行走或放置工具、材料等。
四、应急处置1. 发生安全事故时,立即停止施工,组织人员撤离现场,并向有关部门报告。
2. 对受伤人员进行急救,并立即送往医院救治。
3. 保护现场,配合相关部门进行调查和处理。
五、交底要求1. 施工单位应将本交底作为施工过程中的重要依据,严格执行。
2. 施工人员应认真学习并掌握本交底内容,提高安全意识。
3. 施工过程中,发现安全隐患,应立即采取措施予以消除。
4. 本交底自发布之日起生效,如有变更,以最新版本为准。
墩台、盖梁技术交底【呕心沥血整理版】

2
3
轴线偏位(mm)
10
全站仪或经纬仪:
纵、横各测量2点
2
4
顶面高程(mm)
±10
水准仪:测量3-5点
2
5
支座垫石预留位置(mm)
10
尺量:每个
1
3、外观检查
1)混凝土表面平整、光洁,棱角线平直。
2)墩、台帽和盖梁如出现蜂窝、麻面,必须进行修整。
3)裂缝宽度超过设计规定或设计未规定时超过0.15mm必须处理。

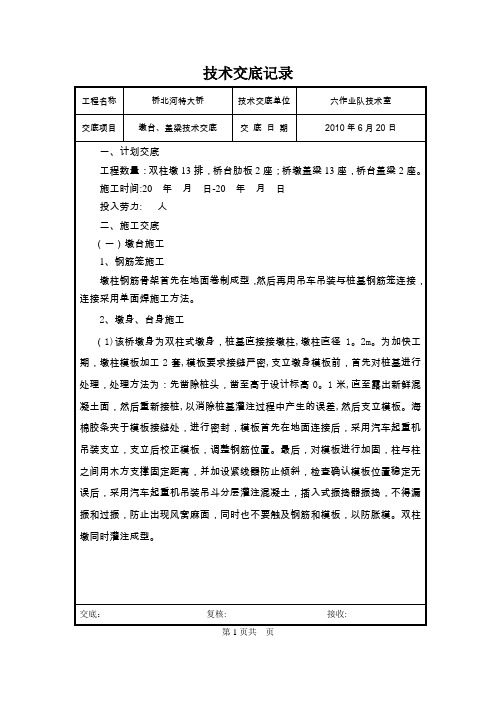

技术交底记录
工程名称
桥北河特大桥
技术交底单位
六作业队技术室
交底项目
墩台、盖梁技术交底
交 底 日 期
2010年6月20日
一、计划交底
工程数量:双柱墩13排,桥台肋板2座;桥墩盖梁13座,桥台盖梁2座。
施工时间:20年月日-20年月日
投入劳力:人
二、施工交底
(一)墩台施工
1、钢筋笼施工
墩柱钢筋骨架首先在地面卷制成型,然后再用吊车吊装与桩基钢筋笼连接,连接采用单面焊施工方法。
2)不得出现空洞和露筋。
交底:复核:接收:
第5页共页
技术交底记录
工程名称
桥北可特大桥
技术交底单位
六作业队技术室
交底项目
墩台、盖梁技术交底
交 底 日 期
2010年6月20日
2、实测项目
盖梁实测项目
项次
检查项目
规定值或
允许偏差
检查方法和频率
权值
1
混凝土强度(MPa)
在合格标准内
按附录D检查
3
2
断面尺寸
±20
5、使用电动剪断机剪断钢筋时,注意以下几点:
墩台身混凝土施工技术交底

桥梁工程
施工单位
中铁三局西平铁路建安公司项目部
温度最大值的控制。
1.7、浇筑混凝土时,经常检查模板、钢筋、沉降观测点及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。
1.8、在混凝土浇筑过程中,随时观察所设置的预埋螺栓、预留孔、预埋支座的位置是否移动,若发现移位时及时校正。注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷立即校正并加固。混凝土浇筑完成后,及时用塑料薄膜包裹并定时洒水养护。当昼夜平均气温低于5℃时或最低气温低于-3℃时,按冬期施工处理。
混凝土水平分层浇筑,分层厚度不超过30cm。
1.4、浇筑时检查混凝土的均匀性和坍落度。混凝土分层浇筑厚度不超过30cm,并用插入式振动器振捣密实。振动器与模板保持20~25cm的间距,插入下层5cm左右,防止碰撞模板钢筋及预埋件。
1.5、砼的捣固:砼的捣固是保证质量的关键工序,必须严密组织,规范操作。一是必须固定人员,责任到人,分片承包。二是捣固要适当,既要防止振捣不足,也要防止振捣过度,以砼不再下沉、表面开始泛浆、不出现气泡为度。
3.4、桥墩严禁偏压。
3.5、墩台施工完毕,对全桥进行中线、水平及跨度贯通测量,并标出各墩台的中心线、支座十字线、梁端线及锚栓孔位置。暂不架梁的锚栓孔或其它预留孔,排除积水将孔口封闭。
3.6、墩台顶帽施工前后均复测其跨度及支承垫石高程。施工中确保支承垫石钢筋网及锚栓孔位置正确,垫石顶面平整,高程符合设计要求。
1、混凝土浇注
1.1、混凝土采用自动计量集中拌和站拌和,混凝土输送车运输,汽车吊吊送入模。
1.2、砼坍落度要严格按照试验的数据控制,砼自由倾落高度超过2m时,必须用滑槽或串筒灌注,串筒出口距砼表面1.5m左右。防止砼离析。
桥梁墩台施工安全技术交底

3)搭拆脚手架时,施工区域应设警戒标志。严禁将模板支架、缆风绳、混凝土输送泵管等固定在脚手架上或悬挂在塔吊设备上。
4)脚手架基础应坚固平实,应按规定设置剪刀撑,底部纵横连结、脚手板铺满,无探头板。脚手架高度在7m以上,架体与机构物拉结。
5)在脚手架使用期间,严禁松动或拆除任何受力杆件。脚手架荷载不超过规定,施工荷载堆放均匀,有积雪、杂物及时清理。
6)作业平台应满足承载力要求并搭设牢固,平台上应设栏杆及梯步,作业层下有措施防护。墩台高度超过2m时,应张挂安全网。
7)脚手架施工处所应设置禁止、警告、指令标志,标志的制作和安装应符合《铁路建设项目现场安全文明标志》-铁禁3、4、6和铁警 7、11、12及铁指7、9要求。
11)模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。模板采用分段连接整体吊装时,应连接牢固。起吊安装过程中,应拴溜绳,不得碰撞模板和脚手架。
12)模板安装过程中,使用的用电设备的各种电线必须保证其绝缘良好并悬空,不得随意拖挂在模板上。
13)施工中施工人员必须戴手套,以防止锐器扎伤或防止被电焊烫伤。
8)支模应按规定的作业程序进行,即先安装有固定支撑的可独立保证其稳定性的模板,然后再安装其余的圆弧段模板,要紧挨着已安装并已加固稳定的直板模安装,按照顺序,模板未固定前不得进行下一道工序。严禁在连接件和支撑上攀登上下。
9)支模时,操作人员不得站在模板上,应设立人板,工作平台,以便操作人员站立。
10)支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的拆除连接的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
墩台安全技术交底模板

一、安全交底目的为确保墩台施工过程中的安全生产,防止各类事故发生,特制定本安全技术交底,要求所有参与墩台施工的人员认真学习并严格遵守。
二、施工人员要求1. 参加施工的全体人员必须经过专业培训,具备相应的施工技能和安全意识。
2. 全体人员必须按规定佩戴安全防护用品,如安全帽、防护眼镜、防护手套、防护鞋等。
3. 高空作业人员必须佩戴安全带,并系好保险钩,确保安全。
4. 严禁酒后作业、疲劳作业,施工过程中应保持清醒的头脑。
三、施工场地及设施要求1. 施工场地应平整,排水系统畅通,防止积水。
2. 基坑周围应开挖排水沟,确保排水系统畅通。
3. 模板内外应安设稳固的支撑,落地处加设垫木,并有防支点滑动措施。
4. 起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,考核合格后,持证上岗。
5. 使用吊机吊装模板合缝时,模板底部用撬棍等工具拔移,不得徒手操作。
四、施工过程安全措施1. 墩台施工时,在墩台身钢筋模板安装前,搭设脚手架平台、脚手板、栏杆并加设防护网及上下扶梯。
2. 脚手架除能承受一定荷载外,还要具有良好的稳定性、牢固性和可靠性,确保施工过程中不发生坍塌。
3. 脚手架必须是独立体系,不得与模板联系。
工作人员在行走时不得踏在探头板上。
4. 脚手架经过大风大雨后,必须进行安全检查,遇到倾斜、下沉、松扣等应及时修复。
5. 墩台施工时,设置安全爬梯和安全网。
墩台或支架上的作业人员穿着防滑鞋,佩戴安全带。
6. 患有高血压、心脏病等不适合高空作业的人员不得进行高空作业,防止意外事故发生。
7. 平台上应规定人群荷载和堆放材料的限量标准。
材料的均匀摆放,不得多人聚集一处。
8. 使用吊斗进行混凝土灌注时,严格按照操作规程进行,确保安全。
五、安全教育培训1. 施工前,对全体施工人员进行安全技术交底,使施工人员充分了解施工过程中的安全风险和防范措施。
2. 定期组织安全教育培训,提高施工人员的安全意识和技能。
3. 加强现场安全管理,及时发现和消除安全隐患。
墩、台身及托盘顶帽技术交底2
。
交底人
接交人
技术交底记录
年月日
工程名称
分部工程
桥梁下部结构
分项工程名称
墩(台)身、托盘和顶帽
交底内容:
⑤混凝土养护及拆模
对浇筑好的混凝土墩台12小时后进行养生。养护方法主要采用直接洒水或覆盖的方法进行。当室外气温低于5℃时采用覆盖保温。混凝土养护时间根据外界气温和空气湿度情况决定。一般情况养护不得少于7天。
为保证模板吊装后的稳定性,在顶部设钢丝绳对称拉牢。
交底人
接交人
技术交底记录
年月日
工程名称
分部工程
桥梁下部结构
分项工程名称
墩(台)身、托盘和顶帽
交底内容:
③钢筋制作及绑扎
钢筋集中加工成型,然后运到墩位处,用滑轮提升或汽车吊台顶及托盘、顶帽底模上,绑扎成型。现场绑扎。钢筋绑扎按设计图纸、施工规范进行作业。主筋与加强筋点焊,其余绑扎,确保钢筋骨架不变形。主筋连接采用搭接电弧焊法,搭接长度、焊缝质量等满足规范要求。
技术交底记录
年月日
工程名称
分部工程
桥梁下部结构
分项工程名称
墩(台)身、托盘和顶帽
交底内容:
墩(台)身、托盘和顶帽施工
墩台身、托盘和顶帽采用工厂精加工的整体钢模板,混凝土采用汽车吊吊斗或混凝土输送泵泵送入模,连续浇注成型。墩台身、托盘和顶帽施工的主要内容为:施工准备、模板制作安装、钢筋制安、浇筑混凝土、拆模及养护。
④混凝土浇筑
混凝土配合比通过试验确定。
骨料采用中(粗)砂、碎石,保证级配良好。钢筋工程和模板工程经监理工程师检查签认后,方可进行混凝土的浇筑。
实体墩台身技术交底7
新建长春(开安)至西巴彦花铁路施工技术交底纪要CX-Ⅴ 标段工程项目:实体墩台身三级技术交底编号:记录者:(签字)交底者:(签字)技术负责:(签字)技术部门:(盖章)日期:2016 年5 月28 日西施道桥-13三、施工工艺3.1 基础处理及施工测量3.1.1 承台混凝土达到终凝后,对墩身范围内混凝土进行凿毛处理,凿出新鲜混凝土,在混凝土浇筑前将墩身与承台接茬处混凝土充分湿润但不得有积水。
3.1.2 施工放样墩柱施工放样时,主要放出墩柱中心的坐标及周围四个控制点,确保墩身模板的准确定位,根据现场放样出的墩身中心线,在承台表面纵横向测设墩身控制线,弹出墨线作为桥墩施工基准控制线。
3.2 墩身钢筋墩身钢筋在钢筋加工场内集中下料成型,钢筋采用闪光对焊和电弧焊,并以闪光对焊为主,基顶以上3m范围内不得有钢筋接头,墩位处绑扎,承台施工时一部分主筋已预埋并引出承台表面,人工配合吊车进行安装,并搭设脚手架进行加固。
先绑扎钢筋后立模,钢筋保护层采用同标号的高性能混凝土垫块,梅花形布置,密度为4个/m2。
在施工中特别注意圆弧过渡段钢筋绑扎位置的准确性,在施工承台预埋墩身钢筋时,采用定型模具对主筋进行准确定位。
钢筋主筋链接采用闪光对焊时,焊缝长度满足设计要求。
闪光对焊接头外观检查,接头处不得有横向裂纹;与电极接触处的钢筋表面,钢筋焊接时不得有明显烧伤。
对焊后钢筋接头处的轴线偏移不得大于钢筋直径的0.1 倍且不得大于2mm;对焊接头偏角不得大于4度,钢筋弯钩采用标准弯钩。
不满足要求的对焊材料不能使用在钢筋骨架上,及时处理,防止混用。
沉陷立即校正并加固。
混凝土的入模温度控制在5~30℃,大体积混凝土入模温度不超过28℃,新浇混凝土与邻接的已硬化混凝土之间的温差不大于15℃。
混凝土浇筑完成后,及时对混凝土暴露面进行严密覆盖。
暴露面的混凝土初凝前,应卷起覆盖物,用抹子搓压表面至少两遍,使之平整后再次覆盖,此时注意覆盖物不可直接接触混凝土表面,直至混凝土终凝为止。
墩柱、台身、盖梁技术交底
模板采用25吨的吊车进行吊装。对于柱式墩、台身、盖梁,模板在场边组装完毕后,直接吊装;对于主桥墩身模板,吊装前先将底端直线段拼装在一起,先行吊装,然后再分片进行剩余模板的吊装。拼装完底节后,利用纵横向轴线校正模板的轴线偏位,利用全站仪检测模板口的水平情况,发现问题及时校正,以免最后统一调整,增加施工难度,而且校正的结果也不理想。底节校正好后,固定牢固,吊装顶节变化段模板,每节拼完后校正一次,并进行模板加固。
3、认真安排好夜间施工项目,尽量减少机械噪音和严禁施工人员大声喧哗。
4、施工期间,生活生产中的各种垃圾应按环保要求进行处理,不得随意排
放。
签收者意见:
编制: 复核: 签收: 保管日期:至工程竣工
五、质量和安全措施
质量措施:
1、严格质量检验制度,预防为主防检结合,对影响工序质量的诸多方面因素严防控制,建立保证体系,特别是关键工序,需特别慎重对待。
2、加强对职工的技术技能培训,提高职工的技术素质。
3、严格按照技术规范、施工工艺、图纸设计要求、监理要求组织施工。
4、建立健全施工质量卡制度,建立质量台帐及档案,使质量工作具有可追溯性和始终处于控制状态。
6、吊车起动前,应仔细检查油压制动部分和升降部分,不得带病作业。起重臂下严禁站人,吊装混凝土时要有专人指挥。
7、电工、电气焊工、吊车司机必须持证上岗,严禁无证上岗或串岗操作。
六、环境保护措施及文明施工
1、广泛深入地进行环境保护和环境法教育,使做好环境保护工作和坚持文明施工自觉成为每个职工的行动。
中铁六局茂湛第二项目部 桥梁墩台身施工技术交底
浇筑墩帽混凝土 养 护
拆
模
图一、 图一、实体墩施工工艺框图
2.2. 2.2.脚手架一般规定 2.2.1 钢管一般采用外径 48mm,壁厚 3.5mm 的 Q235 钢焊接钢管,也可采用 同规格的无缝钢管或外径 50~51mm、壁厚 3~4mm 的焊接钢管。有严重锈蚀、弯 曲、压扁、损伤和裂纹者,不得使用。脚手板一般用采用木脚手板,由厚 50mm 的松木或杉木制成,表面有一定的防滑性,板长一般为 3~6m,宽不小于 200mm, 每块重不超过 30kg 为宜。 2.2.2 外脚手架的搭设, 应沿结构物四周连续交圈搭设, 当不能交圈搭设时, 应设置剪刀撑和斜撑。
2
允许安装高度 H=50.6/1.25=40.5m,远远大于实际安装高度 8.5m。所以按 拟定的搭设墩身脚手架安全可靠。
施 工 准 备
测
量 放 线
墩底截面外缘水平度调整
制作墩身钢筋
脚 手 架 支 立
安装桥墩钢筋 模板打磨试拼 立 模
模板纠偏、加固
制作混凝土试件
浇筑墩身混凝土
台帽、墩顶钢筋制作
安装墩帽模板
2
/4-170×217}}=31957N=32.0KN 2.1.3、安装高度计算 假设操作层为三层,安装层数下式计算: S×(3W1+nW2)=32.0KN 其中式中 S 为每根立杆受荷面积,S=1.0×2.0/2=1.0m2 故 n=(33400/S-3W1)/W2=(32000/1-3×7200)/411=25.3 层 计算安装高度 h=2.0×25.3=50.6m 安全系数 K0=1+50.6/200=1.25
1
②非操作层荷载计算:钢管理论重力为 38.4 N/m,(考虑钢管实际长度的系 数为 1.3)扣件重力按 10N/个。剪刀撑长度近似对角支撑的长度计算: L=sqr(2.02+2.02)=2.83m 每跨脚手架面积 S=2.0×1.0=2.0m2 非操作层每层荷载 W2 为: W2=[(2.0 × 2+2.0 × 2+1.0 × 2+2.83 × 2) × 38.4 × 1.3+10 × 4]/2.0=411 N/m2 2.1.2、立杆设计荷载计算 计 算 钢 管 的 截 面 特 征 : An=4.893 × 102 mm2 , i=15.78mm , l0= μ l=0.77*2000mm=1540mm,λ= l0/i=1540/15.78=97.59 欧拉临界应力: σ=π2E/λ2 =3.142×210000/97.592 =217N/mm2 η=0.3/(100i)2=0.3/(100×0.01578)2=0.12 故计算荷载 N 为: N=4.893 × 102/2 × {[170+(1+0.12) × 217]/2-sqr{[170+(1+0.12) × 268]
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
爬梯与顶帽之间采用5cm厚木板搭设连接平台,四周用至少3层HRB400¢20钢筋防护,防护高度不低于1.2m,并采用密目防护网进行防护。
3、钢筋安装
钢筋在加工场按设计规格尺寸下好料,采用板车运至现场进行绑扎、焊接;墩帽部分采用整体绑扎成型,现场利用汽车吊吊装至墩顶安装。
a、钢筋骨架焊接的长度控制:焊接前要对钢筋进行预弯,焊缝长度采用单面焊时不小于10d,双面焊不小于5d(d为钢筋直径),在同一截面内的接头数量不宜超过50%,焊缝高度≥0.3d、宽度≥0.8d。
b、钢筋安装时要设置保护层垫块,垫块采用与墩身同强度等级的混凝土制作,按照钢筋直径制成十字型凹槽状,绑扎在钢筋十字交叉处以保证垫块绑扎后不会转动,垫块底部采用锥形,尺寸应保证钢筋混凝土保护层厚度的准确。垫块呈梅花型布置,侧面和底面不少于4个/m2,确保布置间距符合验标要求。
b、支承垫石施工
按照设计要求的标准支立垫石模板,并做到位置准确,安装牢固,模板接缝严密,不得漏浆。
认真检查钢筋位置和间距和保护层厚度,对因施工碰撞弯斜变形的进行校直处理;对保护层厚度超设计值的应以不低于设计标准Байду номын сангаас求补充钢筋网以满足设计要求。
准确安装锚栓预留孔,锚栓孔采用预埋直径160mm的硬质PVC管进行预留,锚栓孔预留深度38cm-42cm;预埋PVC管时,如与垫石钢筋相抵触,可适当移动垫石钢筋位置,但严禁将钢筋截断。预埋PVC管时应将下端用胶带密封,防止混凝土浆进入PVC管内,堵塞预留孔。预留锚栓孔中心及对角线偏差不得超过5mm。
掌握拆模顺序:先装后拆、后装先拆;先拆除承重较小部位的模板,然后拆除其他部位的模板;先拆非承重模板、后拆承重模板、先拆侧模、后拆底模;不能野蛮拆除,在拆除过程中不能硬砸猛撬,模板坠落应采取缓冲措施,防止拆除过程中损伤表面混凝土。
将拆下的模板清理干净、板面应涂刷隔离剂,分类堆放整齐,做出标志,注意保护固定尺寸型模板不变形,以便于再周转利用。
d、混凝土浇筑完毕后即开始抹面收浆,控制表面收缩裂纹,减少水分蒸发,混凝土终凝后即采取覆盖养护措施。
7、墩身养护
a、拆模时机
掌握事宜的拆模时间,模板拆除时混凝土强度以同条件养护混凝土试件的抗压强度为判断依据,应在混凝土强度达到30MPa以上,经现场专业工程师同意才能拆模。拆除模板时必须确保混凝土结构安全和外观质量。
5、模板试拼及安装
a、试拼
考虑到模板制造质量,要求在模板正式安装之前,必须将其进行逐节试拼,即将根据墩身高度加工的模板按顺序组拼,修整连接螺栓孔和连接处质量,处理存在的质量问题。尤其要先处理好模板接缝。每块模板连接缝处的错位不大于1mm。
试拼完成后的模板,对其焊接质量、平面尺寸、表面平整度、接缝等部位进行详细检查,对存在问题处必须即时整改加固,最后根据顺序对模板进行编号,标明方向。
6、混凝土施工
a、墩身混凝土浇筑前,应对模板、钢筋及预埋件进行检查,并做好记录,符合规范要求后方可浇筑。模板内杂物、积水和钢筋上污垢应清理干净。模板如有缝隙,应按要求填塞严密。
b、为避免混凝土产生色差,同一墩身的混凝土原则上使用同一批次的水泥、粉煤灰、矿粉和外加剂,且由同一混凝土工厂供应。
c、混凝土应分层浇筑,每层厚度应控制在40cm以内,采用Φ50mm或Φ70mm插入式振动棒进行振捣,振动棒与侧模应保持不小于10cm的净距,插入下层混凝土5cm左右。每一次振捣时间以20s~30s为宜,以混凝土面不显著下沉,不冒大量气泡,表面开始泛浆为准。拔出时宜慢,以保证插点附近混凝土能填补缝隙。
c、施工时注意对接地钢筋的设置。接地钢筋选用墩身结构钢筋(选用φ16钢筋作为墩身N1结构筋作为接地钢筋),与承台内接地钢筋N2及桩基内接地钢筋N1连接形成电器回路。焊接时双面焊不小于8cm,单面焊不小于16cm,焊接厚度不小于4.8mm。
4、预埋件安装
a预埋接地端子2个,第一个为“L”型接地端子,设在墩身小里程中心处接地钢筋地面以下20cm处;另一个为直接地端子,设在小里程接触网上,具体位置见附图。接地端子漏出地面0-5mm;接地端子与接地钢筋可靠连接后,现场测量电阻值,保证电阻不大于1Ω。
b、吊篮预埋件,吊篮预埋件为滑道,便于拆卸。滑道设置12个。踏梯采用圆钢φ22,长度为30cm,外露10cm。设置在两个两个栏杆两侧,位置以后附详图尺寸为准。
c、预留检查梯孔。每个顶帽设置通往梁顶检查梯,需预埋检查梯角钢预留孔,预埋件靠近梁端固定支座。
d、顶帽施工时要预留安装围栏立柱孔,直径25mm,孔深200mm,待立柱安装好后用水泥砂浆填满。
浇筑完毕初凝后用木抹子将垫石表面压光抹平,用塑料布或土工布覆盖养生,并将塑料布或土工布捆绑在垫石上。
交底人
审核人
接底人:
b、模板安装
模板安装前,对模板进行打磨除锈,并涂刷脱模剂,必须确保混凝土的外观质量;
依据承台纵横十字轴线,用墨线弹出模板边线;模板采用汽车吊吊装逐节拼装,在对拉及支撑牢靠后,再整体吊装托盘顶帽部分模板。
模板拼装时,所有接缝均采用3~4mm厚的双面胶带密封,防止砼浇筑过程中漏浆。侧模与承台混凝土之间的缝隙在砼浇筑前用砂浆封堵;模板直线段设置Φ25mm对拉拉杆,外套Φ32mmPVC管,安装时PVC管端口在面板外侧,端部设置垫片和双螺母。模板安装结束后要仔细检查钢筋保护层垫块的位置、数量极其紧固程度。
b吊篮预埋件,吊篮预埋件为滑道,便于拆卸。滑道设置12个。踏梯采用圆钢φ22,长度为30cm,外露10cm。设置在两个两个栏杆两侧,位置以后附详图尺寸为准。
c预留检查梯孔。每个顶帽设置通往梁顶检查梯,需预埋检查梯角钢预留孔,预埋件靠近梁端固定支座。
d顶帽施工时要预留安装围栏立柱孔,直径25mm,孔深200mm,待立柱安装好后用水泥砂浆填满。
e、在施工过程中如遇到不明白之处与现场技术人员及时联系。
预埋件位置尺寸见附图;
9、垫石施工
a、测量复核:
支座垫石施工前必须按照桥梁设计图纸对已施工的桥墩中线、墩位进行施工复测,测量桥墩中线和水平位置、桥梁跨度,墩顶标高是否符合设计要求。
检查支承垫石钢筋网的位置是否正确。
按照设计尺寸进行放样,用墨线准确弹出立模边线。
10≤T<20
T≥20
21
14
10
5≤T<10
10≤T<20
T≥20
28
21
14
≤0.45
5≤T<10
10≤T<20
T≥20
14
10
7
5≤T<10
10≤T<20
T≥20
21
14
10
注:大体积混凝土的养护时间不宜小于28天
8、预埋件安装
a、预埋接地端子4个,一端与基底水平接地极(钢筋网)中的钢筋相连,另一端与顶帽处的接地的接地端子相连。墩帽上的接地端子采用桥隧型接地端子,1个设置在桥墩左侧接触网基础上,一个设置在墩身(原地面以下20cm处),桥墩中线左右55cm各埋设一个。
混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥。为了保证顺利拆模,可在混凝土浇筑24~48h后略微松开模板,并继续浇水养护至拆模后再继续保湿至规定龄期。
混凝土去除表面覆盖物或拆模后,应对混凝土采用蓄水、浇水、覆盖洒水及喷涂养护液等措施进行潮湿养护,也可在混凝土表面处于潮湿状态时,迅速采用麻布、草帘等材料将暴露面混凝土覆盖或包裹,再用塑料布或帆布等将麻布、草帘等保湿材料包覆。包覆期间,包覆物应完好无损,彼此搭接完整,内表面应具有凝结水珠。根据施工季节不同,加大养护力度。夏季施工混凝土终凝后,顶面及时采用土工布覆盖并洒水养护,拆模后表面全部采用土工布包裹,并采用洒水车喷淋养护进行全面洒水养护,防止出现裂纹,养护时间应不小于7天。有条件地段应尽量延长混凝土的包覆保湿养护时间。
施工技术交底书
交底单位
编号
接底单位
日期
工程名称
墩身施工技术交底
技术交底内容:
1、墩台身施工前,应在承台混凝土强度达到设计要求,现场技术人员通知后采用凿毛机凿毛,直到露出新鲜骨料(凿毛面积满足凿毛面的75%)后,冲洗干净,墩身与承台整修连结钢筋。
2、安全爬梯搭设
安全爬梯搭设前,在承台外侧浇筑300cm*400cm*20cm的爬梯基础,浇筑时在爬梯四角的位置预埋HRB400¢20钢筋,钢筋埋入混凝土不小于15cm,外漏长度不小于10cm,基础浇筑5天后才允许在其上安装爬梯。
混凝土终凝后的持续保湿养护时间可参照下表的规定执行。
混凝土潮湿养护的最低期限
混凝土类型
水胶比
大气潮湿(50%<RH<75%),无风,无阳光直射
大气干燥(RH<50%),有风,或阳光直射
日平均气温T(℃)
潮湿养护期限(d)
日平均气温T(℃)
潮湿养护期限(d)
胶凝材料中掺有矿物掺和料
≥0.45
5≤T<10
混凝土浇筑前应将垫石范围内墩顶混凝土凿毛,凿毛深度2cm,及时清理松动的混凝土块、杂物及泥块。对于干燥的基面应用水进行湿润处理,但基面不得有积水。
混凝土浇筑时要认真振捣,确保振捣密实。混凝土浇筑前后技术人员要反复核对预留锚栓孔位置、深度等,垫石浇筑过程中全程旁站盯控,随时调整垫石顶面标高;确保垫石顶砂浆厚度20mm-30mm;
b、养护基本要求
混凝土养护期间,应重点加强混凝土的湿度和温度控制,尽量减少表面混凝土的暴露时间,及时对混凝土暴露面进行封闭覆盖(可采用塑料薄膜进行覆盖),防止表面水分蒸发。暴露面保护层混凝土初凝前,应卷起覆盖物,抹面收光二遍,使之平整后再次覆盖,此时应注意覆盖物不要直接接触混凝土表面,直至混凝土终凝为止。
