钢筋施工案1#楼
钢筋工程施工方案20151003(1)

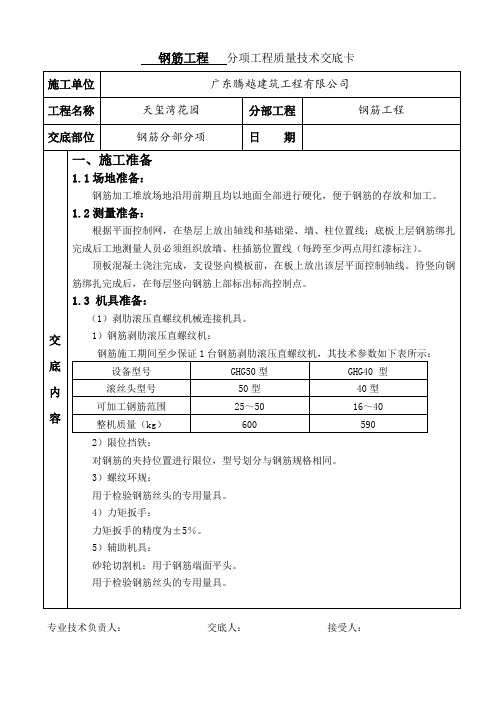

专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡工程名称天玺湾花园分部工程钢筋工程交底部位钢筋分部分项日期交底内容受力钢筋的混凝土保护层最小厚度不应小于受力钢筋的直径。
地下防水混凝土迎水面钢筋保护层最小厚度不应小于40mm。
2.2.2钢筋锚固:注:(1)在任何情况下,纵向受拉钢筋的最小锚固长度均应≥200mm。
(2)当采用机械锚固措施时,锚固长度范围内的箍筋不应少于3个,其直径不应小于纵向钢筋直径的0.25倍,其间距不应大于纵向钢筋直径的5倍。
(3)冬季施工砼标号等级提高一级,经与监理甲方协商,施工中钢筋锚固及搭接长度不变,与原设计相应砼标号对应。
2.2.3钢筋接头及搭接长度:纵向受拉钢筋绑扎搭接长度l lE=ζl aE,其中ζ为搭接长度修正系数,取值参见下表:受拉钢筋的最小锚固长度l aE(当钢筋直径大于25时,应乘以修正系数1.1)抗震等级钢筋种类(d≤25)砼强度等级C20 C25 C30 C35 C40 一级、二级HPB300 45d 39 d 35 d 32 d 29 dHRB335 44 d 38 d 33d 31 d 29 dHRB400 - 46 d 40 d 37 d 33 d 三级HPB300 41 d 36 d 32 d 29 d 26 dHRB335 40 d 35 d 31 d 28 d 26 dHRB400 - 42 d 37 d 34 d 30d专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:钢筋工程分项工程质量技术交底卡专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:专业技术负责人:交底人:接受人:。
钢筋工程施方案(完美版)

一.编制依据: (3)二.工程概况: (3)2.1 施工概况 (4)三................................................................... 施工安排. (4)四................................................................... 施工准备:.. (5)4.1 技术准备: (5)4.2 生产准备: (6)五................................................................... 主要施工方法及措施 (7)5.1 钢筋原材进场和验收 (7)5.2 试验要求: (8)5.3 钢筋的制作和加工 (9)5.4钢筋机械连接接头;直螺纹连接:......................... 1.05.5 闪光对焊连接 .............................................. 1..55.6 电渣压力焊连接 ............................................. 1..85.7 钢筋保护层厚度:........................................... 2..15.8 钢筋堆放与运输:........................................... 2..35.9 钢筋绑扎与安装 ............................................. 2..35.9.3 梁钢筋施工........................................... 2..5六.钢筋施工的质量控制 ............................................ 2..9.6.1 钢筋保护层的控制........................................... 2..96.2 防止竖向钢筋偏位技术措施 .................................. 3..06.3 钢筋绑扎“七不准”和“五不验” ............................ 3.16.4 质量保证措施 .............................................. 3.3.6.5 钢筋定位措施 .............................................. 3.4.七. 施工管理措施:................................................. 3..5.7.1 安全文明施工 .............................................. 3..57.2 成品保护措施 .............................................. 3..6钢筋工程施工方案.编制依据:二.工程概况:2.1施工概况钢筋连接:d > 20采用等强剥肋滚压直螺纹连接,d v 20采用绑扎搭接焊或闪光对焊,柱子钢筋采用电渣压力焊。
钢筋施工方案刘改word参考模板

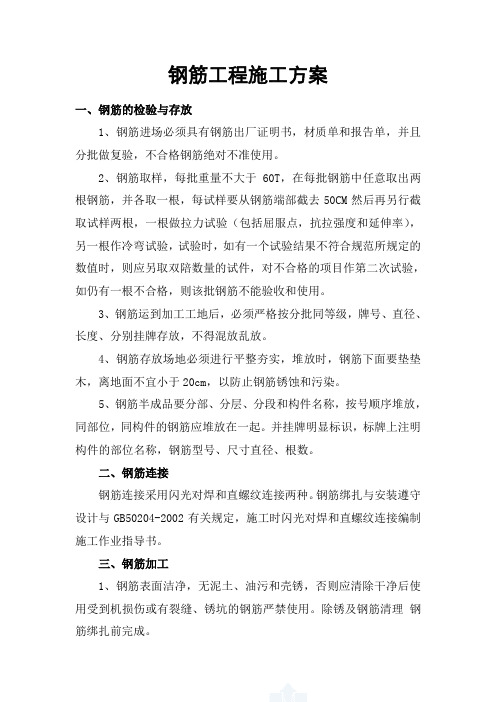

钢筋工程施工方案一、钢筋的检验与存放1、钢筋进场必须具有钢筋出厂证明书,材质单和报告单,并且分批做复验,不合格钢筋绝对不准使用。
2、钢筋取样,每批重量不大于60T,在每批钢筋中任意取出两根钢筋,并各取一根,每试样要从钢筋端部截去50CM然后再另行截取试样两根,一根做拉力试验(包括屈服点,抗拉强度和延伸率),另一根作冷弯试验,试验时,如有一个试验结果不符合规范所规定的数值时,则应另取双陪数量的试件,对不合格的项目作第二次试验,如仍有一根不合格,则该批钢筋不能验收和使用。
3、钢筋运到加工工地后,必须严格按分批同等级,牌号、直径、长度、分别挂牌存放,不得混放乱放。
4、钢筋存放场地必须进行平整夯实,堆放时,钢筋下面要垫垫木,离地面不宜小于20cm,以防止钢筋锈蚀和污染。
5、钢筋半成品要分部、分层、分段和构件名称,按号顺序堆放,同部位,同构件的钢筋应堆放在一起。
并挂牌明显标识,标牌上注明构件的部位名称,钢筋型号、尺寸直径、根数。
二、钢筋连接钢筋连接采用闪光对焊和直螺纹连接两种。
钢筋绑扎与安装遵守设计与GB50204-2002有关规定,施工时闪光对焊和直螺纹连接编制施工作业指导书。
三、钢筋加工1、钢筋表面洁净,无泥土、油污和壳锈,否则应清除干净后使用受到机损伤或有裂缝、锈坑的钢筋严禁使用。
除锈及钢筋清理钢筋绑扎前完成。
2、各种钢筋下料及成型的第一件产品必须自检无误后方可成批生产,外形尺寸较复杂的应由配料工长和质检员检查认可后方可继续生产。
3.3钢筋闪光对焊及直螺纹接头,应按国家现行标准分批取样送检合格后,方可用于现场。
进行闪光对焊和直螺纹车丝的工人必须持证上岗。
3、钢筋切断时根据不同长度长短搭配,统筹配料,一般先断长料,后断短料,减少短头,减少损耗。
断料时避免用短尺量长料,以防止在量料中产生累计误差。
在安装钢筋切断机刀片时注意螺丝要紧固,刀口要密合,根据所断钢筋的直径粗细调整固定刀片与冲切刀片刀口的距离,以防止产生马蹄或起弯现象。
钢筋工程施工方案1

目录令狐采学一、编制依据二、工程概况三、钢筋连接方式四、施工部署五、施工总体安排六、主要施工方法七、技术质量保证措施八、安全消防措施九、环保与文明施工措施一、编制依据1、雪绒片区棚户区改造(皓顺.壹号院工程)二标段施工图2、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101)3、《建筑物抗震构造详图》11G329-14、《钢筋混凝土构造柱抗震节点详图》03G3635、《混凝土结构施工钢筋排布规则与构造详图》12G9016、《砌体墙结构构造》04G6127、《混凝土结构工程施工质量验收规范》(GB50204-2011)8、《钢筋机械连接通用技术规程》(JGJ107—207)9、《钢筋等强度剥肋滚扎直螺纹连接技术规程》(JGJJGJ -107-2010)10、《钢筋焊接及验收规程》JGJ18-2012二、工程概况1、工程名称:雪绒片区棚户区改造(皓顺·壹号院六期工程)2、工程地点:信都路以东,静庵路西侧、英华大街以南3、工程概况:本工程结构设计使用年限为50年。
建筑抗震设防烈度为七度。
建筑设计防火分类:为一类高层住宅,5#楼为地下2层,地上26层,标准层高2.9m,±0.000为绝对高程61.83m,建筑高度78.8m;5-7 #商业楼为地下1层,地上2层;6#楼为地下2层,地上27层,标准层高2.9m,±0.000为绝对高程60.83m,建筑高度79.7m;耐火等级一级。
4、建设单位:河北锦鹏房地产开发有限公司设计单位:悉地(北京)国际建筑设计顾问有限公司监理单位: 河北中基华工程项目管理有限公司施工单位:湖北工业建筑总承包集团天华建筑工程公司2、设计概况筏板基础,车库为独立、条形基础、结构形式框架结构,其它住宅均为剪力墙结构。
抗震设计等级为三级,抗震设防烈度7度。
3、钢筋工程概况本工程钢筋级别采用HPB300、HRB400E、HRB500E。
所用钢筋直径见下表,具体以各施工图为准。
钢筋工程施工方案太仓看守所

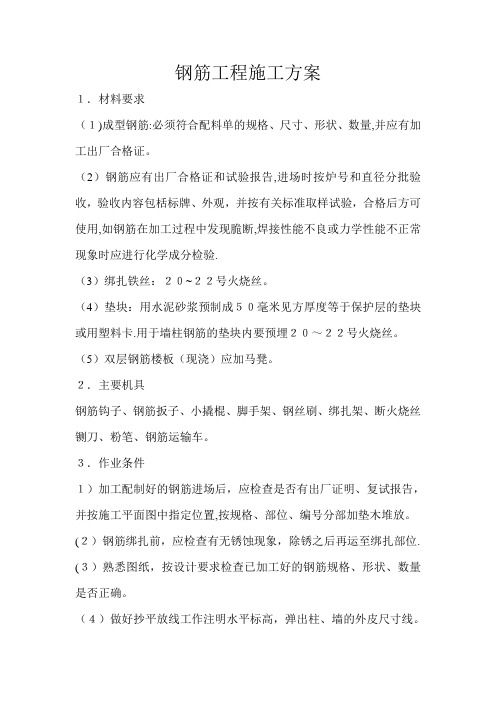

钢筋工程施工方案1.材料要求(1)成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证。
(2)钢筋应有出厂合格证和试验报告,进场时按炉号和直径分批验收,验收内容包栝标牌、外观,并按有关标准取样试验,合格后方可使用,如钢筋在加工过程中发现脆断,焊接性能不良或力学性能不正常现象时应进行化学成分检验.(3)绑扎铁丝:20~22号火烧丝。
(4)垫块:用水泥砂浆预制成50毫米见方厚度等于保护层的垫块或用塑料卡.用于墙柱钢筋的垫块内要预埋20~22号火烧丝。
(5)双层钢筋楼板(现浇)应加马凳。
2.主要机具钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧丝铡刀、粉笔、钢筋运输车。
3.作业条件1)加工配制好的钢筋进场后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分部加垫木堆放。
(2)钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位. (3)熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
(4)做好抄平放线工作注明水平标高,弹出柱、墙的外皮尺寸线。
(5)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理.绑扎前先整理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净。
(6)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处要剔除,清理干净。
(7)模板安装完进行预检,并清理净模内木屑及杂物。
(8)按要求搭好脚手架。
(9)根据设计图纸要求和工艺标准向班组进行技术交底.4.操作工艺(1)绑柱子钢筋:工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋1)按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于三个,绑扣要向柱内,便于箍筋向上移动,如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45度,中间钢筋的弯钩应与模板成90度角。
钢筋首件工程施工方案

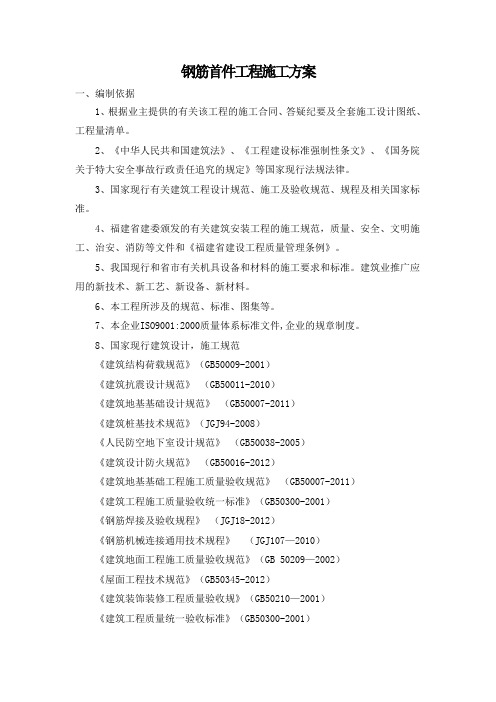

钢筋首件工程施工方案一、编制依据1、根据业主提供的有关该工程的施工合同、答疑纪要及全套施工设计图纸、工程量清单。
2、《中华人民共和国建筑法》、《工程建设标准强制性条文》、《国务院关于特大安全事故行政责任追究的规定》等国家现行法规法律。
3、国家现行有关建筑工程设计规范、施工及验收规范、规程及相关国家标准。
4、福建省建委颁发的有关建筑安装工程的施工规范,质量、安全、文明施工、治安、消防等文件和《福建省建设工程质量管理条例》。
5、我国现行和省市有关机具设备和材料的施工要求和标准。
建筑业推广应用的新技术、新工艺、新设备、新材料。
6、本工程所涉及的规范、标准、图集等。
7、本企业ISO9001:2000质量体系标准文件,企业的规章制度。
8、国家现行建筑设计,施工规范《建筑结构荷载规范》(GB50009-2001)《建筑抗震设计规范》(GB50011-2010)《建筑地基基础设计规范》(GB50007-2011)《建筑桩基技术规范》(JGJ94-2008)《人民防空地下室设计规范》(GB50038-2005)《建筑设计防火规范》(GB50016-2012)《建筑地基基础工程施工质量验收规范》(GB50007-2011)《建筑工程施工质量验收统一标准》(GB50300-2001)《钢筋焊接及验收规程》(JGJ18-2012)《钢筋机械连接通用技术规程》(JGJ107—2010)《建筑地面工程施工质量验收规范》(GB 50209—2002)《屋面工程技术规范》(GB50345-2012)《建筑装饰装修工程质量验收规》(GB50210—2001)《建筑工程质量统一验收标准》(GB50300-2001)《混凝土结构施工钢筋排布规则与构造详图》(现浇混凝土楼板与屋面板)(09G901-4)《混凝土结构施工钢筋排布规则与构造详图》(底板、箱型基础、地下室结构、独立基础、条形基础、桩基承台)(09G901-3)《混凝土结构施工钢筋排布规则与构造详图》((现浇混凝土框架、剪力墙、框架—剪力墙、框支剪力墙结构)(09G901-2)二、编制说明1、本施工组织设计的编写依据为施工合同、答疑纪要及全套施工设计图纸、工程量清单的内容,拟建工程工期和质量的编制满足施工要求。
公建项目钢筋施工方案范本
公建项目钢筋施工方案范本1. 引言本文档旨在提供一个公建项目钢筋施工方案的范本,以便施工单位在进行钢筋施工时能够遵循相应的规范和流程。
钢筋施工是公建项目建设过程中的重要环节,关系到整个建筑结构的安全和稳定性。
因此,施工单位需要严格按照施工方案进行操作,确保施工质量。
2. 项目概述本项目为XX公建项目,包括建筑物主体结构的钢筋施工。
本次施工范围涵盖地基基础、柱子、梁、楼板等各部位的钢筋布置和焊接工作。
3. 施工准备3.1 施工人员组织根据施工计划确定施工人员的数量和分工,配备具备相关证书的施工队长和熟练的施工人员。
做好施工队伍组织和调配。
3.2 材料准备根据工程设计图纸和计划,准备符合规范要求的钢筋材料,包括钢筋棒、钢筋网、钢筋接头、焊条等。
应对材料进行验收,确保质量合格。
3.3 施工设备准备必要的施工设备和工具,包括钢筋切割机、钢筋平整机、钢筋焊接设备等。
保证设备的正常运行和安全操作。
3.4 安全措施制定钢筋施工的安全操作规程和安全预案,确保施工期间的安全。
提供必要的安全防护措施,如安全帽、防护眼镜、防护手套等。
4. 施工工艺4.1 钢筋接头施工根据设计图纸和要求,进行钢筋接头施工。
确保钢筋接头的数量、位置和质量符合设计要求。
采用焊接或倒钩连接方式,确保稳固可靠。
4.2 钢筋布置根据设计图纸和要求,在施工区域内进行钢筋配筑和布置。
严格按照图纸要求和规范进行,确保钢筋的准确位置和正确长度。
4.3 钢筋焊接在需要焊接的部位,采用合适的焊接方法和焊接电流进行焊接。
确保焊接质量良好,焊点牢固。
同时,需注意焊接过程中的防火和防尘措施。
4.4 钢筋固定和预埋件安装根据设计要求,采用适当的方式进行钢筋的固定和预埋件的安装。
确保固定牢固,预埋件位置准确。
5. 质量控制5.1 施工现场检查施工过程中,安排专人对施工现场进行检查,确保施工质量符合要求。
重点检查钢筋的位置、间距、连接是否符合设计要求。
5.2 施工记录施工过程中,对重要环节和关键过程进行记录,包括材料验收记录、焊接记录、钢筋布置记录等。
钢筋工程施方案
钢筋工程施方案材料本工程所用的钢筋其种类、钢号、直径等应符合施工图纸要求。
钢筋应有出厂质量保证书或实验报告单,使用前,仍应作拉力、冷弯复检实验。
需要焊接的钢筋还应作好焊接工艺实验。
对钢号不明的钢筋,经实验合格后,方可使用,但不能在承重结构的重要部位使用。
钢筋的机械性能实验,应遵循下列规定:1)根据单附钢筋质量保证书或实验报告单,检查每批钢筋的外观质量(裂缝、结疤、麻坑、气绝、砸碰伤痕及锈铁程度等),并测量本批钢筋的代表直径。
2)到工地的钢筋需要分批作复检实验,以同一炉(批)号,同一截面尺寸的钢筋为一批,重量不大于60T为一个取样单位。
3)在每批钢筋中选取经表面检查和尺寸测量合格的两根钢筋,各取一个做拉力试件和一个冷弯试件。
按有关规定进行实验。
只有一项实验项目的一个试件不符合国家有关标准所规定的数值时,则另取两倍数量的试件,对不合格的项目作第二次实验。
若仍有一个试件不合格,则该批钢筋为不合格产品,应立即撤出工地现场。
4)钢筋需要替代时,必须征得工程设计同意,某种直径的钢筋用同钢号的另一直径钢筋代替时,其直径变更范围不得超过4mm,变更后的钢筋总截面面积不得小于2%或超过3%施工图纸规定截面面积。
5)钢筋的等级变换不能超过一级,用高一级钢筋代替低一级钢筋时,宜采用改变钢筋直径的方法,而不宜采用改变钢筋根数的方法来减少钢筋截面面积,部分结构应校核裂缝和变形。
6)以较粗的钢筋代替较细的钢筋时,代替钢筋必须符合有关规范规定,作为表面的分布钢筋其间距及单位长度的根数,应满足水工钢筋砼结构设计规范的规定。
加工钢筋的表面应洁净,使用前应将表面的油渍、鳞锈等清除干净。
钢筋应平直,无局部弯折,钢筋中心线间直线偏差不应超过其全长的1%,成盘或弯曲的钢筋均应矫正后才允许使用。
钢筋在调直后,其表面伤痕不得使钢筋截面积减少5%以上。
不能以可能损伤材料的任何方式对钢筋重新拉直或弯曲。
钢筋的切割、弯曲和加工应按照水工砼的施工规范(SDT207-82)的规定,在常温下冷弯成设计图纸要求的尺寸和形状,并应符合经监理工程师批准的钢筋型式表和钢筋数量表。
钢-筋-工-程-施-工-方-案1
钢-筋-工-程-施-工-方-案 1薛家湾湖东新村B 区 6#楼钢筋工程施工方案内蒙古富盛建安企业二 00 六年四月十天钢筋工程施工方案工程名称:薛家湾湖东新村B区 6#楼分部工程名称:钢筋工程施工方案工程地点:银泽片区编制人:审查部门负责人:审批人署名:施工单位:陕西关中建筑企业建设单位:准旗镇政府设计单位:包头市昆仑建筑设计有限企业监理单位:内蒙古居泰监理企业年月日薛家湾湖东新村 B 区 6#楼,位于湖东新村 B 区,总面积 3210 m2,砖混构造,基础为条形砖基础,抗震布防裂度为7 度。
一、资料查验:进场钢筋一定有出厂合格证及出厂查验报告,按规定进行抽样查验,作为力学性能复试,当加工过程中发生脆断等特别状况,还需作化学成分查验,未检钢筋现场隔绝并表记,不合格钢筋严禁用于工程中,钢筋应无老锈及油污。
二、钢筋连结:本工程钢筋连结KZ 竖向钢筋采纳电渣压力焊,KL 纵向钢筋采纳电弧焊。
1、在梁内当纵向受力钢筋在长度上需要搭接时,凡采纳焊接接头的,则在接头中心至长度为钢筋直径 d 的 35 倍且不小于500的区段内,同一根钢筋不得有两个接头,在有接头的受力钢筋截面面积占受力钢筋总截面面积受拉区不超出50% ,一定做到一根钢筋只焊一个接头,又相互错开,在该区段内只有50% 的钢筋有焊接接头。
2、焊接要求:1)电渣压力焊周围焊包应平均,凸出钢筋表面的高度应大于或等于 4mm。
2)不一样直径钢筋焊接时,应按较小直径钢筋选择参数,焊接通电时间可延伸。
3)焊接夹具的上下钳口应夹紧于上下钢筋上,焊接钢筋一定齐心。
4)在焊接生产中焊工应进行自检,当发现偏爱弯折、烧伤等缺点时,查找原由实时除去。
5)采纳搭接焊、双面5d、单面10d,焊缝厚度不该小于主筋直径的 0.3 倍,焊缝宽度不该小于主筋直径的0.7 倍。
三、钢筋的制作与安装1、梁的绑扎:1)框架构造中,主次梁绑扎时应先主梁后次梁,绑扎前应付梁号和该梁所用的钢筋规格根数、形状,备齐料后,能够用一根短钢管,多放几档,先把立钢筋放在其上,再穿上箍筋后把下部受力主筋穿到钢箍中去,而后绑扎。
钢筋施工方案(doc 36页)
钢筋施工方案(doc 36页)目录1.2.编制依据2.1.施工图纸2.2.合同、法规、规范、标准、图集3.工程概况3.1.工程概述本工程为总政幼儿园翻建教学中心工程,结构形式为框架结构,地上2层,地下1层,建筑高度11.85m。
本工程设计使用年限50年,结构安全等级为二级,建筑耐火等级一级,抗震设防烈度8度,框架抗震等级为一级。
3.2.构件截面尺寸3.3.钢筋规格统计表注:1.砼强度等级以施工图为准,本表仅为便于确定L aE和L1E;2.L aE和L1E的具体值详见图集11G101-1。
3.4.钢筋保护层3.4.1.保护层厚度注:图纸会审后,以图纸会审的要求为准。
3.4.2.保护层控制墙体、柱、梁侧面钢筋保护层控制采用钢筋塑料垫块,墙体结构放在外侧的水平钢筋上,梁、柱结构放在箍筋上。
底板、基础梁、楼板、底面使用大理石垫块。
4.施工部署1.根据工程的总体安排,基础施工采用流水施工,分为2个流水段;主体结构施工同样也分为2个流水段。
2.钢筋工程根据施工组织设计、施工部署及流水段划分合理组织施工,钢筋现场集中配料,实行流水施工。
3.根据施工进度计划、钢筋主要工程量和劳动力计划,合理组织人员进场。
具体人员配备计划如下:4.焊工必须经考试合格,获得上岗证后方可从事焊接工作。
5.钢筋原材料的控制5.1.原材料的供应5.1.1.材料进场计划钢筋加工单经项目技术管理部审核后,由技术负责人编制备料计划(一式三份),由项目总工、商务经理审核,经项目经理审批后,交与物资部进行采购,材料计划根据工程进度进行编制。
5.1.2.材料供应商的选择本工程采用热轧钢筋,Ⅰ级(光圆)、Ⅱ级(月牙纹)和Ⅲ级钢筋。
钢筋采购必须选国家大型钢厂作为供货渠道,严格执行ISO9002质量体系标准,同时钢筋应符合现行的《钢筋混凝土用热轧带肋钢筋》GB1499或《钢筋混凝土用余热处理钢筋》GB13014的有关规定和相关程序文件。
同时所选择的供应商应提供企业资质、营业执照、年检记录等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章概况 (1)第二章施工总体安排 (1)2.1 施工准备 (1)2.2材料的采购与供应、进场计划 (2)2.3 审图 (2)第三章主要施工方法 (2)3.1概述 (2)3.3钢筋配料 (2)3.4钢筋加工 (3)3.5钢筋绑扎与安装 (4)第四章钢筋质量标准及验收 (8)4.1 原材方面 (8)4.2 配料加工方面 (8)4.3 现场钢筋绑扎安装方面 (9)4.4 钢筋接头质量标准 (10)第五章质量管理措施 (11)第六章安全消防措施 (12)第一章概况本工程为全现浇剪力墙结构,抗震构造等级为二级。
钢筋采用I 级、II级和Ⅲ级三个级别。
主要部位钢筋采用如下:第二章施工总体安排2.1 施工准备2.1.1 测量准备根据平面控制网线,在防水保护层上放出筏板、墙体、独立柱控制轴线。
筏板砼浇注完成,支设竖向模板前,在板(包括底板)上放出该层平面控制轴线。
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。
2.1.2钢筋设备及人员配备1、钢筋设备切断机2台、调直机1台、弯曲机2台、闪光对焊机1台、电渣压力焊机2台2.1.3人员配备施工时保证至少70-100个操作工。
2.2材料的采购与供应、进场计划1)本工程采用HPB235、HRB335、HRB400钢筋。
钢筋采购选国家大型钢厂作为供货渠道,钢筋应符合现行的《钢筋混凝土用热轧带肋钢筋》GB1499和《钢筋混凝土用热轧光圆钢筋》GB/T701-1997的有关规定和相关程序文件。
2)材料进场计划随工程进度,提前5天进入现场。
2.3 审图施工前认真查阅图纸(包括与建筑图对应情况)、做好图纸会审记录、设计变更洽商记录、设计交底记录、方案及相关规范技术要求。
第三章主要施工方法3.1概述1)本工程钢筋采用闪光对焊、电弧焊以及电渣压力焊,直径≤12的钢筋采用绑扎搭接。
2)闪光对焊、电弧焊用于水平方向及竖向钢筋的连接。
3)电渣压力焊用于柱、墙的竖向钢筋连接。
4)所有钢筋接头的错位应符合GB50204《混凝土结构工程施工及验收规范》。
5)一般梁、板钢筋接头上铁在跨中,下铁应在支座;筏基底板部位钢筋接头上铁在支座,下铁应在跨中。
3.2原材供应1)施工前,根据施工进度计划合理配备材料,并运到现场进行加工。
钢筋进现场后,要严格按分批分级、牌号、直径长度分别挂牌摆放,不得混淆。
2)加强钢筋的进场控制,时间上既要满足施工需要,又要考虑场地限制。
所有加工材料,必须有出厂合格证,尔后进行抽样复试,合格后报监理确认,方可使用。
3.3钢筋配料认真熟悉图纸,准确放样并填写料单,应按设计要求考虑构件尺寸搭接焊接位置,并与材料供应部联系,在符合设计及规范要求的前提下,尽量减少接头数量,长短搭配,避免浪费。
下料单由专职放样人员填写,并经施工员核对无误后方可下料加工。
核对成品钢筋的牌号、直径、尺寸和数量等是否与下料单相符,成品钢筋应堆放整齐,标明品名位置,以防就位混乱。
3.4钢筋加工钢筋加工在现场进行,配筋根据项目经理部审核批准后的钢筋配筋单进行,钢筋加工包括除锈、盘条调直、断料、成型、焊接。
3.4.1除锈:大量钢筋在冷拉或调直过程中除锈,少量钢筋采用人工钢丝刷除锈。
3.4.2调直:I、Ⅲ级盘条钢筋均采用调直机调直。
3.4.3钢筋切断1)按规格确定每次切断根数,见下表。
钢筋每次切断根数表2)切断时应注意事项3)将同规格的钢筋根据不同长度,长短搭配;统筹排料;一般应先断长料,后断短料,减少接头,减少损耗。
4)断料时应避免用短尺量长料,防止在量料时产生累计误差。
(宜在工作台上标出尺寸刻度线并设置控制断料尺寸的挡板。
)5)在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头等必须切除,如发现钢筋的硬度与该钢种有较大的出入,应及时向有关人员反映,查明情况且该钢筋禁止使用。
6)质量要求钢筋的断口不得有马蹄形或起弯等现象、焊接钢筋端头应平齐,不得有毛刺。
钢筋的长度应准确,其允许偏差±10mm。
3.4.4弯曲成型1)I级钢筋未端需做180°弯钩,弯曲直径D取钢筋直径d的5倍,平直部分长度取钢筋直径d的5倍;箍筋弯钩135°、平直部分长度取10 d。
2)II级钢筋未端要做90°或135°弯折时,弯曲直径D不小于钢筋直径d的4倍,平直部分长度按设计要求。
3)弯起钢筋中间部位弯折处弯曲直径D不应小于钢筋直径d的5倍。
4)质量要求⏹钢筋形状正确,平面上无翘曲不平现象。
⏹钢筋未端弯钩的净容直径不小于钢筋直径d的2.5倍。
⏹钢筋弯曲点处不得有裂缝,II级钢筋不能弯过头再弯回来。
⏹钢筋弯曲成型的允许偏差为:全长±10mm,弯起钢筋起弯点位3.5钢筋绑扎与安装3.5.1 筏板钢筋工艺流程:清理保护层→弹钢筋位置线→绑扎积水坑钢筋→绑扎底板下层筋→放置钢筋支架→支架上画上层钢筋线→绑扎上层纵向筋→绑扎上层横向筋1)绑筋前应先把保护层清理干净,不得有杂物,然后弹好底板钢筋的分档标点线和钢筋位置线,同时弹好柱墙位置线,并用红漆标志出柱墙位置。
2)钢筋分段连接,分段绑扎,绑扎钢筋时,纵横两个方向所有相交点必须全部绑扎,不得跳扣绑扎。
4)绑好底层钢筋后,放置钢筋支架于底层下排钢筋之上,绑扎牢固。
钢筋支架采用 20钢筋焊接制作,沿横向通长布置,间距1200mm,支架制作大样如下图。
5)钢筋支架摆放固定好后,在支架上用粉笔划出上层纵向筋位置线,然后开始绑扎上层纵向筋和横向筋,与下层钢筋相同,上层钢筋不得跳扣,分段连接,分段绑扎。
6)底板钢筋上、下层焊接接头应符合规范和设计要求错开。
7)根据划好的墙柱位置,将墙、柱主筋插筋绑扎牢固,以确保受力钢筋位置准确。
8)钢筋绑扎后应随即垫好垫块,在浇筑混凝土时,由专人看管钢筋并负责调整。
3.5.2 墙筋、柱钢筋绑扎1) 工艺流程:放墙柱位置线→清理修整下层插铁→墙、柱钢筋竖向连接→测放柱箍筋间距线和剪力墙水平筋间距线→绑扎墙、柱钢筋。
2) 套柱箍筋时,要注意箍筋的开口应相互错开,箍筋绑扎前,要先在立好的柱子竖向钢筋上,用粉笔画出箍筋间距,然后将已套好的箍筋往上移动进行绑扎。
根据抗震要求,柱箍筋弯钩为135o,平直段不小于10d。
3) 绑扎墙钢筋时,如有暗柱先将暗柱筋绑好,再连接竖直钢筋,然后每隔5—6m间距在竖直钢筋上按水平筋间距划好记号,再绑扎水平筋。
4)为保证墙截面尺寸、竖向钢筋间距及保护层厚度准确,在每一层楼板结构标高以上50mm 设置定位钢筋,定位钢筋架严格按照墙截面尺寸及钢筋设计要求自制专用,定位钢筋与墙钢筋点焊固定,其竖向间距按1200mm 确定。
5)立竖向钢筋及定位钢筋:先在墙根处两侧墙钢筋与板钢筋相交部位通长绑扎与墙水平钢筋同直径钢筋用以固定竖向钢筋的间距,然后再用通长钢筋将墙钢筋顶部按其间距固定。
6)墙筋应逐点绑扎,于四面对称进行,避免墙钢筋向一个方向歪斜,水平筋接头应错开。
一般先立几根竖向定位筋,与下层伸入的钢筋连接,然后绑上部定位横筋,接着绑扎其余竖筋,最后绑扎其余横筋。
定位筋应在加工场地派专人负责加工,严格控制尺寸,尽量利用边角料加工,定位筋是固定纵、横墙筋位置并保证钢筋保护层厚度的有效工具。
7)钢筋有180°弯钩时,弯钩应朝向混凝土内。
8)墙内的水电线盒必须固定牢靠,采用增加定位措施筋的方法将水电线盒焊接定位。
10)钢筋保护层垫块制作应严格规范,以保证尺寸完全统一且控制在保护层允许的偏差范围之内,间距1000mm×1000mm。
3.5.3 梁筋工艺流程:支梁底模及侧模→在底模划箍筋间距线→主筋穿好箍筋,按已划好的间距逐个分开→固定弯起筋及主筋→穿次梁弯起筋及主筋并绑好箍筋→放主筋架立筋、次梁架立筋→隔一定间距将梁底主筋与箍筋绑住→绑架立筋→再绑主筋→放置保护层垫块,主次梁同时配合进行。
1)梁的纵向主筋采用电弧焊、对焊或绑扎接头,梁的受拉钢筋接头位置应在支座处,受压钢筋接头应在跨中处,接头位置应相互错开,在受力钢筋35d 区段内(且不小于500mm),有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积百分率,在受拉区不得超过25%,受压区不得超过50%。
2)在梁底模板及侧模通过质检员验收后,即施工梁钢筋,按图纸要求先放置纵筋再套外箍,梁中箍筋应与主筋垂直,箍筋的接头应交错布置,箍筋转角与纵向钢筋的交叉点均应扎牢。
箍筋弯钩的叠合处,在梁中应交错绑扎。
3)纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以φ25长度同梁宽钢筋。
如纵向钢筋直径φ≥25 时,短钢筋直径规格宜与纵向钢筋规格相同,以保证设计要求。
4)主梁的纵向受力钢筋在同一高度遇有梁垫、边梁(圈梁)时,必须支撑在梁垫或边梁受力钢筋之上,主筋两端的搁置长度应保持均匀一致;次梁的纵向受力钢筋应支承在主梁的纵向受力钢筋上。
5)框架梁接点处钢筋穿插十分稠密时,梁顶面主筋的净间距要留有30mm,以利灌筑混凝土之用。
6)采用成品垫块作为保护层,当梁钢筋筑绑好后,立即将垫块绑扎在受力筋下,间距1000 mm。
为防止梁侧面的垫块被挤碎后梁主筋偏位导致保护层不符合规范,可适量使用成品钢筋定位卡。
3.5.4 板筋工艺流程:清理模板杂物→在模板上划主筋、分布筋间距线→先放主筋后分布筋→下层筋绑扎→上层筋绑扎→放置马凳筋及垫块1)绑扎钢筋前应修整模板,将模板上垃圾、杂物清扫干净,在平台底板上用墨线弹出控制线,并用红油漆或粉笔在模板上标出每根钢筋的位置。
2)按划好的钢筋间距,先排放受力主筋,后放分布筋,预埋件、电线管、预留孔等同时配合安装并固定。
待底排钢筋、预埋管件及预埋件就位后交质检员复查,在清理干净后,方可绑扎上排钢筋。
3)钢筋采用绑扎搭接,下层筋不得在跨中搭接,上层筋不得在支座处搭接,搭接处应在中心和两端绑牢,Ⅰ级钢筋绑扎接头的末端应做180°弯钩。
4)板钢筋网的绑扎施工时,必须将全部钢筋相互交叉处扎牢,绑扎点的钢丝扣要成八字形绑扎(右左扣绑扎)。
下层180°弯钩的钢筋弯钩向上;上层钢筋90°弯钩朝下布置。
为保证上下层钢筋位置的正确和两层间距离,上下层筋之间用马凳筋架立,马凳筋根据板厚及保护层厚度厂家预制专用,马凳筋@1000×1000。
5)板按1m 的间距放置混凝土垫块。
3.5.5 注意事项1)板筋绑好后,应禁止人在钢筋上行走或在负弯矩钢筋上铺跳板作运输马道;在混凝土浇筑前应整修,合格后再浇筑混凝土,以免将板的负筋踩(压)到下面,而影响板的承载力。
2)混凝土垫块的尺寸、厚度要准确。
3)为保证地下室人防门门扇顺利进行吊装,须在门洞口正上方距离剪力墙500mm 位置顶板上埋设吊环。
4)消防水池及人防竖井部位爬梯预埋。
5)楼梯栏杆扶手及护窗栏杆埋件预埋。
6)战时封堵埋件预埋。
