施工工艺 地面与楼面工程炉渣垫层施工
水泥炉渣垫层施工方案

水泥炉渣垫层施工方案
概述
水泥炉渣垫层是在路面基层和沥青表层之间的一层,主要用于提高路面的承载
能力、耐久性和稳定性。
本文将介绍水泥炉渣垫层的施工方案,包括材料准备、施工工艺和注意事项。
材料准备
1.水泥:选用符合国家标准的优质水泥,确保垫层的强度和稳定性。
2.炉渣:炉渣是矿山矿渣或冶炼炉渣,在施工前需经过筛选和处理,
确保粒度均匀。
3.砂:适量的细砂用于调节混凝土的工作性能。
4.水:用于混凝土拌和和养护。
施工工艺
1.基层处理:在进行水泥炉渣垫层施工前,需对基层进行清理和修整,
确保基层平整、无积水和松软杂质。
2.拌合:按照设计要求,将水泥、炉渣、砂和水按一定比例进行拌合,
保证混凝土的强度和工作性能。
3.铺设:将拌合好的混凝土均匀铺设在基层上,采用振捣机进行压实,
确保垫层的密实度。
4.养护:在施工完成后,对水泥炉渣垫层进行充分养护,保持充分的
湿润,避免裂缝和强度不足。
注意事项
1.材料质量:所选用的水泥、炉渣等材料必须符合相关标准,确保垫
层的质量。
2.施工温度:施工过程中需注意环境温度,避免在极端温度下施工,
影响混凝土的强度和养护效果。
3.施工人员:施工人员需经过专业培训,熟悉水泥炉渣垫层施工工艺,
确保施工质量和安全。
通过以上的材料准备、施工工艺和注意事项,能够有效提高水泥炉渣垫层的施
工质量和效果,使道路更加安全、耐久和稳定。
炉渣垫层施工工艺标准

炉渣垫层施工工艺原则1 基本规定应遵守9.1.1和9.1.2有关规定。
2 施工准备2.1 技术准备(1)炉渣垫层下旳基土(层)或构造工程应已按设计规定施工并验收合格;(2)铺设前应通过实验或根据设计规定拟定配合比。
2.2 材料规定(1)炉渣垫层采用炉渣或水泥与炉渣或水泥、石灰与炉渣旳拌和料铺设,其厚度不应不不小于80mm;材料应符合设计规定。
(2)炉渣内不得具有有机物和未燃尽旳煤块,粒径不应不小于40mm(且不不小于垫层厚度旳l/2),粒径在5mm如下旳体积,不得超过总体积旳40% 。
(3)水泥宜采用硅酸盐水泥、一般硅酸盐水泥或矿渣硅酸盐水泥,其强度级别应在32.5级以上。
(4)熟化石灰应在使用前3~4d洒水粉化,使用前应充足过筛,粒径不得不小于5mm。
也可采用加工磨细旳生石灰粉,加水溶化后方可使用。
2.3 重要机具设备(1)根据施工条件,应合理选用合适旳机具设备和辅助用品,以能达到设计规定为基本原则,兼顾进度、经济规定。
(2)常用机具设备有:搅拌机、手推车、压滚(石制或铁制,直径200,长600)、筛子、木耙、铁锹、小线、钢尺、胶皮管、计量器、木拍板、大杠等。
2.4 作业条件(1)应已对所覆盖旳隐蔽工程进行验收且合格,并进行隐检会签。
(2)施工前,应做好水平标志,以控制铺设旳高度和厚度,可采用立桩、竖尺、拉线、弹线等措施。
(3)楼板孔洞均已进行了可靠封堵;(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(5)作业时旳环境如天气、温度、湿度等状况应满足施工质量可达到原则旳规定。
3 施工工艺3.1 工艺流程3.2 操作工艺(1)炉渣旳过筛与水闷:1)铺设垫层前应将基底上旳杂物、浮土、落地灰等清理干净,洒水湿润。
2)炉渣在使用前必须过两遍筛,第一遍过40mm大孔径筛,第二遍过5mm 小孔径筛,重要筛去细粉末,使粒径在5mm如下曲体积,不得超过总体积旳40%,这样使炉渣具有粗细粒径搭配旳合理配比,对增进垫层旳成型和初期强度很有利。
【装饰装修】炉渣垫层施工工艺标准(701-1996)

炉渣垫层施工工艺标准(701-1996)范围本工艺标准适用于工业与民用建筑楼地面的炉渣垫层施工操作。
施工准备2.1 材料及主要机具:2.1.1 炉渣:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。
2.1.2 水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号325号以上。
2.1.3 熟化石灰:生石灰使用前3~4d洒水粉化,并加以过筛,其粒径不得大于5mm。
熟化石灰亦可采用加工磨细生石灰粉,使用前加水溶化后方可使用。
2.1.4 主要机具:搅拌机、手推车、压滚石制或铁制,(直径200mm,长600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长木制大杠、笤帚、铁錾子、钢丝刷等。
2.2 作业条件:2.2.1 结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线已弹好。
2.2.2 预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或1∶3水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。
2.2.3 穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。
2.2.4 首层地面以下的排水管道、暖气沟、暖气管道已安装完,并办完隐蔽验收手续。
回填土、灰土做完,并经检查验收。
操作工艺3.1 工艺流程:基层处理→ 炉渣过筛与水闷→ 找标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→ 铺炉渣垫层→ 刮平、滚压→ 养护3.1.1 基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。
3.1.2 炉渣过筛与水闷:炉渣在使用前必须过两遍筛,第一遍过大孔径筛,筛孔径为40mm,第二遍筛用小孔径筛,筛孔为5mm,主要筛去细粉末,使粒径5mm及以下的颗粒体积不得超过总体积的40%,这样做使炉渣具有粗细粒径兼有的合理配比,确保了石灰与炉渣的相互作用,对促进垫层的成型和早期强度提高很有利。
炉渣垫层施工工艺标准

炉渣垫层施工工艺标准1 基本规定应遵守 9.1.1和 9.1.2相关规定。
2 施工准备2.1 技术准备1)炉渣垫层下的基土 (层)或结构工程应已按设计要求施工并验收合格;2)铺设前应通过实验或根据设计要求确定配合比。
2.2 材料要求1)炉渣垫层采用炉渣或水泥与炉渣或水泥、石灰与炉渣的拌和料铺设,其厚度不应小于80mm ;材料应符合设计要求。
2)炉渣内不得含有有机物和未燃尽的煤块,粒径不应大于大于垫层厚度的1/2),粒径在5mm 以下的体积,不得超过总体积的 40% 。
水泥宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度2.3 主要机具设备1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
2)常用机具设备有:搅拌机、手推车、压滚(石制或铁制,直径200,长 600)、筛子、木耙、铁锹、小线、钢尺、胶皮管、计量器、木拍板、大杠等。
2.4 作业条件1)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
2)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
40mm (且不3) 等级应在 32.5 级以上。
4) 熟化石灰应在使用前 3~4d 洒水粉化, 使用前应充分过筛, 粒径不得大 于 5mm 。
也可采用加工磨细的生石灰粉,加水溶化后方可使用。
楼板孔洞均已进行了可靠封堵;对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准3.1工艺流程检验炉渣、水泥、石灰质量T 技术交底-炉渣过筛水闷-准备机具设备-刮平、滚压r 养护->检查验收3.2操作工艺(1)炉渣的过筛与水闷:1)铺设垫层前应将基底上的杂物、浮土、落地灰等清理干净,洒水湿润。
2)炉渣在使用前必须过两遍筛,第一遍过 40mm 大孔径筛,第二遍过5mm小孔径筛,主要筛去细粉末,使粒径在5mm 以下曲体积,不得超过总体积的40%, 这样使炉渣具有粗细粒径搭配的合理配比, 对促进垫层的成型和早期强度很有利。
1.7炉渣垫层施工工艺标准

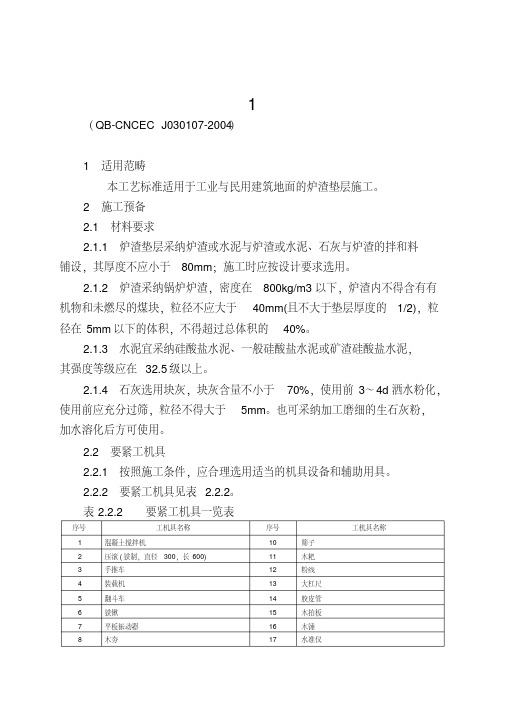

1(QB-CNCEC J030107-2004)1 适用范畴本工艺标准适用于工业与民用建筑地面的炉渣垫层施工。
2 施工预备2.1 材料要求2.1.1 炉渣垫层采纳炉渣或水泥与炉渣或水泥、石灰与炉渣的拌和料铺设,其厚度不应小于80mm;施工时应按设计要求选用。
2.1.2 炉渣采纳锅炉炉渣,密度在800kg/m3以下,炉渣内不得含有有机物和未燃尽的煤块,粒径不应大于40mm(且不大于垫层厚度的1/2),粒径在5mm以下的体积,不得超过总体积的40%。
2.1.3 水泥宜采纳硅酸盐水泥、一般硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上。
2.1.4 石灰选用块灰,块灰含量不小于70%,使用前3~4d洒水粉化,使用前应充分过筛,粒径不得大于5mm。
也可采纳加工磨细的生石灰粉,加水溶化后方可使用。
2.2 要紧工机具2.2.1 按照施工条件,应合理选用适当的机具设备和辅助用具。
2.2.2 要紧工机具见表 2.2.2。
表2.2.2 要紧工机具一览表序号工机具名称序号工机具名称1 混凝土搅拌机10 筛子2 压滚(铁制,直径300,长600) 11 木耙3 手推车12 粉线4 装载机13 大杠尺5 翻斗车14 胶皮管6 铁锹15 木拍板7 平板振动器16 木锤8 木夯17 水准仪9 钢尺2.3 作业条件2.3.1 技术条件2.3.1.1 炉渣垫层下的基土(层)或结构工程已按设计要求施工并验收合格。
2.3.1.2 铺设前应通过实验或按照设计要求确定配合比。
2.3.2 施工条件2.3.2.1 已对所覆盖的隐藏工程进行验收且合格,并进行有关专业会签。
2.3.2.2 施工前,可采纳立桩、竖尺、拉线、弹线等方法,做好水平标志,以操纵铺设的高度和厚度。
2.3.2.3 楼板孔洞均进行了可靠封堵;2.3.2.4 对所有作业人员已进行了技术交底。
2.3.2.5 作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
1炉渣垫层

炉渣垫层1.适用范围(1)炉渣垫层适用于建筑地面工程中面层下的垫层,构造层主要铺设在水泥类基层上承受高温影响的地段。
(2)炉渣垫层按其所配制材料组成有四种做法:一是用纯炉渣铺设为炉渣垫层;二是用石灰与炉渣拌合铺设为石灰炉渣垫层;三是用水泥与炉渣拌合铺设为水泥炉渣垫层;四是用水泥、石灰与炉渣拌合铺设为水泥石灰炉渣垫层,以上统称为炉渣垫层。
(3)炉渣垫层的厚度不应小于80mm,其构造做法见图18-22。
图18-22 楼地面工程炉渣垫层构造简图(a)地面工程;(b)楼面工程1-炉渣垫层;2-基土(原状土或压实填土);3-水泥类基层;4-楼面结构层(现浇或预制混凝土楼板)2.组成材料(1)炉渣:炉渣宜采用软质烟煤炉渣,其表观密度为800kg/m3。
炉渣内不应含有未燃尽的煤屑或煤块,一般炉渣内含煤量不超过10%还是可以使用的;炉渣内的有机杂质亦应尽量清除。
炉渣颗粒应粗细兼有,但其粒径不应大于40mm,且不得大于垫层厚度的1/2,粒径在5mm和5mm以下的不得超过总体积的40%。
采用钢渣或高炉重矿渣时,应在露天堆放60d以上至不再分解后方可使用。
(2)水泥:水泥采用强度等级不小于32.5普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰质硅酸盐水泥和粉煤灰硅酸盐水泥。
(3)石灰:石灰应为熟化石灰,参见18-3-4灰土垫层中的组成材料。
3.过程控制炉渣垫层应在工艺流程和施工操作过程中进行施工质量过程控制,参见图18-23。
图18-23 炉渣垫层施工质量过程控制简图4.施工要点(1)与楼面和地面工程炉渣垫层内有关的电气管线、设备管线及埋件等均应事先安装完毕。
(2)管道周围宜用水泥砂浆或细石混凝土沿全长度稳固,其固定的断面一般做成梯形,高度不得超过垫层的厚度。
(3)控制标高。
按垫层的标高标出上水平线,以上平拉线做找平墩,墩的间距以2m左右为宜。
有泛水要求的房间,还要按找坡弹出最高点和最低点。
(4)过筛焖透。
先将炉渣过筛,使其符合材料的质量要求。
炉渣垫层施工工艺技术标准
炉渣垫层施工工艺标准1.范围本工艺标准适用于工业与民用建筑楼地面的炉渣垫层施工操作。
施工准备2.1材料及主要机具:2.1.1炉渣:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。
2.1.2水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号325号以上。
2.1.3熟化石灰:生石灰使用前3~4d洒水粉化,并加以过筛,其粒径不得大于5mm。
熟化石灰亦可采用加工磨细生石灰粉,使用前加水溶化后方可使用。
2.1.4主要机具:搅拌机、手推车、压滚石制或铁制,(直径200mm,长600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m 长木制大杠、笤帚、铁錾子、钢丝刷等。
2.2作业条件:2.2.1结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线已弹好。
2.2.2预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或1∶3水泥砂浆将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。
2.2.3穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。
2.2.4首层地面以下的排水管道、暖气沟、暖气管道已安装完,并办完隐蔽验收手续。
回填土、灰土做完,并经检查验收。
操作工艺3.1工艺流程:基层处理→炉渣过筛与水闷→找标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压→养护3.1.1基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。
3.1.2炉渣过筛与水闷:炉渣在使用前必须过两遍筛,第一遍过大孔径筛,筛孔径为40mm,第二遍筛用小孔径筛,筛孔为5mm,主要筛去细粉末,使粒径5mm及以下的颗粒体积不得超过总体积的40%,这样做使炉渣具有粗细粒径兼有的合理配比,确保了石灰与炉渣的相互作用,对促进垫层的成型和早期强度提高很有利。
炉渣垫层
第六章炉渣垫层1适用范围:本标准适用于建筑地面工程(含室外散水、明沟、踏步、台阶和坡道等附属工程)中的炉渣垫层工程。
2材料要求:2.1炉渣:炉渣内不应含有有机杂质和未燃尽的煤块。
粒径不应大于40mm,粒径在5mm和5mm以下的不得超过总体积的40%。
2.2石灰:应用块灰或生石灰粉,使用前应充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于5mm,也不得含有过多的水份。
2.3水泥:水泥应为强度等级32.5的普通硅酸盐水泥或矿渣硅酸盐水泥。
2.4炉渣垫层的拌合料体积比应按设计要求配料。
如设计无要求,水泥与炉渣拌合料的体积比宜为1:6(水泥:炉渣),水泥、石灰与炉渣拌合料的体积比宜为1:1:8(水泥:石灰:炉渣)。
3主要机具(工具):3.1主要机具:振动器等。
3.2主要工具: 人力夯、滚筒、手推车、筛子(孔径6-10mm和16mm-20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺、木拍等。
4作业条件:4.1回填前,应作好相应的检查验收,并办好隐检手续。
4.2施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下500mm。
4.3房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后再进行,并将沟槽、地坪上的积水和有机杂物清除干净。
4.4施工前,应抄平作好水平标志。
5施工工艺:5.1工艺流程:检验水泥、炉渣和石灰粉的质量并过筛,炉渣浇水闷透→炉渣垫层拌合料拌合→槽底清理→分层铺设→拍平压实→养护验收。
5.2操作工艺:5.2.1首先检查炉渣、水泥和石灰的材料质量是否符合标准的要求。
炉渣垫层和水泥炉渣垫层拌合料在使用前应浇水闷透;水泥石灰炉渣垫层所用的炉渣应先用石灰浆或用熟化石灰拌合浇水闷透。
闷透时间均不得小于5d,否则,因炉渣闷透时间不够而引起体积膨胀造成质量事故。
5.2.2垫层拌合:炉渣垫层的拌合料必须拌合均匀,颜色一致,加水量应严格控制,使铺设时表面不致出现泌水现象。
建筑工程施工炉渣垫层施工技术方案技术交底
炉渣垫层施工技术方案一、范围:本工艺标准适用于工业和民用建筑楼地面的炉渣垫层施工操作。
二、施工准备:1.材料及主要机具:(1)炉渣:炉渣内不得含有有机杂质和未燃尽的煤块。
粒径不得大于40mm (且不得大于垫层厚度的1/2),粒径在5mm及以下的体积不得超过总体积的40%。
(2)水泥:应选用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,标号应在325号以上。
(3)熟化石灰:使用前的生石灰应在3~4天内洒水粉化,并过筛,粒径不得大于5mm。
也可以采用加工磨细的生石灰粉,使用前需加水溶化。
(4)主要机具:搅拌机、手推车、压滚石制或铁制(直径200mm,长600mm)、平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长的木制大杠、笤帚、铁錾子、钢丝刷等。
2.作业条件:(1)结构工程已完成验收,并办理了验收手续;门框已安装完毕;墙面上+50cm水平标高线已标好。
(2)预埋在垫层内的电气及其他设备管线已安装完毕,并已办理了隐蔽验收手续。
电管嵌固严实,使用细石混凝土或1∶3水泥砂浆填塞孔洞后,经一定强度后才能铺设炉渣。
(3)穿过楼板的管线已完成安装和验收,楼板孔洞已用细石混凝土填塞密实。
(4)首层地面以下的排水管道、暖气沟和暖气管道已安装完毕,并已办理隐蔽验收手续。
回填土和灰土已完成,并通过了检查验收。
三、操作工艺:1.工艺流程:基层处理→炉渣过筛与水闷→找标高、弹线、做找平墩→基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压→养护(1)基层处理:在铺设炉渣垫层之前,使用铁錾子剔除粘结在基层上的水泥浆皮和混凝土渣子,使用钢丝刷刷净,并用扫帚清扫干净,然后洒水湿润。
(2)炉渣过筛与水闷:在使用炉渣之前,必须进行两次筛选。
首先使用大孔径筛(40mm孔径)筛选一次,然后使用小孔径筛(5mm孔径)筛选一次,主要是为了筛去细粉末,确保粒径在5mm及以下的颗粒体积不超过总体积的40%。
这样做可以合理配比炉渣的粗细粒径,确保石灰与炉渣相互作用,有利于垫层的成型和早期强度提高。
7.炉渣垫层施工工艺标准
炉渣垫层施工工艺标准7.1总则7.1.1适用范围本工艺标准适用于工业与民用建筑地面的炉渣垫层的施工。
7.1.2编制参考标准及规范1建筑工程施工质量验收统一标准GB50300-20012建筑地面工程施工质量验收规范GB50209-20027.2术语、符号同1.2的规定。
7.3基本规定应遵守1.3和1.4相关规定7.4施工准备7.1.3技术准备1炉渣垫层下的基土(层)或结构工程应已按设计要求施工并验收合格;2铺设前应通过实验或根据设计要求确定配合比。
7.1.4材料要求1炉渣垫层采用炉渣或水泥与炉渣或水泥、石灰与炉渣的拌和料铺设,其厚度不应小于80mm;材料应符合设计要求。
2炉渣内不得含有有机物和未燃尽的煤块,粒径不应大于40 mm(且不大于垫层厚度的1/2),粒径在5 mm以下的体积,不得超过总体积的40%。
3水泥宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5以上。
4熟化石灰应在使用前3~4d洒水粉化,使用前应充分过筛,粒径不得大于5 mm。
也可采用加工磨细的生石灰粉,加水溶化后方可使用。
7.1.5主要机具设备1根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
2常用机具设备有:搅拌机、手推车、压滚(石制或铁制,直径200,长600)、筛子、木耙、铁锹、小线、钢尺、胶皮管、计量器、木拍板、大杠等。
7.1.6作业条件1应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
2施工前,应做好水平标志,以控制铺设的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法。
3楼板孔洞均已进行了可靠封堵;4对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
5作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
7.5施工工艺7.5.1工艺流程7.5.2操作工艺1炉渣的过筛与水闷:1)铺设垫层前应将基底上的杂物、浮土、落地灰等清理干净,洒水湿润。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地面与楼面工程炉渣垫层施工工艺标准
1 范围
本工艺标准适用于工业与民用建筑楼地面的炉渣垫层施工操作。
2 2 2 施工准备
2.1 材料及主要机具:
2.1.1 炉渣:炉渣内不应含有有机杂质和未燃尽的煤块,粒径不应大于40mm(且不得
大于垫层厚度的1/2),粒径在5mm及以下的体积,不得超过总体积的40%。
2.1.2 水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号325号以
上。
2.1.3 熟化石灰:生石灰使用前3~4d洒水粉化,并加以过筛,其粒径不得大于5mm。
熟化石灰亦可采用加工磨细生石灰粉,使用前加水溶化后方可使用。
2.1.4 主要机具:搅拌机、手推车、压滚石制或铁制,(直径200mm,长600mm)、
平铁锹、计量器、筛子、喷壶、浆壶、木拍板、3m和1m长木制大杠、笤帚、铁錾子、钢
丝刷等。
2.2 作业条件:
2.2.1 结构工程已经验收,并办完验收手续,门框已安装完,墙面上+50cm水平标高线
已弹好。
2.2.2 预埋在垫层内的电气及其它设备管线已安装完(用细石混凝土或1﹕3水泥砂浆
将电管嵌固严实,有一定强度后,才能铺炉渣),并办完隐蔽验收手续。
2.2.3 穿过楼板的管线已安装验收完,楼板孔洞已用细石混凝土填塞密实。
2.2.4 首层地面以下的排水管理、暖气沟、暖气管道已安装完,并办完隐蔽验收手续。
回填土、灰土做完,并经检查验收。
3 操作工艺
3.1 工艺流程:
基层处理→炉渣过筛与水闷→找标高、弹线、做找平墩→
基层洒水湿润、拌合炉渣→铺炉渣垫层→刮平、滚压→养护
3.1.1 基层处理:铺设炉渣垫层前,对粘结在基层上的水泥浆皮、混凝土渣子等用铁錾
子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。
3.1.2 炉渣过筛与水闷:炉渣在使用前必须过两遍筛,第一遍过大孔径筛,筛孔径为
40mm,第二遍筛用小孔径筛,筛孔为5mm,主要筛去细粉末,使粒经5mm及以下的颗粒
体积不得超过总体积的40%,这样做使炉渣具有粗细粒径兼有的合理配比,确保了石灰与
炉渣的相互作用,对促进垫层的成型和早期强度提高很有利。
炉渣或水泥炉渣垫层采用的炉渣,不得用新渣,必须使用“陈渣”,所谓“陈渣”就是
在使用前应浇水闷透的炉渣,浇水闷透时间不少于5d。
水泥白灰炉渣垫层采用的炉渣,应先用石灰浆或用熟化石灰浇水拌合闷透,闷透时间也
不得小于5d。
3.1.3 找标高、弹线、做找平墩:根据墙上+50cm水平标高线及设计规定的垫层厚度(如
设计未规定时,其厚度不应小于80mm)往下量测出垫层的上平标高,并弹在四周墙上。然
后拉水平线抹找平墩(用细石混凝土或水泥砂浆抹成60mm×60mm见方,与垫层同高,当
垫层铺完找平之后可拆除,补炉渣拌合料),其间距2m左右,有泛水要求的房间,按坡度
要求拉线找出最高和最低的标高,抹出坡度墩,用来控制垫层的表面标高。
3.1.4 基层洒水湿润:炉渣垫层拌合料铺设之前再次用扫帚清扫基层,用清水洒一遍(用
喷壶洒均匀)。
3.1.5 炉渣拌合:水泥炉渣垫层或水泥白灰炉渣垫层的配合比应符合设计要求。先将闷
透的炉渣按体积比(应预先准备好量具)与水泥干拌均匀后,再加水拌合,要严格控制加水
量,以铺设时垫层表面不得出现泌水现象为原则来确定加水量。
水泥白灰炉渣的拌合方法同上,先按配合比干拌均匀后,再加水拌合均匀。
3.1.6 铺设炉渣拌合料:铺炉渣前在基层刷一道素水泥浆(水灰比为0.4~0.5),将拌
合均匀的拌合料,从房间内退着往外铺设,虚铺厚度宜控制在1.3﹕1,例如设计要求垫层为
80mm,拌合料虚铺厚度为104mm(垫层厚度如大于120mm时,应分层铺设,每层压实后的厚
度不应大于虚铺厚度的3/4)。
3.1.7 刮平、滚压:以找平墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮
杠刮平,再用压滚往返滚压(厚度超过120mm时,应用平板振捣器),并随时用2m靠尺
检查平整度,高出部位铲掉,凹处填平。直到滚压平整出浆为止。对于墙根、边角、管根周
围不易滚压处,应用木拍板拍打密实。
水泥炉渣垫层应随拌随铺,随压实,全部操作过程应控制在2h内完成。施工过程中一
般不留施工缝,如房间大必须留施工缝时,应用木方或木板挡好留槎处,保证直槎密实,接
槎时应刷水泥浆(水灰比为0.4~0.5)后,再继续铺炉渣拌合料。
3.1.8 养护:垫层施工完后应进行洒水养护,严禁上人刮踩、弄脏,待其凝固后方可进
行面层施工。
4 质量标准
4.1 保证项目:
4.1.1 炉渣垫层使用的水泥、炉渣、石灰等材料质量,必须符合设计要求及有关标准的
规定。
4.1.2 施工配合比,铺压密实度应符合设计和施工验收规范的要求。
4.1.3 炉渣垫层与基层间,不得有空鼓和表面积散现象。
4.2 允许偏差项目,见表7-1。
炉渣垫层允许偏差 表7-1
序号 项 目 允许偏差(mm) 检验方法
1 表面平整度 10 用2m靠尺和楔形塞尺检查
2 标 高 ±10 用水准仪检查
3 坡 度 2/1000,且不大于30 用坡度尺检查
4 厚 度 个别地方不大于设计厚度1/10 尺量检查
5 成品保护
5.1 运输拌合料的手推车不要碰撞门框。铺炉渣垫层拌合料时,注意不得将稳固电管
的细石混凝土碰松动,通过地面的竖管也要加以保护。
5.2 炉渣垫层浇筑完之后,要注意加以养护,常温3d后方能进行面层施工。
5.3 不得在垫层上存放各种材料,尤其是油漆桶、拌合砂浆等,以免影响与面层的粘
结力。
6 应注意的质量问题
6.1 垫层空鼓开裂:由于以下原因造成:
6.1.1 基层杂物未清理干净,水泥浆皮没有剔掉刷净,铺垫层前又没洒水等,影响垫层
与基层之间的粘结力。
6.1.2 炉渣含有未燃尽的煤渣,或炉渣闷水不透。
6.1.3 炉渣内微小颗粒(粘径在5mm及以下)比例较大。
6.2 炉渣垫层表面不平:主要是炉渣铺设后,未进行按线找平,待水泥初凝后再进行
抹平,已比较困难了,因此必须严格按工艺流程操作,整个操作过程控制在2h之内,滚压
过程中随时拉水平线进行检查。
6.3 垫层松散,强度低:主要是在拌合过程中配合比不准,施工全过程过长,初凝后
仍进行滚压,造成垫层松散,垫层浇筑完后,未经养护过早上人操作等因素,都易导致表面
松散强度低。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 水泥出厂合格证。
7.2 炉渣出厂证及试验记录。
7.3 炉渣垫层分项质量验收评定记录。
