锅炉检修项目施工方案工程名称:工程地址:建设单位:施工单位:项目经理:审核:技术负责人:批准:审核:机动部:编制:年月日目录1.制明⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯32.制依据⋯.⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯33.工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯34.施工方法(工)⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯45.源供划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯136 .安全保措施⋯⋯ ⋯⋯⋯ ⋯⋯⋯⋯⋯⋯ ⋯⋯⋯⋯⋯⋯ 1 4一、编制说明本方案是为工程编制的。
一、编制依据2. 1 检修任务书2. 2《热电厂设备检修技术规程》锅炉部分二、工程概况3.1 工程名称:锅炉检修3.2 检修项目及工作内容:检查锅炉省煤器、一、二、三级过热器、水冷屏、水冷壁、顶棚管、空气预热器等磨损腐蚀情况;检查顶棚及吊挂管护瓦、回料阀、回料腿、密封盒、各风管、落煤管、启动燃烧器、水冷风室、落渣管等;更换疏水管线、落煤管斜管更换等;具体工作内容详见检修任务书。
3.3 计划工期及进度:按照1#~3#炉检修任务书工期安排三、施工准备4.1 技术准备(1)作业前熟悉施工现场,与专业工程师落实明确各项具体施工内容;(2)编制质量保证方案、安全保证措施,批复后组织相关施工人员进行技术交底。
(3)按照检修任务书的要求,有针对性的对作业人员进行技术考试。
(4)各级职能人员按要求提前办理有关手续。
4.2 现场准备(1)办理好各种手续,如用电、动火、有限空间作业、高空作业等证件,预制场地占用许可等;(2)施工用的临时电源及用水点落实好;(3)施工用各种工机具已进入厂内,施工人员安全教育完毕。
(4)施工用各项材料已到位。
(5)根据施工要求提前制作、安装吊装设施及脚手架的搭设。
(6)组织作业人员熟悉现场,根据实际情况清理现场障碍物及提前完成保温拆除工作。
(7)提前作好作业现场施工电源的铺设工作(安装安全符合要求临时电源箱)。
4.3 人员、工机具准备齐全四、施工方法施工顺序:拆炉人孔——>搭炉内脚手架—— >检查炉内、旋风分离器及水平烟道浇注料—— >炉管切割取样—— >四管测厚检查—— >密封盒、各风管、落煤管、启动燃烧器等检查—— >风道换垫—— >吊挂管及顶棚管防磨喷涂检查—— >各疏水管、落煤管更换—— >更换破损风帽等—— >拆架子恢复保温—— >锅炉水压—— >现场清理。
锅炉房存在的问题及改进措施

锅炉房存在的问题及改进措施1. 问题描述锅炉房是供暖系统的核心部件之一,它的有效运行对于保障供暖质量和安全至关重要。
然而,在锅炉房的运行过程中,我们也经常会面临一些问题,如:1.1 清洁不彻底锅炉房内机器、设备、地面上常常布满油渍、灰尘等杂物,这不仅影响观感,更可能导致设备故障、房间环境不良。
1.2 噪音污染锅炉房机器运转时会发出巨大噪音,还可能存在漏油、泄漏等情况,会给周围环境带来噪音污染和安全隐患。
1.3 安全管理混乱锅炉房是一个危险性较高的区域,很容易发生燃气泄漏、爆炸等意外情况。
但是,一些锅炉房的安全措施存在疏漏,如缺少警示标识、消火设备过期、通风设施不合格等,极易引发安全事故。
1.4 设备老化锅炉房设备主要有锅炉、水泵、阀门、水箱等,这些设备长期使用后,一些零部件可能会到达报废期限,影响供暖系统的正常工作,甚至导致系统故障。
2. 改进措施针对以上问题,需要采取以下措施来改进锅炉房的运行状况,以保证其正常运转,同时避免安全事故的发生:2.1 定期维护、保养设备针对锅炉房设备老化的问题,在设备到达到报废期限之前,需要定期进行维护、保养,更换老化零部件,保证设备的正常运行。
2.2 每日清洁保持环境卫生为避免锅炉房内的油渍、灰尘等污染物影响设备运行、环境卫生,需要每日进行全面清洁,保持地面、器械、墙壁、设备等卫生清洁,保证房间内环境整洁、干净。
2.3 规范安全管理在加强安全管理方面,需要制定详细的安全管理制度,包括应急预案、安全技术规范、危险源分析报告等,同时加强巡检,如定期检查、清理燃气管道、检查消防车、检查救生设备等。
此外,还要对工作人员实施全面安全培训,提高他们安全意识和安全知识,做到安全工作有责。
2.4 加强噪音防护在防止噪音污染方面,可以采用吸音材料、噪音隔音泡沫等技术手段,减轻锅炉房机器运转时产生的噪音污染。
另外,在选购大功率设备时,可以考虑减少噪音的具有优良性能的优质设备。
3. 结论总之,锅炉房是供暖系统的核心部件,为保障供暖系统的健康、稳定运行,需要随时注意锅炉房内的各项工作。
夏季锅炉大修工作计划范文

夏季锅炉大修工作计划范文一、工作目标夏季是锅炉的大修季节,我们公司计划对所有锅炉进行大修,以确保设备的正常运行、提高锅炉的工作效率和延长设备的使用寿命。
通过本次大修,预计能够减少设备故障率,提高设备的稳定性和安全性,为企业的生产经营提供更好的保障。
二、工作范围本次大修涉及公司所有的锅炉设备,包括燃煤锅炉、燃气锅炉、生物质锅炉等,共计20台。
工作内容主要包括设备的清洗、维修、更换和升级。
三、工作时间表本次大修计划从6月1日开始,至8月底结束,总计3个月的时间。
其中,6月份主要是设备清洗和检修、7月份主要是设备更换和升级、8月份主要是设备调试和运行。
具体时间表如下:6月1日-6月15日:准备工作,检查设备状况,制定维修计划。
6月16日-6月30日:设备清洗和检修。
7月1日-7月15日:设备更换和升级。
7月16日-7月31日:设备调试。
8月1日-8月15日:设备运行。
8月16日-8月31日:总结评估,完善工作。
四、工作计划1. 设备清洗和检修清洗和检修是大修工作的第一步,其目的是清除设备内部的积灰和锈垢,确保设备的清洁和完整。
具体工作内容包括:(1)燃烧室清洗:清除燃烧室内的积灰和污垢,检查燃烧室的内部结构和燃烧状态。
(2)水管清洗:清洗锅炉的水管,确保水管畅通无阻。
(3)设备检修:对设备进行全面检查,排查设备存在的问题,制定维修方案。
2. 设备更换和升级在清洗和检修之后,我们将对设备进行更换和升级,以提高设备的性能和效率。
具体工作内容包括:(1)燃煤锅炉:更换老化的燃煤锅炉,升级安装新型高效燃煤锅炉。
(2)燃气锅炉:更换老化的燃气锅炉,升级安装新型节能燃气锅炉。
(3)生物质锅炉:更换老化的生物质锅炉,升级安装新型环保生物质锅炉。
3. 设备调试和运行在更换和升级之后,我们将对设备进行调试和运行,确保设备的正常运行和稳定性。
具体工作内容包括:(1)调试设备:对销户的锅炉设备进行调试,检查设备的工作状态和性能。
锅炉维修施工方案

目录第一章编制依据 (2)第二章工程概况 (2)第三章施工部署 (3)第四章施工总平面布置图 (4)第五章施工进度计划 (5)第六章主要施工方案 (6)第七章项目质量保证措施 (9)第八章施工安全保证措施 (9)第九章特殊过程控制计划 (11)第十章雨季施工技术保证措施................................ 错误!未定义书签。
第十二章工期保证措施...................................... 错误!未定义书签。
第十三章拟投入本工程的主要施工机械设备表 .. (15)第十四章本工程劳动力计划表 (15)附件一:工程划分及检验和试验计划............................ 错误!未定义书签。
附件二重大危险源预控措施................................ 错误!未定义书签。
附件三:施工进度计划....................................... 错误!未定义书签。
第一章编制依据1。
编制依据1.1 《特种设备安全技术规范锅炉安全技术监察规程》TSG G0001—2012;1。
2 《锅炉安装工程施工及验收规范》GB50273—2009;1。
3 《工业锅炉砌筑工程施工及验收规范》(GB50211-2004);1.4 《承压设备焊接工艺评定》NB/T47014—2011;1。
5 《压缩机、风机、泵安装规程施工及验收技术规范》(GB50275—2010)试行中有关规定;1。
6 《机械设备安装工程及验收通用规范》(GB50231-2009);1。
7 《电气装置安装工程施工及验收规范》合订本(GB50254~GB50257—96)1.8 《工业金属管道工程施工及验收规范》GB50235-2010以上标准若有新的标准颁布,则执行新标准。
第二章工程概况1。
工程简介1。
1项目名称:锅炉大修改造工程1.2工程地点:广西来宾市1。
锅炉使用安全技术

锅炉使用安全技术1.锅炉启动步骤(1)检查准备。
对新装、迁装和检修后的锅炉,启动之前要进行全面检查。
(2)上水。
为防止产生过大热应力,上水温度最高不超过90℃,水温与筒壁温差不超过50℃。
对水管锅炉,全部上水时间在夏季不小于1h,在冬季不小于2h。
冷炉上水至最低安全水位时应停止上水,以防止受热膨胀后水位过高。
(3)烘炉。
新装、迁装、大修或长期停用的锅炉,在上水后,启动前要进行烘炉。
(4)煮炉。
对新装、迁装、大修或长期停用的锅炉,在正式启动前必须煮炉。
(5)点火升压。
一般锅炉上水后即可点火升压。
层燃炉一般用木材引火,严禁用挥发性强烈的油类或易燃物引火,以免造成爆炸事故。
(6)暖管与并汽。
暖管即用蒸汽慢慢加热管道、阀门、法兰等部件,使其温度缓慢上升,避免向冷态或较低温度的管道突然供人蒸汽,以防止热应力过大而损坏管道、阀门等部件。
2.安全注意事项(1)防止炉膛爆炸。
燃气锅炉、燃油锅炉、煤粉锅炉等点火时必须特别注意防止炉膛爆炸。
防止措施:点火前,开动引风机给锅炉通风5~10min,没有风机的可自然通风5~10min。
点燃气、油、煤粉炉时,应先送风,之后投入点燃火炬,最后送入燃料。
一次点火未成功需重新点燃火炬时,一定要在点火前给炉膛烟道重新通风,待充分清除可燃物之后再进行点火操作。
(2)控制升温升压速度。
由于锅水温度的升高,锅筒和蒸发受热面的金属壁温也随之升高,金属壁面中存在不稳定的热传导,需要注意热膨胀和热应力问题。
防止措施:锅炉的升压过程一定要缓慢进行,以防止产生过大的热应力。
点火过程中,应对各热承压部件的膨胀情况进行监督。
发现有卡住现象应停止升压,待排除故障后再继续升压,发现膨胀不均匀时也应采取措施消除。
(3)严密监视和调整仪表。
严密监视各种指示仪表的作用是将锅炉压力、温度和水位控制在合理的范围之内。
在某些情况下甚至会产生卡住、堵塞、转动或开关不灵等,使得无法投入运行或工作不可靠的故障。
(4)保证强制流动受热面的可靠冷却。
锅炉维修施工方案_1

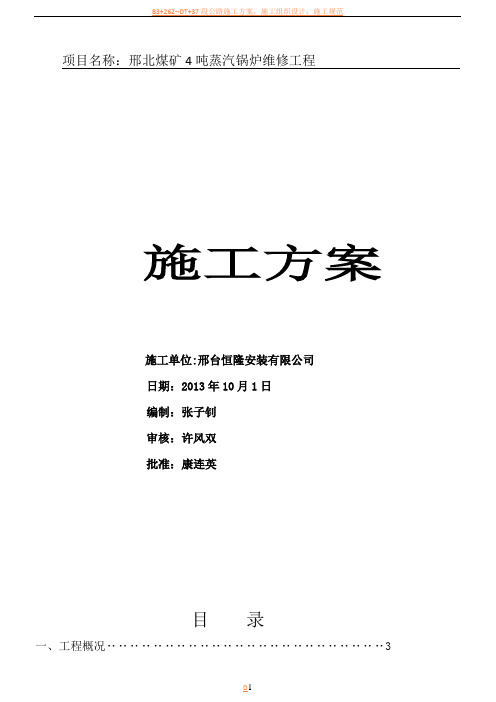

项目名称:邢北煤矿4吨蒸汽锅炉维修工程施工方案施工单位:邢台恒隆安装有限公司日期:2013年10月1日编制:张子钊审核:许风双批准:康连英目录一、工程概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二、主要施工程序‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3三、施工总体部署‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四、主要施工方法及技术要求‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥7五、安全生产、文明施工措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥12六、施工质量保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13七、施工进度及工期保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥14一.概况1.该工程为4t蒸汽锅炉检修,该锅炉由无锡华光锅炉厂生产,已运行多年,此次维修的工程量主要有:1.1 炉膛及烟风道清理;1.2清洗锅炉本体; 1.3炉排检修 1.4除渣机检修 1.5其他辅机检修 1.6煤渣板更换 1.7除尘器更换 1.8阀门仪表检修 2.工程特点2.1本工程为锅炉检修工程,整个工程在锅炉房内进行,因而施工作业面狭小,施工通道狭窄。
根据以上特点,要求在施工中必须科学安排,周密布置,要合理安排施工顺序,适时地安排各工种及机械进出场,使整个施工过程有序地进行。
二.主要施工程序三、 施工总体部署3.1施工现场布置 3.1.1临时供电、供水1.自备施工用电临时配电箱和电缆线。
2.临时供水按现场实际用水点临时确定 3.临时工程布置在施工现场的附近。
3.2 施工准备1.在工程施工前,组织施工人员进行现场勘察。
2.组织施工管理人员编制详细的施工方案,施工班组掌握工作内容、施工程序、施工规范,掌握施工部位的技术关键。
3.制定本工程施工的质量计划、技术计划,编制施工过程控制的工艺要求,制定特殊工艺控制程序。
4.确定安装检验评定表格。
5.按施工计划安排组织劳动力、施工机具、施工材料,经业主批准后,在安装开工前进驻现场。
电厂锅炉反事故措施
10.过热器、再热器、省煤器管发生爆漏时,应及早停运,防止扩大冲刷损坏其他管段。
11.每月检查水冷壁刚性梁四角连接及燃烧器悬吊机构,发现问题及时处理。防止因水冷壁晃动或燃烧器与水冷壁鳍片处焊缝受力过载拉裂而造成水冷壁泄漏。
12.按照《电力工业锅炉压力容器监规程》要求,加强司炉工的培训,持证上岗。
4.当一套水位测量装置因故障退出运行时,填写处理故障的工作票,工作票应写明故障原因、处理方案、危险因素预告等注意事项,一般应在8小时内恢复。若不能完成,应制定措施,经总工程师批准,允许延长工期,但最多不能超过24小时。
5.锅炉汽包水位保护在锅炉起动前和停炉前应进行实际传动校验。用上水方法进行高水位保护试验、用排污门放水的方法进行低水位保护试验,严禁用信号短接方法进行模拟传
12.建立锅炉汽包水位测量系统的维修和设备缺陷档案,对各类设备缺陷进行定期分析,找出原因及处理对策,并实施消缺。
13.运行人员必须严格遵守值班纪律,监盘思想集中,经常分析各运行参数的变化,调整要及时,准确判断及处理事故。不断加强运行人员的培训,提高其事故判断能力及操作技能。
检修部
发电部
发电部
发电部
发电部
6.压力容器内部有压力时,严禁进行任何修理或紧固工作。
7.压力容器上使用的压力表,应列为计量强制检验表计,按规定周期进行强检。
8.结合压力容器定期检验或检修,每两个检验周期至少进行一次耐压试验。
9.在役压力容器应结合设备、系统检修,按照《压力容器安全技术监督规程》和《电力工业锅炉压力容器监督规程》的规定,实行定期检验制度。
8.汽包水位保护是锅炉启动的必备条件之一,水位保护不完整严禁启动。
9.当运行中无法判断汽包确实水位时,应紧急停炉。
锅炉专业风险分析及控制措施
分析名称
锅炉结焦、掉焦频繁
危险因素及危险分析:
1、使受热面传热恶化,造成部分管壁过热爆管;
2、大焦掉落易砸坏水冷壁管;
3、掉大焦引起灭火;
4、掉大焦造成正压伤人;
5、结焦、掉焦频繁,增加了打焦难度和打焦时间易烧伤人员;
6、易造成除渣系统故障;
7、长期带高负荷或超负荷运行。
具体控制措施:
7、新顶岗人员参与打焦前,必须向其交待清楚打焦的注意事项,锅炉熄火和垮焦前的现象,炉膛正压如何躲闪;
8、新顶岗人员办理工作票应由班长监护,办理工作票前,由班长对其进行系统交底、安全交底。
锅炉专业风险分析及控制措施
分析名称
转机运行中轴承温度高
危险因素及危险分析:
1、油质乳化,润滑效果差;
2、烧坏轴承或轴瓦;
5、球磨机启动后因受热膨胀造成大瓦移位而发生摩擦;
6、环境温度高造成油温高或环境温度过低使油粘度过大等造成大瓦润滑不好造成损坏;
7、油系统出现故障时热工保护未正常动作。
具体控制措施:
1、加强巡回检查,发现润滑油中断应紧急停运球磨机。然后查明原因给予消除。发现润滑油质异常应及时通知油务班取样化验;
2、对球磨机大瓦进油门用铁丝绑扎,运行中发现松动应及时扭紧;
3、油泵出口到大瓦之间油管路大量泄露;
4、油泵跳闸,备用泵未联动;
5、运行中循环短路门被振开或人为误开;
具体控制措施:
1、各磨机大瓦进油门在调整好下油量后用铁丝捆扎固定;
2、运行中及时检查滤网堵塞情况,切换滤网尽量在停磨后进行;
3、启动前磨机低油压试验,连锁跳闸试验及保护试验应合格才能启动;
4、加强巡检,发现漏点及时联系检修处理;
锅炉安全技术操作规程(三篇)
锅炉安全技术操作规程一、安全技术操作规程的目的和依据1. 目的:为了保证锅炉的正常运行和使用,保障操作人员和设备的安全,防止事故的发生,特制定本安全技术操作规程。
2. 依据:《锅炉压力容器安全技术监察规程》、《锅炉技术监察条例》、《锅炉压力管道设备安全监察条例》,以及相关国家标准和行业标准。
二、锅炉的安全操作要求1. 操作人员应按照相关规定接受培训并取得相应资格证书,遵守相关规程和操作规范。
2. 操作人员必须熟悉锅炉的结构、性能和工作原理,了解锅炉的安全运行要求。
3. 在进行操作前,应检查好锅炉设备及附属设备的完好性、清洁度和接口连接,确保设备无问题。
4. 操作人员要严格遵守操作规程,不得随意改变锅炉的参数设置,如压力、温度等。
5. 操作人员要定期巡视锅炉运行状况,及时发现并处理锅炉运行中的异常情况,如压力异常、温度过高等。
6. 操作人员在操作过程中要保持警觉,注意观察设备的工作状态,如有异常应及时处理或报告上级。
7. 禁止步入高温、高压区域进行操作,禁止触摸设备表面和管道,以免造成烫伤。
8. 在停机维修前,必须将锅炉上的压力全部释放,并进行安全隔离,防止意外开启导致的事故。
三、锅炉运行安全技术要点1. 确保锅炉设备处于正常工作状态,如压力表、温度计、液位仪表等工作正常、准确,无渗漏、异响等异常情况。
2. 锅炉的燃料供应要保证稳定,燃烧过程中要注意调整燃烧效果,确保燃烧充分且安全。
3. 锅炉设备燃烧后产生的废气要进行合理的处理和排放,防止环境污染和安全事故。
4. 锅炉的供水要求水质符合相应的标准,要定期对锅炉内部的水质进行化验和处理,确保供水安全。
5. 锅炉设备应按照正常运行要求进行定期保养和维护,定期清洗燃烧室、烟道等部位,清除积灰,防止堵塞,确保设备运行畅通。
6. 锅炉设备的电气系统要符合安全要求,电气元件要定期检查保养,及时发现并处理线路故障,防止电气事故的发生。
四、锅炉安全应急措施1. 锅炉设备发生异常情况时,应立即关闭燃料供应和电源,停止燃烧。
锅炉及相关设备的安全运行规程
锅炉及相关设备的安全运行规程一、一般注意事项1、锅炉的安全连锁系统和保护装置、化学取样及加药系统、锅炉房内消防系统(如用临时系统,其功能不能低于正常系统)、预热器吹灰系统,未经试验和调整,禁止锅炉启动。
2、运行中锅炉保护装置和连锁不得任意退出运行。
主保护需要退出检查和维护时,应限定时间并经本单位分管生产的领导(总工程师)批准。
同时,记录退出运行的原因、时间和恢复时间。
3、锅炉保护装置的备用电源或气源应可靠,备用电源或气源不得随意退出备用。
4、观察锅炉燃烧情况时,应戴防护眼镜或用有色玻璃遮着眼睛。
在锅炉升火期间或燃烧不稳时,禁止站在看火门、检查门或喷燃器检查孔的正对面。
5、开启锅炉的看火门、检查门、灰渣门时,应缓慢小心,工作人员应站在门后,并看好向两旁躲避的退路。
6、在锅炉运行中应经常检查锅炉承压部件有无泄漏现象。
7、锅炉停炉后压力未降至大气压力以及排烟温度未降至60℃以下时,仍需对锅炉加以严密监视。
8、冲洗水位计时,应站在水位计的侧面,打开阀门时应缓慢小心。
9、水位和炉膛压力保护停用后在限定时间内不能恢复时,应停止锅炉运行。
10、当发现锅炉灭火时,禁止采用关小风门、继续给粉、给油、给气使用爆燃的方法来引火。
锅炉灭火后,应立即停止给粉、给油、给气;只有经过充分通风后,方可重新点火。
11、由于事故引起主燃料跳闸,熄火后未及时进行炉膛吹扫,当具备吹扫条件后,应尽快进行补充吹扫。
并且在具备点火条件后,方可对锅炉点火。
12、捅下煤管或煤斗内的堵煤,要使用专用的工具。
捅下煤管堵煤时,不准用身体顶着工具或放在胸前用手推着工具,以防打伤。
工具用毕,应立即取出。
捅煤斗堵煤时,应站在煤斗上面的平台上进行,禁止进入煤斗站在煤层上捅堵煤。
13、给煤机在运行中发生卡、堵时,禁止用手直接拨堵塞的煤。
如必须用手直接工作,应将给煤机、给煤机清扫机停下,并做好断电等防止转动的措施。
14、在锅炉运行中,发生承压元件泄漏、炉膛严重结焦、液态排渣锅炉无法排渣、锅炉尾部烟道严重堵灰、炉膛烧红、受热面金属严重超温、汽水品质严重恶化等情况时,锅炉应停止运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
#1 炉大修安全保证措施
批准:
审核:
编写:
年月
#1 炉大修安全保证措施
为确保#1 炉大修保质、保量、保安全圆满完成大修任务, 特制定本措施。
1、保证人身安全的措施参加大修的人员,须身体健康,精力充沛、旺盛。
督绝违章、严禁违章作业,违章指挥、违章操作、违章管理。
工作人员进入现场,穿工作服,戴安全帽、脚手架上工作必须穿胶底鞋、扎安全带,严禁穿高跟鞋进入现场。
使用电气工具时,必须戴绝缘手套,使用的电气工具必须有接地线、现场使用的临时电源盘必须装有漏电保护器,架空布置或者做好防止碾压的措施。
在金属容器内工作时,必须使用24V 以下的电气工具,否则须使用Ⅱ类工具,装设额定电流不大于15 毫安动作时间不大于秒的漏电保护器且设专人在外不间断地监护。
漏电保护器、电源换接器和控制箱等应放在容器外面。
严格执行热力机械工作票制度,每项工作开工必须办理工作票,落实好措施和风险分析学习并确认签字。
2、锅炉设备检修的安全措施
一般注意事项
2.1.1 在锅炉内部检修工作前,必须把该炉与给水母管、排污母管、疏水总管、加药管等的连通处严密不漏的阀门,关严并上锁,然后挂上警告牌,电动阀门必须将电动机电源切断,并挂上警告牌。
2.1.2 在工作人员进入燃烧室内部进行清扫检修工作前,须把该炉的烟道、风道、燃油系统、吹灰系统可靠地隔断,并与有关人员联系。
将送风机、
空气预热器、给煤机、磨煤机等电源切断,并挂上禁止启动的警告牌。
2.1.3 动火作业(包括氧气瓶、乙炔瓶等易燃易爆装置)要与运行油母管保持足够的安全距离,并采取可靠的安全措施。
燃烧室的清扫和检修
2.2.1 开始清扫工作前,清扫工作负责人检查各项安全措施,并须事先通知
运行班长。
2.2.2 燃烧室及烟道内的温度在60℃以上时不准入内进行检修及清扫工作。
2.2.3 在工作人员进入燃烧室以前应充分通风,不准进入空气不流通的地方进行工作。
2.2.4 在燃烧室内部工作时,应至少有两人工作,燃烧室外应有专人监护。
2.2.5 脚手架必须牢固,脚手架搭设的位置应便于工作人员的出入。
燃烧室的脚手架应经过检修工作负责人的验收和厂安监部的验收。
2.2.6 在燃烧室内工作须加强照明,可由电工安设110V、220V 临时性的固定电灯,电灯及电线须绝缘良好并安装牢固,放在碰不着人的高处。
安装后必须由检修工作负责人检查。
禁止带移动110、220 伏的临时电灯。
2.2.7 燃烧室内更换炉管,水冷壁管如没有可靠的隔离措施,下面不准有人工作。
2.2.8 燃烧内检修工作完毕后,工作负责人必须清点人员和工具,检查是否有人或工具还留在燃烧室内。
3、转动机械检修的安全措施
所有转动机械, 在开始检修工作前, 检修工作负责人应按《安规》第35条的
要求,检查防止转动的措施。
检修工作结束后,检修工作负责人应正式通知运行值班人员。
值班人员只有在接到检修工作负责人的正式通知,并至现场检查工作人员确已离开有关设备后,才可以取下警告牌,恢复设备的使用。
所有转动机械的试运操作均有运行值班人员根据检修工作负责人的要求进行,检修工作人员不准自己进行试运行的操作。
转动机械检修完毕后,工作负责人应清点人员和工具,检查确实无人或工具留在机械内部后,方可关孔门。
4、检修现场安全措施交叉作业必须做好隔离措施和防止落物伤人的措施,如铺设安全围栏,石棉布等。
电火焊工作,做好防止焊渣火花落下烧人的隔离防护措施和防止火花落到下部有油管道及油设备引起着火的安全措施。
氧气瓶、乙炔瓶放置位置和距离应符合安规要求。
从高处拆下的零部件要用绳索慢慢放下, 严禁向下抛掷。
检修现场拆下的物品备件按指定位置摆放整齐, 工器具排放有序, 不能乱摆乱放、堵塞楼梯通道影响通行。
在油系统以及易引起着火的设备附近, 进行焊接工作必须执行动火工作票制度, 工作结束后, 仔细检查有无火种遗留.确认无火种遗留后方可离开现场。
严格执行莱城发电厂#1 机组检修全过程安全管理程序。
5. 做好特殊技搞项目的安全管理工作、外包项目的安全监督管理工作特殊项目,技改项目要做好安全措施。
外包项目,首先要做好外来人员的安全培训工作,按照程序进行培训,做
好安全技术交底、确认签字,考试合格,办理安全上岗证,持证上岗。
外包项目专人进行监护,安全质量同时抓。
