圆形煤场挡煤墙结构网架中心线半径为55.6米,挡墙内侧轮廓半径为55.2米,挡墙外侧下沿半径为56.2米。

零米以下挡煤墙高度5.1米,基础顶标高为-5.10m。

零米以上挡煤墙高22.5米,挡煤墙顶标高为22.5m。

挡煤墙结构底部宽1米,顶部宽0.8米。

在顶部有一圈顶环梁,顶环梁宽2米,内环高0.8米,外环高1.3米。

顶环梁上部有一圈网架基础短柱,短柱高1.8米,宽0.8米。

本次施工范围包括:挡煤墙结构、顶环梁、网架基础短柱。

混凝土强度等级采用C40。

混凝土保护层厚度:50mm(与受力钢筋直径中的较大值之间保护层)。

1.2主要工程量1.32编写依据2.1 《封闭圆形煤场挡煤墙结构图》等相关施工图纸;2.2 《电力建设施工质量验收及评价规程(第1部分土建工程)》(DL/T5210.1-2012);2.3 《建筑工程施工质量验收统一标准》(GB50300-2013);2.4 《工程测量规范》(GB50026-2007);2.5 《混凝土结构工程施工规范》(GB50666—2011);2.6 《混凝土结构工程施工质量验收规范》(GB50204-2015);2.7《工程建设标准强制性条文》(房屋建筑部分)2013版;2.8《工程建设标准强制性条文》(电力工程部分)2016版;2.9《钢筋机械连接通用技术规程》(JGJ107-2016);2.10《钢筋焊接及验收规程》(JGJ18-2012);2.11《电力建设安全工作规程》(DL 5009.1-2014);2.12《电力建设施工技术规范(第1部分:土建结构工程)》(DL 5190.1-2012);2.13《预埋铁件图集》。

挡土墙工程施工组织设计

挡土墙工程施工组织设计

挡土墙工程施工组织设计一、项目概况挡土墙工程是一种用于固定边坡、抵御土壤压力的工程结构,一般应用于道路、铁路、水利工程中。

挡土墙的设计施工需要科学合理的组织,确保工程顺利进行、质量可控。

本文将对挡土墙工程施工组织设计进行详细阐述,以期对相关从业人员提供指导和参考。

二、施工前准备1. 项目部成立在挡土墙工程施工前,应成立项目部,并明确项目经理、总工程师、安全负责人等岗位。

项目部应具备各项从业人员的资质证书,确保资质方面的符合性。

2. 施工方案确定项目部应结合设计要求、现场实际情况等因素,确定施工方案。

施工方案应包括工程量清单、材料选用、施工工艺、施工单位的划分等内容,确保各项任务有序推进。

3. 设备准备挡土墙工程所需的设备主要包括挖掘机、压路机、隧洞机等。

在施工前,项目部应确定设备的购买或租赁计划,保证施工过程中设备的充足供应。

4. 人员培训项目部应对施工人员进行必要的培训,包括安全操作培训、专业技能培训等,确保施工人员具备相关的技能和经验,保证工程施工的高效、安全进行。

三、施工组织设计1. 施工队伍组建根据工程规模,项目部应组建符合工程要求的施工队伍。

施工队伍应包括工地负责人、工程技术员、施工人员等人员,确保各项任务的顺利实施。

2. 施工进度计划项目部应根据施工方案确定施工进度计划,将整个施工过程划分成若干个工作节点,明确各项工作的开始时间、完成时间和质量要求,确保施工进度的控制和工程质量的可控性。

3. 施工安全措施项目部应根据相关法规和标准,制定完善的施工安全方案。

施工安全方案应包括各项安全措施的具体要求和工作流程,确保施工过程中安全风险的有效控制。

4. 质量控制项目部应建立健全的质量管理体系,明确质量控制的具体要求和流程。

施工过程中,应根据设计要求对施工现场进行检查和验收,保证工程质量的可控性。

5. 环境保护项目部应重视环境保护工作,遵守相关法规和标准,采取有效的措施减少施工过程对环境的影响。

煤业机修间后部挡土墙施工组织设计

煤业机修间后部挡土墙施工组织设计

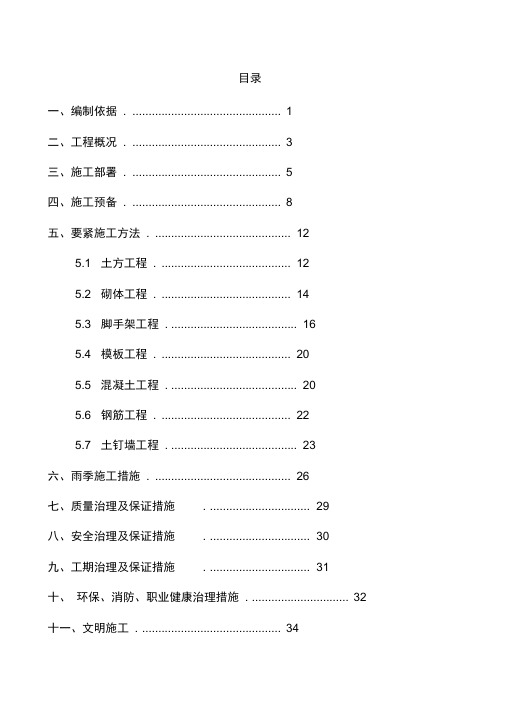

目录一、编制依据. (1)二、工程概况. (3)三、施工部署. (5)四、施工预备. (8)五、要紧施工方法. (12)5.1 土方工程. (12)5.2 砌体工程. (14)5.3 脚手架工程. (16)5.4 模板工程. (20)5.5 混凝土工程. (20)5.6 钢筋工程. (22)5.7 土钉墙工程. (23)六、雨季施工措施. (26)七、质量治理及保证措施. (29)八、安全治理及保证措施. (30)九、工期治理及保证措施. (31)十、环保、消防、职业健康治理措施. (32)十一、文明施工. (34)十二、附图35山西汾西香源煤业机修间后部挡土墙施工组织设计、编制依据二、工程概况2.1建设项目概况2.2建筑设计概况本工程为山西汾西香源煤业机修间后部挡土墙工程,下部为毛石砌筑上部为土钉锚喷结构,长度为177.7m,建筑高度为17m场平标高为1126.700m,抗震设防烈度为7度,设计差不多地震加速度值为0.15g。

机修间后部挡土墙下部为毛石基础,毛石挡墙和基础采纳MU30毛石和M10砂浆砌筑,1:2.5水泥砂浆勾缝。

毛石挡墙高度分不为4m 高56m 长;6m高48.7长;8m高73m长。

土钉支护墙面层为C30锚喷混凝土,每隔15m设一道伸缩缝。

面层土钉纵筋为①28螺纹钢,每隔2m焊置钢筋支架一个,分布筋为①8圆钢,钢筋采纳E50系焊条焊接连接。

土钉质量检验采纳抗拔试验,土钉的极限抗拔力不小于50KN/束。

挡土板设置孔径60的泄水孔,孔上下左右间距为2m,向外倾斜5%上下左右交错布置,泄水孔进口处做直径不小于50cm的卵石水堆囊。

锚杆灌注砂浆采纳M30,要求水泥砂浆的水灰比保证在0.4〜0.5 范围内。

在场平内沿毛石挡墙底部做排水沟,排水沟壁强度为C30,坡度为0.7%,排水走向流至工业场区涵洞内。

三、施工部署3.1 施工项目治理总体安排本工程采纳项目法施工,成立施工项目经理部,设项目经理 1 人,安全站长1人,生产副经理1 人,主管技术员1人,技术员1人,专职质量检查员 1 人,专职安全员1人,预算员1人,核算员1人,材料员 1 人,仓库保管员 1 人。

挡墙工程施工组织设计

挡墙工程施工组织设计

挡墙工程施工组织设计一、工程概况本工程为XX项目,位于XX地区,主要包括一座现浇混凝土挡墙,墙高约为10米,底部为灌注桩基础,上部设置有锚杆。

挡墙主要用于防止土方滑坡,保障周边建筑物和道路的安全。

二、施工组织设计1. 施工准备(1)人员组织:成立项目管理小组,明确各成员职责,组织施工队伍进行技术培训和安全教育。

(2)材料准备:根据设计图纸,提前采购所需原材料,并进行质量检验。

(3)设备准备:根据施工需求,配备足够的施工设备,如挖掘机、搅拌机、泵车、模板等。

(4)施工场地:平整施工场地,清除障碍物,满足施工要求。

2. 施工方法及工艺(1)灌注桩施工:按照设计图纸,进行桩基施工,确保桩基质量。

(2)锚杆施工:在桩基施工完成后,进行锚杆施工,锚杆长度、间距和角度应满足设计要求。

(3)挡墙施工:采用现浇混凝土挡墙施工方法,先进行模板施工,然后进行钢筋绑扎,最后浇筑混凝土。

(4)混凝土养护:混凝土浇筑完成后,采取相应的养护措施,确保混凝土强度达到设计要求。

3. 施工进度计划根据工程总量和施工要求,制定详细的施工进度计划,确保工程按时完成。

4. 质量保证措施(1)严格把控原材料质量,确保原材料合格。

(2)加强施工过程控制,确保施工质量。

(3)加强质量检测,对关键部位进行验收,确保工程质量。

5. 安全文明施工(1)加强施工现场安全管理,遵守安全生产法规。

(2)做好施工现场卫生和环境保护工作,确保施工场地清洁。

(3)加强施工现场文明施工,提高施工人员素质。

6. 工期控制根据施工进度计划,合理安排施工人员、设备和材料,确保工程按时完成。

7. 工程保护工程完成后,采取相应的保护措施,确保工程使用寿命。

本工程施工组织设计旨在确保工程顺利进行,提高工程质量,保障施工安全,按时完成工程。

在施工过程中,要严格按照设计图纸和施工规范进行,加强施工现场管理,提高施工人员素质,确保工程高效、安全、有序进行。

一般挡土墙施工组织设计

一般挡土墙施工组织设计

一般挡土墙施工组织设计一、工程概述本次挡土墙施工工程位于_____,主要目的是为了_____。

挡土墙的总长度为_____米,高度在_____米之间。

其结构形式为_____,基础采用_____。

二、施工准备1、技术准备熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。

进行现场勘察,了解地形、地质等情况,制定合理的施工方案。

2、材料准备采购符合要求的石料、水泥、砂、钢筋等材料,并进行检验和试验,确保质量合格。

准备好施工所需的模板、支架等辅助材料。

3、机械设备准备配备挖掘机、装载机、搅拌机、起重机等施工机械,并进行调试和维护,确保设备性能良好。

4、劳动力准备组织具有丰富施工经验的技术工人和普通工人,进行岗前培训,明确施工任务和安全注意事项。

5、现场准备清理施工现场的障碍物,平整场地,修筑施工便道。

设置施工围挡和警示标志,确保施工安全。

三、施工工艺流程1、测量放线根据设计图纸,使用全站仪等测量仪器进行现场测量放线,确定挡土墙的位置和轮廓。

2、基础开挖采用机械开挖结合人工清底的方式进行基础开挖,确保基础的尺寸和深度符合设计要求。

在开挖过程中,要注意观察地质情况,如遇不良地质,应及时采取处理措施。

3、基础处理对基础底部进行平整和夯实,铺设碎石垫层或混凝土垫层。

如基础需要进行地基处理,如灌注桩、搅拌桩等,应按照相关规范和设计要求进行施工。

4、钢筋制作与安装根据设计要求,制作挡土墙的钢筋骨架,并进行安装和固定。

钢筋的连接方式应符合规范要求,保证钢筋的间距和保护层厚度。

5、模板安装采用钢模板或木模板进行安装,模板应具有足够的强度和刚度,表面平整光滑。

模板的拼接要严密,防止漏浆,并用对拉螺栓或支撑进行固定。

6、混凝土浇筑混凝土采用商品混凝土或现场搅拌混凝土,浇筑前要检查混凝土的坍落度和和易性。

混凝土应分层浇筑,每层厚度不宜超过 30cm,采用振捣棒振捣密实,防止出现蜂窝麻面。

7、墙身砌筑对于采用砌石挡土墙的,应按照设计要求选择石料,并进行砌筑。

挡土墙施工组织设计完整版完整版.doc

挡土墙施工组织设计完整版完整版.doc

挡土墙施工组织设计完整版完整版.doc 【第一篇:技术报告模板】一.问题描述挡土墙施工组织设计是挡土墙施工过程中的重要环节,合理的组织设计可以保证施工进度和质量的顺利进行。

因此,本文档旨在提供挡土墙施工组织设计的完整方案。

二.施工组织设计方案2.1 施工单位名称施工单位名称:XXX建筑工程有限公司2.2 施工人员组织架构施工单位人员组织架构如下:1) 总经理:XXX2) 技术部经理:XXX3) 施工班组长:XXX4) 施工人员:XXX2.3 施工流程挡土墙施工流程如下:1) 准备工作:包括现场勘察、材料采购、施工设备准备等。

2) 基础处理:清理基础、加固基础、浇筑基础。

3) 挡土墙的施工:包括隧道开挖、土方回填、砌体施工等。

4) 安装防护设施:安装挡土墙周围的护栏、护坡等。

2.4 安全措施1) 施工期间,严禁未经允许的人员进入施工区域。

2) 挡土墙施工过程中,严禁在挡土墙附近进行临时搭建等活动。

3) 施工过程中,必须戴好安全帽,并按照相关规定佩戴其他个人防护装备。

4) 施工前必须对相关设备进行检查和维护,确保其正常运行。

三.监理要求3.1 监理单位名称监理单位名称:XXX监理有限公司3.2 施工验收标准1) 施工单位必须按照相关规范和验收标准进行施工,确保施工质量符合规定要求。

2) 确保挡土墙的外观平整、无裂缝、无渗漏等缺陷。

3.3 施工进度监控监理单位将定期检查施工进展情况,确保施工进度符合规定要求。

四.附件1) 施工组织设计图纸2) 挡土墙施工合同样本五.法律名词及注释1) 施工单位:指承担具体施工的企业或个人。

2) 监理单位:指对施工过程进行质量监督和管理的企业或个人。

【第二篇:项目计划报告模板】一.项目概述挡土墙施工是建筑工程的重要组成部分,为确保施工进度和质量,本文档提供了挡土墙施工组织设计的完整方案。

二.项目目标本项目的目标是按照设计要求完成挡土墙施工,确保施工进度和施工质量。

三.项目计划3.1 项目启动阶段1) 编制项目计划书,明确项目的目标、和计划。

煤业机修间后部挡土墙施工组织设计

目录一、编制依据1二、工程简况3三、施工部署4四、施工准备7五、主要施工方法105.1 土方工程105.2 砌体工程125.3 脚手架工程135.4 模板工程165.5 混凝土工程165.6 钢筋工程175.7 土钉墙工程18六、雨季施工措施21七、质量经管及保证措施23八、安全经管及保证措施24九、工期经管及保证措施25十、环保、消防、职业健康经管措施26 十一、文明施工27十二、附图28山西汾西香源煤业机修间后部挡土墙施工组织设计一、编制依据1.1招标文件1.2施工图1.3主要法规1.4主要规程、规范1.5主要施工规范1.6主要图集1.7其它二、工程简况2.1建设工程简况2.2建筑设计简况本工程为山西汾西香源煤业机修间后部挡土墙工程,下部为毛石砌筑上部为土钉锚喷结构,长度为177.7m,建筑高度为17m,场平标高为1126.700m,抗震设防烈度为7度,设计基本地震加速度值为0.15g。

机修间后部挡土墙下部为毛石基础,毛石挡墙和基础采用MU30毛石和M10砂浆砌筑,1:2.5水泥砂浆勾缝。

毛石挡墙高度分别为4m高56m长;6m高48.7长;8m高73m长。

土钉支护墙面层为C30锚喷混凝土,每隔15m设一道伸缩缝。

面层土钉纵筋为Φ28螺纹钢,每隔2m焊置钢筋支架一个,分布筋为Ф8圆钢,钢筋采用E50系焊条焊接连接。

土钉质量检验采用抗拔实验,土钉的极限抗拔力不小于50KN/束。

挡土板设置孔径60的泄水孔,孔上下左右间距为2m,向外倾斜5%,上下左右交错布置,泄水孔进口处做直径不小于50cm的卵石水堆囊。

锚杆灌注砂浆采用M30,要求水泥砂浆的水灰比保证在0.4~0.5范围内。

在场平内沿毛石挡墙底部做排水沟,排水沟壁强度为C30,坡度为0.7%,排水走向流至工业场区涵洞内。

三、施工部署3.1施工工程经管总体安排本工程采用工程法施工,成立施工工程经理部,设工程经理1人,安全站长1人,生产副经理1人,主管技术员1人,技术员1人,专职质量检查员1人,专职安全员1人,预算员1人,核算员1人,材料员1人,仓库保管员1人。

挡土墙施工组织设计方案

挡土墙施工组织设计方案挡土墙施工组织设计方案一、工程背景该工程位于某市繁华城区,由于市政规划需要,需要在人行道侧修建一段高度为2米的挡土墙。

为了保证施工质量和安全,同时确保工程按时完成,本次施工组织设计方案旨在提供合理的施工流程和技术措施。

二、关键词挡土墙、施工组织、设计、混凝土、砌体、锚固、排水三、设计方案1、施工流程(1)现场勘察与测量:对施工现场进行全面勘察,了解地形地貌、地质和水文情况,并进行精确测量,为施工提供准确的基础数据。

(2)材料准备:根据工程需求,采购合适的混凝土、砌体、锚固件和排水材料等。

(3)地基处理:根据勘察结果,对不符合要求的原地基进行处理,确保挡土墙的稳定性。

(4)混凝土浇筑:按照设计要求,浇筑挡土墙的混凝土基础,确保基础牢固。

(5)砌体施工:在混凝土基础上进行砌体施工,采用适合的砌体材料和工艺,确保挡土墙的墙体砌筑牢固。

(6)锚固施工:根据设计要求,对挡土墙进行锚固施工,确保墙体稳定。

(7)排水系统安装:在挡土墙背部安装排水系统,确保排水畅通,防止墙体受到水侵蚀。

(8)验收与交付:对挡土墙进行质量检查和验收,确保符合设计要求,然后交付使用。

2、技术措施(1)材料选择:选用符合设计要求的混凝土、砌体和锚固材料等,确保施工质量。

(2)混凝土配合比设计:根据设计要求和实际情况,进行混凝土配合比设计,确保混凝土的强度和耐久性。

(3)砌体施工技巧:采用合适的砌体施工技巧,确保墙体砌筑的牢固性和稳定性。

(4)锚固施工方法:根据设计要求,选择合适的锚固方法,确保墙体锚固的牢固性。

(5)排水系统安装方法:采用合理的排水系统安装方法,确保排水畅通,防止墙体受到水侵蚀。

(6)质量控制:对施工过程中的各个环节进行质量监控,确保挡土墙的施工质量符合设计要求。

(7)安全措施:在施工过程中,采取必要的安全措施,确保施工人员的安全。

四、总结通过以上施工组织设计方案,可以确保挡土墙施工的顺利进行,提高施工质量和安全。

挡墙施工组织设计

挡墙施工组织设计一、项目背景挡墙是在建筑工程中常见的一种结构,用于支撑和固定土方或其他材料,以防止土方滑坡、坍塌或其他不稳定情况的发生。

本文将针对挡墙的施工组织设计进行详细的阐述,包括施工方案、施工流程、人员组织、设备材料准备等内容。

二、施工方案1. 挡墙类型选择:根据工程要求和地质条件,选择适合的挡墙类型,如重力式挡墙、挡土墙、钢筋混凝土挡墙等。

2. 基坑开挖:根据挡墙的设计要求,进行基坑开挖工作,确保基坑的尺寸和平整度满足要求。

3. 地基处理:对于土质较差的地基,需要进行相应的地基处理,如加固、加密等,以提高挡墙的稳定性。

4. 墙体施工:根据挡墙的类型和设计要求,进行墙体的施工,包括模板安装、混凝土浇筑、振捣、养护等工序。

5. 排水系统安装:根据工程要求,在挡墙后方设置排水系统,以排除积水,保证挡墙的稳定性。

6. 防护措施:在挡墙施工过程中,需要设置相应的防护措施,确保施工安全,如安全网、警示标识等。

三、施工流程1. 施工准备:组织施工人员,准备所需的施工材料和设备,进行现场勘察和测量,确保施工前的准备工作完善。

2. 基坑开挖:按照设计要求进行基坑开挖,注意基坑尺寸的准确控制和平整度的要求。

3. 地基处理:根据地质情况,进行地基处理工作,如加固、加密等。

4. 模板安装:根据挡墙的设计要求,安装模板,确保模板的牢固和尺寸的准确。

5. 混凝土浇筑:按照混凝土配合比和浇筑工艺要求,进行混凝土的浇筑工作,注意浇筑质量的控制。

6. 振捣和养护:对于已浇筑的混凝土墙体,进行振捣和养护工作,以提高墙体的密实度和强度。

7. 排水系统安装:根据设计要求,在挡墙后方设置排水系统,确保排水畅通。

8. 防护措施:在施工过程中,设置相应的防护措施,确保施工安全。

四、人员组织1. 项目经理:负责整个挡墙施工的组织和管理工作,包括施工方案的制定、人员调配、进度控制等。

2. 技术负责人:负责挡墙施工的技术指导和质量控制,对施工过程中出现的技术问题进行解决。

挡土墙施工组织设计

挡土墙施工组织设计一、项目概况本项目位于某市某区,是一项挡土墙施工工程。

挡土墙的主要功能是抵御土体的侧向压力,保护暗地里的建造物和道路安全。

本施工组织设计旨在确保施工过程顺利进行,保证工程质量和安全。

二、施工组织设计目标1. 确定施工组织方案,合理安排施工工序和施工流程;2. 制定施工计划,明确各项工作的时间节点和工期;3. 确定施工机械和设备的选择和配置;4. 制定施工安全措施,保障施工人员的安全;5. 确定施工质量控制措施,确保工程质量;6. 制定环境保护措施,减少对环境的影响。

三、施工组织方案1. 施工工序:(1) 土方开挖:根据设计要求,进行土方开挖,确保挡土墙的基础平整;(2) 基础处理:对挡土墙基础进行处理,包括清理、修复和加固;(3) 墙体施工:按照设计要求,进行挡土墙墙体的施工,包括土工布的铺设和填筑土方;(4) 排水系统安装:安装排水系统,确保挡土墙暗地里的土体排水畅通;(5) 完工验收:对挡土墙进行验收,确保工程质量。

2. 施工流程:(1) 施工准备:组织施工人员,准备施工材料和设备,搭建施工暂时设施;(2) 土方开挖:根据设计要求,进行土方开挖,清理现场;(3) 基础处理:对挡土墙基础进行处理,包括清理、修复和加固;(4) 墙体施工:按照设计要求,进行挡土墙墙体的施工,包括土工布的铺设和填筑土方;(5) 排水系统安装:安装排水系统,确保挡土墙暗地里的土体排水畅通;(6) 完工验收:对挡土墙进行验收,确保工程质量。

四、施工计划1. 施工时间:估计施工周期为30天,具体时间安排如下:(1) 施工准备:2天;(2) 土方开挖:5天;(3) 基础处理:3天;(4) 墙体施工:15天;(5) 排水系统安装:3天;(6) 完工验收:2天。

2. 施工工艺和方法:(1) 土方开挖:采用机械挖掘和人工清理相结合的方法,确保土方开挖的平整度;(2) 基础处理:根据实际情况选择适当的处理方法,包括清理、修复和加固;(3) 墙体施工:采用分段施工的方法,先铺设土工布,再进行填筑土方;(4) 排水系统安装:按照设计要求,安装排水管道和排水设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
压实系数大于0.94,不得采用淤泥,耕土以及含有有机物的土壤。施工 前,将所用土料送试验室作击实试验,试出最大干密度和最佳含水率。 最大干密度乘压实系数0.94作为环刀取样试验的控制干密度。每层素土 夯实后,用环刀取样进行干密度检验,取样点位于每层2/3深度处,每 50~100m2检验一点,其干密度应大于控制干密度。当符合要求后方可铺 设上一层。
一、工程概况
本工程为魏桥纺织股份有限公司长山热电一厂煤场封闭改造基础工 程,长187m,宽101.1m,占地面积18905.7㎡。由安徽富煌建筑设计有 限公司设计。
本工程包括网架基础、挡煤墙施工、周围地面恢复及水沟恢复等。 基础采用条形基础,共约900米,具体工程量以图纸及实际设计变更为 准。
混凝土强度等级:基础垫层C20素砼,其他均采用C40混凝土浇筑。
3、 主要分部分项工程的施工方法及技术措 施........6
4、 工程进度计划及工期保证措 施..................8
5、 施工平面布 置................................10
6、 四新技术的应 用..............................10
2. 3施工技术管理
七、质量保证措施
1质量目标:合格。 2质量保证措施 2.1根据质量管理体系的要求,建立健全质量保证组织机构和质量 管理体系,制定质量管理制度、质量责任制和工程质量检验制度,明确 和落实各有关管理人员和班组的质量责任,制定检查、奖罚管理办法, 付诸实施。 2.2项目经理组织制定质量计划,具体明确各分部分项工程的质量 目标、责任人、实施措施,项项组织落实。由项目技术负责人检查、监 督落实情况。 2.3施工合同签订后,项目管理部应获取完整的设计图纸、技术资 料和施工技术标准;认真进行图纸会审,形成图纸会审记录;认真编制 施工组织设计并进行审批;电渣压力焊等新技术、新材料、新工艺均应 编制专门的技术措施或作业指导书,并认真贯彻执行;对全体施工人员
7、 质量保证措 施................................11
8、 安全生产保证措
施............................12
9、 环保、消防、降噪和文明施工的技术措 施........14
10、 合理..........15
三、主要分部分项工程的施工方法及技术措施
1测量放线 1.1平面定位。根据建设单位提供的定位资料,用矩形控制法测设 本工程的主要轴线控制桩,然后用混凝土浇筑固定牢固。以主轴线控制 桩为依据用外控法测设基础的构件位置。 1.2高程测量。根据建设单位提供的标高,总计埋设三个永久性水 准基点,作为标高测量的依据。 1.3沉降观测及倾斜观测。与建设单位、设计单位商定埋设沉降观 测点的位置和数量。严格按照《建筑变形测量规程》中的规定执行。整 个观测期间,应定人员、定仪器、定路线。视线长度、视线高度、往返 闭合差应符合相应观测等级的规定。
1. 4测量复核。所有测量作业必须经过复核。测量误差应符合 要求。
2基础工程 2.1 土方工程 2.1.1根据本工程岩土报告,本工程场地土类别为中硬场地土,基 础持力层为粉砂层。基础土方开挖后必须认真核对勘察报告,验槽无 误后方可施工。基础开挖后应防水、防爆嗮,挖至距设计埋深200mm时
验槽后,再继续挖至设计埋深并及时浇筑垫层。 2.1.2回填土 基础施工完成并验收后,应及时回填。回填土须分层夯实或压实,
长山电厂一厂煤场封闭改造基础工 程
施 工 组 织 设 计
编制人: 审核人: 批准人:
邹平宏达建筑安装工程有限公 司
2016年3月15日
目录
1、 工程概 况....................................3
2、 施工部署和施工方 案..........................4
二、施工部署和施工方案
1施工目标
1.1工程质量:合格。 1.2工期:按照合同约定工期90天内竣工。 1.3安全文明:杜绝重大伤亡事故。 2劳动组织 该工程实行项目法施工。由项目经理、技术负责人、工长、技术 员、质量员、安全员等组成项目管理部,统一管理,具体负责本工程施 工目标和成本的实现。 3施工方案 3.1模板工程:墙板模板采用胶合模,模板支撑采用钢管扣件架。 3.2混凝土工程:混凝土采用商品混凝土,混凝土泵车泵送。 3.3钢筋工程:集中下料加工。 3.4 脚手架:采用双排脚手架。 4施工用水电 4.1施工用水由消防用水量控制,由建设单位指定的供水点,接至 用水点。 4.2施工用电采用三相五线制,按三级配电两级保护设置器具,采 用电缆埋地敷设,从建设单位指定的位置,设置总配电箱,用铜芯聚氯 乙烯绝缘电缆作导线。 5施工准备 5.1技术准备 5.1.1组织施工管理人员认真熟悉图纸,领会设计意图,并完成图 纸会审工作。
进行质量知识培训。 2.4工程开工前,应编制测量控制和沉降观测方案,经项目技术负
责人批准后实施。 2.5严格执行隐蔽工程检查验收制度、地基基础验收和主体工程验
收制度、分项分部工程验评制度。技术交底时,应明确各分部分项工程 的质量目标、施工方法、质量通病及防治措施、保证和改进质量的措 施。运用PDCA先循环的全面质量管理方法,持续改进工程质量。
3.3.4.2墙壁砼浇筑要分层,每层厚为35cm,相邻两层浇筑时间间
隔不超过1.5h。插入式振捣器宜快插慢拔,移动间距为30~40cm,每一
点振动时间为10~30s,振捣上一层砼时宜插入下一层5cm。直至砼面不
下沉,不起泡为止。
3.3.5砼的养护
浇水次数应能保持砼有足够的湿润状态,养护期一般不少于7昼
3.3.1必须做到技术先行。图纸设计存在问题,必须预先解决。技 术方案、技术措施要预先周密研究制定。测量放线,必须认真复测,误 差控制在允许范围内。
3.3.2认真执行技术质量管理制度,保证各工序、验收批、分项工 程一次达到预期的合格或优良标准,最大限度地减少返工修理。
3.3.3以项目技术负责人为首组织技术攻关和QC小组,对工程难点 进行攻关,提前解决技术疑难问题。采用的新技术都要预先编制作业指 导书。
夜。
3.3.6砼试块的留置
为配合结构重要部位的实体检验,除按规定留置标准养护试块外,
尚应留置同条件养护试块。
四、工程进度计划及工期保证措施
1主要工程项目进度 合同约定工期为90天。 2工程进度计划 根据施工现场条件不断调整人力物力资源,确保工程进度按期完 成, 3工期保证措施 3.1组织措施 3.1.1组织精干的、有实力的项目经理部,合理配置施工技术管理 人员,实行统一领导指挥。 3.1.2选派技术素质高,能打硬仗的施工班组进行该工程施工。 3.1.3建立由项目经理主持的碰头会制度,协调解决质量、安全、 进度中存在的问题、土建安装配合问题及各工种工序的穿插配合问题, 综合调度劳力、材料、机械、三钢工具,确保工程顺利进行。 3.2计划措施 3.2.1在总的施工进度网络计划的控制下,周密安排月、旬、日进 度计划,同时提出相应的劳力需要计划、机具、材料供应计划和进退场 计划,由项目经理亲自负责计划的实施和检查落实工作。 3.2.2按照施工部署和施工方案的安排,充分合理利用时间、空 间,科学组织施工。 3.2.3当施工进度,尤其当关键线路项目有拖后现象时,必须查寻 原因,采取有效措施赶上。 3.3技术措施
五、施工平面布置
钢筋集中堆放加工;场地外围路作为消防道路。施工用水,用电也 做了相应布置。
六、四新技术的应用
1高性能的混凝土。混凝土内掺用粉煤灰,UEA微膨胀剂等。 2粗直径钢筋连接技术 主要受力钢筋采用闪光对焊、电弧焊、电渣压力焊等连接技术。 3企业的计算机应用及管理技术。 3.1信息化施工技术。 3.2施工管理方面的应用(工程投标报价系统软件的应用,工程造 价应用,工程网络计划编制,工程项目成本管理,建筑施工企业级计算 机管理)。
2.3条形基础 2.3.1基础为条形基础。 2.3.2钢筋:条形基础上、下层钢筋相交点都必须绑扎。钢筋保护 层厚度:基础板及基础梁的钢筋保护层厚度为40mm,钢筋用高强度砂浆 垫块支垫,按1m左右梅花型摆放。钢筋搭接采用对焊接头和电弧焊搭接 接头,搭接位置、数量、长度均应符合设计及规范要求。 2.3.3模板:平板基础及柱下独立基础侧模板均以组合钢模为主, 木模为辅。组合钢模相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩 头螺栓外垫碟形扣件与平板边肋孔卡紧。 2.3.4混凝土:每50m为一个施工段,一次浇筑,不留施工缝。使用 插入式振捣器振捣混凝土,应快插慢拔,均匀布点振捣,移动 30~40cm。 3地上混凝土部分 施工顺序:挡墙部分——直立砼墙壁部分——砼扶壁柱---砼短柱 每个施工段(按施工缝划分)为一个流水,各个施工段组成一个大 流水。 3.1钢筋工程 3.1.1钢筋在现场集中调直,对焊连接,下料加工。 3.1.2根据抗震要求,严格控制柱、墙箍筋端头弯钩角度、平直段 长度和箍筋间距。
2.8重视施工过程控制。施工人员必须按工艺标准、作业指导书、 技术交底认真施工。每道工序完成后都要进行检查,相关各专业工种之 间要进行交接检验,并都要形成记录。隐蔽工程在隐蔽前应由有关单位 验收,并形成验收文件。凡未经检查验收或虽经检查但未达到相关质量 要求时,不得进行下道工序的施工。
3.1.3柱的纵向受力钢筋采用电渣压力焊接头,梁的纵向受力钢筋 接头采用电弧搭接焊。
3.1.4柱、墙、竖向钢筋采用成品塑料垫块,确保钢筋位置。 3.1.5浇筑混凝土时,不得踩蹋钢筋。委派专人看护钢筋,随时修 整变位变形钢筋,确保其位置正确。 3.1.6钢筋保护层厚度,柱:30mm、梁:25mm。箍筋及附加筋保护 层厚度为15mm,基础保护层厚度为40mm。 3.1.7 埋件预埋时应将其固定,保证其垂直度及位置。 3.2模板工程 3.2.1混凝土模板采用胶合板,钢管龙骨;支撑体系用扣件钢管支 架;砼墙的模板用穿墙螺栓拉结固定。 3.2.2模架体系要进行计算设计,确保其强度、变形符合规定要 求。模型尺寸要准确,模板接缝要嵌聚氯乙烯泡沫塑料条,确保模板接 缝严密,不漏浆。 3.3混凝土工程 3.3.1混凝土采用商品混凝土,泵车泵送。 3.3.2所用材料必须有合格证及试验报告。择优选择合格的供货 方,在合同中规定外加剂、掺合料的品种、原材料的规格。严格控制坍 落度。 3.3.3施工准备 验收模板、钢筋,检查脚手架、脚手板,清理模板内的垃圾,泥土 等杂物及钢筋上的油污,并检查钢筋的水泥砂浆垫块是否垫好,浇水使 模板湿润,柱子模板的清扫口应在清除杂物及积水后再封闭。工长根据 施工方案对班组进行全面的施工技术交底。 3.3.4砼的浇筑 3.3.4.1浇筑前底部应先填以50~100mm厚与砼配合比相同的水泥砂 浆,墙壁应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振动 棒不得触动钢筋和预埋件。
相关文档
最新文档
