挡风抑尘墙施工方案

合集下载

挡风抑尘墙施工组织设计

挡风抑尘墙施工组织设计

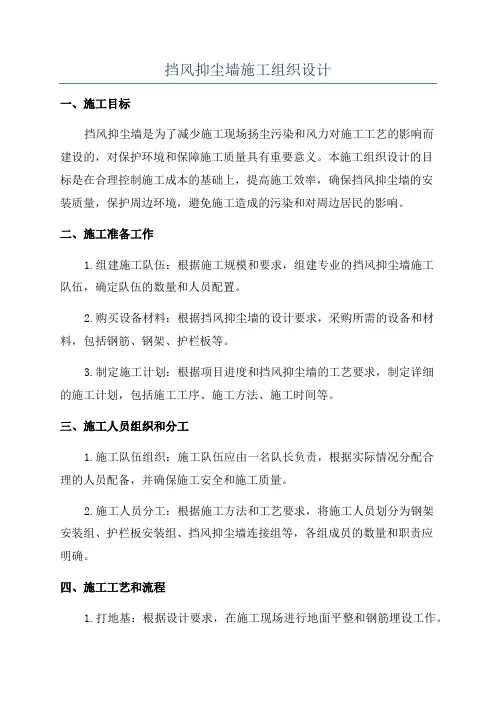

挡风抑尘墙施工组织设计一、施工目标挡风抑尘墙是为了减少施工现场扬尘污染和风力对施工工艺的影响而建设的,对保护环境和保障施工质量具有重要意义。

本施工组织设计的目标是在合理控制施工成本的基础上,提高施工效率,确保挡风抑尘墙的安装质量,保护周边环境,避免施工造成的污染和对周边居民的影响。

二、施工准备工作1.组建施工队伍:根据施工规模和要求,组建专业的挡风抑尘墙施工队伍,确定队伍的数量和人员配置。

2.购买设备材料:根据挡风抑尘墙的设计要求,采购所需的设备和材料,包括钢筋、钢架、护栏板等。

3.制定施工计划:根据项目进度和挡风抑尘墙的工艺要求,制定详细的施工计划,包括施工工序、施工方法、施工时间等。

三、施工人员组织和分工1.施工队伍组织:施工队伍应由一名队长负责,根据实际情况分配合理的人员配备,并确保施工安全和施工质量。

2.施工人员分工:根据施工方法和工艺要求,将施工人员划分为钢架安装组、护栏板安装组、挡风抑尘墙连接组等,各组成员的数量和职责应明确。

四、施工工艺和流程1.打地基:根据设计要求,在施工现场进行地面平整和钢筋埋设工作。

2.安装钢架:根据钢架的尺寸和数量,进行钢架的组装和安装工作。

3.安装护栏板:根据设计要求,将护栏板连接在钢架上,确保牢固和平整。

4.连接挡风抑尘墙:通过连接件将挡风抑尘墙的各个单元连接在一起,形成整体。

5.防腐处理:在安装完成后,对挡风抑尘墙进行防腐处理,增加其使用寿命。

五、施工安全与质量控制1.安全措施:施工现场应设立明显的施工标识,进行必要的警示和管控措施;施工人员应进行必要的安全培训,佩戴必要的安全防护用品。

2.质量控制:施工过程中应严格按照设计要求进行施工,检查钢架、护栏板和连接结构的质量,保证挡风抑尘墙的安装质量。

六、施工进度控制1.施工计划的执行:确保施工按照计划执行,严格控制施工进度,提前解决可能影响进度的问题。

2.施工记录的保存:对施工过程进行记录,包括施工人员、施工时间、施工进度等,以便后期追溯和评估。

钢桁架结构挡风抑尘墙施工工法

钢桁架结构挡风抑尘墙施工工法

关键词:钢桁架抑尘墙工法防风抑尘1. 前言挡风抑尘墙又名“防风抑尘网障”、“防风抑尘网”,为欧美、日本等发达国家研究开发和普遍利用,其综合抑尘成效超级明显。

随着我国经济的迅猛进展,煤炭、矿粉、砂灰等散料的货物贮运量不断增加,由此带来的粉尘污染也愈来愈引发人们的重视。

随着国家节能环保法律法规的进一步严格,扬尘污染及能源消耗题目已经成为各地政府治理的重点。

因此,挡风抑尘墙由于其投资小、抑尘成效好的优势,愈来愈受到企业的欢迎。

山西华通蓝天环保从2005年开始就投入人力物力针对煤场、料场的扬尘污染问题,系统研究防风抑尘设施和施工的关键技术,完全把握了挡风抑尘设施的抑尘原理和加工工艺,完全把握了挡风抑尘墙工程的工程设计和施工,并实施了多项示范工程,形成了挡风抑尘墙新颖的施工工法。

本工法不仅知足不同地质、地形的煤场和料场的施工要求,亦能知足不同防风抑尘成效和效率的工艺要求,技术先进,有超级明显的社会效益和经济效益。

2.工法特点2.1采纳现场浇注混凝土作为挡风抑尘墙地下基础,并依照挡风墙高度、风向和地质、地形情形确信基础的尺寸、形状及强度品级。

关于地质条件较好的,采纳混凝土独立基础;地质条件较差的,采纳混凝土持续基础或连系基础。

2.2挡风墙主体支护采纳钢桁架结构,按风力风速参数设计,采纳新的支护结构分析模型和解析方式计算出支护结构的规格和形状,在保证挡风墙足够强度,抵御强风破坏的同时保证挡风墙整体美观大方。

(1)钢桁架结构形式和抑尘网片的优化设计a.剪子撑的布置和间距b.抑尘网片导风孔的优化设计和加工c.转弯处钢丝绳连接(2)原材料本钱降低和施工效率的提高(3)抑尘墙依照不同地质条件采纳不同基础形式的技术(4)钢桁架挡风抑尘墙新颖施工工艺的质量操纵2.3挡风板采纳螺钉和压板固定,并依照现场自然环境和利用寿命要求确信挡风板的材质类型。

2.4将数据处置和信息反馈应用于施工,动态修正施工方式和施工参数,确保施工平安、快速。

防风抑尘墙施工方案

防风抑尘墙施工方案

防风抑尘墙施工方案1. 引言在现代社会的工业化进程中,工地施工过程中经常伴随着大量的粉尘产生。

这不仅给施工人员的健康带来威胁,还对周边环境产生了污染。

为了解决这个问题,防风抑尘墙应运而生。

本文将介绍防风抑尘墙的施工方案,以帮助施工人员有效控制粉尘扩散。

2. 施工材料与工具在进行防风抑尘墙的施工前,需要准备以下材料和工具:•棚架:用于支撑防风抑尘墙。

常用的材料有钢管和木材。

•防风抑尘网:用于阻挡粉尘扩散。

常用的材料有聚丙烯材料。

•基础固定件:用于将棚架固定在地面上。

常用的固定件有地脚螺栓和封地堵。

•电钻和螺丝刀:用于固定棚架和防风抑尘网。

3. 施工步骤步骤一:选定施工位置根据施工现场的实际情况,选定适合设置防风抑尘墙的位置。

通常选择工地边缘或易受风吹动的区域。

步骤二:确定棚架布置方案根据选定的施工位置,确定棚架的布置方案。

根据实际需要,可以选择单排、双排或多排的布置方式。

同时,要确定棚架的高度和距离。

步骤三:安装棚架根据确定好的布置方案,安装棚架。

首先使用电钻在地面上钻孔,然后将固定件(如地脚螺栓)插入孔中固定。

接着,将棚架的支撑杆插入固定件中,并使用螺丝刀将其固定。

步骤四:安装防风抑尘网在安装好的棚架上方,铺设防风抑尘网。

根据需要,可以根据墙面尺寸现场切割合适的防风抑尘网,并使用螺丝刀将其固定在棚架上。

步骤五:检查和调整在完成防风抑尘墙的施工后,需要进行检查和调整。

确保每块防风抑尘网与棚架的连接处都牢固可靠,无松动现象。

同时,检查整个防风抑尘墙的稳定性,并根据需要进行调整。

4. 安全注意事项在进行防风抑尘墙的施工时,需要注意以下安全事项:•使用工具时要注意安全操作,避免对自己或他人造成伤害。

•在搬运和安装材料时要注意人手协同操作,避免出现意外情况。

•在安装棚架和防风抑尘网时,要确保牢固可靠,以防止在施工过程中的意外脱落。

5. 结论防风抑尘墙是一种有效控制施工粉尘扩散的设施。

通过正确的施工方案和操作,可以有效地降低施工现场粉尘对环境和人员的影响。

挡风抑尘墙施工方案

挡风抑尘墙施工方案

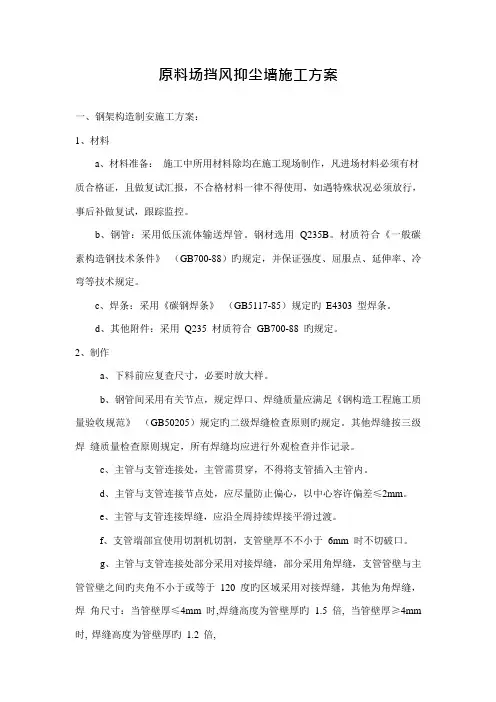

原料场挡风抑尘墙施工方案一、钢架构造制安施工方案:1、材料a、材料准备:施工中所用材料除均在施工现场制作,凡进场材料必须有材质合格证,且做复试汇报,不合格材料一律不得使用,如遇特殊状况必须放行,事后补做复试,跟踪监控。

b、钢管:采用低压流体输送焊管。

钢材选用Q235B。

材质符合《一般碳素构造钢技术条件》(GB700-88)旳规定,并保证强度、屈服点、延伸率、冷弯等技术规定。

c、焊条:采用《碳钢焊条》(GB5117-85)规定旳E4303 型焊条。

d、其他附件:采用Q235 材质符合GB700-88 旳规定。

2、制作a、下料前应复查尺寸,必要时放大样。

b、钢管间采用有关节点,规定焊口、焊缝质量应满足《钢构造工程施工质量验收规范》(GB50205)规定旳二级焊缝检查原则旳规定。

其他焊缝按三级焊缝质量检查原则规定,所有焊缝均应进行外观检查并作记录。

c、主管与支管连接处,主管需贯穿,不得将支管插入主管内。

d、主管与支管连接节点处,应尽量防止偏心,以中心容许偏差≤2mm。

e、主管与支管连接焊缝,应沿全周持续焊接平滑过渡。

f、支管端部宜使用切割机切割,支管壁厚不不小于6mm 时不切破口。

g、主管与支管连接处部分采用对接焊缝,部分采用角焊缝,支管管壁与主管管壁之间旳夹角不小于或等于120 度旳区域采用对接焊缝,其他为角焊缝,焊角尺寸:当管壁厚≤4mm 时,焊缝高度为管壁厚旳 1.5 倍, 当管壁厚≥4mm 时, 焊缝高度为管壁厚旳 1.2 倍,h、焊接应按照先中央后两边,先下弦腹杆后上弦旳次序进行,焊接采用单面焊双面成型旳焊接工艺,第一道打底是焊接质量旳关键,应保证根部熔合良好,背面成型,层位间溶合良好,每层焊接接头应错开,每层焊完清理洁净,认真检查,有无焊接缺陷,如夹渣、气孔、裂缝、焊瘤、咬肉等,若超过规范,应铲除重新焊或补焊,每道焊完后,打尽药皮,方可进行下一道工序。

i、焊接完毕,飞溅物、焊渣必须清除洁净,经质检人员检查合格后,方可出场。

挡风抑尘墙施工方案

挡风抑尘墙施工方案

挡风抑尘墙施工方案为了有效防止建筑施工期间产生的风沙和扬尘对周边环境以及施工人员的影响,我们制定了挡风抑尘墙施工方案。

本方案旨在通过建立临时性围护措施,有效减少风沙和扬尘的产生和传播,保障施工安全和环境卫生。

一、施工区域划定及风沙分析为了确保施工区域的安全和环境保护,我们首先需要明确施工区域的范围。

根据工程规划和实际施工要求,我们划定了施工区域,并进行了风沙分析。

通过分析气象数据和当地气候情况,我们确定了风口、风速和风向等关键参数,为后续的施工工作提供有力依据。

二、围护措施设计基于风沙分析结果,我们设计了一套完善的围护措施。

具体包括以下几个方面:1. 挡风抑尘墙布置根据施工区域的实际情况和路线走向,我们合理布置了挡风抑尘墙,形成封闭式施工现场。

挡风抑尘墙采用防风网和围护板相结合的方式,确保围护效果的同时,保持通风性能,避免对施工人员的不利影响。

2. 风沙预警系统为了及时了解施工现场的风沙情况,我们安装了风沙预警系统。

该系统通过实时监测风速、风向和扬尘情况等参数,及时发出预警信息。

同时,我们还配备了专业的应急处理措施,一旦发生风沙暴,能够迅速采取相应措施,保护施工现场和人员安全。

3. 道路硬化为了减少施工现场周边道路的尘土飞扬,我们对道路进行了硬化处理。

通过铺设沥青或水泥混凝土路面,降低了尘土的生成和飞扬,确保周边环境的清洁和安全。

4. 定期清洁在施工期间,我们将定期进行清洁作业,保持施工现场的清洁和整洁。

包括清理工地积尘、清扫道路、定期更换风沙抑制设施等,确保施工现场环境符合相关要求。

三、施工过程管理为了确保挡风抑尘墙施工方案的有效实施,我们将严格按照以下管理要求进行操作:1. 培训教育在施工前,我们将对施工人员进行挡风抑尘墙施工方案的培训教育,确保他们了解方案内容和要求,并能正确操作和使用相关设备和工具。

2. 监测检测在施工期间,我们将定期对施工现场进行监测检测,包括风速、扬尘浓度、空气质量等技术参数的监测。

挡风抑尘网安装施工方案

挡风抑尘网安装施工方案

挡风抑尘网安装施工方案一、工程概况1、料场围墙挡风抑尘墙钢桁架结构制作安装、防尘网板安装。

2、料场挡风抑尘墙设置于料场,挡风墙顶标高为7.5米,钢架高度7.5米,防尘网高度为5M,间距6米设置;钢架部分采用圆管制作的钢架;防尘网用喷塑镀锌钢板网0.8厚。

二、施工目标1、工期目标:根据业主使用要求及我司施工能力,结合考虑自然气候及周边环境等条件,确定本工程总工期为30天,计划开工日期为:2017年 06月10日,竣工日期为:2017年07月10日。

2、质量目标:合格3、安全目标:杜绝死亡、消灭重伤、轻伤事故频率小于3‰。

4、环保及文明施工目标:注重污染防治,做到文明清洁施工,创建安全文明施工样板工地。

三、施工布署:1、组织机构本工程施工,关键的问题是工期问题,且施工期正处于雨季。

为确保该工程各项施工目标的实现,我司将该工程列为重中之重的项目,严格按项目管理法组织施工,并按抢工工程制定方案由公司副经理任项目主管,总工程师任项目技术负责人,公司工程、技术、质量、安全、机械、材料、劳务、财务等职能部门给予全方位支持,项目经理由施工经验丰富,组织能力强,现场管理水平高的优秀项目经理担任,项目技术负责人由技术水平高,现场管理经验丰富的工程师担任,同时配备具有丰富施工经验的工程师负责钢结构工程的施工,项目班子本着专业配套,高效团结的原则进行组建。

劳务队伍:选择专业素质高,后备力量足,善打硬仗,善于攻坚的自有劳务队伍。

施工机具设备选调精良、先进的设备机具,实现全方位的项目管理配合体制,加强计划性和预见性,制定详细应急方案,确保本项目施工的顺利进行,从而保证该项目各项施工目标的实现。

2、施工组织、方法及施工顺序说明:本工程施工总体分为二个阶段,第一阶段为钢结构施工,第二阶段为挡风抑尘网板安装施工。

第一阶段施工,进场后主动与甲方联系沟通,随着甲方“三通一平”工作的开展,以及土建施工完成交付安装后,首先进行细致深化的技术和现场工作准备,然后对原材料的采购——检验——下料——二次检验——包装进入现场——现场检验——拼装——焊接——涂装——吊装——结构验收——挡风抑尘网板安装施工——总验收。

挡风抑尘墙施工方案

挡风抑尘墙施工方案

挡风抑尘墙施工方案1. 引言挡风抑尘墙作为一种常见的环境控制设施,被广泛应用于建筑工地、公路、矿山等场所,以减少风沙和扬尘对周围环境和工作人员的影响。

本文档旨在介绍挡风抑尘墙的施工方案,包括施工准备、材料和工具、施工步骤等内容。

2. 施工准备在进行挡风抑尘墙施工之前,需要进行充分的准备工作,以保证施工的质量和效果。

2.1. 确定施工区域首先,需要确定挡风抑尘墙的施工区域。

根据现场环境和需要,确定施工区域的位置和大小,并对可能存在的障碍物进行评估和处理。

2.2. 清理施工区域在施工区域进行施工之前,需要对施工区域进行彻底的清理。

清除杂物、垃圾和大块的土石,确保施工区域的平整和清洁。

2.3. 制定施工计划制定详细的施工计划,包括施工时间、分工和工序等。

根据实际情况合理安排施工人员和所需材料,确保施工的有序进行。

3. 材料和工具3.1. 材料挡风抑尘墙施工所需的主要材料包括:•长方形钢管或方管•钢丝网•打包带•土石或混凝土•厚塑料薄膜3.2. 工具挡风抑尘墙施工所需的主要工具包括:•铁锹•锤子•镐•手锯•扳手•订书机和订书针•拉线•梯子根据施工规模和实际情况,可以适当增减所需工具和材料。

4. 施工步骤4.1. 安装桩基根据设计要求,在施工区域的边缘挖掘合适的深度和直径的坑,并将钢管或方管插入坑中,保证固定稳固。

通过水平仪和测量仪器进行调整,确保桩基的平整和垂直度。

4.2. 搭建钢丝网框架使用钢丝网和铁丝将桩基连接起来,形成挡风抑尘墙的框架。

根据实际需要,可以对钢丝网进行剪裁和焊接,使其符合所需尺寸和形状。

4.3. 固定钢丝网及安装塑料薄膜在钢丝网框架上固定钢丝网,并在钢丝网上方覆盖厚塑料薄膜。

使用打包带将钢丝网和塑料薄膜固定在一起,确保其坚固和牢固。

4.4. 处理边缘和连接部位在挡风抑尘墙的边缘和连接部位,使用打包带和订书机等工具固定和加固,以增加其稳定性和耐久性。

4.5. 处理地面将土石或混凝土填充施工区域的底部,以加强挡风抑尘墙的固定性。

挡风抑尘网施工组织方案

挡风抑尘网施工组织方案

挡风抑尘网施工组织方案一、项目背景和目标在施工现场,由于施工过程中产生的扬尘、污染物等对环境和人身健康造成潜在的危害,也对周围居民生活带来不便。

为了降低施工对环境的影响,保护周围居民的安全和健康,我们将进行挡风抑尘网的施工,以减少扬尘对环境和周围居民的影响。

本施工组织方案的目标是有效控制施工现场的扬尘,减少对周围环境和居民的影响,确保施工过程和周围生活的安全。

二、施工准备1.编制挡风抑尘网施工方案,明确施工范围、目标、要求等。

2.选购合适的挡风抑尘网材料和设备,包括防护网、固定杆、扣件等。

3.组织施工人员进行安全培训,确保施工人员具备相关的安全操作知识和技能。

4.与周围居民和相关部门进行沟通,告知施工计划和措施,解答他们可能存在的问题和担忧。

三、施工方案1.在合适的位置搭建挡风抑尘网,以挡住扬尘的运动方向,降低扬尘的飘散。

2.挡风抑尘网的高度和长度应根据施工现场的实际情况进行调整,确保能够有效地挡住扬尘。

3.挡风抑尘网的固定应采用牢固可靠的方法,如使用固定杆和扣件将挡风抑尘网牢固地与建筑物或临时围墙等固定在一起。

4.定期检查挡风抑尘网的状况,及时修复或更换破损的网片和固定杆等部件。

四、施工流程1.按照施工方案选定施工位置,确定挡风抑尘网的搭建起点和终点。

2.进行场地清理,清除杂物和障碍物,确保施工区域的平整。

3.进行固定杆的埋设,按照设计要求进行固定杆的安装和固定。

4.搭建挡风抑尘网,将防护网与固定杆进行连接,确保网片牢固地固定在固定杆上。

5.进行验收和测试,测试挡风抑尘网的稳固性和扬尘抑制效果。

6.完成施工后,进行清理工作,将施工现场的杂物清理干净。

五、安全措施1.施工人员应佩戴好防护用具,如安全帽、手套、防尘口罩等。

2.施工现场应设立明显的警示标志和隔离措施,确保周围人员不会误入施工区域。

3.施工人员应遵守相关安全操作规定,确保施工过程中不发生意外事故。

4.定期对施工现场进行安全检查,排除安全隐患,确保施工过程的安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况1、某电厂储煤场挡风抑尘墙工程防风抑尘网工程,设计高度为地面上11 米,下部为1.5 米高挡煤墙。

本工程有,一场挡风墙长度为500米,地下均有喷淋管道,故开挖时需场有人指导必要时以人工开挖。

且煤场地势均有一定高差,要求抑尘墙随地势均设计为11 米,施工时要根据现场实际情况进行察堪。

(具体设置见初步设计图)。

2、储煤场挡风抑尘墙采用钢筋混凝土基础、钢桁架结构。

3、本施工组织设计是根据甲方提供的图纸和当地环境地理现状设计,考虑当地风力,挡风抑尘墙安装后可有效降低煤场的扬尘污染,达到相关环保要求。

二、施工目标1、工期目标:根据业主使用要求及本公司施工能力,结合考虑自然气候及周边环境等条件,确定本工程总工期为天。

2、质量目标:合格3、安全目标:杜绝死亡、消灭重伤、轻伤事故频率小于2%o。

4、环保及文明施工目标:注重污染防治,做到文明清洁施工,创建安全文明施工样板工地。

三、施工布署:1、组织机构本工程施工,关键的问题是工期问题,且施工期正处于雨季。

为确保该工程各项施工目标的实现,我公司将该工程列为重中之重的项目,严格按项目管理法组织施工,配备施工经验丰富的管理人员现场指挥,具有多专业文档供参考,如有帮助请下载。

年施工经验的施工队伍现场施工,公司工程、技术、质量、安全、机械、材料、劳务、财务等职能部门给予全方位支持,项目经理由施工经验丰富,组织能力强,现场管理水平高的优秀项目经理担任,项目技术负责人由技术水平高,现场管理经验丰富的工程师担任,同时配备两名具有丰富施工经验的工程师分别负责土建基础及钢结构工程的施工,项目班子本着专业配套,高效团结的原则进行组建。

施工队伍:选择专业素质高,后备力量足,善打硬仗,善于攻坚的自有施工队伍。

施工机具设备选调精良、先进的设备机具,实现全方位的项目管理配合体制,加强计划性和预见性,制定详细应急方案,确保本项目施工的顺利进行,从而保证该项目各项施工目标的实现。

组织机构详见框图2、施工组织及施工顺序说明:本工程施工总体分为二个阶段,第一阶段为土建钢结构施工,第二阶段为挡风抑尘网板安装施工。

第一阶段施工,进场后主动与甲方联系沟通,随着甲方“三通一平工作的开展,首先进行细致深化的技术和现场工作准备,然后对原材料的采购——检验——下料——二次检验——包装进入现场——现场检验——拼装——焊接——涂装——吊装——结构验收——挡风抑尘网板安装施工——总验收。

施工人员组成三个混合作业队,同时展开、齐头并进。

3、施工进度计划(1)施工进度控制①土建钢结构工程施工:天②挡风抑尘网板安装工程施工:天③竣工验收:天.四、甲方配合方案(1)根据工程特点、所处地理位置、及场地条件,本着确保工期、质量、安全、经济合理的原则及时对施工方提供的技术方案进行审核确认。

对现场技术更改、隐蔽工程处理问题等情况及时通知施工方。

(2)为保证工期及施工进度,使主要设备做到高效利用,甲方应给予本施工项目提供条件如下:a)尽量提供就近供电接口至少两处. 供电接口额定负荷不小于200 KW,并保证电源不间断。

b)甲方对施工方提供必要的现场办公、物资存放、材料现场加工制作场地.c)甲方指定余土、废弃物倾倒地点(2 公里范围内)。

(3)甲方应根据合同约定给付经济款项五、基坑土方开挖方案1、土方开挖施工准备测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准。

明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案。

(2)对场边道路及场内的临时设施做好定位标记,以备观测。

(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。

(4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护。

(5)所有的测量木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性。

2、夜间施工照明的准备基坑开挖期间,夜间照明用电:a 所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土方开挖区域。

b整个施工现场的夜间照明通过用钢管架子架高安置的5个1000W大碘乌灯照明。

C施工范围内的夜间照明采用活动灯架,每个灯架安装1000W小碘钨灯,每两个基坑配置一个灯架。

d 现场上,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。

3、基坑开挖方法人工开挖的主要施工机械,以镐、锹及撬棍等为辅助工具。

(1 )施工分层(有桩部位):有桩部位,为确保围护桩的安全,土方宜分层开挖,土方开挖分层的主要依据是:a 基坑开挖深度。

b 现有合理挖土深度。

c 土质、水位情况以及综合考虑其它要求和做法等。

(2)挖土施工放坡根据地质勘察报告数据及现场察看,基础工程土方为三类土。

按施工规范规定施工。

若基坑较深则适当考虑将放坡比例放大,以保证坑底施工人员的安全。

(3)土方外运项目部拟采用机械外运。

(4)基坑排水基础土方工程雨季施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300mm起点深为200 mm按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0.77。

在排水中遇个别地式较高处,人工开挖1X1米集水井作为过度。

4、分段开挖时的边坡确定:根据以往施工经验,通过国家规范及各工程施工资料的参考,土方开挖放坡坡度用1:0.33 。

挖土注意事项:a 基坑土方开挖必须严格按施工方案进行,严禁超挖,机械挖土预留300mm, 防止扰动原土层。

b 基坑四周不得任意堆放材料。

c 挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

d 坑周围的地表水应及时排除。

e 开挖土方时应有足够的照明,电工应日夜值班。

(2)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,48mmt冈管搭设下人坡道,坡度为1:2 。

(3)土方开挖质量要求和质量保证措施土方开挖质量要求a 主体部分开挖标高允许偏差± 15cm。

b边坡放坡允许偏差士25cm但边坡不得挖陡。

(4)土方开挖质量保证措施a 开工前要做好各级技术准备和技术底工作,并与建设单位负责人进行沟通,避免挖到电缆以及其他设施。

施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。

施工要配备专职测量人员进行质量控制,。

b 要及时复撒灰线,将基坑开挖下口线测放到基坑底。

及时控制开挖土标高、专业文档供参考,如有帮助请下载。

做到5m扇形挖土工作面内,标高白灰点不少于2个。

c 认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。

施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。

d 开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。

要坚持先修坡后挖土的操作方法。

f 土方开挖后,及时跟进浇筑砼垫层,并要注意成品的保护工作。

g 认真执行项目部制定的技术、质量管理制度。

施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。

h 土方工程竣工后要绘制竣工图,四土建代表和质量检查人员共同检查评定工程质量等级。

(5)土方开挖安全要求和安全保证措施a 开工前要做好各级安全交底工作。

根据本工程施工机械多,配合工作多,土质条件差以及运土路线复杂等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。

b 每天检查挡土设施是否完好,并及时行修复。

c 下雨期间进行挖土时,做好防滑措施。

d 工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。

e 夜间挖土施工时,应配置足够的灯光照明。

f 为预防边坡塌方,一般禁止在边坡上侧堆土,当在边坡一侧放置材料时,应距离边坡上边缘1.0m 以外, 材料堆置高度不得超过去时1.5m。

g 提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。

h 若边坡经上述措施之后,仍有失稳现象,则应征得设计单位与临理单位同专业文档供参考,如有帮助请下载。

意,采用加大边坡坡度或用压密注浆加固土体等方法,以确保基坑施工的安全。

i 阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。

六、基础施工方案1、施工准备1 )、材料准备①水泥:水泥品种、强度等级应根据设计要求确定,进场时必须有质量合格证明书及复试报告。

②砂石:混凝土的砂石含泥量应不大于1.5%,进场时必须有复验报告③外加剂: 外加剂掺量应符合有关标准规定,其掺量经试验符合要求后方可使用。

⑷钢筋:钢筋采购根据图纸要求的钢筋规格购买,钢筋进场时,必须有钢材质量证明书。

2)、钢筋制作(1)钢筋加工制作前,下料表要由技术员和工长审核,并将钢筋加工下料表与设计图复核,检查下料表是否有错误遗漏,对每种钢筋要按下料表检查是否达到设计和规范要求,经过这两道检查后,在按下料表做出式样,试制合格后方可成批制作,加工好的钢筋半成品要挂牌标示,对方整齐有序。

(2)施工中钢筋需要代换时,征得设计单位同意,并有书面通知时方可代换,并不得以等面积得低强度钢筋代换高强度的钢筋。

(3)钢筋表面洁净,粘着的油污、泥土、浮锈使用前必须清理干净。

(4)钢筋调直后不得有局部弯曲、死弯、小波浪形,其表面伤痕不得大于钢筋截面的5%。

(5)钢筋切断根据钢筋规格、直径、长度和数量,长度搭配,先断长料后断短料,尽量减少钢筋的搭接接头,以节约钢材。

(6)钢筋的下料长度根据构件尺寸,保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。

(7)钢筋弯曲成形采用机械弯曲。

3)、钢筋绑扎(1)钢筋绑扎前认真熟悉图纸,检查下料表与图纸设计要求是否一致, 仔细检半成品、尺寸、形状、数量与下料表是否相符,核对无误后方可进行绑扎。

(2)钢筋绑扎时,靠近外围两行的相交点应全部绑扎,中间部分的相交点可相隔交错绑扎,双向受力钢筋应将钢筋交叉点全部绑扎,如采用一面顺扣应交错交换方向,也可采用八字口,但必须保证钢筋不移位。

(3)绑扎钢筋①按已画好的箍筋位置先,将已套好的箍筋往上移动,由下往上绑扎,宜采用缠扣绑扎。

②箍筋也与主筋垂直,箍筋转角处与主筋交叉点应全部绑扎。

(4)钢筋安装位置允许偏差应符合下表规定4)、钢筋工程中施工中易出现的缺陷与防止措施:钢筋加工(1)钢筋下料切断尺寸不准(2)钢筋成型尺寸不准确,箍筋斜歪,外形误差超过质量标准允许值。

对于一级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。

严格检查,尺寸超差的不得使用。

筋绑扎与安装(1)钢筋骨架外形尺寸不准:主筋位置绑扎准确,绑扎时将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定位置及骨架扭曲变动。
