框架剪力墙结构填充墙裂缝产生的原因及控制措施摘要:框架剪力墙结构与砌块填充墙交接处虽然采用了拉结钢筋、钢筋网片等连接措施,但由于设计、施工工艺、环境等多方面原因,墙体粉刷后经常会产生墙体裂缝,尤其是墙体斜裂缝,施工中最不易控制,已经成为高层结构住宅结构施工中常见的质量通病。

关键词:框架剪力墙结构斜裂缝填充墙体钢板网抗拉强度温度变化目前框架剪力墙结构的填充内墙大多采用加气混凝土砌块,因其具有良好的保温、隔音、抗渗和耐火性能。

但由于设计、施工工艺、环境等多方面原因,导致两种不同材料交接处和饰面层开裂现象时有发生,直接影响到人们的观感效果及使用功能。

一、混凝土砌块填充墙裂缝产生的原因可归纳为温度变化、材料温度变形系数差异、砌筑质量和粉刷工艺等五方面。

1、温度变化由于裂缝是材料温度变形造成,所以温度变化能导致裂缝产生。

当墙体粉刷完成达到初步凝固,钢筋网、拉结筋与粉刷形成共同受力系统时,此时的温度为墙体的临界温度。

当外界气温升高,填充墙与钢筋混凝土墙体之间产生压应力,因为砌体的抗压强度远大于其抗拉强度,一般不会有裂缝等破坏情况出现。

当外界温度降低,低于临界温度时,拉应力出现,最终导致出现裂缝。

2、材料温度变形系数差异由于钢筋混凝土材料温度变形系数较小,加气混凝土轻质砌块温度变形系数相对较大,故而在温度变化时,温度变形系数的差异导致两者温度变形的不同步性,从而产生了压应力和拉应力,特别是温度降低导致拉应力出现,到达一定的数值,大于加气混凝土砌体的抗拉强度时,裂缝便会产生。

3、砌筑质量填充墙砌体是加气混凝土砌块、砂浆、拉结筋、钢板网的统一受力整体轻质填充墙砌体的抗拉强度、材质的均匀性、砌筑砂浆的质量及工艺的合理性,都会影响到砌体的整体抗拉强度,进而直接影响到整个墙体的抗裂能力。

4、粉刷工艺导致这种墙体裂缝的主要原因为抹灰砂浆配合比不正确;砌体质量差,引起外墙抹灰层厚度太厚,造成开裂、起壳、脱落等现象;框架剪力墙短肢柱、剪力墙与填充墙交接处未有可靠的防裂措施;管线预埋开槽部位处理不当等。

框剪结构-施工组织设计

框剪结构-施工组织设计

目录第一章编制说明 (4)1.1指导思想 (4)1.2本施工组织设计的编制依据 (4)1.3编制原则 (5)1.4编制目的 (5)第二章工程概况62.1工程概况: (6)第三章工程实施目标 (7)3.1合同履行目标 (7)3.2质量目标 (7)3.3工期目标 (7)3.4安全目标 (7)3.5环境保护及文明施工目标 (7)3.6服务承诺目标 (8)第四章施工准备 (8)4.1技术准备 (8)4.2临建设施及临时水、电准备 (8)4.3施工通讯准备 (9)第五章项目经理班子配备情况 (9)5.1项目组织机构设置 (9)5.2工程项目专业配置 (9)5.3项目经理的管理权限 (9)5.4职能部门管理职责 (10)5.5项目部主要管理人员表 (10)5.6项目部组织机构图 (11)第六章主要施工方案 (12)6.1施工顺序及施工流向安排 (12)6.2施工测量方法 (13)6.3土方施工方法 (14)6.4钢筋工程施工方法 (15)6.5模板工程施工方法 (20)6.6混凝土工程施工方法 (24)第1页6.7砌体工程施工方法 (28)6.8外脚手架施工 (35)6.9装饰工程施工方法 (42)6.10油漆施工 (46)6.11楼、地面工程施工方法 (46)6.12门窗工程 (48)6.13屋面、地下防水工程施工方法 (49)6.14电气安装工程施工方法 (53)6.15管道安装工程施工方法 (57)6.16电气工程 (63)6.17地下管线及其它地下地上设施的保护加固措施 (65)第七章施工总体进度及劳动力计划 (65)7.1施工总体进度 (65)7.2劳动力计划 (65)7.3劳动力需用计划 (65)第八章施工进度计划及保证进度的组织措施 (66)8.1控制性施工进度计划 (66)8.3组织措施 (66)8.4应用新技术、新工艺、新设备、新材料的保证措施 (67)第九章保证工程质量的技术组织措施 (68)9.1影响工程质量的因素: (68)9.2工程质量管理保证体系 (68)9.3质量目标 (69)9.4关键工序的质量控制 (69)9.5材料取样计划试验、检验与计量 (71)9.6质量通病的控制措施 (74)9.7本工程施工的各重点、难点及其处理措施 (81)9.8工程质量通病专项治理 (82)第十章保证安全文明施工的组织措施 (84)10.1方针目标 (84)10.2建立安全管理组织及安全保证体系 (84)10.3安全管理措施 (85)10.4已具备的安全设施及准备配置的安全设施 (86)10.5安全保证设施 (87)10.6临时用电管理 (88)10.7大中型施工机械管理 (89)10.8安全施工责任目标奖惩办法 (92)第十一章农忙及冬雨季节施工技术措施 (92)第2页11.1农忙季节的施工措施 (92)11.2雨季施工措施 (93)11.3冬期施工措施 (94)11.4高温天气下施工技术措施 (97)第十二章防扰民措施 (98)12.1夜间施工措施 (98)12.2限制光污染措施 (98)12.3废弃物管理 (98)第十三章施工总平面布置图 (98)13.1主要施工机械位置 (98)13.2建筑材料、半成品的堆放 (99)13.3临时供电、供水网的位置 (99)第十四章拟投入本工程主要施工机械 (99)14.1拟投入主要机械设备、机具计划(表中按每栋楼计划) (99)14.2施工机械的使用及管理 (100)第十五章防止环境污染措施 (100)15.1施工现场封闭措施 (100)15.2防噪音措施 (101)15.3防污染及环境保护措施 (101)15.4材料、设备选用 (102)第十六章工程的回访保修与服务承诺 (102)16.1工程竣工验收回访 (102)16.2竣工后服务承诺 (102)附图:1、施工现场平面布置图2、施工进度计划网路图第3页第一章编制说明1.1指导思想我公司在熟悉设计图纸、合同和对现场认真勘察的基础上,以科学的态度编写了本施工组织设计。

空心砖砌体工程施工方案44221

空心砖砌体工程施工方案44221

目录填充墙施工方案1一、编制依据1二、工程概况:22.1、工程设计概况:22.2、建施图要求:22.3、结施图要求:3三、施工部署4四、二次结构工程54.1、填充墙植筋54.1.1 施工准备54..1.2施工工艺64.2填充墙砌砖84.2。

1施工准备84.2.2施工工艺104.2。

3、成品保护12五、质量标准135.1、主控项目135.2、一般项目135.3、允许偏差项目14六、安全和环境15七、注意事项16八、文明施工16填充墙施工方案一、编制依据1、《建筑工程施工质量验收统一标准》(GB 50300—2013)2、《建筑装饰装修工程质量验收规范》(GB 50210—2011)3、《砌体工程施工质量验收规范》 GB50203—20114、《建筑安装分项工程施工工艺标准》(DBJ/T 01—26—20035、《砌体工程现场检测技术标准》 GB/T50315-20116、本工程施工组织设计7、本工程施工图纸二、工程概况:2.1、工程设计概况:本工程为广元 XXXX安置点目其中一期共三栋楼,其中1#楼为32层框剪结构双子塔楼,使用性质属商业和住宅楼,其建筑面积是18464.11㎡。

其2#、3#楼为32层框架剪结构塔楼,使用性质属底二层商业楼,上32层为住宅,其建筑面积15041.28㎡。

三栋主楼3层地下室,建筑面积为15000㎡.本项目1#楼及2#楼3#朝向,基本为南北朝向.1#、2#、3#楼基础为筏板基础(局部为独立基础)。

本工程为框剪结构,抗震设防烈度为7度,抗震设防等级为二级.属于一类高层建筑;主楼耐火等级为一级。

2。

2、建施图要求:1。

所有墙体用料、外形尺寸要求标准统一,表面无边角缺损;砖块或砌块墙体上下匹之间应互相错缝隙搭接,不得有垂直通缝;转角用外咬砌伸入墙内长度>1/2砌块,砌筑砂浆应饱满;所有墙体砌筑砂浆比例及标号详结施说明.2。

油烟管道采用成品管道,井道采用100/200厚耐火砖。

混凝土小型空心砌块砌体施工方案

混凝土小型空心砌块砌体施工方案

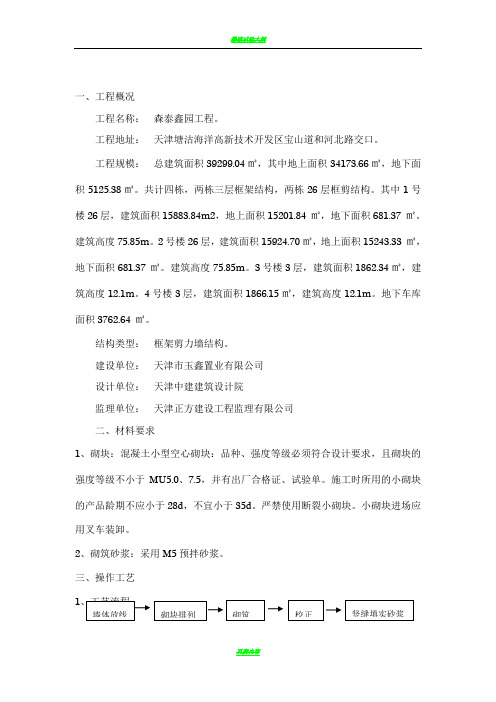

一、工程概况工程名称:森泰鑫园工程。

工程地址:天津塘沽海洋高新技术开发区宝山道和河北路交口。

工程规模:总建筑面积39299.04㎡,其中地上面积34173.66㎡,地下面积5125.38㎡。

共计四栋,两栋三层框架结构,两栋26层框剪结构。

其中1号楼26层,建筑面积15883.84m2,地上面积15201.84 ㎡,地下面积681.37 ㎡。

建筑高度75.85m。

2号楼26层,建筑面积15924.70㎡,地上面积15243.33 ㎡,地下面积681.37 ㎡。

建筑高度75.85m。

3号楼3层,建筑面积1862.34㎡,建筑高度12.1m。

4号楼3层,建筑面积1866.15㎡,建筑高度12.1m。

地下车库面积3762.64 ㎡。

结构类型:框架剪力墙结构。

建设单位:天津市玉鑫置业有限公司设计单位:天津中建建筑设计院监理单位:天津正方建设工程监理有限公司二、材料要求1、砌块:混凝土小型空心砌块:品种、强度等级必须符合设计要求,且砌块的强度等级不小于MU5.0、7.5,并有出厂合格证、试验单。

施工时所用的小砌块的产品龄期不应小于28d,不宜小于35d。

严禁使用断裂小砌块。

小砌块进场应用叉车装卸。

2、砌筑砂浆:采用M5预拌砂浆。

三、操作工艺12、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出一皮砌块的轴线、砌体边线和洞口线。

3、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1)、小型空心砌块在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,围护结构或二次结构,应预先设计好地导墙、工分带、接顶方法等,经审核无误,按图排列砌块。

(2)、小型空心砌块排列应从基础面开始,排列时尽可能采用主规格的砌块(390mm ×190mm ×190mm ),砌体中主规格砌块应占总量的75%~80%。

(3)、外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其他的构造措施。

加气混凝土砌块施工方案

加气混凝土砌块施工方案

加气混凝土砌块施工方案加气混凝土砌块施工方案(一)一、工程概况合肥市妇幼保健中心工程,位于合肥市桐城路与健民巷交叉口,总建筑面积26800m2,建筑总高度为1.(1(2(32.(1(2(3(43.主要机具设备:塔机、人货电梯、龙门架、砂浆搅拌机、手推车、砂筛、磅秤、瓦刀、电动切割机、线锤、靠尺等;4.材料要求:(1)加气混凝土砌块:外墙砌体规格采用600×300×250(长×高×宽),密度为700㎏/m3;内墙砌体规格采用600×300×200(长×高×宽),密度为600㎏/m3;砌块龄期应超过28d,有出厂合格证且进场复试合格;(2)烧结粘土砖:规格为240×115×53(长×宽×高),有出厂合格证且进场复试合格;(3)砂:采用中砂,使用前,经过5mm孔径的砂筛,复试合格;(4)水泥:采用32.5级水泥,有出厂合格证且复试合格;(5(67天,无5.(1(2(3前1~2(4(1)砌筑前,按墙段实量尺寸和切块尺寸进行排列摆块,不足整块的可用电动切割机切成所需尺寸,但不得小于切块的1/3,采用满铺满挤法砌筑,上下皮错缝搭砌,砌块搭接长度为砌块长度的1/3,且不小于150mm,加气混凝土砌块底部砌筑四皮普通粘土砖;(2)灰缝应横平竖直,砂浆饱满,水平灰缝厚度为8~12mm,最大不得超过15mm,竖直灰缝最大不超过20mm,竖直灰缝内外用临时夹板夹住后灌缝,若出现大于30mm的垂直灰缝,应用C20细石混凝土灌实;(3)铺砂浆:将搅拌好的砂浆运至砌筑地点,在砌筑部位前用灰勺进行分块铺灰,铺灰长度不超过150cm;(4)墙体转角和纵横墙体交接处应同时砌筑,相互咬砌搭接,砌体砌至门窗洞口边非整块时,可用同品种的砌块加工切割成需要的规格,不得用其它砌块混砌;(5(6(775°,砂(8度,按设(9(10)(11(12梁,(见附图3);(13)砂浆试块的取样和留置:在监理旁站下,每一楼层不超过250m3砌体留置1组标准养护试块;四、成品保护(1)砌块在装运过程中,要轻装轻放,分类整齐堆放,砌块堆至高度不超过2m,防止雨淋;(2)加气混凝土砌块上下不得留脚手眼,搭拆脚手架和搬运物体不得碰撞以砌墙体和门窗边角;(3)落地砂浆要随砌随收,及时清理干净,以免与地面粘结,影响地坪施工;(4)在加气混凝土墙上开凿孔洞和开设管槽应用钻机和开槽机进行,保持砌块完整,若有松动或损坏应进行补强处理;(5)门窗框安装后,在门口两侧0~60cm范围内钉胶合板保护,防止手推车撞坏门框和砌块;(1(2(3(1交底;(2(3(4(5七、工期保证措施由于该工程施工工期紧,施工任务量大,为了保证砌筑工程优质高效地进行;采取以下措施:(1)加大劳动力投入,确保时刻有着充足的施工人员;(2)把技术精湛、工作负责的操作人员放到重点和难点部位,既保证施工进度有控制了施工质量;(3)实行生产进度与班组经济挂钩;(4)对供需材料进行早预算、早采购、早进场,确保材料供应及时;(5)增加生产劳作时间,节假日不放假,阴雨天不停工;(6)采用塔机、龙门架、人货电梯、手推车等先进运输工具立体联合作业;使材料快速传递;八、施工注意事项:(1(2(3砂浆;(4(5=1:0.2:2(1量应满足(2fm,k,(2)墙体上下错缝,搭接长度不宜小于砌块长度的三分之一,无四皮砌块高度的通缝,每道墙三皮砌块的通缝不超过三处;(3)砌体接槎处砂浆密实,砌块平顺,灰缝标准厚度为10mm,过大或过小灰缝缺陷不大于五处;(4)拉结筋、构造柱、过梁、压顶和通长水平连系梁留设的间距、位置、长(高)度、配筋等符合设计要求,留置位置、间距偏差不超过一皮砌块。

二次结构施工方案(加气块)

二次结构施工方案(加气块)

目录1。

编制依据........................................................................................................................... 错误!未定义书签。

2。

结构概况.. (1)3。

施工准备 (1)3.1材料准备 (1)3。

2技术准备 (2)3.3施工组织 (2)4。

构造要求 (2)5。

二次结构施工工艺 (3)5。

1施工前的准备工作 (3)5.2施工工艺 (3)5.3 二次结构施工注意事项 (6)5。

4质量验收 (6)6。

成品保护措施 (7)7.安全注意事项 (7)附图一 ...................................................................................................................................... 错误!未定义书签。

附图二 . (8)附图三 (8)附图四: (9)附图五: (9)1。

编制依据1.1由.。

.。

设计图纸(YC858-02)1.2《砌体工程施工质量验收规范》(GB50203—-2002)1.3《框架结构填充空心砌块构造图集》(京94SJ19)1。

4《。

建筑勘测设计院结构通用详图》(NG001)1.5《蒸压加气混凝土砌块》(GB/T11968—1997)1.6《建筑施工手册》2。

结构概况。

.。

.。

...。

.。

..。

.。

.。

..。

.。

.。

.。

.。

.。

.。

.。

.。

.。

本工程结构为框剪体系,二次结构填充墙造型多种多样,既有直线形又有圆弧形的填充墙。

墙宽为200mm及100mm。

地下室二次结构填充墙材料为粘土砖,首层至。

层二次结构填充墙材料为蒸压加气混凝土砌块。

3。

施工准备3.1材料准备本工程所需材料见下表:3。

2技术准备——施工人员必须仔细审图,清楚二次结构类型、构造特点,明确各部位的尺寸关系和标高,各类洞口大小、位置和标高,砌块强度等级要求等.—-二次结构施工前应组织施工人员进行施工技术、工程做法、质量标准及安全注意事项交底,通过交底将图纸内容及施工操作规范贯彻到工人中去。

填充墙砌筑施工方案

填充墙砌筑施工方案编写人:审核人:审批人:主体二次结构加气砼砌块砌筑施工方案一、工程概况本工程为蓟县安置区A地块五期1-12号楼,位于天津市蓟县别山镇西河套村东侧,建设用地面积71810.4平方米。

由天津蓟州新城建设投资有限公司开发建设,天津华汇工程建筑设计有限公司设计,天津市建设工程监理公司监理,天津万事兴建工集团有限公司承建。

本工程由3栋15层住宅楼、17栋17层住宅楼、2栋24层住宅楼组成,总建筑面积81613.9平方米。

本工程住宅楼基础为筏板基础,主体为框剪结构,住宅楼层高3米,室内外高差0.45米,地下室层高3.3米。

墙体厚度为100、150、200、300mm。

依据设计图纸尺寸计算,加气砼砌块采用600*240*200、600*240*150两种规格。

二、施工方法1.材料要求(1)蒸压加气混凝土砌块采用600*240*200、600*240*150两种规格,蒸压加气混凝土块质量符合《蒸压加气混凝土砌块》(JC315-82)的各项指标要求。

(2)砂浆:M5预拌干粉砂浆。

(3)砖:蒸压加气混凝土砌块。

2.主要机具手推车、大铲、铁锹、刀锯、铺灰铲、小锤、小水桶、水平尺、垂直运输工具等。

3.作业条件(1)现场存放场地应夯实,平整,不积水,码放应整齐。

装运过程轻拿轻放,避免损坏。

并尽量减少二次倒运。

(2)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,心可能地减少现场切割量。

根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。

(3)砌加所混凝土块的部位在结构墙体上按+500mm标高线分层划出砌块的层数,安排好灰缝的厚度。

在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好加气混凝土墙的立面边线。

标注窗口位置。

(4)蒸压加气混凝土砌块砌筑时,墙底部应砌200mm高烧结页岩普通砖、100*200*50水泥空心砌块,或浇筑200mm高墙厚混凝土坎台,混凝土强度等级宜为C20。

加气混凝土砌块墙施工方案设计(新)

华宇苏地2015-G-23号地块Ⅱ标段砌体专项施工方案一、编制依据二、工程概况华宇苏地2015-G-23号地块工程Ⅱ标段属于框剪结构;7~11层;建筑高度:34.50m;标准层层高:2.95m ;总建筑面积:63129平方米;总工期:600天;施工单位:江都建设集团。

三、加气混凝土砌块概述:蒸压加气混凝土砌块是以水泥、石灰、砂、粉煤灰、铝粉等为原料,经磨细、计量配料、搅拌浇注、发气膨胀、蒸压养护、静停切割、成品贮存等工序制造而成的具有质轻、高强、耐久、保温、隔音、防火、抗渗、锚固性能好轻质混凝土砌块。

适用于建筑工程中、外墙体的砌筑。

,根据配料的不同,又可分为:水泥----石灰----粉煤灰加气砼,水泥----石灰----灰砂加气砼,水泥----石灰----(粉煤灰+砂)混合型加气砼。

灰砂加气块性能相对要好,市场上主要是混合型加气砼四、材料要求1.砂加气混凝土块:采用200mm或100mm厚的加气混凝土块,强度等级A3.5,B06。

(使用部位:外墙、厨房间及卫生间)2.灰加气混凝土块:采用200mm或100mm厚的加气混凝土块,强度等级A3.5, B06。

(使用部位:墙)3. 砂浆:干拌预拌砂浆,强度不小于M5.0,顶层强度不小于M7.5。

五、主要机具设备1.机械设备:砂浆搅拌机、塔式起重机、施工电梯等。

2.主要工具:瓦刀、小撬棍、木锤、线坠、灰槽、手推胶轮车以及砌块夹具等。

五、作业条件1.砌筑前,墙基层应经验收合格;砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净。

2.现场存放场地应夯实、平整、不积水,码放应整齐,堆置高度不宜超过1.8m。

装运过程轻拿轻放,避免损坏。

并尽量减少二次倒运3.在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

4.做好地面垫层:在砌块墙底部,厨房、厕所、阳台必需浇筑200mm 高C25砼;其他墙体底部用细石砼或砂浆找平。

5.安装拉结筋(植筋法)6.砌筑前1d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。

框剪结构填充墙后植拉结筋的要求

框剪结构填充墙后植拉结筋的要求一、拉结筋的间距依据标准图集12G614-1《砌体填充墙结构构造》总说明第5.4.1条规定:“填充墙应沿框架柱全高500~600mm设2Φ6拉结筋(墙厚大于240mm时,宜设3Φ6拉结筋),拉结筋的长度从框架柱面算起不小于400mm,且端头有180度的弯钩。

二、拉结筋的植筋方法(一)工艺原理:利用结构胶将拉结筋植入砼体内,使拉结筋与砼体牢固联结,以增强框架与墙体的整体性,达到约束墙体变形裂缝的功能。

(二)工艺流程与操作要点:成孔→清理孔→钢筋处理→调制胶→灌胶→植入钢筋→钢筋定位及密封处理。

1、成孔:采用电锤钻孔的形成,孔径大于植筋3mm,孔深≥80mm2、清理孔:将孔内的砼粉尘清理干净,可采用高压空气,风扑,毛刷等方式,但不得带进油污。

3、钢筋处理:为了加强钢筋粘接锚固性能,需将圆钢筋的锚固部分顶端打成扁形,并进行除锈处理。

4、调制胶:采用A、B双组份的结构胶,在现场调制。

对A、B组份的胶按2:1比例称量。

称量前应将A、B组份分别搅匀,和胶时注意和胶工具的专用性,取A、B组份时应用不同的工具。

搅拌时也应有专用的工具。

计量误差不超过1%。

冬季施工时将胶适当加热,以不超过40℃为宜。

5、灌胶:采用专用的打胶工具进行灌胶,打胶时将打胶管深入孔底,然后旋转打胶工具。

此时打胶工具会在孔内胶的压力下自动退出,至合适深处(以胶注满孔深2/3左右为宜)停止旋转打胶工具并将其取出。

6、植入钢筋:灌胶完成后迅速植入钢筋,钢筋采用边旋转边插入的方式至孔底,在插入的同时按住密封油毡,防止胶液流出。

7、钢筋定位及密封处理:钢筋在植入的过程中,位置会有所偏转,胶液也会有流淌,批量植筋完成后应进行检查,将流淌的胶重新填回,同时对偏转的钢筋进行定位处理,胶固化后再进行钢筋的定位处理。

三、植筋拉拔取样、试验、拉力计算方法(一)试验取样依据:依据JGJ145-2004《混凝土结构后锚固技术规程》附录A第2.2条规定所植钢筋应按“同规格、同型号、基本相同部位组成一个检验批,抽取数量按每批总数的1%计算,且不少于3根。

框剪结构施工组织设计

. .框架剪力墙结构施工组织设计某施工单位2006年02月21日目录第一章编制依据 (1)JGJ126-2000J23-2000 (3)第二章工程概况 (6)粘质粉土③层 (8)混凝土垫层 (8)首层以下8二层及二层以上 (8)梁板8墙柱8C10 9C30 9C25 9C30 9第三章本工程施工难点和对策 (12)第四章施工部署 (17)第五章主要分部分项施工方案 (28)混凝土垫层 (55)C1055首层墙、柱、板 (55)C30 55地下室外墙55C30 P6 55二层至五层梁、板 (55)C25 55地下室底板 (55)C30 P6 55二层至五层墙、柱 (55)C30 55地下室墙、柱 (55)C30 55局部出屋顶墙、柱 (55)C30 55地下一层梁板 (55)C30 55局部出屋顶梁、板 (55)C25 55第六章施工进度计划 (112)第七章工期保证措施 (113)第八章季节施工措施 (115)第九章主要材料用量计划 (118)第十章主要机具设备配备 (119)第十一章质量保证措施 (122)第十二章安全技术措施和保证制度 (131)第十三章文明施工及环保措施 (136)第十四章降低造价技术措施 (140)第一章编制依据1.1建筑设计研究院设计的北师大教学楼结构、建筑、水暖、电气图纸:1.2 主要图集、标准、规程、规范:1.3主要法规:第二章工程概况2.1 工程简介:2.2 建筑设计概况:2.3 结构设计概况:2.4暖卫系统概况:2.5电气专业设计概况:2.6周围地形、地物概述:拟建场地内原有一半地下室结构,北侧距数学楼仅18m,南侧距物理楼仅16.95m,东侧为小型花坛,西侧紧临青年教师住宅楼;在建筑物南、北、西各有一条马路,南、北侧马路宽3m,西侧马路为学校南北向主干道,在拟建场地西侧有二排树木,地下有暖气沟,东侧有一排树木需要保护。

2.7 施工用地和水、电等条件甲方提供施工用地3300m2,是首层建筑面积的3倍,另外提供12间办公用房,现场不设置生活区,基本能满足施工要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据
页脚内容
1
砌 体 施 工 方 案

一、工程概况:
临汾博浩源工程有限公司开发的君临苑5#、6#楼为高层住宅,地下一
层,地上十八层,加一层阁楼,地下一层为停车场,层高为4.4m,地上
一层为商铺,层高为4.5m,二层以上为住宅,层高为2.9m。建筑面积每
层650m2。
二、设计砌体做法:
本工程为钢筋砼剪力墙结构,外墙围护填充墙采用180厚05级加气
砼砌块,楼梯间墙分户墙采用180厚05级加气砼砌块,室内隔墙采用90
厚05级加气砼砌块,内外墙底部砌三皮MU10多孔砖,砂浆采用M5.0
专用配套砂浆。
填充墙应沿柱高或墙高每隔500mm设2φ6拉筋,拉筋伸入墙内采用
植筋方式,孔径10 mm,孔深100mm以上,伸入砌体长度为抗震6、7
度时,不应小于墙长的1/5,且不少于1000mm,抗震8、9度时应沿墙全
部贯通,墙长大于5m时,墙顶与梁应有拉结,墙长超过层高2倍时,应设
置钢筋混凝土构造柱,墙高超过4m时,墙体半高处应设置与墙柱连接且
沿墙全长贯通的砼水平系梁,系梁高120mm,宽度同墙厚,配筋为2φ10,
付筋φ6○a300,砼标号C20,200厚墙构造柱截面为200×170,配筋4Φ
12,箍筋φ6○a100/200,100厚墙构造柱截面为200×100,纵筋2Φ12,
箍筋φ6○a100/200,卫生间及其它用水房间墙面,墙体基脚均用C20素砼
现浇200mm高,宽度同墙厚。
三、砌体施工方案
1、砌体施工时,先做标准户,报监理及建设单位复核合格后再大面
积砌筑。
2、根据图纸要求,大面积砌体施工前,应组织有关部门进行主体验
收,未经中间验收或主体中间验收不合格,不得进行下一道工序施工。
3、砌块及空心砖进场后,原材料应有材质单并现场抽样试验,试验
结果应符合设计要求。加气砼砌块每1万块抽样送检一次,粘土砖每15
万块,多孔砖5万,粉煤灰砖10万为一验收批抽样送检一次。
4、砂浆配合比应由有资质的试验室,根据工地所用水泥、中砂试验
配制。施工时严格按配合比计量施工。
5、窗台压顶设80厚C20钢筋砼,配筋:2φ10,φ6箍筋○a200,两
端入墙300mm或植筋锚固。
四、砌体施工技术要求:
1、加气砼砌块砌筑前,应根据图纸平面、立面图绘制砌块排列图,
在墙体两端或转角处设置皮数杆,皮数杆上画出砌块皮数及砌块高度,并
一、编制依据
页脚内容
2
在相对砌块上边线间拉准线,依准线砌筑。加气砼砌块的砌筑面上应适量

洒水。砌筑加气砼砌块宜采用专用工具:铺灰铲、锯、钻、切割机等。
2、加气砼砌块墙的上下皮砌块的竖向灰缝应相互错开,相互错开长
度宜为300mm,并不小于150mm,如不能满足时,应在水平灰缝设置2
φ6的拉结钢筋或φ4钢筋网片,拉结钢筋或钢筋网片的长度不应小于
700mm。
3、加气砼砌块的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度
不应小于90%,竖向灰缝砂浆饱满度不应小于80%,水平灰缝厚度宜为
15mm,竖向灰缝宽度宜为20mm。砌筑时,砌块比剪力墙和梁退后15mm,
剪力墙和梁不抹灰,砌体抹灰后与剪力墙和梁平齐。
4、加气砼砌块墙的转角处应使纵横墙的砌块相互搭砌,隔皮砌块露
墙面,加气砼砌块墙的T字交接处应使横墙砌块隔皮露端面,并坐中于纵
向墙砌块。
5、加气砼砌块不得使用于下列部位:(1)建筑物室内地面标高以下
部位。(2)长期浸水或经常受干湿交替部位。(3)受化学环境侵蚀或高浓
度二氧化碳等环境。(4)砌块表面经常处于80℃以上的高温环境。
6、加气砼砌块墙上不得留设脚手架眼。
7、每一楼层内的砌块墙体应连续砌完,不留接槎,如必须留槎时,
应留斜槎或在门窗洞口侧边间断。
8、砌体门洞两边预埋木砖,一边三个,下边一个放在第三皮砖内或
200高砼防水层内,第二个放在门洞中部,第三个放在门上平下降300mm
处。
9、砌体砂浆应留置试块,每层至少留一组,每250m3砌体至少留一
组,一组六块。
10、砌体施工前,应先预制门窗过梁和带木砖的砼块,带木砖砼预制
尺寸为二种:300×300×170(高×长×宽),300×300×100(长×高×
宽),木砖应做防腐处理。门窗洞口<1.2m的过梁高90㎜,宽同墙宽度,
过梁长度为门窗洞宽+480mm,配筋为3φ8,构造钢筋φ6○a150,门窗洞
宽>1.2m<2.1m的过梁厚190mm,宽同墙宽度,长度为洞宽+740㎜,配
筋:下部3φ12主筋,上部2φ8主筋,箍筋φ6○a150,预制砼标号C20。
11、砌体施工时,门窗洞口宽度加宽10mm,门洞高度按建施高度留,
高度增加30mm。
12、加气砼砌块不应与其它块材混砌,镶砌时用同等级预制砼块。
13、加气砼砌块墙砌至接近梁、板底时,应留一定空隙,待墙体砌筑
完并应间隔7天后,再将其补砌挤紧。
14、隔墙顶接触梁、板底的部位应采用实心小砌块,斜砌楔紧,顶层
隔墙应离该处屋面板板底15mm,缝内采用1:3石灰砂浆或弹性腻子嵌
一、编制依据
页脚内容
3
塞。

15、砌筑时,墙面必须用原浆做勾缝处理,缺灰处应补浆压实,并宜
做成凹缝,凹进墙面3—5mm。
16、外墙门窗洞口留置时必须保证各楼层上下一致。
17、砌筑时,砖缝<50mm时用砂浆填补,50≤砖缝≤100的砖缝用
细石砼填补,>100的砖缝用切割机切割加气砼块填补。
18、墙面抹灰时,砌块与梁、剪力墙接触部位应铺钉钢丝网,压缝宽
度一边300mm,用射钉枪固定。墙面没有钢丝网的部位,应先采用有机
胶体拌制的水泥浆或界面剂等材料满涂后,方可进行抹灰施工。墙面抹灰
应分层进行,总厚度宜为15~20mm。
19、砌块的施工顺序为分段至上而下,即从每段的最上一层开始往下
进行砌筑,以防止下层梁承受上层以上的墙重。
20、砌体的质量允许偏差:
轴线位移:10mm 垂直度:5mm
表面平整度:8mm 门窗洞口高宽:±5mm
外墙上下窗口偏移:20mm
五、 砌体工程安全技术:
1、进入施工现场必须戴安全帽,砌筑前必须检查操作环境是否符合
安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否
齐全,经检查符合要求后方可施工。
2、墙身砌体高度超过地平1.2m以上时,应搭设脚手架,在一层以上
或超过4m时,采用里脚手架必须支搭安全网,采用外脚手架应设护身栏
杆和挡脚板后方可砌筑。
3、脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖
(300高砌块堆放一层),同一块脚手板上的操作人员不应超过二人。
4、在楼层施工时,堆放机具、砌块等物品不得超过使用荷载
(200kg/m2)。
5、砌块打断时应面向内打,防止碎砖跳出伤人。
6、用起重机吊砖时要用砖笼,吊砂浆的料斗不能装得过满。吊杆回
转范围内不得有人停留,吊件落到料台时,砌筑人员要暂停操作,并避开
一边。
7、不准站在墙体上划缝、吊线。
8、不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰倒塌
或上砌块时失手掉下造成安全事故。
9、已经就位的砌块必须立即进行竖缝灌浆,对稳定性较差的隔墙、
窗间墙和挑出墙面较多的部位,应加临时支撑,以保证其稳定性。
