施工管理及生活营地布置(大坝)
大坝铺盖施工方案(3篇)

第1篇一、工程概况大坝铺盖工程作为水利工程的重要组成部分,其主要作用是防止渗漏、稳定边坡、保护坝基,确保大坝的安全运行。
本施工方案针对某大型水利枢纽工程的大坝铺盖施工进行详细规划。
二、施工依据1. 《水利水电工程大坝施工规范》2. 《水利水电工程设计规范》3. 工程设计图纸及相关资料4. 施工现场实际情况三、施工内容1. 铺盖材料准备2. 铺盖基础处理3. 铺盖施工4. 铺盖接缝处理5. 铺盖质量检测与验收四、施工准备1. 人员准备- 组织施工队伍,明确施工人员职责。
- 对施工人员进行技术培训和安全教育。
2. 材料准备- 采购符合设计要求的铺盖材料,如土工布、土工网等。
- 准备施工工具和设备,如挖掘机、推土机、平板振动器等。
3. 施工设备准备- 检查施工设备,确保其性能良好。
- 准备备用设备,以应对突发情况。
4. 施工场地准备- 清理施工场地,确保施工环境安全。
- 设置施工标志,确保施工区域清晰可见。
五、施工方法1. 铺盖材料准备- 根据设计要求,选择合适的铺盖材料。
- 对铺盖材料进行检验,确保其质量符合规范要求。
2. 铺盖基础处理- 清除基础表面的杂物和松散土层。
- 对基础表面进行平整处理,确保表面平整度符合要求。
- 对基础表面进行压实,确保其密实度。
3. 铺盖施工- 按照设计图纸,将铺盖材料铺设在基础表面。
- 使用平板振动器对铺盖材料进行压实,确保其密实度。
- 铺盖材料之间的搭接宽度应符合设计要求。
4. 铺盖接缝处理- 对铺盖材料接缝进行处理,确保接缝处密封良好。
- 使用专用密封材料对接缝进行填充。
5. 铺盖质量检测与验收- 对铺盖材料进行抽样检测,确保其质量符合规范要求。
- 对铺盖施工质量进行现场检查,确保施工质量符合设计要求。
- 验收合格后,进行后续施工。
六、施工进度安排1. 前期准备阶段- 人员、材料、设备准备:1周- 施工场地准备:1周2. 铺盖施工阶段- 铺盖基础处理:2周- 铺盖施工:3周- 铺盖接缝处理:1周3. 质量检测与验收阶段- 质量检测:1周- 验收:1周七、施工质量控制1. 材料质量控制- 严格按照设计要求选择铺盖材料,确保材料质量符合规范要求。
大坝施工现场卫生管理总结

大坝施工现场卫生管理总结在大坝施工现场,卫生管理是确保施工环境整洁、工人健康的重要任务。
本文将对大坝施工现场卫生管理进行总结,从合理规划布局、定期清洁消毒、垃圾分类处理、健康宣教等多个方面进行探讨。
一、合理规划布局要保证大坝施工现场的卫生管理,首先需要合理规划和布局。
施工现场的布局应按照清洁、有序、便捷的原则来设计。
例如,建立合适的通道和通风设施,确保工人能够方便地流动和通风,减少污染的产生和传播。
此外,合理划定施工区域和生活区域,避免交叉污染。
二、定期清洁消毒大坝施工现场的卫生管理需要定期进行清洁消毒。
首先,要保持施工现场的清洁。
定期清扫地面、墙壁等易积尘的地方,清除杂物和垃圾。
其次,对施工设备、工具和周边设施进行清洁和消毒,保持其干净卫生。
最后,定期检查和清理雨水管道和化粪池,防止积水和异味的滋生。
这样可以减少细菌、病毒等病原体的传播,提高工人的工作环境。
三、垃圾分类处理正确的垃圾分类处理是大坝施工现场卫生管理的重要环节。
施工现场会产生各种废弃物,如砂石、建筑垃圾、废旧设备等。
这些垃圾应当按照不同的类别进行分类处理,比如可回收垃圾、有害垃圾和普通垃圾。
合理设置垃圾桶和垃圾箱,并在显眼的位置设置分类标识,引导工人按照分类准则进行垃圾投放。
定期清理和收集垃圾,进行环保处理,防止垃圾的滋生和堆积。
四、健康宣教在大坝施工现场的卫生管理中,健康宣教起着重要的作用。
施工单位应当加强对工人的健康教育和培训,提高工人的卫生意识和自我保护能力。
宣传工人个人卫生常识,指导正确的洗手、消毒等操作,加强对传染病的预防和控制知识的宣传。
此外,要定期组织职业病防护培训,使工人了解职业病的预防和保护知识,减少职业病的发生。
综上所述,大坝施工现场卫生管理是确保施工环境整洁、工人健康的重要任务。
合理规划布局、定期清洁消毒、垃圾分类处理和健康宣教是大坝施工现场卫生管理的几个关键环节。
通过加强卫生管理,可以提高工人的工作环境,保证施工质量和工人健康,促进大坝施工工作的顺利进行。
大坝专项施工方案

一、工程概述本大坝工程位于我国某地区,工程规模为XX万立方米,坝高XX米,坝长XX米。
主要功能为防洪、发电、灌溉等。
本方案针对大坝的专项施工,确保工程质量和施工进度。
二、施工组织设计1. 施工队伍:成立专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
2. 施工进度计划:制定详细的施工进度计划,明确各阶段的时间节点和工作内容。
3. 施工工艺:采用先进的施工工艺,确保施工质量和进度。
三、施工场地规划1. 施工道路:规划施工道路,确保施工车辆、人员及物资的畅通。
2. 料场:根据工程需求,合理规划料场,确保原材料供应充足。
3. 拌合站:设立拌合站,确保混凝土、砂浆等材料的质量和供应。
4. 施工营地:设立施工营地,为施工人员提供住宿、餐饮等保障。
四、施工方案1. 基础处理:对坝基进行开挖、清基、固结处理,确保坝基稳定。
2. 坝体填筑:采用分层填筑、碾压、振动压实等工艺,确保坝体密实度。
3. 坝体防渗:采用防渗材料,对坝体进行防渗处理,提高坝体防渗性能。
4. 坝体排水:设置排水设施,确保坝体内部水流畅通,防止渗流。
5. 混凝土施工:采用门塔机、塔带机等设备进行混凝土浇筑,确保浇筑质量。
6. 钢筋施工:采用绑扎、焊接等工艺进行钢筋施工,确保钢筋位置准确。
7. 金结安装:采用吊装、焊接等工艺进行金结安装,确保安装质量。
8. 施工缝处理:对施工缝进行凿毛、清洗、刷浆等处理,确保缝面质量。
五、质量控制与安全管理1. 质量控制:严格执行国家相关标准和规范,确保工程质量。
2. 安全管理:加强施工安全管理,严格执行安全生产责任制,确保施工安全。
3. 环境保护:制定环境保护措施,减少施工对周边环境的影响。
六、施工进度计划1. 施工准备阶段:完成施工队伍组建、施工场地规划、材料设备采购等工作。
2. 基础处理阶段:完成坝基开挖、清基、固结等工作。
3. 坝体填筑阶段:完成坝体填筑、防渗、排水等工作。
4. 混凝土施工阶段:完成混凝土浇筑、钢筋施工、金结安装等工作。
营地施工方案

大渡河枕头坝一级水电站大坝及发电厂房工程施工(合同编号:ZTB-SG-2011-002)710营地场地扩充方案批准:李红伟审查:李红伟校核:徐晓峰编制:高文甫中国水利水电第三工程局有限公司枕头坝工程施工局二0一一年十一月九日710营地场地扩充方案1.工程概况依据招标文件,710平台是业主为我单位提供的1#施工场地,总面积为23600 m2,其中上游场地面积14500 m2,下游场地面积为9100 m2。
场地下游侧为我方规划建设的辅助设施,主要包括:物资部仓库、大型机械设备停放场、金结制作及预拼装厂等;场地上游侧为我方规划建设的办公及生活营地。
在施工高峰期我单位投入人员约1500人,按照710营地规划布置图,710平台上游场地只能满足860人居住,与计划的1500人相差甚远。
因此需对710平台上游场地靠河侧进行扩充,扩充后上游场地面积为20665 m2,扩充后道路占3950m2,扩充区域可解决约150人居住(2465 m2)。
扩充时对上游场地内侧大面平均下挖50cm,用于填筑外侧扩充部位。
工程量以填筑完成后测量收方为准。
2.施工布置710平台场地扩充主要使用开挖及填筑设备,包括液压反铲、推土机、自卸汽车及振动碾。
3.施工程序及方法3.1施工程序测量放线控制高程—液压反铲下挖并装车—自卸汽车卸车填筑—推土机平料—振动碾碾压—下一循环。
振动碾每填筑80~100cm厚时碾压6~8遍。
3.2施工方法经过对外侧回填部位现场实测,外侧扩充部位需回填石渣约10000 m3,对710平台上游侧大面平均下挖50cm,可满足石渣回填量。
液压反铲按照测量控制高程对710平台大面下挖并装车,自卸汽车运渣至平台外侧扩充部位卸车,推土机平料,铺料厚度达到80~100cm时振动碾碾压密实,在开挖过程中,按照实际需要对已开挖面测量进行检查,推土机对已开挖面进行整平,振动碾碾压密实,分块进行临建设施的建设。
4.进度计划按照业主计划,710平台上游侧场地分块逐步提供给我单位,每提供一块我单位及时平整一块,加快临建设施的建设,710外侧回填计划于2011年11月20日完成。

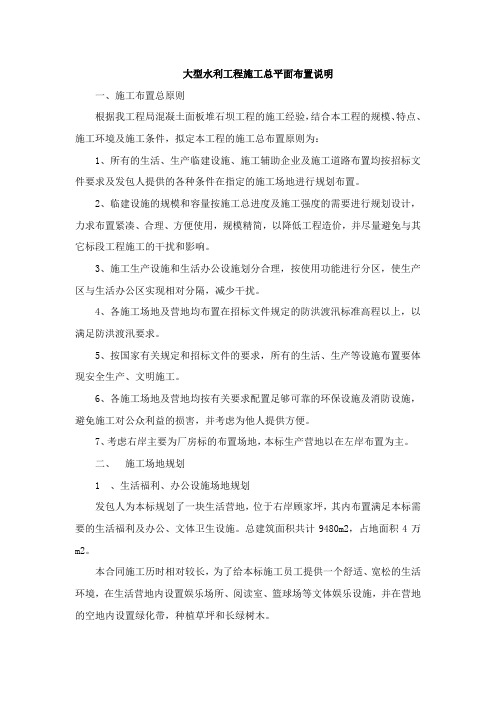

大型水利工程施工总平面布置说明

大型水利工程施工总平面布置说明一、施工布置总原则根据我工程局混凝土面板堆石坝工程的施工经验,结合本工程的规模、特点、施工环境及施工条件,拟定本工程的施工总布置原则为:1、所有的生活、生产临建设施、施工辅助企业及施工道路布置均按招标文件要求及发包人提供的各种条件在指定的施工场地进行规划布置。
2、临建设施的规模和容量按施工总进度及施工强度的需要进行规划设计,力求布置紧凑、合理、方便使用,规模精简,以降低工程造价,并尽量避免与其它标段工程施工的干扰和影响。
3、施工生产设施和生活办公设施划分合理,按使用功能进行分区,使生产区与生活办公区实现相对分隔,减少干扰。
4、各施工场地及营地均布置在招标文件规定的防洪渡汛标准高程以上,以满足防洪渡汛要求。
5、按国家有关规定和招标文件的要求,所有的生活、生产等设施布置要体现安全生产、文明施工。
6、各施工场地及营地均按有关要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害,并考虑为他人提供方便。
7、考虑右岸主要为厂房标的布置场地,本标生产营地以在左岸布置为主。
二、施工场地规划1 、生活福利、办公设施场地规划发包人为本标规划了一块生活营地,位于右岸顾家坪,其内布置满足本标需要的生活福利及办公、文体卫生设施。
总建筑面积共计9480m2,占地面积4万m2。
本合同施工历时相对较长,为了给本标施工员工提供一个舒适、宽松的生活环境,在生活营地内设置娱乐场所、阅读室、篮球场等文体娱乐设施,并在营地的空地内设置绿化带,种植草坪和长绿树木。
2、生产辅助企业场地规划发包人在柳树淌为本标规划了三块施工场地,其中1#施工场地占地面积3.54万m2,其内布置施工机械修理厂及设备停放场、汽车修配厂及停车场,建筑面积共计3280m2;2#施工场地占地面积1.09万m2,其内布置钢筋加工厂、木材加工厂、金结拼装场,建筑面积共计2120m2;3#施工场地占地面积0.52万m2,其内布置中心仓库,建筑面积共500m2。
水电站大坝工程施工总布置方案

水电站大坝工程施工总布置方案1.1 施工总布置特点(1)某电站已开工较长时间,前期设施完善,交通系统、生活营地、施工设施区场地、供料及吊物平台、砂石加工系统和混凝土拌和系统均已基本形成,施工布置的总体条件较好。
(2)坝肩开挖边坡陡峭,根据施工需要,坝肩、边坡及坝顶平台需布置部分生产设施,布置干扰较大。
施工场地狭窄,部分生产设施(如冷水站)需采用移动结构。
(3)部分施工设施区距施工现场较远,如布置在420沟中部和下游侧的钢衬加工厂和金结加工厂距大坝超过6km。
设施区较为分散,统一管理有一定难度。
1.2 施工布置原则根据招标文件和左岸现有的场地条件,结合场内场外交通线路,分区规划,按紧凑实用、施工方便、经济合理、节约用地的原则布置。
(1)充分利用业主提供的场地及设施,结合自有条件和施工要求,本着利于生产,方便生活,易于管理的原则进行布置。
(2)施工布置做到能充分发挥施工工厂设备的生产能力,满足施工总进度和施工高峰强度的要求。
(3)在满足施工强度的前提下,尽可能缩小各生产辅助设施规模,减少建筑面积和占地面积。
(4)主要施工企业力求集中布置,设置排水系统,满足场内排水要求。
(5)各施工场地及营地均按要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害,并考虑为其它承包人提供方便。
1.3 施工场地规划根据招标文件,业主提供六个施工设施区,即左岸上游左-Ⅳ渣场公路附近、左岸上游回头弯、左-0号弃渣场顶部,左岸上游存渣场、420沟中部和420沟下游侧(靠近油库方向)。
该六块场地特性见表4-1,主要生产设施均集中布置在这六块场地内。
表4-1 发包人提供的施工设施区特性表另根据大坝施工需要,在左岸中线公路与坝肩下游结合处布置制浆站和供风站。
在左岸坝肩边坡布置前方值班室、浆液中转站及可移动的组装模块式冷水站等。
(1)左岸上游左-Ⅳ渣场公路附近施工设施工区位于左岸上游1470m高程,占地面积约7500m2。
水库大坝施工方案及流程
水库大坝施工方案及流程
前期准备阶段:确定施工目标,制定施工计划,组织施工队伍,准备施工机械设备,采购建筑材料。
基坑开挖阶段:进行地质勘察,确定基坑开挖的位置和形状,选用适当的挖掘机进行基坑开挖。
坝体施工阶段:根据设计要求和施工计划,进行混凝土浇筑,布置钢筋,控制混凝土浇筑的速度和厚度。
辅助工程阶段:设置安全监控系统,进行排水系统建设,建设导流通道,安装监测仪器。
施工安全与环保:制定安全管理制度,提供必要的防护措施、安全培训和消防设备,遵守环境保护法规,控制施工过程中的噪音、粉尘等污染物的排放。
总结与完工验收:总结施工过程中的经验和教训,提出改进措施,按照设计要求和相关规范进行施工质量验收。
水坝工程的施工方案(3篇)
第1篇一、工程概况本工程位于某河流上游,是一座以防洪、发电、灌溉、供水为主,兼顾旅游等综合利用的大(2)型水利枢纽工程。
工程主要由拦河大坝、溢洪道、发电厂房、引水隧洞、灌溉渠等组成。
坝址以上集水面积×××平方公里,总库容×××亿立方米。
二、施工组织设计1. 施工组织原则(1)科学规划,合理布局,确保工程质量和安全。
(2)以人为本,注重环保,实现绿色施工。
(3)合理配置资源,提高施工效率。
(4)加强管理,降低成本,提高经济效益。
2. 施工组织机构(1)成立项目法人,负责工程建设的全过程。
(2)设立项目管理部,负责工程项目的施工、监理、设计等工作。
(3)设立质量、安全、环保、财务等专项管理部门。
3. 施工进度安排(1)施工准备阶段:预计时间为××个月。
(2)主体工程阶段:预计时间为××个月。
(3)附属工程阶段:预计时间为××个月。
(4)竣工验收阶段:预计时间为××个月。
三、施工方案1. 拦河大坝施工(1)大坝基础处理:采用爆破、开挖、灌浆等工艺进行基础处理。
(2)大坝主体施工:采用混凝土浇筑、模板支护、钢筋绑扎等工艺进行施工。
(3)大坝防渗处理:采用水泥土防渗墙、灌浆等工艺进行防渗处理。
2. 溢洪道施工(1)溢洪道基础处理:采用爆破、开挖、灌浆等工艺进行基础处理。
(2)溢洪道主体施工:采用混凝土浇筑、模板支护、钢筋绑扎等工艺进行施工。
(3)溢洪道启闭机安装:采用吊装、安装、调试等工艺进行安装。
3. 发电厂房施工(1)发电厂房基础处理:采用爆破、开挖、灌浆等工艺进行基础处理。
(2)发电厂房主体施工:采用混凝土浇筑、模板支护、钢筋绑扎等工艺进行施工。
(3)发电机组安装:采用吊装、安装、调试等工艺进行安装。
4. 引水隧洞施工(1)隧洞开挖:采用钻爆、爆破等工艺进行开挖。
大坝施工方案
大坝施工方案介绍本文档旨在提供一份完整的大坝施工方案,包括施工前的准备工作、施工过程中的步骤和安全管理措施等内容。
通过这份方案,施工人员可以了解到大坝施工的具体要求和流程,从而确保施工的顺利进行。
施工前准备在进行大坝施工之前,需要完成以下几项准备工作:1.工程勘察:对施工区域进行细致的勘察,包括地质、地形等方面的调查,以确定施工的可行性和安全性。
2.设计方案:根据勘察结果进行施工方案的设计,包括大坝的结构、尺寸等参数的确定。
3.材料采购:根据设计方案确定所需的材料,并进行采购。
4.施工队伍组建:组建专业的施工队伍,包括工程师、技术人员、施工工人等。
5.施工设备准备:根据施工方案确定所需的施工设备,并进行准备工作。
施工过程大坝的施工可分为以下几个步骤:1.土地平整:在施工区域进行土地平整工作,确保施工的基础平整牢固。
2.基础施工:根据设计方案进行大坝的基础施工,包括地基处理、基础混凝土浇筑等工作。
3.坝体施工:根据设计方案进行大坝坝体的施工,包括坝体表面的加固、护坡工作等。
4.导流施工:在坝体施工过程中,需要进行导流施工,确保施工区域的水流得到合理的引导。
5.溢洪道施工:根据设计方案进行溢洪道的施工,确保大坝在降雨等恶劣天气条件下具备排水能力。
6.支撑系统施工:根据设计方案进行支撑系统的施工,包括坝体的支撑、固化等工作。
7.完工验收:完成施工后,进行完工验收,确保大坝的质量和安全性达到要求。
安全管理措施为确保大坝施工的安全性,需要采取以下安全管理措施:1.安全培训:对施工人员进行安全知识的培训,提高安全意识。
2.安全设施:在施工现场设置必要的安全设施,如防护网、标示牌等。
3.防火措施:根据施工区域的具体情况,采取防火措施,防止火灾事故的发生。
4.安全检查:定期进行安全检查,及时排除潜在的安全隐患。
5.应急预案:制定应急预案,确保在突发情况下能够及时处置和疏散。
结论大坝施工是一项复杂而重要的工程,需要进行周密的准备和实施。
大坝填筑施工管理措施及冬雨季填筑施工措施
大坝填筑施工管理措施及冬雨季填筑施工措施发布时间:2023-02-22T08:07:45.719Z 来源:《工程管理前沿》2022年19期作者:吕德兰徐波[导读] 水利水电工程建设中,大坝工程填筑是一项非常复杂的任务,吕德兰,徐波勐海县勐满镇农业综合服务中心,云南西双版纳,666206摘要:水利水电工程建设中,大坝工程填筑是一项非常复杂的任务,也是水利水电工程的重中之重,所以加强对其管理是关键重要决策之一。
文中在分析了大坝填筑经常出现问题的基础上,针对性的提出几点建设性意见,并且对冬雨季建筑的相关措施做了重点的分析,说明了填筑料和施工安排以及技术条件对整个工程有重要的制约作用。
关键词:大坝工程;填筑施工;措施0 引言目前,我国大坝填筑工程施工是一项具有复杂技术的经济活动,是一套工程的完整系统不可缺少的重要环节。
经过分析总结出其具有流动性强、协作性高、周期长、受外界干扰及自然因素影响大等特点,要想更好的管理大坝填筑巩施工,就要从特性出发,认真研究其具备的特点,结合科学技术以及实践状况,制定相关的解决措施,是必不可少的条件[1]。
同时涉及到众多的社会主体和多变的自然因素,虽然这些因素看起来对大坝填筑不是特别重要,但是会间接地影响其工作效率,会受到物质、技术条件的制约。
1 大坝填筑施工的成本管理1.1 编制工程预算书编制工程预算书是对整个施工大概情况的了解,首先应当对施工程序有简略的概括,各项有关大坝填筑的部门都要编订在程序中,而且注重明细部位的处理,这是不容忽视的关键问题。
其次,对施工生产制定标准成本,有利于在整个施工过程中,为成本控制提供重要的依据。
最后,在修改原预算书制定的内容时,对更改的问题要进行实地的考察,根据实际情况对核实有关的数据之后再修改,始终保持施工预算的可依据性和指导性[2]。
1.2 计算书及施工组织计划实施成本控制是一项动态的管理,此环节的完善与否体现在各个施工环节中,这就要求依据施工预算书做好大坝的填筑,比如对所用原材料的控制,保证购进的水泥、钢筋、油料等主要材料,由项目部技术人员来采购,其采购员要有专业的知识,可以自己做出对需要购买的材料判断,根据进度及实际工作量提出材料需求计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工管理及生活营地布置
按照统筹安排、合理布置的原则,在业主提供的征用场地内布置
施工管理及生活营地,本标施工管理及生活营地的总建筑面积为
800m2。(附:施工总平面布置图)
1.生活设施布置
按照统筹安排、合理布置的原则,按照施工现场踏勘情况,生活
区拟建在大坝顺流左岸的空地上,设置职工住房共200m2,包括生活
用水、电、食堂及配套设施等。
2.生产设施布置
(1)砂石料堆料场
砂石料堆放场设在大坝顺流左岸空地拌和站附近,,占地面积150
m2/个。
(2)仓贮系统
1)水泥库:水泥为袋装水泥,水泥库设在大坝顺流左岸空地拌
和站附近。
2)炸药、雷管库:炸药仓库设置在距生活区满足安全要求、便
于管理的地方。
3)综合仓库为满足本标段施工需要,除在各专项加工厂内设置
的备用仓库外,在辅助厂区内设置专用综合仓库。
(3)试验室
主要承担本工程全部混凝土及其粘土、砂石骨料、水泥等材料的
质量检测、检验工作,完成混凝土配合比设计,对混凝土质量进行控
制和检测,并按时提交各项试验成果及检测报告。
(4)钢筋加工厂
钢筋加工厂布置在大坝顺流左岸的空地上,占地面积80m2。设钢
筋原材料堆放区,钢筋加工半成品堆放区及厂房区,厂房区内设有值
班室、工具房加工车间。
钢筋加工生产应根据工程进度情况,提前加工,均衡生产,以减
小日生产强度及人工用量。
(5)模板(钢模、木模)加工厂
模板加工厂布置在大坝顺流左岸的空地上,设有钢模堆放区、木
材堆放区和厂房区。厂房区内设有值班室、工具房、防火设施及加工
车间。根据各施工部位模板计划和设计规格与数量,以及施工高峰期
增加的模板数量,提前加工,并承担常规生产过程中变形、缺损钢、
木模板的校正、修复处理。
(6)混凝土、砂浆搅拌站
混凝土、砂浆搅拌站布置在大坝顺流左岸的空地上,占地面积
80m2。拌和站、水泥仓库及砂石料堆放场,布置在同一区域,集中进
行半成品加工。
(7)弃渣场布置及管理
根据招标文件要求,按业主要求选定弃渣场。
(1)派专人负责弃渣场的管理。我项目部将派人负责指挥运渣
车辆按要求弃碴,指挥碴场的平整和碴场的道路修筑,指挥维护人员
做好碴场排水,在监理工程师的协调下,统一管理碴场各方面的工作。
(2)弃碴场的植被按要求进行清理,清理的植被按监理工程师
的要求处理堆放。
(3)严格按施工图纸或监理工程师的指示,按规定的填碴时间、
填碴方式、堆碴要求填筑,并及时做好坡面保护和表面排水。
3.施工道路布置
(1)布置原则和依据
1)招标文件
2)现场地形及周边环境。
3)本合同项目施工总布置需要,主体工程施工需要,运输要求
及强度,运输设备配置等。
4)充分利用业主提供的场内、外交通。
5)满足本合同工程施工要求。
(2)业主提供的场内、外交通道路
现在简易公路直接到达库区,再通过修建临时施工便道,工程所
需的外来材料、设备均可运输至坝址,对外交通条件较好。
(3)新建临时施工道路规划
除充分利用原有公路和业主提供的道路外,根据招标文件相关内
容,新建临时施工便道进场后合理布置,临时道路宽4~6m,均采用
泥结石路面。
(4)道路的维护
在合同实施期间,我们将派专人,配置专用设备负责管理、维修
和养护好道路,做好路基和路面的排水设施,进行路面的洒水除尘,
搞好与当地居民及其它承包商之间的关系。且这些道路将免费提供给
业主、监理工程师及经监理工程师批准的其它承包人使用
4. 施工风、水、电及通讯系统布置
(1)供风系统
按照施工平面布置图的要求在竖井段、隧洞进出口段附近各设置
一个供风站,每个供风站安装1台3.5m3空压机。在隧洞进、出口处
各设置一台轴流式通风机,隧洞开挖长度不大,洞内通风用轴流式通
风机可满足通风要求。
(2)供水系统
为保证施工期间用水,结合水库库区实际地形条件,拟在大坝左
右坝肩各设供水池一个,其中左坝肩水池蓄水量80 m3供生活区用水,
右坝肩水池蓄水量150 m3供施工用水,用高扬程离心式水泵提水至水
池,经水池下水管道引送至各用水系统点,用水量利用各型闸阀控制。
(3)施工(生活)用电
发包人提供10KV电源线路引到施工现场,作为本合同项目的高
压电源接引点,施工供电拟从10KV电源联接点引输电线路供本工程
施工、生产和生活用电。安装100KVA变压器一台,施工(生活)用
电就地搭火进线。
(4)通讯系统
安装1门程控电话(带传真机)作为对外联络用。配置4对对讲
机以确保工区内联络。此外,项目部领导及各部门负责人均配备移动
电话,以方便联系。
5.其他设施
(1)消防设施
本合同项目实施时,除利用当地政府及业主的消防系统外,拟将
在仓库、施工辅助企业区、空压站、备用发电机房、办公生活区等配
备适量的干粉及泡沫灭火器和砂箱;重要场所还将设置警示装置等,
并确保消防水源充足、供水系统和消防通道畅通。
(2)各种信号的设置
我单位将在工区内设置一切必要的信号装置,这些信号包括(但
不限于):
1)标准道路信号;
2)报警信号;
3)危险信号;
4)控制信号;
5)安全信号;
6)指示信号。
我单位负责维护和保护施工区内自设或业主设置的所有信号装置及
标志,且按业主及工程师的指示,补充或更换失效的信号装置。
