高速公路重建项目小型预制构件施工方案
高速公路小型预制构件施工组织设计

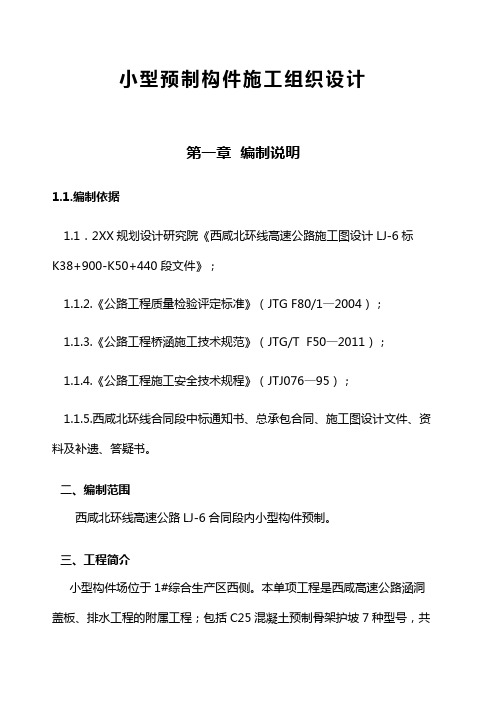

小型预制构件施工组织设计第一章编制说明1.1.编制依据1.1.2XX规划设计研究院《西咸北环线高速公路施工图设计LJ-6标K38+900-K50+440段文件》;1.1.2.《公路工程质量检验评定标准》(JTG F80/1—2004);1.1.3.《公路工程桥涵施工技术规范》(JTG/T F50—2011);1.1.4.《公路工程施工安全技术规程》(JTJ076—95);1.1.5.西咸北环线合同段中标通知书、总承包合同、施工图设计文件、资料及补遗、答疑书。
二、编制范围西咸北环线高速公路LJ-6合同段内小型构件预制。
三、工程简介小型构件场位于1#综合生产区西侧。
本单项工程是西咸高速公路涵洞盖板、排水工程的附属工程;包括C25混凝土预制骨架护坡7种型号,共计122107块,521.04m3;预制边沟板C25混凝土预制块169641块,5159.05m3;预制C25路堑边沟盖板11392块;预制C25 1-2m米涵洞盖板1918块,1230.65 m3;四、施工准备4.1技术准备4.1.1组织有施工经验的管理人员和专业队伍参与施工管理,正式施工前对所有参加管理、施工人员进行安全、技术交底培训,使他们对施工工艺有一个全面系统的认识。
4.1.2对进场设备必须进行调试和检查,仪器、仪表等必须进行检验和标定。
4.2人员准备本次施工成立以项目经理为总负责的质量、安全管理领导小组,下设质检组、技术组、安全组、保障组、机械组,计划投入人力(含施工队各工班) 20人。
项目主要管理人员分工表4.3机械、设备准备主要机械设备表序号名称型号数量性能备注2 锅炉0.5吨 1 良好3 罐车8方4 良好4 振捣棒 6 良好五、小型构件预制及存放措施为确保施工质量,所有小型预制构件全部在小型构件预制厂集中预制、集中养护、集中存放,再运输车运至现场施工。
5.1、小型预制构件预制5.1.1小型预制构件集中在施工平台上预制,施工平台严格抄平,确保模板地面平整。
小型构件预制施工方案

小型构件预制施工方案1. 引言•为了提高施工效率、减少施工现场的噪音和污染,并实现工期缩短和成本控制,小型构件预制成为了一种常见的施工方式。
•本文将介绍小型构件预制施工方案,包括材料选择、制作流程、施工要点和注意事项等内容。
2. 材料选择•预制构件的材料选择需要根据具体的使用环境和构件设计要求进行综合考虑。
•常见的预制构件材料包括混凝土、钢筋、木材等。
根据具体的工程需要,也可以选择其他材料。
3. 制作流程3.1. 预制构件设计•首先,需要根据工程设计图纸,对预制构件进行详细的设计,并确定构件的尺寸、形状和配筋等参数。
•设计阶段需要考虑构件的强度、稳定性、耐久性等要求,以确保预制构件在使用过程中能够满足工程的需求。
3.2. 材料准备•在制作预制构件之前,需要准备好所需的材料,包括混凝土、钢筋、木材等。
确保材料的质量和规格符合设计要求。
3.3. 模具制作•根据预制构件的尺寸和形状,制作相应的模具。
模具的制作需要保证模板的齐全、光洁、无毛刺,并且能够保持稳定的尺寸和形状。
3.4. 构件浇筑•构件浇筑时,需要按照设计要求将混凝土、钢筋等材料倒入模具中,并采取相应的措施确保混凝土的均匀性和密实性。
•在浇筑过程中,需要及时排除空气和水分,避免混凝土出现空洞、裂缝等质量问题。
3.5. 养护处理•构件浇筑完成后,需要对其进行养护处理,以确保混凝土的强度和稳定性能得到充分发挥。
•养护处理包括及时刷水、覆盖保湿膜、定期湿润养护等措施,具体方法根据混凝土的种类和工程要求而定。
4. 施工要点和注意事项•在进行小型构件预制施工时,需要注意以下要点和事项: ### 4.1. 安全问题•在施工过程中,需要严格遵守安全操作规程,佩戴好相关的安全防护用具,确保施工人员的人身安全。
•预制构件需要在安全的场地进行制作和浇筑,并注意防止构件的倾倒和坠落等危险情况。
4.2. 工程质量•施工过程中需要保证预制构件的工程质量,包括混凝土的强度、钢筋的布置和连接等。
小型预制件施工方案

1、 编制依据 1、改扩建连霍高速洛阳至三门峡(豫陕界)段改扩建工程TJ-29标合
同段施工图纸、招标文件、施工合同及相关参考数据。 2、国家或交通部现行公路工程施工技术规范、验收标准等。 3、我单位拥有的施工技术水平、机械设备能力和同类工程的施工经
验。 4、连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程TJ-29标合同
(2)拆模时根据不同的预制块制作专用的脱模器,拆模时应注意轻 取轻放,避免造成预制块件边角、棱角的破损。如有边角、棱角现象, 将该预制块存放到报废区。
(3)拆模后人工对模具进行清理,首先放在浓度为20%的盐酸中清 洗,再用清水清洗、待晾干后用干毛巾擦干净分层堆放。 8、养生
(1)拆模的预制块件可放置养生区进行堆放养生,并要堆放整齐, 避免碰撞。
现象,杜绝构件在拆模或搬运过程中出现损坏棱角的现象。 3、质量检验标准 小型预制构件质量检验标准见表三项次
项次 1 2
3
检查项目
小型预制构件质量检验标准
表三
规定值或允许偏 检查方法和频率 差
混凝土强度
在合格标准内
按附录D检查
断面尺寸 ≤80 (mm) 〉80
±5
尺量: 按构件
±10
2处 总数的
30%
(2)开启电源,启动振动台,人工将拌制好的混凝土铲入模板内, 混凝土浇灌分层上料,震动台不停震动,待混凝土灌满砼后震动到上表 面没有汽泡溢出,方可停止震动,并收光砼平面。混凝土入模量根据预 制块件计算用量确定,但不能超出模板的外延。
(3)振动台持续振动,待混凝土灌满砼后震动到上表面没有汽泡溢 出,并收光砼平面搬走该预制件,形成流水施工。
人员及机械设备配备情况分别见表一及表二。 4、 材料准备 1、 水泥:河南三门峡崤山PO.42.5和P.C42.5号普通硅酸盐水泥。 2、 砂:质量符合II类砂的要求,采用灵宝故县,含泥量不大于2%,细度模 数不小于2.6。
高速公路第合同段小箱梁预制施工方案

高速公路第合同段小箱梁预制施工方案前言本文档旨在制定高速公路第合同段小箱梁预制施工方案,为小箱梁预制施工提供可行性与参考依据。
施工背景高速公路第合同段的建设是为了满足区域交通需求,提高交通运输效率。
本次施工中,预计需要完成小箱梁的预制施工。
施工环境小箱梁预制施工的环境包含以下因素:•温度:施工温度需要在5~35℃之间,如出现极端高温或低温情况,需要进行调整。
•湿度:施工环境湿度需要低于85%,这有利于混凝土的固化。
•空气质量:施工现场应保证良好的通风和通气条件,防止有毒有害气体对人身健康的影响。
•噪音:施工噪音需要符合国家标准,避免对周边居民和环境造成不良影响。
工艺流程小箱梁预制施工包括以下工艺流程:1. 预制立模根据小箱梁的设计图纸,立起模板,保证模板的水平度和垂直度。
2. 钢筋加工在预制立好的模板内部加工钢筋,采用机械制造或手工加工的方式,在横向和纵向方向上穿过模板加固小箱梁。
3. 浇注混凝土将经过加工的钢筋固定在模板上,浇注混凝土,混凝土的配合比需满足设计要求。
4. 养护待混凝土凝固后,需要对小箱梁进行养护,保持适宜的湿度,促进混凝土的强度和稳定性。
5. 拆模经过养护后,可以拆除模板,将预制好的小箱梁取出,并进行安装和拼装。
安全注意事项在小箱梁预制施工中,需要注意以下安全问题:•严格遵守安全生产规定,穿戴安全防护装备。
•保证机械设备的使用安全,防止发生意外事故。
•加密现场监管,防止项目施工过程中的疏漏。
•加强质量检验,防止出现施工质量不合格和故障。
•保持施工组织和协调,确保施工规范、有序进行。
结束语本文档详细介绍了高速公路第合同段小箱梁预制施工方案,为项目的顺利开展提供指导和参考。
同时,希望施工过程中各方能够加强沟通和协作,确保项目的圆满完成。
高等级公路小型预制构件施工工法(2)

高等级公路小型预制构件施工工法高等级公路小型预制构件施工工法一、前言随着城市化进程的不断推进和交通运输需求的增加,高等级公路建设正在如火如荼地进行。
作为高等级公路建设的关键环节之一,施工工法的选择和运用对项目的成功实施至关重要。
本文将介绍一种适用于高等级公路建设的小型预制构件施工工法,该工法具有较高的工程实用性和经济性。
二、工法特点小型预制构件施工工法是一种将构件在工厂进行预制,然后在现场进行组装的施工方式。
相比于传统的现场浇筑和搭建模板的施工方法,小型预制构件施工工法具有以下几个特点:1.提高施工速度:预制构件可以在工厂进行批量生产,减少现场施工时间和人力成本。
2.保证施工质量:预制构件可以在受控环境中进行加工,具有较高的质量稳定性和一致性。
3.降低施工风险:由于预制构件的准备工作在工厂进行,减少了现场工作的安全风险。
4.提高资源利用率:预制构件的设计和生产可以精确控制材料的使用量,避免浪费。
三、适应范围小型预制构件施工工法适用于各种高等级公路建设项目,特别是那些需要大量重复构件的场景,例如路面、隧道、桥梁等。
同时,该工法也适用于一些狭窄或复杂环境下的施工,可以大大提高施工效率和安全性。
四、工艺原理小型预制构件施工工法的核心原理在于将构件在工厂中预制好,在现场进行组装和安装。
工厂预制主要包括设计、加工、质量检验和包装等环节。
在实际应用中,施工工法与实际工程之间的联系,主要体现在以下几个方面:1.构件设计与生产:工法需要根据实际工程的要求进行构件的设计,并确保设计符合相关标准和规范。
在生产过程中,需要选择合适的材料和工艺,并进行质量控制,确保构件的质量和稳定性。
2.运输与卸载:预制构件需要在工厂中进行卸载和包装,然后通过合适的运输工具将构件运到施工现场。
3.组装与安装:在施工现场,需要按照设计图纸和工艺要求对构件进行组装和安装,确保施工质量和安全。
五、施工工艺小型预制构件施工工法的施工工艺主要包括以下几个阶段:1.准备工作:包括施工现场的清理、材料准备、施工机具设备的调试等。
小型预制构件施工方案

小型预制构件施工方案小型预制构件施工方案是指利用工地条件有限,工期紧迫的情况下,将建筑构件提前制作成标准化的预制构件,在工地现场进行拼接安装的施工方法。
小型预制构件施工方案可以大大提高施工效率,减少现场施工噪音和粉尘,同时还能够保证施工质量和安全。
一、施工准备工作1、组织施工前的技术交底会议,明确各个施工单位的职责和工作任务;2、进行工地勘察,了解地基情况、周边环境以及交通运输条件,制定施工计划和施工进度;3、准备施工所需的材料、设备和工具,并进行检查和验收;4、对预制构件的生产厂家进行评估和质量检查,确保其符合要求;5、制定施工方案和安全预案,明确安全措施和应急救援措施。
二、预制构件生产1、根据施工图纸和设计要求,将预制构件进行加工制作,确保其尺寸和质量符合要求;2、对预制构件进行质量检查,包括外观质量、尺寸精度、强度等方面;3、进行包装和标记,确保预制构件能够安全运输到施工现场。
三、运输和搬运1、根据预制构件的尺寸和重量,选择合适的运输工具和运输路线;2、对运输工具进行检查,确保其安全可靠;3、进行预制构件的装车和固定,确保在运输过程中不会受到损坏;4、到达施工现场后,将预制构件进行卸载,进行现场堆放或就地搬运。
四、现场拼接和安装1、根据施工图纸和设计要求,按照预定的拼接顺序进行预制构件的拼接;2、在拼接过程中,要注意预制构件之间的协调与连接,确保其稳定性和安全性;3、对预制构件进行临时固定,为后续的施工提供支撑和参考;4、在拼接完成后,进行预制构件的调整和精细调校,保证其尺寸和形状的准确性;5、进行搭设脚手架和安全设施,保证施工人员的施工安全;6、进行现场的安全监控和施工管理,确保施工的质量和安全。
五、施工结束1、进行施工的清理和整理,清除施工垃圾和废料;2、对施工现场进行巡查和验收,确保施工符合规范和安全要求;3、进行工程的竣工验收和质量检查,确保施工质量符合设计要求;4、制定工程交付和保修文件,确保施工的质保期内进行维修和保养。
高速公路混凝土小型预制构件标准化施工工法
高速公路混凝土小型预制构件标准化施工工法高速公路混凝土小型预制构件标准化施工工法一、前言高速公路的建设对于交通运输的发展和社会经济的繁荣起着至关重要的作用。
而混凝土小型预制构件作为高速公路建设的重要组成部分,其标准化施工工法不仅可以提高施工效率,减少施工难度和风险,还可以保证工程质量和安全性。
本文将介绍一种基于标准化的混凝土小型预制构件施工工法,旨在为高速公路建设提供参考和指导。
二、工法特点该工法的特点主要包括:高度标准化、工程质量可控、构件尺寸精准、施工效率高等。
通过对构件生产、运输和安装过程的严格控制和标准化,可以保证施工效果的均匀性和一致性。
三、适应范围该工法适用于不同规模和类型的高速公路建设,包括桥梁、隧道、防护设施等。
同时,该工法对于不同材料和结构形式的混凝土小型预制构件也具有较高的适应性。
四、工艺原理该工法主要通过采取标准化的生产工艺、质量控制和安全措施,确保施工工法与实际工程之间的联系紧密且稳定。
具体而言,通过统一的模板设计和施工规范,确保构件尺寸的精准和一致性;通过专业的生产设备和工艺流程,实现构件的高效生产和质量控制;通过合理的运输方案和安装方法,确保构件的安全性和稳定性。
五、施工工艺施工工法包括预处理、生产制作、运输、安装等多个阶段。
预处理阶段主要包括材料采购、模板制作和模具准备等;生产制作阶段主要包括混凝土配制、模具安装、养护等;运输阶段主要包括构件装车、运输路径选择和运输安全保证等;安装阶段主要包括基础准备、构件安装和连接等。
六、劳动组织在施工过程中,需要协调各个参与方的工作,包括设计师、施工人员、运输人员等。
充分发挥各方的专业性和合作性,确保施工效果符合设计要求并保持施工进度。
七、机具设备该工法所需的机具设备主要包括混凝土搅拌机、模具、运输车辆、吊装设备等。
这些设备具有高效、稳定、安全的特点,能够满足施工工法的需求。
八、质量控制施工质量控制是保证工程质量的关键。
通过严格执行施工规范、加强施工现场管理、进行质量监测和检查等手段,确保施工过程中的质量指标符合设计要求。
小型预制构件施工方案
小型构件施工技术方案一、编制依据(一)《两阶段施工图设计文件》;(二)现行规范、标准、法律和法规;(三)《公路工程质量检验评定标准》(JTG F80/1-2004);(四)《公路桥涵施工技术规范》(JTG/T F50-2011);(五)设指挥部各项相关管理办法。
二、质量目标及技术指标(一)质量目标1、原材料合格率100%。
2、混凝土试件强度合格率100%。
3、分项工程合格率100%。
(二)质量标准1、不得出现空洞和露筋现象.2、预制构件的成形尺寸必须符合设计及规范要求。
3、构件外观要求表面平整,施工缝平顺,棱角线平直,外观色泽一致。
4、尽量减少蜂窝、麻面现象的出现。
且蜂窝、麻面面积不提超过该面面积的%,深度不能超过10mm。
5、钢筋的品种和质量、焊条型号必须符合设计要求和有关标准规定。
6、相关规范及设计标准。
小型预制构件质量检验表三、小型构件施工方案本标段小型预制构件根据不同形式共计有52734块,具体结构形式详见下表:GZTJ22标小型预制件统计表(一)施工准备小型构件预制加工棚位于K141+700右侧,占地面积约4600m2,加工棚配置两台小门吊,一台用于卸车、原材料堆放,一台用于施工好盖板的装车,加工棚场地地面采用C20砼硬化,硬化场地表面排水坡度不小于%,四周设置排水沟,确保排水畅通。
场地按照功能使用划分为:原材料堆放区,钢筋下料区和加工制作区,原材料堆放区设置30cm高条形基础,确保钢筋下垫上盖,避免钢筋锈蚀。
所有预制构件砼均采用拌合站集中拌合。
则进行,表面排水坡度不小于%,场地四周设置排水沟。
小型构件的钢筋加工、安装、模板安装以及砼浇筑全部在小型构件预制加工棚内完成(二)预制施工1、盖板模板由木模拼装而成,拼装后检查模内尺寸满足规范要求且模板内无污物、砂浆及其他杂物。
模板在使用前在内表面均匀涂刷脱模剂,而且脱模剂应具有易脱模的性能,并使混凝土不变色。
2、将钢筋调直并清除污锈。
按照图纸设计进行钢筋弯制做。
路基附属小型构件预制施工方案(有目录)
目录第一章编制依据及原则 (1)1.1编制依据 (1)1.2采用标准规范清单 (1)1.3编制原则 (1)第二章工程概况 (2)2.1设计概况 (2)2.2施工要点 (2)2.3主要工程数量 (2)第三章施工布置 (3)3.1施工工期 (3)3.2人员配置 (3)3.3主要机械设备配备 (4)3.4主要试验、测量及检测设备 (4)3.5主要材料 (5)第四章边沟施工工艺及施工方案 (7)4.1碟形边沟施工工艺 (7)4.2碟形边沟施工技术方案 (7)4.2.1测量放线 (7)4.2.2边沟基底的处理 (7)4.2.3复测放线 (8)4.2.4基础施工 (8)4.2.5碟形预制板的铺设 (8)4.2.6雨季施工措施 (9)第五章路基预制构件施工工艺 (9)5.1模具 (9)5.2材料 (9)5.3拌合 (10)5.4湿制品加工 (10)5.5压光及养生 (11)5.6脱模 (11)5.7成品 (11)第六章质量管理措施 (12)第七章安全生产、文明施工 (12)7.1施工现场安全控制 (12)7.2生活区安全 (13)7.3加强安全教育与安全宣传力度 (13)7.4文明施工 (14)第一章编制依据及原则1.1编制依据1、XXX高等级公路如东段施工X标(K0+100~K2+100)施工设计图;2、国家法律、法规和交通部规章制度;3、现行的有关施工规范、技术规程及标准;4、沿线对地形地貌、工程地质、水文地质、河流走向、电力设施等的实地考察;5、施工进度和工期要求;6、我方施工技术水平、装备能力及拟定参加本标段施工的人员技术素质状况。
1.2采用标准规范清单1、部颁《公路工程技术标准》(JTGB01-2003)2、《工程建设标准强制性条文》公路工程部分3、部颁《公路路基施工技术规范》(JTGF10-2006)4、建设部和质检总局联合颁布的《工程测量规范》(GB50026-2007)5、部颁《公路工程施工安全技术规程》(JTJ076-95)6、《公路工程预算定额》上、下册,《公路工程施工定额》7、部颁《公路工程质量检验评定标准》(JTGF80/1-2004)8、工程局XXX《项管理手册》1.3编制原则1、严格遵守、执行合同文件各条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标。
HXTJ-1小型预制构件施工方案
小型预制构件施工方案一、编制依据、淮滨至息县高速公路 合同段招标文件、河南交通投资集团有限公司相关文件要求等。
、交通部颁布的现行设计、施工规范及其他相关文件。
、国家及有关部委颁布的法规及标准。
、我单位拥有的技术成果、施工工法、管理水平、技术装备及多年积累起来的施工经验。
、编制技术规范与标准《公路工程技术标准》( )《公路桥涵施工技术规范》( )《公路工程质量检验评定标准》( )二、编制范围该方案适用于淮滨至息县高速公路土建 标拱形骨架护坡和排水沟小型构件预制施工,施工里程为 ~ 。
三、工程概况本标段为河南省淮滨至息县高速公路 合同段,位于河南省信阳市淮滨境内,主线起讫里程为 ~ ,全长 。
拱形骨架护坡防护主要工程数量有主线路基 段,淮滨西互通区 段,砼共计 ³。
排水沟混凝土预制块工程量:主线路基 ³,淮滨西互通区 ³。
预制块共分为 种,包括路缘石、六棱块、拱形骨架护坡、踏步预制块、排水沟预制块等。
预制构件设计标号均为 混凝土。
预制场地位于我标段拌合场内,场地建设面积为 亩。
四、施工机械组合、施工人员配备、组织机构及人员配备我项目部按照合同要求组织相关人员、机械、试验仪器已全部进场,并确定其职责、人员分工。
( )、项目经理制定全面、科学而合理的施工方案,并抓好具体落实工作。
( )、总工程师制定施工方案,并对技术、工艺、质量、进度进行把关控制,向技术人员进行书面交底。
施工投入的人员数量表、机械设备配置根据工程量和施工工期要求,投入如下机械设备:机械设备配置表五、施工计划计划开工日期: 年 月 日计划完工日期: 年 月 日进度安排:工作班制度分为两班,每班 小时滚动加工。
计划量产后每天产量为 个。
六、施工准备、场地准备小件预制采用集中预制,预制场地位于我标段预制厂内,场地已进行平整、用混凝土硬化,按要求划定材料区、混凝土拌合区、小件制作区、养生区和存放区。
、模板的准备应采用优质高强加厚塑料模具,塑模底板厚度须不低于 ,侧板厚度须不低于 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高速公路重建项目小型预制构件施工方案
1. 项目背景
高速公路重建项目旨在对现有的陈旧、损坏的高速公路进行重建和改造,提高公路的运营效率和安全性。
其中,小型预制构件的施工方案对于项目的成功实施至关重要。
2. 施工目标
本施工方案的目标是确保小型预制构件的高质量制作和安装,以满足重建项目的技术要求和工期计划。
3. 施工步骤
3.1. 小型预制构件的制作
1. 制定小型预制构件的制作图纸和技术规范。
2. 定期检查和维护制作设备,并确保其正常运行。
3. 利用合适的混凝土或其他材料制作小型预制构件,确保质量符合要求。
4. 对制作完成的构件进行质量检测和验收,确保其符合设计及技术要求。
3.2. 小型预制构件的安装
1. 制定小型预制构件的安装方案和施工图纸。
2. 建立安装工程队伍,并为工人提供必要的安全培训。
3. 在安装前,检查预制构件的尺寸、表面平整度和质量。
4. 使用适当的起重设备和工具进行小型预制构件的安装。
5. 在安装过程中,确保预制构件的准确对位和固定,遵循相关
安全规范。
4. 管理措施
1. 设立专门的施工管理团队,负责协调施工过程中的各项工作。
2. 建立监测系统,随时跟踪预制构件制作和安装的进展情况。
3. 定期召开施工进展会议,及时解决和协调项目中的问题。
4. 对施工过程中的重要环节和节点进行现场检查,确保施工质
量和进度符合要求。
5. 健康安全环保保障
施工过程中,必须严格遵守相关的健康、安全和环保规定,采
取以下措施:
- 工人佩戴必要的安全设备,并接受必要的安全培训。
- 施工现场设立明确的安全警示标志和防护措施。
- 控制施工过程中的噪音、粉尘和废弃物产生,确保周边环境
不受污染。
- 做好施工现场卫生管理工作,保持施工场地的整洁和清洁。
结论
本文档提供了高速公路重建项目中小型预制构件施工方案的概述。
通过严格执行本方案所述的各项措施和步骤,可以确保小型预
制构件的高质量制作和安装,为整个项目的成功实施提供有力支持。
