坝基排水盲沟施工方案

坝基排水盲沟施工方案

坝基排水盲沟施工方案1. 引言在大型水坝的施工过程中,为了确保坝基的排水能力,降低地下水位,减小坝基的渗流压力,通常需要进行排水系统的建设。

坝基排水盲沟是一种常用的排水方式,本文将介绍坝基排水盲沟的施工方案。

2. 施工准备在进行坝基排水盲沟施工之前,需要进行如下准备工作:•确定施工的位置和长度:根据工程设计要求和地质勘测报告,确定坝基排水盲沟的位置和长度。

•确定施工的时间:根据工程进度和气候条件,确定施工的时间。

通常在雨季结束后,土壤较干燥的时候进行施工。

•准备必要的施工材料和设备:包括挖掘机、推土机、输送机、护坡材料等。

•制定施工方案和安全措施:根据实际情况制定详细的施工方案,并采取必要的安全措施,确保施工过程中的安全。

3. 施工步骤步骤一:试验段开挖首先,在坝基上选择一段较短的试验段,用于验证施工方案的可行性和施工质量。

根据设计要求,确定试验段的长度和深度。

然后,使用挖掘机和推土机等设备进行试验段的开挖,确保开挖的平整和垂直度。

步骤二:主体施工在试验段开挖通过后,开始进行整体的主体施工。

具体步骤如下:1.挖掘:根据设计要求,使用挖掘机进行坝基排水盲沟的开挖。

开挖的宽度和深度应符合设计要求,并确保开挖的底部平整。

2.清理:清理开挖区域内的杂物和石块,确保排水盲沟的畅通。

3.防渗处理:根据设计要求,在开挖区域的底部和边坡部分进行防渗处理,以防止地下水的渗流。

4.护坡:在排水盲沟的边坡上进行护坡工作,以防止边坡的坍塌和侵蚀。

5.连接管道:根据设计要求,连接排水盲沟与主体排水管道,以确保排水的顺利进行。

6.检查和修正:在主体施工完成后,对排水盲沟进行检查,并根据需要进行修正和调整。

步骤三:验收和保养在完成坝基排水盲沟的主体施工后,进行验收和保养工作。

具体步骤如下:1.验收:对排水盲沟进行验收,检查施工质量和排水效果,确保符合设计要求。

2.保养:根据设计要求,对排水盲沟进行保养和维护工作,包括定期清理杂物、检查排水效果等。

地下室盲沟排水施工方案

地下室盲沟排水施工方案

地下室盲沟排水施工方案
地下室盲沟排水是地下室防水系统中重要的一环,合理的施工方案对地下室防
水效果至关重要。

下面将介绍地下室盲沟排水的施工方案。

施工材料准备
•PVC排水管道;
•排水管夹具;
•排水管连接件;
•沟槽板;
•密封胶;
•砂浆;
•防水涂料;
施工步骤
1.准备工作
–清理地下室地面,确保表面平整且无明显裂缝;
–检查排水管连接件、管夹等材料是否齐全。

2.设计施工方案
–根据地下室布局和排水需求,确定盲沟的位置和长度。

3.开挖盲沟
–按照设计要求,在地下室地面挖掘盲沟,保持盲沟底部和侧壁平整。

4.敷设排水管道
–将PVC排水管道敷设于盲沟中,连接好排水管连接件。

5.固定排水管道
–使用排水管夹具将排水管道固定在盲沟底部,保持排水管道水平。

6.密封处理
–在排水管道与地面接口处使用密封胶密封,确保排水系统密闭。

7.填充砂浆
–用砂浆填充盲沟,包裹排水管道,并使地面平整。

8.防水处理
–在盲沟表面涂刷防水涂料,提高排水系统的防水性能。

施工注意事项
•施工过程中要确保排水管道畅通,防止堵塞;
•排水管道连接部位要牢固可靠,避免漏水;
•施工完成后要进行验收,确保地下室排水系统正常运行。

通过以上施工方案的操作,地下室盲沟排水系统将能够有效排水,提高地下室的防水性能,保障地下室内部环境干燥。

地下工程盲沟排水方案

地下工程盲沟排水方案

地下工程盲沟排水方案一、地下工程盲沟排水方案的重要性在地下工程中,地层中的地下水是一个非常重要的因素。

一旦地下水进入到地下工程中,就会对工程造成严重的危害,包括地基沉降、土体流失、工程变形、甚至导致工程的损坏。

为了保证地下工程的安全实施,必须要对地下水进行有效的控制和排水。

而盲沟排水作为一种有效的地下水排除措施,可以很好地解决地下水问题,确保地下工程的安全实施。

二、地下工程盲沟排水的实施原则在制定地下工程盲沟排水方案时,需要遵循以下几个原则:1. 充分了解地质条件和水文地质条件地下水位、水文地质条件和地层渗透性是决定盲沟排水方案的关键因素。

在实施盲沟排水之前,需要对地下水位、水文地质条件和地层渗透性进行全面的调查和分析,充分了解地下水的来源、流动方向和排水难度,为制定合理的排水方案提供依据。

2. 综合考虑地下水排除和水稳定的需求地下水排除是盲沟排水最主要的目的,但排水过程中也需要考虑到地下水位的控制和调节,以维持地下水位的平衡和地下水系统的稳定。

因此,在制定盲沟排水方案时需要综合考虑地下水的排除和地下水系统的稳定之间的平衡。

3. 确保排水效果盲沟排水方案的实施应该能够确保排水的效果,即地下水能够被有效地排除。

在实施过程中需要采取科学有效的排水措施,确保排水设施畅通无阻、排水能力充足,以达到排水的预期效果。

4. 与其它工程措施相协调盲沟排水方案的实施需要与其它地下工程措施相协调。

比如,盲沟排水与地下防渗墙、地下排水管网、地下泵站等工程措施应该相互配合,共同完成地下水的处理和排除。

5. 考虑工程施工进度和未来的地下工程使用盲沟排水方案的实施需要考虑工程施工进度和未来地下工程的使用。

在施工过程中,排水设施的设置和使用应该考虑到施工工艺和序列的需要;而在工程使用过程中,排水设施的保养和维护也应该得到充分考虑。

三、地下工程盲沟排水方案的具体实施措施在制定地下工程盲沟排水方案时,需要考虑到地质条件、水文地质条件、地下水位、降水量等多种因素,以确定具体的排水方案。

地下室底板盲沟施工降排水专项方案

地下室底板盲沟施工降排水专项方案

地下室底板盲沟施工降排水专项方案一、工程背景地下室是一个建筑物中重要的一部分,为了保证地下室的正常使用和减少漏水现象,必须在底板施工过程中进行降排水设计。

盲沟是一种有效的排水系统,通过安装在底板上的盲沟来收集和排水地下室中的积水。

二、工程准备1.盲沟布置设计:根据地下室的布局和大小,确定盲沟的数量和位置。

在避免负荷集中的情况下,均匀地分布盲沟,以提高排水效果。

2.施工材料准备:盲沟施工的主要材料包括底板水泥砂浆、防水层、盲沟材料和排水系统。

3.施工人员准备:安排有经验的施工人员进行盲沟施工,确保施工质量和进度。

三、施工步骤1.检查底板平整度:在施工前,应对地下室底板进行检查,确保其平整度符合要求。

如果有不平整的地方,应进行修整,以确保盲沟的施工质量。

2.建立施工轴线:根据盲沟的布置设计,在底板上建立施工轴线。

在轴线上进行标记,用于盲沟的定位和控制施工误差。

3.进行防水处理:在施工盲沟前,应对底板进行防水处理。

可以使用合适的防水材料,如水泥砂浆、防水涂料等,涂抹在底板上,确保盲沟不会渗水。

4.进行盲沟的施工:根据轴线的标记,开始进行盲沟的施工。

首先,用水泥砂浆或其他合适的材料,在底板上逐段铺设盲沟。

然后,安装排水系统,包括排水管道和排水口。

最后,用水泥砂浆进行固定和封闭盲沟。

5.进行施工验收:在盲沟施工完成后,应进行验收和测试。

通过向盲沟中注入水来测试排水效果。

如果发现有积水或其他排水问题,应进行调整和修复,直到排水效果达到要求。

四、安全措施1.施工期间需严格遵守施工安全规定,确保施工人员的人身安全。

2.在施工现场设置警示标志,提醒其他人员注意进出施工区域。

3.使用合适的施工设备和工具,避免施工过程中的事故发生。

4.在盲沟的施工过程中,注意导管的安装和固定,确保排水系统正常工作。

五、施工质量和验收标准1.盲沟的施工质量应符合相关规范和设计要求。

2.施工过程中不得出现质量问题,如严重的漏水、渗水等现象。

排水盲沟现场施工方法

排水盲沟现场施工方法

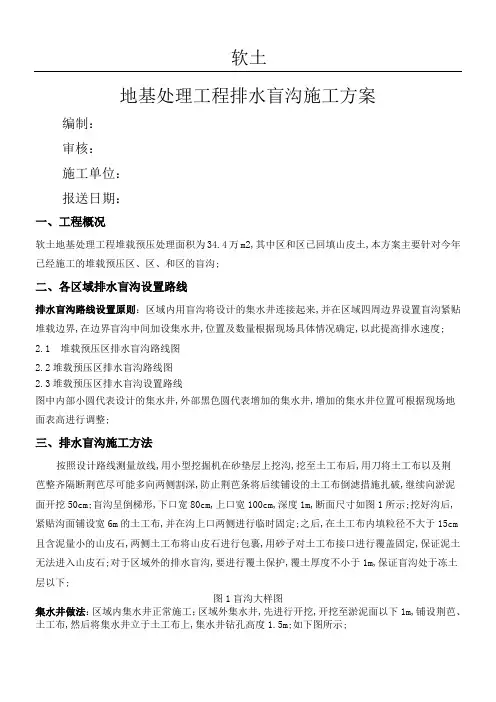

软土地基处理工程排水盲沟施工方案编制:审核:施工单位:报送日期:一、工程概况软土地基处理工程堆载预压处理面积为34.4万m2,其中区和区已回填山皮土,本方案主要针对今年已经施工的堆载预压区、区、和区的盲沟;二、各区域排水盲沟设置路线排水盲沟路线设置原则:区域内用盲沟将设计的集水井连接起来,并在区域四周边界设置盲沟紧贴堆载边界,在边界盲沟中间加设集水井,位置及数量根据现场具体情况确定,以此提高排水速度; 2.1堆载预压区排水盲沟路线图2.2堆载预压区排水盲沟路线图2.3堆载预压区排水盲沟设置路线图中内部小圆代表设计的集水井,外部黑色圆代表增加的集水井,增加的集水井位置可根据现场地面表高进行调整;三、排水盲沟施工方法按照设计路线测量放线,用小型挖掘机在砂垫层上挖沟,挖至土工布后,用刀将土工布以及荆芭整齐隔断荆芭尽可能多向两侧割深,防止荆芭条将后续铺设的土工布倒滤措施扎破,继续向淤泥面开挖50cm;盲沟呈倒梯形,下口宽80cm,上口宽100cm,深度1m,断面尺寸如图1所示;挖好沟后,紧贴沟面铺设宽6m的土工布,并在沟上口两侧进行临时固定;之后,在土工布内填粒径不大于15cm 且含泥量小的山皮石,两侧土工布将山皮石进行包裹,用砂子对土工布接口进行覆盖固定,保证泥土无法进入山皮石;对于区域外的排水盲沟,要进行覆土保护,覆土厚度不小于1m,保证盲沟处于冻土层以下;图1盲沟大样图集水井做法:区域内集水井正常施工;区域外集水井,先进行开挖,开挖至淤泥面以下1m,铺设荆芭、土工布,然后将集水井立于土工布上,集水井钻孔高度1.5m;如下图所示;图2集水井作法示意图在堆载施工期间,由于区域内作业车辆较多,主要从区域外集水井进行排水作业,堆载间歇时间,根据集水井内出水情况,对出水较多的集水井进行及时排水;四、机械使用情况五、人员使用情况六、材料使用情况。

排水(盲沟)工程施工方案

排水(盲沟)工程施工方案

路基排水工程施工方案排水工程要满足横向和纵向排水的要求,全线通过设置边沟、排水沟、截水沟、急流槽等与原天然水系形成一套完整的排水系统。

1.施工注意事项(1)对于纵向边沟,在施工时,沟型按照设计截面规则开挖,夯实基底,达到密实要求,并保证基底的干燥。

(2)在施工时,边沟线形平顺,尽可能采用直线形,转弯处作成弧形,其半径不小于10m,与桥涵进出口平顺衔接。

(3)为防止水流下渗和冲刷,截水沟进行严密的防漏和加固处理,地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大截水沟的出水口,采取必要加固措施,防止渗漏和冲刷沟和沟底及沟壁,出入口必须与其他设施平顺衔接。

(4)平曲线处边沟施工时,沟底纵坡与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象发生。

曲线外侧边沟要适当加深,其增加值等于超高值,但曲线在坡顶时可不加深边沟。

(5)片碎石盲沟施工时,沟底坡度不得小于2%,填心片石干净无泥污,顶面碎石无泥土、杂质等。

带土工布盲沟的土工布搭接满足设计并包严沟体断面。

2.施工方法(1)挖基人工开挖,人工修整。

(2)砌体石料的石质、尺寸、强度按规范要求严格控制。

砌筑前每一石块均应用干净水冲洗干净,并使其饱和。

(3)砂浆拌合机拌合,机动翻斗车或手推车运输,人工安砌。

(4)砌体外露部分采用水泥砂浆勾缝。

3、施工控制(1)施工时根据地形地表水流水,开挖临时边沟,及堑顶截水沟,将水引排到路基施工以外,并核实排水设计数量。

(2)沟底铺砌应置于稳定地层上,台阶连接处砌筑密贴,防止水下渗。

(3)边沟、排水沟、平台截水沟、截水沟与急流槽衔接处于进水口前5m完成缓和段。

4、安全控制措施石料搬运中注意观察,防止滚落砸伤山下施工人员,石料堆放必须稳固,防止滚落伤人;注意用电安全,施工用电须规范,雨天施工配电装置要有防雨淋的遮盖物;注意来往施工机械;面石加工防止石屑伤人。

5、环境保护与水土保持措施基坑开挖时注意环保要求,弃土不能随意堆放阻塞河道造成水土流失;完工后面石加工的石屑统一填埋处理,作到施工现场干净整洁。

排水法之盲沟排水

排水法之盲沟排水

排水法之盲沟排水盲沟排水尽可能利用自流排水条件,使水排走;当不具备自流排水条件时,水可经管道流于集水井,以水泵抽水排走或流入雨水管。

也可与基坑开挖时的明沟排水相结合。

盲沟排水适用于地基为弱透水性土层、地下水量不大、排水面积较小、常年地下水位在地下建筑底板以下或在丰水期地下水位高于地下建筑底板的地下防水工程。

盲沟排水可以降低地表渗透水和地下水对基础、地下室或地下构筑物的侵蚀,对基础的坚固、稳定,以及地下室或地下构筑物的正常使用,起到有利作用。

盲沟排水构造见图17-78。

图17-78盲沟排水构造(a)贴墙盲沟:1-素土夯实;2-中砂反滤层;3-集水管;4-卵石反滤层;5-水泥/砂/碎砖层;6-碎砖夯实层;7-混凝土垫层;8-主体结构(b)离墙盲沟:1-主体结构;2-中砂反滤层;3-卵石反滤层;4-集水管;5-水泥/砂/碎砖层盲沟反滤层的层次和粒径组成见表17-62。

盲沟反滤层的层次和粒径组成表17-621.埋管盲沟(1)材料1)滤水层选用5~10mm的洗净卵石;2)分隔层选用玻璃丝布,规格250,幅宽90cm;3)集水管选用内径为100mm的硬塑料管,壁厚6mm。

跌落井用无孔管;盲沟用有孔管,沿管周六等分,间隔150mm打©12孔眼,隔行交错。

4)管材零件为弯头、三通、四通等。

(2)构造形式集水管放置在石子滤水层中央,石子滤水层周边包裹玻璃丝布(图17-79)基底标高相差较大时,上、下层盲沟以跌落井连系。

002二图17-79有管盲沟剖面示意(3)施工1)在基底上按盲沟位置、尺寸放线,然后回填土,盲沟底回填灰土,盲沟壁两侧回填素土至沟顶标高;沟底填灰土应找好坡度;2)按盲沟宽度对回填土切槎,按盲沟尺寸成型,并沿盲沟壁底铺设玻璃丝布。

玻璃丝布在两侧沟壁上口留置长度应根据盲沟宽度尺寸并考虑相互搭接不小于10cm确定。

玻璃丝布的预留部分应临时固定在沟上口两侧,并注意保护,不要损坏;3)在铺好玻璃丝布的盲沟内铺17〜20cm厚的石子,这层石子铺设时必须按照集水管的坡度进行找坡,此工序必须按坡度要求做好,严防倒流;必要时应以仪器施测每段管底标高;4)铺设集水管,接头处先用砖垫起,再用0.2mm厚铁皮包裹,以铅丝绑牢,并用沥青胶和玻璃丝布涂裹两层,撤去砖,安好管(图17-80)。

地下室外围排水盲沟施工方案

地下室外围排水盲沟施工方案

地下室外围排水盲沟施工方案
地下室外围排水盲沟的施工是地下室防水工程中至关重要的一环,它能有效地
排除地下室周围的积水,保障地下室结构的安全和稳定。

下面将介绍地下室外围排水盲沟的施工方案:
1. 施工准备
在进行盲沟施工前,首先要对施工现场进行勘测和设计,确定盲沟的位置和尺寸。

然后准备好施工所需的材料和工具,包括挖掘机、砂石、胶结剂等。

2. 施工步骤
•挖掘土方:根据设计要求,在地下室外围挖掘盲沟,保持沟底平整,沟壁垂直。

•敷设排水管道:将排水管道放置在盲沟中,确保管道的坡度适当,以保证排水顺畅。

•填充砂石:在排水管道周围填充砂石,同时要用胶结剂进行固定,以增强排水效果和稳固性。

•覆盖地膜:在砂石上铺设防渗透性地膜,避免地下水渗入盲沟,影响排水效果。

•回填土方:最后将盲沟周围的土方回填,并进行压实,使地表恢复平整。

3. 施工注意事项
•在施工过程中要确保排水管道的连接处严密,避免漏水情况。

•排水管道的坡度应符合设计要求,避免积水情况发生。

•盲沟施工完成后,要及时清理施工现场,保持周围环境整洁。

•在盲沟施工前应注意周围地下管线和设施的位置,避免损坏。

地下室外围排水盲沟的施工是地下室防水工程中不可或缺的一部分,合理的施
工方案和严格的施工操作能够有效地提高地下室结构的防水性能和使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室底板施工降排水专项方案
一.编制依据
1.翰佳星级商务酒店施工图;
2.《翰佳星级商务酒店工程地质勘察报告》;
二.工程概况
翰佳星级商务酒店工程位于天津市空港开发区,南临中环西路,东临西三道,西临西二道。

主要施工内容包括土建,装饰,电气,给排水,通风,空调等。

2、建筑、结构特点:
本工程总建筑面积27432.45m2。

(其中:地上21679.31m2,地下5753.13m2)。

基础采用静压管桩及灌注桩承台及筏板基础,地下室为框架剪力墙结构。

外墙采用陶粒砼砌块,内墙采用加气砼砌块,地下室底板及侧墙为APF自粘防水卷材。

屋面为3+3 SBS改性沥青防水卷材。

三.地下室底板施工降排水方法
1.前期施工降水
采用在基坑底36口井降水井用潜水泵抽排到基坑顶的排水系统内以排除基底渗水和雨水等。

2.底板施工排水
采用盲沟集水井组合方式降排水。

本基坑设计安全等级为二级。

采用明挖顺做法施工,选用放坡+灌注桩支护+二轴水泥搅拌桩止水帷幕 +混凝土桁架支撑的综合支护形式。

基坑四周肥槽需用C15砼填满做传力带所以无法设明沟。

根据现场实际情况,盲沟、集水井布置如下:底板内在两条后浇带内保留4口降水井,设盲沟与降水井相互连通。

详见《底板降排水平面布置图》
3、排水沟施工方法
施工完毕后随着底层土方的清挖在垫层施工前在整个底板范围内按《底板降排水平面布置图》设置排水盲沟、集水井。

盲沟做法:盲沟上口宽40cm ,下口宽30cm,深40cm,沟内填大料径的碎石,沟底铺旧安全网,并在上口铺彩条布后再浇注底板垫层混凝土。

详见《盲沟大样图》
盲沟大样图
4、集水井做法:
盲沟井(降水井)在后浇带处设置盲沟集水井,管顶设钢套筒,以使底板防水层封闭,作法如下图所示,方法是将井口周围500mm宽范围的混凝土垫层降低200mm,在井口处安装直径400mm的,套管用3mm厚钢板卷制,座在降水井井壁上,套管中部加设50mm宽止水钢板,防水层做到套管外侧。

此集水井内设置潜水泵排除地下渗水,直到上部结构施工到一定楼层,结构重量满足抗浮要求,集水井可以封闭为止。

详见《钢套管大样图》和《内部降水及筏板后浇带处做法图》
钢套管大样图
内部降水及筏板后浇带处做法图
四.施工注意事项
1、盲沟井封堵:结构重量满足抗浮要求,集水井可以封闭为止。

封堵方法:首先将水抽干后用碎石封堵,然后用钢板将350套管满焊封死,再用膨胀混凝土浇筑后浇带。

封堵时插入注浆管,待4~5小时后混凝土初凝后,用泵二次注浆挤密混凝土防止漏水。

2、从进场开始一直到地下室结构完成、作完地下室外墙防水以及进行土方回填的过程中,不能停止基坑内的抽排水工作,抽排水工作要一直保持到上部荷载满足抗浮要求为止。

在此期间,派专人24小时值班,及时抽排基坑内和集水井内的积水,保证结构、防水土方回填等工作能够顺利进行。

3、在电梯机坑等处的深承台垫层施工时,于承台底最低点设置30cm×30cm×30cm的集水坑,主要用于在底板混凝土浇注前由于降雨等导致的基坑内积水,以免混凝土浇注时基底积水影响工程质量。

4、基坑内的积水用潜水泵排出坑外,将水排入基坑四周的排水沟内并设置沉淀池,将水排入市政管网。

5、挖至设计标高后要检查土质情况,如土质不好,考虑在垫层下铺设100mm厚级配砂石。
