丰县火车站与S321、S322连接线建设工程丰沛运河崔楼桥工程项目

中铁十局集团有限公司

二0一一年八月

桥梁支架、模板安装与拆除安全施工方案

一、施工前安全要点:

1.施工前,工班长对工班内全体人员的身体状况进行详细的调查,凡患有高血压、心脏病、恐高症或其他不适宜高空作业的人员不得参与施工。

2.施工前,应逐级做好安全技术交底,检查安全防护措施。并对所使用的现场材料、机械设备和电气设施等进行检查,确认其符合要求后方能使用。

3.施工现场所有人员必须配戴安全帽(进入施工现场的管理人员及检查人员也不例外),必要时配戴安全带,安全带应挂在牢固的物体上,严禁在一个物体上挂几根安全带或一根安全绳上系几个人4.施工中使用的各种移动式梯子,梯脚底应该坚实,梯子上端应有固定措施,在同一梯子上不得2人同时作业,要经常检查工作梯,防止在移动过程中摔坏,确保梯子的牢固性。

5.进行双层作业时,上层人员将工具、材料等放在可靠的地方,上层人员下放重物时,必须通知下层人员避开后,方可进行。

6.施工现场供电设备的绝缘必须良好,布置整齐,用电设备开关的设置为“一机一闸一保险”,所有配电箱、开关箱必须加盖、加锁,采取防雨措施。

7.桥上施工人员严禁向下抛物体,发现落物应及时清理,以免影响桥下其他工人的安全。

二、支架的安装与拆除:

(1) 搭设高层支架,所采用的各种材料均需符合质量要求。

(2) 高层支架基础必须牢固,搭设前经计算,满足载荷要求,并按施工规范搭设,做好排水措施。

(3) 支架搭设技术要求应符合有关规范规定。

(4) 必须高度重视各种构造措施:剪刀撑、拉结点等均应按要求设置。

(5) 支架搭设应高于建筑物顶端或操作面1.5m以上,并加设围护。

⑹搭设完毕的支架上的钢管、扣件、脚手板和连接点等不得随意拆除。施工中必要时,必须经工地负责人同意,并采取有效措施,工序完成后,立即恢复。

(7) 支架使用前,应由工地负责人组织检查验收,验收合格并填写交验单后方可使用。在施工过程中应有专要管理、检查和保修,并定期进行沉降观察,发现异常应及时采取加固措施。

(8) 支架拆除时,应先检查与建筑物连接情况,并将支架上的存留材料,杂物等清除干净,自上而下,按先装后拆,后装先拆的顺序进行,拆除的材料应统一向下传递或吊运到地面,一步一清。不准采用踏步拆法,严禁向下抛掷或用推(拉)倒的方法拆除。

(9) 搭拆支架,应设置警戒区,并派专人警戒。遇有六级以上大风和恶劣气候,应停止支架搭拆工作。

三、模板的安装与拆除

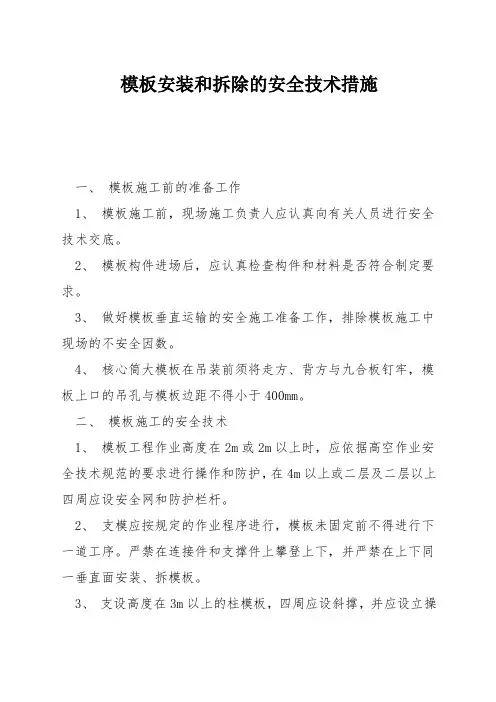

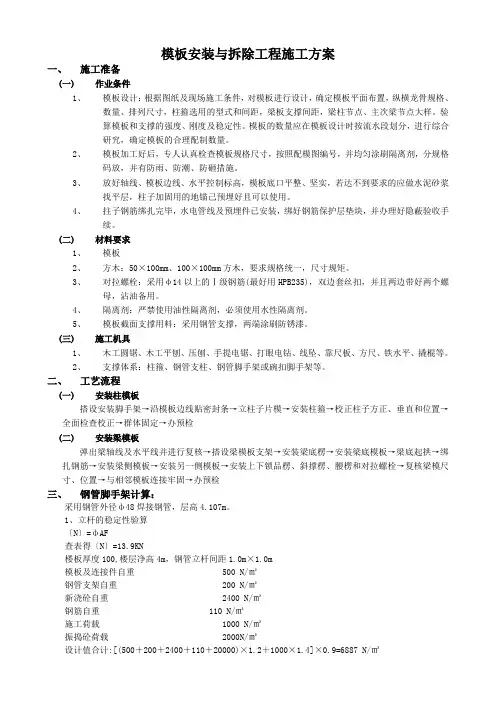

模板的安装与拆除制作在整个桥梁施工工程中起重要作用,混凝土结构工程施工及验收中做到技术先进,经济合理,保证安全,达到文明施工。以下为安全保证措施及施工过程中的注意事项。

1.选用钢模板,必须达到合格要求,没有达到合格标准不得在施工中使用。

(1)保证工程结构和构件各部分形状和相互位置的正确。

(2)具有足够的承载能力、刚度、稳定性,能可靠的承受新浇筑砼的自重和侧压力以及在施工过程中所产生的何载。

2.安装模板安全措施:

(1)在组合钢模板上架设的电线和使用的电动工具,采用低电源或采用取取它有效的安全措施。

(2)登高作业时,连接件必须放在箱盒或共具代内,严禁放在模板或支架上,扳手等各类工具必须系挂在身上或置放于工具袋内不得掉落。

(3)钢模板用于高处施工时,应有防雷击措施。

(4)组合钢模板装拆时,上下应有人接应,钢模板应随装拆随转运,不得堆放在支架板上,严禁抛掷踩撞,若中途停歇,必须把活动部件固定牢固。

(5)装拆模板,必须有稳固的登高工具或支架,高度超过3米时必须打设支架。装拆过程中,除操作人员外,下面不得站人,高处作业时,操作人员应挂上安全带。

(6)安装腹板、翼缘板时,应随时支撑牢固,防止倾覆。

(7)安装预组装成片模板时,应边就位边校正和安设连接件,并加设临时支撑稳固。

(8)预组装模板装拆时,垂直吊运应采取两个以上的吊点,水平吊运应采取四个吊点,吊点应合理布置并做受力计算。

(9)竖向模板和支架的支撑部分,当安装在基土上应加垫板,且基土必须坚实并有排水措施。

(10)模板及其支撑在安装过程中,必须设置放倾覆的临时措施。

安装上层模板及其支架应符合下列规定:

(一)下层模板应具有承受上层荷载能力或架设支架支撑。

(二)上层支架得力柱应对准下层支撑得力柱并铺设垫板。

(三)当采用吊装、支架支模方法时,其支模结构的承载能力和刚度必须符合要求。

2.拆除模板安全措施:

(1)作业前检查使用的工具是否存在隐患,如手柄有无松动、断裂等,手持电动工具的漏电保护器应试机检查,合格后方可使用,操作时应戴绝缘手套。

(2)安全梯不得缺档,不得垫高。安全梯上端应绑牢,下端应有防滑措施,人字梯底脚必须拉牢。严禁两名以上作业人员在同一梯上作业。

(3)拆木模板、起模板钉子、码垛作业时,不得穿胶底鞋,着装应紧身利索。

(4)高处作业时,材料必须码放平稳、整齐。手用工具应放入工具袋内,不得乱扔乱放,搬手应用小绳系在身上,使用的铁钉不得含在嘴中。

(5)拆除大模板必须设专人指挥,模板工与起重机驾驶员应协调配合,做到稳起、稳落、稳就位。在起重机机臂回转范围内不得有无关人员。

(6)必须按拆除方案和专项技术交底要求作业,统一指挥,分工明确。必须按程序作业,确保未拆部分处于稳定、牢固状态。应按照先支后拆、后支先拆的循序,先拆非承重模板,后拆承重模板及支撑,在拆除用小钢模板支撑的顶板模板时,严禁将支柱全部拆除后,一次性拉拽拆除,已经拆活动的模板,必须一次连续拆完,方可停歇,严禁留下不安全隐患。
