2009年度长益高速公路水泥混凝土路面养护专项工程施工组织设计一、工程概况:长益高速公路是我省的一条重要交通干线,全长76公里,为双向四车道砼路面。

始通车于1998年7月,是我省公路规划“一纵一横”主骨架网的重要组成部分,是发展我省西部地区经济,开发我省旅游资源,提高洞庭湖区防洪救灾能力的重要通道。

自通车以来,由于车流量增长迅速,路面破损相当严重:路面沉陷,翻浆,裂缝等现象十分严重。

本项目为湖南省长益高速公路路面养护专项工程,本工程包括路面换板、路面浅层压浆、裂纹修补、深层化学灌浆、路面磨平及坑槽修补。

由K2+000至K36+000,上半年整个施工工期为80天,由2008年5月12日开工,同年7月28日结束。

预计将完成路面换板10000m2,浅层压浆20000m2,乳化沥青压浆4000m2,胀缩缝填灌120000m。

二、设备、人员动员周期和设备、人员、材料运到施工现场方法设备、人员动员周期为2天、在与业主签订合同之日起2天内,所有的设备和人员全部到达施工现场。

本工程项目所需的设备、人员、材料全部用汽运到施工现场。

三、施工方案和施工方法(一)施工方案根据本合同工程的特点,为了方便管理,更好得组织施工,我公司将成立一个团结、务实的项目部,对工程进行全面管理,项目部下设副经理、总工程师,副经理又总工兼任,当项目经理有急事不在现场时,由副经理代理。

(1)另外为了便于加强管理,我公司决定将项目经理部就地设在金桥收费站。

(2)根据本合同各项单项工程及业主要求,我公司将首先进行路面修复及浅层灌浆,路面换板的同时穿插进行裂纹修补工程及新换路面板的胀缩缝处理。

乳化沥青压浆及坑洞修补,路面磨平将作为后续工程在工期最后进行施工。

第一节、水泥粉煤灰灌浆1、灌浆材料(1)板底脱空灌浆材料,应选择流动性高,具有一定微膨胀和速凝固结的改性水泥浆。

主要技术性能应达到如下要求:①具有自流淌密实性;②早期具有一定膨胀性能,砂浆14d水养护膨胀率大于0.02%;③凝结时间为12h;④早强高。

水泥混凝土路面换板施工专项方案

水泥混凝土路面换板施工专项方案

水泥混凝土路面换板施工方案水泥混凝土路面强度高.刚度大,使用寿命长,养护费用低,已被广泛地应用于高等级路面之。

但由于设计、施工、养护等环节的疏漏。

加上超载超限车辆的增加。

导致路面产生断板、水泥混凝土破碎等病害,且发展十分迅速。

而对于断裂、破碎板,严重影响平整度的,通常采用换板的方法进行处治。

1 提高混凝土早期强度要加快施工进度。

尽早开放交通,减轻车辆通行阻力。

就必须提高混凝土的早期强度.要争取在浇筑混凝土2d后.使混凝土强度达到80%以上.为此。

一般可采取如下具体措施。

1.1 掺加早强剂提高混凝土早期强度的主要方法是掺加早强剂.现在市场上的早强剂种类繁多,经过筛选,我处应用较多的是GK一5A型减水早强剂,它的特点是用量少,一般掺加水泥用量的0.7%~0.8%即可。

掺配方便。

且随用随倒。

经测算.平均每立方米混凝土增加投资25元左右。

且效果非常明显.48h后强度能达到3 5MPa,施工2d后就可开放交通。

1.2 适当增加面板厚度一般在面板破坏处,路面基层也会严重损坏。

施工中我们将路面基层挖除.面板厚度增加到30cm~35cm.这样在相同车辆的荷载作用下,荷载疲劳减小;另一方面.厚度增加.混凝土的温度应力会有所增加。

这一点可以通过调整施工作业时间和加强养生得以缓解。

如夏季施工昼夜温差大。

则可以避开中午高温作业.利用一早一晚的时间浇筑混凝土.同时用湿草帘覆盖养生。

保持路面湿润.从而减小温度差,以减小温度应力。

1.3 加强质量管理.确保混凝土自身质量施工人员要分工合作.坚守现场.严格各工序的把关.具体施工时应注意以下事项:a)混凝土板破碎后.基层清理应彻底.排水不良地段应设盲沟;b)浇筑基层混凝土时应同时使用插入式振捣器和平板振动器.并认真抹光。

待基层混凝土终凝后铺一层塑料薄膜再浇筑面层混凝土.以确保面板可以自由滑动;c)拌和场设专人负责.对所进材料(水泥、碎石、砂、早强剂等)的规格、质量严格把关,严格按设计配比进行配料.早强剂掺配在水中后.每盘料的拌和时问不能低于40s:d)施工要紧凑.当天破碎的板尽可能当天浇筑。

水泥混凝土路面施工方案(改)

水泥混凝土路面施工方案(改)

水泥混凝土路面施工方案(改)一、施工准备阶段在进行水泥混凝土路面的施工前,必须充分准备,确保施工工作的顺利进行。

具体的准备工作包括:1. 设计论证在施工前,应对水泥混凝土路面的设计方案进行充分的论证,确保设计方案科学合理。

2. 施工方案制定根据设计方案,制定详细的施工方案,包括施工工艺、材料选用、施工方法等内容。

3. 材料采购按照施工方案的要求,采购优质的水泥、骨料、沥青等材料,保证施工质量。

4. 施工人员培训对参与施工的人员进行培训,确保他们熟悉施工工艺和操作规程。

二、施工工序水泥混凝土路面的施工主要包括以下几个工序:1. 基础处理在进行水泥混凝土路面施工前,需对路面基础进行处理,包括清理基础、铺设防水层等。

2. 混凝土浇筑将预先配置好的水泥混凝土浇筑至路面基础上,并采用振捣机进行均匀振捣,确保混凝土的密实性。

3. 养护保养在混凝土浇筑完成后,需对路面进行养护保养,包括覆盖保护层、湿润养护等,以确保混凝土的强度和耐久性。

三、施工质量控制水泥混凝土路面的施工质量对路面的使用寿命和安全性至关重要,因此需要严格控制施工质量。

1. 施工过程监控在施工过程中,需不断监测混凝土的坍落度、强度、收缩变形等参数,及时调整施工工艺。

2. 质量检验验收在施工完成后,需进行水泥混凝土路面的质量检验验收,确保施工质量符合设计要求。

四、工程竣工水泥混凝土路面施工完成后,需做好竣工工作,包括清理施工现场、提交竣工报告、进行验收等。

结语水泥混凝土路面的施工必须严格按照规范操作,确保施工质量和工程安全。

只有通过科学的施工方案和严格的施工控制,才能保证路面的使用寿命和安全性。

水泥混凝土路面施工方案模板

水泥混凝土路面施工方案模板

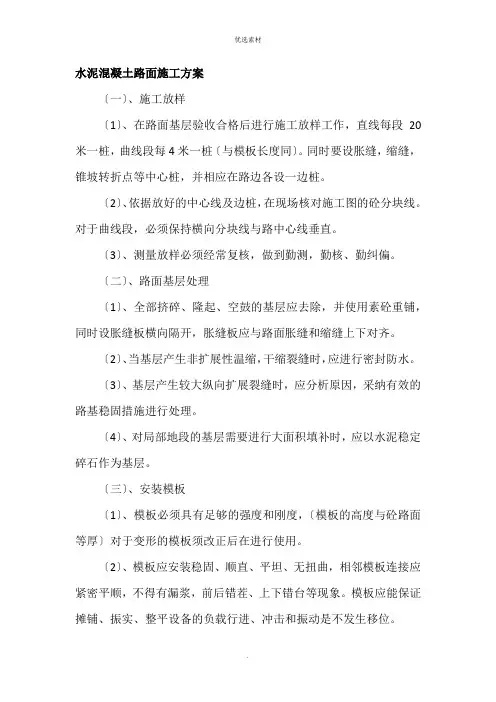

水泥混凝土路面施工方案〔一〕、施工放样〔1〕、在路面基层验收合格后进行施工放样工作,直线每段20米一桩,曲线段每4米一桩〔与模板长度同〕。

同时要设胀缝,缩缝,锥坡转折点等中心桩,并相应在路边各设一边桩。

〔2〕、依据放好的中心线及边桩,在现场核对施工图的砼分块线。

对于曲线段,必须保持横向分块线与路中心线垂直。

〔3〕、测量放样必须经常复核,做到勤测,勤核、勤纠偏。

〔二〕、路面基层处理〔1〕、全部挤碎、隆起、空鼓的基层应去除,并使用素砼重铺,同时设胀缝板横向隔开,胀缝板应与路面胀缝和缩缝上下对齐。

〔2〕、当基层产生非扩展性温缩,干缩裂缝时,应进行密封防水。

〔3〕、基层产生较大纵向扩展裂缝时,应分析原因,采纳有效的路基稳固措施进行处理。

〔4〕、对局部地段的基层需要进行大面积填补时,应以水泥稳定碎石作为基层。

〔三〕、安装模板〔1〕、模板必须具有足够的强度和刚度,〔模板的高度与砼路面等厚〕对于变形的模板须改正后在进行使用。

〔2〕、模板应安装稳固、顺直、平坦、无扭曲,相邻模板连接应紧密平顺,不得有漏浆,前后错茬、上下错台等现象。

模板应能保证摊铺、振实、整平设备的负载行进、冲击和振动是不发生移位。

〔3〕、平曲线路段采纳短模板。

〔4〕、内侧固定钢钎和外侧受力钢钎均不得高于模板,以利振动梁能通过。

〔5〕、模板安装完毕后,应经过现场监理人员的检查。

合格后才能浇筑砼。

〔四〕、混凝土的拌和和运输〔1〕、拌和A、混凝土拌和采纳搅拌站集中拌和,搅拌站采纳2台强制式搅拌机拌和。

B、对砂、石子、水泥的用量经精确调试前方可拌和,在拌和的过程中,要随时抽检。

C、严格操纵含水量。

每班开工前,实测砂、石子的含水量,并依据天气变化,由工地试验确定施工配合比。

D、每一盘拌和物前,先用适量的混凝土拌合物或砂浆拌和,拌后排弃,然后再按照规定的配合比进行拌和。

E、搅拌机装料顺序:宜为砂、水泥、碎石或碎石、水泥、砂进料后,边搅拌边加水。

F、搅拌时间视工作性能而定,X时间为90s.G、水泥砼拌和物应严格操纵坍落度。

混凝土路面改造施工方案

混凝土路面改造施工方案

混凝土路面改造施工方案引言混凝土路面改造是对旧有路面进行翻新或升级的一种常见工程措施。

本文将针对混凝土路面改造施工方案进行详细的解释和说明。

一、背景由于长期使用和不同程度的磨损,许多旧有的道路路面存在结构老化、裂缝、变形等问题,给行车和行人造成了不便和安全隐患。

因此,进行混凝土路面改造工程是维护道路交通顺畅和保障行车安全的重要措施。

二、施工前准备在进行混凝土路面改造施工前,需要进行以下准备工作:1.勘测进行路面现状勘测,包括路面平整度、裂缝和变形情况的测量,以了解路面状况并制定相应的施工方案。

2.设计根据路面勘测结果和改造要求,进行施工方案的设计,确定改造后的路面结构、混凝土材料的配制比例等。

3.材料准备根据设计要求,准备混凝土所需的原材料,包括水泥、石子、砂等,并进行检测和质量验收。

4.设备准备准备施工所需的设备和工具,如混凝土搅拌机、振动器、钢筋切割机等,并保证设备运行正常。

三、施工流程混凝土路面改造的施工流程一般包括以下几个步骤:1.清理清理旧有路面上的杂物、灰尘和松动物质。

清理后需要进行路面的打磨和除尘处理,以保证路面的光洁度和粘结性。

2.补修对旧有路面上的裂缝、凹陷和坑洼等缺陷进行补修处理。

可以使用混凝土修复材料进行填补,并进行充分的压实和养护。

3.钢筋加固根据设计要求,在需要加固的路段铺设钢筋网或钢筋板,增强路面的承载能力和抗裂能力。

4.混凝土铺设根据设计方案,将预先搅拌好的混凝土倒入铺设区域,然后使用振动器进行密实,并采取措施防止混凝土出现空洞。

5.精细养护混凝土路面完成铺设后,需要进行养护保养。

通常采取浇水养护、喷涂养护剂、覆盖保护层等方式,以保持混凝土路面的湿润和延长使用寿命。

四、施工质量控制为确保混凝土路面改造工程的质量,需要进行以下控制措施:1.材料验收对采购的混凝土材料进行质量检测和验收,确保其符合设计要求和相关标准。

2.施工人员培训对施工人员进行相关的培训,包括混凝土铺设技术、操作规范等,提高工人的施工水平和质量意识。

水泥混凝土路面翻修施工方案

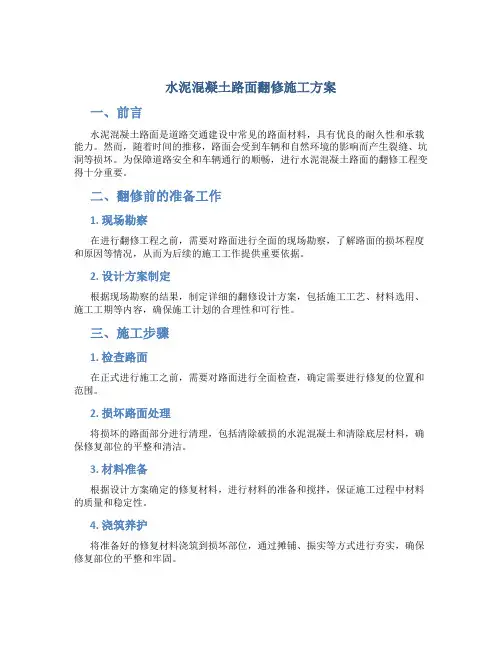

水泥混凝土路面翻修施工方案

水泥混凝土路面翻修施工方案一、前言水泥混凝土路面是道路交通建设中常见的路面材料,具有优良的耐久性和承载能力。

然而,随着时间的推移,路面会受到车辆和自然环境的影响而产生裂缝、坑洞等损坏。

为保障道路安全和车辆通行的顺畅,进行水泥混凝土路面的翻修工程变得十分重要。

二、翻修前的准备工作1. 现场勘察在进行翻修工程之前,需要对路面进行全面的现场勘察,了解路面的损坏程度和原因等情况,从而为后续的施工工作提供重要依据。

2. 设计方案制定根据现场勘察的结果,制定详细的翻修设计方案,包括施工工艺、材料选用、施工工期等内容,确保施工计划的合理性和可行性。

三、施工步骤1. 检查路面在正式进行施工之前,需要对路面进行全面检查,确定需要进行修复的位置和范围。

2. 损坏路面处理将损坏的路面部分进行清理,包括清除破损的水泥混凝土和清除底层材料,确保修复部位的平整和清洁。

3. 材料准备根据设计方案确定的修复材料,进行材料的准备和搅拌,保证施工过程中材料的质量和稳定性。

4. 浇筑养护将准备好的修复材料浇筑到损坏部位,通过摊铺、振实等方式进行夯实,确保修复部位的平整和牢固。

5. 施工完成验收在施工完成后,对修复部位进行验收,检查修复效果是否符合设计要求,保证修复质量的有效性和可靠性。

四、注意事项1. 安全第一在进行路面翻修施工过程中,要严格遵守安全操作规程,做好施工现场的安全防护工作,确保施工人员和周边车辆、行人的安全。

2. 施工质量在整个施工过程中,要注重施工质量的控制,严格按照设计方案的要求进行操作,确保修复后的路面质量达到标准要求。

五、总结水泥混凝土路面翻修施工是一项复杂的工程,需要综合考虑材料、工艺、安全等多个因素,保证翻修工程的顺利进行和质量保障。

只有在严格遵循施工要求的情况下,才能有效地提升路面的使用寿命和性能。

以上是水泥混凝土路面翻修施工方案的基本内容,希望对相关工程的实施提供参考和指导。

水泥混凝土换板设计方案

水泥混凝土换板设计方案

02
水泥混凝土换板设计方案概述
水泥混凝土换板设计理念
高效利用资源
换板设计应考虑如何高效利用现有的水泥混 凝土资源,以减少浪费和环境污染。
提升结构性能
通过优化水泥混凝土材料的组合和使用,提 高换板的结构性能和使用寿命。
降低维护成本
设计时应考虑降低换板的维护成本,包括更 换、修补和加固等。
水泥混凝土换板设计原则
钢筋铺设
按照设计要求,铺设钢筋网或植 筋。
养护
对浇筑后的混凝土进行养护,确 保其达到设计强度。
混凝土浇筑
浇筑混凝土,确保混凝土的密实 度和强度。
模板安装
安装模板,确保模板的平整度和 稳定性。
操作要点解析
旧板拆除
应采用人工或机械拆除,避免对基层造成破 坏。
基层处理
应彻底清理基层,确保基层平整、干净、牢固 。
水泥混凝土换板设计方案
汇报人:XXX
目录
CONTENTS
• 引言 • 水泥混凝土换板设计方案概述 • 换板原因及解决方案 • 施工工艺及操作要点 • 材料选择及性能要求 • 工程预算及工期安排 • 质量保证及验收标准 • 环境保护及文明施工
01
引言
项目背景介绍
项目的来源和历史
此项目是由当地政府发起,旨在解决城市快速发展带来的交通压力问题。通过更换老旧的水泥混凝土路面,提 高道路通行能力和安全性。
建筑材料堆放有序
建筑材料要堆放有序,不占用道路和安全通道,方便运输和施工 。
保持现场整洁
施工过程中要保持现场整洁,不乱扔垃圾,及时清理施工废料。
节能减排及绿色施工措施
节能措施
采用高效节能设备,合理利用资源,减少能源消耗。
减排措施

水泥混凝土路面施工方案(5)

水泥混凝土路面施工方案(5)

水泥混凝土路面施工方案(5)在道路建设中,水泥混凝土路面的施工是至关重要的环节之一。

本文将详细介绍水泥混凝土路面施工的相关方案,以确保道路质量和施工效率。

1. 施工前准备在施工之前,需要对施工现场进行充分准备。

首先,清理施工区域,确保表面平整干净,清除杂物、泥土和其他障碍物。

其次,检查施工设备和材料,确保一切准备就绪。

最后,制定详细的施工计划,包括人员分工、施工顺序和时间安排。

2. 材料准备水泥混凝土路面的主要原材料包括水泥、砂、碎石、水和外加剂等。

在施工前,需要准备足够的原材料,并进行必要的试验和检测,以确保材料符合要求,保证道路的质量和使用寿命。

3. 施工工艺3.1 基础处理在进行水泥混凝土路面的施工前,需要对基础进行处理。

包括挖掘、夯实、铺设基础材料等,确保基础坚实平整,能够承受道路的重压和使用。

3.2 模板安装在基础处理完成后,需要进行模板的安装。

模板的安装质量直接影响道路的平整度和坡度,需要严格按照设计要求进行安装,避免出现变形或偏差。

3.3 混凝土浇筑混凝土的浇筑是整个施工过程中最关键的环节。

需要在混凝土搅拌站按照一定比例配制混凝土,并利用搅拌车将混凝土运输至现场。

然后通过泵车、搅拌车或手工进行浇筑,确保混凝土均匀分布,振实并抹平表面。

4. 后期处理水泥混凝土路面施工完成后,需要进行后期处理以确保道路的质量和使用寿命。

包括养护、检测和维护等工作,以保持路面的平整、耐磨和防水性能,延长道路的使用寿命。

结语水泥混凝土路面施工是道路建设中至关重要的环节,需要严格按照施工方案进行操作,确保道路质量和施工效率。

希望本文介绍的施工方案能够对相关人员在实际工作中有所帮助,为道路建设贡献一份力量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥混凝土路面换板施工方案
水泥混凝土路面强度高.刚度大,使用寿命长,养护费用低,已被广泛地应用于高等级路面之。

但由于设计、施工、养护等环节的疏漏。

加上超载超限车辆的增加。

导致路面产生断板、水泥混凝土破碎等病害,且发展十分迅速。

而对于断裂、破碎板,严重影响平整度的,通常采用换板的方法进行处治。

1 提高混凝土早期强度
要加快施工进度。

尽早开放交通,减轻车辆通行阻力。

就必须提高混凝土的早期强度。

要争取在浇筑混凝土2d后.使混凝土强度达到80%以上.为此。

一般可采取如下具体措施。

1.1 掺加早强剂
提高混凝土早期强度的主要方法是掺加早强剂.现在市场上的早强剂种类繁多,经过筛选,我处应用较多的是GK一5A型减水早强剂,它的特点是用量少,一般掺加水泥用量的0.7%~0.8%即可。

掺配方便。

且随用随倒。

经测算。

平均每立方米混凝土增加投资25元左右。

且效果非常明显。

48h后强度能达到35MPa,施工2d后就可开放交通。

1.2 适当增加面板厚度
一般在面板破坏处,路面基层也会严重损坏。

施工中我们将路面基层挖除.面板厚度增加到30cm~35cm.这样在相同车辆的荷载作用下,荷载疲劳减小;另一方面.厚度增加.混凝土的温度应力会有所增加。

这一点可以通过调整施工作业时间和加强养生得以缓解。

如夏季施工昼夜温差大。

则可以避开中午高温作业。

利用一早一晚的时间浇筑混凝土.同时用湿草帘覆盖养生。

保持路面湿
润.从而减小温度差,以减小温度应力。

1.3 加强质量管理.确保混凝土自身质量施工人员要分工合作.坚守现场.严格各工序的把关.具体施工时应注意以下事项:
a)混凝土板破碎后.基层清理应彻底.排水不良地段应设盲沟;
b)浇筑基层混凝土时应同时使用插入式振捣器和平板振动器。

并认真抹光。

待基层混凝土终凝后铺一层塑料薄膜再浇筑面层混凝土.以确保面板可以自由滑动;
c)拌和场设专人负责.对所进材料(水泥、碎石、砂、早强剂等)的规格、质量严格把关,严格按设计配比进行配料.早强剂掺配在水中后.每盘料的拌和时问不能低于40s:
d)施工要紧凑.当天破碎的板尽可能当天浇筑。

以确保破碎后3d内能够通车.浇筑面板时应振捣密实.及时割缝.诱导裂缝在接缝处展开.同时加强养生.缩小温度差和湿度差。

抑制混凝土收缩.防止混凝土早期收缩裂缝的发生和发展。

2 合理布置施工作业点
换板施工作业点布置得是否合理直接影响着车辆的畅通。

布点要以畅通安全为首要前提.要根据交通量的大小合理确定施工作业点的问距和作业长度。

2.1 确定换板范围
有以下三种情况之一的一般应做换板处理:
a)一块板断裂成四块或四块以上:
b)板块断裂并沉陷的;
c)板块错台并翻浆严重的。

2.2 作业点间距
根据交通量的大小来确定作业点的最小间距。

一般两车道路段,每个施工作业段为单行道。

上行车辆通过时.下行车辆则需等候。

因此会短时滞留一些车辆。

如果两个施工点较近.就可能相互影响。

经测算。

两车道施工路段施工点间距应在lkm左右。

当然.间距越大.车辆通行阻力越小.但是施工人员和机械设备搬迁则会增加难度。

2.3 适当控制施工点作业长度
施工作业段是单行道.但如果长度不够.如只有50m.则车辆通过该路段的时间极短.按行车速度30km/h计算。

只需6s。

也就是说.一个方向的车辆只要稍等一下或事先减速慢行一段距离就可以让对方车辆顺利通过。

事实证明.适当控制施工作业段长度比控制施工点间距更有效。

正常情况下将不会滞留车辆。

2.4 图上布点和现场布点有机结合
为了方便布点.应事先进行调查.分公里将要更换的板块绘在一张图纸上.以便全线协调考虑.分出轻重缓急。

但施工时必须由技术人员到现场核实.不得任由民工自由选点或不按要求布点。

3 加强畅通安全管理
提高混凝土早期强度和合理布点是从技术和施工方案上解决施工与安全畅通矛盾的手段。

也就是说。

在正常情况下能够保证施工人员安全。

车流畅通。

但如果出现非正常情况.如出现交通事故.问题就会接踵而来.因此加强安全管理是加快施工进度、确保施工质量的重要前提。

加强畅通与安全管理的具体措施有以下几个方面:
a)每个施工点必须有专人24h不问断值班。

随时疏导交通.出现异常情况及时报告:
b)畅安人员要加大巡查力度。

检查督促各施工点值班人员值勤.并随时准备应付各种非正常情况的出现:
c)施工现场必须设立明显的标志,如施工提示标志、窄行标志、安全标志、安全筒等:
d)能开放交通的及时开放交通,并将现场清理干净:
e)要文明施工,施工材料、机具应合理堆放.如出现堵车.不论由何种原因引起.都应及时主动地疏导交通。

换板是处治水泥混凝土路面病害的重要措施。

但在交通量大、路面较窄的情况下施工.由于混凝土路面不能及时开放交通,就存在着施工质量、施工进度和安全畅通之间的矛盾。

我们既要保证质量.又要保证车辆畅通.还要有一定的施工进度.这就必须有合理的技术、施工方案与畅安措施。
