用实例说说工程施工的全过程!
建筑施工主要过程实例图解

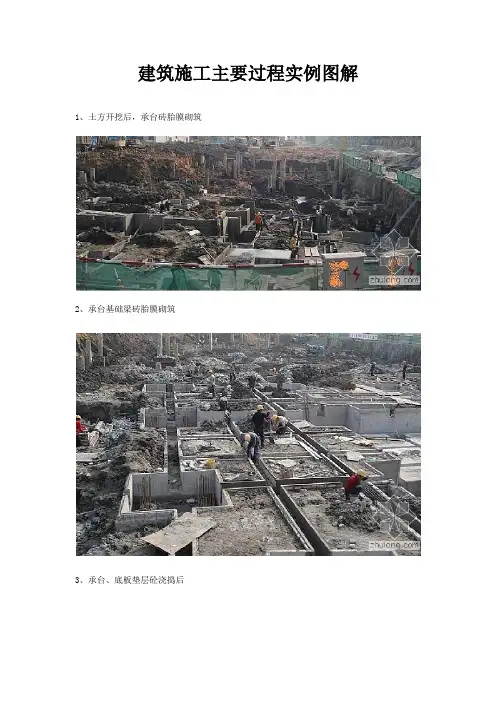

建筑施工主要过程实例图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
图文解说工程开工到封顶全过程

开始挖土前这里是加工和堆放钢筋的场地分段开挖,我们施工员负责用水准仪不停的抄平,瓦工配合清理地表浮土挖土期间天做不作美,下雨了。
基坑内栏的木方是为了浇柱基承台下的混凝土垫层遇到某处有淤泥质土要彻底挖除,并通知现场监理证明,别小看这么个坑,做签证能算不少钱垫层浇好了柱子定位线放好了木工制安承台模板柱基承台模板制安和加固,承台底板钢筋绑扎,考考哥几个承台底板钢筋是单层双向的那么长的钢筋在上还是短的在上呢?双层双向的筏板,要用到马镫,这个也要做签证的柱子承台浇好了,木工拆模木工开始搭排架,我们施工员需要往排架钢管上抄出一米线,木工用水平管将其引到各钢管上,在计算梁底标高,架设水平钢管架搭好了,木工架梁底模板,因为土0.00这层是架空层,所以没有现浇板,框架梁两侧有凸出的挑耳用来放空心板高处俯视图,钢筋扎好了,梁模板全加固完毕,等待浇筑砼砼浇好了,施工员需要在上面放线,这栋房子,有我的血有我的汗。
这是放线时不小心把手划破了,血滴了不少,哎,搞施工怎一个苦字了得。
高空俯视图土0.00这层,柱梁拆模排架也已经拆掉。
基础做好了回填土空心板铺设结束,钢筋工绑扎柱筋木工开始搭排架木工制安模板,楼梯制模,下面一张远景照二层钢筋绑扎好了卫生间吊模楼梯模板制安加固完毕,值得一提的是这栋房子共三个单元,也就是每层3个楼梯柱子模板加固,里面是异型柱,加固难度大,一旦浇砼时炸模,后果很难办,所以浇砼前一定要检查一遍混凝土浇好后,第二天一早就要上去放线,放线先把一层的控制线用电子经纬仪投上去,然后拉大尺,放出轴线,最后是柱子的边线,木工根据柱子边线在柱子钢筋下部焊上定位钢筋,图中穿绿衣服的就是在烧定位筋二层搭设排架,同样要抄1米线,为了防止以后分户验收时房间净高不足,每层抬高两公分,所以抄的一米线实际上是1.02M从高处看二层排架已经搭设好木工架设梁底模板,梁底模板定位是用线锤把下面的轴线吊上去的,梁底标高要计算准确,考虑是不是反梁,还有梁顶标高是不是降下来的用经纬仪打轴线,戴红色安全帽的是来我们工地实习的小施工员,进步很快模板平板铺好了,要在柱子钢筋上抄出50线,用红胶带贴在上面,我一般是晚上用扫平仪扫出来,第二天根据50线检查模板水平标高对不对,瓦工浇砼时也要根据50线控制浇砼楼面的水平钢筋工开始扎楼面钢筋,图中最前面的木工是在打眼,插构造柱钢筋柱子钢筋采用电渣压力焊这是我的得力干将,瓦工带班。
工程施工的全过程,图文并茂为你解读!

工程施工的全过程,图文并茂为你解读!本解读以高强预应力管桩-筏板基础,框剪结构,地下1层,地上34层住宅楼为例。
一、前期施工准备阶段地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通)工地围栏及大门建设(一) 现场围档1、施工现场实行封闭式施工。
住宅楼工程施工过程案例

住宅楼工程施工过程案例一、项目背景该住宅楼项目位于市中心繁华地段,占地面积约2000平方米,总建筑面积约10000平方米,共有30层,包括地下室和地上楼层。
该项目是一栋高档住宅楼,共有120个单元,采用现代化设计和施工工艺。
项目周期约为18个月,总投资额约为5000万人民币。
二、施工准备阶段1. 勘察阶段在项目开工前,施工单位对工程进行了详细的勘察,包括土质勘察、地基勘察、环境勘察等,确定了施工方案和施工工艺。
2. 设计阶段根据勘察结果,施工单位开始进行结构设计和施工图纸设计,确定了建筑结构、设备安装等内容,经过审批后,开始施工前的准备工作。
3. 施工队伍组建施工单位组建了技术人员团队和施工人员队伍,包括项目经理、现场监理、施工队长、施工工人等,按照职责分工,确保施工进度和质量。
4. 材料采购在开始施工前,施工单位进行了各种建筑材料的采购工作,包括水泥、钢筋、砖块、沙子等,确保施工过程中的材料供应。
5. 安全措施为确保施工过程中的安全,施工单位设置了安全防护设施,包括安全网、防护栏杆、安全帽等,对施工人员进行安全培训和监督。
6. 施工计划施工单位根据设计方案和工程进度制定了施工计划,包括施工周期、每个阶段的任务和工期等,以确保项目按时完成。
三、施工过程1. 地基施工在项目开始前,先对地基进行了处理,包括挖掘、填土、压实等工作,确保地基的稳固性。
然后进行地下室的施工,包括桩基施工、地下室结构施工等。
2. 主体结构施工主体结构施工包括地上楼层的结构施工,包括梁柱、楼板、墙体等的浇筑和安装工作,这是整个工程的主要部分,需要保证施工质量和进度。
3. 设备安装在主体结构完工后,开始进行设备安装工作,包括电梯安装、管道敷设、暖通空调设备安装等,确保楼宇的正常使用。
4. 装修装饰最后进行楼宇的装修装饰工作,包括内墙涂料、地板铺设、门窗安装等,使整个楼宇更加美观和实用。
5. 竣工验收在工程完成后,进行了竣工验收工作,包括设计审查、质量检验、安全评估等,确保项目符合相关标准和规定。
某工程的施工过程(3篇)

第1篇一、工程背景XX大厦位于我国某市中心区域,是一座集商业、办公、居住于一体的综合性建筑。
该工程总投资约10亿元,总建筑面积约30万平方米。
大厦地下3层,地上32层,建筑高度约150米。
工程于2018年10月正式开工,预计2021年10月竣工。
二、施工过程1. 施工准备阶段(1)组织设计、施工、监理等各方召开工程协调会议,明确工程进度、质量、安全等要求。
(2)编制施工组织设计,对施工方案进行优化,确保施工顺利进行。
(3)办理施工许可证,确保工程合法合规。
(4)进行现场勘察,了解周边环境、地下管线等,确保施工过程中不发生安全事故。
2. 施工阶段(1)基础施工基础施工分为地下基础和地上基础两部分。
地下基础采用明挖法施工,地上基础采用钢筋混凝土框架结构。
在施工过程中,严格按照设计要求进行,确保基础施工质量。
(2)主体结构施工主体结构施工分为地上主体和地下主体两部分。
地上主体采用钢筋混凝土框架-剪力墙结构,地下主体采用钢筋混凝土框架结构。
在施工过程中,严格遵循施工规范,确保主体结构质量。
(3)装饰装修施工装饰装修施工包括外墙、内墙、天花、地面等。
在施工过程中,选用优质材料,严格按照设计要求进行施工,确保装饰装修质量。
(4)机电安装施工机电安装施工包括给排水、电气、暖通、消防等。
在施工过程中,严格按照设计要求进行安装,确保机电安装质量。
3. 质量控制阶段(1)加强施工过程中的质量检查,确保施工质量符合设计要求。
(2)对原材料、半成品、成品进行严格检验,确保工程质量。
(3)建立健全质量管理体系,对施工过程中发现的质量问题进行整改。
4. 安全文明施工阶段(1)加强施工现场安全管理,确保施工人员生命财产安全。
(2)落实文明施工措施,减少施工对周边环境的影响。
(3)加强施工现场环境保护,确保施工过程中不发生环境污染事故。
三、工程总结XX大厦施工过程中,全体参建单位共同努力,克服了诸多困难,确保了工程进度、质量和安全。
工程施工过程描述(3篇)

第1篇一、项目背景某住宅小区位于我国某城市,占地面积约100亩,总建筑面积约20万平方米。
该项目总投资约10亿元,由多层住宅、商业配套和地下车库组成。
工程于2020年10月正式开工,预计2023年10月竣工交付。
二、施工过程描述1. 施工前期准备(1)施工图纸会审:在施工前,项目部组织设计、施工、监理等相关单位进行施工图纸会审,确保施工过程中严格按照设计要求进行。
(2)施工组织设计:根据施工图纸和现场实际情况,编制详细的施工组织设计,明确施工顺序、施工方法、施工工艺等。
(3)施工方案编制:针对重点、难点工程,编制专项施工方案,确保施工质量和安全。
(4)材料设备采购:按照设计要求,采购各类建筑材料、构配件和设备,确保材料质量符合国家规定。
2. 土建施工(1)地基基础施工:采用机械开挖,分层回填,确保地基基础承载力满足设计要求。
(2)主体结构施工:按照施工顺序,依次进行框架柱、梁、板的施工,确保主体结构稳定。
(3)装饰装修施工:在主体结构施工完成后,进行墙面、地面、天花板的装修施工,包括抹灰、涂料、石材、瓷砖等。
3. 安装施工(1)给排水施工:按照设计要求,安装给排水管道、阀门、水表等设备,确保给排水系统正常运行。
(2)电气施工:安装电缆、插座、灯具等电气设备,确保电气系统安全可靠。
(3)通风空调施工:安装通风管道、风机、空调机组等设备,确保室内空气质量。
4. 室外工程(1)道路施工:铺设水泥路面,确保道路平整、畅通。
(2)绿化施工:种植花草树木,布置景观小品,打造宜居环境。
(3)管网施工:安装供水、供电、通讯等管网,确保小区基础设施完善。
5. 竣工验收(1)自检:在施工过程中,项目部定期进行自检,确保工程质量。
(2)预验收:在施工完成后,项目部组织预验收,发现问题及时整改。
(3)竣工验收:经过自检和预验收,达到竣工验收条件后,向相关部门申请竣工验收。
三、施工过程中注意事项1. 施工安全:严格遵守国家有关安全生产法律法规,加强施工现场安全管理,确保施工人员生命财产安全。
描述工程施工过程(3篇)

第1篇一、前期准备阶段1. 项目立项:根据国家政策、市场需求和资源条件,进行项目可行性研究,编制项目建议书,报相关部门审批。
2. 设计阶段:根据项目需求,进行初步设计、施工图设计等,确保设计方案符合国家规范和标准。
3. 招标投标:按照国家法律法规和招标投标办法,进行公开招标,选择有资质、有经验的施工单位。
4. 施工合同签订:施工单位与建设单位签订施工合同,明确双方的权利和义务。
二、施工准备阶段1. 场地平整:根据施工图纸,对施工现场进行平整,确保场地满足施工要求。
2. 施工组织设计:编制施工组织设计,明确施工方案、施工进度、施工安全等。
3. 施工材料、设备采购:根据施工需求,采购所需材料、设备,确保质量和供应。
4. 施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员的素质和意识。
三、施工阶段1. 土方工程:按照设计要求,进行土方开挖、填筑、压实等,确保土方工程的质量。
2. 基础工程:进行基础施工,包括基础垫层、基础混凝土浇筑、钢筋绑扎等。
3. 结构工程:进行主体结构施工,包括墙体、柱、梁、板等,确保结构稳定、安全。
4. 装饰装修工程:进行室内外装饰装修,包括墙面、地面、门窗、水电等。
5. 安装工程:进行设备、管道、电气等安装,确保设备运行正常、安全。
6. 竣工验收:按照国家相关规范和标准,进行竣工验收,确保工程质量合格。
四、施工后期阶段1. 工程收尾:完成剩余的施工任务,如绿化、道路硬化等。
2. 质量检查:对施工过程中的质量问题进行整改,确保工程质量。
3. 工程资料整理:整理施工过程中的各种资料,包括施工图纸、验收报告、施工日志等。
4. 工程移交:将工程移交给建设单位,确保工程顺利交付使用。
5. 工程保修:按照国家相关法律法规,对工程进行保修,确保工程质量。
总之,工程施工过程是一个系统工程,需要各个环节紧密配合、协同作战。
只有严格遵循施工规范和标准,才能确保工程质量,为我国建筑事业做出贡献。
工程的施工过程(3篇)

第1篇一、施工准备阶段1. 设计阶段:在施工前,设计单位根据工程需求进行方案设计,包括建筑、结构、给排水、电气、暖通等各个专业的设计。
2. 施工图纸会审:组织设计单位、施工单位、监理单位等相关人员对施工图纸进行会审,确保施工图纸的准确性和可行性。
3. 施工组织设计:施工单位根据设计图纸和相关规范,编制施工组织设计,明确施工方案、施工进度、施工资源配置等。
4. 材料设备采购:根据施工组织设计,采购工程所需的各类材料、设备,确保材料设备的质量、规格、数量符合要求。
5. 施工现场准备:完成施工现场的场地平整、临时设施搭建、临时道路铺设等工作,为施工创造良好条件。
二、施工实施阶段1. 基础工程:根据设计图纸,进行地基处理、基础施工,包括土方开挖、垫层铺设、基础钢筋绑扎、模板支设、混凝土浇筑等。
2. 结构工程:在基础工程完成后,进行主体结构施工,包括墙体、柱子、梁、板等构件的钢筋绑扎、模板支设、混凝土浇筑等。
3. 装饰装修工程:结构工程完成后,进行室内外装饰装修,包括墙面、地面、顶面、门窗等装修材料的施工。
4. 给排水工程:进行给排水管道的安装,包括主管道、支管道、阀门、水表等设备的安装。
5. 电气工程:进行电气线路的敷设,包括配电箱、插座、开关等设备的安装。
6. 暖通工程:进行暖通管道的敷设,包括散热器、风机盘管等设备的安装。
7. 通风与空调工程:进行通风管道的敷设,包括新风系统、排风系统等设备的安装。
8. 室内外园林景观工程:进行绿化、景观设施的施工,包括花坛、座椅、雕塑等。
三、施工验收阶段1. 施工单位按照设计图纸和施工规范进行自检,确保工程质量符合要求。
2. 监理单位对施工现场进行监督检查,发现问题及时整改。
3. 施工单位组织竣工验收,邀请设计、施工、监理等单位及相关部门进行验收。
4. 验收合格后,办理竣工验收手续,工程正式投入使用。
总之,工程施工过程是一个严谨、有序、系统的工作。
从施工准备到施工实施,再到施工验收,每个环节都需要严格把控,确保工程质量、安全和进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
用实例说说工程施工的全过程!本文解读以高强预应力管桩-筏板基础,框剪结构,地下1层,地上34层住宅楼为例。
一、前期施工准备阶段1、地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
2、文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
3、建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
4、工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
5、施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
6、三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通))7、工地围栏及大门建设(一)现场围档1、施工现场实行封闭式施工。
主要路段围墙不低于2.5米,一般路段的围墙不低于1.8米(用于企业宣传的围挡钢架及基础应进行专项设计)。
2、主入口处应设置大门,高度与围墙相适应,宽度不宜小于己于5米。
大门内侧应设置门卫室,其内张贴门卫制度。
大门外侧应当在围墙醒目处悬挂五牌一图,包括工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌和施工现场平面图。
8、办公区、生活区搭建9、组织员工培训及图纸会审图纸会审是指工程各参建单位在收到设计院施工图设计文件后,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。
图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。
通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。
二、地基与基础施工阶段1、基坑放线根据城市规划部门给定的水准点位,依据土方开挖图施测建筑工程基坑开挖边线,撒灰线时要考虑工作面和放坡系数。
2、基坑降水施工若设计基底高程低于地下水位,在基坑开前要进行降水工程。
因此开挖前需把地下水位降低到边坡面和坑底以下,以防止边坡的塌陷和流,并保证过程中处于疏干和坚硬的工作条件下进行开挖,持续时3、第一次土方开挖为桩基施工作准备(开挖应分层、分段开挖,分层对基坑进行支护)4、基坑支护从开挖到完成地面以下的全部隐蔽工程,常需经历多次降雨、周边堆载、振动、施工不当等许多不利条件,其安全度的随机性较大,事故的发生往往具有突发性。
最常用的支护型式为土钉墙喷锚支护。
5、桩基施工由桩和连接桩顶的桩承台桩组成的深基础或由柱与桩基连接的单桩基础,简称桩基,按受力特点可分为摩擦桩和端承桩,按照施工方式可分为预制桩和灌注桩。
6、单桩静载检测桩基施工结束并达到休止期后(对于砼灌注桩,龄期达到28d或预留同条件养护试块强度达到设计强度),开始做单桩静载检测,其抽检数量为施工桩总数的1%,且不小于3根。
7、第二次大开挖至基底设计标高桩间土开挖应注意对桩身的保护,并遵循““开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,预留20~30CM进行人工清挖,引定位桩检查基坑开挖尺寸、标高是否正确。
8、机械截桩头超过设计桩顶标高的部分采用机械截除(个别低于设计标高按设计要求接桩),截桩完成后应保证同一基坑内桩顶标高一致(高于基垫层顶5CM),确保桩身无破损。
9、桩基小应变检测桩目的:检测桩身缺陷及其位置,判定桩身完整性类别,抽检数量不应小于总桩数的20%,且不少于10根。
10、地基验槽验收目的:1、核对其平面位置、平面尺寸、槽底标高是否满足设计要求;2、核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;3、检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。
11、基础垫层砼浇筑砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎模上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板的话,无法做防水,所以采用了用砖做模板的办法。
12、桩芯钢筋笼制作、安放、砼浇筑目的:为实现桩顶与基础筏板有效连接,加强桩顶抗剪强度;填芯深度设计无要求时,为桩径的3倍。
13、防水层及保护层施工尤其注意:桩头防水应严格按设计要求施工确保与底板防水层整体一致,保护层施工完毕后,引定桩测设出筏板边线、剪力墙、柱子等位置(即基础放线,用红漆标示主要构件位置)。
14、基础筏板施工施工内容包括:钢筋绑扎、上下层钢筋支架制作、安装,墙柱插筋、电梯井、集水坑、后浇带等支模,测温仪安放、电气接地网焊接、砼浇筑;参考工期15天。
15、地下室外墙防水正负结构完成,模板拆除后开始施工,施工内容:基层处理、防水层、保护层等参考工期10天。
16、基础回填土地下防水层保护层完成开始施工,施工内容:分层摊铺,分层压实、压实度检测。
三、主体结构施工阶段1、负一层主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天2、 1、2主体结构施工(非标层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。
参考工期20天(工序同地下室结构)3、3~34主体结构施工(标准层)4、屋顶设备用房及造型主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天。
5、施工电梯安装主体结构施工至16层(主体结构完成1/2)开始安装,(随主体结构提升),为二次结构工程施工创造条件,工期5天,不占用总工期。
6、卫生间、厨房间排气道安装二次结构施工前3天安装,施工内容:洞口清理、吊运、安放钢筋支承、就位、临时固定、洞口封堵等。
7、砌体及二次结构主体结构至17层开始施工,施工内容:卫生间、空调板止水带支模、砼浇筑,砌体拉结筋、GZ、GL、QL、窗台压顶等植筋,砌体砌筑,砼构件钢筋绑扎、支模、砼浇筑等,标准工期每层5天,共180天,占用总工期58天。
四、节能工程施工阶段节能工程包括:墙体节能、幕墙节能、门窗节能、屋面节能、地面节能、配电与照明节能。
五、建筑装饰装修施工阶段1、内墙抹灰施工二次结构完成至17层开始,施工内容:基层处理、不同材料交接处钉钢丝网片、浇水、喷浆、打点、冲筋、分层抹灰、护角、包口、养护等,装饰工程均应样板先行,经各部门验收合格后方可大面积施工。
参考工期每层4天,共144天。
2、外墙面抹灰二次结构完成经结构验收合格开始施工,施工内容:外架局部调整、基层处理、不同材料交接处钉钢丝网、浇水、喷浆、挂垂线、分洞口、分层抹灰、养护等。
参考工期90天。
3、外墙面砖粘贴外墙面抹灰完成50%开始施工,施工内容:根据面砖模数分线排砖、墙面浇水湿润、刷胶水结合层、粘贴、勾缝、养护、清洗等。
参考工期90天。
4、铝合金门窗、阳台栏杆安装外墙面砖施工至35天开始施工,施工内容:校核洞口、门窗框固定、装饰管安装、缝缝隙填塞、打胶、玻璃、五金安装、成品保护,参考工期60天。
5、外架拆除外立面完成,经查与外立面相关的各项施工内容施工整改完毕。
外架拆除时应注意对铝合金外窗、外饰面等成品进行保护,参考工期40天。
6、入户门头外装外架拆除完成开始施工,施工内容:幕墙(石材、玻璃)、钢架玻璃雨棚、全玻门、内装交接处收口等。
参考工期30天。
7、室内砼(砂浆)楼地面施工内墙面抹灰、管道口吊洞完成开始施工,施工内容:基层清理、浇水湿润、打点、冲筋、刷素水泥结合浆、摊铺砼(砂浆)、槎平、压实,养护等,参考工期每层2天,共72天。
8、卫生间防水层施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:面层试水、渗点处理、墙根倒角、细部处理基层干燥、刷处理剂、加设附加层(管道及墙根部)、刷涂膜防水层、闭水试验、防水保护层施工等,参考工期每层1天,共34天。
9、楼梯间踏步施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:踏面放踏步线、基层处理、刷素水泥结合层、抹底层灰找平、找方、水泥砂浆面层槎平、压光、养护、成品保护等,参考工期每层1天,共34天。
10、楼梯扶手、护窗栏杆施工楼梯间踏步完成后开始施工,施工内容:扶手、栏杆制作、安装、成品保护等,参考工期每层1天,共34天。
11、室内涂饰施工室内楼地面层完成50%后开始施工,施工内容:基层处理、找角、打底找平、分遍批涂、刷面漆、刷踢脚线、成品保护等,参考工期每层2天,共68天。
12、地下车库地坪漆施工地下室所有工程完成开始施工,施工内容:基层处理、找角、打底找平、刷面漆、标示标线、车挡等刷等。
13、公共部分精装室内楼地面完成后开始施工,施工内容:工作面移交、电气线路改造、吊顶、墙面砖、地砖、电梯门套、灯具安装等,参考工期60天。
14、入户门及防火门安装精装地砖完成后开始施工,施工内容:施工准备、测量、安装固定、打胶等,参考工期30天。
六、屋面工程施工阶段1、屋面工程施工开始施工,施工内容:基层处理、保温层、找坡层、找平层、刷基层处理剂、防水层铺设、防水隔离层、保护层等,参考工期每层30天。
七、电梯安装施工阶段室内电梯安装调试内墙抹灰完成开始施工,施工内容:设备进场验收,土建交接检验,驱动主机,导轨,门系统,轿厢,对重(平衡重),安全部件,悬挂装置,随行电缆,补偿装置,电气装置,整机安装验收等,参考工期50天。
八、给水排水及采暖工程施工阶段1、室内给、排水及采暖系统安装施工内容:给水管道及配件安装、室内消火栓系统安装、给水设备安装、管道防腐、绝热;排水管道及配件安装、雨水管道及配件安装,及系统试验等。
