技 术 交 底 记 录 (抹灰)
内墙抹灰工程技术交底记录(范本)

灰饼宜用 1:3 水泥砂浆抹成 50mm 见方形状。,然后根据灰饼充筋。
4、墙面冲筋:当灰饼砂浆达到七八成干时,即可用与抹灰层相同的
砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为 50
mm。两筋间距不大于 1.5m。
5、抹灰工程应分层进行,通常抹灰层则分为底层、中层及面层。用
水泥砂浆和水泥混合砂浆抹灰时,应待前一抹灰层凝结后方可抹后一层;
内墙抹灰工程技术交底记录(范本)
技术交底记录
编号
工程名称
xxx
交底日期 20xx 年 x 月 xx 日
施工单位
分项工程 名称
抹灰工程
交底提要
抹灰工程技术交底
交底内容: 设计要求 内墙抹灰构造做法 1、涂料内墙面
10 厚 1:1:6 水泥石灰砂浆找平层; 5 厚 1:0.5:6 水泥石灰砂浆; 压入耐碱玻纤网; 饰面移交精装修。 2、贴砖墙面 15 厚 1:2.5 防水水泥砂浆(掺 5%防水剂); 饰面移交精装修。 3、车库墙面(地下室挡土侧墙) 15 厚 1:1:6 水泥石灰砂浆两边成活; 满刮腻子两遍,刷防霉涂料一底两面。 4、车库内隔墙、柱(砌体墙面或与砌体墙面同平面的砼柱、墙) 15 厚 1:1:6 水泥石灰砂浆两遍成活; 压入耐碱玻纤网; 满刮 Y 型腻子两遍,刷防霉涂料一底两面。 5、开敞阳台墙面 30 厚无机轻集料保温砂浆 5 厚 1:2.5 聚合物抗裂砂浆 满刮 P 型腻子两道,刷外墙涂料一底两面 外墙抹灰构造做法 1、外墙面(永久复合保温基层) 砼墙外侧永久复合保温外墙 M20 专用抹面砂浆 20 厚压入耐碱玻纤网 满刮防水腻子两道,刷外墙涂料一底两面 2、外墙面(自保温砌块基层) 10 厚 1:3 水泥砂浆找平层 钢丝网 10 厚 1:3 水泥砂浆找平层 满刮 P 型腻子两道,刷外墙涂料一底两面 3、保温涂料外墙面(空调龛、飘窗外侧、女儿墙内侧) 30 厚无机轻集料保温砂浆
一般抹灰技术交底记录

踢脚高150,与抹回墙面平齐
5、质量标准
(1)保证项目:材料的品种、质量必须符合设计要求和材料标准的规定;各抹灰层之间抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝等缺陷。
(2)基本项目:
1)表面:表面光滑、洁净、接茬平整,线角顺直清晰。
2)孔洞、槽、盒、管道后面的抹灰表面:尺寸正确、边缘整齐、光滑;管道后面平整。
3)门窗框与墙体缝隙填塞密实,表面平整。护角材料、高度符合施工规范规定,表面光滑平顺。
(3)允许偏差项目:
一般抹灰允许偏差项目
项
次
项目
允许偏差
(mm)
检验方法
1
立面平直
5
用2m托线板检查
2
表面平整
4
用2m靠尺楔形塞尺检查
3
阴阳角垂直
4
用2m托线板检查
4
阴阳角方正
4
2m方尺及楔形塞尺检查格
技术负责人:交底人:接交人:
(1)顶板勾缝:剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表明面残渣和浮尘清理干净,刷水泥浆一道,紧跟抹1:0.3:3混合砂浆将顶缝抹平,铺设软钢网,上下不能代于12cm宽度,过厚处应分层勾抹,每遍厚度宜在5~7m透,一般应在抹灰前一天进行(一天浇两次)。
15厚1:3水泥砂浆拉毛
内墙2:卧室、客厅、餐厅、楼梯间、地下室粉刷采用混合砂浆做法:
砖墙面清理干净
15厚1:1:6水泥石灰砂浆
5厚1:0.5:3水泥石灰砂浆
表面罩石灰膏
C、地面:所有地面为1:2水泥砂浆拉毛(地下室地面为水泥砂浆压光)
D、踢脚:卧室、客厅、楼梯间、地下室采用水泥砂浆做法:
15厚1:3水泥砂浆
抹灰技术交底

技术交底一、施工工艺:基层处理→洒水湿润→检查墙体垂直→甩浆→做灰饼(冲筋)→抹灰底层灰→抹面层灰→验收(1)基层处理1.1.1混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块。
1.1.2混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少7mm 的抹灰层。
1.1.3需要湿润墙面时,应提前喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为10~15mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5%~8%。
(2)吊垂直、套方、抹灰饼、冲筋1.2.1吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+1m 标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。
1.2.2套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体30-60cm 范围内弹出方正度控制线,并做明显标识和保护。
1.2.3抹灰饼、冲筋:灰饼宜做成5cm 见方,两灰饼距离不大于1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。
两筋间距不大于1.5m。
当墙面高度小于3.5m 时宜做立筋。
大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
(3)抹底层灰抹灰用力压实使砂浆挤入细小缝隙内。
每遍厚度控制在5-7mm,应分层装档、抹灰与所冲的筋抹平。
然后用大杠刮平整、找直,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶处是否平整、顺直,并用托线板检查墙面垂直与平整情况。

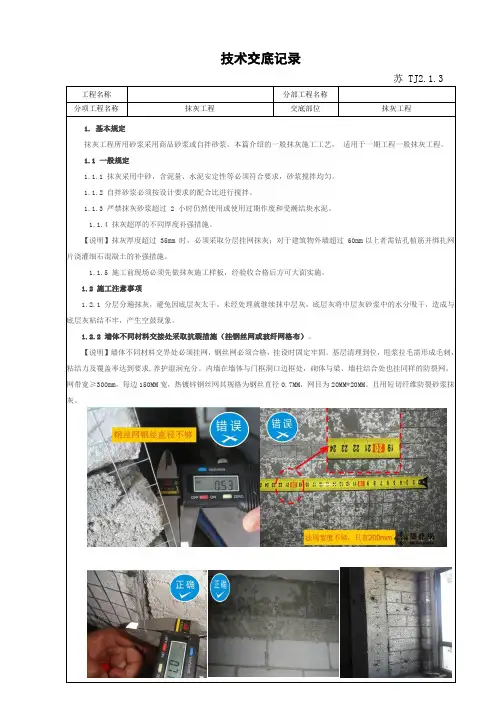

技术交底记录-抹灰工程

技术交底记录苏 TJ2.1.31. 基本规定抹灰工程所用砂浆采用商品砂浆或自拌砂浆。
本篇介绍的一般抹灰施工工艺,适用于一期工程一般抹灰工程。
1.1 一般规定1.1.1 抹灰采用中砂,含泥量、水泥安定性等必须符合要求,砂浆搅拌均匀。
1.1.2 自拌砂浆必须按设计要求的配合比进行搅拌。
1.1.3 严禁抹灰砂浆超过 2 小时仍然使用或使用过期作废和受潮结块水泥。
1.1.4 抹灰超厚的不同厚度补强措施。
【说明】抹灰厚度超过 35mm 时,必须采取分层挂网抹灰;对于建筑物外墙超过 60mm以上者需钻孔植筋并绑扎网片浇灌细石混凝土的补强措施。
1.1.5 施工前现场必须先做抹灰施工样板,经验收合格后方可大面实施。
1.2 施工注意事项1.2.1 分层分遍抹灰,避免因底层灰太干、未经处理就继续抹中层灰,底层灰将中层灰砂浆中的水分吸干,造成与底层灰粘结不牢,产生空鼓现象。
1.2.2 墙体不同材料交接处采取抗裂措施(挂钢丝网或玻纤网格布)。
【说明】墙体不同材料交界处必须挂网,钢丝网必须合格,挂设时固定牢固。
基层清理到位,甩浆拉毛需形成毛刺,粘结力及覆盖率达到要求,养护湿润充分。
内墙在墙体与门框洞口边框处,砌体与梁、墙柱结合处也挂同样的防裂网,网带宽≥300mm,每边150MM宽,热镀锌钢丝网其规格为钢丝直径0.7MM,网目为20MM*20MM。
且用短切纤维防裂砂浆抹灰。
1.2.3 抹灰砂浆不得超过规定使用时间、直接加水施工。
【说明】砂浆按规定配合比搅拌,原材料品牌对应合格,搅拌时间满足要求,拌制砂浆在规定时间内用完,杜绝使用加水砂浆和过期砂浆。
一般不超过 2 小时。
1.2.4 外墙抹灰留设施工缝。
【说明】外墙抹灰设置分割缝以控制温度引起的裂缝。
1.2.5 线槽安装时不得随意打凿墙体引起墙体松动,线槽安装修补到位后挂网。
【说明】对墙体开槽装管部位进行控制,必须切割不得直接打凿;线槽安装后必须进行砂浆补抹平整后挂网达到抗裂效果;成束集中排列的线管需要采用细石混凝土封闭并挂网。
内墙抹灰技术交底

(5)灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用
木杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。
(三)做护角
1、室内墙面、柱面的阳角和门洞口的阳角,如设计对护角无规定时,一般可用1:2水泥砂
浆抹护角,护角高度不应低于2m,每侧宽度不小于50mm。
2、将阳角用方尺规方,靠门窗框一边以框墙空隙为准,另一边以标筋厚度为准,在地面划
3、砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
4、柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1∶3水泥砂浆分层补衬平。
5、加气混凝土表面缺棱掉角需分层修补。做法是:先洇湿基体表面,刷掺水重10%的107胶水泥浆一道。
6、抹灰前应检查基体表面的平整,以决定其抹灰厚度。
5、护角应符合装饰工程施工规范2.1.9和2.1.10条的规定,表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整。
6、孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。
7、允许偏差项目,见表9-2。
接受人:交底人:
技术、质量交底记录
C2—03
工程名称
编号
交底项目
建筑装饰装修
交底日期
交底内容
7、对于特殊用途房间的墙(柱)阳角部位,其护角可按设计要求在抹灰层中埋设金属护角
线。
(四)抹砂浆
1、抹底层砂浆:刷掺水重10%的107胶水泥浆一道,(水灰比为0.4~0.5)紧跟抹1∶3水
泥砂浆(或1:6水泥石灰砂浆),每遍厚度为5~10mm,应分层与所充筋抹平,并用大
杠刮平、找直,木抹子搓毛。
2、抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,将墙面洇湿,抹面层砂浆。面
(完整版)抹灰技术交底

(完整版)抹灰技术交底-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN一.施工准备1.作业前准备1.1对于砖墙,应在抹灰前一天浇水湿透。
1.2在粉刷前对所有墙面、混凝土柱面应先进行喷浆处理。
1.3墙体表面的灰尘、污染应清除干净。
2.施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、灰勺、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺等。
二、质量要求1.抹灰层与基层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。
2.表面应光滑、洁净,接茬平整。
3.护角、孔洞、槽、盒周围管道背后等应整齐、平整、光滑。
4.抹灰总厚度应符合设计要求。
5.立面垂直度:3mm;平整度:3mm;阴阳角方正:3mm;墙裙勒脚上口直线:3mm。
质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。
三、工艺流程墙面清理→墙面浇水湿润→基层处理(混凝土面喷涂界面剂)→吊垂直、套方、抹灰饼→抹底层砂浆(刮糙)→冲筋→抹中层砂浆→抹罩面砂浆(6厚1:2.5水泥砂浆)→验收→养护四、操作工艺1、墙面清理,剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残和浮尘清理干净。
2、墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。
3、对混凝土面层涂刷界面剂。
4、贴灰饼:室内砖墙抹灰层的平均总厚度。
首先根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最少不应少于7mm。
墙面凹度较大时要分层衬平,操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求,选择下灰饼的正确位置,用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂浆做成5cm见方的形状。
5、抹底层灰:灰饼制作好后待灰饼初凝后可进行底面刮糙工作,刮糙前应确保墙面湿润并且没有明水方可进行,刮糙过程重应严格控制砂浆厚度,应薄薄一层控制在7mm左右,完全覆盖基层即可,不得超出灰饼高度。
技术交底记录(楼梯间保温砂浆抹灰)

3、工艺流程:基层处理→贴网→墙面喷浆→做灰饼→抹底层保温浆料30㎜厚→抹面层保温浆料20㎜厚→抹抗裂砂浆并将网格布压入其中。
二、施工机具:
砂浆搅拌机、抹灰架子或高凳、手推车及垂直运输机械、水桶抹灰工具及抹灰专用检测工具、壁纸刀、滚刷等。
三、材料配比:
1袋胶粉料25kg加一袋聚苯颗粒200L,使用时加34~36kg水经搅拌即为一组浆料,计量配比应控制准确。
(3)网格布压入抗裂砂浆内:将网格布裁好,在保温浆料上抹抗裂砂浆,厚度控制在3mm左右,用铁抹子将网格布压入抗裂砂浆内,网眼砂浆饱满度要求达到 100%,网格布搭接宽度>50mm,网格布的边缘严禁干搭接,必须嵌在抗裂砂浆中。阴角处则应压槎搭接≥50mm,阳角处应压槎200mm,搭接 处网眼的砂浆饱满度两层都要达到100%。同时要抹平、找直,保持阴阳角方正和垂直度。
2、操作要点
(1)墙面做灰饼:根据保温层厚度,用水泥砂浆在墙上按内墙抹灰的要求做出灰饼,以控制抹灰厚度。抹灰完后将水泥砂浆灰饼剔除,用保温砂浆补平。
(2)抹保温浆料:保温浆料分2次抹。先抹30mm,待干燥3d后再抹20mm,第二遍保温浆料应找平,门窗洞口、阴阳角处应保证方正及垂直度。当保温浆料中含水率偏高时,一次抹保温浆料应控制在15mm左右。
2
表面平整
3
3
用2m靠尺和塞尺检查
3
阴阳角垂直
3
3
用2m靠尺检查
4
阴阳角方正
3
3
用20cm方尺和塞尺检查
六:楼梯间保温砂浆抹灰
1、保温砂浆做法:
(1)墙体
(2)基层处理
(3)50厚胶粉聚苯颗粒(三遍成型)
(4)5mm厚抗裂砂浆耐碱玻纤网格布
抹灰技术交底记录

5、抹灰:管井砌完后抹灰,抹灰交底要求同地下室墙体抹灰、抹灰时注意厨卫间内阴阳角部位抹出R=50mm的圆弧角,以便做防水,抹灰时新砌墙与原结构墙、烟风道接缝钉100m宽钢板网、缝两侧各50再抹灰。
二、安全要求:
1、砌筑时搭设架子要牢固,铺设脚手板严密出现探头板。
2、按原建筑设计管井尺寸放线,若管井中管道影响管井,可将砖里皮紧贴管道;对于管道不影响砌砖的除跃层以外,管井外轮廓线与管道间尺寸能满足砌120厚砖的砌120厚,能满足砌60厚的砌60厚砖。
3、砌砖:首皮砖底部用水泥砂浆找平,当找平厚度超过30厚时,改用C20砼垫平,底部留100*100mm清扫口砌筑时每间隔500高设置一道φ6拉结筋或孔径小于5mm的钢板网,两端分别用M10膨胀螺栓通过焊接与结构连接牢固,或者钢板网两端用水泥钉(不少于2个)与结构钉紧牢固。对于管井外廓线与烟、风道边平齐的部位,采用φ6拉贯彻,如下图设置:
砌砖时砖凸出烟、风道外皮15mm。
跃层管井采用砌筑120厚砖墙。砌砖时边砌筑边吊垂直,找方正。且在距建筑地面标高900高处对准水管检修口处,留250*300mm(宽*高)检修洞,洞口上方设2φ10钢筋,支座长度不小于200mm。砌筑前必须与水电交接确认水电专业试压、保温、水表安装等工序已完成后,再包管井,砌筑时边砌边内侧砂浆尽量抹平压光。
2、跃层砌筑时,由于净空高,需随砌随搭砌筑用脚手架。
3、人。
据施工单位与甲方共同协商后,决定厨卫间、公共部分管井采用砌120或60厚红机砖砌筑,方法如下:
一、工艺:
基层清理弹线砌砖(管井内侧随砌随抹灰)清理管井内落地灰墙面抹灰
1、基层清理:将楼地面上浮土、水泥浆块等杂物清理干净,管根孔洞采用细石砼(C20)加适量膨胀剂填塞密实(参管根堵洞交底),管井部位清理干净。检查首层管井部位是否作防水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
年月日工程名称乐都种业大厦分部工程抹灰工程
分项工程名称:一般抹灰
交底内容
1、材料要求
(1)水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过3个月按试验结果使用。
(2)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有杂物。
(3)石灰膏:应用块状生石灰淋制,必须用孔径不大于3×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面时,不应
少于30d。
使用时,室灰膏內不得含有未熟化的颗粒和其他杂质。
2、主要机具
一般应备有搅拌机、5mm的筛子、大平锹、抹灰常用工具等。
3、作业条件
(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程。
(2)抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:1:6水泥混合砂浆分层嵌塞密实。
(3)应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道,紧跟用1:3水泥砂浆分层补平;脚手
眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐。
(4)管道穿越墙洞和楼板洞应及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好
钢丝网;接线盒用纸堵严。
(5)砖墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
4、操作工艺
工艺流程:墙面浇水→贴灰饼→抹水泥踢脚板→做护脚→抹水泥窗台板→墙面冲筋→
抹底灰→修抹预留孔洞、电气箱、槽盒→抹罩面灰。
(1)顶板勾缝:剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表明残渣和浮尘清理干净,刷水泥浆一道,紧跟抹1:0.3:3混合砂浆将顶缝抹平,过厚处应分层勾抹,每遍厚度宜在5~7mm。
(2)墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇两次)。
(3)贴灰饼:一般抹灰按质量要求室内砖墙抹灰层的平均总厚度不得大于20mm。
(4)抹水泥踢脚板:用清水将墙面洇透,污物冲洗干净,接着抹1:3水泥砂浆底层,表面用大杠刮平,木抹子搓毛,常温第二天便可抹面层砂浆,面层用1:2.5水泥砂浆压光,要按照设计要求施工。
(5)粉刷之前的第一步全面墙体浇水,再做灰饼,以地下的控制线20厘米为目标。
(6)每层验收灰饼合格后,再开始粉刷。
技术
交底人接受人
负责人。
