大坝砌石及坝体混凝土施工方案

合集下载

水库大坝工程混凝土专项施工方案

水库大坝工程混凝土专项施工方案

正安县渔溪河水库工程大坝混凝土专项施工方案批准:审核:编写:正安县渔溪河水库工程大坝枢纽工程二0二0年四月目录1.编制说明 (1)1.1编制依据 (1)1.2编制原则 (2)2.工程概况 (3)2.1概述 (3)2.2坝址区工程地质 (5)2.3气象 (5)2.4交通条件 (6)2.5大坝工程主要施工项目及设计工程量 (6)2.5.1大坝主体工程项目 (6)2.5.2大坝工程主要工程量及质量控制标准 (8)3. 施工总体布置 (9)3.1施工道路 (9)3.1.1自密实混凝土块石料上坝进场道路 (9)3.1.2常态混凝土上坝进场通道 (10)3.1.3消力池段常态混凝土进场道路 (10)3.3施工生活及生产用水 (10)3.4施工供风 (10)3.2施工用电 (10)3.5砂石及拌和系统布置 (11)3.6钢筋加工场 (11)3.7混凝土施工用模板 (11)3.8混凝土输送泵布置 (12)3.9塔机施工布置 (12)4. 大坝工程专项施工方案 (13)4.1施工测量 (13)4.2混凝土施工工艺 (13)4.2.1普通混混凝土施工工艺 (14)4.2.2大坝堆石混混凝土施工工艺 (14)4.3施工前准备 (14)4.4混凝土原材料及配合比 (15)4.4.1水泥 (15)4.4.2砂石骨料 (15)4.4.3自密实堆石混凝土块石料 (15)4.4.4高自密实性能混凝土骨料 (16)4.4.5水 (16)4.4.6粉煤灰和其它活性掺合料 (16)4.4.7外加剂 (17)4.4.8混凝土配合比 (17)4.5混凝土拌和 (18)4.7钢筋 (19)4.7.1钢筋材料 (19)4.7.2钢筋制作 (19)4.7.3钢筋安装 (19)4.7.4钢筋接头 (20)4.8模板 (20)4.8.1模板材料 (20)4.8.2模板的设计制作和安装 (21)4.8.3模板的清洗和涂料 (21)4.8.4模板拆除和维修 (21)4.8.5模板质量检查 (22)4.9观测仪器埋设 (22)4.10高自密实性能堆石混凝土施工 (23)4.10.1堆石取料 (23)4.10.2堆石料筛分及运输 (23)4.10.3堆石料入仓堆放 (23)4.11坝体廊道混凝土施工 (24)4.11.1坝体廊道预制吊装施工 (25)4.11.2坝体廊道立模现浇施工 (25)4.12取水兼放空混凝土施工 (26)4.13溢流坝两侧导墙及堰面混凝土施工 (27)4.14溢流坝闸墩、交能桥及堰顶混凝土施工 (27)4.14.1溢流坝闸墩施工 (27)4.14.2溢流坝交通桥施工 (27)4.14.3溢流坝堰顶混凝土施工 (28)4.15起闭机室混凝土施工 (28)5.进度计划 (29)6.资源配置 (31)6.1机械设备配置 (31)6.2劳动力配置 (32)7.工程质量管理 (33)7.1质量管理体系 (33)7.1.1项目质量管理体系 (33)7.1.2质量责任分配 (33)7.2质量管理制度 (33)7.2.1强化质量管理责任制 (33)7.2.2设立质量专题会议制 (34)7.2.3严格施工质量三检制 (34)7.2.4技术质量保证制 (35)7.3质量保证措施 (36)8.安全施工管理 (37)8.1.1安全方针 (37)8.1.2安全目标 (37)8.2安全保证体系 (37)8.3安全管理办法 (38)8.4安全保证措施 (39)8.4.1安全管理组织措施 (39)8.4.2安全管理制度措施 (39)8.4.3施工机械作业安全措施 (40)8.4.4 防火安全措施 (40)9.文明施工及环境保证措施 (41)9.1文明施工措施 (41)9.2环境保护措施 (41)1.编制说明1.1编制依据1)《混凝土结构工程施工质量验收规范》(GB 50204-2015);2)《混凝土质量控制标准》(GB 50164-2011);3)《水利水电工程单元工程施工质量验收评定标准—混凝土工程》(SL 632-2012);4)《混凝土强度检测评定标准》(GB/T 50107-2010);5)《低热微膨胀水泥》(GB 2938-2008);6)《通用硅酸盐水泥》GB175-20077)《中热硅酸盐水泥、低热硅酸盐水泥》(GB/T 200-2017);8)《粉煤灰混凝土应用技术规程》(GB/T 50146-2014);9)《用于水泥和混凝土中的粉煤灰》(GB/T 1596-2017);10)《水工建筑物滑动模板施工技术规范》(SL 32-2014);11)《混凝土拌和用水标准》(JGJ 63-2006);12)《混凝土外加剂》(GB 8076-2008);13)《水工混凝土施工规范》(SL 677-2014);14)《水工混凝土外加剂技术规程》(DL/T 5100-04-2014);15)《水工混凝土试验规程》(SL 352-2006);16)《水利水电工程施工组织设计规范》(SL 303-2017);17)《水利水电工程施工质量评定规程》(SL 176-2007);18)《普通混凝土配合比设计规程》(JGJ 55-2011);19)《混凝土结构工程施工规范》(GB 50666-2011);20)《组合钢模板技术规范》(GB/T 50214-2013);21)《水工混凝土砂骨料试验规程》(SL 352-2006);22)《水利水电工程钻孔压水试验规程》(SL 31-2003);23)《水工建筑物抗冲磨防空蚀混凝土技术规范》(DL/T 5027-2005);24)《胶结颗粒料筑坝技术导则》(SL 678-2014);25)《自密实混凝土应用技术规程》(JGJ/T 283-2012);26)《水利水电工程合理使用年限及耐久性设计规范》(SL 654-2014);27)《水利水电工程施工安全防护设施技术规程》(SL 714-2015);28)《水利水电工程施工通用安全技术规程》(JGJ 398-2007);29)《水利水电工程施工作业人员安全操作规程》(SL 401-2007);30)《水利水电工程土建施工安全技术规程》(SL 399-2007);31)渔溪河水库“大坝结构布置图(GY2867-0944-411-01-1/10~10/10)”;32)贵州省正安县渔溪河水库工程大坝混凝土施工技术要求;33)其他现行国家或行业部门发布的规范、规程和技术标准等。

混凝土坝(埋石)施工方案

混凝土坝(埋石)施工方案

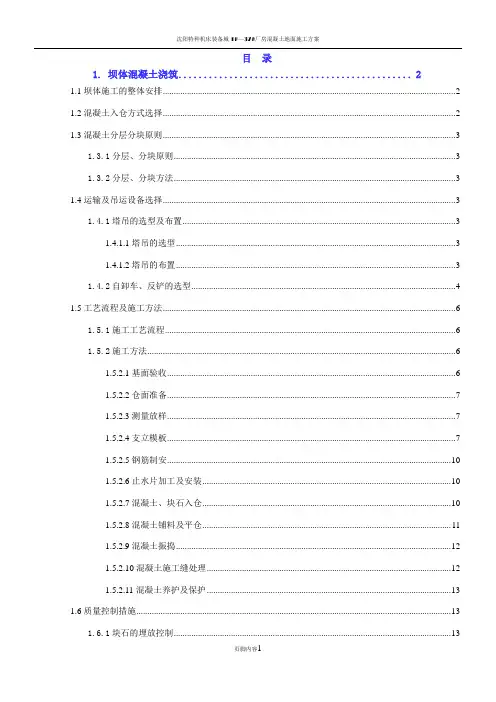

目录1.坝体混凝土浇筑 (2)1.1坝体施工的整体安排 (2)1.2混凝土入仓方式选择 (2)1.3混凝土分层分块原则 (3)1.3. 1分层、分块原则 (3)1.3.2分层、分块方法 (3)1.4运输及吊运设备选择 (3)1.4.1塔吊的选型及布置 (3)1.4.1.1塔吊的选型 (3)1.4.1.2塔吊的布置 (3)1.4.2自卸车、反铲的选型 (4)1.5工艺流程及施工方法 (6)1.5.1施工工艺流程 (6)1.5.2施工方法 (6)1.5.2.1基面验攵 (6)1.5.2.2仓面准备 (7)1.5.2.3 [则量放样 (7)1.5.2.4支立模板 (7)1.5.2.5钢筋制安 (10)1.5.2.6止水片加工及安装 (10)1.5.2.7混凝土、块石入仓 (10)1.5.2.8混凝土铺料及平仓 (11)1.5.2.9混凝土振捣 (12)1.5.2.10混凝土施工缝处理 (12)1.5.2.11混凝土养护及保护 (13)1.6质量控制措施 (13)1.6.1块石的埋放控制 (13)1.6.2混凝土的拌制控制 (13)1.6.3混凝土铺料间隔控制 (13)1.6.4混凝土裂缝控制 (14)1.6.5混凝土温度控制 (14)1.6.6块石、混凝土入仓控制 (14)1.7坝体施工安全控制措施 (15).8主要施工机械设备配置 (15)1.坝体混凝土浇筑1.1坝体施工的整体安排在2018年10月初,底孔部位坝基开挖完成后,利用预留土坎挡水,进行底孔坝段的混凝土浇筑, 浇筑到814. 00m度汛高程。

截流并完成导流底孔浇筑后,进行左岸剩余坝基及基坑的二期开挖,完成后开始进行坝体混凝土的浇筑;2019年3月底,完成814. 00m度汛高程以下坝体混凝土的浇筑。

2019年3月底,完成814. 00m度汛高程以下溢流坝段面板及消力池抗冲耐磨混凝土的浇筑。

坝体上、下游面板混凝土随坝体埋石混凝土同步浇筑,取水口、交通桥等混凝土施工与坝体混凝土同步进行,2019年10月底,完成坝体全部混凝土的施工;2019年11月底完成导流底孔的封堵。

混凝土坝(埋石)施工方案

混凝土坝(埋石)施工方案
1.
1
在2018年10月初,底孔部位坝基开挖完成后,利用预留土坎挡水,进行底孔坝段的混凝土浇筑,浇筑到814.00m度汛高程。
截流并完成导流底孔浇筑后,进行左岸剩余坝基及基坑的二期开挖,完成后开始进行坝体混凝土的浇筑;2019年3月底,完成814.00m度汛高程以下坝体混凝土的浇筑。
2019年3月底,完成814.00m度汛高程以下溢流坝段面板及消力池抗冲耐磨混凝土的浇筑。
1.5.2.7
混凝土在右岸拌合站集中拌制,塌落度及温度等测试合格后,根据浇筑部位不同分别采用自卸汽车或搅拌罐车运至运送至浇筑现场,控制混凝土的运输时间在25min内;根据现场实际条件及工程进度考虑,采用挖掘机、吊罐等方式入仓浇筑。
用于埋石混凝土中的块石,必须为湿饱状态,抗压强度大于300kg/㎝2。选择新鲜、完整的岩块,无风化剥落层或裂纹,石材表面应冲洗干净,不能留有树根、杂草等污物,所有进仓块石表面应处于湿润状态。
(4)块石经过电子秤称重,采用自卸汽车或吊罐运至仓面,采用挖掘机铺设,辅以人工码放。
1.6.2
(1)混凝土在拌合站集中拌制,所用各种粗细骨料及外加剂必须经检测合格后使用,按规定的时间进行拌制。
(2)拌制过程中严格控制配合比,出、入仓温度,添加必要的外加剂减少水化热,提高混凝土质量。
混凝土浇筑后,严格控制拆模时间,以不造成混凝土表面和棱角受损为准。
1.6
1.6.1
(1)用于埋石混凝土中的块石,必须为湿饱状态,抗压强度大于300kg/2。
(2)选择新鲜、完整的岩块,无风化剥落层或裂纹,石材表面应冲洗干净、无杂物。
(3)所选取的块石按不同粒径适时埋入混凝土中,在满足设计要求和实际情况的前提下,尽可能提高埋石率。
坝体上、下游面板混凝土随坝体埋石混凝土同步浇筑,取水口、交通桥等混凝土施工与坝体混凝土同步进行,2019年10月底,完成坝体全部混凝土的施工;2019年11月底完成导同时大坝下部坝体混凝土量较大,月高峰浇筑强度较高。采用塔机吊运的方式进行混凝土施工,浇筑强度较低,很难满足度汛安排和工期计划要求;采用有轨运输的方式进行混凝土施工,不能将混凝土和块石运输至各个坝段,而同一个仓内的混凝土和块石都要经多次转运,生产效率过低且存在很大安全隐患,无法满足生产要求。

大坝坡面混凝土砌石护坡施工工艺分析

大坝坡面混凝土砌石护坡施工工艺分析

大坝坡面混凝土砌石护坡施工工艺分析摘要水利水电给工程的建设工作对大坝的施工有着重要的影响,由于混凝土的护坡有着防风浪、护坡和耐久性等特点,这样就对整个经济的增长有着一定的影响,需要得到我们的注意,在水利水电工程的建设中,要保证大坝的稳定性就要将大坝混凝土护坡施工工艺进行提高,这样就可以保证整个工程的质量,大坝也可以顺利的发挥作用。

因此本文主要就对大坝坡面混凝土砌石护坡施工工艺相关方面进行分析和探讨。

关键词大坝坡面;混凝土砌石护坡;施工工艺1 工程概况某水库除险加固工程的设计防洪标准是100年一遇,洪水校核标准是5000年一遇。

水库设计正常蓄水位99.0m,相應的库容10039万m3;死水位75.9m,相应库容为870万m3;设计洪水位91.93m,相应库容为1.61亿m3;校核洪水位97.56m,相应库容为2.91亿m3。

枢纽主要建筑物包括主坝、一副坝、二副坝、溢洪道和泄洪输水洞。

主坝坝型为粘土心墙和粘土斜墙砂壳坝,90m高程以下是粘土心墙坝(心墙宽度3.0~10.0m)、90m以上是粘土斜墙坝(宽度为2.0~3.0m)。

主坝坝顶长288m、宽7.0m、顶高程98.5m,防浪墙高于路面1.0m,最大坝高35.5m。

2 主坝上游护坡施工工艺的选择主坝上游的护坡开始设计主要就是为花岗岩干砌石护坡,其厚度主要为40cm,该地区的石料和实际的施工需求很难有效满足,在对施工现场成本以及工期要求思考的基础上,在设计中对现场的实际状况进行了考察,并且在确保厚度不产生变化的状态下,对其改成混凝土砌石护坡。

3 混凝土砌石护坡的结构形式由上述问题,护坡方式主要混凝土砌石护坡,护坡的总厚度为40cm,在这当中,混凝土厚度为30cm,花岗岩的块石厚度为20cm,块石至少8cm插入混凝土中,混凝土标号为C30W4F200,结构形式如图1,图2。

4 砌筑材料的要求砌石的材料需要为坚实新鲜,不容易被风化的石料,并且其饱和抗压强度不能小于30MPa,软化系数应大于0.75,单块重宜大于20kg,同时粒径尺寸应保证最小面边长大于20cm。

大坝坝体填筑施工方案

大坝坝体填筑施工方案

坝体填筑施工.1 概述.1.1大坝结构特征及主要施工工程量XX水利枢纽工程大坝为混凝土面板堆石坝,坝顶高程884.0m、坝顶长634.77 m、宽12.0 m;河床宽约200 m,最低坝基高程728.0 m,最大坝高156m,上游坝坡为1:1.4。

下游边坡840.0m马道以下为1:1.4,840.0m马道以上的边坡为1:1.5,坝后设两层马道,马道宽 5.0m。

坝体由防渗面板、垫层区(Ⅱ区)、过渡层区(ⅢA区)、主堆石区(ⅢB区)、次堆石区(ⅢC区)、下游堆石区(ⅢD区)、上游盖重保护体(Ⅳ区),辅助防渗体(ⅣA区)组成;垫层区水平宽度为 3 m,过渡层区水平宽度5m,。

坝体下游采用100cm厚干砌石护坡(Ⅳ区)。

坝体填筑总量为76.6万m3,其中各区填筑工程量详见下表-1-1。

坝体各区填筑工程量表表-1-1.1.2 坝体填筑材料及其铺料压实要求招标文件对坝体各区填筑材料和压实要求见表-1-2 。

坝体各区填筑材料的设计要求表-1-2.1.3 招标文件的进度控制期限:(1)2003年12月31日坝体填筑达810m临时挡水断面以上;(2)2004年5月31日坝体全断面达800m高程,上游临时断面达820m高程;(3)2004年9月30日坝体临时挡水断面填筑达850m以上;(4)2005年4月30日坝体全断面达840m高程,上游面达850m高程;.2坝体填筑规划本工程最大坝高156m,坝体填筑总量为76.6万m3,根据施工总进度计划安排及施工导流程序要求大坝主体于2003年1月份开始填筑,到2003年10月底,大坝临时挡水断面达到810m高程以上,预沉降1.5个月开始浇筑Ⅰ期面板,2004年3月底完成Ⅰ期面板浇筑及止水结构,开始填筑上游盖重保护区,在2004年5月31日前完成大坝796.0m以下的全部工作。

达到坝体临时挡水渡汛要求。

到2004年7月底以前临时挡水断面达到853m高程,预沉降二个月开始浇筑Ⅱ期防渗面板,2004年月30日前完成Ⅱ期面板及止水结构,大坝845.0m高程以下具备蓄水条件,满足导流洞封堵、水库下闸蓄水要求,2004年9月30日前大坝填筑至到879.4m,预沉降三个月浇筑Ⅲ期防渗面板。

水库大坝混凝土施工方案

水库大坝混凝土施工方案

遵义市播州区平正水库堆石混凝土浇筑专项施工方案贵州三浦建设工程(集团)有限公司2019年7月6日编制人:复核人:审批人:目录一、工程概况 (1)二、编制依据 (2)三、主要工程项目和工程量 (3)四、主要工程项目和工程量 (4)工程平面布置 (4)布置原则 (4)拌合系统的布置 (4)水、电布置 (6)现场交通布置 (6)QTZ6310塔机布置 (7)五、施工工艺技术 (7)交通布置 (7)技术参数 (9)施工工艺流程 (9)施工前准备 (10)模板 (12)观测仪器 (14)堆石施工 (14)廊道砼施工 (16)取水口及放空孔砼施工 (18)溢洪道砼施工 (20)混凝土施工 (22)堆石混凝土施工缝处理 (27)混凝土养护 (27)混凝土温度控制 (28)堆石混凝土缺陷处理 (28).混凝土质量控制与检查 (29)雨季施工 (30)低温季节施工 (31)六、施工进度计划 (32)七、机械设备和人员配置 (32)主要施工机械配置 (32)劳动力计划表 (34)八、质量保证措施 (34)九、安全生产及文明施工措施 (35)安全保证措施 (35)文明施工保证措施 (37)环境保护保证措施 (38)一、工程概况平正水库工程位于播州区(原遵义县)平正乡红心村境内的田坝沟下游,坝址距遵赤高速公路平正收费站约3km,距平正乡集镇 6km,距播州区城区58km,距遵义市城区 74km。

现有连接高速公路与平正乡集镇的公路从坝址处通过,对外交通方便。

平正水库坝址位于五马河上游支流田坝沟上,坝址以上流域面积,主河道河长,主河道加权平均比降‰。

水库正常蓄水位,正常库容万m,死水位,死库容为万m3,兴利库容为万m3,工程等别为Ⅳ等,属小(2)型水库。

平正水库工程大坝为堆石砼重力坝,主要建设内容主要由挡水建筑物(大坝)、泄水建筑物(坝顶溢洪道)、放空兼放水设施、输水工程等。

其他主要建筑物大坝、坝顶溢流表孔、取水兼放空建筑物级别为5 级,临时建筑物围堰等为 5 级。

大坝坝体工程坝后框格梁干(浆)砌石专项施工方案(1)

大坝坝体工程坝后框格梁干(浆)砌石专项施工方案(1)

坝后框格梁干(浆)砌石护坡施工专项方案编制:复核:批准:XXX水库项目部XXX年X月X日目录一、编制依据 (3)二、工程概况 (3)二、资源配置 (3)三、总体施工方案 (6)四、干砌石施工 (9)五、质量控制措施 (10)六、安全控制措施 (11)七、风险规划和控制 (14)八、风险控制和管理 (14)九、应急救援 (15)十、现场文明施工及环境保护措施 (16)一、编制依据为规范坝后框格梁干(浆)砌石护坡安全施工专项方案,切实保障施工人员及设备安全,防止事故发生。

根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《中华人民共和国建筑法》,结合本工程特点和水利水电工程施工通用安全技术规程SL398-2007、水利水电工程施工安全管理导则SL721-2015,坝后框格梁干(浆)砌石护坡安全施工专项方案。

二、工程概况XX水库由沥青砼心墙砂砾石坝、左岸泄洪排沙洞、灌溉发电引水洞、右岸无闸溢洪道、电站厂房、尾水等工程组成。

坝坡设计:下游坝坡为1:2.0,在2361m高程设一级马道。

下游护坡高程2361m以上至坝顶,采用30cm厚浆砌石加砼框格,砼框格尺寸3.5×5m,采用C20现浇混凝土浇筑,框格截面尺寸为30cm×40cm。

高程2361m以下的下游护坡为30cm厚干砌石加框格护坡。

砼框格尺寸3.5×5m,采用C20现浇混凝土浇筑,框格截面尺寸为30cm×40cm。

在后坝坡中间位置桩号0+150位置增设一条上坝路,踏步宽1.2m;后坝坡与两岸山坡交汇处设阻滑墙兼排水沟,2361.0m 马道靠上游侧增设阻C20砼滑墙,阻滑墙兼排水沟均每10m设一道伸缩缝,采用高压闭孔板填塞。

二、资源配置1、机械设备配置及劳动力安排1.1机械设备爬坡架输送机的选择坝坡下游坝坡坡比为1:2.0,在2361m高程设一级马道。

高程2361m以下的下游护坡为30cm厚干砌石加框格护坡。

浅谈细石混凝土砌石坝施工技术

浅谈细石混凝土砌石坝施工技术

浅谈细石混凝土砌石坝施工技术最近几年,随着我国生活、生产力的不断发展,对于水资源的需求量也呈现出上升趋势,为了能够满足我国局部地区的生活、生产用水需要,在我国很多地区都在大量修建各种水库设施。

在水库建设中有一个非常关键的问题:大坝砌筑技术,这项技术关系到整个大坝建设的质量及使用寿命,确保整个大坝发挥其最大的功能。

在本文研究中,笔者将结合贵州省三都水族自治县冷水沟水库大坝枢纽工程建设为案例,探讨关于中小型大坝的细石混凝土砌石筑技术的技术要点及实践应用效果。

一、实例概况冷水沟水库大坝的主要用途为防洪、农灌、城镇供水,其拦河大坝为细石混凝土砌毛石重力坝,坝顶轴线长175m,坝高42.5m。

二、水库细石混凝土砌石坝技术特点在中小型大坝建设施工中运用细石混泥土作为砌石坝的胶结材料,笔者认为有以下几方面优势:①这样砌石坝的砌体抗渗性明显高于水泥砂浆;②可增加砌石坝砌体的强度,提升砌体的受力性能,在使用过程中不易出现变形、裂缝;③在施工过程中可以与其它混泥土生产使用同一个搅拌机,从而减少了设备数量,提高了混泥土搅拌设备的利用率,节约了施工成本;④在大坝砌筑过程中使用小型机动车运料及机械振捣,从而极大的提升了施工的效率,加快推动施工进度,节约施工时间。

同时还增加了砌体的容重、密实性,最大限度提升了坝体的稳定性。

但是,在长期实践中发现这种筑坝技术与其他技术方式一样,也存在一定的不足之处:由于施工中机械化利用率高、劳动效率高以及施工进度比较快,尤其是在人工砌筑施工时无法有效控制施工质量,砌体的均匀性相对比较差,这样使得细石混泥土砌石坝技术的水利设施建设中的推广应用受到一定限制。

三、水库细石混凝土砌石坝施工质量控制要点水库细石混泥土砌石坝施工中,质量控制要求总体上可归纳为“密实、平整、错缝、稳定”。

其中“密实”也就是要求细石混泥土浇筑时需饱满,因此需要在砌筑过程中避免混泥土与块石接触,在砌筑是首先铺垫5 cm左右的底浆,再进行块石砌筑,每块砌石之间应该保持3~6cm的缝隙,之后使用细石混泥土进行饱满填充并使用振捣器捣实,若块石的形状不规则则而导致缝隙比较大,则可以插入小石块将之填平即可,这样便完成了一个砌筑层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大坝C15混凝土砌毛石及坝体混凝土施工方案第一节工程概况1.1工程概述(1)工程位置册亨县三岔河水库位于贵州省册亨县巧马镇巧马林场的三岔河上,水库位于册亨县西南部,距册亨县城约35Km,距安龙县32.6 Km (汕昆高速),距兴义市62.63 Km(汕昆高速),距南昆铁路巧马站5Km。

(2)工程任务和规模水库是以解决农村人畜饮水及为者告循环工业和特色农特产品加工区(为册亨县巧马工业园区的其中一个分区)补充供水的一项综合性水利工程;工程规模为小(1)型。

大坝枢纽由C15混凝土砌毛石重力坝+右岸坝身取水+左岸坝身放空冲沙底孔等建筑组成;坝址处集雨面积为23.3km2,多年平均年径流量为1165万m3,多年平均流量为0.37m3/s,总库容183万m3,正常高水位699m,为年调节水库。

(3)工程枢纽布置1)挡水大坝拦河坝坝型为C15混凝土砌毛石重力坝,分为3个坝段,从左到右依次为左岸挡水坝段、河床溢流坝段、右岸挡水坝段。

坝顶高程702.15m,坝顶总长180.429m,最低建基高程为648.201m,最大坝高53.95m,坝顶宽5m。

左岸挡水坝段长56.02m,河床布置溢流坝段,长56m,设5个溢流表孔,净宽10m;右岸挡水坝段长68.409m。

上游面折坡点高程为684.767m,上游面坡比为1:0.2,下游面坡比为1:0.8,下游面折坡点高程为699.00m。

2)坝身溢洪道溢流坝段布置于河床中部,溢流型式采用坝顶自由溢流式,单孔净宽10m,采用5孔布置,总净宽50m,边墩厚1.0m,总宽度56m,位于坝0+68.409~坝0+124.409。

墩顶布置交通桥,宽5m。

两边墩下游接导墙,墙身厚1.5m,从高程701.35m设折坡,以1:0.9斜坡至665.6m高程,再以665.6m高程延伸至消力池末端。

表孔溢流面采用C30钢筋混凝土,闸墩、导墙及交通桥采用C25钢筋混凝土。

3)冲砂底孔放空冲沙孔进口设置一道事故检修平面闸门,出口设置一道弧形工作闸门,进口位于坝横向0+131.963m处,孔口尺寸(宽×高)为2.0×2.5(m)。

底板高程666.344m,设计水头35m,出口位于坝横向0+128.125m处,出口设置压坡段,孔口尺寸为(宽×高)为2.0×2.0(m),冲沙底孔最大冲沙流量为5.16 m3/s,冲沙底孔进口设置1台固定式高扬程卷扬机,出口设置1台弧形闸门液压启闭机。

4)取水口取水口布置在右岸挡水重力坝段,平面位置为坝0+061.909m,主要用于供水和下放生态水,取水总流量为0.29 m3/s,进口为塔式进水口,取水塔顶高程为702.15m,塔顶设置有混凝土结构的启闭机室,其内布置有1台固定式高扬程卷扬机。

(4)施工组织规划砂石料场位于水库上游两岸6km处,弃渣场位于水库下游0.5Km 处,三岔河水库大坝采取枯水期围堰挡水明渠+导流钢管导流、汛期坝体挡水明渠导流的方式。

初期导流采用枯水期(10月~次年4月)5年一遇洪水标准坝体临时度汛洪水标准为全年10年一遇。

1.2料场本工程使用的砂石料我公司项目部主要考虑在手续齐整的砂石厂购买(册亨县泰康砂石有限公司)(康林砂石场),康林砂石场位于坝址上游西北面距坝址区约6km,有公路直通料场,交通便利。

(1)毛石:岩体饱和抗压强度≥50Mpa,无一定的规格形状,单块重应大于25kg,中部或局部厚度不小于20cm。

(2)块石:岩体饱和抗压强度≥50Mpa,外形大致呈方形,要求上、下两面基本平行且大致平整,无尖角、薄边,块厚大于20cm ,最大边长(长、宽、高)不大于100cm。

石料应为完整、新鲜灰岩岩块,表面不应含泥,无裂缝,无夹层,不应使用风化石料或易风化的泥质岩块石料,不宜采用片状石。

1.3水泥本工程C15混凝土砌毛石坝体水泥采用黔西南州发展资源开发有限公司生产的海螺牌P.O42.5普通硅酸盐水泥。

1.4粉煤灰本工程C15混凝土砌毛石坝体使用的粉煤灰主要采用贵州粤黔电力有限责任公司盘南电厂司的二级灰。

第二节工程平面布置2.1布置原则(1)应满足劳动保护和保安以及防火功能要求。

(2)满足环境保护、水土保持的要求。

(3)严格执行国家及行业的有关规程、规范。

(4)结合现场实际情况,利用好现有的地形条件。

(5)保证施工设备正常运行及安全生产。

2.2拌合系统的布置(1)主拌合站主拌和系统布置在大坝左岸坝顶高程704.15平台靠近复建公路位置,占地面积约为:1000m2,布置有:集料仓三个分为1个砂仓、2个碎石仓,自动称量系统1套,砂石料输送皮带2道,1500型强制搅拌机1台,水泥罐2个、粉煤灰罐1个,12m3水池1座,值班室、五金库房、操作室、厕所各1间。

见平面布置图1-1(2)辅助拌和机辅助拌和系统布置在大坝下游左岸高程658.50平台即原混凝土预制场进口位置,占地面积约为:500m2,布置有:集料仓三个分为1个砂仓、2个碎石仓,自动称量系统1套,砂石料输送皮带2道,SJ750型强制搅拌机1台,水泥罐1个、粉煤灰罐1个、混凝土输送泵1台,12m3水池1座,五金库房、操作室各1间。

见平面布置图1-1根据设计和施工时的配合比要求,在集料仓各料斗将各种石料放于自动称量计量系统下方的出料口处,这样已配好的砂石骨料经皮带输送直接送入拌和机进行拌制。

见图1-2主拌和机拌制好的混凝土由现场安装好的真空溜筒经塔吊输送至大坝混凝土砌石仓面,为了防止混凝土骨料的分离在溜筒的进出口安装胶皮缓冲垫,并在出料口位置安装加工好的缓冲集料斗,使在溜筒内已经出现分离现象的混凝土经缓冲集料缓冲后经接料斗用塔吊送至混凝土浇筑仓面。

碎石砂碎石皮带输送皮带输送搅拌机辅助拌和机拌制好的混凝土由现场安装好的混凝土输送泵直接输送至混凝土浇筑仓面。

砂石骨料进料方式:采用15吨的自卸汽车直接运至石料集料仓。

水泥和外加剂分别采用自动螺旋式输送器运至拌和机内。

2.3、水、电布置在主、辅拌和机旁新建1座12m3水池,施工用水时,直接将水抽入拌和机,采用时间继电器严格控制用水量。

在左右坝顶以上720.00m高程位置各布置一个200m3的高位水池,来满足大坝仓面冲洗及坝体混凝土养护。

利用现有主线路,施工用电采用90㎜2铝芯皮线或者铜芯皮线从各拌合站最近的配电箱内接至拌合站。

2.4现场交通布置主拌合站施工交通便利,利用新建的上坝公路直接通往拌合站,料仓进料公路主要是利用新建的复建公路。

辅助拌合站施工交通便利,利用我项目部新建的2#临时公路直接通往拌合站。

2.5QTZ6513塔机布置大坝塔机布置经现场实际勘察布置在坝横0+96.909、坝纵0+29.05位置。

满足大坝左岸的坝体及放空冲沙底孔的混凝土浇筑,满足大坝上游防渗混凝土浇筑,基本满足大坝右岸坝体及取水口的混凝土浇筑。

见图1-1第三节主体工程施工工序1、坝体砼砌石施工本工程大坝为砼砌石重力坝,坝体下部厚度大,为了控制砼早期温度,以免产生温度裂缝,影响坝体运行安全,拟采取柱状分块薄层砌筑方案,按设计划分的横缝,施工时分坝段薄层砌筑,分层高度为1.0m~1.5m,以利于砼早期水化热热量散发。

(1)砼砌石体施工程序砌石体施工按照先面石后腹石、同步上升、顺丁适宜、平稳密实、平竖错缝的原则进行,各道程序质检员均全程跟踪控制,确保质量符合要求。

其施工程序如图3-1所示。

图3-1砌石体施工程序图(2)砼砌石体施工方法说明砌体施工采用铺浆法进行,材料入仓主要采用塔式起重机吊运及混凝土输送泵直接入仓,部分采用自卸汽车经便道直接运入仓面附近,再用人工抬运入仓。

1)测量放样控制网的建立依据现行施工测量规范进行。

放样点的允许误差要求坝轴线不大于±10mm,坝体轮廓、平面不大于±20mm,高程不大于±10mm。

放样采用全站仪控制,仓面细部利用挂线、钢卷尺、坡度尺等方法进行控制,每层放样控制高度2m。

2)石料在坝体上下游侧河床分别布置石料堆放场,枯期施工主要采用上游河床堆料场,汛期采用下游河床堆料场存放石料。

石料入仓主要采用15t自卸汽车直接入仓,塔式起重机吊运为辅,挖机配合再用人工进行安砌。

进入仓面的石料用高压水冲洗干净,要求表面无泥块、青苔、油质、风化等,石料需新鲜坚硬、无尖角薄边且表面呈湿润状态。

块石长、宽各为厚度的3倍以上,厚度大于20cm、单块重大于25kg的石块。

3)坝体砼砌石施工坝体在无特殊要求时保持同步上升,以每1.5m为砌筑层,砌筑顺序为从上游向上游。

砌石体施工基本要点如下:①砌筑要求平整、稳定、密实、错缝。

平整:同一层面应大致平整,相邻砌石块高差宜小于2~3cm。

稳定:石块安放必须自身稳定,要求大面朝下,适当摇动或敲击,使其平稳。

密实:严禁石块直接接触。

混凝土填塞应饱满密实,混凝土浇筑应均匀,竖缝填塞C15砼后应振捣至表面泛浆并不显注下沉为止。

错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝。

上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝。

砌体缝宽控制如表3-1所列。

②与垫层砼接合面应清洗干净,形成毛面。

③在胶结料初凝前,只允许一次连续砌筑两层石块,胶结料介于初凝至终凝之间的砌体不允许扰动,每日砌筑高度不应超过3m。

表3-1 砌体砌缝宽度控制表④砌体胶结料终凝后,若需继续砌筑,宜待胶结料强度达2.5MPa 后,将接触面按工作缝处理,经检查满足要求方继续砌筑。

⑤砌体按要求分块施工,同一块内砌筑应逐层全面连续上升,相邻砌体高差宜在1.5m以内,且按石料规格及上下错缝要求砌成阶梯形。

砌筑面沿流向倾斜时,只允许向上游方向缓倾。

⑥砌体外露面在砌筑后12~18h内进行养护,保持外露面湿润,养护时间为21天。

2、坝壳砼预制块施工为便于坝壳砼预制安砌,砼预制厚度设计为60cm,每一砌筑层为3匹,每砌筑一层找平一次,每砌筑上升3米埋一层安全挂钩,以利于安全网安置。

砌筑时按两顺或三顺一丁的方法。

坝壳砼预制安砌采用M10的水泥砂浆铺浆法砌筑,砌筑平缝宽度保证在1.5~2cm,竖缝宽度2~3cm,砌缝应密实、无架空、无漏浆。

竖缝要求错缝,错缝距离根据安砌方法合理控制,确保外观线型流畅美观。

砌筑前先进行测量放样,并根据上、下游坝面坡比埋设标识。

每上升2m进行一次放样,水平方向按间距2.0m埋设边线标识,确保大坝砌筑线型。

砌筑完成24小时即可勾缝,勾缝前应先进行清缝,清缝宽度不小于砌筑宽度,缝深不小于缝宽的二倍。

勾缝前,必须将槽缝冲洗洁净,不得残留灰碴、积水,并保持缝面湿润。

3、砼工程施工拦河大坝砼施工部位有坝肩垫层砼、坝壳预制砼、防渗砼、坝体廊道砼、溢流坝段砼、取水口及冲砂放空孔闸门井砼等。

(1)砼工程施工程序砼工程施工程序为:施工准备→基础面(施工缝)处理→模板制安→锚杆及钢筋制安→止水、预埋件安装→验收→砼拌和→砼运输入仓→平仓振捣→拆模、养护→下一仓循环。
