采煤机拆解及安装安全技术措施

采煤机拆解及安装安全
技术措施

集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-
采煤机拆解及安装安全技术措施
根据年初制定的《年度大型设备检修计划》,决定在A503工作面搬家期
间,将采煤机拆解检修。完成检修后,运送至A504工作面安装。为保证
拆解、安装过程的人员安全和设备安全,特制定以下安全措施。

一、采煤机的组成
按用途,采煤机可分为牵引机构、截割机构、电气控制设备、液压牵引
和调高系统,喷雾冷却系统等。

按结构,采煤机可分为左、右牵引部,左、右行走箱,中间箱,左、右
摇臂和截割滚筒等。

为方便检修、维护及保养,根据实际情况,可将采煤机按结构,分解成
9大部分。

二、准备工作
1、本次拆解、安装工作,主要由采煤队员工实施,采煤队修理工负技
术指导责任,采煤队长负安全责任;
2、拆解前,应将采煤机移动到综采工作面上隅角,让拆解下来的部件
便于装载运输;

3、拆解前,采煤队员工应提前整理检修地点,清理杂物,打扫卫生;
4、拆解、安装前,采煤队应准备好拆解工作中所需的所有工具、材
料,严禁因准备不充分而影响总体工程进度。

三、安全技术措施
(一)、拆解安全技术措施
1、从事拆解工作的人员应根据技术文件熟悉采煤机结构,详细了解各
重要连接部位,以保证拆解安全;

2、为避免因拆解过多而造成安装困难和使用中出现不必要的故障,采
煤机拆解应结合井下实际,以便于运输和检修为宜;

3、拆解下来的螺杆、螺帽等零部件,应分类装放,并做好标记,便于
安装。各类盖板也应做好标记,并保护好盖板内侧,防止因刮伤等影响
防爆性能;
4、拆解工作开始前,应先停电,关掉泵站,拆掉液压管路。拆解液压
管路时,应注意管路弹起砸伤人员。同时,用枕木等将采煤机掩实,防
止拆解过程采煤机滑动;

4、拆解时,应注意安全,特别是在拆解截割滚筒时,要防止滚筒滚落
砸伤施工人员;

5、在拆解摇臂时,应先将摇臂放到底板上,防止拆解完时,摇臂掉落
砸伤工作人员。

(二)、安装安全措施
1、安装前,应将安装地点整理干净,清理杂物。应检查安装地点顶
板、煤壁的情况,确认安全后,方可允许进行安装工作;

2、安装时,根据采煤机结构,因按顺序安装,应注意安装工艺,防止
将部件损坏;

3、安装过重部件,需要起吊时,应将部件捆绑牢固,注意安全,防止
部件滑落砸伤施工人员;
4、安装时,应用纱布等将部件联接部件擦拭干净,防止影响设备运转
时磨损设备。擦拭物品严禁用棉布等带绒毛的物品;

5、安装完成后,应先检查设备油量是否符合规定,液压管路是否连接
正确,联接部位是否牢固。经检查确认无误后,方可允许试运行。

四、其他注意事项
1、拆解施工时,根据现场实际情况,由采煤队修理工指导具体操作流
程和注意事项;

2、要将拆解下来的各种销子,紧固件等分类集中存放到编织袋中,指
定专人看管,防止丢失;

3、施工时,所以人员必须听从指挥,统一行动集中精力,遇到意外情
况,必须向现场负责人汇报,听从指挥作业,严禁打闹;

4、凡是参加此次施工的人员必须认真学习此规程,严格按照此规程操
作,安全顺利完成此次任务;

5、拆解、安装完成后,由采煤队清点工具,如发现因恶意损坏或保管
不善丢失工具的,应赔偿;
6、拆解、安装完成后,施工人员应清理现场杂物,打扫卫生,保持巷
道清洁。

合集下载

拆除转载机、工作面运输机、采煤机、系列车的技术措施

拆除转载机、工作面运输机、采煤机、系列车的技术措施

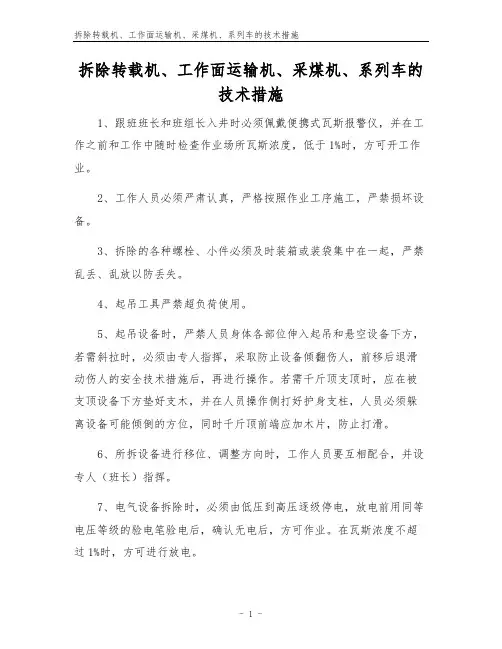

拆除转载机、工作面运输机、采煤机、系列车的
技术措施
1、跟班班长和班组长入井时必须佩戴便携式瓦斯报警仪,并在工作之前和工作中随时检查作业场所瓦斯浓度,低于1%时,方可开工作业。

2、工作人员必须严肃认真,严格按照作业工序施工,严禁损坏设备。

3、拆除的各种螺栓、小件必须及时装箱或装袋集中在一起,严禁乱丢、乱放以防丢失。

4、起吊工具严禁超负荷使用。

5、起吊设备时,严禁人员身体各部位伸入起吊和悬空设备下方,若需斜拉时,必须由专人指挥,采取防止设备倾翻伤人,前移后退滑动伤人的安全技术措施后,再进行操作。

若需千斤顶支顶时,应在被支顶设备下方垫好支木,并在人员操作侧打好护身支柱,人员必须躲离设备可能倾倒的方位,同时千斤顶前端应加木片,防止打滑。

6、所拆设备进行移位、调整方向时,工作人员要互相配合,并设专人(班长)指挥。

7、电气设备拆除时,必须由低压到高压逐级停电,放电前用同等电压等级的验电笔验电后,确认无电后,方可作业。

在瓦斯浓度不超过1%时,方可进行放电。

8、各部电气设备拆除、安装、检测、修理及处理故障时,必须执行“停送电制度”,严格执行“谁停电,谁送电”的制度,并设专人停电和专人看守。

严禁约时传话送电,严禁带电检测、修理、搬迁电气设备(包括电缆线路)。

9、所有设备的拆除必须先拆电气部分,后拆机械部分。

10、拆除采煤机时,将各接合面、接触面、裸露齿轮、手把等加以保护,防止损坏。

掘进机的拆运安装和调整及安全技术措施

掘进机的拆运安装和调整及安全技术措施

掘进机的拆运安装和调整及安全技术措施掘进机是一种专用于煤矿井下采煤和地下工程开挖的设备,在煤矿开采和地下工程中扮演着重要的角色。

掘进机的拆运安装和调整及安全技术措施是使用掘进机的基础,对于保证生产安全、提高设备使用效率、延长设备使用寿命具有重要意义。

本文将从掘进机的拆运安装、调整及安全技术措施三个方面来详细介绍掘进机的使用方法和注意事项。

一、掘进机的拆运安装1.掘进机的拆卸前,应首先检查掘进机是否正常运转,各系统是否良好,掘进机内部是否有残留物,以及外部是否存在损坏和腐蚀等情况。

2.拆卸前应对掘进机进行必要的清洁和保养,尽量避免污染或损坏掘进机的部件。

3.在拆卸掘进机时,应有足够的人力和专业设备,确保拆卸操作的安全和顺利进行。

4.拆卸掘进机时应按照掘进机的拆卸顺序,逐步拆卸各个组件。

5.拆卸前应制定详细的拆卸计划和方案,确保拆卸过程的安全和高效进行。

6.拆卸掘进机的各个部件应小心谨慎,注意防止部件损坏和人员受伤,拆卸完成后应妥善保管掘进机的各个部件。

二、掘进机的安装调整1.在进行掘进机的安装调整时应注意掘进机的耐久性和稳定性。

2.在安装前,应先做好掘进机调试和检查,确保掘进机各功能和系统正常运转。

3.对于掘进机的各个部位和连接处,安装时应保证密封性和防漏性,防止安装过程中发生问题。

4.对于掘进机的水管和气管,安装完毕后应使用压力表进行检测,确保管路与设备连接无泄漏和损伤。

5.掘进机的电气安装调整时,应注意保证电缆和电器设备的连接正常,不得出现接线不牢固、接触不良等情况。

三、掘进机的安全技术措施1.在使用掘进机时应确保人员安全和设备安全,进行必要的安全防护措施。

2.使用掘进机时应注意遵守规定操作流程,严格执行使用手册中的要求和安全规范。

3.在进入掘进机作业区域前,应先进行安全检查和环境评估,确保作业区安全易于维护。

4.在日常使用掘进机过程中,应定期对掘进机进行检查和保养,确保设备处于最好的工作状态。

综采工作面更换采煤机牵引链轮安全技术措施

综采工作面更换采煤机牵引链轮安全技术措施
否正常。
03
试运转及验收
试运转
01
02
03
准备工作
检查更换后的采煤机牵引 链轮是否安装正确,确认 无误后进行空载试运转。
空载试运转
启动采煤机,使牵引链轮 空载运转,检查链轮的运 转情况,确认无异常声音 和振动。
负载试运转
逐渐增加负载,使采煤机 在正常采煤条件下运转, 观察链轮的负载情况和运 转稳定性。
验收结论
根据试运转和验收测试结果,得出验收结论,如果链轮符 合要求,则可以正式投入使用;如果存在问题,应进行修 复或更换,确保安全使用。
04
安全注意事项与预防措施
个人防护用品穿戴要求
操作人员必须穿工作服、安全帽 、防护鞋等个人防护用品。
操作过程中,操作人员不应佩戴 手套,以免手部滑脱或被机器缠
绕。
检查采煤机牵引链轮 的磨损情况,确定是 否需要更换。
人员组织与培训
确定参与更换牵引链轮的工作人 员,并进行分工。
对参与更换牵引链轮的工作人员 进行安全培训和操作规程培训。
确保所有参与更换牵引链轮的工 作人员了解安全风险和应对措施
。
设备与工具准备
准备好牵引链轮的拆卸工具、 安装工具和测量工具。
准备好防护用品,如手套、口 罩、工作服等。
采煤机牵引链轮拆卸安全技术措施
使用专用工具
在拆卸牵引链轮时,必须使用 专用工具进行拆卸,严禁使用
其他工具代替。
防止挤伤
拆卸时,操作人员要站在安全位置 ,严禁站在链轮旋转的切线方向, 避免因拆卸过程中链轮突然转动而 造成挤伤事故。
检查紧固件
在拆卸过程中,要检查链轮及周围 部件是否有裂纹、变形等现象,发 现问题及时处理。同时要检查各紧 固件是否牢固可靠。

工作面更换采煤机左行走部安全技术措施详细版

工作面更换采煤机左行走部安全技术措施详细版

文件编号:GD/FS-9198(解决方案范本系列)工作面更换采煤机左行走部安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________工作面更换采煤机左行走部安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

(一)、概述25203综采工作面左行走部导向滑靴销轴耳断裂,为了保证作业安全,特制定本安全技术措施。

(二)、行走部的拆卸与安装工艺1、采煤机停在运输机尾割完三角煤后,拉空运输机上浮煤,打出工作面所有支架护帮板,升紧支架,拉回机尾段运输机溜槽,闭锁作业区域液压支架、加锁。

采煤机、运输机停电、闭锁加锁,执行专人专锁。

2、拆下行走部处的电缆槽内所有电缆、水管,拆下挡煤板。

3、把放在运输机尾的新行走部运至需要更换的地方,放在支架内一侧,并采取防倒、防滑措施,运输过程中严防碰伤牵引块接触面或其他人员、设备。

4、拆掉销排止推销,拆下销排,使行走部正对拆卸掉挡煤板部位,吊挂起采煤机电缆使其高于采煤机机身,便于拆卸行走部。

5、采煤机两滚筒支撑在煤墙侧,使采煤机左行走部处于悬空状态。

拆下牵引扭矩轴,使用力矩倍增器拆卸牵引块固定螺栓。

注意拆卸螺栓时一定要均匀拆卸。

6、把拆卸下的旧行走部放在支架内另一侧,并做好防倒、防滑工作,且便于回收。

采煤工作面设备回撤及新工作面安装措施

采煤工作面设备回撤及新工作面安装措施

目录第一章概况 (1)第二章拆除安装设备清单 (1)第三章准备工作 (2)一、设备准备 (2)二、专用设备和工器具准备 (2)三、专用运输车辆 (2)四、工器具准备 (3)五、木垛的支设 (3)第四章运输系统 (4)第五章一通三防和安全监控 (4)一、工作面设备回撤安装期间通风方案 (4)二、防瓦斯及煤尘 (5)三、防灭火 (5)四、安全监控 (6)第六章111102工作面设备回撤 (6)一、设备回撤顺序 (6)二、设备技术要求 (6)(一)设备回撤前的准备工作 (6)(二)设备及支护材料回撤 (7)第七章111103工作面安装 (14)一、具体安装工程 (14)二、设备安装方案 (14)三、设备安装顺序 (14)四、综采设备安装质量标准 (15)五、设备安装安全技术要求 (18)(一)一般规定 (18)(二)移动变电站安装的安全技术要求 (21)(三)乳化液泵站、喷雾泵安装安全技术要求 (23)(四)转载机、破碎机安装的安全技术要求 (23)(五)刮板输送机安装的安全技术要求 (24)(六)支架安装安全技术要求 (27)(七)采煤机的安装安全措施要求 (28)第八章安全技术措施 (30)一、单轨吊装车、卸车 (30)二、顶板管理 (32)三、起吊安全技术措施 (32)四、设备拖动安全技术措施 (33)五、人工装卸、抬运物料安全措施 (34)六、单体柱回收安全措施 (34)七、调向绞车使用安全技术措施 (34)(一)绞车安装 (34)(二)调向绞车使用安全技术措施 (35)八、工作面拉运电缆安全技术措施 (36)九、支架拆除、安装时顶板管理安全技术措施 (37)十、单机试运转、联合试运转安全技术措施 (39)(一)单机试运转 (39)(二)联合试运转 (39)十一、其它安全技术措施 (41)第九章灾害预防及避灾路线 (42)一、预防冒顶安全技术措施 (42)二、预防瓦斯事故安全技术措施 (42)三、避灾路线 (43)111102工作面设备回撤及111103工作面安装安全技术措施第一章概况111102工作面位于一水平一采区11#煤1900胶运石门南翼,工作面走向长度为700m,工作面切眼长95m,煤层倾角3-8°,现工作面末采施工结束,已具备拆除回撤条件;111103工作面位于一水平一采区11#煤1900胶运石门南翼,工作面走向长度为600m,工作面切眼长110m,煤层倾角3-8°,切眼施工结束,工作面现已具备安装条件,根据矿生产计划安排;现由生产技术科负责将111102工作面设备拆除回撤,搬运至111103工作面安装施工作业,为确保施工安全顺利进行,特编制本措施,施工中严格执行:设备运输路线:111102工作面→111102胶带顺槽→至1900联络巷→1900胶运石门→111103胶带顺槽→111103工作面切眼。

采煤机的安拆与调试

采煤机的安拆与调试

采煤机的安装、拆卸与调试1. 前言采煤机是现代煤矿生产中重要的采掘设备之一,它具有效率高、生产能力大、作业安全等诸多优点。

但是,采煤机的安装、拆卸和调试是一项非常重要的课题,如果操作不当,会导致严重的安全事故和设备损坏,影响煤矿生产。

因此,为确保采煤机的安全和生产能力,必须严格按照规定的操作流程来进行采煤机的安装、拆卸和调试。

本文将介绍采煤机的安装、拆卸和调试的操作方法和注意事项。

2. 采煤机的安装2.1 前期准备在安装采煤机之前,需要进行一系列的前期准备工作:1.确保现场有充足的空间,并经过专业的测量,确定采煤机的安装位置和方向。

2.确认设备的各个零部件已经按照要求进行检查、清洗、涂油、调整等工作。

3.确认周围环境的安全性,如地面平整度和裂隙情况等。

4.确认安装现场的安全措施已经到位并得到有效的实施。

2.2 安装程序安装采煤机需要按照以下步骤进行:1.组装主体部分:将采煤机主体部分分解后,按照要求进行组装,确保各个部件的位置和连接都正确无误。

在组装前,需要仔细查看各个零部件和管路、线路的连接方式和参数等是否符合要求。

2.衔接输送部分:采煤机的输送部分需要与地面或井下的输送设备进行连接,需要根据具体情况进行拼装和调整。

在衔接过程中,需要注意各个输送部分的连接、密封和固定情况。

3.驱动部分安装:驱动部分包括电机、减速器、联轴器、液压装置等,需要组装和联接,确保各个部分间的协调和可靠。

在安装时,也需要注意各个部分的位置和连接方式,并进行相关的调整。

4.调整和测试:安装完成后,需要进行各种参数的调试和测试,如转速、温度、压力、电流等,以确保采煤机的各项参数符合要求。

3. 采煤机的拆卸3.1 前期准备拆卸采煤机需要进行一系列的前期准备工作:1.确认周围环境的安全性,如地面平整度和裂隙情况等。

2.确认设备的各个零部件已经按照要求进行检查、清洗、涂油、调整等工作。

3.确认安装现场的安全措施已经到位并得到有效的实施。

采煤机检修方案及安全技术措施

采煤机检修方案及安全技术措施由于MG200/500-QWD型采煤机右摇臂发生故障,需要拆卸、升井检修,为了安全完成此工作。

特制定本措施。

一、准备工作:(一)、工器具:1、10T导链2台2、¢21.5mm钢丝绳10m,3节,¢15.5mm钢丝绳6m,5节。

3、22#钢丝卡10个,15#钢丝绳子卡20个。

4、枕木12根。

(二)、拆卸前的准备通道:先将采煤机开到工作面上回风巷口,边开边用左滚筒割煤帮,割出长约12米、宽1米的通道,清掉通道内浮煤,并及时加固通道顶板和煤帮,加固方法用金属网抬棚梁加贴帮柱,梁与帮距离为700mm,视其顶板情况,若顶板太烂,应及时加临时支护处理。

二、拆卸、装车、捆绑、运输:通道加固牢固后,下落右摇臂,切断采煤机组合开关上电源并闭锁,在组合开关上悬挂“有人工作,禁止合闸”标志牌,再将采煤机上电源开关分断,将左右滚筒离合器手把打到分离位置,拆除喷雾水管、切割电动机电缆、并及时封好水管及电缆接线装置,拆除右切割电动机,在滚筒上拴上保险绳,松开联接螺栓,将滚筒与摇臂分离,并放到与摇臂端1米的地方,检查好保险绳,防止滚筒下滑,在摇臂端挂上起吊绳,分别悬挂在支架起吊环和抬棚梁上,在10T倒链上连起吊绳,在摇臂与机体联接的地方,用枕木支起摇臂。

此时,缓缓上提摇臂端,使摇臂联接销不受重力作用,松开联接销挡板螺栓,去掉挡板、拆掉联联销,将摇臂移向煤帮侧,使之不影响煤机下行。

撤出通道内所有工作人员,合上组合开关,采煤机上电源开关,缓缓使采煤机下行,直到左滚筒与拆除的右滚筒相距2米时停采煤机,再次分断组合开关,采煤机上电源开关。

在通道顺长方向铺两根钢轨,用倒链牵引右摇臂,另一端分别悬挂在两处,做到双保险,即在工作面时,分别挂在两付支架上起吊环上,在上回风巷时,分别悬挂历在锚杆和抬棚梁上。

使之沿钢轨上移,直到工作面上口若悬河轨道处,上提摇臂,用16T导平板车装运,做到摇臂重心与平板车重心重合,再沿摇臂横向分别扎四道钢丝绳,使摇臂与平板车不发生相对移动。

更换采煤机滚筒及摇臂安全技术措施

更换采煤机滚筒及摇臂安全技术措施前言采煤机滚筒和摇臂是采煤机的核心部件,如果出现故障需要更换时,必须严格按照安全规范进行操作,以避免因操作不当导致的人身伤害和设备事故。

本文将介绍更换采煤机滚筒及摇臂的安全技术措施。

更换采煤机滚筒的安全技术措施操作前准备在更换采煤机滚筒之前,应先停机并切断电源。

工作人员应穿上适当的防护装备,包括安全帽、防护眼镜、耳塞和防护手套等。

同时,需要对滚筒的上下管路进行排空,以防止发生液压油泄漏。

拆卸滚筒拆卸滚筒前,应首先检查周围环境是否安全。

工作人员应按照操作规范进行拆卸,依次拆卸联轴器、减振器和连接螺栓等部件。

在拆卸过程中,需要注意滚筒的重量和尺寸,以防止滚筒掉落、滑动等意外情况的发生。

安装滚筒在安装新的滚筒时,需要将新的滚筒提前移至拆卸位置,并且保持水平。

然后,安装联轴器和减振器等部件,按照连接螺栓进行固定。

在固定过程中,需要确保连接螺栓牢固,使滚筒能够平稳转动。

验证滚筒运转安装完成后,需要再次进行验证滚筒的旋转是否平稳。

同时,需要记录滚筒更换的时间,并进行设备检查和维护,以确保采煤机的长期运行。

更换采煤机摇臂的安全技术措施操作前准备在更换采煤机摇臂之前,应同样先停机并切断电源。

工作人员应穿好适当的防护装备,并按照相关规范对周围环境进行检查。

同时,需要对液压系统进行排空,以避免液压油泄漏。

拆卸摇臂拆卸采煤机摇臂时,需要先拆卸固定点处结构件,并进行摇臂杠杆卸下。

摇臂部件较为庞大,因此在拆卸时需要注意防止手部受伤和发生意外。

同时,需要在拆卸过程中牢固固定摇臂,以免因摇臂突然脱落或滑动而造成人身伤害和设备事故。

安装摇臂在安装新的摇臂时,需要先在固定点处进行巧妙的排列,并将杠杆装回原位。

在此过程中,需要防止摇臂和其他部件的接触。

安装完成后,还需要进行摇臂的校正和检查,以确保摇臂的正常工作和生产效益。

验证摇臂运转在安装完成后,需要进行摇臂的试运行和验证。

同时也需要记录摇臂的更换时间,在设备保养和维护中进行跟踪和管理,以确保设备的安全稳定运行。

采煤机维修安全技术措施

采煤机维修安全技术措施前言采煤机是煤矿中常用的大型机械设备之一,负责采集煤炭资源。

由于采煤机作业环境恶劣、设备复杂、使用寿命短等因素,常常需要进行维护以保证其正常运行和作业效率。

但是,采煤机的维修过程存在很多危险性,如果不注意安全措施,很容易造成事故。

因此,采煤机维修必须要有很高的安全意识和技术水平。

采煤机维修安全技术措施人员安全首先,采煤机维修过程中要优先保证人员的安全。

因为煤矿环境危险,人员伤亡风险相对较高。

下面是几点必须要注意的事项:1.维修人员要熟悉采煤机的结构、原理和操作程序,遵守维修规范;2.维修人员要佩戴个人劳动防护用品,如安全鞋、手套、护目镜、耳塞等,防止受到伤害;3.维修人员要遵守采煤机的工作时间,严格执行工作安排,避免疲劳驾驶或越权操作;4.严格遵守煤矿生产安全规章制度,不得燃放烟花爆竹等违禁物品,确保现场安全。

设备安全其次,采煤机的维修过程中还要特别注意设备的安全。

因为采煤机的复杂性,维修过程中如果存在失误,很容易导致设备损坏或造成事故。

下面是几点建议:1.保持设备良好的维修状态,避免因为设备故障而造成事故;2.维修人员需要熟悉各种维修工具的使用方法,以及维修操作步骤。

不得使用过时或不符合标准的维修工具;3.操作时要根据采煤机的技术要求,避免走弯路和疏漏操作。

例如,对于需要解决的问题,要采取正确的维修方案;4.在保证维修条件符合要求的前提下,尽量缩短维修时间,避免给采煤机运行带来不必要的影响。

环境安全此外,采煤机的维修过程中还要考虑环境安全。

由于采煤机的巨大功率,很容易先到周边环境的影响。

这就需要相应的措施保障。

1.严格执行有关环保法律法规,遵守煤矿环境保护的规定;2.维修现场要求留意周边环境的变化,减少维修时的噪声、粉尘和废品等产生;3.把采煤机内部、外部的环境保护工作做到位,防止煤尘、机油等物质污染环境;4.在维修过程中要尽可能减少对环境的影响,所使用的电器设备应符合国家标准,保证安全可靠。

工作面更换采煤机左行走部安全技术措施

工作面更换采煤机左行走部安全技术措施一、背景说明在煤矿生产中,采煤机的运行是关键环节,而采煤机的行走部分也是十分重要的组成部分。

在采煤机行走部分进行更换和维修时,要采取一定的安全技术措施,保证操作人员的安全。

二、操作前准备在进行更换采煤机左行走部时,操作人员应做好以下准备:1. 安全帽、安全鞋、防护手套、口罩等个人防护用品在更换采煤机左行走部时,操作人员需要进入设备内部操作,因此需要特别做好个人防护,以免遭受头部、手部、足部等伤害。

2. 确认区域内无人员在更换采煤机左行走部时,需要进行一定的拆卸和组装,因此要先确认区域内是否存在其他人员,以免对其造成危害。

3. 工具准备在更换采煤机左行走部时,需要使用一些常用的工具,如扳手、套筒等,所以要提前准备好。

4. 确认更换部位在进行行走部更换时,应当明确更换部位所在位置,以便确定更换方案和步骤。

三、操作步骤1. 初步检查在更换采煤机左行走部前,要先进行初步检查,包括:•左行走部结构是否符合要求•工作面方向是否遇阻•阀门及软管是否正常•油液是否充足2. 进入操作区域进入采煤机内部时,应当确定好安全出口,并建立相应联系措施,以免出现紧急事故时的无法及时获救情况。

3. 剥离旧部分在进入操作区域后,可根据更换部位的具体情况进行针对性拆卸,剥离旧部分。

4. 组装新部分在剥离旧部分后,根据更换部位的具体情况,进行新部分的装配,包括加注液压油、安装驱动齿轮等。

5. 进行测试在更换采煤机左行走部后,应当对新部分进行测试,以确认其正常运行情况,具体包括以下几个方面:•确认阀门及软管是否正常•测试行走部分是否灵活•检查是否漏油、漏气•检查电机及驱动齿轮的连接是否紧固四、注意事项在进行更换采煤机左行走部的操作时,需注意以下事项:1. 增强安全意识在操作时要提高安全意识,始终保持警惕,特别是操作人员进入设备内部时要注意灯光、空气流通、声音等是否正常,如遇异常应立即停止操作。

2. 严格按照操作规程进行操作在进行更换采煤机左行走部的操作时,一定要遵守操作规程进行操作,避免存在任何违规行为。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
