脚手架工程施工标准化做法
3、脚手架搭设安全标准化做法图集及全套构造图,附下载方式!

脚手架搭设安全标准化做法图集及全套构造图2019-03-18 12:11 来源:建筑工人联盟消防一、管理要求1、本图集脚手架工程指落地式钢管脚手架和型钢悬挑式钢管脚手架两大类,分别由架体基础、架体构造、架体防护和斜道等部分组成。
脚手架工程搭拆应执行现行《危险性较大的分部分项工程安全管理规定》住房和建设部第37号令、《建筑施工脚手架安全技术统一标准》(GB 51210-2016)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)、《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》建办质[2018]31号文、《关于加强建筑施工主要重大危险源安全管控的通知》(闽建建[2017]30号文)等规范、标准规定。
2、脚手架施工前应编制专项施工方案,架体应有设计计算书以及主要节点构造详图、架体平面图、剖面图等,并经施工企业技术负责人、总监理工程师审核审批,安拆过程中专职安全管理人员必须在场。
高度50 m及以上的落地式钢管脚手架和高度20 m及以上型钢悬挑钢管脚手架专项施工方案应通过专家论证后,方可实施。
3、脚手架搭设人员必须持有住房和城乡建设部发放的建筑架子工操作证,且在有效期内。
4、基础是脚手架稳定性的重要组成部分。
在基础地耐力和沉降不满足规范要求时,严禁搭设落地式钢管脚手架,可优先考虑采用悬挑钢管脚手架。
5、脚手架外侧应满挂阻燃性能符合要求的密目式安全网。
6、脚手架使用的杆件、扣件等材质的规格应符合规范要求和消防要求,严禁用两种不同直径的钢管混搭。
点这免费下载施工技术资料7、扣件螺栓拧紧扭力矩不应小于40 N·m,且不应大于65 N·m。
8、脚手架使用前应组织验收,验收合格后方可投入使用,使用中应加强日常的检查维护工作,确保架体使用安全。
9、夜间、遇六级(含六级)以上大风及雷雨等天气,不得进行脚手架搭设、拆除作业。
2脚手架的细部加强构造1、洞口连墙对拉构造洞口拉结细部做法:架体小横杆延长作为连墙杆,a为800 mm或1050 mm(悬挑式脚手架为800 mm,落地式脚手架为1050 mm),连墙杆外露洞口≥100 mm。
脚手架的规范与标准化要求

脚手架的规范与标准化要求脚手架作为建筑施工过程中的常见工具,扮演着重要的角色。
为了确保施工安全、提高效率,脚手架的规范与标准化要求显得尤为重要。
本文将就脚手架的规范与标准化要求进行论述。
1. 脚手架的设计要求脚手架的设计应根据建筑物的用途、高度、载荷等因素进行合理设计,确保其结构稳定、安全可靠。
设计时需考虑脚手架的搭建、使用和拆除过程,充分满足工程需求。
设计应符合国家相关标准和行业规范。
2. 脚手架的施工要求合理的脚手架施工流程可以提高工作效率,降低施工风险。
在施工过程中,应严格按照设计要求进行搭建,确保搭建过程中的稳固性和安全性。
务必使用合格的脚手架材料,并保证施工人员具备相关培训和操作证书。
3. 脚手架的使用要求脚手架搭建完成后,施工人员应按照规范进行使用。
使用脚手架时,施工人员应穿戴好安全带,确保自身安全。
同时,脚手架上也应设置防护措施,如防护网、扶手等,确保使用过程中的整体安全性。
脚手架应定期检查,及时发现并修复可能存在的问题。
4. 脚手架的拆除要求脚手架的拆除与搭建同样需要严格遵守相关规范。
在拆除脚手架时,需先清除脚手架上的材料和设备,逐层拆除,确保施工人员安全。
拆除完成后,应彻底清理施工现场,恢复原状,确保周围环境的整洁和安全。
5. 脚手架相关标准化要求为了进一步规范脚手架的搭建和使用,相关标准化要求得到了广泛应用。
国家标准、行业标准和企业标准等都对脚手架进行了详细规定。
脚手架制造、搭建和使用方面都有相应的标准指导。
在实际操作中,应严格遵守相关标准,以确保施工过程的安全性和高效性。
总结起来,脚手架的规范与标准化要求对保障施工安全、提高效率具有重要意义。
脚手架需按照设计要求进行搭建,并严格遵守使用和拆除规范。
相关标准化要求为脚手架提供了指导和依据,有助于规范施工行为。
只有确保脚手架搭建和使用的规范化,才能有效降低事故风险,保护施工人员的安全。
同时,标准化要求也推动了脚手架行业的发展,促进了施工质量的提升。
脚手架施工方案(落地钢管脚手架)

脚手架施工方案——落地钢管脚手架
一、前期准备
为确保施工顺利进行,脚手架施工前需要做好充分的准备工作。
包括但不限于
以下几个方面: 1. 完善的施工计划和方案设计; 2. 组织好所需的人员和材料; 3.
对施工现场进行认真的勘察和测量,并制定详细的平台布置图; 4. 确保脚手架搭
设区域的地基承载力符合要求,并做好相关加固工作。
二、脚手架搭设
1. 基础处理
在确认地基承载力符合要求后,应首先进行基础处理工作。
通常可选择混凝土
基础或者其他合适的基础形式,确保脚手架的稳定性和安全性。
2. 主体结构搭设
根据平台布置图,按照施工计划逐步搭设脚手架的主体结构。
在搭设过程中,
要注意以下几点: - 严格按照设计要求和规范操作,保证搭设质量; - 确保脚手架
构件的连接牢固可靠,避免出现松动和脱落; - 定期检查脚手架的稳定性,及时处
理发现的问题。
3. 安全设施设置
搭建脚手架时,除了主体结构外,还需要设置必要的安全设施,以确保施工人
员的安全。
包括但不限于: - 设置可靠的扶手和防护栏杆; - 安装防护网,防止工
具和材料掉落; - 划定施工区域,确保施工人员只在指定区域内活动。
三、施工完成
脚手架搭设完成后,还需进行以下工作: 1. 对搭设完毕的脚手架进行检查,确
保符合施工要求; 2. 在脚手架的正式使用前,进行试验载荷测试; 3. 完成相关验
收工作,并办理脚手架的使用使用手续。
总之,脚手架在施工中的重要性不言而喻,只有严格遵守设计要求和规范操作,确保质量和安全,才能有效保障工程施工的顺利进行。
外脚手架及外架防护棚搭设标准化做法

外脚手架及外架防护棚搭设标准化做法落地式脚手架一、架体形象1、立杆、水平杆、栏杆、横向斜撑为黄色,剪刀撑为黑黄色相间(每段长度为400mm)。
2、小横杆每个主节点处设小横杆一道,小横杆外伸长度不小于100mm,不大于150mm,小横杆距主节点距离为120mm(不得大于150mm)。
3、安全立网安全网强度符合规范要求,且张挂平整,并保持整洁无破损。
4、安全警示带1)、沿外架四周,每隔3层或10m设置20cm高安全警示带(兼挡脚板),第一道设于第2层水平封闭层处。
2)、警示带安装于外架外立杆的内侧,采用18mm厚木胶合板。
警示带外立面采用油漆刷成黑黄相间的色条,色条宽150mm。
5、横向斜撑1)、一字型、开口型双排脚手架的两端必须设置横向斜撑,中间每隔6跨设置一道。
2)、高度在24m以下的封闭型双排脚手架可不设横向斜撑,高度在24m 以上,除拐角应设置外,中间每隔6跨设置一道。
二、架体基础1、位于土层上的架体基础采用垫木枋或垫10#槽钢,垫层厚度≮100mm。
2、位于结构楼板上的架体基础垫150×150的木胶合板(厚18mm)或者钢板(厚5mm)上焊接高100mm直径为55钢管。
三、架体搭设要求1、立杆1)、立杆纵向间距1.5m,横向间距0.8~1.0m,步距1.76m。
2)、立杆各接头必须采用对接扣件对接,对接立柱上的对接扣件应交错布置,相邻两个立柱接头不应设在同步同跨内,同步内隔一根立杆的两个相隔立柱接头在高度方向错开的距离不应小于600mm,各接头中心距主节点的距离不应大于步距的1/3即600mm。
2、水平杆1)、每一主节点处必须设置一根横向水平杆,采用直角扣件扣紧在立杆上,该杆的轴线偏离主节点的距离不应大于150mm。
2)、纵向水平杆设置在立杆的内侧并采用直角扣件与立杆扣紧。
纵向水平杆设于横向水平杆之上。
3、脚手板1)、脚手板采用竹跳板铺设,每2步一铺设。
2)、脚手板应铺设严密、牢固、平稳,脚手板两端用10~14#铅丝固定牢靠。
脚手架搭设安全标准化做法图集及全套构造图,附下载方式!

1管理要求1、本工程指落地式钢管和型钢悬挑式钢管脚手架两大类,分别由架体基础、架体构造、架体防护和斜道等部分组成。
脚手架工程搭拆应执行现行《危险性较大的分部分项工程管理规定》住房和建设部第37号令、《建筑施工脚手架技术统一标准》(GB 51210-2016)、《建筑施工扣件式钢管脚手架技术规范》(JGJ 130-2011)、《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》建办质[2018]31号文、《关于加强建筑施工主要重大危险源安全管控的通知》(闽建建[2017]30号文)等规范、标准规定。
2、脚手架施工前应编制专项施工方案,架体应有设计计算书以及主要节点构造详图、架体平面图、剖面图等,并经施工企业技术负责人、总监理工程师审核审批,安拆过程中专职安全管理人员必须在场。
高度50 m及以上的落地式钢管脚手架和高度20 m及以上型钢悬挑钢管脚手架专项施工方案应通过专家论证后,方可实施。
3、脚手架人员必须持有住房和城乡建设部发放的建筑架子工操作证,且在有效期内。
4、基础是脚手架稳定性的重要组成部分。
在基础地耐力和沉降不满足规范要求时,严禁落地式钢管脚手架,可优先考虑采用悬挑钢管脚手架。
5、脚手架外侧应满挂阻燃性能符合要求的密目式安全网。
6、脚手架使用的杆件、扣件等材质的规格应符合规范要求和消防要求,严禁用两种不同直径的钢管混搭。
7、扣件螺栓拧紧扭力矩不应小于40 N·m,且不应大于65 N·m。
8、脚手架使用前应组织验收,验收合格后方可投入使用,使用中应加强日常的检查维护工作,确保架体使用安全。
9、夜间、遇六级(含六级)以上大风及雷雨等天气,不得进行脚手架、拆除作业。
2脚手架的细部加强构造1、洞口连墙对拉构造洞口拉结细部做法:架体小横杆延长作为连墙杆,a为800 mm或1050 mm(悬挑式脚手架为800 mm,落地式脚手架为1050 mm),连墙杆外露洞口≥100 mm。
脚手架作业标准化规定

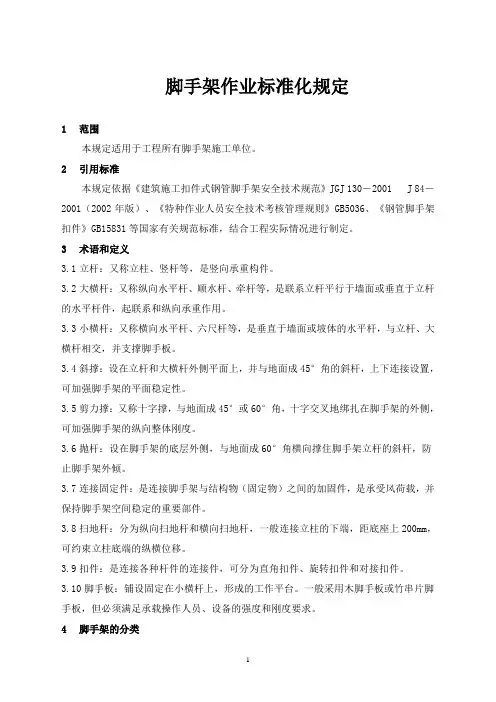

脚手架作业标准化规定1范围本规定适用于工程所有脚手架施工单位。
2引用标准本规定依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130―2001 J 84―2001(2002年版)、《特种作业人员安全技术考核管理规则》GB5036、《钢管脚手架扣件》GB15831等国家有关规范标准,结合工程实际情况进行制定。
3术语和定义3.1立杆:又称立柱、竖杆等,是竖向承重构件。
3.2大横杆:又称纵向水平杆、顺水杆、牵杆等,是联系立杆平行于墙面或垂直于立杆的水平杆件,起联系和纵向承重作用。
3.3小横杆:又称横向水平杆、六尺杆等,是垂直于墙面或坡体的水平杆,与立杆、大横杆相交,并支撑脚手板。
3.4斜撑:设在立杆和大横杆外侧平面上,并与地面成45°角的斜杆,上下连接设置,可加强脚手架的平面稳定性。
3.5剪力撑:又称十字撑,与地面成45°或60°角,十字交叉地绑扎在脚手架的外侧,可加强脚手架的纵向整体刚度。
3.6抛杆:设在脚手架的底层外侧,与地面成60°角横向撑住脚手架立杆的斜杆,防止脚手架外倾。
3.7连接固定件:是连接脚手架与结构物(固定物)之间的加固件,是承受风荷载,并保持脚手架空间稳定的重要部件。
3.8扫地杆:分为纵向扫地杆和横向扫地杆,一般连接立柱的下端,距底座上200mm,可约束立柱底端的纵横位移。
3.9扣件:是连接各种杆件的连接件,可分为直角扣件、旋转扣件和对接扣件。
3.10脚手板:铺设固定在小横杆上,形成的工作平台。
一般采用木脚手板或竹串片脚手板,但必须满足承载操作人员、设备的强度和刚度要求。
4脚手架的分类4.1按脚手架的高度划分有:高脚手架和低脚手架。
搭设高度大于或等于12米的脚手架为高脚手架;搭设高度小于12米的脚手架为低脚手架。
4.2按承载能力及使用功能分为:非承重脚手架和承重脚手架。
非承重脚手架是指一般操作平台脚手架,承载能力小于270kg/m2,仅作为施工登高、作业平台使用的一般操作平台脚手架、移动式操作平台或悬挂式操作平台;承重脚手架是指承载能力大于等于270kg/m2,作为施工主体支撑体系、施工设备、材料堆放等使用的承重脚手架。
▲脚手架专项施工方案

▲脚手架专项施工方案脚手架是建筑工地上常用的临时性支撑结构,用于支撑和固定施工人员和材料,保障施工安全。
脚手架施工是建筑施工中至关重要的一个环节,因此需要制定专项施工方案,确保施工过程中的安全和顺利进行。
下面将针对脚手架的专项施工方案进行详细介绍。
一、施工前准备工作1.确认脚手架的设计图纸和相关资料,检查确认无误后方可进行施工。
2.向相关部门提交脚手架施工申请,取得相应的施工许可。
3.确保施工现场周边区域的安全,清理杂物和障碍物,确保施工通道畅通。
4.选派专业技术人员进行现场勘察,确定脚手架的基础结构、支撑方式和搭设位置。
二、脚手架搭设1.在确定好的基础结构上安装脚手架的基础支撑,确保支撑牢固稳定。
2.安装立杆和横杆,保证各个立杆和横杆的连接牢固,杆件之间的间距均匀。
3.安装脚手架的横向和纵向水平支撑,确保支撑结构牢固、稳定。
4.按照设计要求安装脚手架的扶手和安全网,确保工人在高处作业时有安全保障。
三、脚手架使用1.在脚手架搭设完成后,需要进行静载试验,确保脚手架的承载能力符合设计要求。
2.禁止脚手架上的人员聚集和乱堆乱放材料,保持脚手架的整洁和通风。
3.定期检查脚手架的连接部位和支撑结构,发现问题及时整改,确保施工安全。
4.在使用过程中如需对脚手架进行拆改或增加部分结构,需经过相关部门的审核批准。
四、脚手架拆除1.在施工任务完成后,按照设计要求进行脚手架的拆除工作。
2.拆除过程中需要注意防护措施,避免材料掉落和人员受伤。
3.拆除后要对脚手架进行清理和整理,确保施工现场的整洁和安全。
4.完成拆除后,向相关部门报备,确认脚手架拆除工作已完成。
五、安全管理1.在脚手架施工过程中,严格执行安全操作规程,遵守相关安全制度和规定。
2.加强对施工人员的安全教育培训,提高工人的安全意识和应急处置能力。
3.定期开展安全检查和隐患排查,发现问题及时整改,确保施工现场的安全。
4.在脚手架使用过程中,严禁私自改动脚手架结构,确保脚手架的稳定性和承载能力。
外脚手架工程施工控制要点

精细化地产扛旗者
一、外脚手架标准化做法
1.1 相关规范要求(扣件式钢管脚手架安全技术规范(JGJ 130-2011)
1.1.1构配件要求: a)脚手架钢管宜采用φ48.3×3.6钢管。每根钢管的最大质量不应大 25.8kg。 b)可调托撑螺杆外径不得小于36mm。 c)密目式安全立网网目密度不小于 2000 目/100 ㎝2 。 1.1.2纵向水平杆、横向水平杆、脚手板要求: a)纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨。 b)两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同 跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至 最近主节点的距离不应大于纵距的1/3。
模板支撑体系 5号提示牌
模板支撑体系 (模板拆除层) 5号提示牌 满铺脚手板
5号提示牌
每10米(或两层)设一道水平安全网
两道水平硬防护 间高差≤12米 5号提示牌 第二层满铺脚手板
精细化地产扛旗者
1.2.11 脚手架外貌 标识
a)脚手架搭设要求:规范、整洁、分色、标 示; b)楼幢牌及楼层标识牌统一尺寸为: 60cm×60cm,标识牌颜色为蓝底白字; c)脚手架的踢脚板采用黑、黄相间的颜色。 安全网要求整洁、干净、严密围蔽。
1——上栏杆;2——外立杆;3——挡脚板;4— —中栏杆 精细化地产扛旗者
密目安全网
满铺脚手板 施工层
1.2.10 水平防护构 造
5号提示牌
模板支撑体系
a)主体施工阶段,施工层、拆模 层、脚手架第二层必须满铺脚手 板,脚手板离建筑物结构的距离 满足规范要求。(太多现场做不 到,可改为每两层一道钢网片硬 防护) b)每隔两层设置一道水平安全网 (一层硬一层软间隔设置)。 c)拉结点的杆件及扣件涂刷红色 油漆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1目的:明确脚手架施工工艺控制流程,提升脚手架工程经济合理、安全适用、确保质量、观感符合公司要求。
2适用范围:适用于佛山公司所有在建及新建项目。
3编制说明本标准做法要求所有在建及新建项目均按此做法执行。
4 、原材料要求标准:连接扣件:采用可锻铸铁,钢管扣紧时接触良好,不得滑丝。
旋转扣件:采用可锻铸铁,钢管扣紧时接触良好,不得滑丝。
直角扣件:采用可锻铸铁,钢管扣紧时接触良好,不得滑丝。
立杆底座钢脚手板:不得有裂纹、开焊与硬弯、必须涂防锈漆。
Φ48×3.5钢管:表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯安全网:采用≥800密目网A1、材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。
5、施工工具双向扳手及钢卷尺防滑手套双扣安全带,另一种安全帽电子经纬仪红外线水准仪A2、安全防护设备及测量作业设备齐全6 、施工准备A3、总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。
A4、所以脚手架作业人员必须持证上岗。
A5、图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。
7、基础处理A6、基础要求:采用砼硬化处理,砼厚度≥100mm,砼标号≥C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。
A7、基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。
8、搭设要求A8、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。
A9、立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm。
A10、纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。
A11、剪刀撑斜杆的接长采用扣件进行搭接。
长度不少于1米,不小于3个扣件A12、对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。
A13、搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm。
拐弯处的脚手板必须交叉搭铺,,接缝的搭接长度a≥100mm,L≥200mm,每张脚手板必须四点绑扎。
A14、脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
A15、主节点处各扣件中心点距离要求:a≤150mm。
(1、立杆2、纵向水平杆3、横向9、脚手架与建筑物结构的连接要求A16、连墙件采用刚性连接,按两步三跨设置,但要满足连墙杆覆盖面积≤27m2,在结构砼侧面预埋Φ20钢筋,钢筋预埋长度及及焊接宽度必须满足专项方案荷载要求,连墙杆靠近主节点设置,偏离主节点的距离≤300mm。
A17、钢丝绳卸载预埋件原材料要求:采用直径≥Φ20圆钢,推荐使用预埋螺母装配式预埋件,预埋长度必须满足专项方案荷载要求。
A18、钢丝绳卸载预埋件安装要求:预埋位置结构梁外侧,砼未够28天龄期严禁连接卸载钢丝绳。
钢丝绳卸载预埋件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。
A19、悬挑载预埋件原材料要求:采用直径≥Φ20圆钢,严禁使用螺纹钢,预埋悬挑载预埋件错误做法:严禁后期焊接固定。
A20、脚手架预埋连墙件要求:采用直径≥Φ20圆钢预埋件,并跟脚手架满焊连接,预埋件严禁使用螺纹钢,预埋长度及焊接长度必须满足专项方案荷载要求;推荐使用、预埋钢板螺母的连接方法。
脚手架预埋连墙件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。
A21、悬挑卸载设置要求:悬挑钢梁采用≥16号工字钢,工字钢悬挑架体高度(无钢丝绳卸载)不能超过24米;如高度超过24米的要有专项卸载方案,经监理及甲方确认方可实施。
10、脚手架安全防护设置A22、电梯洞口防护栏要求:护栏高度≥1.6米,竖向钢筋间距≤100mm,顶部标准楼层及警示语,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作,电梯井内侧必须设置低压照明。
A23、楼梯护栏设置要求:采用可拆卸水管护栏,高度≥1.2米;临边超过3米落差的楼梯必须挂网及底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A24、楼层内洞口长宽≥400mmх400mm的封闭防护要求:洞口内用四点膨胀螺丝固定Φ6@150钢筋网,面再封≥10mm厚胶合板,四周覆盖压边200mm,再砂浆封边。
A25、楼层内洞口长宽<400mmх400mm的封闭防护要求: 10mm厚胶合板固定,刷醒目油漆标识。
A26、临边护栏设置要求:采用可拆卸水管护栏,高度1.2米,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A27、脚手架兜底网设置要求:每3层楼设置一层兜底网,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A28、脚手架硬封闭设置要求:材料采用10mm厚胶合板,每6层楼设置一层硬封闭防护脚手板,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A29、基坑护栏设置要求:采用可拆卸水管护栏,高度1.2米,再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作,推荐使用砼反坎踢脚板。
A30、无法用胶合板封闭护栏设置要求:采用可拆卸水管护栏,高度≥1.2米;临边超过,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A31、安全通道设置要求:材料采用10mm厚胶合板,设置双层胶合板硬封闭防护,人行通道层高度≥2 米A32、塔吊调运覆盖范围防护棚设置要求:材料采用10mm厚胶合板密铺,设置双层胶合板硬封闭防护。
A33、踢脚板设置要求:材料采用≥9mm厚胶合板,高度180mm,每层必须设置一层踢脚板;踢脚板设置在立杆及安全网之间。
11、脚手架施工楼梯安装要求A34、施工楼梯搭设原材料要求:采用钢管、钢网踏步板或钢板踏步板、5mm厚胶合板踢脚板;施工楼梯搭设要求:踏步板宽300mm,楼梯宽度≥1000mm,休息平台宽度≥1000mm,踢脚板高180mm,坡度宜采用1∶3,栏杆高度1.2米。
12、卸料平台搭设要求A35、整体预制式卸料平台原材料要求:底盘架外围为≥[18槽钢,中间为≥[12槽钢,底板及侧板为≥3mm厚花纹钢板,吊环采用≥20mm厚的钢板,围栏四角立柱和上部扶手中间立柱、水平杆均为Ф48×3.5钢管,钢丝绳采用≥φ18.5×4;整体预制式卸料平台标识要求:每次安装完毕后必须经监理公司验收合格后方可投入使用,并做好每次验收的书面记录,限重标志采用“傻瓜式”限重标识牌。
堆放高度不能超过卸料护栏高度;如堆放钢管时,伸出卸料平台外尺寸不得超过钢管总长度的1/4;整体预制式卸料平台搭设要求:使用前总包单位必须提供专项方案,栏杆抗侧压强度满足堆放钢管要求。
安全系数不小于2,经监理及甲方确认方可实施。
13、人货梯及塔吊的通道设置要求A36、塔吊上下班通行通道搭设要求:采用扣件式水管护栏,高度1.2米,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。
A37、人货梯通道搭设要求:底部采用10mm厚胶合板密铺,防护门采用外挂锁头保护。
A38、人货梯通道插销伸出长度≥150mm,人货梯铁门中部铁板封300mm宽,上下封密钢网。
14、悬挑平挡板及悬挑斜挡板的搭设要求A39、悬挑平挡板及斜挡板的设置要求:材料采用10mm厚胶合板,设置双层硬封闭;禁止使用通透材料封闭,总包单位必须提供专项方案,经监理及甲方确认方可实施。
双层防护的错误做法:双层防护没有采用硬封闭,采用竹竿代替10mm厚胶合板。
A40、悬挑平台板底部排水沟设置:有外墙展示需要的建筑物必须要安装镀锌铁皮排水沟天沟,总包单位必须提供专项方案,经监理及甲方确认方可实施。
15、作业层脚手架搭设要求A41、作业层脚手架搭设要求:脚手架高出作业面高度≥1.8米。
A42、每层脚手架搭设完成后,必须经施工单位自验合格,并报经监理公司验收合格后方可进行楼面梁底板安装,并做好每次验收的书面记录。
16、脚手架拆除A43、安全警戒要求:脚手架搭设及拆除施工过程中必须有安全员全程负责警戒,不得中途离场,禁止非脚手架作业人员进入安全警戒区域,如安全员或警戒员中途离场,不得施工。
A44警戒区域采用安全铁马隔离并有专人负责警戒,不得中途离场,如安全员或警戒员中途离场,不得施工。
A45、拆除脚手架的原则是先搭后拆,后搭先拆;全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;应根据检查结果补充完善脚手架拆除施工方案中的拆除顺序和措施,经甲方项目部批准后方可实施;拆除脚手架前必须先清除脚手架上杂物及地面障碍物。
A46、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
A47当脚手架采取分段时,对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆,总包单位必须提供专项方案,经监理及甲方确认方可实施。
A48当脚手架采取分立面拆除时(如人货电梯位置保留不拆),对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆,总包单位必须提供专项方案,经监理及甲方确认方可实施。
17、管理动作(1)原材料进场:总包单位必须把原材料的产品质量合格证、生产许可证、专业检测单位检测报告报送监理公司存档备案,不合格品严禁使用。
(2)所有作业人员的《特种作业操作证》原件及复印件送监理公司核对后备复印件存档,保证所有作业人员100%持证上岗。
(3)总包单位搭设或拆除脚手架前必须组织施工单位对所有人员进行安全技术交底,监理公司旁站并做好书面记录。
每层脚手架、卸载层、临边护栏、洞口护栏、悬挑平挡板、斜挡板、双层防护棚、施工楼梯、卸载平台、塔吊上下班通道、人货梯平台及梯门设置。
A49、以上工序必须经施工单位自验合格,并报经监理公司验收合格后方可投入使用,并做好每次验收的书面记录。
