级配碎石交底

合集下载

级配碎石层施工技术交底

级配碎石层施工技术交底

级配碎石层施工技术交底一、工程概述本次施工的级配碎石层位于_____路段,是道路结构中的重要组成部分。

其主要作用是增强路面的承载能力,分散车辆荷载,提高道路的稳定性和耐久性。

二、施工准备1、材料准备(1)碎石:选用质地坚硬、耐久、干净的碎石,其颗粒级配应符合设计要求。

碎石的最大粒径不应超过375mm,压碎值不应大于30%。

(2)石屑:石屑应干净、无杂质,其细度模数应在 25 35 之间。

(3)水:应使用清洁的饮用水。

2、机械设备准备(1)装载机、挖掘机:用于装卸和运输材料。

(2)摊铺机:用于摊铺级配碎石。

(3)压路机:包括振动压路机和光轮压路机,用于压实级配碎石。

(4)洒水车:用于施工过程中的洒水保湿。

3、现场准备(1)对下承层进行验收,确保其平整度、压实度、高程等指标符合设计要求。

(2)在下承层上恢复中线,并进行水平测量,在路边设置指示桩,标明级配碎石层的设计高程和松铺厚度。

三、施工工艺流程1、拌和(1)在拌和场集中拌和级配碎石,严格按照配合比进行配料。

(2)拌和过程中要确保材料的含水量略大于最佳含水量,以补偿运输和摊铺过程中的水分损失。

2、运输(1)采用自卸汽车运输级配碎石,运输车辆应覆盖,以防止水分散失和沿途洒落。

(2)根据施工现场的距离和交通状况,合理安排运输车辆的数量和运输路线,确保级配碎石能够连续摊铺。

3、摊铺(1)采用摊铺机进行摊铺,摊铺机应缓慢、均匀、连续地摊铺,不得随意变换速度或中途停顿。

(2)在摊铺机后面应设专人消除粗细集料离析现象,特别是局部粗集料“窝”应铲除,并用新拌混合料填补。

4、压实(1)摊铺完成后,立即进行压实。

压实顺序应先轻后重,先慢后快,由路边向路中碾压。

(2)碾压过程中,应保持表面湿润,如水分蒸发过快,应及时洒水补充。

(3)先用振动压路机碾压 2 3 遍,然后用光轮压路机碾压 2 3 遍,直至达到规定的压实度。

5、检测(1)压实完成后,及时进行压实度检测。

压实度应符合设计要求,一般不小于 96%。

级配碎石施工安全技术交底模板

级配碎石施工安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、施工班组:____________________四、施工部位:____________________五、施工时间:____________________六、交底内容:一、施工前准备1. 人员准备:确保施工人员熟悉施工图纸、安全技术交底内容,并具备相应的施工技能。

2. 材料准备:确保级配碎石、水泥、砂石等原材料质量符合要求,且数量充足。

3. 施工机械准备:确保施工机械性能良好,操作人员熟练掌握操作技能。

二、施工过程安全措施1. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工现场设置警示标志,防止非施工人员进入危险区域。

(3)施工人员应遵守施工现场规章制度,不得擅自离岗、脱岗。

2. 施工机械安全:(1)确保施工机械性能良好,操作前进行试运转。

(2)机械操作人员应具备相应的操作资格证书,熟练掌握操作技能。

(3)机械操作过程中,注意观察周围环境,确保安全距离。

3. 施工材料安全:(1)材料堆放整齐,不得占用消防通道。

(2)易燃易爆材料应远离火源,并采取防火措施。

(3)施工过程中,注意材料运输安全,防止发生意外。

4. 施工现场安全:(1)施工现场设置安全通道,保持通道畅通。

(2)施工过程中,注意防止高空坠落、物体打击等事故。

(3)施工现场设置排水设施,防止积水。

三、施工质量控制1. 材料质量控制:严格按照规范要求,对原材料进行检验,确保质量合格。

2. 施工过程质量控制:(1)严格按照施工工艺进行施工,确保施工质量。

(2)加强施工过程中的检测,发现问题及时处理。

(3)施工完成后,对工程质量进行自检、互检、专检,确保工程质量。

四、应急措施1. 施工过程中,如发生安全事故,立即启动应急预案,确保人员安全。

2. 加强施工现场的消防管理,确保消防设施完好,消防通道畅通。

3. 施工现场设置医疗急救点,配备必要的急救药品和器材。

级配碎石底基层施工技术交底

级配碎石底基层施工技术交底

级配碎石底基层施工技术交底1、施工准备1、对土路基层严格按照相关技术规范要求进行验收,对不满足设计要求的及时向业主和监理汇报;2、对施工作业段面派出专人提前采取安全措施、实施有效的交通安全管制;3、对各种施工机具进行全面检修,应经调试并使其处于良好的性能状态;应配备有足够的机械,施工能力需配套,重要机械宜有备用设备;4、用平地机将拌合均匀的混合料按规定的路拱进行平整和整形,在整形过程中,应注意消除粗细集料离析现象;2、施工放样施工前对铺筑路段按断面桩号进行路线标高及中边桩测量;各结构层的纵断面高程厚度采用悬挂钢丝基线来控制;每间隔20米设一基准线立柱,弯道处根据现场情况增加立柱,高程悬挂钢丝;为保证钢丝绷紧,在两端紧线器上安装测力器,以保证钢丝拉力不小于800N;钢丝基准线悬挂完成后,对基准线进行复测;为保证工程质量,平地机操作始终沿灰线行走,根据钢丝控制高程;3、中心站集中加工、运输、摊铺、碾压施工1、级配碎石料在中心站用反击破机械进行破碎,采用设计的三种级配进行加工、参配,严格控制好材料的质量;2、不同粒级的碎石和石屑等细集料需隔离,分级分仓堆放;3、在正式加工级配碎石混合料之前,必须先调试所用的破碎设备,使加工成型的碎石料都能达到规范规定的要求;4、针对本合同段时,级配碎石采用平地机摊铺混合料;5、材料的运输采用15t以上的自卸式汽车进行运输,运输到现场后由专人指挥,保证材料运输到规定的位置;材料的摊铺采用平地机进行摊铺,局部地方采用人工辅助添料;摊铺过后采用20T以上的振动式压路机进行压实,碾压按照先轻后重的原则,洒水碾压至规定的压实度;6、碾压顺序为:初压—复压—终压;7、用YZ20压路机按初压—复压—终压的碾压施工顺序,先静压1遍,振动碾压8遍,再进行静压1遍收尾;碾压时压路机的驱动轮面向平地机,且紧跟平地机之后,并保持较短的初压长度,以尽快使表面压实,从外侧向中心碾压,碾压时控制好速度,速度控制在2-3Km/小时,不得在碾压面上调头及刹车;8、在施工过程中应控制结构层的高层、宽度、厚度、平整度及横坡等;9、横向接缝按处理方法:两作业段的衔接处,应搭接拌和;第一段拌和后,留3-5m不进行碾压,第二段施工时,前段留下未压部分与第二段一起拌和和整平后进行碾压;4、铺筑试验段1、在底基层正式开工之前,应铺筑试验段;2、应通过无结合料的集料基层试验段,确定以下项目:1)用于施工的集料配合比例;2)材料的松铺系数;3)确定标准施工方法;4)确定每一作业段的合适长度;5)确定一次铺筑的合适长度;3、确定控制结合料数量和拌和均匀性的方法;4、对试验段进行技术总结上报监理工程师,经批准再进行大面积施工;5、质量管理施工过程中检查和控制底基层外形尺寸厚度、宽度、高程、平整度、压实度等;经监理工程师检验合格后方可进入下一道工序;6、机械性能尽量选用先进的、完好的机械设备,并做好维修与保养等保障工作,使得在运行中保持良好的状态,充分发挥其应有的作用;拌和厂和工地各设一个机械维修小组,并配备足够、适用的机具和易损零配件;漏油、漏渣的机械及车辆不得使用,避免给路面造成污染或损坏;7、现场防护在施工过程中及施工结束后,应封闭交通,以保证路面不被污染、压坏;8、施工生产工艺通过铺筑实验段选出最佳的生产配合比,发现问题及时调整;施工时严格按规范及施工组织设计操作,对运输、摊铺、碾压及养护等工序,均制定相应的质量检测标准,在施工过程中跟踪检测;9、质量通病防治一、接缝的处理1、横缝的处理:1、用平地机铺混合料时,靠近平地机当天未压实的混合料,可与第二天摊铺的混合料一起碾压,但应注意此部分混合料的含水量;必要时,应人工补充洒水,使其含水量达到规定的要求;2、每天的工作缝处理:两作业段的衔接处,应搭接拌和,第一段拌和后,留5-8m 不进行碾压,第二段施工时,前段留下未压部分与第二段一起拌和整平后进行碾压;2、纵缝的处理:1、应避免纵向接缝,如有特殊情况必须分两次摊铺;2、在不能避免纵向接缝的情况下,纵缝必须垂直相接,不应斜接,并按下述方法处理:a、在前一幅摊铺时,在靠后一幅的一侧用方木或钢模板做支撑,方木或钢模板的高度与级配碎石层的压实厚实相同;b、在摊铺后一幅之前,将方木或钢模板除去;c、如在摊铺前一幅时,应先将未完全压实部分和不符合路拱要求部分挖松并补充洒水,待后一幅混合料摊铺后一起进行整平和碾压;二施工中可能存在的问题及处理根据以往的施工经验级配碎石底基层的施工过程中可能会出现以下情况:1、混合料拌合不均匀,出现粗细集料“离析”现象;处理方法:对“离析”部位进行添加细料,重新拌合加压处理;检查料场供应的碎石料源是否稳定,碎石的颗粒组成级配变化范围是否过大,并及时做出调整使集料级配满足设计要求;2、碾压过程中碾压范围局部出现松散现象;处理方法:对松散部位进行洒水加压,检测粒料的含水率是否偏低,并作出相应调整,使粒料的含水率达到最佳含水率;3、碾压过程中局部出现“弹簧”现象;处理方法:对弹簧部位进行翻挖换料处理,检测粒料的含水率是否偏高,并作出相应调整,使粒料的含水率达到最佳含水率;4、级配碎石底基层施工完成后经检测压实度不能达到规范及设计规定的要求;处理方法:对压实度不能达到规范及设计规定的要求的范围进行加压处理,检查压路机的吨位、碾压遍数是否达到规范要求,并作出相应调整;。

级配碎石铺设安全技术交底模板

级配碎石铺设安全技术交底模板

一、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工期限:_______5. 施工内容:级配碎石铺设二、安全技术交底1. 施工前准备(1)对施工人员进行安全技术培训,确保施工人员掌握级配碎石铺设的安全操作规程。

(2)对施工设备进行安全检查,确保设备正常运行。

(3)检查施工现场,消除安全隐患,确保施工环境安全。

2. 施工过程中注意事项(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。

(2)施工人员应严格遵守操作规程,不得擅自更改施工工艺。

(3)施工过程中,严禁酒后作业、疲劳作业、带病作业。

(4)施工人员应保持现场整洁,不得乱堆乱放材料、工具等物品。

3. 施工现场安全管理(1)施工现场应设置安全警示标志,明确警示区域。

(2)施工现场应设置安全通道,确保人员、车辆通行畅通。

(3)施工现场应设置安全防护设施,如围挡、警示灯、防护网等。

(4)施工现场应配备应急救援设施,如急救箱、消防器材等。

4. 级配碎石铺设工艺(1)铺设前,对基层进行平整处理,确保基层表面无凹凸不平。

(2)根据设计要求,计算级配碎石铺设厚度,确保厚度均匀。

(3)采用分层铺设、分层碾压的方式,确保级配碎石铺设密实。

(4)铺设过程中,注意控制级配碎石的含水量,防止出现压实度不足、沉降等问题。

5. 质量控制(1)对级配碎石材料进行检验,确保材料符合设计要求。

(2)施工过程中,对级配碎石铺设厚度、压实度等进行检测,确保符合设计要求。

(3)对施工过程进行全程跟踪,发现问题及时处理。

三、应急预案1. 突发事故处理(1)发生事故时,立即停止施工,启动应急预案。

(2)及时上报事故情况,并采取有效措施,防止事故扩大。

(3)对受伤人员进行救治,并协助相关部门进行调查处理。

2. 灾害性天气应对(1)遇有灾害性天气,立即停止施工,确保人员安全。

(2)对施工现场进行巡查,消除安全隐患。

级配碎石技术交底

级配碎石技术交底
5、混合料摊铺
(1)采用一台沃尔沃ABG423型12m宽摊铺机进行半幅一次性摊铺,由于本工程底基层设计厚度20cm,加虚铺系数后需26cm厚,摊铺机最大只能摊铺21cm厚,所以摊铺时需增加一台挖掘机在摊铺机前整平摊铺,摊铺厚度控制在6cm以内。然后摊铺机紧接摊铺,摊铺时应尽量低速并均匀地行驶,减少摊铺机停机待料的情况。每次停机起步时,摊铺速度应从零开始逐渐增加,同时,人工对起步处摊铺层进行修整,并检测达到平整度的要求.
设立专职安全员.
(2)加强安全思想和安全技术教育,提高自我保护意识和能力。
(3)制定安全管理制度,定期进行安全检查及时整改隐患.
(4)制定主要分项工程工序的安全操作规程,认真进行安全技术交底,杜绝违章作业。
(5)贯彻安全工作“五同时”和“三不放过"的原则,严格安全岗位责任制,奖罚严明.
(6)规定持证上岗的工种,必须持证上岗。
(7)对于连续施工工序,交班自检人员就本班施工质量情况以及需要注意事项向接班人员作详细说明,并认真填写交接班记录。
(8)定期检查,校正检测仪器,避免由检测仪器的误差而影响工程质量.
(9)根据规范要求制定详细的内部工程质量检测制度和工程质量检查评分办法.
(10)实行质量一票否决制,当质量与进度发生矛盾时必须服从质量要求.
(5)碾压注意事项
①压路机复压过程中,质检组进行平整度检查,用人工修整不合格的部位至合格,必要时再静、振结合碾压.
②碾压过程中,如表面出现“弹簧”、松散、起皮现象,及时采取挖除换填的措施进行处理.
③压路机组合在碾压过程中Байду номын сангаас车时,互相配合,保持作业距离,注意安全。
7、横缝的处理
用摊铺机摊铺混合料时,靠近摊铺机当天未压实的混合料,可与第二天摊铺的混合料一起碾压,但应注意此部分混合料的含水量。必要时,应人工补充洒水,使其含水量达到规定的要求。

级配碎石的技术交底

级配碎石的技术交底
4、铺撒嵌缝料须在稳压后,检测标高确定标高无误后进行,嵌缝料要铺撒均匀,不得漏撒;
ቤተ መጻሕፍቲ ባይዱ交底人
接受单位
接受人

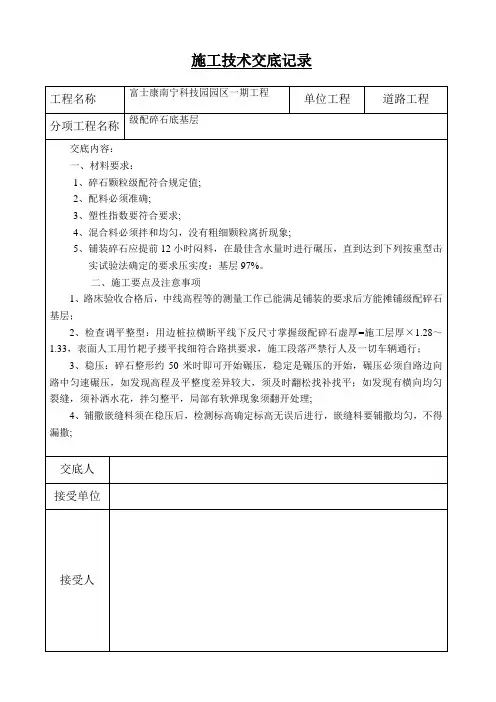

施工技术交底记录
工程名称
富士康南宁科技园园区一期工程
单位工程
道路工程
分项工程名称
级配碎石底基层
交底内容:
5、碾压:
1碎石整理后应及时碾压,当天碾压成型;
②用12吨以上压路机,自路边开始向路中心碾压4~6遍,路面两侧要多压2-3遍,压实度即可达到或接近要求。即时检验,如发现压实度未达到要求时,尽快补压;
③碾压方法:先从路一侧边缘开始,外侧轮的1/2压在路肩上,以60~70的速度,每次重轮重叠1/2~1/3,逐步压至路中心,再从另一侧边缘同样压至路中心,即为一遍,碾压一遍后,仔细检查平整度和标高,即时修整。修整时从表面下挖深翻松8~10㎝,然后再填补新料,整平后压实4~6遍可达到要求密实度;
④每层摊铺虚厚不宜超过25㎝。
二、施工要点及注意事项
1、路床验收合格后,中线高程等的测量工作已能满足铺装的要求后方能摊铺级配碎石基层;
2、检查调平整型:用边桩拉横断平线下反尺寸掌握级配碎石虚厚=施工层厚×1.28~1.33,表面人工用竹耙子搂平找细符合路拱要求,施工段落严禁行人及一切车辆通行;
3、稳压:碎石整形约50米时即可开始碾压,稳定是碾压的开始,碾压必须自路边向路中匀速碾压,如发现高程及平整度差异较大,须及时翻松找补找平;如发现有横向均匀裂缝,须补洒水花,拌匀整平,局部有软弹现象须翻开处理;
2、用12吨以上压路机碾压后,轮迹深度不得大于5㎜,并不能有浮石、脱皮、松散现象;
3、允许偏差:
①压实度:≥98%;②厚度:±10%;③平整度:15mm;④宽度:不小于设计规定;⑤中线高程:±20mm;⑥横坡:±20mm且不大于±0.3%mm

级配碎石施工技术交底

级配碎石施工技术交底

技术交底记录编号:①运料设备:自卸车若干辆。

②整平设备:摊铺机2台。

③碾压设备:,YZ220振动压路机2台、钢轮压路机2台。

④其他设备:洒水车2-3台,抽水泵1台。

2、施工方法2.1测量级配碎石底基层标高控制由项目部测量队负责,分包方配合挂线,严格控制厚度及标高,确保底基层厚度符合规范要求。

基层摊铺采用基准钢丝法调平,在摊铺段两边沿边线定边桩,在直线段上间隔20m、在平曲线上间隔10m打好导向控制支架,并测定一点控制高程和横坡度,计算和标定钢丝绳悬挂高度。

用直径2mm钢丝绳和紧线钳按控制标高放好摊铺机摊铺厚度基准面,钢丝绳的拉力不小于800N。

中间标高用横坡自动仪控制,在超高横坡变化段采用中间走支架铝合金梁的方法控制。

2.2混合料的摊铺①、本工程混合料摊铺采用2台摊铺机。

②、摊铺前应将石灰石渣层适当洒水湿润。

③、摊铺前应检查摊铺机各部分运转情况而且每天坚持重复此项工作。

④、调整好传感器臂与导向控制线的关系严格控制基层厚度和高程保证路拱横坡度满足设计要求。

⑤、运料车应在距摊铺机10-30cm左右时挂空档停车由摊铺机迎上去推动前进。

⑥、摊铺应及时、连续、均匀、缓慢不间断地进行。

如拌和机生产能力较小在用摊铺机摊铺混合料时应采用最低速度摊铺禁止摊铺机停机待料。

根据经验摊铺机的摊铺速度一般宜在1m/min左右。

⑦、基层混合料摊铺应采用两台摊铺机梯队作业相距至少5-8M,一前一后应保证速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等两机摊铺接缝平整。

摊铺机的螺旋布料器应有三分之二埋入混合料中。

⑧、施工过程中要求设专人检查基准钢丝高度和熨平板的坡度,如有偏差,及。

级配碎石技术交底

级配碎石技术交底

交底内容:级配碎石垫层施工1、本试验段级配碎石垫层工程桩号为:KO+OOO-KO+3O0右幅。

2、本段级配碎石垫层厚150m m ,总工程量约为:11000m3。

3、级配碎石采用厂拌法拌和,采用10台自卸车运输混合料,2台摊铺机摊铺, 台单钢轮压路机碾压,一台胶轮压路机收面的方法进行施工。

4、测量放线:(1) 准备试铺的前一天做好路面中桩、原地面测量,宽度放样,宽度必须满 足设计要求,同时在两侧架设钢丝绳,架设原则为确保厚度的前提下兼顾纵断高程。

按摊铺机宽度与传感器间距,在直线上的间距为 10米,在弯道的间距为5米,并 做好标记,导向控制线的钢丝拉力应不小于800N 。

(2) 为确保边缘部分压实度,路面两侧位置均采用支立枕木方式,确保支撑牢固。

按松铺系数架设好钢丝绳(试验段暂采用 1.3,待摊铺时,不断根据相对坐 标测量方法测定),松铺系数测定时采用相对坐标测量的方法,即仪器架立不动,分别测量原地面、碾压前、碾压后的相对标高,松铺系数 =(碾压前的相对标高- 原地面的相对标高)十(碾压后的相对标高-原地面的相对标高),取有效碾压厚 度值的松铺系数平均值作为松铺系数,大面积摊铺时再进5.、拌和:(1) 本路面工程采用中心站集中拌制混合料,在对集料进行含水量及级配分 析后,下达生产配料单及掺水量,拌和站才允许开始生产。

(2) 拌和设备必须能够准确控制各种材料的数量,保证配料精度,同时要求 设备性能好,完好率高。

(3) 拌和设备配料、计量功能齐全、有效,料仓上口安装相应的筛网来剔除超大粒径。

(4) 拌和现场设试验员控制混合料拌和时的含水量和各种材料的配比,随时 抽查配比情况并记录,发现异常及时调整或停止生产。

(5)配料斗配专门工作人员, 时刻监视下料情况,并帮助施工技术交底记录编号工程名称 晋江市金井北通道道路整治工程 施工单位中铁大桥局股份有限公司 交底提要 级配碎石垫层施工技术交底交底日期步测量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5
4
宽度(mm)
不小于设计值
5
5
厚度(mm)
代表值
-12
30
极值
0
6
横坡(%)
±0.5
5
级配碎石检查和验收标准如下表:
八、安全文明施工
1、同心村水泥路便道较窄,安排专人负责疏导交通,避免出现交通阻塞现象,如出现重大事故立即向现场经理报告。
2、夜间施工要提前接好照明设施。
3、施工队要有工人专门负责道路清扫,若有物料洒到道路上,要根据现场技术员的安排,及时清扫。
四、碾压
混合料摊铺完50~70m即可进行碾压,碾压时先用压路机静压1遍,再用振动压路机振压3遍。直线段由两侧路肩开始向路中心碾压;在曲线段由内侧路肩向外侧路肩进行碾压。碾压时碾压轮横向错半轮,后轮压完路面全宽时,即为一遍。纵向碾压时,第一轮与第二轮的终止点要相互错开1~2米,其轮迹应与顺延路路基的方向成阶梯状,压到最后一轮时,要延台阶的排列方向进行碾压,以保证前后碾压段的衔接部位的平整度。终压时静压1遍,使表面无明显轮迹。碾压时压路机的行走速度为1.5-2km/h,密实度增大后可适当增大碾压速度。总之就遵守“先边后中,先慢后快”的原则进行碾压。路面两侧须多压2~3遍。凡压路机压不到的地方采用小型夯实机夯实。
4、水泥稳定级配碎石基层养生期不得少于7天。养生结束后,将覆盖物清除干净。
5、养生期间,须在摊铺好的级配碎石便道两端设置明显的警示标志牌,并派专人看守,禁止一切车辆通行。
七、质量检查标准
项次
检查项目
规定值或允许偏差
规定分
1
压实度(%)
代表值
96
30
极值
92
2
平整度(mm)
15
25
3
纵断高程(mm)
+5,-20
接收部门
职务
姓名
接收时间
架子二队工程技术交底书
编制单位:中铁**局**铁路项目部一分部编号:
工程名称
新建**铁路站前工程**ZQ-12标段
编制时间
2016年7月24日
工程部位
**便道级配碎石基层
交底人
复核
交底内容:
一、施工工艺流程
**进口便道宽度按照4.5m控制,基层材料为20cm级配碎石,级配碎石由1#拌合站供料,现场装载机和挖掘机配合摊铺,压路机压实。具体施工工艺如下:
2、养生方法:将透水无纺土工布湿润,然后人工覆盖在碾压完成的级配碎石基层顶面。覆盖2h后,再洒水养护。
3、采用人工提水或用水泵抽取那苏河水和山上泉水的方式进行养护,水泵抽水养护时,要控制水管出水口水流速度和角度,严禁直接冲刷级配碎石基层。水流速度过大时,要采用更换小功率水泵,增大水管直径等措施。每天洒水次数视气候而定,整个养生期间必须始终保持基层表面湿润。
五、接缝处理
每天的工作缝做成横向接缝。下次施工前先将未经压实的混合料铲除,再将已碾压密实且高程符合要求的末端挖成一横向(与路面垂直)向下的断面,然后再摊铺新的混合料。
六、养护
每段级配碎石基层摊铺并碾压完成后,施工队必须及时进行养护,具体养护措施如下:
1、每一段碾压完成以后立即进行质量检查,并开始养生。
二、级配碎石拌合和运输
级配碎石混合料由1#拌合站集中拌合,自卸汽车(18t以上)运输到施工现场,由于现在处于雨季,运输车辆必须遮盖,避免混合料淋雨或者水分蒸发,影响铺筑质量。
三、摊铺
摊铺前将路基清理杂物,压实,用白灰洒出道路边线。由两台装载机将混合料转运至卸料点,挖掘机摊平并初步碾压,压路机压实。摊铺要求是平、匀、快,要严格控制松铺厚度,以保证碾压厚度不大于20cm,严禁薄层摊铺或贴补。摊铺表面要平整,混合料要均匀,摊铺后安排三人消除粗细集料离析现象,特别是粗集料窝或粗集料带必须铲除,并用新混合料填补或补充细混合料并拌合均匀。
相关文档
最新文档
