变电站接地网施工方案

合集下载

变电站工程接地网敷设安装施工安全技术交底

变电站工程接地网敷设安装施工安全技术交底

变电站工程接地网敷设安装安全技术交底
1.作业指导书/施工措施:接地网敷设安装
2.施工方案(图号):B1521S-D0106
3.其他:电气安装工程接地装置施工及验收规范
4.要点:接地网的建设包括一般接地网和综合建筑接地网
(1)站内水平接地体埋深低于最终地表标高0.6米。

垂直接地体顶部距地表也是0.6米。

(2)总地网材料采用?16圆铜导体,接地导体之间焊接搭接,搭接长度大于100mm,双侧连续实焊。

水平接地体交叉处和垂直接地体与水平接地体连接处使用的边长分别为150mm直角拐弯导体辅助连接。

(3)综合楼内部网使用的材料?16镀锌园钢,联结方式为焊接。

(4)综合楼接地干线浅埋于楼板内,引上线靠墙明敷。

(5)所有接地端子用扁钢制作,靠墙安装,伸出地面200mm,配M16x15螺栓.电机和电动工具的外壳接地良好,电源线绝缘无破损,连接牢靠不松动;电焊面罩无破损不漏光。

使用钻床时严禁戴纱手套操作。

进入施工现场戴好安全帽,登高作业打好安全带。

(6)使用氧气、乙炔气体时,氧气瓶与乙炔瓶摆放稳固,之间的距离要保持10M以上,请勿在氧气瓶和乙炔瓶附近吸烟、点火,收工时氧气瓶与乙炔瓶要关死,防止漏气。

(7)接地电阻不大于0.5欧姆.。

变电站工程接地网敷设安装施工安全技术交底

变电站工程接地网敷设安装施工安全技术交底

变电站工程接地网敷设安装施工安全技术交底一、前言变电站工程是电力系统中一个重要的组成部分,接地网敷设安装是变电站建设的一项基础工程。

接地网是保证电力系统安全可靠运行的重要保障措施,因此接地网敷设安装必须严格遵循相关规范和标准,确保施工安全,并保证接地系统性能达到要求。

针对接地网敷设安装工程的安全技术交底,本文将从接地网敷设安装的流程、设备、材料、操作等多个方面进行详细阐述,以帮助相关施工人员进行合理规范的接地网敷设安装工作。

二、接地网敷设安装流程2.1 设计接地网敷设安装的流程从设计环节开始。

接地网的设计需要考虑变电站环境、用电负荷、附近建筑等诸多因素,根据不同环境制定不同的设计方案。

在设计过程中,应按照相关标准和规范进行设计,施工环节不应超出设计方案。

2.2 材料采购接地网敷设材料包括接地线、接地极、排水槽、沟槽等。

对于各种接地材料的采购,应严格遵守采购程序,选择质量有保证的厂家与供应商,确保材料质量达到国家或地方标准,防止使用假冒伪劣材料。

2.3 施工准备在安装接地网之前,应做好现场施工准备工作,包括场地清理、待施工工具、设备、材料和人员安排等。

严格遵守安全操作规范,做好施工现场的安全保护措施。

2.4 现场施工在实际施工过程中,应按照接地网设计方案逐步施工。

具体操作步骤包括接地极分段预制、井台打桩基础、预埋件安装、接地线敷设、接地极安装等。

在施工过程中,应严格遵照操作规范和安全技术交底,确保施工过程中出现的问题能尽早发现并解决。

2.5 施工验收接地网敷设安装完成后,应进行安全检查和质量验收。

包括接地极、接地线,接地电阻进行测试和测量,确保接地性能符合要求,满足国家或地方标准。

三、接地网敷设安装的设备3.1 接地线卷扬机接地线卷扬机是接地线安装的必备设备,它可以快速地运送接地线到工作位置。

在使用接地线卷扬机时,应做好安全措施,并对操作人员进行培训。

3.2 洒水车洒水车是施工现场必备设备,它用于确保施工现场的湿度,防止施工中产生的粉尘和细颗粒物对环境和施工人员造成危害。

岑巩新兴变接地网改造方案

岑巩新兴变接地网改造方案

110kV新兴变电站接地网整改方案批准:审查:校核:编写:贵州泰铭电力实业有限公司2011年10月110kV新兴变电站接地网整改方案概况:110kV新兴变电站,地处岑巩县城北面1公里处,跟青溪集控中心12公里,总占地面积5100平方米。

投运于1989年11月2日。

二期工程于2001年竣工投运,并于同年全站进行了自动化改造。

110kV新兴变电站有110kV、35kV、10kV三种电压等级,现主变容量为1×50000kV A+1×31500kV A,两台均为有载调压变压器。

110kV采用外桥接线,最终出线2回,现有出线2回,分别与220kV 青溪变电站、220kV岑巩变电站相连接;35kV采用单母线分段接线,最终出线6回,现有出线5回;10kV采用单母线分段接线,最终出线12回,现有出线10回;10kV无功装置补偿容量2×3900Kvar;10kV站用变2台。

110kV新兴变电站是35kV龙田变电站、35kV桑坪变电站、35kV 天马变电站、35kV凯本变电站、35kV天星变电站及宇龙钢绳厂、金源冶炼厂、巨华冶炼厂、顺发冶炼厂的主供电源,是小花滩水电站上网的桥梁,是岑巩县城20万人民生活用电的生要保证。

我公司受凯里供电局委托,对110kV新兴变电站接地网整改进行设计,期间对110kV新兴变电站进行了勘察,并查阅了相关技术资料,由于该站建设时间超过二十年,无隐蔽施工原始资料,经过勘察,该站可供敷设地网面积约为51002m,该站基土在表层面下(表层为水泥地),土层约厚1-5m,土质相对较好,但在基土下,有沙砾和石块,土壤电阻率较高,所以理论计算时水平土壤电阻率估算600Ω.m,垂直土壤电阻率估算1500Ω.m(经过勘察,该站土壤较浅,表层6米以下为白云质灰岩,地下水层较深,可供选择的接地方式不多),考虑到施工不破坏该站正常的生产运行,不破坏原有接地设备和整体环境,拟定在该站的地网改造中,根据设备安装位置不同,采用不等间距敷设水平接地网格,以满足跨步电压及接触电压的安全需要,同时由于接地面积限制,采用安装垂直接地装置(ALG离子接地极),以满足整改后接地电阻不大于0.5Ω的要求。

变电站接地施工标准

变电站接地施工标准

变电站接地施工标准一、概述变电站接地施工标准是依据国家《电力工程施工质量检验规程》和《电气设备安装工程施工及质量验收标准》等相关标准,结合变电站土建、电气设备安装、接地等专业知识制定的一套施工规范,旨在保证变电站接地系统的安全、可靠、经济,并满足国家相关要求和规定。

二、施工前准备1、组织施工前,各分包单位应按规定开展工程前资料审核、施工方案编制等工作。

2、进场前必须完成土建、电气设备安装等施工的生产准备工作,认真做好安全生产和文明施工工作。

3、接地施工前,应根据单位设计部门的设计图纸进行现场实际测量,必要时进行偏差调整。

4、施工前应进行详细的物资进场检验和试验,保证材料品质和技术性能符合设计要求。

同时,应做好材料的暂存和保管工作。

5、组织施工前应按照国家相关法律法规与标准规范,进行技术人员的安全培训和技术交流,确保施工人员掌握专业知识和操作技能。

三、接地施工1、接地线的敷设应有利于提高接地电阻值,并具有一定的防腐、耐久性能,同时满足环保要求。

敷设过程中应注意保护地网、金属构件,防止造成机械损伤和对周围环境造成污染。

2、接地设备的安装应符合设备图纸的要求和相关规定。

接地极的深度应符合设计要求,安装表面应平坦、美观。

极高度标准值不应高于设备基础标高的1/3。

3、接地测量应严格按照相关规定进行,确保测量结果正确。

测量过程中应严格按照安全操作规程进行,防止产生人身伤害和设备损坏,保护接地测量仪器的敏感元件不受影响损坏。

4、接地网的施工质量直接影响到系统的安全运行和使用寿命。

接地网的埋深、接地线的截面积和长度等参数必须符合设计要求,不得随意更改。

5、地网接头处应进行暴露,便于随时检查和维护。

四、验收与总结1、接地工程竣工后,必须进行系统的验收和检测,保证接地电阻和接地电位达到标准要求。

2、接地工程竣工验收合格后,应编制竣工资料,交单位设计部门进行归档。

3、做好接地工程总结工作,总结实施情况,发现问题,提出改进意见,继续推动接地工程质量不断提高。

常规变电站二次等电位接地网敷设要求说明

常规变电站二次等电位接地网敷设要求说明

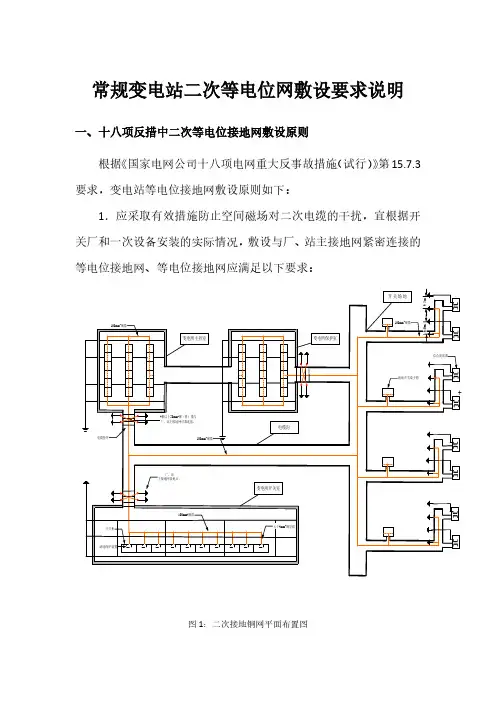

常规变电站二次等电位网敷设要求说明一、十八项反措中二次等电位接地网敷设原则根据《国家电网公司十八项电网重大反事故措施(试行)》第15.7.3要求,变电站等电位接地网敷设原则如下:1.应采取有效措施防止空间磁场对二次电缆的干扰,宜根据开关厂和一次设备安装的实际情况,敷设与厂、站主接地网紧密连接的等电位接地网、等电位接地网应满足以下要求:图1:二次接地铜网平面布置图2.应在主控室、保护室、敷设二次电缆的沟道、开关场的就地端子箱及保护用结合滤波器等处,使用截面不小于100 mm2的裸铜排(缆)敷设与主接地网紧密连接的等电位接地网。

3.在主控室、保护室柜屏下层的电缆室(或电缆沟道)内,按柜屏布置的方向敷设100 mm2的专用铜排(缆),将该专用铜排(缆)首末端连接(目字结构),形成保护室内的等电位接地网。

保护室内的等电位接地网与厂、站主接地网只能存在唯一连接点,连接点位置宜选择电缆竖井处,为保证连接可靠,连接线必须用至少4根以上、截面不小于50mm2的铜缆(排)构成共点接地。

图2:主控室二次铜缆敷设图4.分散布置的保护就地站、通信室与集控室之间,应使用截面不少于100 mm2的铜缆(排)可靠连接,连接点应设在室内等电位接地网与厂、站主接地网连接处。

5.静态保护和控制装置的屏柜下部应设有截面不小于100mm2的接地铜排。

屏柜上装置的接地端子应用截面不小于4mm2的多股铜线和接地铜排相连。

接地铜排应用截面不小于50mm2的铜缆与保护室内的等电位接地网相连6.沿二次电缆的沟道敷设截面不少于100 mm2的铜排(缆),并在保护室(控制室)及开关场的就地端子箱处与主接地网紧密连接,保护室(控制室)的连接点宜设在室内等电位接地网与厂、站主接地网连接处。

图3:电缆沟铜缆示意图7.开关场的就地端子箱内应设置截面不少于100 mm2的裸铜排,并使用截面不少于100 mm2的铜缆与电缆沟道内的等电位接地网连接。

图4:开关场就地端子箱铜缆示意图8.保护装置之间、保护装置至开关场就地端子箱之间联系电缆以及高频收发信机的电缆屏蔽层应双端接地,并使用截面积不小于4mm2的多股铜质软导线可靠连接到等电位接地网的铜排上。

变电站接地施工标准

变电站接地施工标准

减少电磁干扰和噪 声干扰
确保人身安全: 接地施工应首先 考虑人身安全, 采取必要的安全 措施,如设置安 全围栏、挂警示
牌等。
保证设备正常运行: 接地施工应不影响 设备的正常运行, 施工前应对设备进 行停电、验电等操 作,确保设备处于
安全状态。
遵循标准规范: 接地施工应遵循 国家和行业的标 准规范,确保施 工质量符合要求。
XX,a click to unlimited possibilities
汇报人:XX
CONTENTS
变电站接地施 工概述
接地材料的选 择与要求
接地施工前的 准备工作
接地装置的安 装与连接
接地电阻的测 量与验收
安全防护与注 意事项
PART ONE
保护设备和人身安 全
降低雷击和故障电 流的影响
提高设备运行稳定 性和可靠性
接地材料的规格和尺寸应符合设计要求 接地材料的导电性能应符合相关标准 接地材料的防腐性能应满足工程需要 接地材料的质量应符合相关质量标准
PART THREE
现场勘查:对变电站 周围环境、土壤电阻 率等进行实地考察, 为设计提供依据。
设计:根据现场勘查 结果,进行接地施工 方案设计,包括接地 网布局、接地极数量 和深度等。
施工人员必须佩 戴安全帽、绝缘 鞋等个人防护用 品,并定期检查 其完好性。
施工现场应设置 安全警示标志和 安全宣传标语, 确保施工安全。
施工前应对施工 人员进行安全教 育培训,确保其 了解施工安全知 识和应急处理措 施。
施工现场应建立 安全检查制度, 定期对施工现场 进行安全检查, 及时发现和消除 安全隐患。
测量方法:采用电阻测量仪进行测量,确保测量结果的准确性和可靠性。

变电站接地施工标准

变电站接地施工标准
第一章 变电站接地系统概述
※接地电阻 伴随着扩大的电力系统的规模,变电站的母线上将会出现越来越大的接 地故障电流,因而使在接地设计中要满足电力行业标准DL/T621-1997《交流 电气装置的接地》中第条要求R≤2000/I是非常困难的。现行标准与 原接地规程的一个很明显的区别:对接地电阻值的要求不再规定要达到 0.5Ω。 现行标准规定:虽然接地电阻可以适当加大,但不能超过5Ω,且应该按 定进行校验。但这不是说一般情况下接地电阻都可以采用5Ω,接地电阻放 宽是有附加条件的,这就是需要满足接地标准第条的规定。即:防止 转移电位引起的危害,应采取各种隔离措施,考虑短路电流非周期分量的
第三章 电力电缆接地
第三章 电力电缆接地
按照GB50217—2007《电力工程电缆设计规程》规定,规定,电缆线路的正常感应电势最大值应满足下列规定: 1、未采取能有效防止人员任意接触屏蔽层的安全措施时,不得大于50V。 2、除上述情况外,不得大于300V。 如果大于此规定电压时,应采取屏蔽层分段绝缘或绝缘后连接或交叉互联的接线等方式。现将设计和施工中常用几种高压单芯交联聚乙烯绝缘电力电缆接地方式。
工艺要求要点: (7)重要设备和设备构架应有两根与主地网不同地点连接的接地引下线,且每根接地引下线均应符合热稳定及机械强度的要求,连接引线应便于定期进行检查测试。 (8)高压配电装置间隔和电抗器、电容器等的栅栏门铰链处应用软铜线连接,以保证良好接地。
晋煤供电
网门接地
第二章 接地装置
《国家电网公司十八项电网重大反事故措施》中对接地要求如下: 14.1.1.2 对于110kV 及以上新建、改建变电站,在中性或酸性土壤地区,接地装置选 用热镀锌钢为宜,在强碱性土壤地区或者其站址土壤和地下水条件会引起钢 质材料严重腐蚀的中性土壤地区,宜采用铜质、铜覆钢(铜层厚度不小于 0.8mm)或者其他具有防腐能材质的接地网。对于室内变电站及地下变电站 应采用铜质材料的接地网。 在新建工程设计中,校验接地引下线热稳定所用电流应不小于远期可能出 现的最大值,有条件地区可按照断路器额定开断电流考核;接地装置接地 体的截面不小于连接至该接地装置接地引下线截面的75%,并提出接地装置 的热稳定容量计算报告。 变压器中性点应有两根与地网主网格的不同边连接的接地引下线,并且每根 接地引下线均应符合热稳定校核的要求。主设备及设备架构等宜有两根与主 地网不同干线连接的接地引下线,并且每根接地引下线均应符合热稳定校核 的要求。连接引线应便于定期进行检查测试。

浅谈变电站二次设备等电位接地网的布设方案

浅谈变电站二次设备等电位接地网的布设方案

浅谈变电站二次设备等电位接地网的布设方案摘要:针对当电力系统发生接地故障或遭遇雷击时,大电流会在主接地网内产生电压差,该电压差将对二次电缆产生干扰并影响二次设备的正常运行,布设二次设备等电位接地网能有效预防主接地网的不平衡电压引入到二次系统当中,进而引起二次设备损坏及误动情况的发生。

本文详细介绍了发电厂和变电站二次设备等电位接地网各组成部分的具体布设方法。

关键词:变电站;二次设备;等电位接地;地网敷设为了保证设备和人身的安全,必须尽量减少短路故障时地网的电位升,这要求最大程度的降低接地电阻值。

然而,与此对立的一个矛盾是随着电网的扩大系统单相短路电流也随着增大。

再加上近年新建的水电站和变电站都建在山上或其他土壤电阻率较高的地区。

因而接地阻值很难降低到标准要求的数值。

即使降低到标准要求值,也无法确保短路故障时二次回路不受干扰。

1二次等电位接地网的总体布置发电厂和变电站等电位接地网布设的位置应包括:中控室、继电保护室、机旁屏(含继电保护屏、自动控制屏、励磁屏、调速器电调屏、测量屏、故障录波屏等)、电流互感器(CT)和电压互感器(PT)端子箱、GIS汇控柜(开关站控制柜)。

其中,重点是继电保护所属屏柜,因其直接影响断路器出口操作回路。

等电位接地网采用截面积不小于100 mmz的专用铜排(缆),按屏柜方向布置。

屏柜内等电位接地网专用铜排至屏柜下的专用铜排(缆)采用截面不小于50 m耐的铜排(缆)可靠连接。

二次等电位网独立组网,但又与主接地网一点相连。

等电位接地网布设完毕后,必须与主接地网有一点连接。

若不与主接地网相连,等电位接地网接地电阻不能满足设计要求;若与主接地网多点相连,当主接地网电位不平衡时,不平衡电压也会被引入到等电位接地网中,从而对二次设备产生干扰。

2等电位接地网各部分的布设方式2.1二次屏柜内的接地方式二次屏柜内均应装设2根截面不小于100 mm2的接地铜排。

一根为主接地网铜排。

它直接与柜体焊接在一起,与电站主接地网相连。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

变电站接地网施工方案
变电站接地网施工方案
一、施工概述
变电站接地网施工是为了防止因电气设备的故障或雷电击中而造成的大面积电气设备损坏和人身安全事故,确保电气设备正常运行和人员安全。

本施工方案根据相关规定和标准,对变电站接地网的施工进行详细说明。

二、施工准备
1. 准备相关施工图纸和设计文件,包括接地网布置图、接地装置参数表等。

2. 申请施工许可证,并按照施工规范成立施工班组。

3. 准备施工所需的材料和设备,包括接地极、接地线、连接件、焊接设备等。

4. 组织施工人员进行相关安全培训,确保施工安全。

三、施工流程
1. 根据设计要求和布置图纸,确定接地网的布置位置和形式,并进行测量、定位。

2. 按照土质条件和接地装置参数表,选择适当的接地极类型,并合理布置。

3. 进行土质测试,确定接地电阻的设计值,并计算出适当数量的接地极。

4. 将接地极埋设到指定深度,并保证接地极与周围土壤的紧密接触。

5. 将接地极与变电站主体电气设备进行可靠连接,采用焊接或
螺纹连接方式。

6. 安装接地线,保证接地线与接地极和电气设备之间的连续性。

7. 进行接地网的接线,确保各部分之间的导通性并采取相应的保护措施。

8. 进行接地系统的测量和测试,确保接地电阻符合规定要求。

9. 对接地系统进行记录和归档,包括接地极的位置和深度、接地线的型号和长度等。

四、施工安全措施
1. 施工人员必须佩戴好相关的劳动防护用具,如手套、安全鞋等。

2. 在施工现场设置明显的警示标志,确保施工区域的安全。

3. 在施工过程中,尽量减少对周围环境的影响,避免损坏周边设施。

4. 施工结束后,对施工现场进行清理,恢复原状。

五、质量控制
1. 施工前,进行相关设备和材料的验收,确保其符合要求。

2. 施工过程中,进行现场监督和检验,确保施工质量。

3. 施工结束后,进行接地系统的测试和整体验收,确保接地电阻符合要求。

4. 施工记录和验收报告进行归档,供后续参考。

通过以上施工方案的实施,可以保证变电站接地网施工的质量和安全,有效地减少因电气设备故障或雷击造成的损失和风险。
