EPC工程设计管理
EPC设计管理措施

EPC设计管理措施EPC设计管理措施1. 背景EPC(Engineering, Procurement and Construction)指的是工程设计、采购和建设的整个过程。
在工程项目中,设计是一个至关重要的环节,它直接影响到项目的质量、进度和成本。
因此,为了确保工程项目的顺利进行,设计管理措施必不可少。
2. 设计管理的重要性设计管理是指对工程设计活动进行计划、组织、协调和控制,以确保设计的高质量、高效率和及时完成。
设计管理的重要性主要体现在以下几个方面:2.1 提高设计质量通过制定设计标准、要求设计师进行综合评估和优化设计方案,设计管理能够提高设计质量,确保设计满足项目需求和客户期望。
2.2 控制设计进度设计管理能够对设计工作进行合理排期和跟踪,及时发现设计进度的延误和问题,并采取相应的调整措施,确保设计按时完成。
2.3 管理设计变更在工程项目中,设计变更是难以避免的。
设计管理能够对设计变更进行合理规划和控制,避免变更给项目带来的影响和风险。
2.4 降低项目成本通过设计管理,可以对设计所需的资源进行合理配置和利用,避免浪费,从而降低项目成本。
3. 设计管理措施为有效进行设计管理,可以采取以下措施:3.1 设计工作流程规划规划设计工作流程是设计管理的基础。
设计工作流程规划应包括设计任务的划分、设计所需资源的计划和分配、设计进度的安排和控制等。
3.2 设计标准与规范制定制定设计标准和规范是保证设计质量的关键。
设计标准与规范应包括设计文件的格式要求、设计内容的审核要求等内容,以确保设计符合项目需求和相关法规要求。
3.3 设计方案的评审和优化设计方案评审是确保设计质量的重要环节。
通过组织专家进行设计方案评审,可以发现设计中存在的问题和不足,并及时提出改进建议,优化设计方案。
3.4 设计变更管理设计变更管理是确保设计变更有序进行的关键。
在实施设计变更时,应制定变更管理流程和规范,确保变更的合理性和影响的控制。

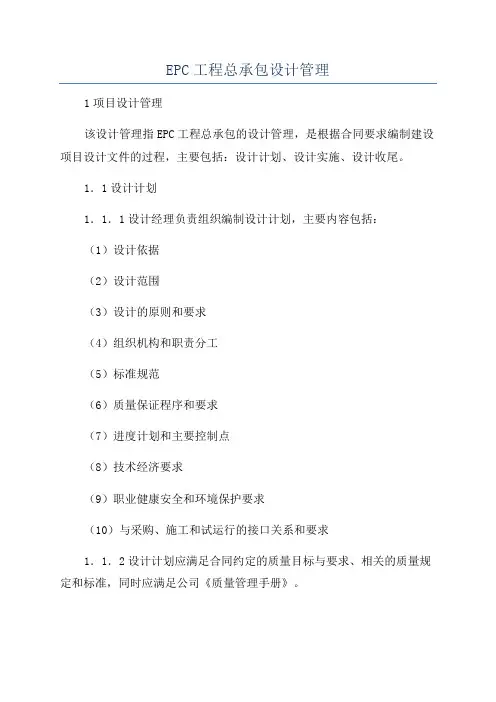

EPC工程总承包设计管理

EPC工程总承包设计管理1项目设计管理该设计管理指EPC工程总承包的设计管理,是根据合同要求编制建设项目设计文件的过程,主要包括:设计计划、设计实施、设计收尾。
1.1设计计划1.1.1设计经理负责组织编制设计计划,主要内容包括:(1)设计依据(2)设计范围(3)设计的原则和要求(4)组织机构和职责分工(5)标准规范(6)质量保证程序和要求(7)进度计划和主要控制点(8)技术经济要求(9)职业健康安全和环境保护要求(10)与采购、施工和试运行的接口关系和要求1.1.2设计计划应满足合同约定的质量目标与要求、相关的质量规定和标准,同时应满足公司《质量管理手册》。
1.1.3设计计划应明确项目费用控制指标、设计人工时指标和限额设计指标,并宜建立项目设计执行效果测量基准。
1.1.4设计进度计划应符合项目总进度计划的要求,充分考虑设计工作的内部逻辑关系及资源分配、外部约束等条件,并应与工程勘察、采购、施工、试运行等的进度协调一致。
1.1.5设计计划经公司有关职能部门评审后,由项目经理批准实施。
1.2设计实施1.2.2编制初步设计文件时,应当满足编制施工招标文件、主要设备材料订货和编制施工图设计文件的需要。
编制施工图设计文件,应满足设备材料采购、非标准设备制作和施工以及试运行的需要。
1.2.3设计选用的设备材料,应在设计文件中注明其规格、型号、性能、数量等,其质量要求必须符合现行标准的有关规定。
在施工前,设计组应进行设计交底,说明设计意图,解释设计文件,明确设计要求。
1.2.4设计经理应组织检查设计计划的执行情况,分析进度偏差,制定有效措施。
设计进度的主要控制点包括:(1)设计各专业间的条件关系及其进度。
(2)初步设计完成和提交时间。
(3)关键设备和材料请购文件的提交时间。
(4)进度关键线路上的设计文件提交时间。
(5)施工图设计完成和提交时间。
(6)设计工作结束时间。
1.2.5设计质量应按公司的质量管理体系要求进行控制,制定纠正和预防措施。
EPC项目的设计管理

EPC项目的设计管理EPC项目(Engineering, Procurement, and Construction)通常由工程、采购和施工三个部分组成。
在EPC项目中,设计管理是至关重要的环节,对项目进展和成本控制具有重要影响。
设计管理旨在确保设计方案质量,满足客户需求,并在规定时间内完成项目。
设计管理在EPC项目中的重要性:1.确保设计方案质量:设计方案的质量直接影响项目后续的进展和成本。
设计管理团队需要确保设计方案符合国家标准和客户需求,并进行全面的技术评估。
通过严格控制设计过程,可以最大程度地减少设计错误和问题的出现。
2.满足客户需求:EPC项目通常是根据客户的需求和要求进行设计和施工的。
设计管理团队需要充分沟通和了解客户的需求,确保设计方案能够满足客户的要求。
及时调整设计方案并提供专业建议是设计管理的重要任务。
3.确保项目进度和成本控制:设计管理团队需要按照项目进度和预算要求,合理安排设计任务和人力资源。
通过制定详细的设计计划和监督设计进展,可以确保项目按时完成并控制成本。
设计管理还需要与采购和施工团队密切合作,确保设计方案和施工方案的一致性。
设计管理的流程:1.确定项目需求和目标:设计管理团队需要与客户和项目管理团队充分沟通,确立项目的需求和目标。
了解项目背景和所面临的挑战是设计管理的第一步。
2.制定设计计划:设计管理团队需要根据项目需求和目标,制定详细的设计计划。
设计计划包括设计任务分解、设计进度安排、人力资源分配等内容。
设计计划应当与项目管理计划相一致,确保项目整体进度和质量。
3.设计方案评审:设计管理团队需要对设计方案进行全面评审,确保设计方案符合项目需求和标准。
设计评审应当包括技术、质量、安全等多个方面,确保设计方案的完整性和可行性。
4.优化设计方案:设计管理团队需要根据评审结果,及时调整和优化设计方案。
优化设计方案不仅可以提高设计质量,还能降低项目成本和风险。
5.监督设计进展:设计管理团队需要不断监督设计进展,确保设计任务按时完成。
EPC项目的设计管理

EPC项目的设计管理1. 引言EPC(设计、采购、施工)项目是指工程建设项目中,由一个承包商负责整个项目的设计、采购和施工等各个阶段的管理。
在EPC项目中,设计管理是一个非常关键的环节,它直接影响着项目的质量、进度和成本。
本文将对EPC项目的设计管理进行探讨,并提出一些有效的设计管理方法和措施。
2. 设计管理的重要性设计管理在EPC项目中的重要性不言而喻。
一个好的设计管理能够确保项目的设计符合客户需求和标准要求,能够满足项目的功能与性能要求,能够保证项目的施工流程顺利进行。
与此同时,设计管理还能够最大限度地减少项目的风险,提高项目的质量和效益。
3. 设计管理的关键要素在进行设计管理时,需要关注以下几个关键要素:3.1 设计目标和要求的明确在开始设计前,需要明确项目的设计目标和要求。
这包括对项目功能、性能、工期、成本等方面的要求进行明确和界定。
只有明确了设计目标和要求,才能够有针对性地进行设计工作,并评估设计方案的可行性和合理性。
3.2 设计团队的合理组织和协调一个好的设计团队是确保设计质量的关键。
在设计管理中,需要合理组织和协调设计团队的工作。
这涉及到设计人员的选派、岗位职责的明确、设计过程的协调、设计文档的管理等方面。
通过合理的设计团队管理,可以最大程度地发挥设计人员的专长,提高设计效率和质量。
3.3 设计变更的管理在EPC项目中,设计变更是难以避免的。
设计变更的管理直接影响着项目的质量和进度。
因此,在设计管理中,需要建立有效的设计变更管理制度。
这包括对设计变更进行评估和审批、对变更后的设计进行验证和确认、及时与其他项目团队进行沟通和协调等。
3.4 设计文件的管理设计文件是项目设计的重要输出。
在设计管理中,需要建立完善的设计文件管理制度。
这包括对设计文件的命名、版本控制、归档和备份等。
有效的设计文件管理能够提高设计文件的可查阅性和可维护性,方便设计团队成员之间的交流和协作。
4. 设计管理的方法和措施针对上述设计管理的关键要素,可以采取以下一些方法和措施:4.1 制定设计管理计划在项目启动阶段,制定设计管理计划是非常重要的。
EPC总承包报建流程及设计管理

EPC总承包报建流程及设计管理EPC总承包报建流程及设计管理是指在工程建设领域中,采用EPC总承包模式进行项目的报建和设计管理的过程。
EPC(Engineering, Procurement and Construction)总承包模式,即工程设计-采购-施工总承包模式,是一种将设计、采购和施工等环节整合为一个整体进行项目执行的模式。
下面将详细介绍EPC总承包报建流程及设计管理。
一、EPC总承包报建流程:1.前期准备阶段:在项目启动前,总承包商需要进行项目的前期准备工作,包括与业主的洽谈、确定项目范围、分析项目可行性等。
同时,也需要进行相关文件的准备,如项目建议书、初步设计及调研报告等。
2.报建准备阶段:在前期准备阶段完成后,总承包商需要进行报建准备工作。
包括收集与报建相关的文件、填写报建申请表、准备报建图纸和技术文件等。
3.报建审批阶段:总承包商根据国家规定的报建程序,将报建材料提交给相关主管部门进行审批。
主管部门根据相关法律法规和技术要求评审报建材料,审批通过后发放施工许可证。
4.设计阶段:在获取施工许可证后,总承包商进入设计阶段。
设计阶段分为前期设计、施工图设计和详细设计等多个阶段,通过与设计院的合作完成工程设计。
同时,总承包商需要配合设计院,进行设计文件的审核和调整等工作。
5.采购阶段:设计完成后,总承包商进入采购阶段,根据设计要求进行物资的采购工作。
包括筹划采购计划、制定采购方案、组织采购活动、签订采购合同等。
6.施工阶段:在完成采购后,总承包商开始进行施工工作。
施工阶段包括施工准备、工程施工、工程监理等环节。
总承包商需要按照设计要求组织施工队伍,进行工程施工。
7.验收及移交阶段:在工程施工完成后,总承包商进行工程质量验收和工程移交工作。
工程质量验收是根据设计文件和合同要求对工程质量进行评判,工程移交是指将工程交付给业主使用。
8.竣工阶段:工程移交后,总承包商进行竣工工作,包括工程资料整理、工程结算、工程竣工验收等。
EPC项目的设计管理(课件)

环境友好、可持续性发展
详细描述
设计方案应充分考虑环境保护和可持续发展要求,采用环 保材料和工艺,降低能耗和排放。同时,要注重资源的循 环利用,实现经济效益和环境效益的双重提升。
05 EPC项目设计管理的挑战 与对策
设计与施工的协调问题
01
设计与施工的协调问题
在EPC项目中,设计阶段与施工阶段的衔接经常出现问题,导 、水文等基础资料,以及相关
法律法规和规范要求。
初步设计与深化设计
初步设计
根据项目目标和要求,进行初步设计, 确定主要工艺流程、设备选型和总体 布局。
深化设计
在初步设计的基础上,对各个专业进 行深化设计,确保各专业之间的协调 性和设计的可实施性。
设计审查
对初步设计和深化设计成果进行审查, 确保设计满足项目要求和相关法规规 范。
向施工单位和相关人员进行施工图交底, 解释施工图的意图和要求,确保施工顺利 进行。
向建设单位和相关人员进行设计交底,解 答建设单位对设计的疑问和需求,确保建 设单位对设计的理解和满意。
施工过程中的设计变更管理
01
02
03
04
设计变更申请
当施工过程中出现设计变更需 求时,由施工单位或建设单位
提出设计变更申请。
02 EPC项目设计管理流程
设计策划与准备
确定项目目标与要求
根据项目规模、预算和时间要 求,明确项目的目标、功能和
性能要求。
组建设计团队
根据项目特点,选择具备相关 经验和资质的设计师和工程师 ,组建高效的设计团队。
制定设计计划
制定详细的设计计划,包括设 计进度、资源分配、风险控制 等方面的内容。
解决方案
建立完善的设计变更管理制度,明确设计变更的提出、评估、批准和实施流程。同时,加 强与业主、承包商和其他相关方的沟通,确保各方对设计变更的理解和接受。
EPC项目及设计管理

EPC项目及设计管理EPC项目是指工程承包(Engineering, Procurement and Construction)项目,即一种将工程设计、采购和施工集成在一起进行的项目管理模式。
EPC承包商负责从项目的初步设计到最后的施工阶段的所有工作。
设计管理在EPC项目中起着重要的作用,它涉及到多个方面,包括项目的设计策略、设计目标、设计流程、设计质量控制、设计变更管理等。
首先,设计管理需要制定合理的设计策略和目标。
在项目开始之前,需要明确项目的设计目标和要求,包括技术要求、质量要求、安全要求等。
同时,还需要确定设计的基本策略,包括设计的风格、形式、结构等。
其次,设计管理需要进行设计流程的规划和管理。
设计流程是指从初步设计到施工图设计的整个过程,设计管理需要制定合理的设计流程,明确设计各阶段的任务、交付物和时间节点,并进行相应的协调和管理。
设计质量控制是设计管理的重要内容之一、设计质量控制需要对设计过程进行监控和检查,确保设计符合要求,避免过程中出现的错误和问题。
设计质量控制还需要建立相应的质量标准和检查机制,对设计进行评审和审查,及时发现和解决设计中的问题。
此外,设计管理还需要对设计变更进行管理。
在项目进行过程中,可能会出现需求变更或设计错误的情况,设计管理需要及时处理这些变更,并确保变更过程中的协调和一致性。
为了有效实施设计管理,可以运用一些工具和方法。
比如,可以使用项目管理软件来协调和控制设计流程,可以采用工程信息系统来管理设计文档和信息,可以使用设计评审和审查来确保设计质量。
同时,设计管理还需要建立有效的沟通和协作机制,促进设计团队的合作和沟通。
总之,EPC项目的设计管理是一个复杂而重要的工作,它涉及到项目设计的方方面面,需要对设计策略、设计流程、设计质量和设计变更等进行管理和协调。
通过有效的设计管理,可以确保项目按照预期的要求和时间表进行,最大程度地满足业主的需求和期望。
EPC项目设计组织机构及管理职责

EPC项目设计组织机构及管理职责EPC项目(Engineering, Procurement and Construction)是指工程设计、采购和施工为一体的总承包项目。
在EPC项目中,设计组织机构和管理职责起着至关重要的作用,能够保证项目的顺利进行和高质量完成。
下面是EPC项目设计组织机构及管理职责的详细说明。
一、设计组织机构:1.设计项目经理:负责整个项目的设计管理工作,协调、指导和监督设计团队的工作,保证项目的技术可行性和经济效益。
2.概念设计师:根据项目的需求和要求,进行项目的初步设计,包括项目的功能、布局和设计风格等方面;与业主和项目经理沟通,确保设计方案符合业主的要求。
3.设计主管:负责制定设计大纲和设计计划,组织工程设计的具体实施;负责项目设计的技术指导和审核,确保设计质量。
4.工程师:负责根据设计方案制定项目施工的具体方案,包括工程结构、建筑材料、施工工艺等;负责工程设备和材料的选型和配置。
5.设计专员:负责设计文件、资料的整理和归档,协助设计主管进行设计审核,对设计文件进行质量检查和修订。
6.BIM技术人员:负责项目的BIM模型建设和维护,应用BIM技术进行设计和施工过程的协调和优化。
7.CAD绘图员:负责根据设计要求进行图纸的制作和修订,包括平面图、剖面图、立面图等。
二、设计管理职责:1.确定设计目标和方向:与业主进行沟通,理解和确认项目的需求和要求,明确项目的设计目标和方向。
2.制定设计计划和进度:根据项目的时间要求和施工进度,制定设计的工作计划和进度表,确保设计能够按时完成。
4.协调各方利益:在项目的设计过程中,需要协调业主、施工方、供应商等各方的利益关系,保证项目的设计达到技术、经济和安全的要求。
5.质量控制和风险管理:对设计过程进行质量控制,确保设计的准确性、完整性和一致性;识别和管理项目的技术风险,及时采取相应的措施进行风险防范和应急处理。
6.协调设计和施工:与施工方进行紧密的沟通和协调,确保设计过程与施工过程的顺利衔接,解决设计方案与施工实际的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五章设计管理
主要管理思路:
抓好“三个重点”、控制“两个关键环节;
即重点抓好设计方案的优化、重点抓好总体设计、重点抓好基础设计;
控制施工图会审和设计变更管理两个关键环节。
5.1 目的
提高山东神达化工有限公司30万吨/年聚丙烯项目工程建设期间的设计管理水平,明确项目各部门和各相关单位在设计管理方面的职责、工作界面,规范各方的设计管理行为。
5.2 设计管理界面
5.3 设计管理流程
设计管理流程分审查流程图、审查流程步骤、审查业务表单三部分。
5.3.1 基础设计审查流程
5.3.1.1基础设计审查流程图
5.3.1.2 基础设计审查流程步骤
5.3.2 施工图设计交底及会审流程
5.3.2.1施工图设计交底会审流程图
5.3.2.2 施工图设计交底及会审流程步骤
注1、根据项目规模及提供的施工图情况,设计交底、符合性审查和技术会审可分别或合并进行。
2、对于建筑工程,审核部门为工程管理部。
5.3.2.3 施工图设计交底及会审流程业务表单
5.3.2.4设计管理部档案管理规定
第一章总则
第一条目的
为了规范神达、昊达项目建设文件的归档管理,实现档案管理的规范化、制度化,特制定本办法。
第二条适用范围
本办法适用于神达、昊达项目工程建设全过程。
本办法涵盖归档范围、归档时间、保管期限、立案归档要求、查阅、借阅档案等规定。
第二章职责分工
第三条设计管理部负责项目建设过程中的设计档案归口工
作。
其职责有:
1、负责工艺包和设计院的图纸类文件的接受和存档。
2、负责建设期间设计类档案的管理,并对档案进行及时地编号、分类,科学保管。
3、执行保密制度,防止档案的失秘和泄密,确保档案的安全。
4、负责设计类文件资料的统一管理、存档、分发与查阅、借阅手续的办理。
5、负责公司各部门设计类档案管理工作的指导、监督和检查。
第三章归档范围
第四条工程建设过程直接形成的对公司有保存价值的设计类文件资料(文字、传真、图纸、技术资料、图表、图像、电子资料、影像资料及实物等)均属于归档范围。
具体如下:
1、立项文件
1)设计任务书、计划任务书及其报批材料
2、设计基础文件
1)水文、气象、地震等其他设计基础资料
3、设计文件
1)总体规划设计
2)方案设计
3)初步设计及其报批文件
4)技术设计
5)施工图设计
6)技术秘密材料、专利文件、工艺包、扩展包
7)工程设计计算书
4、项目管理文件(配合工程计划部、采购部)
1)有关投资、进度、物资、工程量的建议计划、实施
计划和调整计划
2)概算、预算管理差价文件
3)技术协议
5、竣工验收资料
1)工程设计总结
2)工程施工总结
6.其它
1)设计联络单
2)开工会、设计联络会等设计类会议的会议纪要
3)保密协议
第四章归档时间
第五条工程公司要按时搜集、整理各类须归档的文件资料:
1、立项文件在动工后三个月内完成归档。
2、设计基础文件在动工后两个月内完成归档。
3、设计文件在工作结束后两个月内完成归档。
4、项目管理文件在工作结束后两个月内完成归档。
5、竣工验收资料在项目验收后一个月内完成归档。
6、纪要在签订后一个月内完成归档。
第五章立案归档要求
第六条工程公司必须严格遵守归档制度,不得无故延期或不交归档的文件材料。
如有些材料还需要使用,也应先立卷归档后再办理借阅手续。
第七条工程公司向设计管理部移交档案时,要严格履行移
交手续,填写《文件资料归档登记表》(附件1)。
第八条设计管理部接收到的档案应定期向公司档案室报送两份。
第九条归档要求:
1、归档的文件、技术资料必须是原件并齐全完整。
2、归档的文件、技术资料密级、保管期限划分必须准确,分类清楚,案卷排列方案必须一致,以保持案卷之间的联系。
3、归档时,须把同一内容、不同载体形式的资料一同归档,如纸质文件、照片、录音带、录像带等。
4、项目资料归档时,须有部门经理/部长签字确认。
5、档案归档时,应制作档案移交单一式两份(一份设计管理部门留存、一份回执档案移交人)(附件2)。
双方根据移交目录清点核对,并签字确认。
各类文件材料一般归档一式一份,比较重要的和利用频繁的要适当增加归档份数。
第六章查阅、借阅档案规定
第十条公司各部门工作人员经本部门负责人批准后可查阅属本部门业务工作范围内的档案资料。
如需查阅非本部门的业务档案资料,须
经档案所属部门负责人的同意后方可查阅。
(附件3)
第十一条查阅密级档案时须经公司项目分管领导批准,且不许带离档案室。
密级档案复制时,需经公司副总经理以上领导批准。
第十二条档案主要供本公司利用,一般不外借。
特殊情况需要借出时,须填写《档案借阅登记表》(附件4),限三天内归还,需延时的应办理续借手续;确需长期使用的,须经项目分管领导批准。
归还的档案要进行检查、清点,并在《档
案借阅登记表》上注销。
第十三条查阅人或借阅人不得泄密、涂改、拆散档案;借阅人对所借档案须妥善保管,不得遗失。
第七章附则
第十四条本办法由设计管理部负责解释、修订。
第十五条本办法自下发之日起执行。
神达、昊达项目设计管理部 2012.12.31
附表一
文件资料归档登记表
备注:1、载体形式分纸质、照片、录音带、录像带、胶片、磁盘、光盘、实物等。
2、文书材料注明总页数;其他载体档案注明同一内容的数量;其他需说明的事项在备注中注明。
3、文件材料没有编号的注明签发或执行或发生的时间(包括年月日)。
附表二
档案移交单
单位:
今收到(文件资料名称),(文件资料编号),
(类别),(载体形式),(总页码),
(数量),特此证明。
接收单位:
接收日期:……………………………………………………………………………
档案移交单
单位:
今收到(文件资料名称),(文件资料编号),
(类别),(载体形式),(总页码),
(数量),特此证明。
接收单位:
接收日期:
附表三:
查阅档案登记表
附表四:
借阅档案登记表
5.3.3 设计变更管理流程
注:1、设计变更(1)包括E+P+C、E+PC项目设计变更;
2、E+P+C、E+PC项目设计原因变更,由设计单位直接履行“编制设计变更通知单”步骤,然后按流程审批。
3、建筑工程由工程管理部负责。
5.3.3.2 设计变更(1)审批流程步骤
5.3.3.3 设计变更(2)管理流程图
注:设计变更(2)为EPC项目设计变更管理流程。
建设单位提出的设计变更参照(1)流程。
5.3.3.4 设计变更(2)审批流程步骤
5.3.3.5 设计变更审批业务表单
设计变更申请单
编号:
注:工程公司根据本单审批意见,落实技术可行性及设计方案,出具设计变更通知单,与本单(份数相同)同时发设计管理部
设计变更通知单
注:因各设计院有相应的程序文件要求,设计修改通知单包含标准表单所列项目即可。
5.3.4 供应商返设计条件管理流程
注1:厂商返设计条件资料要求6份纸版+电子版(PDF+Word可编辑版)。
其中发设计单位2份纸版+电子版(PDF+Word可编辑版),设计管理部3份纸版+电子版(PDF+Word可编辑版)(归档1份),项目分部1份纸版+电子版(PDF+Word可编辑版)。
E+PC/EPC项目乙采物资由PC/EPC承包商履行采购部门职责,项目分部负责催办。
注2:由设计管理部根据需要发起。
5.3.4.2 供应商反设计条件管理流程步骤
5.3.5 工程地质勘察流程
5.3.5.2 工程地质勘察流程步骤
5.3.5.3 工程地质勘察业务表单
工程勘察委托书
委托编号:
注:此表一式四份
5.3.6 设计文件收发流程
5.3.
6.2 设计文件收发业务表单
附表一设计文件收发记录
注:设计管理部发放总体设计文件、基础设计文件、详细设计文件、设计变更通知单时,项目部发放详细设计、设计变更通知单时使用此表。
