焦作矿区玉河花园(北区)居住小区一标段 施工组织设计
焦作市中华新天地商住区一期白云苑28#住宅楼工程施工组织设计

焦作市中华新天地商住区一期白云苑28#住宅楼工程施工组织设计目录第一章工程概况及特点第二章主要施工方案及难点分析第三章施工网络进度、劳动力计划、机械设备配备、施工平面布置第四章质量控制管理目标及保证措施第五章工期控制管理目标及保证措施第六章安全生产控制管理目标及保证措施第七章环境保护及文明施工措施第八章确保报价完成工程建设的技术和管理措施第九章有节能施工方法和保证质量措施第十章项目班子的配备情况附图表第一章工程概况一、建设地点:焦作市高新区凯旋路西侧、神洲路北侧二、工程名称:焦作市中华新天地商住区一期白云苑28#住宅楼工程三、建筑面积:10454㎡,均为剪力墙结构。
四、结构层数:剪力墙结构,地上11层、地下1层,抗震设防烈度为7度,建筑高度为38.2米,耐火等级为二级,屋面防水等级为二级(采用SBS改性沥青防水卷材),墙体材料采用加气混泥土砌块,基础为钢筋混泥土筏板基础,地基采用CFG桩复合地基,楼板为全现浇。
第二章主要施工方案及难点分析第一节施工部署根据招标文件的要求和建筑规模,为保证工程按期完工,经综合考虑、统筹安排,具体施工布置如下:一、项目施工管理机构依据焦作市中华新天地商住区一期白云苑28#住宅楼工程规划总平面图和建筑工程施工规模,组织具有丰富施工经验的施工管理和施工技术人员,组建施工项目经理部。
组织管理机构如下图所示:二、施工安排根据工程结构特点,组织一个主体施工综合队,一个装饰施工综合队,水电、设备安装由专业施工队配合,其它专业施工项目由各专业协作单位完成。
为加强施工管理,由项目经理部,解决材料、劳动力调配、技术难题和建设各协作单位的协调等问题。
三、施工准备工作计划主要工作准备计划第二节施工总体方案根据本工程特点,采用工具式脚手支撑系统,高强紧固对拉螺栓、蝶型卡具加固方法,钢筋对接采用闪光对焊,竖向搭接采用电渣压力焊施工工艺,砌体和装修工程采用常规施工工艺。
工程施工划分为±0.000以下,±0.000以上结构工程和装饰工程三个阶段,总体施工方案如下:一、±0.000以下结构工程(一)土方工程该工程根据施工面积,平面布置和现场情况,土方开挖采用反铲挖掘,自卸汽车运土。
最新南水北调焦作段二标段灌注桩施工组织设计

南水北调焦作段二标段灌注桩施工组织设计南水北调中线工程焦作段II标段钻孔灌注桩桩基工程施工组织设计编制人员:赵玉青刘时鹏审核:杨庆河南华水机械施工基础处理公司二00九年十一月三日目录1、施工场地平面布置 (2)2、施工技术设计 (2)3、施工程序和施工进度安排 (7)4、劳动组织及其它配合项劳动力计划 (8)5、对材料供应的建议,对设备及钢筋分项施工的合理化建议 (10)6、出现质量事故的处理方法 (10)7、附图 (12)1、施工平面布置为确保施工顺利进行,确保职工的生活生产需要,施工现场规划为生活区和生产区两个部分,进场道路砂石硬化,生活区干净卫生,无污水垃圾,生产区整洁有序,各种警示标志分明,两区明显隔离,各种散状原料堆放整齐。
具体布置根据现场确定。
2、施工技术设计2.1、目标1)工期:根据甲方要求确保工期,力争提前竣工。
2).质量:桩基工程施工全部符合设计要求,并保证达到省优良工程标准。
3).安全:无死亡事故,尽量减少工伤事件发生。
4).文明施工:运用项目法施工的管理办法,加强施工现场的科学管理,争创安全文明施工样板工程。
2.2、主要施工方法及措施2.2.1 .施工准备1).熟悉场地工程及水文地质条件;2).场内交通: 根据现场情况,合理摆设设备,精心策工地道路;3).场地平整:用人工或机械将施工场地平整好,清除场地障碍物4).施工放线:据甲方提供的控制点进行测量放线工作,定位误差小于20mm,并经甲方及监理人员复核、签证,用水准仪测定施工场地高程;5).技术交底:技术人员将对施工队伍进行各种技术交底;6). 材料进场:各种施工材料购置,并进行试验,合格方可使用;7) . 安装钻机:调试设备,安全检查;8). 泥浆池开挖及泥浆配置2.2.2 .成孔1).护筒埋设:采用φ1600mm×1.6m和φ2200mm×1.6m钢护筒,埋设应垂直,中心误差不大于20mm,护筒周围应用粘土回填夯实,不得渗漏,护筒顶高出地面300mm,并在护筒上留一个溢浆口。
砖混结构施工组织设计方案

目录第一章编制依据及说明 (4)第二章工程概况 (4)第一节建筑设计特点 (4)第二节结构设计特点 (5)第三章现场平面布置 (5)第一节平面布置原则 (5)第二节施工现场平面布置图 (6)第三节施工道路 (6)第四节材料堆放 (6)第四章施工方案 (6)第一节施工准备 (6)第二节施工现场临时用电 (6)第三节施工现场临时用水 (7)第四节施工测量 (8)第五节沉降观测周期的确定 (8)第六节主要分项工程的施工方法 (9)1. 钢筋砼工程 (9)2. 钢筋工程 (11)3. 设备安装工程 (12)4. 装饰工程 (13)5. 脚手架工程 (14)6. 砖砌体工程 (15)7. 模板工程 (16)8. 屋面工程 (18)9. 基础工程 (20)第五章施工组织及施工进度计划 (21)第一节施工段的划分 (21)第二节主要工序 (21)第三节劳动力安排 (22)第四节施工管理机构和项目经理部的组成 (22)第五节施工进度计划及措施 (23)1. 进度计划监督管理 (23)2. 施工进度计划 (24)第六节施工协调配合 (25)第六章质量保证措施 (25)第一节施工质量把关措施 (25)第二节施工现场监督检查 (27)第七章工期保证措施 (28)第一节建立严格的施工进度计划检查制度 (28)第二节保证材料及外加工构件的供应 (28)第三节土建与安装的配合协调工作 (28)第四节实行资金专款专用 (28)第八章施工部署 (30)第一节质量目标 (30)第二节工期目标 (30)第三节安全管理目标 (30)第四节文明工地管理目标 (31)第五节以科学管理为目标 (31)第六节抓好施工现场环境建设 (31)第九章施工技术措施 (32)第一节采用新技术、新工艺 (32)第二节建立严格的技术管理体系 (32)第三节施工过程技术控制 (33)第四节冬季施工管理措施 (33)第五节雨季施工管理措施 (35)第十章机械设备配备情况 (36)第十一章安全施工措施 (37)第一节安全生产组织机构 (37)第二节安全保证体系 (37)第三节安全用电管理措施 (37)第四节现场保卫治安安全措施 (38)第五节施工现场消防安全措施 (38)第六节施工现场机械设备安全措施 (38)第七节施工现场用电安全措施 (39)第八节建筑施工安全措施 (39)第九节架子工程安全措施 (40)第十二章文明施工措施 (41)第一节创建文明工地的目标 (41)第二节文明工地管理体系的建立 (41)第三节认真搞好场容场貌 (41)第四节进场材料堆放规范化 (42)第五节生产区文明施工管理 (42)第六节生活区文明工地管理 (43)第七节其它方面文明工地管理 (43)第十三章竣工交付使用后的回访工作 (44)第十四章附图表 (45)第一章编制依据及说明本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。
水电___人防工程施工组织设计

城际花园2#人防工程施工组织设计审批:审核:编制:平煤神马建工集团有限公司年月日一、编制依据和工程概况1.1编制依据1.1.1城际花园2#楼人防工程施工图纸。
1.1.2双方签定的施工合同;1.1.3国家现行的施工及验收规范、规程及有关标准(规范如有变化,以最新发布的为准)。
《人民防空地下室设计规范》 GB5020038-2005《人民防空工程设计防火规范》 GB50098-98,2001年版《人民防空工程防护功能平战转换设计标准》 RFJ-98《汽车库、修车库、停车场设计防火规范》 GB50067-97,1998年版《建筑给排水设计规范》 GB50015-2003《建筑电气设计规范》 GB50054-95《建筑灭火器配置设计规范》 GBJ140-90 1977年版《采暖通风与空调节设计规范》 GB50019-2003《人民防空工程防化设计规范》 RFJ1-971.2 工程概况本工程地下室一层,防化级别为丙级。
该人防工程部附建式平战结合人防工程,平时功能为自行车库,战时功能为二等人员掩蔽部。
地下室总建筑面积为916.09㎡,地下室地面标高为-4.2m,顶板标高为-1.2m,其上覆土厚度为1.2m。
建筑物抗震设防烈度为7度;剪力墙抗震等级二级,人防防护等级为6级;消防防火等级为一级。
工程主体为1个防护单元,战时掩蔽人员共计520人。
本工程建筑工程耐火等级为一级。
地下室防火分区划分详见设计图纸。
所有防火门必须采用国家规定的定型产品,防火门安装后缝必须严密,不许漏烟。
战时给水系统:人防地下室的防毒通道及各密闭通道均设置皮带冲洗龙头,由手摇泵组抽取战时水箱内的洗消贮水,于战后对各通道出入口及受污染的房间进行冲洗。
防护单元战时利用装配式玻璃钢制水箱为掩蔽人员,贮存生活用水,战时生活饮用水及洗消用水,洗消用水由手摇泵增压。
本工程平时用水由城市自来水干管引入,战时用水由水由工事内的战时水箱供给水箱供给。
人防给水管采用热镀锌钢管,丝扣连接,压力排水管采用热镀锌钢管,人防重力流排水管采用给水铸铁管,连接方式为承插接口,接口填料为石棉水泥,埋入底板内敷设,敷设时找坡定位后与底板钢筋焊接固定,浇铸混凝土前管端须采取临时封堵措施。
焦作市河阳路住宅小区4#楼工程施工组织设计

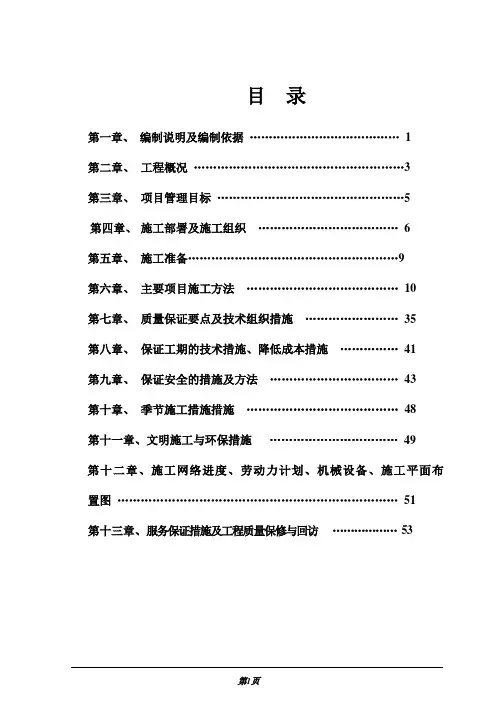

目录第一章、编制说明及编制依据 (1)第二章、工程概况 (3)第三章、项目管理目标 (5)第四章、施工部署及施工组织 (6)第五章、施工准备 (9)第六章、主要项目施工方法 (10)第七章、质量保证要点及技术组织措施 (35)第八章、保证工期的技术措施、降低成本措施 (41)第九章、保证安全的措施及方法 (43)第十章、季节施工措施措施 (48)第十一章、文明施工与环保措施 (49)第十二章、施工网络进度、劳动力计划、机械设备、施工平面布置图 (51)第十三章、服务保证措施及工程质量保修与回访 (53)第一章编制说明及编制依据1.1编制说明本施工组织设计根据建设方提供的工程施工图纸和招标文件及标前会审编写。
我公司在充分考察现场条件,结合本工程的特点,根据我公司的施工能力和公司的具体情况,本着保证工程质量,确保建设工期,降低工程成本的原则,编制科学、详细的施工组织设计。
1.2编制依据1.2.1焦作市河阳路住宅小区4#楼工程全套施工图纸。
1.2.2 现场勘察资料及我公司对施工现场周边环境的调查资料。
1.2.3 招标文件及招标答疑。
1.2.4 国家现行有关工程施工的政策、标准、施工验收规范及工程质量实施细则。
工程测量规范: GBJ50026-93土方与爆破工程施工验收规范GBJ201-83建筑地基与基础工程施工及验收规范:GB50202-2002砼结构工程施工及验收规范: GB50204-2002木结构工程施工及验收规范: GBJ206-96砌体工程施工及验收规范: GB50203-2002地面与楼面工程施工及验收规范: GB50209-2002屋面工程技术规范: GB50207-2002建筑装饰工程施工及验收规范: JGJ73-91钢筋焊接及验收规范: JGJ18-96建筑给排水及采暖工程施工验收规范GBSO42-2002施工现场临时用电安全技术规范GBJ46-88建筑施工高处作业安全技术规范: GBJ80-91建筑机械安全技术规范: JGJ33-2001建筑电气工程施工质量验收规范:GB50303-2002建筑安装工程质量检验评定标准GBJ300-88建筑工程质量检验评定标准GBJ301-88混凝土结构工程施工质量验收规范:GB50204-2002建筑施工安全检查评分标准: GBJGJ-99建筑采暖、卫生工程质量检验评定标准GBJ302-88建筑电气工程质量验收规范GBJ303-2002预制砼构件质量检验评定标准:GBJ321-901.3编制范围施工图纸及招标答疑规定的内容.第二章工程概况2.1 建筑设计该工程五四层住宅楼, 总高度14.3m,建筑面积1585.63㎡。
安全施工组织设计

焦作市饮食服务总公司综合楼安全施工组织设计审批:徐林审核:王建军编制:王保聚项目经理:张海明焦作市宏业建筑工程有限公司二零零四年十二月十二日编制依据《建设工程项目管理规范》(GB/T50326-2001)《建筑施工安全检查评分标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑机械使用安全技术规程》(JGJ33-2001)《中华人民共和国安全生产法》《中华人民共和国建筑法》公司有关安全生产的管理规定目录一.工程概况二.控制程序三.控制目标四.组织结构五.职责权限六.安全管理制度及办法七.安全技术措施一.工程概况本工程为焦作市饮食服务总公司综合楼,地下一层,地上五层,框架结构,建筑面积为3400㎡。
为了给工人创造一个安全的操作环境,杜绝和减少施工中的不安全因素,达到预定的安全目标,特制定本方案。
二.控制程序分析本工程实际情况,本工程安全防护的重点是:(1)土方工程;(2)外脚手架工程;(3)高空作业;(4)大型机械;(5)施工洞口及临边防护和立体交叉作业区的隔离;(6)施工临时用电;(7)中小型机具的使用安全;(8)钢筋工程与模板工程的安装与拆除工程;(9)消防安全;(10)雨季施工安全措施。
针对以上安全防护重点,项目制定了有针对性的防护措施,详见各分部分项工程安全技术交底。
项目经理部必须建立健全安全生产监督管理体系。
安全生产监督管理网络必须“横向到边、纵向到底”。
项目经理是项目安全生产工作的第一责任人,对其负责的工程项目的安全生产负全面责任。
项目主管安全生产经理应协助项目经理抓好安全工作,对项目的安全生产负直接领导责任。
项目技术负责人对项目的安全技术负全面责任。
项目安全员在项目经理的领导下负责项目的安全生产工作,协助项目经理贯彻上级安全生产的指示和规定,检查督促执行。
项目技术部门在施工组织设计或施工方案中制定针对性强、权责清晰、实施有效的安全技术措施。
丹本施工组织设计

中港第一航务工程局施工组织设计()工程名称:丹东(古城)至本溪(南芬)段高速公路九标段编制单位:审批单位:编制人:审批人:审核人:技术负责:总工程师:总工程师:报送日期:年月审批日期:年月目录1、编制说明1-1合同文件1-2设计文件1-3采用的规范、标准名称2、工程概况2-1工程地理位置2-2工程规模、结构形式及主要尺寸2-3主要工程数量汇总及标价2-4地形、地貌2-5工程地质、地震2-6气象、水文3、各分项工程工艺流程4、主要工序施工方法4-1 路基工程施工4-1-1 线路概况4-1-2 施工工艺流程4-1-3 施工总体安排4-1-4 路基土石方工程质量标准4-1-5 路基土石方工程施工工艺4-2 桥梁、涵洞和通道工程施工4-2-1 简介4-2-2 预制场选定4-2-3 总体方案4-2-4 具体施工方法4-3 排水工程施工4-4 防护工程施工5、总体施工安排5-1 施工进度计划5-2 施工前期准备工作5-3 冬雨季施工和农忙季节的工作安排5-4 施工总体布置5-4-1 办公及生活设施的平面布置5-4-2 施工便道5-4-3 预制场5-4-4 钢筋加工场地5-4-5 拌合站5-4-6 电力、电讯设置5-4-7 用水5-4-8 料场布置6、技术组织措施计划6-1 质量方针、目标6-1-1 质量方针6-1-2 质量目标6-2 质量管理体系及质量保证体系6-2-1 质量管理体系6-2-2 质量保证体系6-3 确保安全生产措施6-3-1 建立健全安全管理领导体系6-3-2 安全管理制度6-3-3 防讯措施计划6-3-4 临时用电措施6-3-5 爆破安全6-4 确保工期措施6-5 其它事项7、现场施工技术及管理计划7-1 单位、分部、分项工程划分表7-2 典型施工计划7-3 沉降、位移观测计划7-4 施工技术总结计划8、劳动力使用计划8-1 劳动组织结构图8-2 劳动力使用计划9、机械设备使用计划10、预制构件使用计划11、主要工程用材料计划12、大、小临建筑计划12-1、大临设施12-2、小临设施1、编制说明1-1合同文件1-1-1工程招投标文件;1-1-2甲乙双方签订的建筑工程合同;1-2设计文件1-2-1辽宁省交通勘测设计院编制的《丹东(古城)至本溪(南芬)段高速公路施工图设计》;1-3采用的规范、标准名称1-3-1交通部公路工程施工技术规范;1-3-2交通部颁发《公路工程质量检验评定标准》。
煤矿施工组织设计范本

前言我们在认真分析了*****煤矿8#煤巷道开拓的有关图纸资料及合同文件的基础上,根据本工程设计的特点,结合我处施工装备和技术特长,编制此项工程的施工组织设计,选用行之有效的施工设备和先进可靠的施工技术、施工工艺,采用快速施工机械化作业线进行施工。
一、总体思路在本工程施工过程中,以高起步、高标准、高质量、高效益的“四高”为总体目标,精心组织,精细施工,铸造精品。
首先确保安全和质量目标、确保工期目标。
其次是高标准控制施工全过程,高效率、高水平建设本工程。
在实施中,用先进的设备和科学的配置来满足设计规范和建设单位、监理单位的要求;用先进的技术和工艺来保证质量要求;用先进的组织管理方法,结合工程特点,统筹考虑,科学安排。
对施工中的重点、难点部位,始终放在突出的位置,狠抓不放过,根据我处多年来从事类似工程的施工经验,对本工程施工过程中的重点、难点进行事前、事中控制。
做好施工中的每项监测控制,对各道工序进行全过程的跟踪监测,并及时收集整理施工全过程的各类信息,以便更好地指导施工。
二、设计特点1、巷道均采用远距离激光指向仪指向。
2、工作面采用大功率隔爆高效对旋轴流风机,抗静电阻燃风筒通风进行压入式通风,满足掘进工作面的用风需求。
3、煤层施工采用机械化配套作业线施工,其配套形式为:提升系统为机轨合一运输方式,JK-2.0/20型提升机配1m3侧卸式矿车进行材料运输和升入井人员、装备带宽1.0m 的带式输送机进行煤矸运输;ZL-50型装载机配8吨自卸汽车地面排矸;工作面采用160型综掘机进行巷道掘进施工。
施工时,应根据围岩情况调整支护方式,以确保安全,对构造复杂及破碎地段根据实际情况须采取锚网喷+U型钢棚或混凝土砌碹支护。
4、对工作面涌水,采取“探、堵、截、排、封、引”等综合治理措施,立足改善作业环境,加快施工速度。
三、编制原则1、认真贯彻现行国家、行业标准、规范,在确保安全施工和工程质量以及招标文件所规定其它指标的前提下,科学合理地组织施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)第一章工程概况工程概况:焦作矿区采煤沉陷区综合治理项目玉河花园(北区)1#-17#住宅楼及公共设施室外配套工程建设单位:焦作矿区采煤沉陷综合治理办公室建设地点:位于焦作华宝路与玉阳路交叉口1、一标段(1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、17#)建筑面积约5.85万㎡,其中:1#、17#底框结构,其余砖混结构。
建筑结构安全等级为二级,结构设计使用年限为50年,抗震设防烈度为7度。
地上耐火等级为二级;地下耐火等级为一级。
2、墙体采用烧结煤矸石砖,除注明墙体均居轴线中,墙体厚度未注明者均为240mm。
3、地下室防水等级为二级,地下室外墙及底板首先采用结构自防水设计,摻加UEA砼膨胀剂,抗渗等级≥P6。
防水砼的施工缝、穿墙管道预留洞、转角、坑槽、后浇带等部位和变形缝等地下工程薄弱环节应按《地下防水工程重量验收规范》GB50208处理。
4、屋面防水等级为二级,防水层合理使用年限为15年,排水组织均为外排水,做法见05ZJ201女儿墙泛水做法见各建筑单体屋顶平面图。
5、门窗工程:建筑门窗抗风压性能为3级,气密性能大于等于3级,水密性能为3级,保温性能为5级,隔声性能为4级,6、外墙有保温及外墙漆有甲方定,屋面工程为二层SBS改性沥青防水卷材。
7、室内楼梯及平台栏杆选用黑色磁漆,木扶手油漆选用咖啡色磁漆。
室内楼地面为毛墙毛地面,外墙涂料,内墙水泥砂浆抹面拉毛。
8、室外工程按图施工。
施工特点:本工程为11栋砖混结构单体楼及室外配套工程,属于群体工程,工程量大,各种工序交叉复杂,工期相对较紧,各个楼必须同时进行施工,然后再进行室外配套工程施工,根据以往施工同类工程经验,公司完全能满足业主、监理和国家规范要求。
第二章建设目标一、建设任务建设任务为该招标施工图范围内的建筑安装工程。
二、建设目标1、质量目标:确保合格工程,争创优质工程。
2、工期目标:计划开工日期:年月日计划竣工日期:年月日总日历工期:天。
3、安全目标:严格按建设部一标三规范组织施工,杜绝重大伤亡事故和重大机械设备事故发生,一般轻伤事故率不超过3‰。
4、文明施工目标:按市级文明工地标准组织施工。
5、服务目标:工程竣工后,向业主提供《建筑工程保修书》,并在承诺的保修期内,组织工程质量回访,听取业主意见,做好保修服务工作。
第三章工程重难点及主要施工方案(一)施工测量一、定位测量1、基础放线根据场地上民用建筑主轴线控制点或其他控制点,首先将房屋外墙轴线的交点用木桩测定于地上,并在桩顶钉上小钉作为标志。
房屋外墙轴线测定以后,再根据建筑物平面图,将内部开间所有轴线都一一测出。
然后检查房屋轴线的距离,其误差不得超过轴线长度的12000。
最后根据中心轴线,用石灰在地面上撒出基槽开挖边线,以便开挖。
2、引桩的测设由于龙门板需用较多木材,而且占用场地,使用机械挖槽时龙门板更不易保存。
因此可以采用在基槽外各轴线的延长线上测设引桩的方法,作为开槽后各阶段施工中确定轴线位置的依据。
即使采用龙门板,为了防止被碰动,也应测设引桩。
在施工中,引桩是向上层投测轴线的依据。
引桩钉在基槽开挖边线2~4m的地方,在施工中,为便于向上投点,应在较远的地方测定。
3、高程传递在施工过程中,要由下层梯板向上层传递标高,以便使楼板、门窗口、室内装修等工程的标高符合设计要求。
标高传递采用以下几种方法进行:(1)利用皮数杆传递高程:在皮数杆上自±0.000起,门窗口、过梁、楼板等构件的标高都已标明。
一层楼砌好后,则从一层皮数杆起,一层、一层往上接。
(2)利用钢尺直接丈量:在标高精度要求较高时,可用钢尺沿某一墙角自±0.000起向上直接丈量,把标高传递上去。
然后根据由下面传递上来的高程立皮数杆,作为该层墙身砌筑和安装门窗、过梁及室内装修、地坪抹灰时掌握标高的依据。
(3)吊钢尺法:在楼梯间吊上钢尺,用水准仪读数,把下层标高传到上层。
(二)土方工程一、土方开挖1、本工程总体上采用机械大开挖,人工清理配合开挖。
2、基槽由1台WY80型,铲斗容积0.8m3的履带式反铲挖掘机坑上作业开挖,人工修边和清理。
3、测量人员要跟踪测量,随挖随测,机械开挖到距设计底标高上20cm 时,采用人工开挖,严禁超挖。
4、当彻底开挖好后,经质量监督、勘察、设计、业主、监理、施工方共同验收后再进行下道工序施工。
二、地基钎探、验槽1、基坑开挖后必须根据基底尺寸作探孔布置图,用洛阳铲进行触探,探孔呈梅花型布置,孔距1.5米,探至2.5米深度。
2、打完的探孔要用砖头盖好,经验收合格后再用黄砂将孔灌实。
3、所有的探孔都打完后,要对探孔记录进行整理。
请地质勘察院、设计院、业主、监理、质量监督站和施工方共同验槽。
以确认土质满足设计要求,各方会签,同意下步施工,立即进行垫层砼的施工。
三、土方回填1、回填总的要求基础施工完毕,经质量监督站、设计等六方基础结构验收合格后即进行回填土施工,及时为后续工程创造条件。
土方回填应严格控制其施工工序和含水率,以确保回填土的施工质量,回填时基槽应干燥不潮湿。
土料含水率一般以手握成团,落地后摔碎为宜。
最优含水率通过现场取样控制。
含水率较大时可掺入适当的白灰粉降低土的含水率而达到回填密实。
蛙式打夯机每层铺土厚度为200~250mm,压实系数大于0.95。
土方回填施工要抓紧时间,合理安排。
(三)混凝土工程构造柱混凝土采用现场搅拌,其余混凝土均采用商品混凝土。
一、混凝土搅拌1、根据测定的砂、石含水率,调整配合比中的用水量,雨天应增加测定的次数。
2、根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装)、砂、石各个磅秤的标量。
磅秤应定期核验、维护,以保证计量的准确。
计量精度:水泥及掺合料为±2%,骨料为±3%,水、外加剂为±2%,搅拌机棚应设置混凝土配合比标牌。
3、正式搅拌前搅拌机先空车试运转,正常后可正式装料搅拌。
4、砂、石、水泥(散装)必须严格按需用量分别过秤,加水也必须严格计量。
5、投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。
掺合料在倒水泥时一并加入。
掺外加剂与水同时加入。
6、搅拌第一盘混凝土,可在装料时适当少装一些石子或适当增加水泥和水量。
7、混凝土搅拌时间,自落式搅拌机一般不应少于1.5min。
8、混凝土坍落度,一般控制在5~7cm,每台班应测两次。
二、混凝土运输1、混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇筑地点。
运送混凝土时,应防止水泥浆流失。
若有离析现象,应在浇筑地点进行人工二次拌合。
2、为了保证各施工区段砼浇筑过程连续进行,基础部位施工时采用翻斗车、手推车及吊斗现场运输。
在主体部分施工时利用塔吊进行垂直运输。
混凝土送到浇筑点应测量其坍落度。
3、混凝土以搅拌机卸出后到浇筑完毕的延续时间,当混凝土为C30以下时,气温高于250C时不得大于90min。
三、砼的浇筑、振捣(l)浇筑过程中,要有模工、钢筋工、水电工跟班,主要对模板及其支撑、预留洞口、钢筋预埋件、水电管线等进行跟踪,发现有移位,变形的要及时修正加固,必要时停止浇筑修正加固,以确保拆模后各预留位置的正确和规整,钢筋不位移。
(2)为防止混凝土刚浇完就下雨冲走了水泥浆,应当有足够的人和物,将塑料布及时覆盖在砼表面上。
但是楼板面可能会留下脚印,必须在其终凝前将其补平。
(3)浇筑间歇时间气温≤25℃砼强度等级≤C30为210min;气温>25℃强度等级≤C30为180min。
(4)要在浇筑地点测定砼坍落度,每班至少测4次,做好记录。
写明时间、部位、数值、强度等级、配合比等情况。
(5)严格按配合比盘盘过秤,并如实作好计量记录。
.四、混凝土养护构造柱及圈梁砼采用涂刷M9高效养护剂的方法进行养护。
构造柱和圈梁模板在12h后可拆除,然后由专人立即养护。
用长把滚刷刷养护剂,各面要涂刷均匀。
在砼楼板浇筑12h以后对楼板砼进行养护。
当采用浇水养护时,浇水次数应以能保持砼是有足够的湿润状态为准。
开始3天,白天每隔2h浇水一次,夜间至少两次。
4天以后每昼夜浇水6次,普通水泥拌制的砼,养护7天,由专人负责养护。
(四)钢筋工程一、钢筋绑扎(一)准备工作1、核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符。
如有借漏,应纠正增补。
2、准备绑扎用的铁丝、绑扎工具(如钢筋钩、带扳口的小撬棍),绑扎架等。
3、准备控制混凝土保护层用的水泥砂浆垫块或塑料卡。
4、划出钢筋位置线。
平板的钢筋,在模板上划线;柱的箍筋,在两根对角线主筋上划点;梁的箍筋,则在架立筋上划点;基础的钢筋,在两向各取一根钢筋划点或在垫层上划线。
(二)基础1、钢筋网的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。
双向主筋的钢筋网,则须将全部钢筋相交点扎牢。
绑扎时应注意相邻绑扎点铁丝扣要成八字形,以免网片歪斜变形。
2、基础底板采用双层筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确。
3、钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。
4、柱与基础连接用的插筋,其箍筋应比柱的箍筋缩小一个柱筋直径,以便连接。
插筋位置一定要固定牢靠,以免造成柱轴线偏移。
(三)框架柱1、框架柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45°(多边形柱为模板内角的平分角,圆形柱应与模板切线垂直),中间钢筋的弯钩应与模板成90°,如果用插入式振捣器浇筑小型截面柱时,弯钩与模板的角度不得小于15°。
2、箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢,箍筋平直部分与纵向钢筋交叉点可间隔扎牢,绑扎箍筋时绑扣相互间应成八字形。
3、下层柱的钢筋露出楼面部分,将其收进一个柱筋直径,以利上层柱的钢筋搭接。
当柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁的钢筋之前,先行收缩准确。
5、柱钢筋的绑扎,应在模板安装前进行。
(四)框架梁1、纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径≥25mm的短钢筋,以保持其设计距离。
2、箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。
3、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。
4、节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距离要有30mm,以利浇筑混凝土。
5、梁钢筋的绑扎与模板安装之间的配合关系:①梁的高度较小时,梁的钢筋架空的梁顶上绑扎,然后再落位;②梁的高度较大(≥1.2m)时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。
7、梁钢筋绑扎时应防止水电管线将钢筋抬起或压下。
