小学新建教学楼项目

华春建设工程项目管理有限责任公司

通江县新场乡中心小学新建教学楼项目

审核报告

项目编号:华春川审字(2016)第003号

建设单位:通江县新场乡中心小学

施工单位:巴中市恒通建筑有限公司

审核单位:华春建设工程项目管理有限责任公司

二0一六年一月三十一日

华春建设工程项目管理有限责任公司

华春川审字(2016)003号

★

通江县新场乡中心小学新建教学楼项目竣工结算审核报告

四川省通江县审计局:

我公司接受委托,于2016年1月23日至2016年1月31日对通江县新场乡中心小学组织建设的通江县新场乡中心小学新建教学楼项目竣工结算进行了审核,审核工作已经结束,现将审核结果报告如下:

一、工程项目的基本情况

1.立项文件:通发改[2013]292号文,确立了该项目的立项;

2.财政评审:根据通财投[2013]403号文,《关于新场小学教学楼工程投资预算评审情况的报告》评审投资价为465.74万元,其中前期费用45.93万元;通财投[2015]112号文,《关于新场小学挡墙及水沟工程投资预算评审的批复》评审投资预算金额为11.19万元。

3.工程内容:本工程为通江县新场乡中心小学新建教学楼项目,主要内容包括孔桩工程、主体工程、装饰工程、安装工程、室外附属工程等;

4.工程地点:通江县新场乡中心小学。

5.招投标情况:本工程招标采用公开招标形式,中标单位为巴中市恒通建筑有限公司,中标金额为3669193元;

6.建设单位:通江县新场乡中心小学;

7.施工单位: 巴中市恒通建筑有限公司;

8.设计单位: 四川省华岭建筑审计有限公司;

9.监理单位: 四川宏旭建筑工程监理有限公司;

10.勘察单位: 湖北核工业岩土工程勘察设计院成都分院。

11.开竣工情况:该项目合同开工日期为2014年4月1日,竣工日期为2013年11月1日,合同工期210日历天。实际开工日期为2014年4月1日,实际竣工日期为2015年5月29日,工期延误原因为主体结构变更增加了建筑面积,新增附属工程项目及挡墙水沟项目。

12.送审情况:新场乡中心小学送审结算金额为4574220.62元

二、建设单位提供审核资料的情况

建设单位于2015年1月23日提供了审核所需的有关工程审核结算资料,并根据《中华人民共和国审计法》第三十一条的规定承诺:所提供的与通江县诺水河镇楼子游客接待中心建筑及内外装饰等工程竣工结算审计相关的结算资料数据真实、合法、完整,并承担《中华人民共和国审计法》、《中华人民共和国会计法》及相关法律、法规规定的法律责任。

三、审核依据

1、《建设工程工程量清单计价规范》(GB50500-2008);

2、2009年《四川省建设工程工程量清单计价定额》及配套文件;

3、施工单位报审的结算书;

4、工程竣工图纸及相关资料;

5、建设工程施工合同;

6、双方确认的索赔、现场签证事项及价款;

四、审核方法

1、审核方法:全面审查法,实行三级复核法。

2、主要审核以下内容:

(1)到现场实地踏勘,具体查勘已完工程是否与结算资料相符。

(2)工程量的审核。

(3)项目单价的审核。

(4)各项费用的审核。

五、审核结果

该项目送审工程直接费金额4574220.62元,审定金额4343363.18元,审减金额为230957.44元,审减率为5.05%。见下表:

序号 分 项 名 称 送审金额

(元) 审核金额

(元) 审减/增金额

(元) 审减率

(%)

1 通江县新场乡中心小学教学楼项目 4574220.62 4343363.18 -230957.44 -5.05%

总 计 4574220.62 4343363.18 -230957.44 -5.05%

该审核结果经我公司三级复核及与建设单位和施工单位共同签字确认,足以公允地反应该工程的结算情况。

六、审增(减)情况分析

通江县新场乡中心小学新建教学楼项目审减金额为-230957.44元。

1、该工程主要的审减原因如下;

(1)、人工孔桩工程中未采用水磨钻方式部分执行原合同价,该部分审减金额约2万元。

(2)、 施工单位上报人工费调整基数为投标费率,采取整体调差,应更改为主体工程不在人工费调整时间范围内,装饰安装工程部分根据实际施工日期执行2014年1月1日人工费调整费率与2015年1月1日人工费调整费率差额进行计算,且人工费调整金额不应计入定额人工费进行安全文明施工费及规费,该部分审减金额约14万元。

(3)、 附属工程部分送审定额未15定额,根据合同文件应调整为09定额,原合同已有材料价格部分执行合同价格,该部分审减金额约5000元。

(4)、 装饰工程部分上报结算工程量与实际计算工程量存在部分差异,该部分审减金额约3万元。

(5)、施工单位上报材料价格调差未承担5%风险费用,该部分审减金额约4500元。

主要工程量审减项目为:

① 室外砼台阶上报工程量61.56㎡,审定工程量23.3㎡,审减金额约1700元;

② 屋面卷材防水上报工程量691.56㎡,审定工程量658㎡,审减金额约

4000元;

③ 现浇水磨石地面上报工程量548.985㎡,审定工程量495.3㎡,审减金额约6000元

④现浇水磨石楼梯面层上报工程量212.89㎡,审定工程量170.5㎡,审减金额约7000元

⑤其余清单项目零星工程量审减约1.5万元。

七、审核说明

通江县诺水河镇楼子游客接待中心建筑及内外装饰等工程的现场工程量签证,按照甲方所提供的收方依据并结合现场勘察进行结算,增加的项目及单价按照财评单价执行,若有签证或者合同条款我司对其有异议时均报告巴中市通江县审计局、巴中市通江县交通运输局;所有具有争议的合同条款和签证都由巴中市通江县审计局、巴中市通江县交通运输局、施工单位在巴中市通江县审计局会议室在客观公平公正的原则下进行了商讨并确定。

华春建设工程项目管理有限责任公司

负 责 人:

造价工程师:

二○一六年一月三十一日

附件:

1、工程结算审核情况汇总表

2、工程竣工结算审定表

3、竣工结算审核对比表及结算书

合集下载

地勘基础验收报告

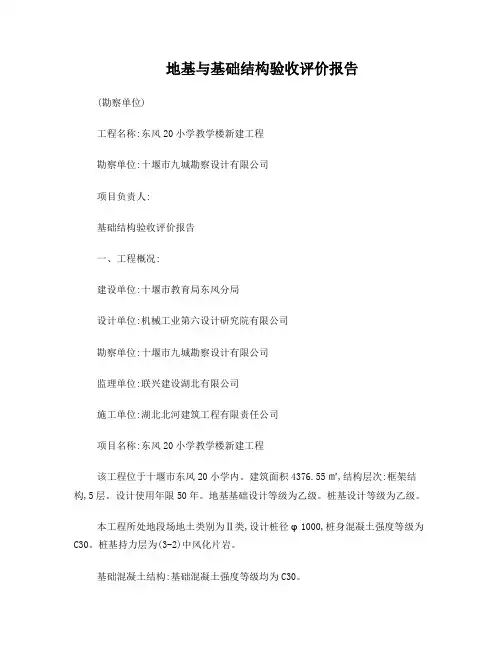

地勘基础验收报告

地基与基础结构验收评价报告

(勘察单位)

工程名称:东风20小学教学楼新建工程

勘察单位:十堰市九城勘察设计有限公司

项目负责人:

基础结构验收评价报告

一、工程概况:

建设单位:十堰市教育局东风分局

设计单位:机械工业第六设计研究院有限公司

勘察单位:十堰市九城勘察设计有限公司

监理单位:联兴建设湖北有限公司

施工单位:湖北北河建筑工程有限责任公司

项目名称:东风20小学教学楼新建工程

该工程位于十堰市东风20小学内。建筑面积4376.55㎡,结构层次:框架结构,5层。设计使用年限50年。地基基础设计等级为乙级。桩基设计等级为乙级。

本工程所处地段场地土类别为Ⅱ类,设计桩径φ1000,桩身混凝土强度等级为C30。桩基持力层为(3-2)中风化片岩。

基础混凝土结构:基础混凝土强度等级均为C30。

二、合同履约情况

该项目由我院与建设方签订勘察合同,完成场地详勘工作,双方履约合同情况良好。

三、勘察文件主要技术参数

建议基础类型为人工挖孔桩基础。

四、设计、施工对勘察文件执行情况

1、设计单位按我院的勘察建议进行施工图纸设计。

2、人工挖孔桩基础施工经我院两次派专业技术人员地基验槽验收合格,并做了相关隐蔽资料。

四、基础验收情况

本工程已完成勘察文件要求的内容。经现场检查,工程地基验槽情况与本工程地质勘察报告内容相符。本工程已按要求参加工程地基与基础的检验,通过现场全面的检查,施工单位地基与基础工程质量已经达到勘察成果文件及设计单位要求,地基与基础工程总体质量合格。根据综合质量检查情况:工程勘察质量检查结论为合格。

十堰市九城勘察设计有限公司

项目负责人:

2015年 1月 10 日

2020年最新小学教学楼项目学校项目单位绩效报告情况

2020年最新小学教学楼项目学校项目单位绩效报告情况

精品word文档 可编辑修改

版面已排好,下载后可直接使用

学校项目单位绩效报告情况

(说明:本文为word格式,下载后可自由编辑)

精品word文档 可编辑修改

版面已排好,下载后可直接使用 某某县某某镇教学楼项目绩效自评报告

一、项目概况及自评结论

(一)项目单位基本情况。

某某县某某镇某某小学现有学生120人,教师17人,占地面积14520平方米,建筑物面积3543平方米,改善学校教学条件,使农村教育事业发展与城市现代化教育水平相适应,解决学生就读路程远,交通不便的问题,学校于2015年8月,邀请专门的设计单位到学校进行实地踏勘后形成了规划方案,根据学校实际和下达资金做了地质勘测和图纸设计并报预算部门做了专门的预算。2017年8月4日经某某县发展和改革局xx号文《关于某某县某某镇某某小学教学楼建设项目的批复》批准立项;并明确该工程总投资482万元,工程建设规模为新建教学楼3543平方米。

本项目建设工程于2018年6月开工,2018年10月完工。

(二)项目年度预算绩效目标、绩效指标设定情况。

某某小学教学楼是学校师生上课、生活使用的场所,使用人员密集。根据学校实际和下达资金做了周密考虑后,进行了学校规划实施方案地质勘测和图纸设计并报预算部门做了专门的预算。经预算部门按照定额价格预算后,共需资金383.13万元。

(三)项目资金申报相符性。

项目申报内容与具体实施内容相符、申报目标合理可行。 精品word文档 可编辑修改

版面已排好,下载后可直接使用 (四)自评结论。

自评等级:优秀(95分)

二、项目组织实施情况

(一)项目组织情况分析。

学校邀请了专业的设计部门到学校实地踏勘,结合学校实际及长远发展的要求,进行了校园规划和建筑物的摆放。邀请地质勘测有限公司进行地质勘测,邀请建筑设计公司进行图纸设计及报送某某县建设局审查通过,请有资质的预算部门进行了预算,做好预算后,报请某某县发展和改革局审批,经专门的招标公司进行公开招标后确定有资质的施工单位进行工程施工。

葛大店小学北区施工招标(3篇)

葛大店小学北区施工招标(3篇)

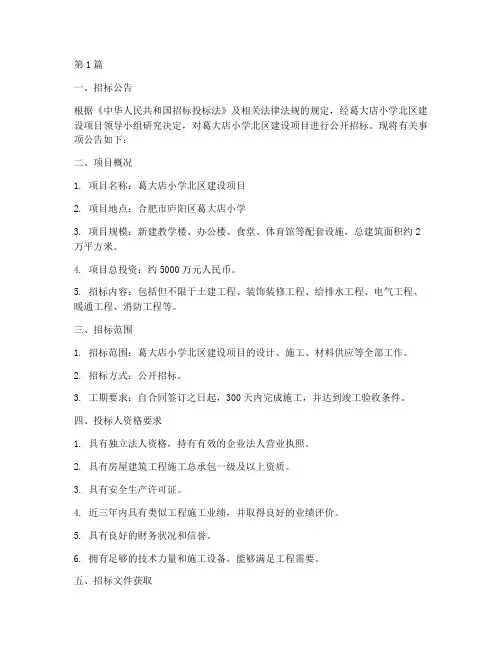

第1篇

一、招标公告

根据《中华人民共和国招标投标法》及相关法律法规的规定,经葛大店小学北区建设项目领导小组研究决定,对葛大店小学北区建设项目进行公开招标。现将有关事项公告如下:

二、项目概况

1. 项目名称:葛大店小学北区建设项目

2. 项目地点:合肥市庐阳区葛大店小学

3. 项目规模:新建教学楼、办公楼、食堂、体育馆等配套设施,总建筑面积约2万平方米。

4. 项目总投资:约5000万元人民币。

5. 招标内容:包括但不限于土建工程、装饰装修工程、给排水工程、电气工程、暖通工程、消防工程等。

三、招标范围

1. 招标范围:葛大店小学北区建设项目的设计、施工、材料供应等全部工作。

2. 招标方式:公开招标。

3. 工期要求:自合同签订之日起,300天内完成施工,并达到竣工验收条件。

四、投标人资格要求

1. 具有独立法人资格,持有有效的企业法人营业执照。

2. 具有房屋建筑工程施工总承包一级及以上资质。

3. 具有安全生产许可证。

4. 近三年内具有类似工程施工业绩,并取得良好的业绩评价。

5. 具有良好的财务状况和信誉。

6. 拥有足够的技术力量和施工设备,能够满足工程需要。

五、招标文件获取 1. 招标文件获取时间:自公告之日起至2023年X月X日止。

2. 招标文件获取方式:投标人可在公告发布之日起至2023年X月X日止,到葛大店小学北区建设项目办公室领取招标文件,或通过邮寄方式购买(邮费自理)。

3. 招标文件费用:人民币X元/套,售后不退。

六、投标文件递交

1. 投标文件递交截止时间:2023年X月X日X时X分。

2. 投标文件递交地点:葛大店小学北区建设项目办公室。

七、开标时间及地点

1. 开标时间:2023年X月X日X时X分。

2. 开标地点:葛大店小学北区建设项目办公室。

八、其他事项

1. 投标人应严格按照招标文件的要求编制投标文件,并对投标文件的真实性、合法性负责。

2. 投标人不得以任何形式串通投标,不得行贿受贿。

某小学综合实验楼建设项目初步设计总说明

某小学综合实验楼建设项目初步设计总说明

2015年01月 定西市安定区巉口中心小学综合实验楼建设项目

甘肃中凯建筑规划设计有限责任公司 1

2015年01月 定西市安定区巉口中心小学综合实验楼建设项目

甘肃中凯建筑规划设计有限责任公司 2

第一章 设计总论

一、 项目概况

二、设计依据

三、设计规模及设计范围

四、设计指导思想

第二章 总平面设计

一、场地描述

二、总平面布置

三、场地竖向设计

四、绿化景观

五、主要技术经济指标

第三章 建筑设计

一、设计依据

二、平面功能布局

三、水平及垂直交通与防火

四、立面设计

五、无障碍设计

六、剖面设计

七、建筑用料 八、节能设计

第四章 结构设计

一、工程概况

二、设计依据

三、建筑分类等级

四、主要荷载(作用)取值

五、上部及地下室结构设计

六、地基基础设计

七、结构分析

八、主要结构材料

第五章 给排水设计

一、设计依据

二、设计范围

三、给水系统

四、排水系统

五、消防系统

六、灭火器配置

第六章 暖通设计

2015年01月 定西市安定区巉口中心小学综合实验楼建设项目

甘肃中凯建筑规划设计有限责任公司 3

一、设计依据

二、工程概况及设计范围

三、气象资料(定西(寒冷B区))

四、通风及排烟系统

五、节能环保

六、主要设备表(见图纸)

第七章 电气设计

一、建筑概况及设计依据

二.设计范围

三、电源

四、导线选择及线路敷设

五、设备安装

六、照明系统

七、建筑物的防雷及安全接地系统

八、有线电视系统

九、综合布线系统

十、广播电铃监控系统

十一、施工注意事项

十二、电气节能

十三、参考图集

第八章 节能

2015年01月 定西市安定区巉口中心小学综合实验楼建设项目

甘肃中凯建筑规划设计有限责任公司 4

定西市安定区巉口中心小学

综合实验楼建设项目

初步设计说明

第一章 设计总论

一、 项目概况

小学及幼儿园教学楼施工方案与技术措施

小学及幼儿园教学楼施工方案与技术措施

小学及幼儿园教学楼施工方案与技术措施

第一节、编制说明

一、编制依据

1、建设单位提供的由某徐汇规划建筑设计有限公司设计的本工程施工图纸;

2、国家及某省现行的施工和验收的规范、标准、规程、图集以及相关的法律法规;

3、上徐小学现场地理情况;

4、我公司技术实力、机械设备装备情况及各项企业管理制度。

二、编制原则

1、优化资源配置,确保工期目标先进科学

根据业主对本工程工期的要求以及工程所在地的地质水文条件,选择适用于本工程的施工方法和施工机械,制定合理的劳动力、机械、材料及资金计划并对资源进行优化配置。

2、加强质量管理,保证工程质量

按照ISO9001:2000质量管理体系标准的要求,明确项

目管理人员的岗位职责与权限,加强材料的检验和试验,不合格品的控制,文件和质量记录的管理等,严格施工过程控制,确保工程质量始终处于受控状态。采用信息化施工,严格执行监理程序,确保工程质量目标的实现。

3、安全文明施工,注重环境保护

严格执行《安全生产法》、《建设工程安全生产管理条例》及有关安全文明施工的其他各项规定,在施工现场管理、安全防护、现场保卫、环境保护等方面满足标准要求;按GB/T28001-2001职业健康安全管理体系标准制定并实施职业健康安全方面的制度和措施,按GB/T 24001-2004环境管理体系标准要求制定并实施环境保护方面的制度和措施,以人为本,健康至上,实现文明施工、安全施工、绿色施工。

4、服从大局,加强各相关方之间的施工协调和配合

严格执行业主的总体部署要求,加强与业主、监理、设计协调和配合,保证施工的顺利开展和有序进行,按时竣工。

第二节、工程概况

1、项目名称: 某市卫东区上徐小学(附属幼儿园)教学楼。

2、建设地点:卫东区上徐村上徐小学院内

3、建设单位:卫东区教育体育局

4、勘察单位:某省地矿建设工程(集团有限公司)

5、设计单位:某徐汇规划建筑设计有限公司

博罗县杨侨中心小学新建教学楼和

博罗县杨侨中心小学新建教学楼和

百度文库 - 好好学习,天天向上

-- 1 - 博罗县杨侨中心小学新建教学楼及

配套工程

施工招标

招

标

公

告

招 标 人:博罗县杨侨镇人民政府

招标代理机构:广州市富新建设工程咨询有限公司

百度文库 - 好好学习,天天向上

-- 2 - 二〇一七年十一月

博罗县杨侨中心小学新建教学楼及配套工程 施工招标公告

博罗县杨侨中心小学新建教学楼及配套工程,经项目审批部门批准立项(博府发改[2017]145号),现已具备招标条件,并按核准的意见进行公开招标。

工程编号:按照《招标日程安排表》确定的工程编号。

一、招标工程简介

(一)工程名称:博罗县杨侨中心小学新建教学楼及配套工程

(二)招 标 人:博罗县杨侨镇人民政府

(三)建设地点:博罗县杨侨镇

(四)工程造价:元

(五)工程规模:项目占地面fvfgfgd积650平方米,总建筑面积1950平方米,建设一栋教学楼。

(六)工程招标范围及内容:按招标人提供的施工图和有关资料及说明,包括:博罗县杨侨中心小学新建教学楼及配套工程等(具体施工内容以施工图为准)。

(七)质量及工期要求:质量要求合格、工期为100日历天

(八)资金来源:镇政府自筹

二、报名条件

投标人须具有房屋建筑工程施工总承包叁级或以上级资质的施工企业,且没有被博罗县住房和城乡规划建设局建设工程招标投标管理办公室通报且取消相应投标资格(处罚期内)的具有独立法人资格的施工企业;同时招标项目施工现场配备的最基本的管理班子人员必须要有:

建筑工程专业二级或以上注册建造师(省外企业须一级建造师)1人;施工员1人;质量检查员 1人;安全员1人。

三、报名方式及报名时间

本工程采用网上报名的方式,具体的操作流程见惠州市百度文库 - 好好学习,天天向上

-- 3 - 公共资源交易中心发布的《惠州市公共资源交易中心建设工程交易平台操作指南》。具备上述报名条件的投标人可在《招标日程安排表》确定的报名开始时间起至报名结束时间内按以上操作规程进行本工程的投标报名。

新建小学工程过程设计方案

新建小学工程过程设计方案

一、项目概述

随着人口的增加和城市的发展,对于教育资源的需求也在不断增加。因此,新建小学工程的规划和设计成为了当务之急。一个合格的小学工程应当具备舒适的教学环境、安全的建筑结构以及完善的教学设施。

二、规划设计

1. 选址

新建小学应当选址在交通便利、周边环境优美、土地成本适中的地方。在选择选址时,需要考虑到学校未来的发展,确保有足够的场地和土地资源。

2. 建筑设计

小学的建筑设计应当融入现代教育理念,注重舒适性、环保性和实用性。学校建筑主体应当包括教学楼、办公楼、食堂、图书馆、运动场地等配套设施。

3. 教室布局

教室的布局应当尽可能保证充足的采光和通风,同时考虑到学生的安全和舒适。

4. 操场设计

学校操场的设计应当充足,包括足球场、篮球场、田径场等,确保学生有充足的运动空间。

5. 安全设计

学校建筑应当考虑到地震、火灾等自然灾害,保障学生和教职工的安全。同时,学校周边应当设置消防通道、应急疏散通道等设施。

6. 绿化设计

学校的园林绿化应当精心设计,包括种植树木、草坪、花园等,营造舒适的环境。

三、教学设施设计

1. 教学设备

学校的教学设备应当配备先进的多媒体教学设备,包括投影仪、电脑、音响等,以满足现代教学的需要。

2. 图书馆 学校的图书馆应当配备丰富的图书和资料,搭建宽阔的阅读空间,为学生提供良好的阅读环境。

3. 实验室

学校应当设立化学、生物、物理等实验室,配备相应的实验设备,以提供学生科学实验的空间。

4. 体育设施

学校应当配备完善的体育设施,包括篮球架、足球门、田径设施等,以提供学生全面发展的机会。

四、环保设计

1. 设计建筑物合理布局,减少土地利用,增加绿地面积。

2. 设计合理的采光和通风系统,减少电力消耗。

3. 采用环保材料和建筑工艺,减少建筑垃圾产生。

4. 建设雨水收集系统、太阳能发电系统等,减少对资源的浪费。

五、创建管理

1. 建立规范的施工管理制度,确保施工质量和进度。

吴坝乡朱庄小学教学楼项目可行性研究报告

1

吴坝乡朱庄小学教学楼项目

可行性研究报告

2 目 录

第一章 总论 ················· 1

第一节 项目提要 ················································· 1

第二节 可研依据与范围 ········································ 2

第三节 主要技术经济指标 ····································· 4

第二章 项目背景和建设必要性 ········· 6

第一节 项目背景 ················································· 6

第二节 项目建设必要性 ········································ 8

第三章 项目建设可行性 ············ 10

第一节 国内外市场条件分析 ·································· 10

第二节 项目建设技术条件分析 ······························· 13

第三节 项目实施基础条件分析 ······························· 15

第四节 项目建设政策条件分析 ······························· 16

第五节 项目实施龙头企业情况分析 ························· 20

第四章 建设方案 ··············· 23

第一节 建设指导思想及原则 ·································· 23

第二节 建设地址和条件

24

第三节 建设内容及规模 ········································ 27

学校教学楼每平方造价

1

学校教学楼每平方造价

篇一:中小学教学楼(多层)造价估算指标

中小学教学楼(多层)造价估算指标

一、工程概况

1、工程类型:中小学教学楼2、技术经济指标:2425 元/㎡ 3、拟建地点:上海市

4、建筑面积:13500㎡,无地下室

5、建筑高度:≦20m(檐口高度),标准层层高:3.6m 6、建筑层数:地上5层

7、结构形式:框架结构,桩基,方桩,桩长≦28m 8、基础埋深:1.8m 9、室内外高差:0.45m

二、建筑标准

1、外装饰标准:普通外墙涂料,20mm厚胶粉聚苯颗粒保温砂浆 2、外门窗:铝合金双层玻璃门窗3、屋面:挤塑聚苯板保温层,防水卷材 4、内装饰标准:

(1)公共部位普通防滑地砖地面,普通乳胶漆墙面及顶面

(2)教室 PVC 卷材地面, 普通乳胶漆墙面及顶面

2 (3)特殊功能教室与房间使用复合木地板或防静电地板,石膏板/矿棉板吊顶 (4)卫生间普通防滑地砖地面,普通面砖墙裙,普通乳胶漆墙面及顶面

三、设备管线

1、给排水管道:聚丙烯管,钢塑复合管,硬聚氯乙烯排水管,UPVC雨水管 2、消防管道:热镀锌钢管3、煤气:镀锌钢管

4、电气管线:热镀锌板桥架,铜芯电缆,塑料铜芯线,塑料管,KBG钢管 5、综合布线:超五类线,RJ45信息口,光缆 6、广播系统:控制线,电源线

7、有线电视:视频线,信号线,同轴电缆

四、设备配置

1、给排水工程:成品水箱,供水设备,普通卫生洁具

2、消防工程:消火栓箱,消防泵

3、变配电:普通箱式变压器,普通低压柜 4、电气工程:普通配电箱,普通配电柜 5、综合布线:普通配线架

6、广播系统:音源设备,功率放大器,普通扬声器,广播接线箱7、有线电视:接收器,放大器,分配器,分支器,楼层接线箱 8、程控交换机系统:交换机主机

表: 中小学教学楼(多层)造价估算指标

篇二:教学楼工程造价

江苏建圆建方工程管理咨询有限公司关于平湖城小学新建项目2专业教学楼(2020)

江苏建圆建方工程管理咨询有限公司关于平湖城小学新建项目2专业教学楼(2020)

江苏建圆建方工程管理咨询有限公司受无锡市惠山区玉祁街道办事处(代建单位:无锡惠玉农村新型社区建设发展有限公司)委托,就平湖城小学新建项目2#专业教学楼装饰工程(HSCG20200325001)项目进行竞争性磋商采购,按规定程序进行了采购活动,现就本次采购的结果公告:

一、采购项目名称及项目编号

平湖城小学新建项目2#专业教学楼装饰工程(HSCG20200325001)

二、采购项目简要说明

(一)招标项目简要说明

1.采购范围:施工图纸及招标清单范围内的装饰装修及安装工程。

2.采购内容:详见工程量清单;

3.质量标准:质量合格;质量违约金:中标价的5%

4.计划工期:80日历天,误期违约金:万分之八每天;

(二)本项目采购预算为240 万元。

(三)本项目设定(设定/不设定)最高限价,最高限价为231.758833万元。

三、采购公告媒体及日期

无锡政府采购网、江苏政府采购网 2020年03月25日

四、评审信息

(一)磋商日期:2020年4月7日

(二)磋商地点:江苏建圆建方工程管理咨询有限公司(无锡市锡山区东亭迎宾南路17号2楼);

(三)评审专家名单:白云、程扣娣、韦良广。

五、采购结果信息

成交供应商名称:无锡双龙艺术装潢有限公司(统一信用代(略)Y)

成交供应商地址:无锡市石子街61号

成交金额:227.58万元

成交标的简要信息:工期:80日历天;误期违约金:万分之八每天;质量标准:合格;质量违约金:中标价的5%。

六、招标联系事项

代理机构名称:江苏建圆建方工程管理咨询有限公司

代理统一社会信用代(略)XG

代理机构联系人:赵阳、谢莲、李宁

联系电话(略)

电话(略)

联系地址:无锡市锡山区东亭迎宾南路17号7楼

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
