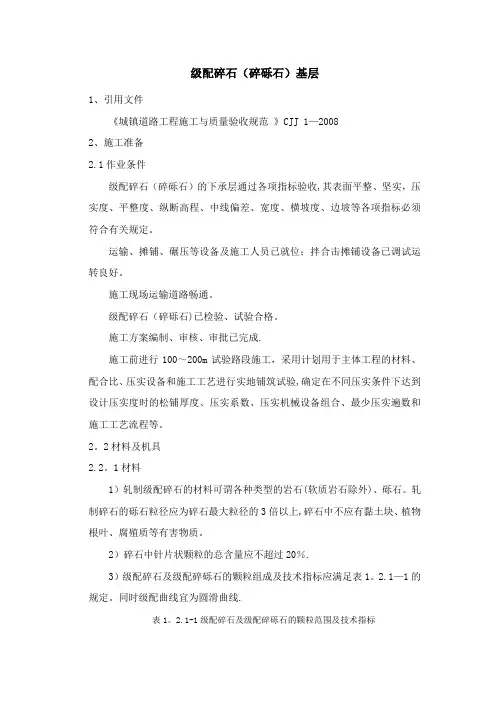

级配碎石基层技术要求

级配碎石基层技术要求

级配碎石基层技术要求

(1)材料基本要求:

级配碎石基层所用的碎石需满足交通部2000 年6 月颁发布的《公路路面基层施工技术规范》JTJ 034—2000(以下简称规范)中的各项规定。碎石中针片状颗粒的总含量应不超过20%。碎石中不应有粘土块、植物等有害物质。集料的最大粒径不应超过,其颗粒组成应符合(规范)表中2 号级配的范围。集料压碎值不大于35%。

(2)级配碎石质量控制指标

压实度≥96%(重型击实标准)。

填隙碎石施工工艺

填隙碎石垫层施工方案 一、工程概况 本合同段路面工程桩号为K0+000~K11+550,总长11.55公里。其中K0+000~K1+665路其宽度为12m,路面行车道宽度2×3.5米,硬路肩宽2×2米,土路肩宽2×0.5米,自K1+700~K11+550路基总宽8.5米。路面行车道宽度2×3.5米,硬路肩宽2×0.25米,土路肩宽2×0.5米,路面结构层为:C35砼面层厚25cm,5%水泥稳定碎石基层厚20cm,热沥青表处封层厚1㎝,填隙碎石底基层厚15cm。 主要工程量有:填隙碎石底基层(主线)114391㎡,(改线)计11371.5m2, 5%水泥碎石稳定层基层(主线)114391㎡,(改线)计5333.2m2, 热沥青表处封层102380㎡,C35水泥混凝土面板(主线)102380㎡,(改线)抗弯拉4.0Pma 计4762.1m2,现浇C30砼护栏计4954.3m,路面钢筋计422.3吨。 二、施工前的准备 1、修整路槽 对该段进行高程、宽度、横坡、测量、修整并进行弯沉试验,向监理工程师申请检验合格后进行砂砾垫层的施工。 2、试验路段材料 施工前对进场材料砂砾进行检查并做相关的试验应符合JTJ051-93《公路土工试验规程》各项指标要求,不符合规定的材料不得使用。 三、填隙碎石底基层施工 1、填隙碎石的工艺流程 2、施工准备 ①.向驻施工现场监理单位报送“基层开工报告单”,经同意后方 可进行基层施工。 ②.土基、垫层、底基层及其中埋设的各种沟、管等隐蔽构筑物, 必须经过自检合格,报请驻场监理单位检验,签字认可后,方可铺筑

其上面的基层。 3、施工放样 ①.恢复中线,每10m 设标桩,桩上划出基层设计高和基层松铺 的厚度。 松铺厚度=压实厚度×松铺系数 ②.中心线两侧按路面设计图设计标桩,推测出基层设计后,在 标桩上划出基层设计高和松铺高度。这样做是为了使基层的高度,厚度和平整度达到质量标准。 4、备料 ①.根据基层、底基层的宽度、厚度及松铺系数(1.20~1.30), 碎石最大粒径与压实厚度之比为0.5 左右时,系数取1.3,比值较大时,系数接近1.20。计算各段需要的粗碎石数量,并按施工平面图 堆放。 ②.填隙料的用量约为粗碎石重量的30%~40%。 5、铺筑试验段 填隙碎石基层正式施工前应铺筑试验段,其目的与级配砾石基层 相同。 6、运输和摊铺粗碎石 ①.在摊铺段两侧先培土,以控制基层的宽度和厚度,再每隔一 定距离铺筑盲沟,考虑雨后排出基层积水。 ②.碎石装车时,应控制每车料的数量基本相等。 ③.卸料时,通常有专人指挥,严格控制卸料距离,避免铺料过 多或不够。 ④.用平地机或其它合适的机具,将粗碎石均匀地摊铺在预定的 宽度上,可辅以人工配合。表面应力求平整,并有规定的横坡。⑤.检验松铺材料层的厚度是否符合预计要求,必要时应进行减 料或补料工作。 7、撒铺填隙料和碾压 Ⅰ.干法施工 ①初压。用8t两轮压路机碾压3~4 遍,使粗碎石稳定就位,碾 压时,由边向中、由低向高进行。在第一遍碾压后,应再次找平。初压结束,表面应平整,并具有要求的纵、横坡度。 ②撒铺填隙料。用石屑撒布机或类似的设备将干燥的填隙料均匀 地摊铺布已压稳的粗碎石层上,松厚25cm~30cm;也可用自卸汽车运送石屑至粗碎石层上,由人工摊铺,用人工进行扫匀。 ③用振动压路机慢速碾压,将全部填隙料振入粗碎石的孔隙中。 ④再次撒布填隙料。松厚2.0cm~2.5cm,人工扫匀。 ⑤再次碾压。用振动压路机碾压,对局部填隙料不足之处,人工 进行找补,并将多余的填隙料用扫帚扫到不足之处。 ⑥碾压后,如表面仍有未填满的孔隙,则还需要补撒填隙料,并 用振动压路机继续碾压,直到全部孔隙被填满为止。宜在表面先洒少量水,洒水量在3kg/m2 以上,再用12t 以上三轮压路机碾压1~2 遍。

级配碎石垫层施工工艺及方法

级配碎石垫层施工工艺及方 法 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-

级配碎石垫层施工工艺及方法 一、工艺流程 施工准备→测量放样→混合料拌合、运输、卸料→摊铺、整平→碾压、接缝的处理→边缘修整→成品保护和养生 二、施工方法 1、施工准备: 级配碎石基层开始施工前,应先对下承层(路槽)进行必要的修整,下承层表面上的松软部分和压实不足的地方以及任何不符合规范要求的表面都应翻松、清除或掺填同类材料重新进行整修碾压,直到压实度、弯沉值、标高、平整度等指标均满足规范要求并通过监理工程师验收,方能进行级配碎石基层的摊铺。 级配碎石底基层施工前应适量洒水湿润。 2、测量放样: 级配碎石大面积施工前,应做试验段。本工程实验段松铺系数暂定为1.25,在现场施工时如果发现标高过高则把松铺系数调整为1.20,如果发现标高过低则把松铺系数调整为 1.30,并最终确定其松铺系数。 (1)下承层中边桩放样: 中边桩放样由全站仪放样,放样间距为10米,中边桩宽度为垫层顶面宽度,并设置宽度压实方木边缘带(方木规格为15*15cm),放样轴线偏位控制在20mm以内。 (2)下承层中边桩高程测设: 高程测设由水准仪进行,测设出中边桩所对应桩号摊铺级配碎石基层的松铺高程(即下承层原地面高程),并在中边桩上做好标记挂线施工,以便于随时调整摊铺厚度,确保级配碎石基层的高程符合规范要求。 3、拌和、运输、卸料 混合料在料场集中拌和。 (1)级配碎石垫层材料抗压回弹模量不小于200Mpa,最大粒径不应超过53mm,压碎值不大于35%。 (2)混合料的运输采用后八轮双桥自卸车运至施工现场,运输车辆的数量根据拌和站生产能力及摊铺机的摊铺能力配备。运输过程中,若阳光较强烈,需对混合料进行覆盖,以免水份散失过快。 (3)装车时按“前、后、中”的顺序装料,以减少混合料在下落过程中的重力离析。(4)车辆运输时保持匀速行驶,以减少运输途中的离析。 (5)在摊铺现场由专人指挥运料车卸料,按每台运输车辆的运料方数计算每车的摊铺面积,防止卸料不足或过多,采用梅花形堆料,将每车混合料按计算均匀地分布在各方格(范围)内。 4、摊铺、整平 (1)级配碎石施工采用两台ZL50型装载机配合Ty140推土机进行摊铺,并进行初步整平,初平后利用PY160A平地机进行精平。 (2)利用标高控制桩,交叉挂线用PY160A平地机进行精平,使其表面达到平整,并有规定的路拱。平曲线段由内侧向外侧进行刮平;直线段由两侧向路中心进行刮平。 (3)然后再采用交叉挂线法仔细检查高程、横坡等,当其接近预铺高度要求时进行细平。在整平过程中,不断检查表面高程。 (4)现场设专门人员根据松铺标高拉线检查,误差大于1cm的进行修整,直至拉线检测误差小于1cm;并有专人消除离析混合料。 (5)在反复整形过程中,除洒水车外,严禁其他无关施工车辆在摊铺层上通行。

碎石垫层技术交底(路基工程)

施工技术交底通知单 单位工程名称:路基工程编号:

施工程序及操作要点上露一多半,写有里程编号的一面要面向路基的起始方向。 ③、根据计算结果,测设碎石垫层边线,测量出各桩位左、中、右三点高程,做好记录,计算出各桩号左右两侧的碎石垫层填筑宽度。用白灰沿边线播撒形成两条白色的边线作为填土范围的明显标记。 4)碎石料检验:碎石采用未风化的干净砾石或碎石,其最大粒径不大于50mm,含泥量不超过5%,且不含草根、垃圾等杂质。 5)填筑工艺: ①、分层填筑 布料时应根据压路机能达到的压实厚度计算卸车数量,自卸汽车运至铺筑现场,从一端开始,左右成排,前后成行等距离布置碎石。只要把布置碎石的位置和稀疏密度掌握好了,就可提高摊铺速度。 地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶,台阶宽度应满足摊铺和压实设备的需要,且不得小于1m。台阶顶作出2%~4%的内侧斜坡。 当原地面高低不平时,应先从最低处开始分层填筑,由两边向中部填筑。第一层压实厚度为25cm,铺完第一层后,铺上土工格栅后再摊铺第二层。 ②、摊平、碾压 碎石布置好以后,由平地机摊平。 碾压时,采用静压法。压实顺序应按“先两侧、后中间”进行碾压,各种压路机的最大碾压行驶速度不宜超过4km/h。碾压轮迹沿线路行与行之间压实重叠不应小于40cm,填层接近路基设计标高时,加强测量工作,以保证填筑完成后的碎石垫层的顶面宽度、高程、平整度符合设计及规范要求。碾压应满足地基系数 30 K≥130MPa,孔隙率n ≤31%。

施工程序及操作要点五、注意事项 1、根据地基情况采用碾压法压实,施工时控制最佳含水量。 2、采用级配良好砂砾料,具有良好的透水性,不含有机质、粘土块和其它有害物质。 3、施工中避免砂砾料受到污染。 六、进度要求 本项工程计划2011-1-1开工,2011-1-9结束。

级配碎石底基层施工方案

上关至鹤庆高速公路 路面第1 合同段 (K0+000~K28+ 级配碎石底基层施工方案 项目总工: 项目经理: 云南公投建设集团有限公司 云南上鹤高速公路路面一合同项目经理部

上关至鹤庆高速公路路面第一合同段 级配碎石底基层施工技术方案 一、工程概况 本合同段起讫桩号KO+OOAK28+,路基长米()、桥长米,隧道长米, 短链一处长。路线全长,全线采用沥青混凝土路面,路面宽度整体式。为双向四车道加硬路肩的高速公路。主要施工内容:路面级配碎石底基层、水泥稳定碎石基层、沥青混凝土面层及路面附属工程(路面排水、路肩、路缘石)等工程施工。 二、开工准备情况 1、施工放样准备 ⑴路床的复测 级配碎石底基层施工前检查确认路床表面是否平整、坚实、无坑洞,高程及路拱符合设计及规范要求。 ⑵测量放样 根据线路中桩,放出控制摊铺厚度及摊铺机走向的固定桩。为确保标高与横坡的精度,放样时,纵向每隔10m打入一铁桩,曲线每隔5m打入一铁桩,横向两边打桩,均挂钢丝基准线,钢丝的高度要比底基层高出30cm 2、材料试验及供应 试验室已完成原材料检验、配合比组成设计、混合料的最佳含水率及最大干密度等试验,均符合设计及细则要求,原材料已进场,检测各项指标符合设计及细则要求。 3、施工进场机械设备 主要机械设备表

三、施工进度安排 底基层施工进度:2016年5月15日?2016年8月15日。 四、施工方案: 1 、施工流程 施工中米用:“整理下承层T测量放样T集料拌和T闷料T集料运输f集料摊铺f碾压f检验(合格成型验收”的流程施工,工艺框图如下:

级配碎石底基层施工工艺框图 2 、施工方法 级配碎石底基层铺筑松铺系数为(控制线支架,线高根据该系数提前挂好)。 (1)摊铺:采用摊铺机进行工序如下:

填隙碎石的工艺流程

粒料类 一、填隙碎石的工艺流程 二、施工准备 1.向驻施工现场监理单位报送“基层开工报告单”,经同意后方可进行基层施工。 2.土基、垫层、底基层及其中埋设的各种沟、管等隐蔽构筑物,必须经过自检合格,报请驻场监理单位检验,签字认可后,方可铺筑其上面的基层。 三、施工放样 1.恢复中线,每10m 设标桩,桩上划出基层设计高和基层松铺的厚度。 松铺厚度=压实厚度×松铺系数 2.中心线两侧按路面设计图设计标桩,推算出基层设计标高后,在标桩上划出基层设计高和松铺高度。这样做是为了使基层的高度,厚度和平整度达到质量标准。 四、备料

1.根据基层、底基层的宽度、厚度及松铺系数(1.20~1.30),碎石最大粒径与压实厚度之比为0.5左右时,系数取1.3,比值较大时,系数接近1.20。计算各段需要的粗碎石数量,并按施工平面图堆放。 2.填隙料的用量约为粗碎石重量的30%~40%。 五、铺筑试验段 填隙碎石基层正式施工前应铺筑试验段,其目的与级配砾石基层相同。 六、运输和摊铺粗碎石 1.在摊铺段两侧先培土,以控制基层的宽度和厚度,再每隔一定距离铺筑盲沟,考虑雨后排出基层积水。 2.碎石装车时,应控制每车料的数量基本相等。 3.卸料时,通常有专人指挥,严格控制卸料距离,避免铺料过多或不够。 4.用平地机或其它合适的机具,将粗碎石均匀地摊铺在预定的宽度上,可辅以人工配合。表面应力求平整,并有规定的横坡。 5.检验松铺材料层的厚度是否符合预计要求,必要时应进行减料或补料工作。 七、撒铺填隙料和碾压 1.干法施工 ①初压。用8t两轮压路机碾压3~4遍,使粗碎石稳定就位,碾压时,由边向中、由低向高进行。在第一遍碾压后,应再次找平。初压结束,表面应平整,并具有要求的纵、横坡度。 ②撒铺填隙料。用石屑撒布机或类似的设备将干燥的填隙料均匀地摊铺在已压稳的粗碎石层上,松厚25cm~30cm;也可用自卸汽车运送石屑至粗碎石层上,由人工摊铺,用人工进行扫匀。 ③用振动压路机慢速碾压,将全部填隙料振入粗碎石的孔隙中。

级配碎石底基层施工施工方案

级配碎石(碎砾石)底基层施工方案 一、材料要求 1.用于底基层的级配碎石颗粒组成范围应根据不同的道路等级由37.5 ~ 19mm、19 ~ 4.75mm碎石及4.75mm以下石屑组配而成,单颗粒最大粒径不超过37.5mm,碎石中针片状颗粒总含量不超过20%,碎石中不应由粘土块、植物等有害物质,级配碎石所用石料的压碎值不大于35%,液限不大于28%,塑限指数不大于9。碎石应多棱角块体,软弱颗粒含量应不小于5%。 注:①示潮湿多雨地区塑性指数宜小于6,其他地区塑性指数宜小于9; ②示对于无塑性的混合料,小于0.075mm的颗粒含量接近高限; ③示底基层所列为未筛分碎石颗粒组成范围。 2.级配碎石也可用来筛分碎石和石屑组配而成 3.当缺乏石屑时,可以添加细砂砾或粗砂。 4.在组织现场施工以前,必须对拟采用的材料进行规定的基本性质试验,实验项目有颗粒

筛析、压碎值、级配碎石中0.5mm以下的颗粒的液限、塑限试验、含水量及重型击实试验。 二、施工方法 1.准备下承层 (1)下承层表面应平整、坚实,具有规定的路拱和压实度 (2)对土基用12~15t三轮压路机进行3~4遍压检验,在碾压过程中,如发现土过干、表层松散,应适当洒水,如土过湿,发生“弹簧”现象,应采用挖开晒干、换土、掺石灰等措施进行处理 (3)逐个断面检查下承层标高 (4)对于老路面,应检查其材料是否符合底基层材料的技术要求,如不符合要求,应翻松老路面并采取必要的处理措施 2.施工放样 (1)在老路面或土基上恢复中线,直线段15~20m设一桩,平曲线段每10~15m段设一桩,并在两侧路肩边缘设指示桩 (2)在两侧指示桩上用明显标志标出底基层边缘的设计高 3.级配碎石混合料拌合 级配碎石在碎石场集中拌合均匀 4.摊铺 (1)将混合料均匀地卸在路幅中央,路幅宽时,也可将混合料卸成两行,然后用平地机将混合料按松铺厚度摊铺均匀。压实系数应通过试验段确定,人工摊铺宜为 1.4~1.5,机械摊铺宜为1.25~1.35,摊铺厚度每层应按虚厚一次铺齐 (2)设一个三人小组跟在平地机后面,及时清除粗细集料离析现象,对于粗集料“窝”和粗集料“带”,应添加细集料,并拌合均匀,对于细集料,应添加粗集料,并拌合均匀,保持颗粒均匀,厚度一致,不得多次找补 (3)已摊铺的碎石,碾压时应断绝交通,保持摊铺层清洁 5.碾压 (1)整形后,当混合料的含水量等于和略大于最佳含水量时,立即用12t以上三轮压路机、振动压路机或轮胎压路机进行碾压。遵循先轻后重的原则进行碾压。每层压实厚度不超过15~18mm,用重型压路机碾压时,每层压实厚度不超过20cm (2)直线和不设超高的平曲线段,由两侧向中心碾压,设超高的平曲线,由内侧向外侧碾压

级配碎石基层施工方案

级配碎石基层施工方案

照试验室提供的集料组成设计指定的各种集料规格进行开采作业。承包人应经常检验材质的变化情况,随时向监理工程师报告。若由于材质变化,不合要求的集料不得使用,研发生的费用,由承包人承担。集料来源的初步批准并不意味看这个料都己批准。 2.料场应剥去覆盖层,清除杂草和其它杂质后始得开采。弃干应在指定的地点处理。 3.合格的集料应分等级堆放,不得混杂。各堆放点应注意防止淤泥、杂物的污染:堆放高度不大于4m。 4. 材料开采完毕后,应进行清理并防止水土流失。 5.料场的清理、剥离覆盖层、运输道路的修建、养护和防冲刷等费用,均包括在工程量清单中路面工程有关项目的投标价格内,不男单独结算。 (四)、级配碎石材料道路基层施工方法 底基层采用级配碎石,其材料要求如下; (1)轧制碎石的材料可以是各种类型的岩石(软质岩石除外)、圆石。圆石的粒径应是碎石最大粒径的3倍以上。碎石中针片状颗粒的总含量应不超过20%,碎石中不应有粘土块、植物等有害物质。 (2)最大粒径应不大于37.5mm,塑性指数应<6,其颗粒组成范围如下表: (3)级配碎石底基层压实度(重型)不小于96%,压碎值≤35%。 (4)级配碎石底基层施工时,应遵守下列规定: 颗粒组成应是一根顺滑的曲线,配料必须准确,塑性指数应符合规定,混合料必须拌和均匀,没有粗细颗粒离析现象。

(5)级配碎石应在最佳含水量时遵循先轻后重的原则进行碾压,并碾压至要求的压实度。 4.1碎石基层施工 4.1.1准备工作 施工前首先要对下承层进行复验、量测修整,其质量不符合技术要求之处应整修到规定要求,并应检查排水设施是否完好;检查修整运输道路;补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出基层边缘的设计高程;围边即沿路幅两侧各培一道宽50cm、高25cm左右的土埂,并普遍走夯一遍。 4.1.2材料要求 碎石宜用质地紧韧、耐磨、具有一定级配的透水性良好的材料,如破碎花岗岩或石灰岩。软硬不同的石料不得掺和使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。碎石应为多棱角块体、清洁无土、不含石粉及风化杂质,且符合下列要求: (1)抗压强度不应小于80MPa,压碎值应小于35%或洛杉矶磨耗率小于50%; (2)软弱颗粒含量小于5%; (3)含泥量小于2%; (4)扁平细长(1:2)碎石含量小于20%; (5)碎石规格为30~70mm,嵌缝料为15~25ram。 4.1.3摊铺 下承层质量复验合格后及时摊铺,运到工地的碎石排平后,大小颗粒分布应均匀,虚铺厚度一致,按虚铺厚度一次铺齐,不得多次找补。运料及摊铺应先远后近循序进行,所需材料按预先计算量分段、分堆放置;应用人工配合机械进行摊铺,摊铺的碎石应级配分布均匀一致,无明显粒料分离现象,严禁用

碎石垫层安全技术交底

监表C2 施工技术/安全交底记录 项目名称:南海区工程承包单位:广东公司 合同段:监理单位:中国有限公司编号:项目名称南海区西会议主持 交底单位广东公司项目部接受单位项目管理人员现场作业人员 交底部位碎石垫层交底日期2013.06.18 交底内容: 一、施工准备 1、材料准备:碎石垫层施工所用的材料为碎石。碎石规格为2-4cm,碎石材料采用无杂质、无树根、塑料袋等物质。并试验质量符合要求。 2、技术准备:熟悉设计图纸;计算施工参数和测量放线。 3、机械设备仪器的准备:按计划进场所有施工机械设备和仪器,并进行机械设备的检修和安装,仪器的调试、检校、标定等工作。 4、施工便道保持畅通。 二、施工方法 1、测量放线:根据设计资料,将路线的中线桩和两边边桩每10米各放样于实地,并测量各中边桩的标高,把设计标高线和考虑了松铺系数的设计标高分别标注于各测量中、边桩上,最后分别在中桩和边桩纵向挂线,挂线高度以考虑了松铺系数的标高为准。用于控制碎石的松铺填筑高度。 2、规划卸料间距:根据运输车辆的能力和碎石垫层的施工厚度,计算每车碎石的铺填面积,用于控制卸料的间距,减少铺填的机械作业量。 3、碎石垫层的摊铺:碎石垫层摊铺分左右幅独立铺筑,方便控制路线横坡。碎石垫层的摊铺采用推土机推平,并经常的横向、纵向、斜向拉线检查施工标高。 4、碎石垫层的压实度:碎石垫层的压实度采用沉降量法控制。 三、质量控制 碎石垫层的主要的施工质量控制指标有:标高、厚度、宽度等,每项指标均要满足要求。 四、安全施工 1.施工作业人员必须自觉遵守安全生产规章制度和安全操作规程,不违章作业。 2.施工人员进入现场必须戴好安全帽,并正确使用个人劳动保护用品;特殊工种操作人员必

级配碎石底基层施工技术及质量控制要点

级配碎石底基层施工技术及质量控制要点 1、施工方案 采用中心站集中拌和即厂拌法施工,有利于保证配料的准确性和拌和的均匀性。 2、施工准备 ①、材料:粗集料应采用各种类型的岩石(软质岩石除外)轧制而成的碎石(粒径应在37.5~4.75mm之间);细集料应采用2.36mm以下的石屑(缺乏石屑时,可以添加细砂砾或粗砂)。碎石的压碎值应不大于35%,针片状含量应不超过20%。 ②、在铺筑级配碎石底基层(垫层)前,应从填筑好的路基上将所有浮土(特别是新老路搭接处的浮土)、杂物清除干净,并严格整形和压实(填前碾压不得少于2遍)使其符合设计及规范要求。 ③、路床表面上的车辙或松软部分和压实不足的地方以及任何不符合规定要求的表面都应翻松、清除或掺填同类材料重新进行整修碾压,使其达到技术规范的相关技术要求。 ④、施工前对路基进行复验,同时保证路基排水设施的完好。 ⑤、恢复中线测量:直线段每10~20m设一桩,平曲线每5~10m设一桩。 ⑥、测量放样:根据恢复的中桩放出两边底基层设计宽度的边桩,再在边桩两则30~50cm设高程样桩,经过水准测量在样桩上做好标记。 3、施工工艺 ①、工艺流程

路基检查验收—>测量放样—>混合料拌和—>混合料运输—>混合料摊铺—>碾压—>养护 4、施工技术、程序与质量控制 A、严把路基验收关,必须严格按规范与设计要求进行路床验收,不合格的地段要进行返工处理,待处理经验收合格后方可进行底基层的施工。 B、严格按施工程序进行施工,首先必须铺筑100-200m的试验路段,根据试验段结果指标:松铺厚度(机械摊铺的极限值不得小于20cm、人工摊铺的极限值不得少于21cm)、压实机具组合及压实顺序、速度、与压实遍数、压实度的检测方法(灌砂法)等来指导底基层的施工。凡属未按施工程序报验的一律不许下道工序的施工。 C、混合料的拌和与运输:采用级配碎石混合料设计配合比进行掺配,拌和方式采用机械进行集中拌和;且必须控制好最佳含水量(正常情况下混合料的含水量应大于最佳含水量0.5~1.0%为宜),在高温季节其含水量应大于最佳含水量2-3%为宜。混合料的运输:装料时,车要有规律的移动,使混合料在装车时不致产生离析现象。且应采用大吨位自卸车进行运输,并保证足够的运输车辆从拌和场运至施工段。 D、混合料的摊铺:有条件的可采用摊铺机进行摊铺,一般情况下,可采用推土机配以平地机进行摊铺整平,且必须严格控制好松铺厚度(按试验路段结果指标)。在摊铺过程中,必须按设计标高和松铺系数来确定摊铺厚度,且必须在测量放样的样桩上挂线进行摊铺,确保填筑厚度。 E、碾压:采用18T以上压路机碾压,碾压方向均应与中心平行,其

填隙碎石、级配碎石基层施工

一、 二、 三、粒料基层(底基层)包括内容及适用范围 粒料基层(底基层)包括嵌锁型和级配型两种,嵌锁型包括泥结碎石、泥灰结碎石、填隙碎石等,其中填隙碎石可用于各等级公路的底基层和二级以下公路的基层。级配型包括级配碎石、级配砾石、符合级配的天然砂砾、部分砾石经轧制掺配而成的级配砾、碎石等,其中级配碎石可用于各级公路的基层和底基层;级配砾石、级配碎砾石以及符合级配、塑性指数等技术要求的天然砂砾,可适用于轻交通的二级以下公路的基层以及各级公路的底基层。二、对原材料的技术要求 各类粒料基层(底基层)的集料压碎值应符合表1的规定。 集料压碎值表1 1、填隙碎石的单层铺筑厚度宜为10~12cm,最大粒径宜为厚度的0.5~0.7倍。用做基层时,最大粒径不应超过53mm;用做底基层时,最大粒径不应超过63mm。填隙料可用石屑或最大粒径小于10mm的砂砾料或粗砂,主骨料和填隙料的颗粒组成可参照有关规范的规定。 2、级配碎石宜用几种粒径不同的碎石和石屑掺配拌制而成,其粒料的级配组成应符合相应的试验规程的要求,且级配应接近圆滑曲线。用于底基层的未筛分碎石的级配,宜符合相应的试验规程的要求。 级配碎石用做基层时,其压实度不应小于98%;用做底基层时,其压实度不应小于96%。3、级配砾石或天然砂砾用做基层或底基层,其颗粒组成应符合相应的试验规程的要求,且级配宜接近圆滑曲线。 级配砾石或天然砂砾用做基层时,其重型击实标准的压实度不应小于98%,CBR值不应小于60%;用做底基层时,其重型击实标准的压实度不应小于96%,CBR值对轻交通道路的不应小于40%,对中等交通道路不应小于60%。 三、填隙碎石施工 填隙碎石施工工艺流程见图1。

(完整版)级配碎石基层施工方案

新川创新科技园市政基础设施-华阳大道及施工便道工程项目施工(二标段) 级配碎石基层施工方案 编制单位(章): 编制人(签字): 审核人(签字): 审批人(签字): 编制日期:2017年01月 四川省建设厅制

一、工程概况 (2) 二、编制依据 (2) 三、施工情况准备 (2) 1、施工人员及机械准备情况 (2) 2、材料准备情况 (2) 四、施工工艺 (3) 1、施工工艺流程图 (3) 2、施工放样 (3) 3、拌合和运输 (4) 4、摊铺 (4) 5、碾压 (4) 6、接缝处理 (5) 7、养生 (5) 五、质量保证措施 (5) 六、安全保证措施 (6)

级配碎石基层施工方案 一、工程概况 本工程为新川创新科技园华阳大道东段市政工程,建设单位为中新(成都)创新科技园开发有限公司,设计单位为四川西南交大土木工程设计有限公司,监理单位为四川三信建设咨询有限公司,施工单位为河北建设集团有限公司。 本道路工程的道路等级为城市主干路,双向八车道,施工内容为道路、排水工程。本工程的上基层为25cm厚5%水泥稳定碎石,下基层为25cm厚4%水泥稳定碎石,底基层为20cm厚级配碎石。 二、编制依据 《城市道路工程设计规范》CJJ37-2012 《城市道路路基设计规范》CJJ194-2013 《成都市城市道路沥青路面结构设计导则》(2011年5月) 《城镇道路施工与质量验收规范》CJJ 1-2008 《公路沥青路面施工技术规范》JGT F40-2004 三、施工准备情况 1、施工人员及机械准备情况 根据总体施工计划对级配碎石底基层的施工进行组织安排,现场管理人员、施工人员已进场到位。测量人员已对导线点、水准点的加密闭合完毕,达到规范要求。路基交验工程已基本完成,拌合站的安装调试标定工作已结束,装载机、平地机、压路机等设备已进场。 2、材料准备情况 路面底基层的级配由3种不同粒径的碎石(37.5~19mm,19~9.5mm,9.5~4.75mm)和4.75mm一下石屑组配而成,最大粒径不应超过37.5mm(方孔筛),

水泥稳定级配碎石基层施工要点

水泥稳定级配碎石基层施工要点 1、施工准备 ①、材料准备:按技术规范标准要求进行验收,所用水泥、级配碎石等材料符合施工要求,分堆码放。 ②、机械准备:按“合理配套、满足需要”的原则,以稳定土厂拌设备为主进行配套,拌和站人员、配套机械设备、材料准备、原材料实验设备及人员都应到位。调试稳定土厂拌设备、标定计量仪器和测定料斗流量及供水装置的流量,确保计量准确。检查施工机械,使其处于良好状态。 ③、对下承层交接验收 参加下承层验收。铺基层前对底基层顶面进行彻底处理、清除浮土杂物、洒水湿润。 ④、路面基层混合料组成设计:实验室根据设计图纸和技术规范进行混合料配合比的设计,并得到监理工程师的批准。 2、施工放样 恢复中桩,在每隔20m设立中线控制桩。 底基层要严格控制顶面高程,平整度在规定范围内,根据路面结构基础的宽度,放出边线做钢绞线,然后铺筑混合料,上料之前,在每侧边线外0.25米处,每隔10米设置高程桩,计算出虚铺高度,按照标高点位挂线引导平摊铺机。 3、拌和 拌和站在拌料前应进行试拌,通过试拌确定各料仓的皮带转速,严格控制各料仓的材料用量。级配砂砾严格按照设计要求控制,水泥应有专门的存储设备和精确的计量设备。混合料的含水量要根据天气气温情况略大于最佳含水量,使混合料运至现场摊铺后碾压时含水量不小于最佳含水量;拌和要均匀,通过试拌达到拌制的混合料的颗粒组成、含水量、试件的干容重和强度都达到规定要求。 4、运输 运料配备大吨位车辆,装料前检查料斗是否关严以避免沿路抛洒;装料时及时移动车斗,以减少混合料的离析。运输过程中维持运行通畅,尽快将拌制的混合料运送到铺筑现场。运输中出现车辆故障时,停滞时间超过水泥初凝时间的成品料不得再用于底基层铺筑。

硬路肩施工方案

硬路肩施工方案 一、编制依据、原则和范围 1.编制依据 1)、金钟至永温道路工程、施工合同、设计图纸等; 2)、交通部颁发的规范、标准、定额及国家现行的有关法律法规、文件。 《公路路基施工技术规范》 《公路路面基层施工技术规范》 《公路桥涵施工技术规范》 《公路工程施工安全技术规范》 《公路土工试验规程》 《公路工程水泥及水泥试验规程》 《公路工程金属试验规程》 《公路工程集料试验规程》 《公路工程质量检验评定标准》 3)、现场踏勘及调查情况。 4)、我公司现有技术水平、施工队伍、机械设备、测量仪器仪表及试验设备情况。 5)、我公司施工类似工程的经验。 二、工程概况及特点 1、工程概况 永温至金钟道路是金钟大水工业园区至开阳县的主干路,大修工程起点位于永温,终点于金钟,全长5.70km,包括道路基层、面层路肩墙及排水等部分内容,共分三个施工班组。两个路基施工班组及一个路面班组,路基标准横断面为:8.5m=左侧0.5m硬路肩(C20砼)+7.5m车行道+右侧0.5m宽硬路肩(C20砼),行车道结构层为: 26cm改性磷石膏稳定碎石基层、6cm AC-20中粒式沥青砼+4cm AC-13细粒式沥青砼。 2、工程特点

由于本工程是大修工程,原道路路面结构层为砼路面,在施工路床时全部破除(需采用机械破碎),破碎的材料可回填到低洼处用振动压路机碾压平整密实(代替填隙碎石底基层)。施工时根据建设单位提供的原管线探明其位置并做好保护措施。 三、主要工程数量 本段(K1+040-K4+000段)主要工程数量如下: 硬路肩C20:532.8m3 四、施工总体部署 1、施工目标 ⑴质量目标:达到国家现行合格标准。 ⑵安全、文明目标 做到“三无、一杜绝、一确保”,即:无工程事故和重大设备事故、无人身伤害事故、无火灾事故;杜绝因工死亡事故,年重伤率、年负伤率控制在规定范围以内,确保安全生产指标达国家标准。 ⑶工期目标 计划开工日期:2013年08月01日; 计划竣工日期:2013年08月15日; 总工期:15日历天。 ⑷环保目标 严格遵守成都市对环保的有关规定,在当地环保部门的指导下,按照有关要求,重点防止扬尘、噪音、震动及废水废物的排放。在施工过程中和竣工后全面达到环保标准。 2、施工指导思想 以安全、质量为主导,做到万无一失,稳中求快。积极开发应用新技术、新工艺、新设备、新材料,施工过程中以工程安全、质量为第一,坚持文明施工;以安全、质量、文明树誉新津。 3、施工组织机构及人员配备

级配碎石底基层施工工艺及流程

级配碎石底基层施工工艺及流程 一、下承层的准备 积极做好下承层的验收、修整工作,为底基层施工提供良好的现场空间,同时注意以下几点: 1、验收的下承层必须符合规定要求,其纵、横坡度、平整度、压实度、弯沉值、纵断高程等满足评定要求,否则底基层施工前必须对下承层重新处理。根据本工程的特点,路基顶面标高=路面顶面标高—结构层厚度,在底基层施工前复测,是否满足设计要求,不符合要求的,要进行处理后才能施工。 2、级配碎石混合料上路前,对下承层做最后一次检查,将现场工作面存在的浮土、杂物清除干净,并保持平整。 3、对出现有坑洞的下承层,先用相同的材料仔细填补和压实,搓板和辙槽要刮除,松散处应耙松并补添相同材料拌和、整形洒水并重新压实,使之达到压实度要求。 在底基层摊铺前,根据现场情况可对下承层表面适当洒水,使其表面润湿。 在路面施工时,高填方路段路基可能发生沉降,必须对下承层做好沉降观测工作。 二、现场的施工放样 1、在验收合格的下承层上,根据设计要求进行放样。每隔10m(曲线段每隔5m)设一桩,进行水准测量。 2、在铺筑边线外50cm左右打入稳固的导向控制线支架(其位置对应中线桩号),支架间距为10m,根据下承层顶面标高、设计厚度、试验段得出的松铺系数1.25及预留的固定值(10cm),调整导向控制线支架横杆高度,设定为铺筑时导向控制线标高。导向控制线的钢丝每段长度约为200m左右,钢丝要拉紧,确保钢丝拉力不小于800N。导向控制线标高=以路面顶面的控制标高推算的下承层顶面高程+1.25×底基层厚度+固定值(10cm)。

三、施工工艺 1、拌和 级配碎石底基层混合料的拌和采用集中厂拌法,拌和机为两套WCB-500型稳定土拌和机,平均每小时出料分别为400t。拌和前应对设备进行充分调试,拌和设备的调试分两步:第一步是对集料级配的调试,即不加入水,确定各种碎石的配合比例;第二步是混合料的调和,即在碎石中加入水,调整含水量,达到设计配合比的要求。 拌和前试验人员测定集料的级配和集料含水量,若在雨季施工,要增加含水量的测定频率,计算施工配合比和拌和时实际的加水量,考虑到拌和、运输、摊铺、整形、碾压等过程含水量会损失,故在拌和时,可根据天气、运距及施工进度适当提高拌和用水量,使拌和后混合料含水量略大于最佳含水量0.5~1%(具体由试验确定)。早上气温较低、无风、运距近的情况下,混合料含水量接近最佳含水量。中午气温高、有风、运距远的情况下,混合料的含水量要高于最佳含水量。实施拌和时要做到,后场各项准备工作和前场的各项准备工作就绪后,才可以开始拌和生产。级配碎石底基层混合料在拌和时,严格按照监理工程师批准的配合比设计要求进行上料,由料仓经皮带输送机送入搅拌仓内,同时按照配合比要求,添加水,经搅拌后由皮带输送机送入储料仓等待装料。拌和质量由试验室值班员和机械操作手共同控制,各控制负责人严格按照试验室提供的配合比通知单选用各料仓集料规格和数量,拌和时各种集料、用水量要准确,以保证混合料的级配符合设计要求,保证出场的料均匀一致,无粗细料分离现象。级配碎石底基层混合料装车时,为减轻离析现象,装车时分前、后、中三次装料,并安排有专人负责指挥。每天出料检测:(1)含水量;(2)集料级配;(3)混合料离析现象。 拌和注意事项: 1、配料准确; 2、含水量略大于最佳含水量; 3、拌和均匀;

级配碎石基层施工方案

级配碎石基层施工 1、级配碎石基层施工工艺流程图 2、级配碎石垫层施工要点 (1)施工准备 ①、机具:翻斗车、装载机、铁锹、自卸运输车;(按计划直接将料卸入土基,人工摊铺) 压路机:(光轮压路机、振动压路机)

其他夯实机具:(适宜小范围处理土基翻浆或边角压实等) ②、材料:碎石采用质地坚韧、耐磨、轧碎彩砖或石灰石,碎石应呈多棱角块体,清洁无尘,软硬不同的石料不能混用。碎石技术指标及规格见下表:碎石技术指标及规格表 ③、作业条件: 基层已全部完成,经验收合格,路肩已培土压实。 保证现场运输、机械调转作业方便,各种测桩齐备、牢固,不影响其他工序或段落施工。 (2)施工程序 ①、测量放线: 摊铺前对土基纵、横断面高程和宽度进行复核测量,放桩(摆砖块),表面清洁无杂物; ②、材料输送:自卸车送料 ③、摊铺: 摊铺前对基层设计高程及中线、边线进行复核测量并符合规定差偏,表面无杂物。 机拌人铺按:设计厚度×压实系数的松铺厚度; 反复检测虚铺厚度以及横断面使之符合设计要求,边线要齐整,按施工流程分块分片进行摊铺; 压实系数:机械1.2~1.25

④、稳压 稳压宜用6~8T或8~12T两轮压路机、轮胎压路机或振动压路机自两侧向路中慢速稳压两遍,使碎石各就其位,穿插紧密,初步形成平面。稳压两遍后即洒水,用水量约1kg/m2,保持石料湿润,减少摩阻力。 ⑤、碾压: 用12~15T三轮压路机碾压,后二轮每次重叠轮宽的1/2,且后轮宽一半应压路肩。 由两侧向路中碾压,先压路边二三遍后逐渐移向中心。弯道超高和纵坡较大的段落,应由低外向高处碾压,随即检测横断、纵断高程。 从稳压道碾压全过程都应随压随洒水花效果较好,总水量约12~14kg/m2。 碾压过程从稳压至碾压成活要完全中断交通。严禁机动车等在上面掉头、转弯、刹车以防表面松动。 碾压至表面平静整,无明显轮迹,压实密度不小于设计要求。 碾压中局部有“弹软”现象,应立即停止碾压,待翻松晾干或处理后再压,若出现推移应适量洒水,整平压实。如发现碎石呈圆形和形成石屑过多,即表面“过碾”,应将过碾部分碎石挖出,筛除细小石料,添加带有棱角的新料,再行碾压。 分段进行施工衔接处事先留一段不压,供下一段施工回转机械之用。 碎石压好后应先洒水,再撒布1.5~2.5cm的小碎石0.5m3/120m,扫铺均匀,每压2~3遍即须洒水一次,每次不大于1kg/m2。 ⑥、养护: 碎石层成活后,须在湿润状态下养生,表面过于干燥时可洒水0.5kg/m2。禁止各种车辆通行,特别是履带车辆。

级配碎石底基层施工工艺及流程

级配碎石底基层施工工艺及流程

级配碎石底基层施工工艺及流程 一、下承层的准备 积极做好下承层的验收、修整工作,为底基层施工提供良好的现场空间,同时注意以下几点: 1、验收的下承层必须符合规定要求,其纵、横坡度、平整度、压实度、弯沉值、纵断高程等满足评定要求,否则底基层施工前必须对下承层重新处理。根据本工程的特点,路基顶面标高=路面顶面标高—结构层厚度,在底基层施工前复测,是否满足设计要求,不符合要求的,要进行处理后才能施工。 2、级配碎石混合料上路前,对下承层做最后一次检查,将现场工作面存在的浮土、杂物清除干净,并保持平整。 3、对出现有坑洞的下承层,先用相同的材料仔细填补和压实,搓板和辙槽要刮除,松散处应耙松并补添相同材料拌和、整形洒水并重新压实,使之达到压实度要求。 在底基层摊铺前,根据现场情况可对下承层表面适当洒水,使其表面润湿。 在路面施工时,高填方路段路基可能发生沉降,必须对下承层做好沉降观测工作。

二、现场的施工放样 1、在验收合格的下承层上,根据设计要求进行放样。每隔10m (曲线段每隔5m)设一桩,进行水准测量。 2、在铺筑边线外50cm左右打入稳固的导向控制线支架(其位置对应中线桩号),支架间距为10m,根据下承层顶面标高、设计厚度、试验段得出的松铺系数1.25及预留的固定值(10cm),调整导向控制线支架横杆高度,设定为铺筑时导向控制线标高。导向控制线的钢丝每段长度约为200m左右,钢丝要拉紧,确保钢丝拉力不小于800N。导向控制线标高=以路面顶面的控制标高推算的下承层顶面高程+1.25×底基层厚度+固定值(10cm)。 三、施工工艺 1、拌和 级配碎石底基层混合料的拌和采用集中厂拌法,拌和机为两套WCB-500型稳定土拌和机,平均每小时出料分别为400t。拌和前应对设备进行充分调试,拌和设备的调试分两步:第一步是对集料级配的调试,即不加入水,确定各种碎石的配合比例;第二步是混合料的调和,即在碎石中加入水,调整含水量,达到设计配合比的要求。 拌和前试验人员测定集料的级配和集料含水量,若在雨季施工,要增加含水量的测定频率,计算施工配合比和拌和时实际的加水

级配碎石底基层施工方法与技术措施

级配碎石底基层施工方法与技术措施 提前对合格的级配料进行闷料,保证含水量,采用中心站集中厂拌法施工,压实按先轻后重的原则进行碾压,并保证压实度达到规范要求。 1、施工放样 (1)恢复中心线,每10m设标桩,桩上划出垫层设计厚度和垫层松铺厚度。 松铺厚度=压实厚度×松铺系数 (2)中心线两侧宜按路面设计图设置标桩,在桩上划出设计厚度和松铺高度,这样做是为了使底基层的厚度和平整度达到质量标准。 2、配合比设计及计算材料用量 依据设计要求,进行级配碎石的配合比设计,配合比由试验室根据现场所用材料进行试验确定。根据底基层的厚度、宽度(按设计图纸)及预定的干密度,计算各段的干集料数量。 3、拌和及运输 (1)拌和采用集中厂拌,严格控制混合料的含水量(宜比最佳含水量大1%左右,以防运输时水份损失),拌和力求均匀,没有粗细颗粒离析现象。 (2)可用自卸汽车运输集料。装车时车辆应前后移动,分三次装料,避免混合料离析。 (3)卸料距离应严格控制,通常由专人指挥卸料,避免铺料过多或不够。 (4)卸料和摊铺通常由远而近全断面摊铺,尽量不留纠缝。 4、摊铺整型 (1)应事先通过试验段确定集料的松铺系数,机械摊铺混合料。 (2)检验松铺材料层的厚度,视其是否符合预计要求,必要时,应进行减料或补料工作。 (3)用人工对机械摊铺好的混合料进行整平、整型。 5、碾压 (1)整型后,当混合料含水量等于或略大于最佳含水量时,应立即采用振动压路机进行碾压混合料从加水拌合至碾压结束的时间不宜超过2小时,每层压实厚度不应小于设计值,压实应遵循静-振-静原则,直线段有两则路肩向路中心碾压,平曲线由内侧

向外侧进行碾压,碾压直至密实度满足规范要求。碾压过程中,如有“弹簧、松散、起皮”等现象时应及时翻开重新拌合,使其达到质量要求。在碾压结束后,再整平一次使其路拱符合要求,终平要仔细进行,必须将局部高处刮出路外。 (2)严禁压路机在已完成的或正在碾压的基层上“调头”或急刹车。 6、接缝的处理 两作业段的横缝衔接处,应搭接拌和。第一段拌和后,留5m~8m不进行碾压;第二段施工时,前段留下的未压部分与第二段一起拌和整平后进行碾压。应尽量避免纵缝,在必须分两幅铺筑时,纵缝应搭接拌和。前一幅全宽碾压密实,在后一幅拌和时,应将相邻的前幅边部约30cm搭接拌和,整平后一起碾压密实。 7、注意事项 对原有路基的局部松散、坑槽应先适度洒水,再用砾石土进行调形,并经碾压,达到路槽控制弯沉值后,方可进行级配碎石底基层的铺筑。 级配碎石底基层施工工艺框图 说明:1、在进行级配碎石铺筑前,需对路基进行检测转序; 2、集料采用集中拌和,铺筑前提前24小时焖料;控制好最佳含水量;

弹石路面工程施工方案

路面工程施工 本合同段路面工程包括30cm石渣垫层、5cm级配砂整平层、15cm弹石面层。本合同段的路面施工工艺都相对简单,在此就只做简单的施工顺序阐述。 一、30cm石渣垫层施工 1、填隙碎石的工艺流程 2、施工准备 (1)向驻施工现场监理单位报送“底基层开工报告单”,经同意后方可进行底基层施工。 (2)土基及其中埋设的各种沟、管等隐蔽构筑物,必须经过自检合格,报请驻地监理单位检验,签字认可后,方可铺筑其上面的底基层。 3、施工放样 (1)恢复中线,每10m 设标桩,桩上划出基层设计高和基层松铺的厚度。 松铺厚度=压实厚度×松铺系数 (2)中心线两侧按路面设计图设计标桩,推算出基层设计标高后,

在标桩上划出基层设计高和松铺高度。这样做是为了使基层的高度,厚度和平整度达到质量标准。 4、备料 (1)根据底基层的宽度、厚度及松铺系数(~),碎石最大粒径与压实厚度之比为左右时,系数取,比值较大时,系数接近。计算各段需要的粗碎石数量,并按施工平面图堆放。 (2)填隙料的用量约为粗碎石重量的30%~40%。 5、铺筑试验段 填隙碎石底基层正式施工前应铺筑试验段。 6、运输和摊铺粗石渣 (1)在摊铺段两侧先培土,以控制底基层的宽度和厚度,再每隔一定距离铺筑盲沟,考虑雨后排出底基层积水。 (2)石渣装车时,应控制每车料的数量基本相等。 (3)卸料时,通常有专人指挥,严格控制卸料距离,避免铺料过多或不够。 (4)用平地机或其它合适的机具,将粗碎石均匀地摊铺在预定的宽度上,可辅以人工配合。表面应力求平整,并有规定的横坡。 (5)检验松铺材料层的厚度是否符合预计要求,必要时应进行减料或补料工作。 7、撒铺填隙料和碾压(干法施工) a、初压。用18t压路机碾压3~4遍,使粗石渣稳定就位,碾压时,由边向中、由低向高进行。在第一遍碾压后,应再次找平。初压结束,表
