缆索吊拆除施工方案
缆索吊拆除施工方案.docx

缆索吊拆除施工方案一. 工程概况1、缆索吊的结构简介本主跨为 900m的悬索桥,主梁为钢桁架梁,桁架梁吊装采用缆索吊。
结合两岸地形,考虑猫道影响及塔顶宽度限制,东西岸锚碇设置在锚洞口附近,在主塔塔顶位置设置缆索吊机塔架。
缆索吊机主跨 900m,宜昌边跨 120m,恩施边跨 232.3m。
宜昌岸锚碇采用预应力岩锚 +混凝土锚墙,恩施岸锚碇利用锚体C30砼进行设置。
塔架采用钢管拼装。
缆索吊机各项技术指标如下:图 1 缆索吊总体布置图2、缆索吊的主要材料①. 缆索吊承重索采用极限强度 1770MPa(6×37S+IWR)的高强度钢丝绳,钢丝绳直径为φ 56;② . 缆索吊的起吊绳采用 1670MPa(6×37S+SF)的高强度钢丝绳,钢丝绳直径为φ32;③ . 缆索吊的牵引绳采用采用 1770MPa( 6× 37S+SF)的高强度钢丝绳,钢丝绳直径为φ36;④ . 塔顶处塔架立柱钢管采用φ460×14 无缝钢管,平联采用φ200×12 无缝钢管,斜撑为φ160×12 无缝钢管,材质均为 Q345钢;⑤ . 缆索吊预应力岩锚采用φ 15.24-6 高强低松弛钢绞线。
3.缆索吊系统主要设备缆索吊系统设备表 1序号名称规格数量安装部位1承重索8×Φ 56mm 1 组×2上下游外侧2起吊索Φ 32mm 2800m×2上下游3牵引索Φ 36mm 2500m×4上下游4起吊卷扬机20t1台× 2恩施岸5牵引卷扬机18t2台× 2两岸6跑马轮径 45cm32 个×2承重索上7上挂架1套× 28下挂架1个× 29索引装置1台× 4跑马前10索鞍1个× 4塔架顶11平衡轮9个× 2地锚前面12临时吊架1个× 2下挂架下方13M56绳卡520 个平衡轮前面14M36绳卡56 个地锚处15M32绳卡28 个宜昌岸地锚处16压轮 6 个卷扬机前方4、气候环境桥址气候属亚热带大陆性夏热潮湿气候区,光照充足,降水充沛,严寒期短,雾多湿重,最大相对湿度超过 85%,区域降雨量大,多年平均降水 1084.1mm,多集中于四至八月份。
缆索吊装施工方案

施工组织审批单工程名称:沐川洋溪河大桥工程缆索吊装施工方案目录1工程概况 (2)2编制依据 (2)3缆索吊装施工方法及施工顺序 (2)4吊装准备 (5)5吊装观测 (9)6拱箱吊装工艺 (10)7吊装质量保证措施 (12)8吊装安全保证措施 (13)9缆索吊装计算参数 (19)10主地锚计算 (22)1 工程概况1.1 沐川洋溪河大桥位于舟坝镇马边河西侧支流洋溪河谷两岸,为深切割中低山貌,桥位区地势总体西高东低,谷坡上缓下陡,桥位处谷坡坡顶标高约476米,河床底标高约380米,相对高差约96米。
本施工组织设计为桥梁缆索吊装施工工程。
2 编制依据2.1 四川省交通厅公路规划勘察设计研究院设计的沐川县洋溪大桥施工设计图。
2.2 现场勘察调查。
3 缆索吊装施工方法及施工顺序3.1总体方案吊装系统设计采用一套吊装设备单基肋合拢成拱。
吊装时先中肋开始合拢吊装,再分别上游拱肋、下游拱肋吊装。
主索扣索共用塔架,塔架的高度根据最不利的沐川端扣索角度来确定塔架的高度。
控制吊重按最重的边肋边段来设计,最大吊重P=56t,考虑配重及冲击载荷设计吊重为64.06t。
根据地形条件主缆索净跨取215m,两岸塔架等高40m,采用万能杆件拼设而成。
主地锚采用重力加桩锚结构。
3.2吊装施工工艺流程框图(见附后表)3.2.1主索系统及主跑车主索设置为一组,每组主索由7根φ47.5钢丝绳组成,并通过移动塔顶主索鞍实现逐肋对中吊装。
主索两端设置80t转向滑车将主索并成7排,保证主索的收紧及均匀受力,并用收紧滑车组调节主索的垂度、张力,使其符合设计要求。
主索最大张力H=194.67t,跨中最大吊重时最大垂度为18米,空载垂度(含跑车及配重)为14.92米,主索安全系数为K=4.2。
拱肋采用正吊正就位。
主索的安装采用小拖大的间接拖拉方法安装。
主跑车为七门60T级跑车,双跑车设计吊重为120吨。
施工时在拱座上预埋千斤扣,将两台跑车固定在上面,同时穿好跑车间的间距绳。
索塔拆除方案细则

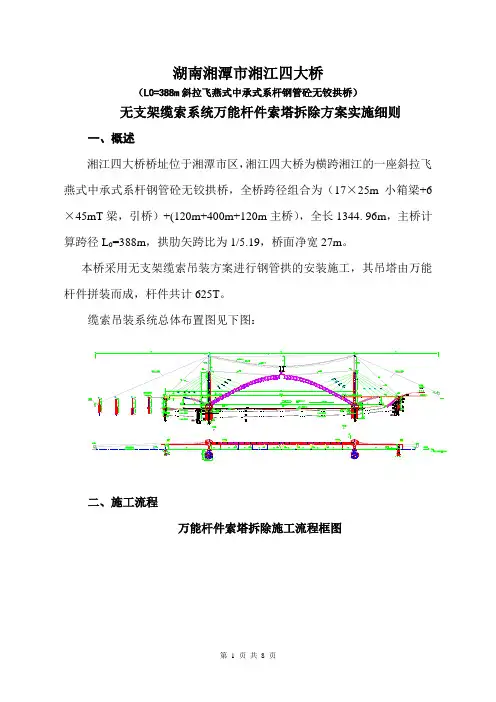

湖南湘潭市湘江四大桥(L0=388m斜拉飞燕式中承式系杆钢管砼无铰拱桥)无支架缆索系统万能杆件索塔拆除方案实施细则一、概述湘江四大桥桥址位于湘潭市区,湘江四大桥为横跨湘江的一座斜拉飞燕式中承式系杆钢管砼无铰拱桥,全桥跨径组合为(17×25m小箱梁+6×45mT梁,引桥)+(120m+400m+120m主桥),全长1344. 96m,主桥计算跨径L0=388m,拱肋矢跨比为1/5.19,桥面净宽27m。
本桥采用无支架缆索吊装方案进行钢管拱的安装施工,其吊塔由万能三、吊塔拆除施工吊塔由万能杆件组成。
索塔总体布置图如下:吊塔的拆除采用塔吊配合施工,共分为索塔临时抗风绳布设、塔顶拆除、、横联拆除、塔身拆除、塔铰拆除五部分,下面分别进行叙述。
1、塔铰拆除塔铰拆除施工采用塔吊配合起吊拆除,其塔铰分为两部分,铰座和铰身,先要除去铰身之间的水平联系,然后才能利用塔吊将其吊至桥面。
在拆除索塔施工中,由于塔铰是活动的,绕铰可旋转,故必须先对其进行临时支撑,采用组合槽钢将其固定,在其底部用钢楔垫紧,保证其在塔身拆除施工过程中不至转动。
塔铰临时固定施工注意事项:①塔铰的调平控制,采用水准仪进行高程复测(用临时支撑杆下面的钢对口楔进行调平);②临时支撑槽钢的焊接应待塔铰调平后进行;2、塔身拆除施工塔身拆除采用塔吊配合施工,塔吊规格为160t.m,本桥吊塔设计为万能杆件门式索塔,塔柱断面尺寸为428cm(顺桥)*200cm(顺河),塔柱单肢由4N1组成,在河心侧和岸侧塔柱的四个角点分别采用2N1进行加强处理,斜杆除在塔柱外侧采用4N3,其余位置均为2N3,为了使主索作用在索鞍上的力尽可能地均匀传至塔柱,塔帽设计高度为6M,设计塔高西岸39.865M,东岸38.665M,索塔上下游塔柱设计2道横撑。
注意事项:①索塔万能杆件的拆除顺序由专人(工程技术人员)控制;②螺栓采用气动扳手拧松,要注意防止螺栓坠落伤人;3、索塔横联拆除施工索塔横联拆除采用塔吊配合,横联在竖直面上的二个单片平面桁架采取先拆除桁架水平联结,再利用塔吊将其拆除,吊至桥面。
缆索吊安全专项施工方案

缆索吊施工过程中, 应遵守安全操作规 程,防止发生安全 事故。
01
建立安全监测系统,实时监测缆索吊的运行
状态
02
制定预警机制,及时发现并处理安全隐患
03
定期对缆索吊进行安全检查,确保设备安全
运行
04
加强安全培训,提高施工人员的安全意识和
技能水平
Part Five
02
确定施工方案,明确施 工步骤和注意事项
水上作业等施工环境
缆索吊施工范围包括但不限 于:各种类型的缆索吊设备,
如:塔式起重机、门式起重 机、桥式起重机等
缆索吊安装难 度大,需要精 确控制
施工过程中可 能出现的安全 隐患
施工过程中可 能出现的突发 情况
施工过程中的 环境保护问题
0
0
0
0
1
2
3
4
Part Three
01 安全性:选择安全可靠的设备,确保施工安全
险
添加标题
风险分析:对识 别出的风险进行 定性和定量分析,
确定风险等级
风险评估:综合 考虑风险发生的 可能性和影响程 度,评估风险等
级
添加标题
添加标题
风险应对措施: 根据风险评估结 果,制定相应的 应对措施,包括 预防措施、控制 措施和应急措施
等。
添加标题
风险识别:识别可能存在的风险因素,如天气、地形、设备等 风险分析:分析风险发生的可能性和影响程度,确定风险等级 风险评估:评估风险对施工的影响,制定相应的应对措施 风险应对:制定风险应对措施,如加强设备检查、提高人员技能等
应急物资:准备必要的应急 物资,如急救包、灭火器等。
事故类型:缆索吊施工过程 中可能出现的事故类型,如 设备故障、人员受伤等。
缆索吊机安拆方案

目录1 编制说明 (1)1.1 编制范围 (1)1.2 编制依据 (1)1.3 编制原则 (1)2 工程概况 (2)2.1 工程简介 (2)2.2 主缆与索夹参数概况 (2)2.3 钢桁加劲梁概况 (2)2.4 LZDJ550缆载吊机概述 (3)2.4.1 LZDJ550主要结构 (3)2.4.2 LZDJ550主要技术参数 (6)3 组织机构 (7)4 工器具要求 (8)4.1 起重设备要求 (8)4.2 其他工器具 (8)5 缆载吊机现场安装方案 (9)5.1 拼装总体思路 (9)5.2 总体拼装工艺流程 (9)5.3 缆载吊机拼装 (10)5.3.1吊装顺序 (10)5.3.2 吊装步骧 (11)6 缆载吊机现场试验方案 (16)6.1 试验总体目的 (16)6.2 试验内容 (17)6.3 试验荷载工况 (17)6.4 试吊前的准备工作 (17)6.5 试吊需要检查的项目和方法 (18)6.6 空载试验 (18)6.7 荷载试验 (19)7 缆载吊机现场现场拆除方案 (20)8 安全保证措施 (21)8.1 缆载吊机安拆保证措施 (21)8.1.1 缆载吊机安拆安全交底及培训 (21)8.1.2维载吊机安拆总体保证措施 (22)LZDJ550缆载吊机安拆施工方案1 编制说明1.1 编制范围本方案主要包含:LZDJ550缆载吊机安拆与现场试验等方面的内容。
1.2 编制依据《LZDJ550缆载吊机》相关图纸技术文件(OVM厂家提供)《起重设备安装工程施工及验收规范》(GB50278-2010)《钢结构工程施工质量验收规范》(GBSOSOS-2001)《起重机械安全监察规定》质检总局第92号令《起重机械安全规程》(GB 6067.1-2010)《建筑施工高处作业安全技术规范》(JGJB0-91)《建筑机械使用安全技术规程》(JGJ33- 2001)《建筑施工用电安全技术规范》(JGJ46-2005)《建设工程安全生产条例》(国务院第393号令)《起重机用钢丝绳检验和报废实用规范》(GB / T5972-2006)《起重设备常用数据手册》(人民交通出版社)《重型设备吊装手册》(冶金工业出版社)《起重机设计规范GB3811-2008《起重机试验规范和程序》GBS905-20111.3 编制原则1、贯彻合同要求及设计意图。
缆索吊施工方案

缆索吊动工规划之阳早格格创做一、工程表面为真施索讲桥动工,根据类似工程体味树坐本过江缆索吊,起重量2T,跨度150m.二、缆索吊机组成尔部缆索吊机为无塔架缆索吊机.无塔架缆索吊机组成:前提部分(主索天锚、索鞍前提)、缆索系统(主索、牵引索、缆风索、索鞍、跑车、吊面、卷扬机).缆索吊机组成部分所用型式:主索天锚:采与洞式天锚,主索捆于一齐3m³大小块石,埋深5m.索鞍前提:为浆砌块石夸大前提,尺寸200cm×150cm×300cm台座:现浇C20混凝土,尺寸200cm×50cm×70cm缆风索、主索、起重索、牵引索所用资料为钢丝绳,缆风索1×Φ12,牵引索1×Φ16,主索1×Φ25,索鞍、跑车:自止组拆;卷扬机:3T×1台,2T×1台.无塔架缆索吊机简曲安插如下所示:三、缆索吊机拼拆1、缆索系统拼拆步调前提动工、拆置卷扬机——>拆置索鞍——>拆置牵引索、缆风索、主索、跑车——>缆索吊机调试2、前提动工、拆置卷扬机前提动工:由于缆索吊前提位于桥台中间,不妨利用启掘出去的大块石动做主索天锚,块石尺寸出有小于3m³,量天脆硬,出有得为风化石.索鞍前提采与浆砌块石夸大前提.根据动工现场本量天形,选定索鞍前提、主天锚的位子.再根据前提选定的位子战形式举止搁样,而后启掘、埋置预埋件、砌筑浆砌块石.拆置卷扬机:根据动工现场本量天形,并思量视眼启阔、钢丝绳走背便当,选定卷扬机位子.根据选定的位子搁样,而后仄坦场合、启掘卷扬机天锚,末尾拆置卷扬机并安排便位.3、拆置索鞍索鞍采与Φ50本木协共现浇混凝土台座创造而成.先正在浆砌块石索鞍前提上现浇索C20混凝土台座,尺寸200cm×50cm×70cm,共时将Φ30本木出进混凝土里10cm,使其成为一个完全.4、拆置牵引索、缆风索、主索、跑车、吊面①拆置牵引索、缆风索、主索由于主索为大曲径钢丝绳,无法一次拆置便位,固先人为将Φ10僧龙绳从左岸主天锚经左岸索鞍、过江经左岸索鞍,末尾经左岸主天锚滑轮加进卷扬机;将Φ6钢丝绳捆于Φ10僧龙绳正在左岸主天锚的一头,启动左岸卷扬机戴动Φ10僧龙绳,将Φ6钢丝绳从左岸主天锚,经左岸索鞍、左岸索鞍、左岸主天锚滑轮,末尾加进卷扬机,再将Φ12钢丝绳捆于Φ6钢丝绳正在左岸主天锚的一头,启动左岸卷扬机戴动Φ6钢丝绳,将Φ12钢丝绳从左岸主天锚,经左岸索鞍、左岸索鞍、左岸主天锚滑轮,末尾加进卷扬机,再将Φ16钢丝绳捆于Φ12钢丝绳正在左岸主天锚的一头,启动左岸卷扬机戴动Φ12钢丝绳,将Φ16钢丝绳从左岸主天锚滑轮,经左岸索鞍、左岸索鞍、左岸主天锚滑轮,末尾加进卷扬机;再将主索钢丝绳(Φ25钢丝绳)捆于Φ16钢丝绳正在左岸主天锚的一头,启动左岸卷扬机戴动Φ16钢丝绳并紧左岸卷扬机(二岸卷扬机可去回牵引),将主索钢丝绳从左岸主天锚经左岸索鞍、左岸索鞍,曲至左岸主天锚.③拆置跑车(支紧主索)利用卷扬机戴滑车组支紧主索,主索被支紧,跑车被主索戴起降至空中.左岸索鞍拆置完成:拆置牵引索、主索:跑车示企图拆置跑车(支紧主索):5、缆索吊机调试缆索吊机拆置完成,举止调试:先正在出有吊重的情况下,启动牵引卷扬机,使跑车去回往去,并共时查看卷扬机是可运止仄常、所有滑轮内钢丝绳是可跳槽、索鞍前提重落是可切合央供等,如出现非常十分,坐时停止并举止查看改正:再举止逐级加载,启动卷扬机,使跑车去回往去,并共时查看卷扬机是可运止仄常、所有滑轮内钢丝绳是可跳槽、索鞍前提重落是可切合央供等,如出现非常十分,坐时停止并举止查看改正;末尾加载到安排荷载(普遍为吊重的1.2倍)启动卷扬机,使跑车去回往去,并共时查看卷扬机是可运止仄常、所有滑轮内钢丝绳是可跳槽、索鞍前提重落是可切合央供等,如出现非常十分,坐时停止并举止查看改正.至此拆置缆索吊机调试完成.四、使用资料设备浑单四、支配注意事项1、起重拆置做业前,应决定处事步调、动工要领及仄安步伐.2、起重机每班做业前应先做无背荷的降落、止走以及造动器、限位拆置的仄安本能考查,如设备有障碍,应排除后才搞正式做业.3、使用吊机起重拆置做业时,必须庄重真止该吊机的仄安使用确定.4、缆索吊机使用前,应按典型央供举止试吊.经试吊确认合格后,圆可加进使用.5、起重工必须认识动工要领、起重设备的本能、所起重物的特性战确切重量以及动工仄安的央供.6、吊机指引应由对于起重做业有体味的人员担当.指引人员的哨音、脚势战旗语应宏明、粗确、领会.如逢有妨碍司机视线处,应减少传播旗号人员或者采与其余灵验步伐.7、起重工处事时应集结粗力,粗确单干,遵循统一指引.8、起吊重物时,吊钩下圆出有得有人停顿或者止走.9、起吊重物时,最先应粗确其中心,决定应使用的吊具战捆扎的部位.二支面起吊时,二付吊具中间的夹角出有该大于60°.10、起吊重物时,吊具捆扎应坚韧,并启钩防滑脱.捆扎有棱角或者利心的物件时,吊具应垫以铁瓦、橡胶、麻袋等物.起吊物件时,应有预防物件晃动的步伐.11、起吊重物时,吊钩钢丝绳应脆持笔曲.宽禁用吊钩钢丝绳正在倾斜的目标干脆重物或者斜吊.12、起重机司机及起重处事人员正在处事时出有得擅离岗位,宽禁将重物起吊后离启.司机禁绝专断改变支配步调与要领.起重人员出有得碰摸电气启闭与百般统造设备.13、起重使用的钢丝绳应出有起油、无死直,正在所有一个断里内的断丝量出有得超出此断里总根数的5%.。
缆索吊专项施工方案

新建XX至XX段铁路站前标项目缆索吊专项施工方案XXX集团有限公司XXXX标项目经理部20XX年X月X日目录1、编制说明 (1)1.1编制依据 (1)1.2编制目的 (2)1.3编制范围 (3)1.4编制原则 (3)2、工程概况 (3)2.1工程简介 (3)2.2地形地貌 (8)2.3气象特征 (8)2.4工程地质 (8)2.5水文地质特征 (9)2.6不良地质及特殊地质评价 (10)2.7地震动参数 (10)2.8 施工要求 (10)2.9 技术保证条件 (11)2.10 施工难点及应对措施 (12)3、施工布置 (12)3.1施工总体部署 (12)3.2 缆索吊施工场地布置 (14)3.3 施工设施布置和施工用电布置 (16)3.4 资源配置情况 (17)3.5 施工流程 (20)4、施工计划 (22)4.1施工进度计划 (22)4.2工期保证措施 (23)5、施工工艺及施工方法 (24)5.1 缆索吊系统设计与施工 (24)5.2缆索吊安全监控 (50)5.3主拱劲性骨架安装 (53)5.4桥梁施工监控 (61)5.5 缆索吊系统拆除 (62)6、施工安全生产保障措施 (65)6.1安全目标 (65)6.2安全保证体系 (66)6.3安全管理组织机构 (67)6.4安全生产责任制 (70)6.5危险源辨识与评价 (72)6.6安全保证技术措施 (77)6.7特殊气候施工保障措施 (92)6.8应急救援处理措施 (98)6.9、疫情防控保证措施 (107)7、文明施工与职业健康保证措施 (110)7.1文明施工管理措施 (110)7.2职业健康保证措施 (112)7.3环保及文明施工措施 (115)8、检查与验收 (118)8.1验收标准 (118)8.2验收程序 (119)8.3 验收内容 (119)8.4 验收人员 (121)9、应急预案 (121)9.1 应急工作原则 (121)9.2 组织机构及职责 (122)9.3预警与信息报告 (126)9.4应急响应 (128)9.5信息公开 (131)9.6后期处置 (131)9.7应急保障措施 (132)9.8 应急预案管理 (133)9.9 应急救援路线 (135)9.10附件 (135)缆索吊专项施工方案1、编制依据1.1编制依据积极响应各项文件要求、以合同工期为依据进行施工总体安排、并配备足够的施工队伍和机械设备,确保施工工期,严格遵守设计文件和施工规范的要求。
某桥缆索吊、猫道拆除施工方案

某桥缆索吊、猫道拆除施工方案1.概述为了保证施工安全有效地进行施工,就要对缆索吊、猫道的拆除进行技术、生产等进行安排。
缆索吊的拆除包括:牵引系统、起重系统、跑马、缆索吊承重绳拆除等。
在主缆防护、检修道安装等工作完成后便进行猫道的拆除工作,猫道拆除包括:猫道改吊绳、侧网、扶手绳、猫道面网、横梁、猫道承重绳、锚固预埋件、猫道平台及预埋件拆除等。
拆除顺序为先中跨后两边跨。
此两项工作是目前上部结构施工中最关键的工序,也是最危险、最难的工作,施工中特别注意安全、协调施工。
2.缆索吊拆除实施方案2.1准备工作缆索吊吊起的猫道横通道首先行走到北塔,北岸牵引绳在塔顶处由双线改为单线,下放到驳船上并解除,同时也拆除吊梁三角架,完成后将缆索吊行走到南塔。
2.2牵引绳、起重绳的拆除用钢绳将跑马固定在塔顶门架上。
在拆除牵引绳、起重绳之前在塔顶门架上两个主桁架片上安装滚轮,猫道靠外侧每18米安装一个滚轮。
南塔顶分别用2台5T卷扬机与跑马两端牵引绳连接作为反牵,在牵引绳放松后,解除牵引绳与跑马的连接,并用塔吊将牵引绳提升放入滚轮上。
南岸牵引绳在塔顶卷扬机反牵协调下回收;北岸牵引绳在南塔卷扬机反拉作用下回收至中跨跨中时,再由北塔卷扬机作为反拉逐步回收。
起重绳由北塔回收至南岸,首先用北塔顶卷扬机反拉起重绳,起重绳放松后,解除起重绳与北塔顶的连接。
在反拉作用下回收至中跨跨中,再由南塔卷扬机作为反拉逐步回收到南岸卷扬机。
2.3跑马拆除在塔吊的配合下,逐步拆除跑马结构件,编号、整理、回收,注意不能丢掉小零件。
在存放场地内要进行维修保养、归整、拼装,检查验收通过后,方可完成任务。
其它专用设备、机具及专用材料等均按要求以此程序进行。
2.4缆索吊承重绳的拆除由于6根承重绳是连接在一起的,在拆除每根绳时,南北岸支墩门架上5T卷扬机用四门滑车牵拉该绳,并将下一根绳头锚固。
同时南北塔顶也用5T卷扬机倒四线在中跨部位牵拉承重绳,为了使承重绳荡移到猫道面层上的滚轮上,两塔两锚卷扬机牵拉方向与滚轮方向一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
缆索吊拆除施工方案一.工程概况1、缆索吊的结构简介本主跨为900m的悬索桥,主梁为钢桁架梁,桁架梁吊装采用缆索吊。
结合两岸地形,考虑猫道影响及塔顶宽度限制,东西岸锚碇设置在锚洞口附近,在主塔塔顶位置设置缆索吊机塔架。
缆索吊机主跨900m,宜昌边跨120m,恩施边跨232.3m。
宜昌岸锚碇采用预应力岩锚+混凝土锚墙,恩施岸锚碇利用锚体C30砼进行设置。
塔架采用钢管拼装。
缆索吊机各项技术指标如下:图1 缆索吊总体布置图2、缆索吊的主要材料①.缆索吊承重索采用极限强度1770MPa(6×37S+IWR)的高强度钢丝绳,钢丝绳直径为φ56;②.缆索吊的起吊绳采用1670MPa(6×37S+SF)的高强度钢丝绳,钢丝绳直径为φ32;③.缆索吊的牵引绳采用采用1770MPa(6×37S+SF)的高强度钢丝绳,钢丝绳直径为φ36;④.塔顶处塔架立柱钢管采用φ460×14无缝钢管,平联采用φ200×12无缝钢管,斜撑为φ160×12无缝钢管,材质均为Q345钢;⑤.缆索吊预应力岩锚采用φ15.24-6高强低松弛钢绞线。
3.缆索吊系统主要设备缆索吊系统设备表14、气候环境桥址气候属亚热带大陆性夏热潮湿气候区,光照充足,降水充沛,严寒期短,雾多湿重,最大相对湿度超过85%,区域降雨量大,多年平均降水1084.1mm,多集中于四至八月份。
年平均气温17.4℃,极端最高气温41.6℃,极端最低气温-15.2℃。
二、缆索吊拆除施工方案1、准备工作在塔顶门架上外侧主桁架片上安装平辊,3米布置一个;在猫道外侧按18米一个布置平辊。
每个塔顶门架各布置2台6吨卷扬机,每台卷扬机上盘500m φ21.5钢丝绳。
每个散索鞍门架也各布置2台6吨卷扬机,上盘绳长满足锚固钢丝绳即可。
2、施工步骤⑴、起吊绳的拆除起重绳由宜昌岸回收至恩施岸。
具体顺序如下:①.首先将跑马系统行走到宜昌岸塔架前面。
②.利用宜昌岸散索鞍门架卷扬机将起吊绳回拉提空,解除起吊绳宜昌岸地锚附近的锚固连接。
③.通过宜昌岸散索鞍门架上的卷扬机反拉,恩施岸起吊卷扬机回收起吊绳至宜昌索塔塔顶中跨侧。
④.将起吊绳的绳头锚固跑马上,同时开动牵引卷扬机和起吊卷扬机往恩施岸收绳,牵引卷扬机速度为起吊卷扬机速度2倍,起吊绳随跑马回收至恩施岸索塔前面。
⑤.把跑马锚固于恩施岸塔架前面,利用岸恩施岸塔顶卷扬机反拉住,解除起吊绳和跑马的连接,把起吊绳逐步回收至起吊卷扬机上。
⑵、牵引绳的拆除①.在拆除牵引绳之前,在恩施岸索塔塔顶分别用2台6T卷扬机导4线与跑马两端牵引绳连接作为反拉。
②.两岸牵引卷扬机放松牵引绳,在牵引绳放松后,解除牵引绳与跑马的连接,用塔吊将牵引绳提升放入猫道滚轮上。
先放中跨侧,再放边跨侧。
③. 恩施岸牵引绳在塔顶卷扬机反牵协调下回收。
④.宜昌岸牵引绳在恩施岸塔顶卷扬机反拉作用下回收至中跨跨中时,再由宜昌岸塔顶卷扬机作为反拉逐步回收至宜昌岸索塔处,宜昌岸塔顶塔吊配合翻过索塔,回收至宜昌岸卷扬机处。
⑶、跑马拆除在塔吊的配合下,逐步拆除跑马结构件,编号、整理、回收,注意不能丢掉小零件。
在存放场地内要进行维修保养、归整、拼装,检查验收通过后,方可完成任务。
其它专用设备、机具及专用材料等均按要求以此程序进行。
⑷、缆索吊承重绳的拆除由于缆索吊承重绳位于猫道外侧,拆除承重绳时,必须把承重绳荡移到猫道面层上。
①.为了使承重绳荡移到猫道面层上的滚轮上,两塔两锚卷扬机牵拉方向与滚轮方向一致(即两塔两锚卷扬机和平滚在一条线上)。
②.由于8根承重绳是串连在一起的,在拆除每根承重绳时,两岸地锚上方6T卷扬机各用48吨6门滑车组φ21.5钢绳导12线牵拉住该绳,并将下一根绳头锚固。
③.放松地锚处6吨卷扬机,让中跨承重绳降低到猫道标高处,人工牵拉承重绳到中跨猫道上。
继续放松地锚上6吨卷扬机,让边跨承重绳降低到猫道标高处,人工牵拉承重绳到边跨猫道上。
④.两岸塔顶两侧用6T卷扬机用2门滑车φ21.5钢绳导4线,将中边跨两侧承重绳提高。
⑤.用塔吊将承重绳提出索鞍放入塔顶滚轮上,将塔顶卷扬机放松,中边跨承重绳逐渐放到猫道滚轮上。
⑥.解除本根承重绳和下一根承重绳的串联绳卡,将两根缆索吊承重绳分离,接着是承重绳的回牵回收。
⑦.把放索机构放在上恩施岸地锚后方,先采用地锚上6吨卷扬机把承重绳牵拉到放索机构上,用力矩电机协助上盘。
宜昌岸地锚卷扬机反牵,当承重绳头到宜昌塔顶时改为由宜昌岸塔顶卷扬机反牵,承重绳头至中跨跨中时,由恩施岸塔塔顶卷扬机反牵。
承重绳在回收过程中,在猫道上始终要用卷扬机反牵,以防承重绳滑出猫道下落。
⑧.按上述方法逐根回收承重绳直至完成。
⑸、其他拆除工作用塔吊协助拆除塔顶支架、索鞍,整理回收,利用吊车协助拆除地锚转向轮。
三、施工计划根据目前的实际进度情况,结合总体方案工期计划进行,考虑主缆涂装受冬季天气影响较大,施工效率低下,并且明年剩余工程任务繁重,为了明年施工任务得到充分的保证,我部决定现拆除缆索吊。
缆索吊拆除的具体安排如下:1、拆除起吊绳: 2008年12月21日~2008年12月22日;2、拆除牵引绳:2008年12月23日~2008年12月24日;3、拆除承重绳: 2008年12月25日~2009年01月10日;4、拆除地锚转向轮: 2009年01月11日~2009年01月15日;5、拆除索鞍、塔架: 2009年01月16日~2009年01月20日。
四、投入的人员设备及材料计划为了保证缆索吊拆除施工的工程进度,必须做好人员及设备进场的计划,并落实本项目部管理人员的分工。
1、项目经理部人员分工项目部人员分工的确定主要的目的是为了明确管理责任,方便各方面事情的协调和落实,明确分工责任,确定各个岗位协调,推进工作的进展。
⑴、生产安全指挥小组:组长:副组长:成员:职责:负责各种施工人员、施工机械的调配,组织安排、协调好各个作业队的工作;对各个作业队的施工进度、安全等进行管理;对各个作业队存在的安全隐患要提出整改措施,并落实到位,同时也制定相对应的安全施工政策。
⑵、现场技术质量控制小组:组长:成员:职责:解决现场施工存在的技术、质量问题,对现场作业人员提出的技术、质量问题要及时解决。
2、现场施工劳动力组织(仅对一套)⑴、索股牵引人员组织施工人员布置安排表6-12、设备进场主缆架设需要大量的施工设备,为了确保施工的顺利进行,必须提前做好各种设备的进场。
进场设备计划表表6-2五、质量保证措施为确保四渡河特本大桥工程的创优,完成项目经理部的预期目标,结合项目的实际情况,特制订如下质量保证措施:1、严格执行路桥规范的有关规定、设计要求以及监理、业主方对缆索吊拆除的要求,按照项目部的贯标体系运作管理施工。
参与项目施工的全体员工,必须坚持质量方针,严把各工序质量关。
2、建立缆索吊拆除施工的质量管理体系、质量保证体系和安全保证体系,严格施工中的质量控制、安全保障,从安全上、技术上保证缆索吊拆除施工安全高效高质量地完成。
3、加强职工技术培训和考核工作,做到关键和特种工种持证上岗。
4、实行层层技术交底制度。
交底的内容包括施工方法、施工程序、质量目标、施工期限及安全措施等,并作好记录,使参与施工的各级人员都明确自己的职责。
5、施工过程中,在严格控制各工序质量的同时,要做好拆除后材料堆放和相关材料的标示标记。
六、安全保证措施建立由作业队长任组长,工班长任副组长,专职安全员组成的安全保障体系。
⑴、每道工序开工前对作业人员进行安全技术交底,对新上岗的工人进行岗前教育,提高员工的安全意识,杜绝违章指挥、违章作业和违反劳动纪律的行为。
⑵、实行安全责任制,制定安全管理的各项规章制度,建立健全各项安全生产的规章和管理制度,体现“全员管理,安全第一”的基本思路,做到奖罚分明,责任到人。
⑶、施工操作人员进入现场时必须佩带好安全帽和安全防护用品,各种施工机具定期进行检查和维修保养,以保证使用的安全。
⑷、严格按照施工现场用电规程规范接线用电,设置配电装置,切实做到一机一闸一保护。
电工必须持证上岗,严禁其他人员乱接用电。
⑸、缆索吊拆除属超高空作业,尽管有猫道和支架作为施工平台,但仍然需按安全技术规程要求进行操作,杜绝事故发生。
⑹、高度重视天气变化情况,及时与气象部门取得联系,遇有五级以上大风或者雷电出现时,停止一切操作。
⑺.搞好季节性安全防范工作制定,夏季抓好防台防汛、防暑降温、防触电、防雷暴、防火防爆等工作,冬季抓好防冻防滑、防风防雾、防火防爆等管理制度。
特种设备安全管理在具体施工过程中的操作要求⑴、操作人员在工作中不得擅离岗位,不得操作与本人所获得的操作证不相符的机械;不得将机械设备交给无本机种操纵证的人员,以确保人的安全和机械的完好。
⑵、操作人员必须按照本机说明规定,严格执行工作前的检查制度和工作中注意观察及工作后的维护保养制度。
拆除前应检查:①工作场地周围有无妨碍工作的障碍物。
如有,应在开工前进行妥善处理。
②油、水、电及其他保证机械设备正常运转的条件是否完善。
③安全、操作机构是否灵活可靠。
④指示仪表、指示灯显示是否正常可靠。
⑤油温,水温是否达到正常使用温度。
工作中应观察;①指示灯和仪表、工作和操作结构有无异常。
②工作场地有无异常变化。
工作后应进行检查保养;①工作机构有无过热,松动或其它故障。
②参照例行保养规定进行例保作业。
③做好下一班的准备工作。
④填写好机械操作履历表。
⑶、驾驶室操作室内应保持整洁,严禁存放易燃,易爆物品。
⑷、严禁酒后操作机械,严禁机械带故障运转或超负荷运转。
⑸、机械设备在现场停放时,应选择安全的停放地点,关闭好驾驶室(操作室),要拉上驻车制动闸,夜间应有专人看管。
⑹、用手柄起动的机械就注意防止手柄倒转伤人,向机械内加油时,附近应严禁烟火。
⑺、放置电动机的地点必须保持干燥,周围不得堆放杂物和易燃品。
启动高压电开关及高压电机时,应戴绝缘手套,穿绝缘胶鞋。
⑻、在缆索吊拆除完成后,应对特种设备堆放整齐、做到下垫上盖和妥善保管。
七、文明施工措施我们将严格按照招标文件有关章节具体要求和我单位有关文明施工的具体规定,制定严格的项目经理部文明施工管理条例和计划,全体进场员工必须认真遵守、严格执行,坚决做到文明施工,充分体现出我单位现代化施工企业的精神风貌。
⑴、制定严格的文明施工管理制度、条例、办法等,主要条款书写在标牌上挂在工区内醒目位置,时刻提醒职工认真遵守。
⑵、施工现场拆除后,材料堆放整齐、下垫上盖,并对各材料设标示标记,设立告示牌,严禁烟火。
⑶、做好各种施工材料、构件放置工作,在两塔、地锚和中跨跨中位置各设置一个篓子,用来存放工具、手拉葫芦、滑车和绳卡。
⑷、两岸边跨猫道口设立施工告示牌,详细列出该项工程负责人员、工期情况,给予施工和检查都带来方便。
