同时也是安徽省公路主骨架规划中“西纵”(即亳州—阜阳—A—安庆—东至公路)的重要组成路段。

起点接阜阳至A高速,终点接B(黄尾)至潜山高速公路,全长72.287 公里。

A至B(黄尾)高速公路采用山岭重丘区高速公路,起点K0+000 至K36+820采用100 公里/小时,路基宽26 米;K36+820 至终点K72+200 段采用80 公里/小时,路基宽24.5 米。

全线共划分为10 个合同段。

本合同段为第8 合同段,起止桩号为YK59+340(ZK59+300)~YK63+830(ZK63+810),合同段全长4.49 公里。

(二)、当地自然条件1、地形、地貌与地质条件本合同段沿线属大别山区,地形陡峻,起伏剧烈,本段路线所经地区地形地貌复杂多样,大致可分为江淮丘陵岗地区和山岭重丘区。

本标段按形态成因属褶断侵蚀型中山,由上太古界至元太古界中、深变质岩组成,受构造控制明显,褶皱和断裂发育,山丘缝峦叠嶂,沟壑纵横,山顶多呈尖或尖园状,山脊狭窄,常见峡谷,谷底基岩裸露。

沿线植被主要为水稻,大部区域为林地。

2、气象、水文条件项目区域位于北亚热带湿润季风气候区,具有季风显著、四季分明、气候温和、雨量充沛、光照充足、无霜期长等气候特点,但由于冷暖气团活动和交锋频繁以及地形复杂多样等因素,常有旱、涝、风、雹等自然灾害发生。

某公路工程施工组织设计(DOC 107页)

某公路工程施工组织设计(DOC 107页)

某公路工程施工组织设计(DOC 107页)目录第一篇工程概况 (1)第二篇编制说明 (7)第三篇总体思想和目标 (9)第四篇施工组织 (11)第五篇施工组织计划 (25)第六篇标准化施工措施 (30)第七篇质量控制标准 (49)第八篇质量进度管理措施 (54)第九篇施工方法及施工工艺 (59)第十篇重点部位和质量通病控制措施 (67)第十一篇安全生产和文明施工 (69)第十二篇雨季、冬季施工措施 (91)第十三篇夜间施工措施 (93)第十四篇环境保护措施 (94)第十五篇其它事项 (98)第一篇工程概况1.1 项目概况国道黑河至大连公路宝泉至克东拜泉界(滕家围子)段起于克东县宝泉镇东侧,原国道黑河至大连公路K273+000处,止于克东县乾丰镇南侧5公里滕家围子村,原国道黑河至大连公路K326+200处,与国道黑河至大连公路克东拜泉界(滕家围子)至拜泉明水界段起点顺接,全长52.535公里,其中:利用旧路改扩建41.985公里,新建10.55公里。

主要工程量:路基挖方154万m3,路基填方234万m3,换填砂砾79万m3,基层108.6万m2,沥青混凝土路面108.8万m2,全段共设大桥734.42米/3座,中桥100.08米/2座,小桥243.92米/8座,涵洞778.14m/24道。

设互通式立体交叉1座,平面交叉86处;设主线收费站、服务区、养护工区各1处(服务区与养护工区合建),汽车停靠站8处。

国道黑河至大连公路宝泉至克东拜泉界段A19标段位于克东县与拜泉县交界处,我单位施工起止桩号为K317+000—K325+618.625,全长8.619km。

本工程建设期限为2015年10月至2017年10月,建设单位为黑大公路宝泉至拜泉明水界段改扩建工程建设指挥部,监理单位总监办为黑龙江省公路工程监理咨询公司,驻地办为东北林业大学工程咨询设计研究院有限公司,设计单位为黑龙江省公路勘察设计院。

我单位主要工程量挖土方19.67万m³,借掺灰土32.15万m³,砂砾垫层13.7万m³,水泥稳定底基层19.94万㎡,水泥稳定基层38.95万㎡。

公路工程新建施工方案范本

公路工程新建施工方案范本

公路工程新建施工方案范本一、项目概况1.1 项目名称:XX公路新建工程1.2 项目地点:XX省XX市1.3 项目内容:本工程包括XX公里XX等级公路的新建工程,项目包括路基土石方、路面铺装、桥梁、涵洞等附属工程。

1.4 项目建设单位:XX省交通局1.5 项目承建单位:XX建筑工程有限公司二、工程概况2.1 工程总量:本工程长度约XX公里,总工程量约XX立方米。

2.2 工程性质:本工程为XX等级公路新建工程,路基宽度约XX米,设计速度为XX km/h。

2.3 工程施工期限:本工程施工期限为XX年。

2.4 工程施工费用:本工程施工费用预计为XX万元。

2.5 工程质量要求:本工程质量应符合《公路工程质量管理规定》中相关规定,严格按照设计图纸和技术要求进行施工,确保施工质量。

2.6 施工单位资质:承建单位应具有相应的公路工程施工资质,工程项目经理应具有相应的施工管理资质。

三、技术方案施工单位应根据设计图纸及相关技术要求,制定详细的施工方案,包括路基土石方的开挖、填方和压实,路面铺装和养护,桥梁和涵洞的建设等工程技术方案。

3.1 路基土石方施工方案路基土石方施工方案应包括路基地表土的清理和堆放,路基开挖及其处理,填方和压实等工作内容。

施工单位应合理安排施工工艺,确保路基土石方施工进度和质量。

3.2 路面铺装施工方案路面铺装施工方案应包括路面基层、面层材料的选取和施工方法,碾压和养护等工程技术要求。

施工单位应对路面铺装中的每一个工序进行详细规划和安排,确保路面质量。

3.3 桥梁和涵洞建设方案桥梁和涵洞建设方案应包括桥墩、桥梁梁段和涵洞的施工方法,材料选取和技术要求等内容。

施工单位应安排专业技术人员进行桥梁和涵洞的施工,确保工程的顺利进行。

四、施工组织设计4.1 施工单位组织结构施工单位应根据工程的具体情况,合理设计施工组织结构,明确施工管理人员和技术人员的职责和权限,确保施工工作的顺利进行。

4.2 施工组织计划施工单位应编制详细的施工组织计划,包括施工队伍、施工设备和物资的安排,施工工序和工期安排,确保施工进度和质量。

道路施工组织设计方案【范本模板】

道路施工组织设计方案【范本模板】

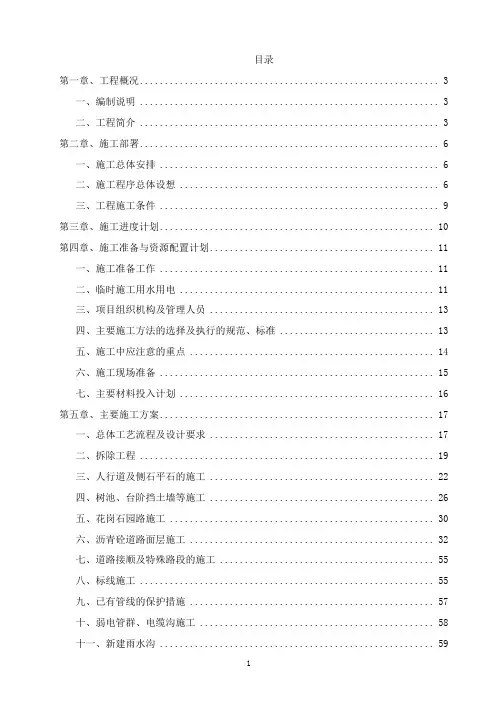

目录第一章、工程概况 (3)一、编制说明 (3)二、工程简介 (3)第二章、施工部署 (6)一、施工总体安排 (6)二、施工程序总体设想 (6)三、工程施工条件 (9)第三章、施工进度计划 (10)第四章、施工准备与资源配置计划 (11)一、施工准备工作 (11)二、临时施工用水用电 (11)三、项目组织机构及管理人员 (13)四、主要施工方法的选择及执行的规范、标准 (13)五、施工中应注意的重点 (14)六、施工现场准备 (15)七、主要材料投入计划 (16)第五章、主要施工方案 (17)一、总体工艺流程及设计要求 (17)二、拆除工程 (19)三、人行道及侧石平石的施工 (22)四、树池、台阶挡土墙等施工 (26)五、花岗石园路施工 (30)六、沥青砼道路面层施工 (32)七、道路接顺及特殊路段的施工 (55)八、标线施工 (55)九、已有管线的保护措施 (57)十、弱电管群、电缆沟施工 (58)十一、新建雨水沟 (59)十二、挂三维网喷播植草护坡 (60)十三、绿化栽植工程 (60)十四、交通协调 (63)第六章、施工现场平面布置 (65)一、临时设施说明 (65)二、施工总平面布置 (65)第七章、主要施工管理计划 (67)一、进度管理计划 (67)二、质量管理计划 (69)三、安全管理计划 (77)四、环境管理计划 (82)五、成本管理计划 (86)六、其他管理计划 (87)(一)治安管理计划 (87)(二)合同管理计划 (88)(三)组织调协管理计划 (89)(四)创优质工程管理计划 (89)(五)成品保护管理计划 (94)(六)质量保修管理计划 (94)(七)对现场人力资源、施工机具、材料设备等管理计划 (94)附表一:拟投入本工程的主要施设备表 (96)附表二:拟配备本工程的试验和检测仪器设表 (97)附表三:劳动力计划表 (98)附表四:计划开、竣工日期和施进度网络图 (99)附表五:施工总平面图 (100)附表六:临时用地表 (101)第一章、工程概况一、编制说明1、编制依据峰火创新谷园区道路综合改造工程招标文件及工程量清单。

太白山景观大道工程施工组织设计

太白山景观大道工程施工组织设计

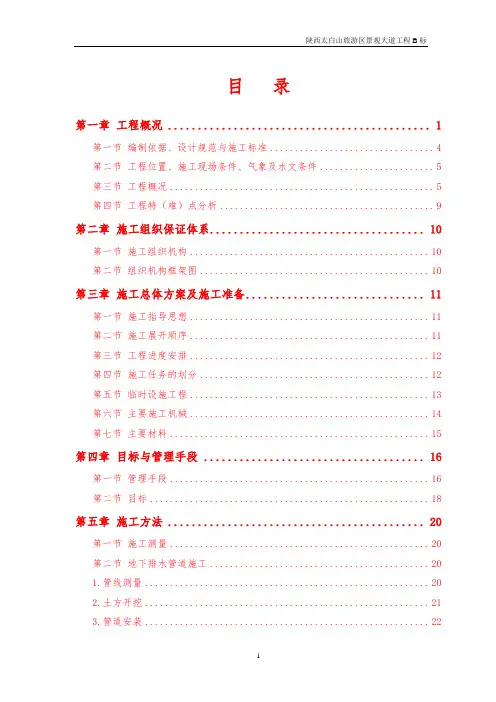

目录第一章工程概况 (1)第一节编制依据、设计规范与施工标准 (4)第二节工程位置、施工现场条件、气象及水文条件 (5)第三节工程概况 (5)第四节工程特(难)点分析 (9)第二章施工组织保证体系 (10)第一节施工组织机构 (10)第二节组织机构框架图 (10)第三章施工总体方案及施工准备 (11)第一节施工指导思想 (11)第二节施工展开顺序 (11)第三节工程进度安排 (12)第四节施工任务的划分 (12)第五节临时设施工程 (13)第六节主要施工机械 (14)第七节主要材料 (15)第四章目标与管理手段 (16)第一节管理手段 (16)第二节目标 (18)第五章施工方法 (20)第一节施工测量 (20)第二节地下排水管道施工 (20)1.管线测量 (20)2.土方开挖 (21)3.管道安装 (22)4.管道闭水试验 (23)5.管道回填控制 (23)6.检查井井室施工 (24)第三节给水管道安装工程 (26)第四节路道工程施工 (26)第五节路缘石安装工程 (39)第六节人行道施工 (40)第七节绿化工程 (41)第八节照明工程施工 (43)第九节小三线工程施工 (44)第六章质量保证措施 (45)第一节施工准备阶段的质量管理 (45)第二节施工阶段的质量管理 (46)第七章工期保证措施 (48)第一节工期控制措施 (48)第二节赶工控制措施 (48)第八章总平面布置 (52)第九章排水、防雨措施 (53)第十章环境保护与文明施工措施 (54)第一节管理目标 (54)第二节组织保证 (54)第三节工作制度 (54)第四节文明施工措施管理制度 (55)第五节防止对大气污染 (56)第六节防止对水污染 (56)第七节防止施工噪音污染 (57)第八节限制光污染措施 (57)第九节废弃物管理 (57)第十节材料设备的管理 (58)第十一节环保节能材料设备的选择 (58)第十二节其他措施 (58)第十一章保证工程安全措施 (59)第一节管理目标 (59)第二节组织管理 (59)第三节安全管理制度 (59)第四节行为控制 (60)第五节劳务用工管理 (60)第六节施工安全注意事项 (61)附图1:项目部组织机构图 (62)附图2:项目部质量保证体系图 (63)附图3:项目部安全管理体系图 (64)第一章工程概况第一节编制依据、设计规范与施工标准1、施工招标文件和投标邀请书。

道路工程施工组织设计方案.(DOC)

道路工程施工组织设计方案.(DOC)

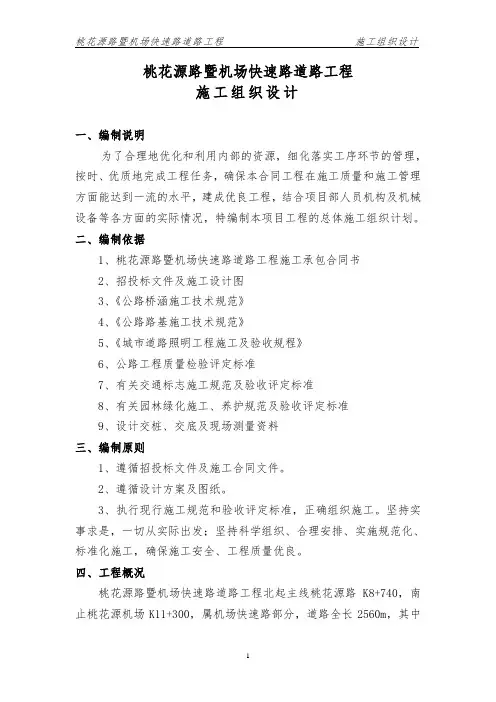

桃花源路暨机场快速路道路工程施工组织设计一、编制说明为了合理地优化和利用内部的资源,细化落实工序环节的管理,按时、优质地完成工程任务,确保本合同工程在施工质量和施工管理方面能达到一流的水平,建成优良工程,结合项目部人员机构及机械设备等各方面的实际情况,特编制本项目工程的总体施工组织计划。

二、编制依据1、桃花源路暨机场快速路道路工程施工承包合同书2、招投标文件及施工设计图3、《公路桥涵施工技术规范》4、《公路路基施工技术规范》5、《城市道路照明工程施工及验收规程》6、公路工程质量检验评定标准7、有关交通标志施工规范及验收评定标准8、有关园林绿化施工、养护规范及验收评定标准9、设计交桩、交底及现场测量资料三、编制原则1、遵循招投标文件及施工合同文件。

2、遵循设计方案及图纸。

3、执行现行施工规范和验收评定标准,正确组织施工。

坚持实事求是,一切从实际出发;坚持科学组织、合理安排、实施规范化、标准化施工,确保施工安全、工程质量优良。

四、工程概况桃花源路暨机场快速路道路工程北起主线桃花源路K8+740,南止桃花源机场K11+300,属机场快速路部分,道路全长2560m,其中K8+740~K10+600段路基宽度33.5m,K10+600~K11+300段由于进入机场范围,路基宽度随中央绿化带宽度变化。

工程包含道路、桥梁、排水、景观绿化、照明及交通设施工程。

1、技术标准1.1道路K8+740~K10+480段设计车速为80Km/h,K10+480~K11+300段设计车速为50m/h,道路等级为城市快速路。

路面结构设计荷载BZZ-100,交通饱和设计年限为20年,路面结构设计年限为15年,搞震设防列度为7度。

1.2桥梁设计洪水频率为100年一遇,7度B类桥梁抗震设防,按公路-I级荷载设计。

2、地形地貌桃花源路暨机场快速路道路工程位于常德市鼎城区,道路路幅范围内无已成型道路,道路区域主要为农田、耕地,局部有3m宽泥结碎石机耕道和3.5m宽水泥混凝土机耕道,两厢地势较平坦,无山体和大型水体。

公路工程施工组织设计范本(施工组织设计范例50篇)--

公路工程施工组织设计范本(施工组织设计范例50篇)--

公路工程施工组织设计范本(施工组织设计范例50篇)施工组织设计范例50篇西南科技大学如何写一些施工组织设计实例?原发行人《大克实用文件》成都双流国际机场新航站楼实用文件全集,东路东段,南路延伸段,南北路,市政道路及管网建设组织设计汇编单位:有限责任公司编制时间文明施工保证措施第二节的所附年份,月份和日期。

附表1:本投标部分中使用的主要建筑设备。

附表2:本标书部分应配备的测试设备。

附表3:附劳动计划。

表4:计划的开始,完成日期和施工进度表网络图施工进度表(交叉路图)附表5:总体建设计划附表6:临时用地表附表7:主要材料供应计划表第1章准备依据和编译说明第1节编译基于该项目的施工组织设计。

投标人在施工现场进行勘测,仔细审查招标文件和招标图纸,并根据项目的实际特点和以下材料进行编制。

成都市双流国际机场新航站区东路,南路,南延段,南路,市政路及管网建设招标文件(招标编号:);成都双流国际机场新候机楼区市政工程路东段路桥工程综合施工图设计文件(西南设计研究院);成都双流国际机场新航站区综合市政工程成都双流国际机场新航站区(西南设计研究院)综合市政工程路桥工程施工图设计文件工程道路施工图设计文件(西南设计研究院);成都双流国际机场新航站楼市政工程综合道路施工图设计文件(西南设计研究院);成都双流国际机场新航站楼南部区域市政管网工程施工图及设计文件(西南设计研究院);成都双流国际机场新航站楼东侧东路东段施工组织设计步骤由于建设项目规模不同,所需的组织设计内容也有所不同,但方法和步骤基本相同,可以按照以下步骤大致进行。

收集并汇编基础文件和材料。

工程项目设计与施工图。

项目要求的施工进度和要求。

施工定额,工程预算及有关技术经济指标。

可用于施工的劳动力,材料和机械设备。

项目概述的编制主要描述项目的总体外观,特征和特性以及相关要求。

选择施工方案并确定施工方法主要确定工程的施工顺序,选择工程机械的类型及其合理的布局。

为了弄清项目施工的流向和流量参数的计算,确定主要项目的施工方法和其他一般设计,首先要制定总体施工计划。

道路工程施工组织设计范本(3篇)

道路工程施工组织设计范本(3篇)

第1篇一、工程概况本道路工程位于我国某市,全长5公里,路基宽度40米,双向六车道,设计时速60公里/小时。

道路沿线地形起伏较大,需跨越一条河流,工程内容包括路基、路面、桥梁、排水、照明、交通工程等。

二、施工部署及现场总平面布置1. 施工部署(1)成立项目组织管理机构,明确各部门职责。

(2)制定施工进度计划,确保工程按期完成。

(3)加强施工过程中的质量、安全、环保管理。

(4)做好施工人员培训和技术交底工作。

2. 现场总平面布置(1)施工区域划分:将施工现场划分为路基、桥梁、路面、排水、照明、交通工程等区域。

(2)施工场地布置:合理规划施工场地,确保施工顺利进行。

(3)临时设施布置:设置办公区、生活区、材料堆场、仓库、施工道路等临时设施。

三、施工方案及技术措施1. 路基施工(1)施工准备:做好路基施工前的测量、放样、土方调配等工作。

(2)施工方法:采用分层填筑、压实、排水、防护等施工方法。

(3)质量控制:严格控制路基压实度、平整度、高程等指标。

2. 桥梁施工(1)施工准备:做好桥梁施工前的测量、放样、材料准备等工作。

(2)施工方法:采用现浇梁、预制梁、装配式梁等施工方法。

(3)质量控制:严格控制桥梁结构尺寸、混凝土强度、钢筋间距等指标。

3. 路面施工(1)施工准备:做好路面施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用沥青混凝土、水泥混凝土等路面施工方法。

(3)质量控制:严格控制路面平整度、厚度、强度等指标。

4. 排水施工(1)施工准备:做好排水施工前的测量、放样、材料准备等工作。

(2)施工方法:采用雨水井、排水沟、暗涵等排水设施施工方法。

(3)质量控制:严格控制排水设施的尺寸、位置、坡度等指标。

5. 照明施工(1)施工准备:做好照明施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用路灯、高杆灯等照明设施施工方法。

(3)质量控制:严格控制照明设施的安装位置、高度、亮度等指标。

6. 交通工程施工(1)施工准备:做好交通工程施工前的材料准备、施工机械准备等工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

重庆诗仙太白诗韵酒业有限公司消防环道及成品酒库周边道路工程施工组织设计年月日目录第一章编制依据及原则第一节、编制依据第二节、编制原则第二章、工程概况及主要工程数量第一节、工程简介:第二节、场地工程地质、水文条件第三节、气候条件第四节、设计标准第五节、工程承包范围及主要工程数量第三章、施工管理力量及劳动力安排第一节、项目管理机构第二节、施工区段划分及人员配备第四章、施工机械设备配置第五章、施工组织方案第一节、施工准备第二节、临时设施工程第三节、施工总体进度计划第四节、主要工程项目施工方案及施工工艺第六章、确保质量、工期、安全的主要措施第一节、质量保证体系及质量保证措施第二节、保证工期的主要措施第三节、保证安全的主要技术措施第七章、雨季施工措施安第一章编制依据及原则第一节、编制依据1、城镇公路水泥砼路面工程施工图设计文件(第一册)2、现行城市道路设计规范,公路工程施工技术规程及相应的质量检验评标准。

3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料。

第二节、编制原则1、单位工程合格率100%。

2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量检验评定标准,正确组织施工,确保工程质量合格。

3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。

4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。

5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。

6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。

第二章、工程概况及主要工程数量第一节、工程简介:本合同项目为重庆诗仙太白诗韵酒业有限公司消防环道及成品酒库周边道路工程,工程地点位重庆诗仙太白诗韵酒业有限公司厂区内。

工程范围:全长1.2KM,设计技术标准为厂区公路,道路1路面宽5M,道路2、3路面宽6M,水泥砼路面。

第二节、场地工程地质、水文条件:本合同段重庆诗仙太白诗韵酒业有限公司厂区内。

第三节、气候条件本合同段施工地区属亚热带海洋性季风气候,温暖潮湿,每年4-9月为雨期,降水量占全年的70∽77%。

第四节、设计标准1、道路等级:公路路线等级采用部颁四级公路标准2、计算行车速度:V=20km/h;桥涵设计荷载为汽-15,挂-80。

3、最大纵坡≤10%,最小纵坡0.3%;4、路面交叉:平面交叉;5、路面类型:混凝土水泥路面第五节、工程承包范围及主要工程数量本项目承包范围为公路道路工程,包括平整场地、临时电力线路、路基挖方、路基填方、挡土墙、C30水泥砼面板、培土路肩、手摆片石层、石盖板涵、安全设施及预埋管线等工程,主要工程数量为:1、平整场地:1080M2,临时电力线路0.6KM2、路基工程:挖土方1056m3,挖石方132M3,砌片石10565M3。

2、路面工程:手摆片石层1080m2,5%水泥稳定层1080m2,水泥砼面层1080m2,培土路肩630m2。

第三章、施工管理力量及劳动力安排第一节、项目管理机构根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理。

施工组织机构框图见后。

第二节、施工区段划分及人员配备1、施工区段划分根据本合同段任务分布状况和工期要求,我公司安排为两个施工段:道路1路面宽5M,道路2、3路面宽6M,水泥砼路面。

2、劳动力组织和人员配备根据本合同段分项工程施工强度和施工方法,通过计算分析汇总平衡,工种分为技术工和一般普工两种:技术工程主要有施工机械、运输车辆司机、钢筋工、木工、电工、水泥工、电焊工,依据施工进度计划及工程数量,投入本工程施工的劳动力按以下几点安排:(1)路基工程以机械施工为主,人工配合;劳动力投入主要以机械工、普工为主。

(2)路面工程以机械施工为主,主要为机械工、运输工、泥水工、电工、模板工、钢筋工、普工。

(3)桥涵工程:沟槽开挖、石盖板安装以人工为主,主要为石工、普工等。

(4)设施管线工程:主要为安装工、电焊工、汽吊工、电工及普工等。

(人员数量安排详见下表)劳动力数量表第四章、施工机械设备配置根据本合同段工程项目和主要工程数量,主要施工设备大体可为以下几类:(1)路基挖方开挖机械;(2)路基填方机械;(3)路面工程施工机械;(4)安全设施施工机械。

第五章、施工组织方案第一节、施工准备为确保优质高效完成本合同段的各项工程,自进场的第一天起,我部将统筹安排,科学调度,全面展开开工前的各项准备工作。

1、行政准备为了能使各项工程的施工顺利进行,进场后,积极同业主及土建施工队伍等相关部门取得联系,主动征求各部门的意见和建议,在业主的帮助下,取得各方面的更多支持,使得本合同段各项工程的施工能够在一个和谐、友好的氛围中顺利展开。

2、技术准备(1)测量准备开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线测量,主动处理好同相邻标段的衔接。

视各项工程的实际情况,增设复测成果的护桩图,并书面上报监理和业主审核,并对前期开工的分项工程及路线边桩测量放样,为各分项工程的开工打下良好基础。

(2)技术资料准备在项目总工的主持下,召集全体技术人员认真仔细地阅读、审核图纸,深入细致地领会设计意图,争取设计、监理单位对工程项目作更深一层的技术交底,编制分项工程的作业指导书;全面分析,统筹安排,科学分解工序,合理确定作业循环时间,制定严格的技术交底、技术管理和质检制度,准备好工程日志等各种记录簿和工程检查表格。

(3)现场准备在现有的“三通一平”前提下,修建临时设施的同时,安排人员、机械进行本合同段内临时道路修筑,地表清理,为正式开工做好准备。

(4)物资准备物资部门在项目经理统一安排下,根据工程的轻重缓急,在业主等有关部门的监督下对急需物资进行采购。

在试验监理工程师认可后,部分物资可分期、分批进场,以满足工程需要。

(5)机械准备①路面铺筑机械;②碾压机械;③运输设备;④拌种设备;⑤常规试验设备;⑥其它机具。

(具体详见机械设备表)拟投入的主要施工机械设备表序号设备名称型号规格数量国别或产地制造年份定额功率(kw)生产能力1 推土机CATD6H 1 美国2002 160KW2 挖掘机PC-200 2 日本2002 1M33 光轮压路机 1 三明2001 12T4 振动压路机YZJ18 1 三明2003 12T5 小型振动冲击夯1 徐州2000.7 2T6 装载机ZL50F-II 2 福工2002.6 2M37 砼路面施工成套设备18 砼拌和站J800 2 福州2002.1220M3/H9 砼运输车8 龙岩1999.510 翻斗车T815 10 东风2001 8T11 吊车QY16 1 徐工2001 16T12 发电机康明期 2 福州2000 30KW13 风钻机 2 三明2002 5M314根据本标段的实际情况,各种机械按照计划准时进场。

设备到位后,由机材部人员负责对所有设备进行全面检修调试。

拟投入材料试验、测量、质检仪器设备序号仪器设备名称规格型号单位数量备注1 全站仪DTM500 台 12 经纬仪J2 台 13 水准仪江光DS3 台 14 砼试模150﹡150﹡550 套85 三米直尺3米把 16 磅秤500KG 台 17 集料方孔筛套 18 砂石标准筛套 19 五米塔尺5米把 210 灌砂桶150mm200mm 台 211 皮尺50m 把 21213第二节、临时设施工程经认真阅读图纸和现场考察,综合分析本合同工程的分布、工期及交通环境条件后,从节约用地和方便施工的原则出发,对临时工程进行规划,具体如下:1、临时驻地:2、设在40KM+000处。

2、临时便道:利用现有的施工便道,现场与便道根据实际需要适时修筑。

3、砼拌和站及预制场布置拌和站设1台,集中搅拌,与预制场一起。

设在43K+500处位置。

4、施工用水及供电施工现场按照建设单位提供的三通一平,我方只需在施工现场架设临时输电输水线路并搭建备用发电机房即可保证施工用电用水的需要。

具体见平面图第三节、施工总体进度计划1、总体计划安排的原则本合同的施工总体计划,以招标文件和本承包人计划投入的资源(劳动力、机械设备、材料)为依据,以合同工期为前提,科学安排,保证重点、统筹兼顾,在确保工程质量、施工安全的大前提下,优化资源配置,挖掘人员和设备潜力,充分发挥本队综合优势,确保在合同工期内完成施工任务。

在工程施工中,以组织均衡施工为基本方法,抓住少雨季节,采用平行、流水、交叉等作业方法超前动作。

2、总工期本合同计划总工期为60天,计划开工日期暂定为2012年10月20日,完工日期为2012年12月20日。

3、施工进度计划(后附施工进度计划表)1)、施工准备:2012年10月20∽2012年10月25日2)、路基土石方工程:2012年10月25日∽10月10日3)、填方工程:2012年10月10日∽10月20日4)、手摆片石层工程:2012年10月20日∽10月30日5)、水泥稳定层工程:2012年10月30日∽11月10日6)、路面面层工程:2012年11月10日∽11月15日7)、桥涵工程:2012年11月15日∽12月10日8)、设施管线工程:2012年12月10日∽12月15日9)、收尾工程:2005年12月15日∽12月20日第四节、主要工程项目施工方案及施工工艺1、总体施工方案总的施工原则是先地下后地上,即先进行地下施工,回填后根据挖填需要进行路基整形,然后进行路面结构层施工。

桥涵工程穿插在路基土石方工程过程中。

2、路基工程(1)施工准备1)施工测量首先要对路基高程,中线、边线进行检测,清理场地,要求表面清洁无杂物,并对清理后留下的坑沟进行回填整实等处理,压实度应同路基要求。

设临时排水沟,疏干路基范围内积水,保持基底干燥。

2)场地清理及拆除A、凡路基填筑地段,均将路堤基底上的所有树根、腐植土等挖除干净,并堆放在指定弃土场内。

场地清理完成后,全面进行填前碾压。

B、所有清除物均放置在路基范围以外,并做妥善处理。

C、所有清除工作,均监理工程师检查合格后才进入下一工序的施工。

3)防水、排水施工前做好各种防水、排水设施,并保持其处于良好的排水状态。

(2)、路基填筑1)、路基填筑按部颁四级公路标准,采用机械化施工作业,严格按规定控制填料。
