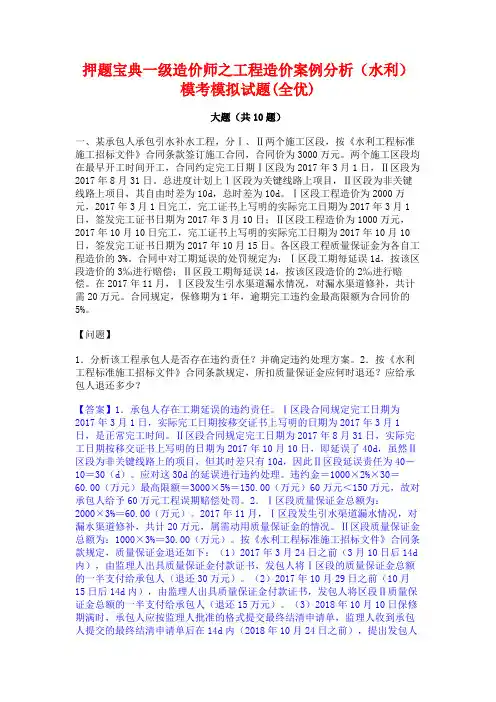

押题宝典一级造价师之工程造价案例分析(水利)模考模拟试题(全优)大题(共10题)一、某承包人承包引水补水工程,分Ⅰ、Ⅱ两个施工区段,按《水利工程标准施工招标文件》合同条款签订施工合同,合同价为3000万元。

两个施工区段均在最早开工时间开工,合同约定完工日期Ⅰ区段为2017年3月1日,Ⅱ区段为2017年8月31日。

总进度计划上Ⅰ区段为关键线路上项目,Ⅱ区段为非关键线路上项目,其自由时差为10d,总时差为10d。

Ⅰ区段工程造价为2000万元,2017年3月1日完工,完工证书上写明的实际完工日期为2017年3月1日,签发完工证书日期为2017年3月10日;Ⅱ区段工程造价为1000万元,2017年10月10日完工,完工证书上写明的实际完工日期为2017年10月10日,签发完工证书日期为2017年10月15日。

各区段工程质量保证金为各自工程造价的3%。

合同中对工期延误的处罚规定为:Ⅰ区段工期每延误1d,按该区段造价的3‰进行赔偿;Ⅱ区段工期每延误1d,按该区段造价的2‰进行赔偿。

在2017年11月,Ⅰ区段发生引水渠道漏水情况,对漏水渠道修补,共计需20万元。

合同规定,保修期为1年,逾期完工违约金最高限额为合同价的5%。

【问题】1.分析该工程承包人是否存在违约责任?并确定违约处理方案。

2.按《水利工程标准施工招标文件》合同条款规定,所扣质量保证金应何时退还?应给承包人退还多少?【答案】1.承包人存在工期延误的违约责任。

Ⅰ区段合同规定完工日期为2017年3月1日,实际完工日期按移交证书上写明的日期为2017年3月1日,是正常完工时间。

Ⅱ区段合同规定完工日期为2017年8月31日,实际完工日期按移交证书上写明的日期为2017年10月10日,即延误了40d,虽然Ⅱ区段为非关键线路上的项目,但其时差只有10d,因此Ⅱ区段延误责任为40-10=30(d)。

应对这30d的延误进行违约处理。

违约金=1000×2%×30=60.00(万元)最高限额=3000×5%=150.00(万元)60万元<150万元,故对承包人给予60万元工程误期赔偿处罚。

2023年一级造价师之工程造价案例分析(水利)模考预测题库(夺冠系列)

2023年一级造价师之工程造价案例分析(水利)模考预测题库(夺冠系列)

2023年一级造价师之工程造价案例分析(水利)模考预测题库(夺冠系列)大题(共10题)一、中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。

该工程位于汉江某二级支流上,目前正处于初步设计阶段。

其建筑工程包括堤防加固工程、河道整治工程、房屋建筑工程和其他建筑工程。

已知:(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房、仓库和办公用房100万元,交通工程中对外公路工程86万元、运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。

(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资≤50000万元时,取1.0%~1.5%;50000万元投资>100000万元时,取0.5%~0.8%。

2)引水工程:取0.4%~0.6%。

3)河道工程:取0.4%。

(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。

(4)其他建筑工程投资按照主体建筑工程的3%计算。

【答案】分析要点:本案例重点考核项目类型的划分、各项工程的造价构成,本工程属于河道工程中的堤防工程,根据题干信息情况,各项工程费用构成如下。

房屋建筑工程包括:辅助生产建筑、仓库、办公用房、值班宿舍及文化福利建筑以及室外工程。

建筑工程包括:主体建筑工程(堤防加固工程和河道整治工程)、交通工程(对外公路和运行管理维护道路)、房屋建筑工程、供电设施工程和其他建筑工程。

施工临时工程包括:导流工程、施工交通工程、施工供电工程、施工房屋建筑工程和其他临时工程。

2022-2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)

2022-2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)

2022-2023年一级造价师之工程造价案例分析(水利)模考模拟试题(全优)大题(共5题)一、某挡水建筑物基坑开挖工程,合同工期180d。

由于地下水较为丰富,为保证正常的施工条件,需采取基坑降水措施,招标文件中规定,基坑降水措施按项计列费用。

承包人在投标时,根据招标文件提供的基坑最大渗流量19200m3/d的数据,基坑四周设四个排水井,每个排水井配置1台套抽水设备(技术参数:流量800m3/h),每天按照两个单元时间安排抽水,即12h抽水一次。

承包人报价为787320.00元。

施工过程中发生了如下事件:事件1:施工期间,由于连降10d暴雨,导致施工难度增加,施工工效降低,进度有所延迟,且基坑排水量增加。

为此,承包人向监理提出工期和相关费用的索赔。

事件2:施工进行60d后,由于开挖高程的降低,基坑渗水量迅速增加,4台抽水设备无法满足要求。

经业主和监理及承包人共同在现场测量,渗水量稳定在35000m3/d左右。

为保证顺利施工,监理指示承包人提出解决方案,承包商根据渗水流量,每个集水井增加同种型号设备1台,共4台。

随后承包人向监理提出变更该项目的合同价格。

【问题】1.针对事件1:作为监理单位造价工程师,对承包人提出的工期和费用的索赔要求,该如何处理?2.针对事件2:承包人提出变更合同价的要求是否合理?承包人按照总设备数量及原报价提出变更合同价为1574640.00元(原报价的2倍),此报价存在什么问题?合理的报价应该为多少?【答案】1.索赔事件的处理首先是索赔权的论证,即索赔的合同依据。

该事件通常在专用条件中明确界定“异常恶劣的气候条件”,达到标准则具有合法的合同依据,达不到标准则可以理解为“有经验的承包商能够预料到”,承包人应该知道该地区正常的气象情况。

即便承包人由于该事件的发生造成了实际损失也无法获得索赔。

2.承包人提出变更合同价的要求合理,因为基坑渗水量迅速增加是承包人无法预见的,属于不利的自然条件发生变化。

一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一(含答案)

一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一(含答案)

一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一(含答案)[问答题]1.中部某市为提升城市防洪能力,改善流域生态环境(江南博哥),拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。

该工程位于汉江某二级支流上,目前正处于初步设计阶段。

其建筑工程包括堤防加固工程.河道整治工程.房屋建筑工程和其他建筑工程。

已知:(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房.仓库和办公用房100万元,交通工程中对外公路工程86万元.运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。

(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资≤50000万元时,取1.0%~1.5%;50000万元<投资≤100000万元时,取0.8%~1.0%;投资>100000万元时,取0.5%~0.8%。

2)引水工程:取0.4%~0.6%。

3)河道工程:取0.4%。

(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。

(4)其他建筑工程投资按照主体建筑工程的3%计算。

(5)建设征地移民补偿静态投资890.96万元,环境保护工程静态投资145.84万元,水土保持工程静态投资167.02万元。

问题:1.计算房屋建筑工程投资。

2.计算建筑工程投资。

3.计算工程部分静态投资。

4.计算静态总投资。

以上计算结果均保留两位小数。

参考答案:1.主体建筑工程投资=堤防工程投资+河道整治工程投资=4204.64+1055.89=5260.53(万元)辅助生产厂房.仓库和办公用房:100万元值班宿舍及文化福利建筑工程投资=0.4%×5260.53=21.04(万元)室外工程投资=(100+21.04)×15%=18.16(万元)房屋建筑工程投资=辅助生产建筑.仓库和办工用房投资+值班宿舍及文化福利建筑投资+室外工程投资=100+21.04+18.16=139.20(万元)2.其他建筑工程投资=5260.53×3%=157.82(万元)交通工程投资=对外公路投资+运行管理维护道路投资=86+120=206(万元)建筑工程投资=主体建筑工程投资+交通工程投资+房屋建筑工程投资+供电设施工程投资+其他建筑工程投资=5260.53+206+139.20+89+157.82=5852.55(万元) 3.施工临时工程投资=导流工程投资+施工交通工程投资+施工供电工程投资+施工房屋建筑工程投资+其他施工临时工程投资=150.00+132.00+54.00+92.00+30.38=458.38(万元)工程一至五部分投资=第一部分建筑工程投资+第二部分机电设备及安装工程投资+第三部分金属结构设备及安装工程投资+第四部分施工临时工程投资+第五部分独立费用=5852.55+11.85+58.31+458.38+764.73=7145.82(万元)基本预备费=工程一至五部分投资×5%=7145.82×5%=357.29(万元)工程部分静态投资=工程一至五部分投资+基本预备费=7145.82+357.29=7503.11(万元)4.工程静态总投资=工程部分静态投资+建设征地移民补偿静态投资+环境保护工程静态投资+水土保持工程静态投资=7503.11+890.96+145.84+167.02=8706.93(万元)参考解析:分析要点:本案例重点考核项目类型的划分.各项工程的造价构成,本工程属于河道工程中的堤防工程,根据题干信息情况,各项工程费用构成如下。

一级造价工程师考试2022年建设工程造价案例分析(水利)模拟试题6

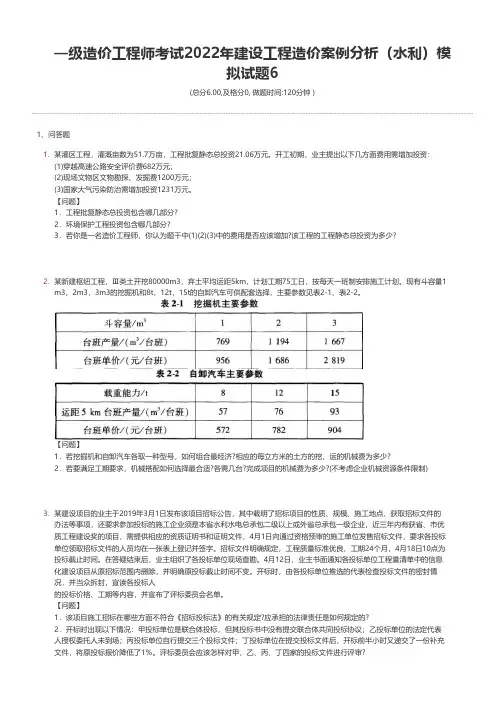

一级造价工程师考试2022年建设工程造价案例分析(水利)模拟试题6

一级造价工程师考试2022年建设工程造价案例分析(水利)模拟试题6(总分6.00,及格分0, 做题时间:120分钟 )1、问答题1.某灌区工程,灌溉亩数为51.7万亩,工程批复静态总投资21.06万元。

开工初期,业主提出以下几方面费用需增加投资:(1)穿越高速公路安全评价费682万元;(2)现场文物区文物勘探、发掘费1200万元;(3)国家大气污染防治需增加投资1231万元。

【问题】1.工程批复静态总投资包含哪几部分?2.环境保护工程投资包含哪几部分?3.若你是一名造价工程师,你认为题干中(1)(2)(3)中的费用是否应该增加?该工程的工程静态总投资为多少?2.某新建枢纽工程,Ⅲ类土开挖80000m3,弃土平均运距5km,计划工期75工日,按每天一班制安排施工计划。

现有斗容量1m3,2m3,3m3的挖掘机和8t,12t,15t的自卸汽车可供配套选择,主要参数见表2-1、表2-2。

【问题】1.若挖掘机和自卸汽车各取一种型号,如何组合最经济?相应的每立方米的土方的挖、运的机械费为多少?2.若要满足工期要求,机械搭配如何选择最合适?各需几台?完成项目的机械费为多少?(不考虑企业机械资源条件限制)3.某建设项目的业主于2019年3月1日发布该项目招标公告,其中载明了招标项目的性质、规模、施工地点、获取招标文件的办法等事项,还要求参加投标的施工企业须是本省水利水电总承包二级以上或外省总承包一级企业,近三年内有获省、市优质工程建设奖的项目,需提供相应的资质证明书和证明文件,4月1日向通过资格预审的施工单位发售招标文件,要求各投标单位领取招标文件的人员均在一张表上登记并签字。

招标文件明确规定,工程质量标准优良,工期24个月,4月18日10点为投标截止时间。

在答疑结束后,业主组织了各投标单位现场查勘。

4月12日,业主书面通知各投标单位工程量清单中的信息化建设项目从原招标范围内删除,并明确原投标截止时间不变。

开标时,由各投标单位推选的代表检查投标文件的密封情况,并当众拆封,宣读各投标人的投标价格、工期等内容,并宣布了评标委员会名单。

水利部造价工程师考试(水利工程造价实务)全真模拟试题及答案三

水利部造价工程师考试(水利工程造价实务)全真模拟试题及答案三

水利部造价工程师考试(水利工程造价实务)全真模拟试题及答案三【案例一】背景材料某施工单位承包某工程项目。

甲、乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元;(2)工程预付款为建筑安装工程造价的20%,预付款3月至6月在月进度付款中每月按该预付款金额的1/4平均扣还;(3)工程进度款逐月计算;(4)工程保留金为建筑安装工程造价的5%,保修期半年。

工程各月实际完成产值见下表。

各月实际完成产值单位:万元问题(1)通常工程竣工结算的前提是什么?(2)该工程的预付款为多少?每月扣还金额为多少?(3)该工程2月至5月,每月拨付工程款为多少?累计工程款为多少?(4)6月份办理工程竣工结算,该工程结算总造价为多少?甲方应付工程尾款为多少?(5)该工程在保修期间出现质量缺陷,甲方多次催促乙方处理,乙方一再拖延,最后甲方另请施工单位进行了修理,修理费1.5万元,该项费用如何处理?参考答案(1)工程竣工结算的前提是竣工验收合格。

(注:这是与工程竣工结算的含义相关联的。

工程竣工结算的含义在工程验收合格、符合合同要求后,承发包双方进行的最终工程价款结算,因此前提条件首先是工程验收合格)(2)工程预付款=660×20%=132(万元)每月扣还金额=132÷4=33(万元)(3)2月至5月每月拨付工程款和累计工程款见下表。

拨付工程款和累计工程款单位:万元(4)工程结算总造价=55+110+165+220+110=660(万元)工程尾款=110-33-660×5%=44(万元)(5)建设工程在保修范围和保修期限内发生质量问题的,施工单位(承包商)应当履行保修义务,并承担相应费用。

若施工单位拖延履行保修义务,业主可另行委托其他单位修理,相应发生的费用从预留的保留金中给付。

【案例二】背景材料某工程项目施工合同价为560万元,合同工期为6个月,施工合同中规定:(1)开工前业主向施工单位支付合同价20%的预付款。

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷B卷含答案

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷B卷含答案

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷B卷含答案大题(共10题)一、东部某市为加强生态文明建设,提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。

该工程目前正处于初步设计阶段。

其初步设计概算部分成果如下:堤防工程投资3962.15万元,河道整治工程投资3291.47万元,建筑物工程投资5883.66万元,永久道路桥梁工程投资567.49万元,临时道路投资311.00万元,导流工程投资486.14万元,辅助生产厂房、仓库和办公用房投资232.75万元,施工仓库投资100.00万元,施工办公、生活及文化福利建筑投资305.79万元,供电设施工程投资68.52万元,施工供电工程投资54.21万元,其他施工临时工程投资234.53万元,机电设备及安装工程投资177.59万元,金属结构设备及安装工程投资420.53万元,独立费用2176.04万元,基本预备费为一至五部分投资合计的5%。

已知:(1)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:枢纽工程投资≤50000万元 1.0%~1.5%50000万元投资>100000万元0.5%~0.8%引水工程0.4%~0.6%河道工程0.4%注:给定取值范围的,本工程取中间值。

(2)室外工程投资按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取上限。

【答案】问题1:辅助生产厂房、仓库和办公用房投资:232.75万元主体建筑工程投资=堤防工程投资+河道整治工程投资+建筑物工程投资=3962.15+3291.47+5883.66=13137.28(万元)值班宿舍及文化福利建筑工程投资=13137.28×0.4%=52.55(万元)室外工程投资=(232.75+52.55)×20%=57.06(万元)房屋建筑工程投资=辅助生产厂房、仓库和办公用房投资+值班宿舍及文化福利建筑工程投资+室外工程投资=232.75+52.55+57.06=342.36(万元)施工房屋建筑工程投资=施工仓库投资+施工办公、生活及文化福利建筑投资=100.00+305.79=405.79(万元)问题2:交通工程投资=道路桥梁工程投资=567.49(万元)供电设施工程投资=68.52(万元)其他建筑物工程投资=13137.28×2.5%=328.43(万元)二、某新建引水项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,独立费为500万元,基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷A卷含答案

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷A卷含答案

押题宝典一级造价师之工程造价案例分析(水利)全真模拟考试试卷A卷含答案大题(共10题)一、中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。

该工程位于汉江某二级支流上,目前正处于初步设计阶段。

其建筑工程包括堤防加固工程、河道整治工程、房屋建筑工程和其他建筑工程。

已知:(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房、仓库和办公用房100万元,交通工程中对外公路工程86万元、运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。

(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资≤50000万元时,取1.0%~1.5%;50000万元<投资≤100000万元时,取0.8%~1.0%;投资>100000万元时,取0.5%~0.8%。

2)引水工程:取0.4%~0.6%。

3)河道工程:取0.4%。

(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。

(4)其他建筑工程投资按照主体建筑工程的3%计算。

(5)建设征地移民补偿静态投资890.96万元,环境保护工程静态投资145.84万元,水土保持工程静态投资167.02万元。

【答案】二、国有资金投资依法必须公开招标的某水利建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。

招标文件中规定:(1)投标有效期90天,投标保证金有效期与其一致。

(2)投标报价不得低于企业平均成本。

(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

“水利工程造价”实操模拟试题一(2014.07.04)(总分100分,开卷,考试时间210分钟)一、主要材料及混凝土预算价格。

(2题,共10分,每题5分)1. 计算钢筋的预算价格某大(Ⅰ)型水库所用钢筋从一大型钢厂供应,火车整车运输。

按下列已知条件,计算钢筋预算价格,并填写在以下表格中。

主要材料预算价格计算表材料信息:页脚内容1普通A3光面钢筋占40%,出厂价5000元/t;低合金20MnSi螺纹钢占60%,出厂价5500元/t。

由钢厂到转运站火车运输500km,由转运站到总仓库汽车运输50km,由总仓库到分仓库汽车运输18km,由分仓库到施工工作面汽车运输2km;1、运价1)铁路①运价号:钢筋整车运价号为5②运价率:(摘录)③铁路建设基金:0.025元/t·km,上站费:1.8元/t④其它:装载系数0.9,整车卸车费1.15元/t2)公路汽车运价0.8元/t·km;转运站费用4元/t;汽车装车费2元/t,卸车费1.6元/t3)运输保险费率:8‰;页脚内容24)毛重系数为1计算过程:1. 原价 40%×5000+60%×5500=53002.运杂费(1)铁路运杂费铁路运费(7.6+(0.0348+0.025)*500)/0.9=1.671.8+(7.6+(0.0348+0.025)*500)/0.9+1.15=44.62(2)公路运杂费公路运费0.8×(50+18)=54.44+(2+1.6)×2+0.8×(50+18)=65.6运杂费小计110.223.运输保险费:5300*0.008=42.44.采购及保管费(5300+110.22)×3% =162.315.运到工地分仓库价格5300+110.22=5410.226.钢筋预算价格(5300+110.22)×(1+3%)+42.4=5614.932.某水利工程中某部位采用掺粉煤灰混凝土材料(掺粉煤灰量25%, 取代系数1.3),采用的混凝土为C20三级配,混凝土用P.O 32.5普通硅酸盐水泥。

已知混凝土各组成材料的预算价格为:P.O 32.5普通硅酸盐水泥380元/t、中砂80元/ m3、碎石60元/ m3、水0.80元/ m3、粉煤灰210元/t、外加剂5.0元/kg。

试计算该混凝土材料的预算单价。

解:(1)根据2002年《预算定额》附录7“掺粉煤灰混凝土材料配合比及材料用量”,查的C20(3),水泥32.5的混凝土配合比材料预算量如下:水泥178kg,粉煤灰79kg,粗砂0.40m3,卵石0.95m3,外加剂0.36kg,水0.125m3。

页脚内容3(2)计算各组成材料费用(粗砂换中砂,卵石换碎石)水泥:178×1.07×1.10×0.38=79.61(元)粉煤灰:79×1.07×1.10×0.21=19.53(元)中砂:0.40×0.98×1.10×80=34.496(元)中砂限价:0.40×0.98×1.10×70=30.184(元)石子:0.95×0.98×1.06×60=59.212(元)外加剂:0.36×5=1.80(元)水:0.125×1.07×1.10×0.80=0.118(元)混凝土材料预算单价=79.61+15.8+34.496+59.212+1.80+0.118=195.23(元/m3)限价后的单价=79.61+15.8+30.184+59.212+1.80+0.118=190.92(元/m3)混凝土材料的价差:195.228-190.916=4.31(元/m3)二、施工机械台时费。

(5分)按2002部颁定额,计算带锯机的机械台时费。

已知:主管部门发布本年的调整系数为1.02,人工预算单价:工长为7.11元/工时、高级工为6.61元/工时、中级工为5.62元/工时、初级工为3.04元/工时;柴油预算单价为8.40元/kg,汽油预算单价为8.10元/kg,电预算单价为1.05元/kw.h。

施工机械台时费计算表单位:元页脚内容4计算过程:查《施工机械台时费定额》,一类费用为2.85元/台时,二类费用中机上人工为2.4台时,消耗电为5.3kw.h/台时。

则一类费用=定额一类费用金额×编制年调整系数=2.85*1.02=2.907元/台时二类费用=机上人工费+动力燃料费=2.4*5.62+5.3*1.05=19.053元/台时带锯机的台时费=一类费用+二类费用=2.907+19.053=21.96元/台时三、计算设备费。

(5分)某大型泵站,购得一台水轮机。

由铁路运输1400km,再由公路运80km到工地安装现场,水轮机自重85t,出厂价为3.20万元/t,运输保险费率为0.4%。

每台水轮机用透平油35t,透平油单价为18元/kg,请计算该水轮机的设备费。

计算过程:水轮机的设备费由水轮机的原价、运杂费、运输保险费、采购保管费及透平油费用组成,以下分别予以计算:水轮机原价:85*3.2=272万元运杂费:查《水利工程设计概(估)算编制规定》p73表9有水轮机运杂费率,2.21%+0.4%+1.06%+3*0.1%=3.97%,则运杂费为3.97%*272=10.80万元运输保险费:272*0.4%=1.09万元采购保管费:(272+10.80)*0.7%=1.98万元页脚内容5透平油费用:35t*1.8万元/t=63.00万元则水轮机设备费为:272+10.8+1.09+1.98+63.00=348.87万元四、根据背景资料,完成以下指定项目(共72分)(一)项目背景某河道引水工程位于华北地区,距县城镇以外60km处。

该工程由渠道、引水隧洞、闸室等工程组成,其中渠道开挖断面底宽9m,顶宽30m;引水隧洞总长300m,纵坡2‰,开挖断面城门洞型,直径为6m,隧洞高度为4m,该工程所处地理位置,交通便利,省级公路、高速公路、铁路等均于此经过,施工用水、用电方便可靠,施工临时住房可就近租用附近民房。

施工组织设计:(1)机械开挖渠道土方采用2m3挖掘机挖装10t自卸汽车运6km弃土,利用方就近堆放,土的级别为Ⅲ级;(2)渠堤填筑料来自渠道开挖土料(不计挖运费用),压实采用74kW拖拉机碾压,天然干重度为15.19 kN/m3,设计干重度为16.68 kN/m3;(3)隧洞石方开挖采用风钻钻孔,导电线爆破,岩石的级别为Ⅶ级,其中超挖量为设计断面开挖量的5%,附加量为设计开挖量的6%,石渣运输采用洞内外连续运输,采用3.5m3矿车洞外运输300m 至弃渣场;(4)M10浆砌块石挡土墙,所用块石从隧洞开挖石渣中捡集;(5)水闸底板是钢筋混凝土,厚度0.5m,采用C25(32.5)三级配混凝土浇筑,不掺外加剂,混凝土拌和采用0.8m3搅拌机,混凝土运输采用机动翻斗车,运距300m;(6)水闸模板使用普通标准钢模板;(7)隧洞固结灌浆,透水率为6~8Lu,孔深为7m,岩石的级别为Ⅶ级,采用风钻钻孔,进行固结灌浆;(8)工程中所用带形铝母线(母线属于未计价装置性材料,再无其他未计价装置性材料,单位材页脚内容6料用量为1.05m/m)截面600mm2,隧洞进水闸门采用每扇5t的弧形闸门。

建筑工程其他直接费为2.5%,安装工程其他直接费为3.2%。

已知人工预算单价:工长:7.11元/工时;高级工:6.61元/工时;中级工:5.62元/工时;初级工:3.04元/工时。

(二)编制依据依据:水利部水总[2002]116号发布的《水利工程设计概(估)算编制规定》、[2002]《水利建筑工程预算定额》、[1999]《水利水电设备安装工程预算定额》、[2002]《水利工程施工机械台时费定额》等的有关规定。

(三)主要资料施工机械台时汇总表页脚内容7页脚内容8页脚内容9材料预算价格表页脚内容10页脚内容111、建筑及安装工程单价计算(62分)①渠道土方开挖工程单价(5分);②渠道土方填筑工程单价(6分);③隧洞石方开挖工程单价页脚内容12(8分);④浆砌块石挡土墙工程单价(5分)⑤C25混凝土底板工程单价(10分);⑥钢筋制安工程单价(5分);⑦水闸模板工程单价(6分);⑧钻孔与固结灌浆工程单价;(7分);⑨带形铝母线和弧形闸门安装单价(10分)①渠道土方开挖工程单价建筑工程单价表定额编号:10369 10370 项目:土方开挖定额单位:100m3页脚内容13页脚内容14页脚内容15②渠道土方填筑工程单价建筑工程单价表定额编号:10474 项目:土方回填定额单位:100m3实方页脚内容16页脚内容17页脚内容18③隧洞石方开挖工程单价建筑工程单价表项目:隧洞石方定额编号:20161、20165定额单位:100m3开挖页脚内容19页脚内容20页脚内容21建筑工程单价表定额编号:20373、20377 项目:石方开挖(超挖)定额单位:100m3页脚内容22页脚内容23建筑工程单价表项目:平洞石渣定额编号:20537、20538定额单位:100m3运输页脚内容24页脚内容25页脚内容26④浆砌块石挡土墙工程单价建筑工程单价表定额编号:60432项目:人工捡集块石定额单位:100m3成品码方页脚内容27建筑工程单价表定额编号:60433、60435 项目:胶轮车运输定额单位:100m3成品码方页脚内容28页脚内容29建筑工程单价表项目:浆砌块石挡定额编号:30021定额单位:100m3土墙页脚内容30页脚内容31⑤C25混凝土底板工程单价建筑工程单价表页脚内容32项目:混凝土定额编号:40135定额单位:100m3拌制页脚内容33建筑工程单价表项目:混凝土水平定额编号:40157定额单位:100m3运输页脚内容34页脚内容35建筑工程单价表项目:C25钢筋砼闸底定额编号:YB4023定额单位:100m3板页脚内容36页脚内容37⑥钢筋制安工程单价建筑工程单价表定额编号:40289 项目:钢筋制安定额单位:t页脚内容38页脚内容39页脚内容40页脚内容41⑦水闸模板工程单价建筑工程单价表项目:模板制作与安定额编号:50003、50004定额单位:100m2装页脚内容42页脚内容43页脚内容44⑧钻孔和固结灌浆工程单价建筑工程单价表定额编号:70009 项目:钻灌浆孔定额单位:100m页脚内容45页脚内容46页脚内容47建筑工程单价表项目:隧洞固结灌定额编号:70045定额单位:100m浆页脚内容48页脚内容49⑨带形铝母线和弧形闸门安装单价建筑工程单价表页脚内容50。
