拉森钢板桩围堰施工专项方案详细
拉森钢板桩支护施工方案(3篇)

第1篇一、工程概况本项目位于某城市中心区域,占地面积约10,000平方米,总建筑面积约30,000平方米。
由于地质条件复杂,地下水位较高,且周边环境敏感,因此采用拉森钢板桩支护施工技术进行地下空间的开挖。
二、施工方案设计1. 支护结构形式本项目采用拉森钢板桩作为支护结构,其优点是施工速度快、稳定性好、可重复使用。
钢板桩的规格为:长12m,宽0.6m,厚0.3m。
2. 施工顺序(1)场地平整:首先对施工现场进行平整,清除障碍物,确保施工场地符合要求。
(2)测量放线:根据设计图纸,进行测量放线,确定钢板桩的桩位。
(3)打桩施工:采用振动锤打桩机进行钢板桩的打入作业。
(4)接桩施工:当一节钢板桩打入到位后,进行接桩作业,保证钢板桩的连续性和稳定性。
(5)支撑体系搭建:在钢板桩围堰内搭建支撑体系,包括水平支撑、斜支撑和支撑梁等。
(6)围堰封闭:完成支撑体系搭建后,对围堰进行封闭,确保围堰的密封性。
(7)土方开挖:在围堰内进行土方开挖,开挖深度根据实际需求确定。
(8)结构施工:在围堰内进行主体结构的施工,包括基础、墙体、梁等。
(9)围堰拆除:结构施工完成后,进行围堰拆除,确保施工安全。
三、施工准备1. 材料准备(1)拉森钢板桩:确保钢板桩的质量符合设计要求,表面平整,无变形、锈蚀等现象。
(2)打桩机具:振动锤打桩机、吊车、液压剪刀等。
(3)支撑体系材料:水平支撑、斜支撑、支撑梁等。
(4)围堰封闭材料:防水板、密封胶等。
2. 人员准备组织施工队伍,明确各岗位人员职责,进行技术交底和安全教育。
3. 施工设备准备确保施工设备完好,并进行试运行,确保设备性能满足施工要求。
四、施工工艺1. 打桩施工(1)打桩前,对场地进行平整,确保打桩机基础坚实。
(2)根据测量放线结果,确定钢板桩的桩位。
(3)采用振动锤打桩机进行钢板桩的打入作业,打入速度控制在1m/min左右。
(4)当一节钢板桩打入到位后,进行接桩作业,采用对接或焊接方式连接。
拉森钢板桩专项施工方案

K0+040-K0+150段排水箱涵拉森钢板桩施工专项方案一、拉森钢板桩工程概况由于K0+040-K0+150段排水箱涵左侧靠近南匝道桥,右侧靠近老百姓村道,结合现场情况,经建设单位、设计单位、监理单位、施工单位各方共同到现场调查核实,现场确定方案:将对K0+040-150段的排水箱涵工程采用拉森钢板桩支护施工,保证箱涵两侧的构造物不受损坏,钢板桩采用12m长拉森钢板桩连续打设,钢板桩顶部采用400*400工字钢围檩,然后采用DN400的钢管支撑进行对撑,间隔6m布置一档,基坑支撑安装到位后再进行基坑开挖。
拉森钢板桩悬臂高度为7.5m,入土深度为4.5 m,拉森钢板桩防护延长米约为110m。
二、地形地貌、地质及地下水情况1、工程地质条件本场区沿线地段地层由上而下主要由地表水、淤泥、耕土、人工填土、粉质粘土、细砂、圆砾、残积粉质粘土、强风化泥质粉砂岩、中风化泥质粉砂岩、微风化泥质粉砂岩,地基土基本为粉质粘土、细砂、圆砾层,侧壁为耕土、人工填土、粉质粘土、细砂层。
2、地下水情况本拟建工程范围内地下水主要类型为潜水,地下水初见埋深约为8m,地下水受季节影响变化幅度约为2m,场地局部范围存在上层滞水,其埋深约2.5m左右。
三、主要工程数量及施工准备工作1、主要工程数量2、工期计划安排根据现场的施工条件,本工程拉森钢板桩施工安排如下:由东K0+150开始向西打设,分两批次,总体施工工期在75日历天。
①、现场准备 7日历天10月20日-10月26日②、打设钢板桩、支撑安装: 12日历天10月27日-11月2日和12月2日-12月7日③、土方开挖及排水箱涵施工 40日历天11月3日-11月23日和12月8日-12月28日④、支撑拆除及钢板桩拔除 4日历天11月26日-11月27日和1月2日-1月4日⑤、土方回填 2日历天11月28日和1月5日3、投入人员计划(见下表表3-1)表3-1工程施工人员计划表4、本工程所投入的主要机械详见表3-2。
拉森钢板桩围堰施工专项方案详细详解

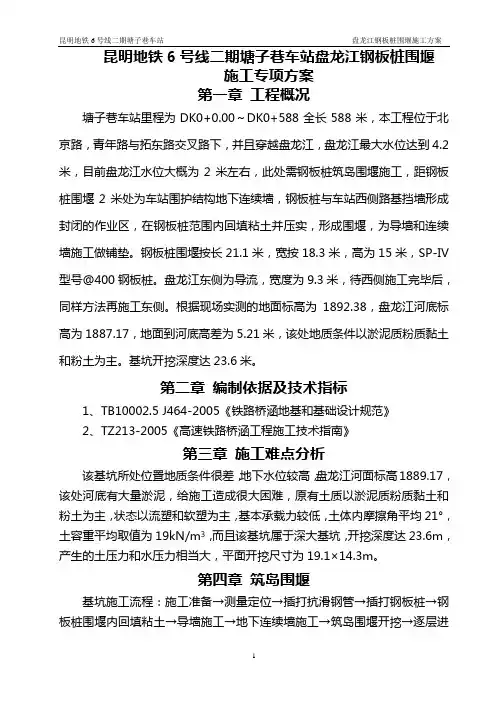

昆明地铁6号线二期塘子巷车站盘龙江钢板桩围堰施工专项方案第一章工程概况塘子巷车站里程为DK0+0.00~DK0+588全长588米,本工程位于北京路,青年路与拓东路交叉路下,并且穿越盘龙江,盘龙江最大水位达到4.2米,目前盘龙江水位大概为2米左右,此处需钢板桩筑岛围堰施工,距钢板桩围堰2米处为车站围护结构地下连续墙,钢板桩与车站西侧路基挡墙形成封闭的作业区,在钢板桩范围内回填粘土并压实,形成围堰,为导墙和连续墙施工做铺垫。
钢板桩围堰按长21.1米,宽按18.3米,高为15米,SP-IV 型号@400钢板桩。
盘龙江东侧为导流,宽度为9.3米,待西侧施工完毕后,同样方法再施工东侧。
根据现场实测的地面标高为1892.38,盘龙江河底标高为1887.17,地面到河底高差为5.21米,该处地质条件以淤泥质粉质黏土和粉土为主。
基坑开挖深度达23.6米。
第二章编制依据及技术指标1、TB10002.5 J464-2005《铁路桥涵地基和基础设计规范》2、TZ213-2005《高速铁路桥涵工程施工技术指南》第三章施工难点分析该基坑所处位置地质条件很差,地下水位较高,盘龙江河面标高1889.17,该处河底有大量淤泥,给施工造成很大困难,原有土质以淤泥质粉质黏土和粉土为主,状态以流塑和软塑为主,基本承载力较低,土体内摩擦角平均21°,土容重平均取值为19kN/m3,而且该基坑属于深大基坑,开挖深度达23.6m,产生的土压力和水压力相当大,平面开挖尺寸为19.1×14.3m。
第四章筑岛围堰基坑施工流程:施工准备→测量定位→插打抗滑钢管→插打钢板桩→钢板桩围堰内回填粘土→导墙施工→地下连续墙施工→筑岛围堰开挖→逐层进行钢板桩内支撑→钢板桩拔出→抗滑钢管拔出。
第一节施工准备首先在钢板桩堆放基地对钢板桩进行分类、整理,选用同种型号的板桩,进行弯曲整形、修正、切割、焊接,整理出施工需要的型号(拉森IV号钢板桩)、规格(420×310×15.5)、数量(15m×276根)的钢板桩。
拉森钢板桩专项施工方案

拉森钢板桩专项施工方案目录:1. 简介1.1 项目背景1.2 施工目的1.3 相关标准2. 施工准备2.1 设备准备2.2 员工培训2.3 材料采购3. 施工步骤3.1 钢板桩安装3.2 钢板桩连接3.3 桩顶处理4. 施工注意事项4.1 安全措施4.2 施工质量4.3 施工进度5. 施工验收5.1 检查程序5.2 质量验收5.3 完工报告6. 施工经验总结7. 结语内容:1.1 项目背景在建筑施工中,拉森钢板桩是一种常用的基础支撑结构。
本项目为某高层建筑地基处理工程,需要进行拉森钢板桩的专项施工。
1.2 施工目的拉森钢板桩的施工旨在提供坚固的基础支撑,增加建筑物的稳定性和耐久性。
1.3 相关标准本项目的钢板桩施工需要遵循国家相关的建筑标准和规范,确保施工质量和安全。
2.1 设备准备在施工前,需要准备好钢板桩安装所需的各种设备,包括挖掘机、吊车、铁锤等。
2.2 员工培训施工队伍需要经过钢板桩施工相关的培训,熟悉操作流程和安全规范,保证施工顺利进行。
2.3 材料采购需要提前采购好符合标准的拉森钢板桩和连接件等材料,确保施工材料的质量和充足性。
3.1 钢板桩安装首先需要进行钢板桩的挖掘和安装,确保每根钢板桩的位置和深度符合设计要求。
3.2 钢板桩连接安装完成后,需要进行钢板桩之间的连接,确保连接牢固、无缝隙。
3.3 桩顶处理最后对钢板桩的桩顶进行处理,确保平整、无杂物,为后续工程提供良好的基础。
4.1 安全措施在施工过程中,必须严格遵守安全操作规范,保证施工人员和设备的安全。
4.2 施工质量施工过程中要严格按照设计要求进行,保证施工质量符合标准。
4.3 施工进度要做好施工进度的控制和跟踪,确保项目按时完成。
5.1 检查程序施工完成后,需要进行验收,对施工质量和安全进行检查。
5.2 质量验收验收过程中要严格按照相关标准进行,确保工程质量符合要求。
5.3 完工报告完成验收后,需要提交完工报告,总结施工过程中的经验和问题。
拉森钢板桩围堰施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX水利枢纽工程2. 工程地点:XX省XX市XX县3. 工程规模:大(2)型水利枢纽工程4. 施工单位:XX建筑工程有限公司5. 施工时间:2023年1月1日至2023年12月31日二、施工背景为了确保水利枢纽工程的施工安全和质量,根据工程设计要求,本工程采用拉森钢板桩围堰施工方案。
拉森钢板桩围堰具有施工速度快、稳定性好、施工环境适应性强等优点,适用于各类水利、桥梁、港口等工程的围堰施工。
三、施工方案1. 施工准备(1)施工图纸及资料:熟悉施工图纸及有关技术资料,明确围堰设计要求、施工工艺、施工质量标准等。
(2)施工组织设计:编制详细的施工组织设计,明确施工进度、施工方法、施工工艺、施工质量控制措施等。
(3)施工队伍:组建专业施工队伍,包括施工管理人员、技术人员、施工人员等。
(4)施工设备:准备必要的施工设备,如拉森钢板桩、打桩机、吊车、挖掘机、装载机等。
2. 施工工艺(1)围堰设计根据工程设计要求,围堰采用双排拉森钢板桩结构,桩长为20米,桩间距为1.5米,桩顶高程为设计高程。
(2)施工顺序1)基础处理:清除施工场地内的杂物、树根等障碍物,平整场地,确保施工环境满足施工要求。
2)桩位放样:根据设计图纸,准确放样桩位,确保桩位偏差在允许范围内。
3)打桩施工:采用打桩机进行打桩,确保桩垂直度、桩位偏差及桩长符合设计要求。
4)锁口施工:在桩顶设置锁口,确保围堰整体稳定性。
5)连接施工:采用拉森钢板桩连接件将相邻钢板桩连接牢固。
6)围堰封闭:在围堰内侧设置挡水板,确保围堰封闭效果。
(3)施工步骤1)基础处理:采用挖掘机、装载机等设备进行基础处理,确保场地平整。
2)桩位放样:使用全站仪等测量设备,准确放样桩位。
3)打桩施工:采用打桩机进行打桩,确保桩垂直度、桩位偏差及桩长符合设计要求。
4)锁口施工:在桩顶设置锁口,确保围堰整体稳定性。
5)连接施工:采用拉森钢板桩连接件将相邻钢板桩连接牢固。
拉森钢板桩围堰施工方案

拉森钢板桩围堰施工方案1. 引言拉森钢板桩围堰是一种常用于水土保持和土方支护工程的施工方法。
本文档将介绍拉森钢板桩围堰施工方案,包括施工前准备、施工过程和施工后处理等内容。
2. 施工前准备在进行拉森钢板桩围堰施工之前,需要做好以下准备工作:2.1 设计方案确认根据工程要求和设计要求,确认拉森钢板桩围堰的设计方案,包括围堰高度、钢板桩型号和布置间距等。
2.2 材料采购根据设计方案,采购所需的拉森钢板桩和连接材料等。
2.3 施工人员培训对参与拉森钢板桩围堰施工的人员进行培训,使其熟悉施工方法、操作规程和安全注意事项等。
2.4 施工现场准备清理施工区域,确保施工现场的安全和整洁。
3. 施工过程拉森钢板桩围堰施工的步骤如下:3.1 打桩按照设计要求,使用打桩机将钢板桩打入地面。
在打桩过程中,需要注意控制打桩速度和力度,以确保桩身垂直并达到设计标高。
3.2 连接钢板桩将钢板桩通过连接材料进行连接,形成闭合的围堰结构。
3.3 固定桩顶在围堰结构的桩顶部分,采用钢筋和混凝土进行固定,以增强围堰的稳定性。
3.4 安装支撑系统根据需要,在围堰内部设置支撑系统,以增强围堰的稳定性。
3.5 检查和修整完成围堰的施工后,对围堰结构进行检查,确保符合设计要求。
如有需要,进行修整和调整。
4. 施工安全措施在拉森钢板桩围堰施工过程中,需要注意以下安全措施:•施工人员必须配备安全帽、安全鞋和防护手套等个人防护装备。
•施工现场应设置警示标识和防护栏杆,确保施工区域的安全。
•施工人员必须熟悉施工操作规程,切勿逾越桩身工作或跨越围堰结构。
•施工现场应配备灭火器和急救设备,以应对突发情况。
5. 施工后处理完成拉森钢板桩围堰的施工后,需要进行以下处理:5.1 清理施工现场清理施工现场,包括清除施工垃圾和废弃物等。
5.2 检查围堰结构对围堰结构进行检查,确保围堰的稳定性和完整性。
5.3 记录和报告对拉森钢板桩围堰施工的过程进行记录和报告,包括施工人员、施工时间和施工情况等。
拉森钢板桩围堰施工方案

拉森钢板桩围堰施工方案拉森钢板桩围堰施工方案一、施工前准备工作:1. 安排专业工程师对施工现场进行实地勘察和测量,确定桩长、桩间距等技术参数,编制详细的施工图纸和方案,并进行相关审批手续。
2. 检查拉森钢板桩及相关配件的质量和数量,确保满足施工需要。
3. 选派经验丰富的施工人员和机械设备,提前调试和检查机械设备,确保其正常运行。
4. 安排专业施工队伍,确保施工期间的安全和生产顺利进行。
二、施工步骤:1. 清理施工区域:清除施工区域内的杂物和垃圾,保持场地整洁。
2. 设置施工边界:根据施工图纸,设置好施工边界,确保施工范围明确。
3. 桩机操作:安装桩机,并进行必要的校正和调整。
按照施工图纸和方案的要求,开始进行拉森钢板桩的挖孔和安装。
4. 钢板桩安装:使用桩机挖孔和安装钢板桩,保持桩间距和桩高的一致性。
检查每根钢板桩的垂直度和平整度,确保其符合要求。
5. 拉拔桩顶:安装拉拔器具和相关配件,进行桩顶的拉拔工作。
根据设计要求,控制拉拔速度和力度,确保桩顶的稳定性。
6. 固定桩顶:在拉拔完成后,使用适当的桩顶安装方式,对桩顶进行固定,确保整个围堰的稳定性和安全性。
7. 施工过程管控:对施工过程中的问题进行及时处理和解决,确保施工期间的安全和质量。
三、安全措施:1. 施工现场设置明显的警示标志和安全警示牌,对施工区域进行有效的封闭和管控,确保周围人员的安全。
2. 使用合格的施工设备和机械,并对其进行定期检查和维护,确保设备运行安全。
3. 严格遵守安全操作规程,对施工人员进行必要的安全培训和教育,提高施工人员的安全意识。
4. 负责人对施工现场进行巡视和检查,确保施工过程中的家居和施工质量。
四、施工质量控制:1. 根据施工图纸和方案,对拉森钢板桩的尺寸和质量进行检查和验收。
2. 检查钢板桩的垂直度和平整度等技术要求,确保符合设计要求。
3. 对拉拔工艺和固定工艺进行检查和验收,保证拉森钢板桩的稳定性和安全性。
总结:拉森钢板桩围堰施工方案是为了确保工程的质量和安全,根据施工图纸和方案,采取合理的施工步骤和安全措施,对拉森钢板桩进行挖孔、安装、拉拔和固定等工作,控制施工质量和安全风险。
拉森钢板桩围堰施工方案

苏州河下游段防汛墙加固和底泥疏浚工程5标钢板桩围堰施工方案(桩号:NK6+030~NK6+063。
8)浙江省正邦水利建设有限公司二00九年二月拉森钢板桩围堰施工方案一、工程概况苏州河下游段防汛墙加固和泥底疏浚工程5标,桩号NK6+030—NK6+063。
8段长33.8米,设计桩基位置在老底板范围内,因桩基施工时需拆除原防汛墙底板、桩基,而老底板埋深在常水位下4~4。
7米,无法进行水下拆除。
必须在原防汛外侧筑施工围堰,把水抽干净后进行拆除工作,根据现场条件,采用钢板桩加竹笆的施工方案,将水抽干后再用机械拆除老底板、清除建渣。
施工日期从2009年2月中旬至2009年3月上旬.二、临时围堰布置根据防汛墙桩基础布置形式及现场实际情况,须沿苏州河北岸筑一道临时施工围堰,在此段防汛墙两端各延长5米的位置东与原防汛墙连接,西与武宁路桥墩连接形成封闭,围堰总长度为43.8米。
三、临时围堰结构形式1、设计依据(1)围堰修筑位置的地质情况、河床地势、水深情况、以及工程所在地的最高潮水位+浪高情况;(2)与本工程有关的施工技术规范要求;(3)围堰的修筑费用和经济比较;2、结构形式由于施工区域苏州河净宽只有35m左右,为了尽量少占用河道、不影响河正常通航,在确保围堰安全的前提下,围堰结构形式采用矩形结构,宽度为3m,由于施工时间计划在非汛期施工,围堰顶标高控制在3.5m,围堰内侧距防汛墙3m,以不影响沉桩施工为准,两侧间距50公分施打12m长钢板桩、采取型钢作为导梁联结成整体,两排钢板桩之间用Ф16的对拉螺丝杆进行对位,沉入河底沿竹笆铺上土工布,中间用粘性土填筑,分层捣实。
内侧用双层竹笆错开搭接.为防止过往行船碰撞围堰、威胁围堰安全,在围堰外侧2m位置设置信号灯、信号旗警示标志,对施工围堰进行保护。
四、临时围堰施工顺序围堰施工顺序:施工准备→定位放样→防撞桩施打→钢板桩沉打→导梁加固拉杆联结→铺设土工布→粘土填实→粘土捣实。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京沪高铁蕴藻浜特大桥222号墩深大基坑施工专项方案第一章工程概况京沪高速铁路于里程DK1284+865.86~DK1284+982.06处跨越蕴藻浜河,河流与线路中心线的夹角为73°,蕴藻浜河最高通航水位为1.96m,航道等级现状为五级,规划三级,通航净宽70m,净高7.5m,跨河桥梁结构为1-112m提篮拱。
提篮拱主墩(222#)情况如下:桩基18根,直径1.5m,桩顶标高-6.855m,桩底标高-89.855m,桩长83m,承台为双层承台,承台总高4.5m,下承台尺寸22.1×10.6×3.0m,上层承台尺寸21.2×7.25×1.5m,墩身高11.5m,墩身长19.2m,总宽5.25m。
桩基分布情况见下图:根据现场实测的地面标高为+2.44,承台底标高-6.855,地面到承台底高差为9.3米,该处地质条件以淤泥质粉质黏土和粉土为主。
基坑开挖深度达10.3米(考虑混凝土封底1.0m)。
承台工程量及施工尺寸如下:序号尺寸数量(个)混凝土方量(立方)/每个备注1 10.6*22.1*3(7.25*21.2*1.5)1 上承台230.55方下承台702.78方第二章编制依据及技术指标1、TB10002.5 J464-2005《铁路桥涵地基和基础设计规范》2、TZ213-2005《高速铁路桥涵工程施工技术指南》3、蕴藻浜特大桥京沪高徐沪施图Ⅵ(桥)-1174、京沪高徐沪施图(桥参)-承台及钻孔灌注桩钢筋布置参考图5、时速350Km客运专线铁路通用设计图《双线矩形空心桥墩》(图号:肆桥设(2008)4381-1)6、相关标准规范等第三章施工难点分析该基坑所处位置地质条件很差,地下水位较高,基坑边缘距蕴藻浜河20多米,蕴藻浜河河面标高+1.08,该处从现有地面以下6米范围内为蕴藻浜河河道内清理出来的河底淤泥,给大面积挖土卸载造成相当大的困难,原有土质以淤泥质粉质黏土和粉土为主,状态以流塑和软塑为主,基本承载力较低,土体内摩擦角平均16°,土容重平均取值为19kN/m3,而且该基坑属于深大基坑,开挖深度达10.3m,产生的土压力和水压力相当大,平面开挖尺寸为26.1×14.6m,再加之承台及墩身下部作业施工需要在基坑内完成,给内部支撑造成很大困难,而且从基坑开挖到墩台身施工过程中需要进行数次受力体系的转换,给各道围檩及内支撑的确定增加难度。
第四章基坑及墩台身施工基坑施工流程:施工准备→测量定位→插打抗滑钢管→插打钢板桩→开挖基坑→逐层进行钢板桩内支撑→排水→浇筑封底混凝土→承台施工→基坑回填→逐步拆除内支撑→墩身施工→基坑回填→钢板桩拔出→抗滑钢管拔出。
第一节施工准备首先在钢板桩堆放基地对钢板桩进行分类、整理,选用同种型号的板桩,进行弯曲整形、修正、切割、焊接,整理出施工需要的型号(拉森IV号钢板桩)、规格(450×310×15.5)、数量(24m×190根)的钢板桩。
钢板桩进场前需要检查整理,发现缺陷随时调整,整理后在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将连接锁口碰坏。
钢板桩的设置位置应便于基础施工,应在原地面下结构边缘之外,并留有支、拆模板的操作空间;钢板桩平面不直的,应尽量使其平直整齐,避免不规则的转角,以便顺利将钢板桩插打入地下,并利于围檩支撑的设置。
第二节测量定位对墩位承台控制点标明并经过复核无误后加以有效保护,同时距离承台边线2米的位置放出钢板桩插打位置,并用槽钢定位,在保证钢板桩垂直度的情况下逐根插打。
222号墩采用在陆地上直接插打,插打前对钢板桩边线进行放样,在保证钢板桩垂直的前提下逐根打入钢板桩。
第三节钢板桩、围檩及支撑布置经设计计算,该基坑开挖深度为10.3m,开挖尺寸为26.1×14.6m,共布置五道支撑,具体布置见下图。
第一、二道围檩均采用一根H型钢(400×400×20×20),直撑、斜撑采用外径62cm,壁厚1cm的钢管;第三道围檩采用两根H型钢(400×400×20×20),直撑钢管外径62cm,壁厚1cm,斜撑采用外径82cm,壁厚1cm的钢管;第四、五道围檩采用两根H型钢(400×400×20×20),临时支撑均采用外径82cm,壁厚1cm的钢管。
第一道钢管的顶面与原地面平齐,第二道围檩中心距第一道围檩中心3.7m,第三道围檩中心至第二道围檩中心1.7m,第一道临时支撑位置在第三道支撑下1.4m,该道围檩直接支撑在桩头上,因此,可根据实际情况稍作上下移动,第二道临时支撑安装在封底混凝土顶面上50cm处。
基坑支撑布置图:计算书详见附件。
第四节钢板桩施工1、将钢板桩运到工地后,钢板桩在拼组前必须对其进行检查、丈量、分类、编号,同时对两侧锁口用一块同型号长2~3m的短桩作通过试验,以2~3人拉动通过为宜。
锁口通不过或桩身有弯曲、扭曲、死弯等缺陷,采用冷弯,热敲(温度不超过800~1000℃),焊补、铆补、割除、接长等方法加以整修。
插打钢板桩之前须检查振动锤。
振动锤是打拔钢板桩的关键设备,在打拔前一定要进行专门的检查,确保线路畅通,功能正常。
且功率达到40KW以上,而夹板牙齿磨损不宜太多。
2、履带吊停在离打桩点就近的基坑边,侧向施工,便于测量人员观察。
挂上振动锤,升高,理顺油管及电缆。
3、锤下降,开液压口,拉一根桩至打桩锤下,锁口抹上润滑油,并起锤。
4、钢板桩计算长度为24米(基坑10.3米、入土13.7米),待钢板桩尖离开地面30cm时,停止上升。
锤下降,使桩至夹口中,开动液压机,夹紧桩。
上升锤与桩至打桩地点。
5、钢板桩插打时,单桩的锁口内均涂以黄油混合物油膏,以减少插打时的摩阻力并加强防渗性能。
插打钢板桩时从第一块就应保持平整,几块插好后即插打一块深的以保持稳定,然后继续插打。
6、在插打过程中,加强测量工作,发现倾斜,及时调整,为保证插桩顺利合拢,要求桩身垂直。
在整个钢板桩插打过程中必须保证合拢密实,以防漏水。
7、对准钢板桩与定位桩的锁口,靠震动锤与桩自重压到桩所要插打的位置。
8、试开打桩锤30秒左右,停止振动,利用锤惯性打桩至计算标高,开动振动锤打桩下降,控制打桩锤下降的速度,尽可能的使桩保持竖直,以便锁口能顺利咬合,提高止水能力。
9、板桩至设计高度前40cm时,停止振动,振动锤因惯性继续转动一定时间,打桩至设计高度。
10、松开液压夹口,锤上升,打第二根桩,以上类推至打完所有桩。
打桩前一般应在锁口内涂以黄油、锯末等混合物,在打完钢板桩后,开始进行钢板桩围堰内的止水处理。
第五节基坑开挖及墩台施工由于222号墩处承台开挖基坑的深度较深(10.3m),尺寸较大(下承台尺寸22.1×10.6×3.0m,上层承台尺寸21.2×7.25×1.5m),土压力和水压力很大,基坑开挖宜采用长臂挖机,施工时机械离基坑越远越好,减小基坑边缘处的动载。
各阶段开挖时应在支撑位置向下多开挖50cm,利于施工围檩及支撑的设置,开挖到各道支撑位置后应及时安装围檩及内部支撑。
钢板桩插打完后,向下开挖1.0m,安装第一道围檩支撑;继续开挖至标高-2.06m处,安装第二道围檩及支撑;开挖到标高-4.06m,安装第三道围檩及支撑;安装完第三道支撑后,继续开挖1.5m,随即安装第一道临时支撑,该支撑采用cm钢管支撑在桩头上;继续开挖,在距离封底混凝土顶面50cm80处,安装第二道临时支撑,仍然支撑在桩头上,待第二道临时支撑安装完后,进行受力转换,由第二道临时支撑受力,将第一道临时支撑拆除;继续开挖土方到承台底一下100cm,迅速施工封底混凝土层,待封底混凝土强度达到要求后,再进行受力转换,由封底混凝土受力,拆除第二道临时支撑,即可进行后续破桩头、桩基检测、绑扎钢筋、支模板等工作,以上施工的同时,应及时抽出基坑内的积水。
在下承台混凝土浇筑结束达到拆模要求后,拆除模板,基坑用透水性材料回填密实到下承台顶面后,可拆除第三道支撑,开始施工上承台;上承台施工完成后,养护拆模,基坑用透水性材料回填密实后,拆除第二道支撑;开始施工墩身,该墩身高11.5m,截面面积较大(2.381358m),墩身底面与地面高差4.8m,118m),墩身混凝土方量较大(312.考虑施工安全方便,墩身施工时可分段浇筑,墩身底以上4m浇筑一次,浇筑完成进行养护后拆模,及时回填透水性材料,密实后拆除第一道围檩,继续施工上部墩身。
第六节基坑排水在渗水较小的情况下,采用汇水井排水,在基坑内承台范围外侧较低处挖4个汇水井,并在周围挖边沟,使其低于基坑底面。
对汇水井井壁要加以支护,井底铺一层粗砂或者碎石,采用抽水机从汇水井抽水来排除渗水;如果承台低于砂土层且渗水较大时,采用井点法降低地下水位,在距基坑边3-5m距离进行钻孔,埋下井点管,周围填以砂石作过滤层,上用黏土填封,地面上通过主管与抽吸设备相联进行抽水,以降低基坑四周的地下水位。
第七节混凝土垫层施工采用直接浇筑混凝土垫层,可能造成钢板桩无法拔出,所以浇筑垫层时在钢板桩围堰内侧支模,或在底部钢板桩四周用编织袋或土工布将钢板桩与封砼隔离,以便钢管桩在承台施工完后顺利拔出。
在混凝土浇筑之前,尽量要把水抽干,封底混凝土强度等级采用C25,直接采用汽车泵输送混凝土到指定位置,按一般砼施工进行。
封底时由一边向另一边推进,但保证连续、不间断、不留接缝、一次性完成。
混凝土垫层厚度初定为100cm。
第八节围檩支撑拆除下层承台浇筑养护完成,拆除模板,回填透水性材料,回填时分层整平,灌水密实,待回填到下层承台顶标高(-3.855m)后,拆除第三道围檩及支撑。
拆除第三道围檩及支撑后进行上层承台的钢筋绑扎,模板支立,混凝土浇筑等后续工作;上层承台施工完成后,基坑回填透水性材料密实,拆除第二道围檩及支撑,继续施工下部墩身(4m范围),施工完成后即可拆除第一道围檩,完成后续各项工作。
第九节钢板桩拔出承台墩身混凝土浇筑结束,将基坑回填完毕后,要将钢板桩拔出再重新利用,拔桩时,尽量使钢板桩下部与混凝土脱离,然后再进行拔桩。
先略锤击振动各拔高1~2m,然后按次序将所有钢板桩均拔高1~2m,使其松动后,再依次拔除,对桩尖打卷及锁口变形的桩,可加大拔桩设备的能力,将相邻的桩一齐拔出。
并注意一下几点:1、为防止将临近板桩同时拔出,宜将钢板桩和加固的支撑围檩逐根解除。
2、按与插打钢板桩顺序相反的次序拔桩。
3、将钢板桩用振动锤再复打一次,可克服土的黏附力。
4、拔出的钢板桩应及时清除土砂,涂以油脂。
变形较大的板桩需调直,完整的板桩要及时运出工地,堆置在平整的场地上。
