土地整治项目 监理工作手册
土地整理项目工程施工监理服务方案(纯方案,60页)

监理大纲第一章工程概况本拟建工程为河南省**庙口乡土地整理项目工程施工监理,土地整理面积998.05公顷。
工程建设地点位于河南省**庙口乡,北邻淇河,西至形盆村河土门村边界,南到秦庄村居民点,东至淇河。
本工程主要内容包括土地平整工程,农田水利工程,田间道路工程,防护林工程等。
第二章.监理工作范围。
内容,目标和依据第一节监理工作范围县土地整理项目主要是施工阶段的监理。
二、监理工作内容,目标和依据1)、监理工作内容1.土地平整工程项目区地形较为复杂,高岗低洼处较多。
按规程要求,须提高平整标准。
即以标准田块为整理单元。
按照“田成方、林成行、路成框、渠相连”的要求,考虑当地机械化耕作的需要,规划对项目区土地分块进行土地平整。
耕作田块的长度按照耕作机械工作效率、田块平整度、灌溉均匀程度、灌排水畅通度及防止风害等要求,通过田块优化规划。
耕作田块宽度应考虑到田块面积、机械作业要求、灌溉排及防止风害等因素确定耕作田块的宽度,通过田块整体规划。
2. 农田水利工程2.1农沟开挖2.3道路工程按照方便田间作业以及农产品和农作物质(化肥、农药)运输,节约耕地的原则,结合项目区内及区外已有道路状况,布设田间路和生产路;生产路联系田与田之间;田间路联系村与田之间。
项目区内道路规划成网,且能使田间机械操作达到所有田块。
项目区内道路分田间路、生产路两级修建,对项目区内现在存在的连接村与村或村庄对外的主要道路保留其现有宽度,按田间路的投资标准进行修建。
2.4防护林工程2)。
监理工作目标1、工程造价:在满足质量和进度要求的前提下,以本工程概算总投资为控制额。
2、工期目标:本项目工程计划工期为360日历天,施工中,要严格监督承包商按已批准的计划进度施工,以确保工期目标的实现。
3、质量目标:合格工程单元工程质量等级评定标准及具体实施办法,依据设计要求及有关规范实施。
3)、。
监理工作依据实施监理工作的基本依据主要有以下几方面:1、建设工程相关的法律、法规、规章。
土地整理监理细则

淇县西岗乡土地整理项目施工监理工作要求河南宏业建设管理有限公司二00七年三月二十五日第一章监理范围、依据和主要工作程序一、监理范围按照土地整理项目的《建设监理合同书》和建设单位对监理工作的要求及国家有关的施工技术规范和上级主管部门批复的设计文件、图纸对该项目以下工程的见证点进行旁站监理,同时根据施工情况,监理工程师可以决定是否采取旁站监理。
1、路基清理、路面铺设2、机井定位、机井成孔、井管安装、潜水泵的安装3、桥涵基础清理、钢筋制作、混凝土浇筑4、斗、农沟放线、成型5、管道基槽开挖6、管道的安装7、高低压线路架设及设备安装8、低压输水管道出水口安装二、监理依据1、土地整理项目“施工招标文件”2、与各施工单位签订的《土地整理建设施工合同书》3、与监理单位签订的《土地整理建设监理合同书》4、《工程建设标准强制性条文》(水利工程部分)5、《水利工程建设项目施工监理规范》(SL288-2003)6、《水利水电建设工程验收规程》(SL223-1999)7、《混凝土强度检验评定标准》(GBJ107-87)8、《砌体工程施工质量验收规范》(GB50203-2002)9、《水利水电工程施工质量评定表填表说明与示例》(试行)2003.3 310、.国家有关法律,主管部门和地方政府颁发的有关法规文件;11、国家和行业主管部门的有关规程、规范和技术标准。
12、本工程已批准的设计文件、图纸、技术说明及工程实施过程中的设计变更通知及其他补充文件;三、监理内容监理的主要内容为:1.协助发包人签订工程建设合同;2.全面管理工程建设合同,就承包人选择的分包单位资格进行审查批准;3.督促发包人按照工程建设合同的规定,落实必须提供的施工条件、检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令;4.审批承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
;5.签发补充设计文件、技术规范等,答复工程施工单位提出的建议和意见;6.工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准承包人提出的施工实施进度计划和检查其实施情况。
土地治理项目监理大纲

土地治理项目监理大纲1. 项目背景详细介绍土地治理项目的背景,包括项目的目的、范围和重要性。
解释为什么需要进行土地治理,以及项目的预期成果。
2. 项目目标明确土地治理项目的目标,包括但不限于:恢复生态环境、保护土地资源、提高土地利用效率等。
确保项目目标与相关法规与政策要求相符,项目目标合理、可行。
3. 项目范围定义土地治理项目的范围,包括涉及的土地面积、地理位置、治理方法等。
详细描述项目所覆盖的范围,确保项目范围明确、可行。
4. 项目任务列出土地治理项目的主要任务,包括但不限于:清理和恢复受污染土地、规划和设计合理的土地利用方式、实施土地保护措施等。
确保项目任务能够实现项目目标,任务分工清晰、具体明确。
5. 项目计划安排土地治理项目的实施计划,包括项目的时间安排、人力资源、物资配备等。
确保项目能够按时、按量完成,项目计划合理、可行。
6. 项目监督制定土地治理项目的监督措施,包括监测和评估项目进展、审核项目成果等。
确保项目执行情况得到及时、有效的监督,项目监督措施完备、规范。
7. 项目风险分析土地治理项目可能面临的风险,包括但不限于:自然灾害、技术困难、财务风险等。
提出相应的风险防范和应对策略,确保项目顺利推进,风险可控。
8. 项目评估制定土地治理项目的评估指标和方法,对项目进行定期评估和总结。
通过项目评估,优化项目实施过程,提高项目效果和成果。
9. 项目团队明确土地治理项目的组织结构和人员配置,确保项目团队具备相关专业知识和能力,能够顺利推进项目。
10. 项目预算制定土地治理项目的预算,包括所需资金来源和具体使用计划。
确保项目预算合理、可行,资金使用透明、有效。
以上为土地治理项目监理大纲的主要内容,详细规划和实施过程中应根据实际情况进行补充和调整。
土地整治项目监理实施细则

土地整治项目监理实施细则第一章总则第一条为了确保土地整治项目的质量和安全,合理利用土地资源并保护环境,根据《土地整治监理管理办法》和相关法律法规,制定本细则。
第二条本细则适用于各类土地整治项目的监理实施过程。
第三条土地整治项目监理应遵循公正、公平、公开、透明的原则,确保土地整治项目的合法性、合规性和经济性。
第四条土地整治项目监理应具备国家承认的相关监理资质,监理人员应具备相应的专业知识和技能。
第五条土地整治项目监理应根据项目类型、项目规模、项目图纸和合同要求等编制监理实施方案,报送相关行政主管部门、建设单位和项目相关各方。
第六条土地整治项目监理应遵守相关法律法规,执行国家强制性标准和规范,严格按照设计图纸和现场勘测结果进行监理。
第七条土地整治项目监理应及时发现和纠正施工中存在的质量问题和安全隐患,并采取相应措施处理。
第二章监理实施步骤第八条土地整治项目监理实施主要包括前期准备、施工监理、质量检查、安全检查、竣工验收等步骤。
第九条前期准备包括审查设计文件、施工组织设计和计划、施工合同及其他相关文件和资料。
第十条施工监理包括现场巡查、验收材料、记录施工进度、查验施工质量、协调解决施工中的技术问题等。
第十一条质量检查包括验收施工质量、检查工程施工过程中材料使用情况、进行工程检测、评估工程质量等。
第十二条安全检查包括施工现场安全管理、对工程建设中出现的安全隐患进行纠正和处理、协调解决施工安全问题等。
第十三条竣工验收包括对项目的施工质量、安全管理情况、合同履行情况等进行全面的检查和评估。
第三章监理责任和权力第十四条施工单位应按照监理方案的要求进行施工和管理,提供施工技术和安全管理人员,并配合监理人员的工作。
第十五条监理人员应按照国家有关法律法规和规定,对土地整治项目进行监理检查和监理记录。
第十六条监理人员应当依法行使监理权力,对施工单位和项目进行监督和检查,发现问题及时向建设单位、施工单位和行政主管部门进行报告。
土地整理项目工程监理细则

土地整理项目工程监理细则土地整理项目工程监理细则武南镇百塔村基本农田整理项目工程监理实施细则监理实施细则甘肃陇原工程建设监理有限责任公司第四项目监理部二零一二年十月目录1、总则2、工程特点3、监理工作流程4、监理工作控制要点及目标值5、监理工作的方法与措施6、三控两管一协调7、竣工验收8、工程计量张义镇石头坝土地整理项目工程监理实施细则1、总则1.1编写目的,为了指导监理人员有效地控制本工程质量,实现监理规划目标;同时也为施工人员了解工程施工程序及工程质量要求,相互勾通信息,减少失误而编制。
1.2编写依据:(1)业主和承包签订的施工合同;(2)设计图纸、文件、资料。
(3)已批准的监理规划。
(4)施工组织设计(5)与本工程施工内容相关的质量标准。
技术条款、规程、规范,《土地开发整理施工规范》,《水利水电建设工程验收规程》SL223-1999。
《建筑工程质量评定标准》GBJ301-88等编制。
(6) 1.3适用范围(7)本细则适用于中、低产田改造项目工程的监理,本细则根据项目土壤改良监理、机耕路、挡土墙及生产路工程、水利设施中农渠、沟渠、泵房及泵站上、桥梁及涵管等(8)2、本工程施工的主要内容及重点本项目工程内容及重点如下:土地平整工程:按照各标段现状图和规划图要求,将原来的田块进行平整达到高产农田的格局要求,将项目区内所有的废渠、废沟、废弃坑塘以及高低不平的零散地统一进行平整,达到集中连片,并按规划设计的渠系、林网、道路分割为标准的格田,以适宜机械化作业。
在工程施工以前需进行土方开挖、回填、平整等。
本分部中要求机械施工及人工施工相结合,施工工工艺较易,但土方量相对较大,重要的是做好土方计量工作,以达到成本控制目标,要求施工方做好施工前的测量复核工作,测量控制网数据方面要求准确,同时作好施工及签证资料以备结算。
道路工程:项目区道路工程与渠系相结合,沿沟渠布置,交汇处为降底成本均采用涵管联结,便于机械化操作,因而本分部道路分为两种形式,一是田间路,路宽4米,二是生产路,田间路及生产路的设计要求决定了其施工质量必须按道路施工验收规范,路基与路面都要求较高,路基必须达到设计所要求的长度、宽度、密实度、顺直度、纵坡度、平整度等。
土地整治项目监理工作手册

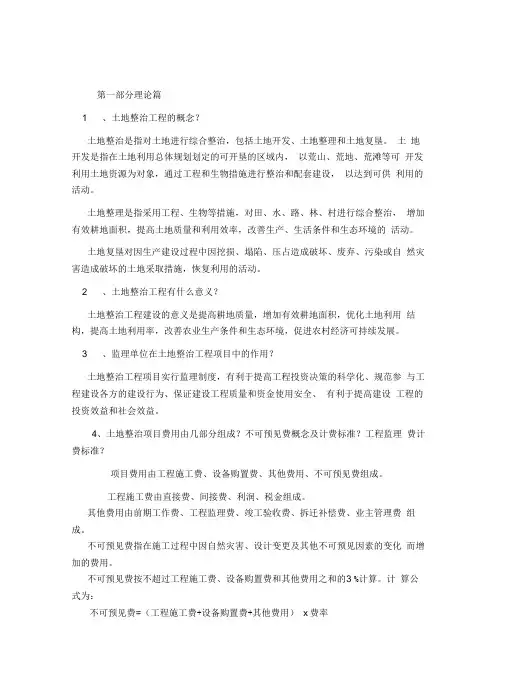

第一部分理论篇1 、土地整治工程的概念?土地整治是指对土地进行综合整治,包括土地开发、土地整理和土地复垦。
土地开发是指在土地利用总体规划划定的可开垦的区域内,以荒山、荒地、荒滩等可开发利用土地资源为对象,通过工程和生物措施进行整治和配套建设,以达到可供利用的活动。
土地整理是指采用工程、生物等措施,对田、水、路、林、村进行综合整治,增加有效耕地面积,提高土地质量和利用效率,改善生产、生活条件和生态环境的活动。
土地复垦对因生产建设过程中因挖损、塌陷、压占造成破坏、废弃、污染或自然灾害造成破坏的土地采取措施,恢复利用的活动。
2 、土地整治工程有什么意义?土地整治工程建设的意义是提高耕地质量,增加有效耕地面积,优化土地利用结构,提高土地利用率,改善农业生产条件和生态环境,促进农村经济可持续发展。
3 、监理单位在土地整治工程项目中的作用?土地整治工程项目实行监理制度,有利于提高工程投资决策的科学化、规范参与工程建设各方的建设行为、保证建设工程质量和资金使用安全、有利于提高建设工程的投资效益和社会效益。
4、土地整治项目费用由几部分组成?不可预见费概念及计费标准?工程监理费计费标准?项目费用由工程施工费、设备购置费、其他费用、不可预见费组成。
工程施工费由直接费、间接费、利润、税金组成。
其他费用由前期工作费、工程监理费、竣工验收费、拆迁补偿费、业主管理费组成。
不可预见费指在施工过程中因自然灾害、设计变更及其他不可预见因素的变化而增加的费用。
不可预见费按不超过工程施工费、设备购置费和其他费用之和的3%计算。
计算公式为:不可预见费=(工程施工费+设备购置费+其他费用)x费率工程监理费以工程施工费与设备购置费之和作为计费基数,采用分档定额计费方式计算,各区间按内插法确定。
注:计费基数大于10亿元时,按计费基数的 1.085%记取。
单位:万元5、各项目监理部成立前,项目负责人到公司办理哪些手续?项目负责人在开工前需到公司办理的手续如下:监理部公章、上墙制度、总监任命书、监理部人员组成文件、监理部成员相关证件(培训证和岗位证扫描件)合同复印件、公司资质复印件、营业执照复印件、组织机构代码复印件、监理规划审批(加盖公司公章)、交通工具,办公用品(电脑、打印机、照相机、监理日记)检测工具、安全帽、上岗证等。
土地整理项目工程监理细则
土地整理项目工程监理细则1.项目概述2.监理工作内容2.1设计文件审查:监理人员要认真审查设计文件,包括土地整理规划和设计方案、施工图纸等。
审查内容主要包括土地利用合理性、工程可行性、施工工艺合理性等。
2.3施工进度管理:监理人员要根据施工方案进行施工进度管理,确保工程按计划进行并保持合理的施工速度。
及时发现施工延误和问题,并提出解决方案。
2.4施工质量管理:监理人员要建立质量控制体系,对关键节点进行抽查和检测。
及时发现质量问题并及时整改,确保工程质量符合设计要求和标准规范。
2.5竣工验收管理:监理人员要参与工程竣工验收的组织和实施工作,确保工程符合验收标准。
对不符合要求的问题提出整改要求,并监督整改工作的进行。
3.监理人员要求3.1监理人员应具备土木工程相关专业背景,具备一定的技术和管理能力。
3.2监理人员应熟悉土地整理项目的规划和设计要求,熟悉土地整理工程施工工艺和质量控制要求。
3.3监理人员应具备较强的沟通和协调能力,能够有效地与建设单位、施工单位和相关部门进行沟通和协调,解决工程中的问题和纠纷。
3.4监理人员应具备较强的责任心和执行力,能够按照规划和要求对工程进行细致的监督和管理。
4.监理报告监理人员应定期编写监理报告,报告内容包括工程进度、质量情况、安全生产情况等。
报告应具体、全面地反映工程的实际情况,提出存在的问题和改进措施。
监理报告是监理人员对工程施工管理的总结和评价,对建设单位和施工单位都具有指导意义。
5.工程监理的权责5.1监理人员具有对工程质量、进度、安全的监督和管理职责。
5.2监理人员有权对工程施工进行检查和抽样检验,对不合格工程进行整改要求。
5.3监理人员对工程竣工质量进行评价和验收,对不合格工程拒绝验收。
5.4监理人员有权对施工单位提出建议和改进要求,对建设单位提出工程款项支付的建议。
总结:土地整理项目工程监理是一个综合性的工作,需要监理人员具备一定的专业知识和技能,负责管理和监督工程施工全过程,确保工程质量和进度的合规性。
土地整理项目监理实施细则
土地整理项目监理实施细则一、总则土地整理项目监理实施细则(以下简称“实施细则”)旨在规范土地整理项目的监理工作,确保项目的顺利实施和质量控制。
本实施细则适用于土地整理项目监理过程中的各个环节,包括前期准备、施工期间和竣工验收阶段等。
二、监理责任和义务1. 监理单位应是具备相应资质和专业技术的有限责任公司或其他合法监理机构,并在国家相关部门进行注册备案。
2. 监理单位应严格遵守相关法律法规,履行监理合同约定事项,承担监理工程质量、安全与进度的监督检查职责。
3. 监理单位应具备熟悉土地整理项目的技术人员,并配备必要的现场检测仪器设备以及强有力的质量控制团队。
4. 监理单位应及时向建设单位提供监理报告,并提出合理建议和意见,确保项目进展和质量稳定。
三、监理流程和要求1. 前期准备阶段(1)监理单位应参与项目的初步设计,对规划、定位和布局等方案提出意见和建议。
(2)监理单位应与建设单位一同制定项目实施计划和监理工作方案,确定各个阶段的检查和验收标准。
(3)监理单位应参与投标文件的编制,对施工单位的资质和经验进行审核,并参与招标评审过程。
2. 施工期间(1)监理单位应派遣专业人员到施工现场,进行日常监督和巡视,确保施工符合设计要求和相关标准。
(2)监理单位应对施工单位的施工方案、设备选择、材料选择、施工工艺等进行审查,确保施工质量和进度。
(3)监理单位应严格按照设计文件要求和相关法规,对施工单位的施工质量进行抽查和检测,发现问题及时进行整改和通报。
3. 竣工验收阶段(1)监理单位应参与竣工验收方案的制定,并对整体工程进行全面检查和评价,确保施工质量和安全符合要求。
(2)监理单位应组织验收人员,对土地整理项目的各个部分进行分项验收,并出具相应的验收报告。
(3)监理单位应参与工程竣工文件的编制,确保竣工文件的完整、真实和合乎规范要求。
四、监理报告和成果提交1. 监理单位应按照约定的时间节点向建设单位提交监理报告,报告内容应真实、准确、完整。
土地整治工程施工监理细则
土地整治工程施工监理细则是为了保证土地整治工程的质量、安全、进度和投资控制等目标的有效实现,对施工过程中的各个环节进行细致、严格的监督和管理。
以下是土地整治工程施工监理细则的主要内容:一、工程概况1.1 项目名称:XX土地整治工程1.2 项目编号:XX交财招标采购[XXXX]XX号1.3 建设地点:XX境内1.4 资金来源及落实情况:财政补助资金,已落实1.5 工期要求:施工标段:180日历天/标段;监理标段:确保在施工合同工期内完工1.6 质量要求:合格二、监理范围及内容2.1 监理范围:本项目的施工及保修阶段全过程监理。
2.2 监理内容:主要包括施工现场的管理、工程质量的监督、工程进度的控制、安全生产的监管、投资控制等。
三、监理机构与人员3.1 监理机构:成立项目监理部,对施工过程进行全面监督管理。
3.2 监理人员:包括总监理工程师、专业监理工程师、监理员等,均应具备相应的资格和经验。
四、监理工作流程4.1 施工准备阶段:对施工图纸、施工方案、施工队伍等进行审查,确保施工前的各项准备工作符合要求。
4.2 施工过程中:对施工现场进行定期巡查,检查施工质量、进度、安全生产等情况,发现问题及时督促整改。
4.3 工程验收阶段:对完工工程进行质量评定,确保工程质量达到合同要求。
五、监理工作要求5.1 严格施工现场管理,确保施工秩序井然;5.2 做好工程质量的监督,确保工程质量合格;5.3 控制工程进度,确保工程按时完工;5.4 加强安全生产监管,预防安全事故的发生;5.5 严格投资控制,合理使用财政资金。
六、监理工作方法6.1 现场巡查:监理人员应定期对施工现场进行巡查,了解施工情况,发现问题及时提出整改要求。
6.2 平行检验:对工程质量关键部位进行平行检验,确保施工质量。
6.3 会议协调:定期召开监理会议,协调解决施工过程中的问题。
6.4 资料审核:对施工资料进行审核,确保资料的真实、完整、准确。
七、监理工作制度7.1 报告制度:监理人员应定期向总监理工程师报告工作,及时反映施工情况。
土地整理项目监理细则.doc
土地整理项目监理细则册亨县鸭河镇幸福村XXXX末国家级高标准基本农田建设土地整理项目监理实施细则2.工程特性3、监理工作流程4、监理工作控制点和目标值5、监理方法和措施6.三个控制,两个管道和一个协调7.竣工验收8.册亨县鸭河镇XXXX末国家级高标准基本农田建设土地整理项目监理实施细则1、一般原则1.1写作目的,是为了指导监理人员有效控制工程质量,实现监理规划的目标;同时,也为施工人员了解工程施工程序和工程质量要求,相互交流信息,减少错误而编写。
1.2写作基础:(1)业主与承包商签订的施工合同;(2)设计图纸、文件和数据。
(3)批准监理计划。
(4)施工组织设计(5)与本工程施工内容相关的质量标准。
技术术语、法规和规范,《土地开发整理施工规范》,《公路工程施工规范》GL260-1,一般规定2.工程特性3、监理工作流程4、监理工作控制点和目标值5、监理方法和措施6.三个控制,两个管道和一个协调7.竣工验收8.册亨县鸭河镇XXXX末国家级高标准基本农田建设土地整理项目监理实施细则1、一般原则1.1写作目的,是为了指导监理人员有效控制工程质量,实现监理规划的目标;同时,也为施工人员了解工程施工程序和工程质量要求,相互交流信息,减少错误而编写。
1.2写作基础:(1)业主与承包商签订的施工合同;(2)设计图纸、文件和数据。
(3)批准监理计划。
(4)施工组织设计(5)与本工程施工内容相关的质量标准。
技术条款、规程和规范《土地开发整理施工规范》、《公路工程施工规范》GL260:土地平整工程:根据现状图和各标段规划图的要求,对原有农田进行平整,以满足高产农田的格局要求。
项目区内的所有废渠、沟渠、坑塘和不平整、分散的农田统一平整,实现集中连接。
根据规划设计的排水系统、森林网络和道路被划分为标准网格,以适合机械化作业。
土方开挖、回填和平整应在工程施工前进行。
这种划分要求机械构造和人工构造相结合。
施工工艺相对简单,但土方量相对较大。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一部分理论篇1 、土地整治工程的概念?土地整治是指对土地进行综合整治,包括土地开发、土地整理和土地复垦。
土地开发是指在土地利用总体规划划定的可开垦的区域内,以荒山、荒地、荒滩等可开发利用土地资源为对象,通过工程和生物措施进行整治和配套建设,以达到可供利用的活动。
土地整理是指采用工程、生物等措施,对田、水、路、林、村进行综合整治,增加有效耕地面积,提高土地质量和利用效率,改善生产、生活条件和生态环境的活动。
土地复垦对因生产建设过程中因挖损、塌陷、压占造成破坏、废弃、污染或自然灾害造成破坏的土地采取措施,恢复利用的活动。
2 、土地整治工程有什么意义?土地整治工程建设的意义是提高耕地质量,增加有效耕地面积,优化土地利用结构,提高土地利用率,改善农业生产条件和生态环境,促进农村经济可持续发展。
3 、监理单位在土地整治工程项目中的作用?土地整治工程项目实行监理制度,有利于提高工程投资决策的科学化、规范参与工程建设各方的建设行为、保证建设工程质量和资金使用安全、有利于提高建设工程的投资效益和社会效益。
4 、土地整治项目费用由几部分组成?不可预见费概念及计费标准?工程监理费计费标准?项目费用由工程施工费、设备购置费、其他费用、不可预见费组成。
工程施工费由直接费、间接费、利润、税金组成。
其他费用由前期工作费、工程监理费、竣工验收费、拆迁补偿费、业主管理费组成。
不可预见费指在施工过程中因自然灾害、设计变更及其他不可预见因素的变化而增加的费用。
不可预见费按不超过工程施工费、设备购置费和其他费用之和的3 %计算。
计算公式为:不可预见费=(工程施工费+设备购置费+其他费用)x 费率工程监理费以工程施工费与设备购置费之和作为计费基数,采用分档定额计费方式计算,各区间按内插法确定。
工程监理费计费标准注:计费基数大于10亿元时,按计费基数的1.085%记取。
单位:万元5 、各项目监理部成立前,项目负责人到公司办理哪些手续?项目负责人在开工前需到公司办理的手续如下:监理部公章、上墙制度、总监任命书、监理部人员组成文件、监理部成员相关证件(培训证和岗位证扫描件)、合同复印件、公司资质复印件、营业执照复印件、组织机构代码复印件、监理规划审批(加盖公司公章)、交通工具,办公用品(电脑、打印机、照相机、监理日记), 检测工具、安全帽、上岗证等。
(工程完工后,项目负责人按公司规定办理移交手续)6 、监理单位进场后,业主方需提供给监理单位哪些资料?l )施工图纸及图纸电子版(包括各标段施工图及单体图);2 )财政厅批复的预算书(包括电子版);3 )工程招标文件及招标文件电子版;4 )各标段投标文件及投标文件电子版;5 )承包单位中标通知书;6 )工程施工合同;7 )测量控制点资料。
7 、如何布置项目监理部?各项目监理部办公室达到公司的标准化要求,具体如下:A 、办公室门边应悬挂竖向门牌,材质宜为铝合金或不锈钢,牌子尺寸统一为200 * 35cm ,牌上文字内容为公司名称全称+项目名称+监理部,黑色、宋体。
B 、办公室上墙图表内容:( l )从公司领取的规章制度及图表:( 2 )项目总体规划图;( 3 )监理组织机构图。
C 、结合房间尺寸,合理布置各类办公设施(办公桌椅、档案柜、电脑、打印机等)。
8 、在树立公司形象方面,监理人员主要做好哪些方面?监理人员本着“严格监理、热情服务”的宗旨开展监理工作,为业主提供有价值的服务;项目负责人应定期组织大家学习,在提高大家业务素质的同时,发挥传、帮、带的作用:项目部办公环境和生活环境要干干净净、整整齐齐:监理人员巡视工地要戴好安全帽、佩戴上岗证:各项目部内业资料应按照公司统一要求归类整理。
9 、如何编写监理规划?监理规划在项目总监理工程师的主持下,根据委托监理合同,在监理大纲的基础上,结合工程实际,广泛收集工程信息和资料的情况下制定,经监理单位企业技术负责人审批,并加盖公司印章。
监理规划应在召开第一次工地会议前报送项目承担单位。
监理规划编制人、审批人必须本人签字。
根据《湖北省土地整治工程监理规范的规定》,监理规划的内容有以下几个方面:( 1 )工程概况;( 2 )监理依据;( 3 )监理工作范围;( 4 )监理工作内容;( 5 )监理工作目标;( 6 )监理组织机构的组织形式;( 7 )监理机构的人员配备计划;( 8 )监理机构的人员岗位职责;( 9 ) 监理工作程序;( 10 )监理工作方法与措施;( 11 )监理工作制度;( 12 )监理设施。
10 、如何编写监理实施细则?监理实施细则是在监理规划的基础上,由项目监理部的专业监理下程师针对建设工程中某一专业或某一方面的监理工作编写,并经总监理工程师审批的操作性文件。
监理实施细则编制人、审批人必须本人签字,不得打印。
针对工程中某一重要的、关键性的部位或上序,可分别编制以下儿个方面的监理细则(不限于此):土地平整工程监理实施细则、灌溉与排水工程监理实施细则、田间路桥工程监理实施细则,大型的桥梁、水闸和泵站等单体工程应编制专项监理实施细则。
监理实施细则的主要内容一般应包括五个方面:即工程概况及特点、编制依据、监理工作流程、监理工作的控制要点及目标值和监理工作的方法及措施。
11 、如何编写旁站监理实施方案?旁站监理,是指监理人员在工程施上阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
旁站监理方案应当由工程项目部的总监理工程师组织有关监理人员编制。
在编制监理规划时,应当制定旁站监理方案。
旁站监理方案应当送项目承担单位和承包单位各一份。
旁站监理方案主要内容:工程项目概况、监理工作范围、旁站监理的依据、旁站监理范围、旁站监理的内容、旁站监理程序、旁站监理人员的职责、旁站监理的措施与方法、旁站监理程序图。
12 、如何做好图纸会审工作?l )图纸会审的前期准备工作项目总监应根据监理部人员的分工情况,督促各专业监理工程师至少提前15 天熟悉设计文件和施工现场,收集、整理设计文件存在的问题,主要包括A 、单体图中是否存在的尺寸、标高、结构形式不准确,不合理或不完善的问题;B 、单体图中的工程量、施工内容反映不完招、不准确的问题;C 、规划设计图纸中与实际情况不相符的情况;D 、项目区群众的合理化意见和建议;E 、其他需要收集的信息。
收集整理的各类问题,均以《图纸会审记录》的形式提交项目承担单位,并对各承包单位提交的《图纸会审记录》进行梳理、审查后提交项目承担单位。
2 )图纸会审的组织由项目实施单位主持,设计单位、承包单位和监理单位有关人员参加。
承包单位负责整理图纸会审记录,由项目实施单位、设计单位和监理机构的项目负责人签认。
13 、工地会议有哪些形式,分别由谁主持召开?监理单位在各种会议中的发言(举例见后)?l )工地会议一般分为第一次工地会议、监理例会、工地专题会议三种形式。
另外还有工程开工典礼及工程开工动员大会。
2 )工程开工典礼、开工动员大会及第一次工地会议均由项目实施单位组织召开。
监理例会、工地专题会议一般由监理单位主持召开,主持人为总监或总监代表。
14 、施工组织设计作用及内容,监理单位如何审查?施工组织设计是工程施工技术与项目管理等各项工作开展的指导性文件,由承包单位项目经理或项目负责人主持编制,企业技术负责人审批,并加盖企业公章。
施工组织设计一般包括以下基本内容:第一章编制说明第二章工程概况及特点第三章施工部署和施工准备工作第四章施工现场平面布置第五章施工总进度计划第六章各分部分项工程的主要施工方法第七章拟投入的主要物资计划第八章工程投入的主要施工机械设备情况第九章劳动力安排计划第十章工程质量的管理措施第十一章安全生产的管理措施第十二章文明施工的管理措施第十三章工期的管理措施第十四章质量通病的防治措施第十五章季节性施工措施第十六章成品保护措施第十七章创优综合措施第十八章项目成本控制第十九章保修服务措施第二十章施工平面总图施工总进度图施工网络图在工程开工前,承包单位依据施工承包合同、设计图纸及有关技术资料,编制该项目的施工组织设计方案,先报专业监理工程师审核。
专业监理工程师主要审核其可行性和可操作性,能够满足施工要求的,专业监理工程师可签署“符合施工要求”、“能够满足施工要求”等之类的意见,并报总监理工程师审批,总监理工程师经审批同意,可签署“同意按此方案施工”,否则经承包单位修改后再报监理部审批。
监理单位审核施工组织设计的内容主要有以下几点:1 )承包单位的审批手续和申报程序是否符合要求;2 )施工程序与顺序是否合理,采取的施工方法是否可行,质量保证措施是否可靠;3 )工期安排是否符合施工合同规定的开工、竣工日期;4 )承包单位的质量保证体系是否健全;5 )保证安全施工,防止事故和文明施工措施;6 )季节施工方案及专项施工方案的可行性、合理性和先进性;7 )其它必要的内容。
15、工程开工具备哪些条件,监理单位如何审核?承包单位完成开工准备后,应向项目监理部提交开工申请。
项目监理部经检查确认承包单位的施工准备满足开工条件后,由总监理工程师签发《工程开工/复工报审表》,并报项目实施单位。
项目开工前应具备以下条件,项目监理部要逐一审核:1 )有完整的设计文件资料并己完成了图纸会审工作:2 )测量基准点己移交;3 )按工程承包合同约定首次工程预付款己支付;4 )项目辖区内清障除杂工作己基本完成;5 )工程承包单位派驻现场的主要管理、技术人员能够满足施工要求,且人员的执业资格情况和数量与承包合同文件一致,如有变化,应重新审查并报项目承担单位认定:6 )工程承包单位进场的工程材料、设各、构配件的数量和规格、性能符合承包合同约定要求;7 )工程承包单位的质量保证体系、施工安全、环境保护措施、规章制度符合要求;8 )工程承包单位的施工组织设计(施工方案)、施工进度计划等技术文件己提交给项目监理部审批;9 )土地整治项目的各单体工程,己经测量好原始地形高程,测量结果报项目监理部审核,单体工程施工前的原始影像资料应予以保留。
16 、监理机构怎样控制工程施工进度?1 )项目监理部应督促承包单位做好施工组织管理,认真分析和研究工程项目施工特点,确保施工资源的投入,并按批准的施工进度计划实施。
2 )项目监理部应对施工进度计划进行定期检查,对实际施工进度进行分析和评价,对关键线路的进度实施重点跟踪检查。
3 )项目监理部应根据施工进度计划,采用监理例会、专题会议等方式,协调各合同段承包单位之间的关系,及时发现、解决影响工程进度的各种问题,促进施工项目的顺利进展。
4 )当工程实际进度与计划进度发生了实质性的偏离时,项目监理部应要求承包单位采取必要的措施,并及时调整施工进度计划。
5 )项目监理部应公正、公平地处理工期索赔事件,必须延长工期时,承包单位应填报《工程延期报审表》报项目监理部和实施单位审批,并相应调整进度计划。
