2012年注册造价工程师执业资格考试“工程造价案例分析”模拟试题(C卷)答案与评分标准试题一:问题1:拟建项目综合生产车间主设备投资=2200×(3000/2000)0.85×1.20=3726.33万元(2分)问题2:拟建项目综合生产车间投资额=设备费用+建筑工程费用+安装工程费用(1)设备费用=3726.33×(1+1.10×0.12+1.05×0.01+1.00×0.04+1.05×0.02 +1.20×0.09+1.20×0.18)=3726.33×(1+0.528) =5693.83万元(2分)(2)建筑工程费用=3726.33×(1.05×0.27)=1056.41万元(0.5分)(3)安装工程费用=3726.33×(1.10×0.13)=532.87万元(0.5分)拟建项目综合生产车间投资额=5693.83+1056.41+532.87=7283.11万元(1分)问题3:(1)工程费用=拟建项目综合生产车间投资额+附属工程投资=7283.11+2035+970+2500+1500+1300+80=15668.11 万元(1分)(2)工程建设其他费用=工程费用×工程建设其他费用百分比=15668.11×20%=3133.62万元(0.5分)(3)基本预备费=(工程费用+工程建设其他费用)×基本预备费率=(15668.11+ 3133.62)×5%=940.09万元(0.5分)(4)静态投资合计=15668.11+ 3133.62+940.09=19741.82万元(1分)(5)建设期各年静态投资第1年:19741.82×60%=11845.09万元第2年:19741.82×40%=7896.73万元(6)涨价预备费涨价预备费=11845.09×〔(1+3%)1(1+3%)0.5(1+3%)1-1-1〕+7896.73×〔(1+3%)1(1+3%)0.5(1+3%)2-1-1〕=537.01+605.65=1142.66万元(2分)(7)预备费预备费=940.09+1142.66=2082.75万元拟建项目全部建设投资=19741.82+2082.75=21824.57万元(1分)(8)拟建项目建设投资估算表(5分)表1.3拟建项目建设投资估算表单位:万元问题4:建设期每年贷款额=建设投资×30% =(静态投资+涨价预备费)×30%第1年贷款额=(11845.09+537.01)×30%=3714.63 万元 (0.5分) 第2年贷款额=(7896.73+605.65)×30%=2550.71 万元 (0.5分) (2) 建设期贷款利息:第1年贷款利息=(0+3714.63÷2)×7.85%=145.80万元 (0.5分)第2年贷款利息=〔(3714.63+145.80)+(2550.71÷2)〕×7.85%=403.16万元 (0.5分)建设期贷款利息合计=145.80+403.16=548.96万元 (1分)试题二:问题l :从工期控制的角度,先施工工作J ,后施工工作F 较合理。

《工程估价》习题(案例篇)

《工程估价》习题(案例篇)

《工程估价》案例练习第三章工程估价依据一、人工挖二类土1m3的基本工作时间为6h,辅助工作时间占工序作业时间的2%。

准备与结束时间、不可避免中断时间、休息时间分别占工作日的3%、2%、18%。

问题:试确定该人工挖二类土的时间定额及产量定额。

二、某砖混结构建筑物:基础采用人工挖土方,每挖1m3需消耗的基本工作时间为60分钟,辅助工作时间占工作延续时间的2%,准备与结束时间占工作延续时间的2%,不可避免中断时间占工作延续时间的1%,休息时间占工作延续时间的15%。

问题:试确定人工挖土方的时间定额及产量定额。

三、某砖混结构建筑物:砌筑砂浆用400L搅拌机现场搅拌,其资料如下:运料200s、装料40s、搅拌40s、卸料30s、正常中断10s,机械正常利用系数0.8。

问题:试确定砂浆搅拌机的产量定额及时间定额。

四、某毛石护坡砌筑工程,定额测定资料如下:1、完成每立方米毛石护坡砌体的基本工作时间为7.9h;2、辅助工作时间、准备与结束时间、不可避免中断时间和休息时间等,分别占毛石砌体的工作延续时间3%、2%、2%和16%;3、每10m3毛石砌体需要M5水泥砂浆3.93m3,毛石11.22m3,水0.79m3;‘4、每10m3毛石砌体需要200L砂浆搅拌机0.66台班;5、该地区有关资料的现行价格如下:人工工日单价为:50元⁄工日;M5 水泥砂浆单价为:120 元⁄ m3 ;毛石单价为:58 元⁄ m3 ;水单价为:4 元⁄ m3 ;200L 砂浆搅拌机台班单价为:88.50 元⁄台班。

问题:1 、确定砌筑每立方米毛石护坡的人工时间定额和产量定额。

2 、若预算定额的其他用工占基本用工12% ,试编制该分项工程的预算工料单价。

3 、若毛石护坡砌筑砂浆设计变更为M10 水泥砂浆。

该砂浆现行单价130 元⁄ m3,定额消耗量不变,应如何换算毛石护坡的工料单价?换算后的新单价是多少?五、定额换算练习1、某楼地面工程中,基本定额厚度为3cm,每l00M2基价为527元,且规定厚度每增减0.5cm,则基价增减48.40元,现设计厚度为4cm或2cm,则每100平方米的基价为多少?2、某民用工程一砖内墙工程量为150M3,设计要求用M5混合砂浆砌筑,计算分项工程直接费。

造价工程师案例分析真题与答案及解析

造价工程师案例分析真题与答案及解析

造价工程师案例分析真题与答案及解析一、背景某公司承建一项城市道路工程,道路全长10.5km,其中包括一段长1.2km的U形弯道。

工程采用沥青混凝土路面,设计年限为15年。

沥青混凝土的设计指标如下:1、压实度:95%;2、透水性:小于等于0.03mL/min;3、摩擦系数:大于等于0.4;4、抗疲劳性:大于等于80次/mm。

二、问题1、请简述沥青混凝土路面的优点和缺点。

2、在沥青混凝土路面施工过程中,应采取哪些质量控制措施以保证路面的使用寿命达到设计年限?3、在U形弯道施工过程中,应采取哪些特殊的质量控制措施?4、请简述本工程的质量控制重点。

5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,试分析可能的原因,并提出解决方案。

三、答案及解析1、沥青混凝土路面的优点主要包括:表面平整、无接缝、行车舒适;施工期短、养护方便;维修简便、开放交通快等。

其缺点主要包括:对沥青质量要求高、对温度敏感、表面易损坏、对水和温度敏感、冬季易产生龟裂等。

2、在沥青混凝土路面施工过程中,为保证路面的使用寿命达到设计年限,应采取以下质量控制措施:严格控制原材料质量,特别是沥青的质量;严格控制混合料的配合比和搅拌质量;保证路面基层的质量;严格控制施工温度;加强压实和养护工作。

3、在U形弯道施工过程中,应采取以下特殊的质量控制措施:加强模板的支撑和固定;严格控制混凝土的配合比和搅拌质量;加强养护工作,防止出现收缩裂缝。

4、本工程的质量控制重点包括:原材料质量、混合料的配合比和搅拌质量、路面基层质量、施工温度控制、压实和养护工作等。

5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,可能的原因包括:车辆超载、沥青混合料质量不好、路面压实度不足等。

解决方案包括:加强交通管制,限制车辆超载;加强沥青混合料的质量控制;对出现问题的路段进行返工处理,保证压实度达到设计要求。

随着中国建筑行业的快速发展,造价工程师的需求也在不断增加。

2012一级造价师工程造价管理真题及答案

2012一级造价师工程造价管理真题及答案

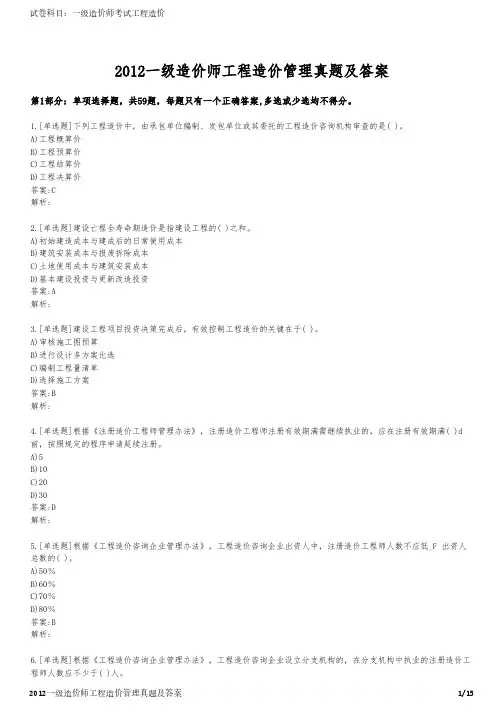

2012一级造价师工程造价管理真题及答案第1部分:单项选择题,共59题,每题只有一个正确答案,多选或少选均不得分。

1.[单选题]下列工程造价中,由承包单位编制、发包单位或其委托的工程造价咨询机构审查的是( )。

A)工程概算价B)工程预算价C)工程结算价D)工程决算价答案:C解析:2.[单选题]建设亡程全寿命期造价是指建设工程的( )之和。

A)初始建造成本与建成后的日常使用成本B)建筑安装成本与报废拆除成本C)土地使用成本与建筑安装成本D)基本建设投资与更新改造投资答案:A解析:3.[单选题]建设工程项目投资决策完成后,有效控制工程造价的关键在于( )。

A)审核施工图预算B)进行设计多方案比选C)编制工程量清单D)选择施工方案答案:B解析:4.[单选题]根据《注册造价工程师管理办法》,注册造价工程师注册有效期满需继续执业的,应在注册有效期满( )d 前,按照规定的程序申请延续注册。

A)5B)10C)20D)30答案:D解析:5.[单选题]根据《工程造价咨询企业管理办法》,工程造价咨询企业出资人中,注册造价工程师人数不应低_F 出资人总数的( )。

A)50%B)60%C)70%D)80%答案:B解析:6.[单选题]根据《工程造价咨询企业管理办法》,工程造价咨询企业设立分支机构的,在分支机构中执业的注册造价工A)3B)4C)5D)6答案:A解析:7.[单选题]某企业连续 3 年每年初从银行借入资金 500 万元,年利率 8%,按年计息,第 3 年末一次性还本付息,则第 3 年末应还本付息( )万元。

A)1 893.30B)1 753.06C)1 623.20D)1 620.00答案:B解析:8.[单选题]某企业从银行借入 1 年期的短期借款 500 万元,年利率 12%,按季度计算并支付利息,则每季度需支付利息( )万元。

A)15.00B)15.15C)15.69D)20.00答案:A解析:9.[单选题]按是否考虑资金的时间价值,投资方案经济效果评价方法分为( )。

2012年最新二级建造师《建筑工程管理与实务》案例习题和分析

2012年最新二级建造师《建筑工程管理与实务》案例习题和分析

二级建造师建筑工程实务讲义节选及案例训练(LH)刘海2012年 只有轴力的杆称二力杆,理想桁架杆件为二力杆。

桁架零杆的判别:案例一背景:某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。

问题:(1)试述等节奏流水施工的特点。

(2)该工程用等节奏流水施工方法组织施工,请绘制流水施工横道图。

(3)确定等节奏流水施工的流水步距、流水工期及工作队总数。

答案:(1)等节奏流水施工的特点是:1)所有流水节拍都彼此相等;2)所有流水步距都彼此相等,而且等于流水节拍;3)每个专业工作队都能够连续作业,施工段没有间歇时间;4)专业工作队数等于施工过程数。

(2)流水施工横道图见图15—1。

(3)流水步距为3天,流水工期为21天,施工队总数为4个。

案例二1.背景:某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。

某项目网络计划图由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。

2.问题:(1)绘出调整后的网络进度计划图(在原图上作答即可)。

(2)如果各项工作均按最早时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应作如何安排?(3)该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。

因而造成个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。

请分别说明以上补偿要求是否合理?为什么?(4)工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月12.5万元)?为什么?3.答案:(1)答案见下图。

2012年一级建造师建筑工程管理实务案例题解析及答案

2012年一级建造师建筑工程管理实务案例题解析及答案

第三部分历年考试真题精选(案例题)第一讲(双代号+索赔)为主的案例题2007年(一)某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示:施工过程中发生如下时间事件:事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。

事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工,造成乙方多支出人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。

事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

问题:1.原施工网络计划中,关键工作是哪些?计划工期是多少?2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。

3.乙方共可得到的索赔工期是多少天?分析:(见)[答疑编号505414030101]答案:1.利用线路列举对比法确定:①→②→③→④→⑤的持续时间=70d+112d+42d+77d=301d;①→②→③→⑤的持续时间=70d+112d+98d=280d;①→②→④→⑤的持续时间=70d+98d+77d=245d;所以关键线路为①→②→③→④→⑤。

关键工作:基础工程、主楼主体、设备安装工程、装饰装修工程。

计划工期:301d。

2.索赔是否成立的判断及理由事件一:工期索赔成立。

理由:因为地址责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上。

费用索赔成立。

理由:因为地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。

事件二:工期索赔不成立。

理由:因为设计的修改是由甲方提出的,对于乙方多承担的费用理应给予补偿。

事件三:工期、费用索赔均不成立。

理由:因为施工机械故障是因为乙方自身的原因,例如管理不善,使用不当等原因造成的,甲方没有责任,所以工期、费用索赔申请均不成立。

3.乙方共可得到的索赔工期:3d。

2012年造价工程师《工程造价案例分析》重点案例题精选_27751

2012年造价工程师《工程造价案例分析》重点案例题精选_27751

2012年造价工程师《工程造价案例分析》重点案例题精选2个财务分析的案例合同管理与索赔的题目3个招投标的案例2个方案选择案例3个工程款结算的案例2个工程计量案例1个某工程基础平面图如图6.Ⅰ.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6.Ⅰ.2所示。

混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。

混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实。

直接工程费单价表,见表6.Ⅰ.1表6.Ⅰ.1 直接工程费单价表费用组成(元)序 号 项目名称计量单位 人工费 材料费 机械使用费 单价1 带形基础组合模板 ㎡ 8.85 21.53 1.60 31.982 独立基础组合模板 ㎡ 8.32 19.01 1.39 28.723 垫层木模板 ㎡ 3.58 21.64 0.46 25.68基础定额表,见表6.Ⅰ.26.Ⅰ.2 基础定额表项目 基础槽底夯实现浇混凝土基础垫层现浇混凝土带形基础名称 单位 单价(元) 100㎡ 10m³ 10m³ 综合人工 工日 52.36 1.42 7.33 9.56混凝土C15 m³ 252.40 10.15混凝土C20 m³ 266.05 10.15 草袋 m³ 2.25 1.36 2.52水 m³ 2.92 8.67 9.19 电动打夯机 台班 31.54 0.56混凝土振捣器 台班 23.51 0.61 0.77 翻斗车 台班 154.80 0.62 0.78依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计为基数计算安全文明施工费,费率为4.3%。

问题:依据建设工程工程量清单计价规范》(GB5050—2003)的规定(有特殊注明除外)完成下列计算:1.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。

2013年工程造价案例分析真题及答案解析

2013年工程造价案例分析真题及答案解析
上一题下一题
(24~25/共28题)多项填空题
第24题
按照图中所示内容,列式计算管道、管件安装项目的清单工程量。____
第25题
按照背景资料2、3中给出的管道工程量及相关分部分项工程量清单统一编码、图中规定的管道安装技术要求和所示法兰数量,根据《通用安装工程工程量计算规范》(GB 50856—2013)、《建设工程工程量清单计价规范》(GB 50500—2013)规定,编制管道、法兰安装项目的分部分项工程量清单,填入表1“分部分项工程和单价措施项目与计价表”中。____
第22题
利用上题的计算结果和以下相关数据,《建设工程工程量清单计价规范》(GB 50500—2013)、按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的要求,在表2中,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表。已知相关数据为:①预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积小于3.5m3;就近插入基础杯口,人材机合计513.71元/m3;②预制混凝土基础梁的清单编码为010510001,本车间基础梁就近地面安装,单件体积小于1.2m3,人材机合计402.98元/m3;③预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m3,安装高度<12m,人材机合计423.21元/m3;④预制混凝土柱T型吊车梁的清单编码为010510002,本车间T型吊车梁单件体积<1.2m3,安装高度<9.5m,人材机合计530.38元/m3;⑤预制混凝土薄腹屋面梁的清单编码为010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度13m,人材机合计561.35元/m3;⑥预制混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6~25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基数按10%计算,利润均以人材机和管理费为基数按5%计算。____
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程量计量一、【背景】某新建项目,地面以上共16层,除第3层为设备管道层,层高为2.2m外,其他各层层高为3.2m,有1层地下室,层高4.5m,并把深基础加以利用做地下架空层,架空层层高2.8m。

有关建筑面积的计算资料如下:①底层勒脚以上结构外围水平投影面积为800m2,2~16层结构外围水平投影面积均为800m2。

②屋面上部设有层高2.8m的楼梯间及电梯机房,其围护结构面积为60m2;③大楼入口处有一台阶,水平投影面积为10m2,上面设有矩形雨蓬,两个圆形柱支撑,雨篷结构的外边线至外墙结构外边线的宽度为2.40m,其顶盖悬挑出外墙面以外的水平投影面积为20m2,柱外围水平投影面积为12m2;④底层设有中央大厅,跨2层楼高,大厅面积为200m2;⑤地下室上口外墙外围水平面积为800m2,如加上采光井、防潮层及保护墙,则外围水平面积为850m2,地下架空层外围水平面积为800㎡;⑥室外设有两座自行车棚,一座为单排柱,其顶盖水平投影面积为200㎡,另一座为双排柱,其顶盖水平投影面积为120㎡,柱外围水平面积为80㎡。

问题:1、根据《建筑工程建筑面积计算规范GB/T 50353—2005》的规定,上述面积中哪些面积不应计算;哪些面积应扣减;怎样计算单排柱、双排柱车棚面积、雨蓬面积?该建筑物的建筑面积是多少?二、【背景】某高校机修实习车间基础工程,分别为条形砖基础和混凝土垫层、钢筋混凝土独立柱基础和混凝土垫层,土壤为三类。

由于工程较小,采用人工挖土,移挖作填,余土场内堆放,场内运土200m,不考虑场外运输。

室外地坪标高为-0.15m,室内地坪为6cm混凝土垫层、2cm水泥砂浆面层。

砖基垫层、柱基垫层为C10砼、柱混凝土为C20混凝土,基础均为支模垫层。

基础平面图见图1-1,基础剖面图见1-2。

问题:依据《房屋建筑与装饰工程工程量计算规范》GB50854-2013计算,汇总表中分项工程量(写出计算过程,并将结果填入表中空栏处)。

第二章设计概算一、某建设项目订购了20t的国产非标准设备,订货价格为10000元/t,设备安装费指标为2000元/t,已知设备运杂费率为8%,设备安装费率为20%,该项目的设备及安装工程概算价值为多少?二、某医科大学拟建一栋综合试验楼,该楼一层为加速器室,2-5层为工作室。

建筑面积1360㎡,根据扩大初步设计计算出该综合试验楼各扩大分项工程的工程量以及当地概算定额的扩大单价列于表2-1中,该工程各项费用及现行费率分别为:措施费:117156.02元,间接费率4.39%,利润率4%,税率3.51%,零星工程费为概算定额直接工程费的5%,不考虑材料的价差。

某医大综合试验楼工程量及扩大单价表表2-1问题:1、试根据表2-1给定的工程量和扩大单价表,编制该工程的土建单位工程概算表,计算该工程土建单位工程的直接工程费;根据所给该工程的费用定额,计算各项费用,编制土建单位工程概算书。

2、若同类工程的各专业单位工程造价占单项工程综合造价的比例,见表2-2。

试计算该工程的综合概算造价,编制单项工程综合概算书。

各专业单位工程造价占单项工程综合造价的比例表2-2三、拟建砖混结构住宅工程3420㎡,结构形式与已建成的某工程相同,只有外墙保温贴面不同,其他部分均较为接近。

类拟工程外墙为珍珠岩板保温、水泥砂浆抹面,每平方米建筑面积消耗量分别为:0.044m3、0.842㎡,珍珠岩板153.1元/m3、水泥砂浆8.95元/m2、拟建工程外墙为加气混凝土保温、外贴釉面面砖,每平方米建筑面积消耗量分别为:0.08m3、082m2,加气混凝土185.48元/m3,贴釉面砖49.75元/ ㎡。

类似工程单方造价588元/㎡,其中,人工费、材料费、机械费、措施费和其他取费占单方造价比例,分别为:11%、62%、6%、9%和12%,拟建工程与类似工程预算造价在这几方面的差异系数分别为:2.01、1.06、1.92、1.01和0.87。

问题:1、应用类似工程预算法确定拟建工程的单位工程概算造价。

2、若类似工程预算中,每平方米建筑面积主要资源消耗为:人工消耗5.08工日,钢材23.8kg,水泥205kg,原木0.05m3,铝合金门窗0.24㎡,其他材料费为主材费45%,机械费占定额直接工程费8%,拟建工程主要资源的现行预算价格分别为:人工20.31元/工日,钢材3.1元/kg,水泥0.35元/kg,原木1400元/m3,铝合金门窗平均350元/㎡,拟建工程综合费率250%,应用概算指标法,确定拟建工程的单位工程概算造价。

第三章施工图预算定额换算练习:1、某楼地面工程中,基本定额厚度为3cm,每l00M2基价为527元,且规定厚度每增减0.5cm,则基价增减48.40元,现设计厚度为4cm或2cm,则每100平方米的基价为多少?2、某民用工程一砖内墙工程量为150M3,设计要求用M5混合砂浆砌筑,计算分项工程直接费。

已知:预算定额规定,一砖内墙M2.5混合砂浆砌筑预算单价为578元/l0M3,砂浆需用量为2.35M3/l0M3砖砌体,经查砂浆配合比表得知,M2.5混合砂浆预算单价为32元/M3,M5混合砂浆预算单价为39元/M3。

3、某钢筋砼基础工程量为1500M3,设计要求用C25砼浇筑,计算分项造价。

已知:预算定额规定,钢筋砼基础C20砼浇筑,预算单价为4805元/10M3(砼损耗率为1.5%),经查砼配合比表得知:C20砼单价为128.87元/M3,C25砼单价为142.70元/M3。

4、某工业厂房设计钢筋用量为32.58吨,定额钢筋用量为28.67吨,试计算钢筋的调整量和调整费用(每吨钢筋调整费用3725元,此钢筋用量为现浇构件产生的钢筋用量)。

5、某土石方工程中人工场内运土方30M或17M,定额规定人工运土方最大运距20M,其基价为423元/100M3,又规定每增加l0M基价增加50.80元/100M3,在此情况下基价变为多少?6、某省现行预算定额规定,人工挖孔桩内挖淤泥,按三、四类土定额乘以系数1.30,计算人工挖孔桩为淤泥时基价是多少?已知:挖孔桩平均孔径或平均边长1.5M以内深度8M以内三、四类土定额基价为7906元/l00M3。

7、某省现行预算定额规定,在有挡土板支撑下挖土方时,按实挖体积,人工按相应定额乘以系数1.43,如为在挡土板下人工挖平基土方三、四类土时基价是多少?已知:人工挖平基土方三、四类土定额基价为1134元/100M3,其中人工费合计813.75元/l00M3。

第五章建设工程结算一、某建安工程施工合同,合同总价600万元,其中有78万元的主材由业主直接供应,合同工期7个月。

1、合同规定:①业主应向承包人支付合同价25%的预付工程款;②预付工程款应从未施工工程尚需的主要材料及构配件价值相当于预付工程款时起扣,每月以抵充工程款的方式陆续扣回,主材费比重按62.5%考虑;③业主每月从给承包人的工程进度款金额中按2.5%的比例扣留工程保留金,通过竣工验收后结算给承包人;④由业主直接供应的主材款应在当月发生的工程款中扣回其费用;2、第1个月主要是完成土方工程的施工,由于施工条件复杂,土方工程量发生了较大的变化(招标文件中规定的工程量为2800m3,承包人填报的综合单价为80元/m3)应对单价进行调整:实际工程量超过或少于估计工程量15%以上时,单价乘以系数0.9或1.05;3、经工程师签证确认:①承包人在第1个月完成的土方工程量为3300m3;②其他各月实际完成的建安工程量及业主直接提供的主材价值如表一所示。

4问题:1、第1个月土方工程量实际工程进度款为多少万元?2、该工程预付工程款是多少万元?预付工程款在第几个月开始起扣?3、1月、5月、6月工程师应签证的工程款是多少万元?应签发付款证书金额是多少?并指明该月是否签发付款证书。

二、某快速干道工程,工程开工、竣工时间分别为当年4月1日、9月30日;造价为4150万元,预制构件由甲方提供(直接委托构件厂生产)。

施工合同中约定:1、开工前业主向施工单位支付合同价25%的预付款,预付款从第3个月开始等额扣还,4个月扣完;2、业主根据施工单位完成的工程量(经工程师签认后)按月支付工程款,保留金额为合同总额的5%。

保留金额按每月产值的10%扣除,直到扣完为上;3、工程师签发的月付款证书最低金额为300元。

4、每月完成产值见表二。

1、支付给施工单位的工程预付款是多少?2、工程师在第4、5、6、7月底分别给施工单位实际签发的付款证书金额是多少?三、某项工程项目业主与承包商签订了工程施工承包合同。

合同中估算工程量为5300m3,单价为180元/m3。

合同工期为6个月。

有关付款条款如下:1、开工前业主应向承包商支付估算合同总价20%的工程预付款;2、业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;3、当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1)。

4、每月签发付款最低金额为15万元;5、工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

承包商每月实际完成并签证确认的工程量见表三问题:1、估算合同总价为多少?2、工程预付款为多少?工程预付款从哪个月起扣留?每月应加工程预付款为多少?3、每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?四、某承包商于某年承包外贸工程项目施工,与业主签订的承包合同的部分内容有:1、工程合同价2000万元,工程价款采用调值公式动态结算。

该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。

具体的调值公式为:P=P0×(0.15+0.35A/A0+0.23B/B0+0.12C/C0+0.08D/D0+0.07E/E0)式中:A0、B0、C0、D0、E0——基期价格指数;A、B、C、D、E——工程结算日期的价格指数。

2、开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清。

3、工程进度款逐月结算,每月月中预支半月工程款。

4、业主自第一个月起,从承包商的工程价款中按5%的比例扣留保修金。

工程保修期为一年。

该合同的原始报价日期为当年3月1日。

结算各月份的工资、材料价格指数见表四。

5月份完成工程200万元,其中业主供料部分材料费为5万元。

6月份完成工程300万元。

7月份完成工程400万元,另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失1500元,人工费损失1000元,重新施工人工、材料等费用合计1.5万元。

8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用3000元。
