明挖地铁车站主体结构施工方案

合集下载

明挖地铁车站结构施工方案及质量检验

明挖地铁车站结构施工方案及质量检验

明挖地铁车站结构施工方案及质量检验1.方案概述明挖法是传统的地面框架结构施工方法,即在地面先做基坑围护,然后从上向下进行基坑土方开挖,同时加支撑防止基坑变形,开挖到底后从下向上施作框架结构。

由于明挖法施工技术简单、快速、经济,因此地铁车站施工都把明挖法作为首选方案。

明挖法地铁车站主体结构在地下空间分段施工,作业条件差,工工序多,工序转换频繁,需开展严格流水作业,主体结构施工是车站施工质量和进度控制的关键,施工过程严格控制,以保证工程质量和进度满足要求。

2.适用范围本施工方案适用于采取明挖顺作法地铁车站主体结构施工。

3.作业内容车站主体结构施工重点是对各工序施工的工艺流程,控制标准进行标准化规定,减少施工过程中的人为因素干扰,达到提升工程质量的目的。

车站结构从首件验收及样板引路、主体结构防水施工、主体结构钢筋工程施工、主体结构支架模板工程施工、主体结构混凝土工程施工、主体结构混凝土缺陷修补等六个方面进行了叙述。

4.质量标准及检验方法《混凝土结构工程施工质量验收规范》(GB50204-2015);《建筑施工临时支撑结构技术规范》(JGJ300-2013);《建筑施工承插型盘扣式钢管支架安全技术规程》(JGJ231-2010);《建筑施工模板安全技术规范》(JGJ162-2008);《建筑结构荷载规范》(GB50009-2012);《钢结构设计标准》(GB50017-2017);《冷弯薄壁型钢结构技术规范》(GB50018-2002);《木结构设计规范》(GB50005-2003);《混凝土模板用胶合板》(GB/T17656-2008);《危险性较大的分部分项工程安全管理办法》(住建部令 201837 号);《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254 号)。

5.工艺流程车站主体结构(以地下两层车站为例)施工流程见图5-1.图5-1 车站主体结构施工流程图6.工艺步骤及质量控制6.1施工准备(1)在结构施工前,先对导线点和水准点进行复测,并经监理及第三方监测单位复核。

地铁车站施工方法

地铁车站施工方法

地铁车站施工方法地铁车站通常是车站主体(站台、站厅、设备用房、生活用房),出入口及通道,附属建筑物(通风道、风亭、冷却塔等)三大部分组成。

车站模型在地铁车站施工中,我们常见的方法有明挖法、盖挖法、暗挖法三种方法。

一、明挖法施工顺序:围护结构施工→降水井施工→冠梁、第一道支撑→从上至下逐层开挖基坑至各支撑面施工各道支撑→开挖到最底层→底板浇筑→自下而上逐步拆除支撑→侧墙和中板→顶板混凝土浇筑→顶板回填。

明挖法1、围护结构施工:常见的有地下连续墙、钻孔灌注桩、人工挖孔桩、钻孔咬合桩、SMW工法桩、工字桩及钢板桩。

地连墙钢筋笼2、降水施工:将水位降至开挖面以下。

3、支撑结构:常见的混凝土支撑、钢支撑和H型钢支撑。

4、土方开挖:土方开挖应分层、分段、分块,开挖后要及时施加支撑,设计要求值施加轴向预应力。

土方开挖二、盖挖法盖挖顺作法先施作基坑的围护结构和临时覆盖板,然后在覆盖板的保护下进行车站基坑的支护与开挖。

开挖到底后由下往上施作底板、边墙,最后完成顶板,最后拆除覆盖板恢复路面。

盖挖逆作法车站结构由上往下进行施作,和盖挖顺作法不同的是,盖挖逆作法上方的覆盖板并不是临时的,将来不会拆除,而是直接作为车站结构的顶板。

盖挖半逆作法处于顺作法和逆作法之间,所以同时具备二者的特点,需要设置水平支撑和处理横向施工缝。

盖挖半逆作法三、暗挖法新奥法:是充分利用围岩的自承能力和开挖面的空间约束作用,采用锚杆和喷射混凝土为主要支护手段,对围岩进行加固,约束围岩的松弛和变形,并通过对围岩和支护的量测、监控,指导地下工程的设计施工。

浅埋暗挖法:利用土层在开挖过程中短时间的自稳能力,采取适当的支护措施,使围岩或土层表面形成密贴型薄壁支护结构的不开槽施工方法,主要适用于粘性土层、砂层、砂卵层等地质。

1、核心技术被概括为18字方针:管超前、严注浆、短开挖、强支护、快封闭、勤量测。

2、开挖方法:短台阶法、带临时仰拱的长台阶法、中隔壁法(CD法)、交叉隔壁法(CRD法)、侧壁导坑法(眼镜法)、弧形导坑留核心土等。

地铁明挖施工技术

地铁明挖施工技术
3 治理方法 (1) 采用准确的水下混凝土表面测探,用取样盒等容器直接取
样, 鉴定良好混凝土面的位置。 (2) 增加50cm的计算桩长。

二、围护结构施工
2、钻孔桩施工
【常见质量问题】
桩头部位处 于回填土层, 塌孔严重, 造成混凝土 浇注量很大, 同时凿除也 很困难。建 议使用长护 筒可以有效 改善这个问 题。
二、围护结构施工
2、钻孔桩施工
钢筋在冠梁外
【常见质量问题】
桩位偏差 过大造成 桩头钢筋 未能锚入 设计冠梁 中,不得 不加大冠 梁的宽度, 无形加大 了混凝土 的用量, 增加了成 本。
二、围护结构施工
2、钻孔桩施工
【常见质量问题】
围护桩侵入结构线:轻则影响土方开挖进度,严重影响基坑的安 全。上图中右侧基坑部位如果地层含水量忽然增加,会发生 什么现象?
拆除第四道支 撑,施工地下 三层侧墙
施工结构底板 及部分侧墙
4、明挖施工工艺流程
施工结构顶板
拆除剩余支撑, 施做防水层后, 回填顶板土方
拆除第二道支 撑,施工地下 一层侧墙
二、围护结构施工
二、围护结构施工
施工准备工作 钻孔灌注桩施工
支撑体系施工 降止水施工
二、围护结构施工
1、施工准备工作
(1)、施工场地:施工场地三通一平准备工作; (2)施工方案:机具选择、施工组织等; (3)施工测量:桩位放线,应经有一定资质的单位复核,应
膨润土7~10% 粘度18~28秒 含砂率<4% PH值7~9
钻压5~25KPa 转速20~50转/分 泵排量140~180m3/h
泥浆比重1.15~1.25 含砂率≤4%~8% 沉渣厚度≤150 ( 锥 形 测 锤 重 ≮ 1Kg )

北京地铁车站明挖法施工

北京地铁车站明挖法施工

北京地铁车站明挖法施工摘要:本文以北京地铁十号线二期成寿寺站明挖施工为例,筒述明挖地铁车站施工工艺。

同时,本文论述了全钢大模板单侧支模技术,在地铁外墙施工积累了一定的经验,为外墙单侧支模技术在北京市地铁车站施工的推广和发展提供了一些有益的探索。

关键词:北京地铁;明挖法;单侧支模;支撑计算1、工程概况成寿寺站为地下二层双柱三垮箱型框架结构,岛式车站,明挖顺做法施工。

车站位于规划石榴庄路下,长度204.8m,宽度20.9m,站台有效长度113m,站台宽度为12m,总建筑面积11456m2,主体建筑面积为8695m2。

土层分布较为稳定,自上而下依次为人工填土、第四纪全新世冲洪积地层、第四纪晚更新世冲洪积地层。

车站及区间隧道穿越地层主要为粉质粘土、粉细砂、粉质粘土、砂卵层。

潜水含水层为粉细砂④3层。

该层地下水以大气降水入渗补给方式为主,主要以人工开采方式排泄,地下水流向自西向东偏北,具体为:上层滞水(一)、潜水(二)、层间潜水(三)。

2、基坑开挖及支护施工方法基坑围护结构采用φ800@1400mm钻孔灌注桩+桩间网喷混凝土方案,围护桩锚固长度为5m,其中盾构井范围围护桩加密、加深,间距变为1200mm,锚固长度变为7m。

基坑内侧横向设置三道钢管支撑,钢支撑采用t=12,φ630的钢管。

第一道钢支撑设在围护桩顶部的冠梁位置,钢支撑水平间距 6.0m;第二道、第三道钢支撑分别设在现况地面下8m和13m位置,钢支撑水平间距3.0m。

基坑标准段内采用对撑,在端部与角部采用斜撑。

施工程序:施工准备→挖探坑→施做围护桩→施做冠梁→土方开挖→施做桩间土喷锚护壁→架设支撑→土方开挖→施做桩间土喷锚护壁→架设支撑。

2.1灌注桩施工要点⑴每棵灌注桩施工工艺分为钻进成孔和灌注成桩两阶段,各棵流水作业。

⑵人工开挖探孔,探明桩位处有无地下物后,开始成孔作业。

⑶桩位适当外放,控制成孔精度,避免孔壁坍塌,确保桩体不侵限。

⑷加强清孔、水下混凝土施工、钢筋笼加工的工序管理,控制沉渣厚度、混凝土保护层厚度,保证桩体质量。

浅谈明挖地铁车站主体结构施工方法及工艺流程

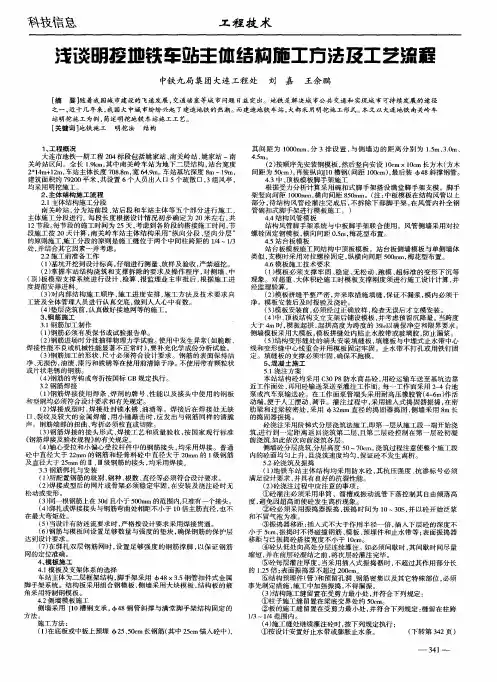

浅谈明挖地铁车站主体结构施工方法及工艺流程
3 钢 筋 施 工 、 31钢 筋加 工 制 作 .
() 1 钢筋必须有 质保书或试验 报告单 。 () 2 钢筋进场时分批抽 样物理力学试 验。 使用 中发生异 常( 如脆 断 、 焊接性能不 良或机械性能显著不 正常 时 )要补充化学成份分 析试验 。 , () 3钢筋加工 的形状 、 尺寸必须符合设计要求 。钢筋的表面保持洁 净、 无损伤 , 油渍 、 漆污和铁锈 等在使用前清 除干净 。 不使用带有颗粒状
2 . 工前准备工作 2施
() 1基坑 开挖到设计标 高, 细进行测量 、 仔 放样及验 收, 严禁超挖 。 () 2 掌握 车站结构 浇筑和支撑拆 除的要求及 操作程序 , 对侧墙 、 中 ( ) 顶 板模型支撑 系统进行设计 、 检算 、 监理业 主审批后 , 报 根据 施工进 度提前安排进料 。 ( ) 内部结构施工顺 序 , 3对 施工进 度安排 , 工方法及 技术要 求向 施 工班及全体管理人员进行认真交底 , 做到人人心 中有数 。 () 4 垫层浇筑前 , 认真做好接地网等的施工。
1 工 程 设 置 , 00 分 与侧 墙 边 的距离 分别 为 1 m、 . . 30 5 m、
45n .r。
大连 市地铁一期工程 2 4 0 标段包 括姚 家站 、 南关岭站 、 家站 一 姚 南 关 岭站区间。全长 1 k 其 中南关 岭车站为地下二 层结构 , . m, 9 站台宽度 2 1m+ 2 车站主体长度 7 88 宽 6 . 车站基坑深度 8 *4 1m, 0 .m, 49 m。 m~1m, 9 建筑面积约 7 2 0平米 , 90 共设置 6个人员 出人 口 5个疏散 口, 3组风亭 ,
或 片状 老 锈 的钢 筋 。 () 4 钢筋 的弯钩或弯折按 国标 GB规定执行 。 32钢 筋 焊 接 -

地铁车站主体结构施工方案

地铁车站主体结构施工方案

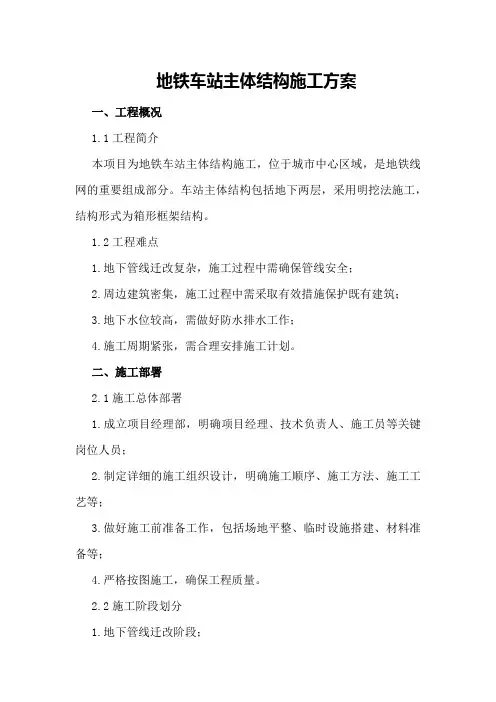

地铁车站主体结构施工方案一、工程概况1.1工程简介本项目为地铁车站主体结构施工,位于城市中心区域,是地铁线网的重要组成部分。

车站主体结构包括地下两层,采用明挖法施工,结构形式为箱形框架结构。

1.2工程难点1.地下管线迁改复杂,施工过程中需确保管线安全;2.周边建筑密集,施工过程中需采取有效措施保护既有建筑;3.地下水位较高,需做好防水排水工作;4.施工周期紧张,需合理安排施工计划。

二、施工部署2.1施工总体部署1.成立项目经理部,明确项目经理、技术负责人、施工员等关键岗位人员;2.制定详细的施工组织设计,明确施工顺序、施工方法、施工工艺等;3.做好施工前准备工作,包括场地平整、临时设施搭建、材料准备等;4.严格按图施工,确保工程质量。

2.2施工阶段划分1.地下管线迁改阶段;2.明挖施工阶段;3.主体结构施工阶段;4.防水排水施工阶段;5.竣工验收阶段。

三、施工方法及工艺3.1地下管线迁改1.对现有管线进行调查,明确管线分布及走向;2.与相关部门协调,制定管线迁改方案;3.按照迁改方案进行施工,确保管线安全。

3.2明挖施工1.采用挖掘机、装载机等设备进行土方开挖;2.遇到软弱土层时,采用加固措施,确保槽壁稳定;3.按照设计要求进行槽底处理,确保基础承载力。

3.3主体结构施工1.采用现场浇筑混凝土施工,确保混凝土强度及质量;2.钢筋绑扎采用焊接网片,提高施工效率;3.模板采用定型组合模板,便于施工及周转;4.混凝土浇筑采用泵送施工,提高施工速度。

3.4防水排水施工1.采用防水板、防水涂料等材料进行防水施工;2.设置排水沟、集水井等设施,确保地下水位稳定;3.防水层施工后进行闭水试验,确保防水效果。

四、施工进度计划4.1施工总体进度计划1.地下管线迁改:1个月;2.明挖施工:3个月;3.主体结构施工:5个月;4.防水排水施工:1个月;5.竣工验收:1个月。

4.2施工关键节点1.地下管线迁改完成;2.明挖施工完成;3.主体结构施工完成;4.防水排水施工完成。

地铁模板工程施工方案

地铁模板工程施工方案

地铁模板工程施工方案一、工程概况本项目为地铁主体结构工程,包括地铁车站和区间隧道。

地铁车站为地下三层岛式车站,主体结构采用明挖法施工,围护结构采用地下连续墙,与内衬墙构成重合墙结构。

基坑标准段深度为22.79m,最大开挖深度25.84m,连续墙最深处26m,连续墙厚为1000mm,设3道钢筋砼加1道钢管支撑。

车站主体结构里程范围:YDK4382.994YDK4496.794,车站长113.8m。

本车站主体结构采用三层箱形框架结构,底板厚1000mm,中板厚400mm,顶板厚800mm。

外墙厚900mm的内衬式结构墙与1000mm厚地下连续墙组成车站整体重合式外墙,两墙间设高分子自粘防水卷材。

二、模板工程施工方案1. 模板体系设计本工程模板体系采用组合式钢模板,配合木模板和塑料模板使用。

模板体系包括:顶板模板、中板模板、底板模板、梁模板和墙模板。

模板材料应具有足够的强度、刚度和稳定性,能够满足施工要求。

2. 支撑系统设计支撑系统采用扣件式钢管脚手架,搭设高度为4.65m、6.40m和7.15m。

支撑系统应具有足够的强度、刚度和稳定性,能够承受模板及混凝土的重量。

支撑系统应按照规范要求进行计算和验收,确保施工安全。

3. 施工工艺及流程(1)施工准备:根据施工图纸和现场实际情况,编制模板工程施工方案,明确施工工艺、施工顺序和施工要点。

对施工人员进行技术交底和安全培训,确保施工人员熟悉施工工艺和操作规程。

(2)搭设支撑系统:按照施工方案和规范要求,搭设扣件式钢管脚手架,确保支撑系统的稳定性和安全性。

(3)安装模板:按照施工方案和规范要求,安装组合式钢模板、木模板和塑料模板,确保模板的平整度、垂直度和接缝严密。

(4)混凝土浇筑:按照施工方案和规范要求,进行混凝土浇筑,确保混凝土的质量和施工安全。

(5)模板拆除:混凝土强度达到设计要求后,按照施工方案和规范要求,进行模板拆除。

4. 施工质量控制(1)模板材料质量控制:模板材料应符合规范要求,具有足够的强度、刚度和稳定性。

明挖地铁车站施工组织设计.doc

明挖地铁车站施工组织设计.doc

目录1、施工组织设计总说明 (8)1.1编制依据及编制原则 (8)1.1.1编制依据 (8)1.1.2编制原则 (9)1.1.3编制范围 (10)1.2工程概况 (10)1.2.1工程位置和结构形式 (10)1.2.2工程范围和数量 (11)1.2.2.1工程范围 (11)1.2.2.2主要工程数量 (12)1.2.3工程地质和水文地质 (12)1.2.3.1工程地质 (12)1.2.3.2地震烈度 (16)1.2.3.3水文地质 (16)1.2.4站址周围环境 (18)1.2.4.1地面交通及建筑物 (18)1.2.4.2地下构筑物及管线 (18)1.3工程特点、重点、难点分析 (19)1.3.1工程特点 (19)1.3.2工程重点难点 (20)2、施工总体部署 (21)2.1组织机构与现场管理 (21)2.1.1组织机构 (21)2.1.2现场管理 (22)2.2施工总体目标 (23)2.2.1工期目标 (23)2.2.2工程质量目标 (23)2.2.3安全目标 (24)2.2.4文明施工及环境卫生目标 (24)2.2.5环境保护目标 (24)2.3总体施工组织 (25)2.4施工区段划分及施工顺序 (26)2.5施工总平面布置图 (27)2.5.1施工场地布置的原则 (27)2.5.2临时设施布置及说明 (33)2.5.3供电系统 (34)2.5.4给水系统 (40)2.5.5现场消防 (41)2.5.6施工期间排水防洪措施 (41)3、交通疏解实施方案 (43)3.1施工期间的交通疏解及场内交通组织 (43)3.2场内交通组织 (44)4、地下管线改移及保护方案 (44)4.1地下管线分布情况 (44)4.2地下管线迁移及保护方案 (44)4.3施工期间与管线部门的协调 (49)4.4地下管线迁移及保护措施 (50)5、施工方案和方法 (54)5.1车站施工方案综述 (54)5.1.1设计概况 (54)5.1.2车站主体结构施工方案概述 (55)5.2施工降水 (57)5.2.1车站水文地质及降水方案设计 (57)5.2.2降水井构造 (58)5.2.3降水井施工 (59)5.2.3.1计算基坑出水量Q (60)5.2.3.2水位降深计算 (60)5.2.3.3受降水漏斗影响高差计算 (61)5.2.3.4降水井计算 (61)5.2.3.5降水井布设方案 (63)5.2.3.6降水井成井施工工艺方法 (66)5.2.4降水井检测与运行管理 (68)5.3围护结构及地基加固施工 (69)5.3.1钻孔灌注桩施工 (69)5.3.1.1场地整平、基础处理 (69)5.3.1.2桩位测放 (69)5.3.1.3埋设护筒 (69)5.3.1.4钻机移位定位 (70)5.3.1.5护壁泥浆的拌制 (70)5.3.1.6钻孔 (70)5.3.1.7成孔检测及清孔 (70)5.3.1.8钢筋笼制作及吊装 (71)5.3.1.9水下砼灌注 (73)5.3.1.10桩头清理 (74)5.3.2人工挖孔桩施工 (75)5.3.2.1施工工艺流程 (75)5.3.2.2施工方法及要求 (75)5.3.2.3砼灌注 (80)5.3.2.4施工注意事项 (83)5.3.2.5起重安全措施 (84)5.3.2.6旋挖钻机安全措施 (85)5.3.2.7机械安全措施 (85)5.3.2.8应急措施 (86)5.3.3地基加固施工 (88)5.3.3.1工艺原理 (89)5.3.3.2施工工艺流程图 (91)5.3.3.3袖阀管注浆施工方法 (91)5.3.3.4待凝 (94)5.3.3.5开环灌浆 (94)5.3.3.6终灌标准: (95)5.3.3.7后备注浆措施 (95)5.3.3.8压力注浆时的监测措施 (95)5.3.3.9灌注材料及配比 (95)5.3.3.10质量控制 (96)5.4基坑开挖 (97)5.4.1基坑开挖顺序 (97)5.4.2基坑开挖方法 (97)5.4.3开挖施工要求 (99)5.4.4开挖准备工作 (100)5.4.6开挖设备与劳动组织 (101)5.4.7土石方外运 (102)5.4.8应急措施 (102)5.5基坑支护 (104)5.5.1桩间网喷施工工艺 (104)5.5.2钢支撑体系施工工艺、方法 (107)5.6主体结构施工 (109)5.6.1冠梁、挡土墙施工 (109)5.6.1.1冠梁施工 (109)5.6.1.2挡墙施工 (110)5.6.2垫层施工 (111)5.6.3底板(底梁)施工 (112)5.6.4侧墙及中柱施工 (112)5.6.5中板、顶板施工 (113)5.6.6内部结构施工 (113)5.6.7预留、预埋件施工 (114)5.6.8结构施工技术措施 (116)5.6.8.1钢筋施工 (116)5.6.8.2模板施工 (121)5.6.8.3混凝土施工 (128)5.6.8.4预埋件及预留孔 (136)5.6.9主体结构砼施工质量技术保证措施 (136)5.6.9.1混凝土裂缝控制 (137)5.6.9.2大体积、大面积砼施工控制 (139)5.6.10防杂散电流措施 (142)5.7车站防水施工 (143)5.7.1防水原则及标准 (143)5.7.2结构防水体系 (144)5.7.3结构自防水 (145)5.7.4底板外防水施工 (146)5.7.4.1施工方法 (146)5.7.4.2施工工艺 (147)5.7.5顶板防水施工 (148)5.7.5.1施工方法 (148)5.7.5.2施工工艺 (149)5.7.6侧墙防水施工 (150)5.7.6.1防水设计 (150)5.7.6.2施工方法 (151)5.7.6.3施工工艺 (151)5.7.7特殊部位防水施工 (152)5.7.7.1施工缝防水施工 (152)5.7.7.2变形缝防水施工 (155)5.7.7.3主体与出入口、风道接口处防水施工 (156)5.7.7.4穿墙管、后补孔防水施工 (156)5.8附属结构工程施工 (157)5.8.1施工工艺 (158)6、施工测量与监控量测 (161)6.1施工监测 (161)6.1.1监测目的 (161)6.1.2监测项目 (162)6.1.3监测方法 (163)6.2施工测量 (164)6.2.1测量控制桩点交接及复核测量 (164)6.2.2测量管理 (164)6.2.3平面控制测量与高程控制测量 (165)6.2.7施工控制测量成果的检查和检测 (167)6.2.8 施工测量精度的保障措施 (167)7、施工进度计划及措施 (168)7.1计划工期 (168)7.2主要进度指标 (169)7.3施工进度横道图 (169)7.4施工进度网络计划图 (169)7.5工期保证措施 (169)7.5.1组织保证措施 (169)7.5.2管理保证措施 (170)7.5.3资金保证措施 (170)7.5.5技术保证措施 (172)8、资源配置 (172)8.1劳动力配置计划及保障 (172)8.2主要材料供应计划及保障 (174)8.2.1钢筋供应计划 (174)8.3机械设备配置计划及保障 (175)8.4工程用款计划及保障措施 (176)9、质量保证体系及措施 (176)9.1质量管理目标 (176)9.2质量管理体系 (176)9.3质量管理制度 (177)9.3.1样板先行制度 (177)9.3.2质量检查制度 (178)9.3.3质量否决制度 (180)9.3.4材料进场检验制度 (181)9.3.5试验把关制度 (181)9.3.6质量文件记录制度 (181)9.3.7工程质量验收制度 (182)9.3.8成品保护制度 (182)9.3.9质量事故处理办法 (183)9.3.10质量优劣奖罚制度 (185)9.4过程控制措施 (185)9.4.1基坑降水施工质量保证措施 (185)9.4.2基坑开挖质量保证措施 (186)9.4.3钢筋工程质量保证措施 (187)9.4.4支架、模板工程质量保证措施 (190)9.4.5结构混凝土质量保证措施 (191)9.4.6大体积砼施工的特殊控制措施 (194)9.4.7结构防水质量保证措施 (196)9.4.8隐蔽工程质量保证措施 (200)9.4.9与通道及区间接头处施工质量保证措施 (202)9.4.10基坑回填质量保证措施 (202)9.5检验检测控制 (203)9.5.1隐蔽工程检查验收 (203)9.5.2材料检验检测 (204)9.5.2.1主要检测试验项目及手段 (204)9.5.2.2主要检测试验措施 (205)10 、安全管理体系及安全管理措施 (208)10.1安全生产目标及保证措施 (208)10.1.1安全生产目标 (208)10.1.2安全管理机构及安全监控网络 (208)10.1.3安全保证体系 (211)10.1.4安全生产责任制 (212)10.1.5安全基础工作 (221)10.2安全防范重点与措施 (224)10.2.1安全防范重点 (224)10.2.2用电安全防范措施 (224)10.2.3起重作业安全防范措施 (225)10.2.4机械安全防范措施 (225)10.2.5深基坑开挖安全防范措施 (226)10.2.6车站主体结构施工安全保证措施 (226)10.3安全应急预案 (227)10.3.1深基坑施工突发事故应急预案 (227)10.3.2突发事故防范 (230)11 、文明施工、环境保护体系及措施 (231)11.1文明施工管理体系及措施 (231)11.1.1文明施工目标 (231)11.1.2文明施工管理体系 (231)11.1.3文明施工管理制度 (232)11.1.4文明施工措施 (232)11.2环境保护体系及措施 (236)11.2.1环境保护体系 (236)11.2.2主要环境影响的控制保护措施 (237)12、消防、保卫、健康体系及措施 (242)12.1消防、保卫、健康保证体系 (242)12.2消防工作重点及措施 (243)12.3保卫工作重点及措施 (244)13、雨季、节假日施工措施 (245)13.1雨期施工准备 (245)13.2雨期施工技术措施 (245)13.2.1土方开挖 (245)13.2.2钢筋工程 (246)13.2.3钢管支撑架设 (246)13.2.4砼工程 (246)13.3雨季施工应急预案 (247)13.4节假日施工措施 (248)14、施工接口界面处理与协调 (248)14.1施工接口界面管理组织机构 (248)14.2与业主的配合协调 (250)14.3与地方联系与协调 (250)14.2.1按照相关部门的要求办理各种手续和证件 (250)14.3.2 积极与市政主管部门沟通和联系 (251)14.3.3搞好安全文明施工,确保场地周围环境卫生符合要求 (251)14.3.4 处理好与临近市民的关系 (252)14.4与监理的配合与协调 (252)14.4.1 尊重监理的工作 (252)14.4.2 建立良好的沟通渠道,密切配合监理工作 (252)14.4.3 给监理创造一个良好的工作环境 (253)14.4.4 服从监理的指令 (253)14.4.5 按时参加监理召开的各种工程例会 (253)14.4.6 按时上报各种报表及资料 (253)14.5与设计单位的配合与协调 (254)14.5.1 认真审图,领会设计意图 (254)14.5.2 参加图纸会审及设计交底,提出相关问题 (254)14.5.3 及时反馈施工信息,优化设计方案 (254)14.6与相邻工区经理部接口单位的配合协调 (255)15、其他管理措施 (255)15.1合同管理 (255)15.2风险管理 (255)15.3工程分包与分包管理措施 (256)15.3.1对分包的管理要求 (256)15.3.2质量方面的管理措施 (257)15.3.3确保工程工期的管理措施 (258)15.3.4安全保证措施 (258)15.3.5文明施工措施 (259)15.3.6健康管理 (259)15.3.7成品保护管理 (261)15.4成本控制措施 (261)附表及附图: (263)地质纵剖面图 (263)施工总平面图 (263)交通疏解图 (263)施工进度计划横道图 (264)0站实施性施工组织设计1、施工组织设计总说明1.1编制依据及编制原则1.1.1编制依据1)、0地铁0土建9标0站土建工程相关设计资料、合同文件、招标文件及投标文件;2)、0地铁00站初步设计图;3)、《0地铁00站工程详勘岩土工程勘察报告》;4)、《中华人民共和国安全生产法》、《建筑基坑工程技术规范》(YB9258-97)、《建筑基坑支护技术规程》(JGJ120-99)、《建设工程安全生产管理条理》、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《危险性较大工程安全专项施工方案编制及专家论证审查办法》(建质〔2004〕213号)、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)、《地下铁道工程施工及验收规范》(GB50299-1999,2003版)、《轨道交通工程技术规范》(GB50490-2009)、《建筑结构可靠度设计统一标准》(GB 50068-2001)、《地下铁道工程施工及验收规范》(GB50299-1999)(2003年版);《地下防水工程质量验收规范》(GB50208-2011)、《建筑工程质量检验评定标准》(GB50210-2001)、《建筑施工场界环境噪声排放标准》(GB12523-2011)、《建筑施工场界噪声测量方法》(GBJ12524—2011)、《城市轨道交通工程测量规范》(GB50308-2008)、《钢筋焊接及验收规程》(JGJ18-2012)、《钢筋机械连接通用技术规程》(JGJ107-2010)、《建筑施工安全检查标准》(JGJ59-2011)、《混凝土质量控制标准》(GB50164-2011)、《建筑机械使用安全技术规程》(JGJ33-2012)、《施工现场临时用电安全技术规程》(JGJ46-2005)、《0地区基坑工程安全技术规范》(DB51/T5072-2011)、《人防工程施工及验收规范》(GBJ134-2004)、其他国家及四川省、0市有关规范、规程和规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章总说明 0第二章工程概况 (2)一、工程概况 (2)第三章施工总体方案及施工组织安排 (5)一、车站主体结构施工方案概述 (5)二、车站主体结构施工顺序安排 (5)三、车站主体结构施工工艺流程 (6)四、车站主体结构进度安排 (6)五、施工设备与劳动力安排 (8)六、施工组织管理 (9)七、施工场地布置 (11)第四章结构工程施工准备 (12)第五章结构工程施工方法 (13)一、单段施工步序 (13)二、接地网施工 (16)三、垫层施工方法 (17)四、底板施工方法 (17)五、侧墙、端墙施工方法 (18)六、结构立柱施工方法 (19)七、楼(顶)板、梁施工方法 (19)八、盾构环的制作及安装方法 (19)九、抗浮压顶梁 (22)十、内部结构施工 (23)第六章结构工程施工技术措施 (24)一、模板工程施工 (24)二、预埋件及预留孔施工技术措施 (31)三、钢筋工程施工技术措施 (32)四、混凝土施工技术措施 (35)五、诱导缝及施工缝施工措施 (40)六、车站结构抗浮措施 (44)七、车站结构测量措施 (45)八、顶板回填及路面恢复 (45)第七章结构工程施工质量保证措施 (47)一、施工控制 (47)二、裂缝控制 (48)三、防渗漏保证措施 (50)四、对预埋件、预留孔洞的保证措施 (51)五、结构模板与支架施工质量措施 (52)六、结构混凝土的质量保证措施 (53)第八章结构工程施工工期保证措施 (55)第九章结构工程施工安全保证措施 (57)一、施工现场规范要求 (57)二、进入基坑要求 (57)三、高处作业安全措施 (57)四、支架和支架工程安全措施 (58)五、满堂支架搭设安全措施 (58)六、支架和支架拆除安全措施 (59)七、模板工程安全措施 (59)八、加强监控量测,确保安全 (60)九、认真实施标准化作业,确保安全 (60)第十章现场文明施工措施 (61)第一章总说明1、编制依据〈1>国家现行有关施工及验收规范、规则、质量技术标准:《混凝土结构工程施工质量验收规范》(GB50204—2002)2011版《大体积混凝土施工规范》(GB50496—2009)《钢筋焊接及验收规程》(JGJ18-2003)《建筑工程施工质量验收统一标准》(GB50300-2001)《市政地下工程施工及验收统一标准》(DBJ08-236-2006)《地下工程防水质量验收规范》(GB50208—2002)《混凝土质量控制标准》(GB50164—2011)《钢筋机械连接技术规程》(JGJ107—2010)《建筑机械使用安全技术规程》(JGJ33—2001)《建筑施工高处作业安全技术规程》(JGJ80-91)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工现场环境卫生标准》(JGJ146—2004)《建筑施工模板安全技术规范》(JGJ162—2008);《建筑施工扣件式钢管支架安全技术规范》(JGJ130-2001);《建筑施工碗扣式钢管支架安全技术规范》(JGJ166—2008);〈2〉招投标文件〈3〉《南市站主体结构施工图》图纸会审记录及相关会议纪要〈4〉轨道交通1号线一期土建工程土建施工图纸、业主提供的参考资料等; 〈5〉现场调查资料、场地影响范围内建、构筑物调查报告;〈6>南市文明施工标准化工地建设标准(包含临时建筑);〈7〉南市安全文明施工、环境保护、交通组织等方面的规定;〈8〉相关会议纪要、工作联系单。

2、编制原则<1〉有效的指导施工队伍按设计图纸和施工规范进行主体结构施工;〈2>确保工程质量及施工安全,优化施工工艺和资源配置,降低施工成本;〈3〉倡导文明施工,争创优质工程。

3、编制范围南市站主体结构梁、板、柱、墙、孔洞、预埋件等部分.第二章工程概况一、工程概况1、工程位置南市站是轨道交通1号线工程的一个中间站,西接将军山站,东接诚信路站。

本站位于金阳区林城西路与与云潭北路交叉口以西,沿林城西路呈东西向布置。

车站周边内现状多为空地,其中北侧有2F~3F的房屋,南侧多为2~3F砼房屋及简易房,基础埋深均不大。

林城西路道路红线宽60m,双向6车道。

2、结构形式南市站为明挖地下一层侧式站台车站,车站总长220。

20m,标准段宽65.95m.车站设计起点里程为YDK3+187.95,车站设计终点里程YDK3+408。

15。

车站有效站台中心里程设计地面高程为1280。

677m,覆土厚度2。

967m.底板埋深约10。

558~12.288m,局部过轨通道、风道埋深约15.9m、13。

823m、13。

067m。

车站共设8个风亭、4个出入口和1个消防通道.3、主体结构设计本站主体结构采用顺作法施工,结构采用防水钢筋混凝土结构自防水与外包式防水层相结合的防水模式。

主体结构尺寸如下:车站主体结构尺寸有:侧墙厚:700mm;车站主体顶板厚:800mm;架空底板厚800mm;底板厚:800mm;框架柱:Z1为900*900mm,Z2为900×1000mm,AZ1为700*700 mm,AZ2为900*700 mm,AZ3为900*500mm,AZ4为700*500 mm;AZ5为1050*700 mm;梁:底暗梁DAL1尺寸:800 mm×800 mm;底暗梁DAL2尺寸:800 mm×600 mm;底暗梁DAL3尺寸:800 mm×700 mm;底次梁DCL1尺寸:800 mm×1250 mm底次梁DCL2尺寸:800 mm×1300 mm;底次梁DCL3尺寸:800 mm×1200 mm;顶暗梁TAL1尺寸:800 mm ×800 mm;顶暗梁TAL2尺寸:600 mm×800 mm;顶暗梁TAL3尺寸:500 mm×800 mm;夹层暗梁JCAL3夹层暗梁尺寸:400 mm×300 mm;站厅层净高3560 mm,站台层标准段处净高4960 mm。

车站主体结构纵断面见图1—1,横剖面图2—2、3—3、4—4、5—5、6—6、7-7、8—8、9-9详见附图。

4、主体结构混凝土设计(1) 顶板、顶梁、底板、底梁、侧墙、端墙:C35、P8防水混凝土;(2) 架空底板(中板)、梁及内部结构:C35混凝土;(3)立柱:C45混凝土,(顶板节点处为C45,p8);(4)后浇顶板孔洞采用C35、P8补偿收缩混凝土,后浇中板孔洞采用采用C35补偿收缩混凝土;(5)挡土墙采用C30混凝土;(6)道床内回填采用C20早强混凝土。

5、主要工程数量6、结构工程施工特点与施工控制重难点(1) 施工特点①本站为地下两层结构,所处位置为富水砂层,结构底板位于自然水位之下,防水质量要求高。

②场地狭小,且车站内含盖板桥、暗涵,施工作业难度大。

③结构形式复杂,板与侧墙均较厚,为大体积混凝土施工.(2)施工控制重难点①本工程关键工期要求很紧,需要统筹策划、协调安排,严格控制工程施工进度.②防水施工是本工程贯彻绐终的质量控制重点,同时也是本工程的施工技术难点之一.防水施工是一个复杂的系统工程,牵涉面广,主体为混凝土自防水,主体结构外防水及施工缝、诱导缝、结构接口部位防水等各个环节的防水质量综合体现,任何一个环节做得不好,都有可能对整体防水效果产生很大的影响,在整个施工过程中必须加强全过程控制,确保每一道工序防水质量.③在结构施工前,对导线点和水准点进行符合,施工时做好工程结构测量放样,确保结构尺寸准确是确保结构质量的一个重要环节。

④确保工程周边环境的安全。

第三章施工总体方案及施工组织安排一、车站主体结构施工方案概述1、青山湖大道站主体结构采用明挖顺作法进行施工。

2、主体结构施工依照“纵向分段,竖向分序”流水作业, 每段从下到上顺作施工.3、结构顶板、中板采用木模板立模,侧墙采用定型钢模板立模,底模在跨度小于等于8米时混凝土强度达到75%后拆除,在跨度大于8米时混凝土强度达到100%后拆除,在未浇筑顶板混凝土之前不得拆除中板下的支架。

模板与支架的配置在满足现场施工的前提下经济合理的配置.钢筋现场按设计及规范要求加工安装。

混凝土采用商品混凝土,泵送入模,插入式振动器振捣。

4、分段长度考虑结构受力、一次混凝土灌注能力、混凝土水化热、结构防水、抗裂、混凝土收缩与徐变等的影响,并结合本车站的具体特点综合考虑。

施工分段划分的原则如下:①施工缝设置于纵梁弯矩、剪力最小的地方,即跨距的1/4~1/3位置。

②分段位置和各层板上楼梯口、电梯井口及侧墙上的通道位置尽量错开。

③根据设计与技术规范要求,施工分段长度一般考虑在24m左右。

二、车站主体结构施工顺序安排车站主体结构依据分段原则,将分8段进行施工,随基坑开挖顺序从东向西流水施工此8个施工段。

具体分段示意图如图3-1所示(详见附图一)。

图3—1 车站主体结构分段及施工顺序图三、车站主体结构施工工艺流程车站结构施工流程见图3-2.图3-2 车站结构施工流程图四、车站主体结构进度安排1、单段结构施工作业时间分析表3—1 车站主体结构施工作业时间表第一段影响关键工期外,后续各段不占总工期影响,所以后续各段单段作业时间按50天考虑即可。

2、施工进度计划及管理方法(1)施工进度计划见附图二施工进度横道图车站主体结构工程计划2012年7月28日开始施工,2012年12月28日施工完,共计154天。

(2)施工进度管理方法1)根据业主关键工期要求,指定工期计划,对确定的工期计划采用Project 软件,对现场施工进度实行追踪动态管理,落实计划的实施与完成情况。

2)施工过程中,将施工计划网络按各个阶段所展开的工序逐一分解到作业层,采用各种控制手段保证项目及各项工程活动按计划开始,在施工过程中记录各个工程活动的开始和结束时间及完成程度。

3)根据业主关键工期要求,制定年度计划,并将年度计划分解到每季、每月、每周,并通过生产交班会落实每天的进度,形成项目部日常的计划管理,通过日保周,周保月,月保季,季保年度计划的计划落实体系;在每月末、每周未按各活动的完成程度对比计划,确定整个项目的完成程度,并结合工期、生产成果、劳动生产率、材料的实际进货、消耗和存储量等指标,评定项目进度状况,分析其中的原因,保证工作顺利实施。

五、施工设备与劳动力安排1、机械设备配备主要起吊设备:1台50吨履带吊、2辆汽车吊、1台3t叉车等.主要钢筋施工设备:电焊机10台、钢筋弯曲机2台、钢筋切断机2台、车丝机1台、氧焊设备等。

主要混凝土施工设备:混凝土输送泵2台(租赁)、混凝土振动棒10台等.2、施工劳动力组织施工作业队单工序劳动力配备表(高峰期)六、施工组织管理1、现场管理人员安排结构工程涉及到钢筋、模板、混凝土以及防水等工作.施工中每一环节对施工质量影响很大,是本工程施工质量控制的重点,也是难点,模板与支架的安全也是施工控制的重点之一。
