项目消防系统承接查验记录表
承接查验表格(参考)

5 高低压配电柜等设备主要配件
6 高低压配电柜设备试运行检验记录、运行许可证
7 高低压配电箱等设备参数
8 配电箱、电缆、插接母线、电表等资料
9 公共灯具、末端用电器具
10 配套装置、仪表、电度表资料
11 其他相关资料
12
13
14
..
. 资 料.
.
v
.. .
..
五、给排水系统技术资料 1 给排水系统设备购买、安装合同 2 给排水系统设备制造、安装单位、维护单位,设备随机资料 3 给排水系统设备产权所有者及用户名称和地址 4 水泵等配套设备参数,随机资料、水试验记录 5 设备运行检验记录、管道水压及闭水试验记录、给水管道的冲洗及
项目名称
建筑总面积
㎡
本期查验 查验范围
本期面积
㎡
有关图纸、基础和承接查验资料;共用部位、共用设施设备等;
查验方法
共用部位:
现场查验 情况
共用设施:
..
. 资 料.
.
v
.. .
..
公共设备:
修复情况
查验结论
查验小组人员: 建设单位查验人员: 物业服务企业查验人员:
建设单位(章)
物业服务企业(章)
年月日
物业项目交接记录
项目名称 本期交接
建筑总面积
㎡
本期面积
㎡
基础资料
主体、屋面等 共用部位
道路、绿化、雨污水管网等 共用设施
..
. 资 料.
.
v
.. .
..
消防、电梯等
共用设备
交接时间 交接方式
移交意见:
年月日 现场交接 接收意见:
建设单位(签章)
消防系统检查记录表1

消防系统检查记录表1
日期:[填写日期]
位置:[填写位置]
检查人员:
- 主检:[填写主检人员]
- 协检:[填写协检人员]
检查内容:
1. 消防设施检查:
- 灭火器:检查灭火器的数量和使用情况,确保灭火器处于正常工作状态。
- 消防栓:检查消防栓的位置是否明显标示,看是否有阻塞或损坏等情况。
- 自动喷水灭火系统:检查自动喷水系统的供水和排水管道是否正常,喷头是否完好。
- 火灾报警系统:检查火灾报警系统的运行情况,包括测试火灾报警器、联动控制器等设备。
2. 疏散通道检查:
- 安全出口:检查疏散通道的出口是否畅通,看是否有堆放物品或其他阻挡物。
- 疏散指示标志:检查疏散指示标志的位置、亮度和完整性。
3. 防火门检查:
- 防火门:检查防火门的关闭情况,看是否有损坏或被占用。
检查结果:
- 本次检查发现的问题:
[填写具体问题]
- 建议采取的措施:
[填写具体建议]
- 下次检查计划:
[填写下次检查时间]
备注:
[填写其他需要记录的事项]。
消防安全检查情况记录表

消防安全检查情况记录表
•日期:2022年10月15日
•检查人员:李明、王红
•检查单位:XX公司办公楼
一、消防器材检查
•灭火器:10台,均正常。
•消防栓:3个,无损坏。
•自动喷水灭火系统:正常运行。
•紧急疏散指示标志:清晰可见。
二、电气设备检查
•插座:无破损,无漏电。
•照明设备:正常。
•电线线路:无老化,无短路现象。
三、疏散通道检查
•疏散通道畅通无阻碍。
•楼梯扶手完好无损。
四、员工应急演练
•本月进行了消防演练,员工反应良好。
•整体疏散时间控制在3分钟以内。
五、其他情况
•未发现违章搭建、乱拉乱接电线等现象。
•未发现员工私拉乱接电线,未发现违规用电行为。
以上为本次消防安全检查情况记录表,请相关部门认真查阅,并对存在问题及时整改。
备注:请定期进行消防安全检查,确保员工安全和生产环境安全。
承接查验表格(完整资料).doc

此文档下载后即可编辑
室内消火栓进行以下功能抽验:
A、工作泵、备用泵转换运行1~3次;
B、消控室内操作启停1~3次;
C、消火栓按钮抽检5%~10%;
D、报警阀:打开试验阀排水,检查报警功能是否正常;
E、稳压泵、气压罐:检查系统压力是否正常;检查稳压泵启停是否正常;
F、室外消火栓:安装位置是否与设计相符;按10%抽检消火栓出水压力及出水量。
自动喷淋系统进行以下功能抽检:
A、工作泵、备用泵转换运行1~3次;
B、消控室内操作启停1~3次;
C、水流指示器、信号蝶阀等安装数量的10%~30%进行末端放水试验;
D、报警阀:打开试验阀排水,检查报警功能是否正常;
E:稳压泵、气压罐:检查系统压力是否正常;检查稳压泵启停是否正常;
F、喷淋头:安装位置、产品型号规格符合设计要求;装饰圈齐全、外观清洁。

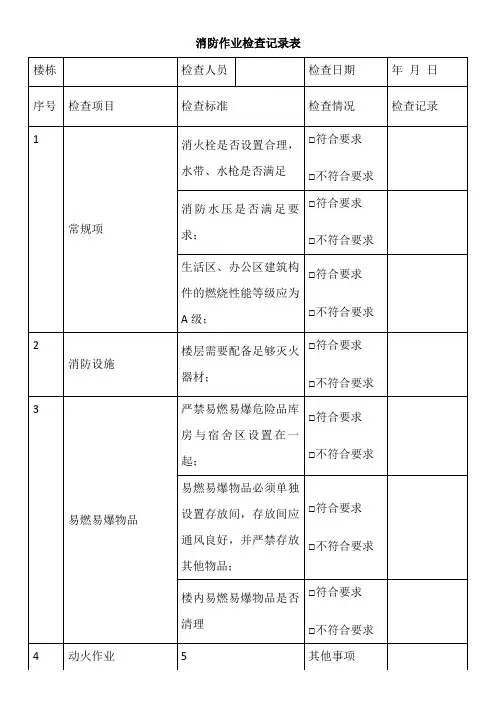

消防作业检查记录表

检查人员
检查日期
年 月 日
序号
检查项目
检查标准
检查情况
检查记录
1
常规项
消火栓是否设置合理,水带、水枪是否满足
□符合要求
□不符合要求
消防水压是否满足要求;
□符合要求
□不符合要求
生活区、办公区建筑构件的燃烧性能等级应为A级;
□符合要求
□不符合要求
2
消防设施
楼层需要配备足够灭火器材;
□符合要求
□不符合要求
3
易燃易爆物品
严禁易燃易爆危险品库房与宿舍区设置在一起;
□符合要求
□不符合要求
易燃易爆物品必须单独设置存放间,存放间应通风良好,并严禁存放其他物品;
□符合要求
□不符合要求
楼内易燃易爆物品是否清理
□符合要求
□不符合要求
4
动火作业
5
其他事项
消防作业检查记录表
建筑消防安装工程施工质量检查验收记录

建筑消防安装工程施工质量检查验收记录项目名称:建筑消防安装工程验收日期:xxxx年xx月xx日施工单位:xxxx有限公司监理单位:xxxx有限公司业主单位:xxxx有限公司一、概述本次验收旨在对建筑消防安装工程施工质量进行全面检查,确保施工符合相关标准要求,以保障工程安全运行和使用。
二、验收范围本次验收主要包括以下内容:1.消防系统设备安装质量2.消防管道与设备连接质量3.灭火器具配置及布局合理性4.烟感、报警器等系统设备齐全性及正常运行5.防火门、防火卷帘等被动防火设施完好性及功能性6.电气设备与消防系统的配套情况7.消防通道、疏散通道、消防标志的设置合理性8.其他与建筑消防安装工程相关的检查内容三、检查结果经全面检查,现对各项检查结果进行记录:1.消防系统设备安装质量:各个消防系统设备安装工艺规范,连接牢固,未出现明显松动、脱落等现象。
2.消防管道与设备连接质量:消防管道与设备连接处密封性良好,无渗漏现象。
3.灭火器具配置及布局合理性:灭火器具按照规划设计要求进行配置,位置合理,方便使用。
4.烟感、报警器等系统设备齐全性及正常运行:各个系统设备安装完毕,测试正常,未发现故障。
5.防火门、防火卷帘等被动防火设施完好性及功能性:各个被动防火设施无破损、变形等现象,正常使用。
6.电气设备与消防系统的配套情况:电气设备与消防系统配套良好,无影响正常工作的问题。
7.消防通道、疏散通道、消防标志的设置合理性:各个通道设置合理,无堵塞现象,消防标志清晰明确。
8.其他与建筑消防安装工程相关的检查内容:各项相关工程按照规划要求进行施工,无质量问题。
四、存在问题及整改要求经验收发现存在以下问题:1.一些灭火器具的有效期已过,需要及时更换。
2.一些消防通道存在堵塞现象,需要进行清理。
3.一些消防标志不够明显,需要增加标志牌或补充说明。
整改要求:1.在2周内更换过期灭火器具,并到底部标明更换日期。
2.在3天内清理消防通道,确保畅通无阻。
承接查验标准

承接查验标准总的要求:承接查验工作过程中所发现问题由物业公司统一记录在《承接查验记录表》中,查验工作完成后,参加查验人员应签字确认,物业公司将《承接查验记录表》分别报送各有关单位,由开发单位根据问题的严重程度及现场实际情况,组织施工单位确认整改完成时间,整改工作结束后,由物业公司对整改情况进行检查确认,并报送各有关单位。
(一)、图纸资料交接要求:仔细清点图纸、资料数量,抽样现场核对。
根据相关法律法规规定,开发单位应向物业服务企业移交下列图纸资料:1、物业相关资料:(1)项目开发核准备案文件;(2)《建设项目选址意见书》;(3)《建设用地规划许可证》;(4)《建设工程规划许可证》;(5)《建设工程施工许可证》;(6)《拆迁安置资料》;(7)项目命名资料;(8)用地红线图;(9)工程质量保修合同(协议);(10)业主产权资料(分户),包括(前期)物业服务合同(附有效投标文件)、(临时)管理规约;(11)房屋使用说明书;(12)物业建筑区域划分意见书。
2、综合竣工查验资料:(1)竣工图;(2)施工许可证;建筑施工总承包企业、施工分包单位、设计单位、工程地质勘察单位、工程监理单位营业执照、资质证明材料(复印件);(3)《建设工程规划验收合格证》;(4)《消防查验意见及同意使用意见书》;(5)工程竣工备案合格资料及公共配套综合验收合格证明材料;(6)供水合同;(7)供电协议书;(8)供气协议书;(9)电梯等特种设施设备检验及准用资料;(10)专项维修资金缴存证明资料。
3、设施设备资料:(1)设施设备出厂合格证;(2)设备清单:名称、规格、数量、产地、主要性能、随机工具、备品备件清单、试运行记录;(3)设施设备使用说明书(要求中文);(4)设施设备保修卡、保修协议;(5)机电设备供应商、安装施工单位资料。
4、业主资料:已购房业主的姓名、位置、面积、联系电话等。
(二)、房屋本体及公共部位、设施的承接查验查验范围:房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手等。
消防安全重点单位每消防设施检查记录表

检查日期:[填写检查日期]
检查人员:[填写检查人员]
单位名称:[填写单位名称]
单位地址:[填写单位地址]
---
序号
检查内容
检查结果
备注
1
消防通道是否畅通
[是/否]
[填写备注]
2
灭火器是否在有效期内
[是/否]
[填写备注]
3
消防栓是否完好可用
[是/否]
[填写备注]
4
灭火器位置是否明显
[是/否]
[填写备注]
5
安全出口是否标识清晰
[是/否]
[填写备注]
6
电路箱是否有防火措施
[是/否]
[填写备注]
7
火灾报警器是否正常
[是/否]
[填写备注]
8
紧急疏散指示灯是否正常
[是/否]
[填写备注]
9
消防安全设施是否有损坏
[是/否]
[填写备注]
10
其他发现问题
[是/否]
[填写备注]
---
检查结果说明:
果某项检查结果为"否",请在备注栏说明具体问题。
-如有其他发现问题,请在备注栏填写详细情况。
-检查人员在完成检查后,应及时上报问题并督促单位进行整改。
---
签署:
检查人员签名:____________________
日期:____________________
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
全套设计图纸。
建筑设计防火审核意见书。
隐蔽工程验收记录。
设计变更通知单。
施工图纸。
工程预决算报告书。
重要的施工会议纪要。
设备资料
设备清单。
资料齐全、清晰,保修责任明确
查阅资料核对
设备安装调试报告。
编码图或表
设备保修卡、保修协议。
记录人:
接收人:
承接查验日期:
项目消防系统承接查验记录表
附件二:现场承接查验内容、标准及结果
现场验收
名称
验收内容
验收标准
验收方法
验收结果
钥匙、室外消火栓扳手
操作钥匙、房门钥匙、工具
齐全、开启灵活
现场检验
标识
标牌、铭牌
齐全清晰
检查
设备环境
设备房照明、通风降温设施
设施齐全、能够满足要求
现场检验
设备房环境
设备房防水、防鼠设施及卫生
设施齐全有效、干净整洁
现场检验
火灾探测器
灵敏度
灵敏、有效
1、烟感、温感探头均现场随机抽取5%进行模拟实验。2、主机手动时有反馈、主机自动时能联动。
核对技术文件
出厂合格证;
安装及使用说明书。
竣工图
包括消防总平面布置图。
图纸齐全、清晰
查阅图纸核对
水、电、气、设备、附属工程各专业竣工图。
地下管线综合布置竣工图。
验收资料
建筑工程竣工消防验收意见书
合法有效的当地公安消防机构出具的消防验收意见书
查阅验收意见书
施工设计资料
消防工程施工资质等级许可证。
资料齐全、有效
非消防电源
模块安装及联动情况
消防联动功能是否实现
在现场不小于3个区域进行测试,是否能自动切除非消防电源
记录人:
接收人:
承接查验日期:
项目消防系统承接查验记录表
附件三:现场承接查验设备数量清单及验收结果
设备名称
竣工图纸
数量
现场数量
差异情况
差异存在位置
复验情况
水枪
水带
应急照明灯
安全指示牌
干粉灭火器
烟感探头
手动报警按钮
灵敏度
齐全、灵敏
1、现场随机抽取不少于5只进行模拟实验。2、主机手动时有反馈、主机自动时能联动。
起泵按钮
灵敏度
灵敏、有效
1、现场随机抽取5个点位模拟实验。2、控制柜自动状态可远程起泵。3、主机自动状态可实现联动。
区域报警控制装置和集中报警控制装置
控制器应用功能、消防用电设备电源的自动切换
消防泵、喷淋泵
安装、启动动情况
垂直度符合国家标准、噪音小、震动小,联动符合设计要求
1、全数进行试验。2、分别采用起泵按钮及末端放水的方式进行试验。3、主机信号反馈。4、远程起泵实验。
管路、仪表
安装、指示
管路固定牢靠、试压合格,仪表指示准确
1、旋塞阀现场调试,观察压力表是否归零,示数是否正确。2、位置是否便于操作。
温感探头
应急指示牌
消防箱及玻璃
消防电话
室外消火栓扳手
风机
消防泵
消防广播
手动报警按纽
水泵接合器
防火卷帘
送风阀
气体灭火
其他
消防控制柜
风机控制柜
消防主机
记录人:
接收人:
承接查验日期:
项目消防系统承接查验记录表
附件四:
承接查验整改单
整改内容:(包含资料、现场及设备数量三部分)
签名:
整改建议:
签收人
签收日期
年 月 日
符合设计要求
在外部模拟一火灾信号(可为烟感、温感、手报报警)后,机器能联动启动消防栓系统、消防喷淋系统、防排烟系统、防火分隔设施,消除广播等消防设备
室内消火栓
玻璃、水带、枪头、阀门等
数量齐全、摆放合格、阀门不渗漏
检查、操作
自动喷水
灵敏度
是否出现联动
1、在未端放水处模拟实验。2、喷头动作支路信号蝶阀有反馈。3、水力警铃报警。4、喷淋泵启动。5、主机自动状态可联动。
项目消防系统承接查验记录表
附件一:资料移交标准及验收结果
技术资料
名称
验收内容
验收标准
验收方法
验收结果
合同
原材料采购合同
设备技术参数符合设计文件要求,保修责任约定明确;施工范围明确,保修责任约定明确;保修期符合国家现行规范要求。
依据实际承包情况进行查阅
施工合同
生产厂家
技术文件
消防产品认可证书
齐全、清晰、有效
防火卷帘
安装、控制功能
安装质量符合使用要求,控制功能符合消防联动要求
1、全数进行检查。2、手动实验。3、远程启动试验。4、联动实验。
防排烟风机
安装、声音、联动情况
安装质量符合使用要求,噪音符合标准要求,控制功能符合消防联动要求
1、全数进行检查。2、现场手动、远程启动实验。3、启动后测试风量(可吹烟实验)4、联动实验。
灭火器
灭火级别,安装位置,有效期
位置合理、级别满足要求、安装牢固,处于有效期内
1、观察压力是否正常2、检测证书是否齐全有效。
消防电梯
安装、联动情况
消防联动功能是否实现
1、电梯在确定不影响使用的情况下,抽检1--2台进行消防切换实验2、手动现场测试手否迫降。3、联动时该防火分区内消防电梯是否自动迫降。
复检情况:
复检人:
日期: 年 月 日
项目消防系统承接查验记录表
附件五:
物业设单位
施工单位
移交时间
参加人员
移 交 内 容
移 交 意 见
建设方签字(盖章)
日期:
施工方签字(盖章)
日期:
物业方签字(盖章)
日期:
备注
1、本表一式三份,物业单位、建设单位、施工单位各一份
2、本表保养期为:永久
电动防火阀
安装、控制功能
安装质量符合使用要求,控制功能符合消防联动要求
联动时是否自动开启或关闭。
火灾事故照明疏散指示控制
安装、数量、使用情况
安装质量符合使用要求,数量齐全,控制功能符合消防联动要求
1、现场随机抽样5%进行按钮实验。2、联动时是否自动切换。
火灾事故广播、消防通讯
通话实验
现场测试
消防广播进行选层实验,电话插孔抽检5%与控制室通话正常
