作业现场的风险及控制措施

作业现场的风险及控制措施

作业现场的风险及控制措施一、高处作业的风险及控制措施:高处作业是指在离地面较高的位置进行作业,存在着坠落、顶塌、物体落下等风险。

为了保障作业人员的安全,需要采取以下控制措施:1.确保作业现场的安全搭设:搭设稳定的脚手架、扶梯或其他高空作业平台,确保其能够承受作业人员的重量和作业所需的荷载。

2.安装防护设施:在高处作业的边缘和附件位置安装安全网、栏杆或护栏等,以防止作业人员从高处坠落。

3.选择适当的个人防护装备:作业人员应佩戴安全帽、防滑鞋等个人防护装备,并固定好工具包和工具,以防止物体落下。

4.提供适当的安全培训:作业人员应接受足够的高处作业培训,了解相关安全操作规程和应急措施。

5.建立作业许可制度:仅经过培训和授权的人员可以进行高处作业,同时需要制定作业计划和作业时间限制,确保作业过程的安全。

二、机械设备操作的风险及控制措施:机械设备操作风险主要包括操作不当、设备故障、物体打击等。

为了确保作业人员和设备的安全,需要采取以下控制措施:1.定期检修和维护设备:定期对机械设备进行检修和维护,确保其正常运行以及安全可靠。

2.配备操作人员并进行培训:仅经过培训和授权的人员可以操作机械设备,并了解设备的操作规程和安全注意事项。

3.提供适当的个人防护装备:根据机械设备的操作环境和特点,选择适当的个人防护装备,如手套、护目镜、耳塞等,确保操作人员的安全。

4.建立应急预案:对于可能发生的设备故障或意外事件,建立相应的应急预案,包括提供急救措施和联络救援机构的方式。

5.监控设备操作过程:经常进行监控,确保操作人员按照规定进行操作,并对不符合操作规程的行为予以纠正。

三、危险化学品作业的风险及控制措施:危险化学品作业存在着火灾、爆炸、化学泄漏等显著风险。

为了保障作业人员和周围环境的安全,需要采取以下控制措施:1.存放和储运的安全措施:尽量选择具备防火阻燃性能的储存设施,如气体储罐、化学品柜等,并定期检查这些设施的安全情况。

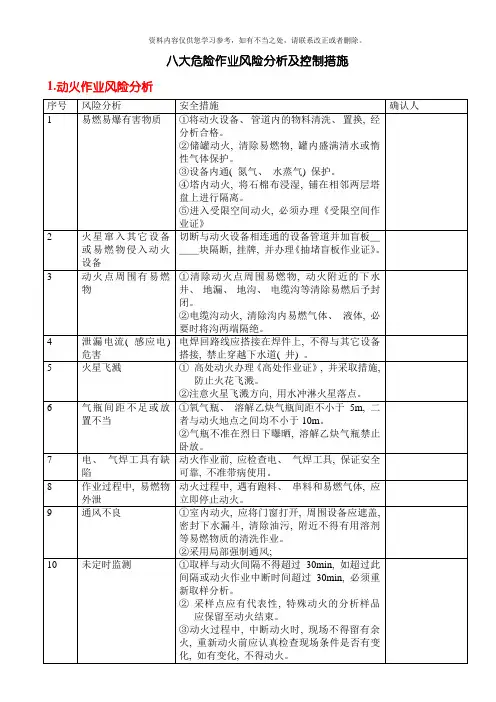

八大危险作业风险分析及控制措施样本

八大危险作业风险分析及控制措施样本
①设备外备有空气呼吸器、 消防器材和清水等相应的急救用品;
②设备内事故抢救时,救护人员必须做好自身防护方能进入设备内实施抢救。
12
涉及危险作业组合, 未落实相应安全措施
若涉及动火、 高处、 抽堵盲板等危险作业时, 应同时办理相关作业许可证。
13
施工条件发生重大变化
若施工条件发生重大变化, 应重新办理《受限空间作业证》
2
电缆损坏
暗管埋设及地下电缆线路应设有”走向”标志和安全标志,电缆埋设深度大于0.7米。
3
配电盘、配电箱短路
现场临时用电配电盘、箱应有防雨措施。
4
防止设施损坏
①临时用电设施应有漏电保护器。
②用电设备、线路容量、负荷应符合要求。
5
防止火灾爆炸
所使用的临时电气设备和线路须达到相应的防爆要求。
6
作业条件发生重大变化
作业人员必须戴安全帽, 拴安全带, 穿防滑鞋。作业前要检查其符合相关安全标准, 作业中应正确使用。
3
未派监护人或未能履行监护职责
作业监护人应熟悉现场环境和检查确认安全措施落实到位, 具备相关安全知识和应急技能, 与岗位保持联系, 随时掌握工况变化, 并坚守现场。
4
跳板不固定, 脚手架、 防护围栏不符合相关安全要求
14
设备内遗留异物
设备内作业结束后, 认真检查设备内外, 不得遗留工具及其它物品。
3.临时用电作业
序号
风险分析
安全措施
确认人
1
违章作业
①作业人员必须持有电气安全作业证。
②临时用电线路架空高度在装置内不低于2.5米,道路不低于5米。
③所有临时用电线路,不得采用裸线。
④临时用电线路架空线,不得在树上或脚手架上架设。

作业风险预案范文模板

作业风险预案范文模板

一、预案名称【单位名称】作业风险预案二、编制依据1. 《中华人民共和国安全生产法》2. 《中华人民共和国职业病防治法》3. 《中华人民共和国消防法》4. 国家及地方相关安全生产法规、标准5. 【单位名称】安全生产规章制度三、适用范围本预案适用于【单位名称】所有作业活动,包括但不限于施工、生产、维修、检修、运输等。

四、组织机构及职责1. 预案领导小组负责组织、协调、指导作业风险管理工作,制定作业风险预案,对作业风险进行评估和监控,确保作业安全。

2. 作业风险评估小组负责对作业活动进行风险评估,提出风险控制措施,制定作业风险预案。

3. 作业现场管理小组负责作业现场的安全管理,监督作业人员遵守安全操作规程,确保作业安全。

4. 作业人员负责按照作业风险预案和操作规程进行作业,发现安全隐患及时报告。

五、风险识别与评估1. 风险识别通过对作业活动进行系统分析,识别可能存在的风险因素。

2. 风险评估对识别出的风险因素进行评估,确定风险等级,并提出相应的控制措施。

六、风险控制措施1. 技术措施(1)采用先进的技术和设备,降低作业风险;(2)优化作业流程,减少作业风险;(3)设置安全防护设施,防止事故发生。

2. 管理措施(1)建立健全安全生产规章制度,明确作业人员的安全责任;(2)加强作业人员的安全培训,提高安全意识;(3)制定作业风险预案,确保作业安全。

3. 应急措施(1)制定应急预案,明确事故报告、救援、处置程序;(2)配备必要的应急救援设备和物资;(3)定期开展应急演练,提高应急处置能力。

七、预案实施与监督1. 实施程序(1)作业风险评估小组对作业活动进行风险评估,提出风险控制措施;(2)作业现场管理小组根据风险评估结果,制定作业风险预案;(3)作业人员按照作业风险预案和操作规程进行作业;(4)预案领导小组对作业风险管理工作进行监督和检查。

2. 监督检查(1)定期对作业风险管理工作进行检查,确保预案的有效性;(2)对作业现场进行检查,发现安全隐患及时整改;(3)对作业人员进行安全培训,提高安全意识。

8作业风险预控措施单

8作业风险预控措施单

8作业风险预控措施单1.引言作为一个组织,保证工作场所的安全和健康是至关重要的。

为了降低和管理作业风险,我们需要采取预控措施,以确保员工的安全和健康。

本文将提出一份作业风险预控措施单,详细说明预防措施和应对措施。

2.风险识别首先,我们需要进行风险识别。

在识别风险时,可以采用风险矩阵分析、安全检查、员工反馈等方法。

根据风险等级,我们可以确定哪些风险需要优先处理。

3.预防措施以下是一些常见的预防措施,可以根据具体情况进行调整和补充。

3.1培训与教育提供员工培训,包括安全规定、作业流程、紧急情况处理等方面的知识。

确保员工了解相关风险和防范措施,并提供必要的培训证书。

3.2安全设备和工具提供适当的安全设备和工具,如防护眼镜、手套、安全靴等。

确保设备和工具的质量符合相关标准,并定期检查和维护。

3.3安全操作程序制定详细的安全操作程序,包括工作流程、风险评估和控制措施。

确保员工按照程序操作,并及时更新和修订程序。

3.4定期检查和维护定期检查和维护设备和工具,确保其正常运行和安全性能。

建立维护记录,记录维护情况和计划。

3.5紧急预案制定并演练紧急预案,包括火灾、爆炸、地震等应急情况。

为员工提供逃生通道、灭火器等必要的设施,并明确员工的逃生路线和集合点。

4.应对措施除了预防措施,还需要制定应对措施,以应对可能发生的事故或紧急情况。

4.1伤员救护组织急救培训,确保员工能够进行基本的急救措施。

设立急救箱,并定期检查和补充急救用品。

4.2事故报告和调查制定事故报告和调查程序,确保及时报告和记录事故。

对事故进行调查,分析原因,采取适当的措施避免类似事故再次发生。

4.3心理援助5.防范措施的执行和监督以上预防措施和应对措施需要得到全体员工的执行和监督。

通过员工的参与和反馈,不断完善预防措施。

6.检查和评估定期进行作业风险检查和评估,检查预防措施的有效性和可行性。

根据评估结果,对预防措施进行必要的调整和改进。

7.结论作业风险预控措施单是确保工作场所安全和健康的重要工具。

作业风险预控措施单

作业风险预控措施单
2、绞磨放置应平稳,锚固必须可靠,受力前方不得有人通过或逗留。卷筒应与牵引钢丝绳垂直,导向滑车应与卷筒垂直,滑车与卷筒的距离不应小于卷筒长度的20倍,受力点应使用钢质滑轮。
3、使用绳索传递横担、金具、绝缘子。绳结绑扎要牢固可靠。
4、金具、材料、工器具在杆塔上不能随意放置并应绑扎牢固。小件物品或材料应用工具袋装好。横担、金具安装时垂直下方不得站人
2
绞磨使用不规范
夹伤、打击
中等风险
3
用绳索传递横担、金具、绝缘子时绑扎不牢固
碰撞、打击
低风险
4
工器具、材料在杆塔上随意放置,横担、金具安装垂直下方站人
碰撞、打击
低风)本票由现场安全员填写,工作负责人审核签字发生效。工作负责人开工前核对风险控制措并利用班前会施宣读。(二)作业内容、地点、安全措施不变时本票最长可使用十天,否则应重新办票,用后上交被查;当人员发生变更时,应在备注栏记录变更情况。对新增人员进行交底,并签名确认。

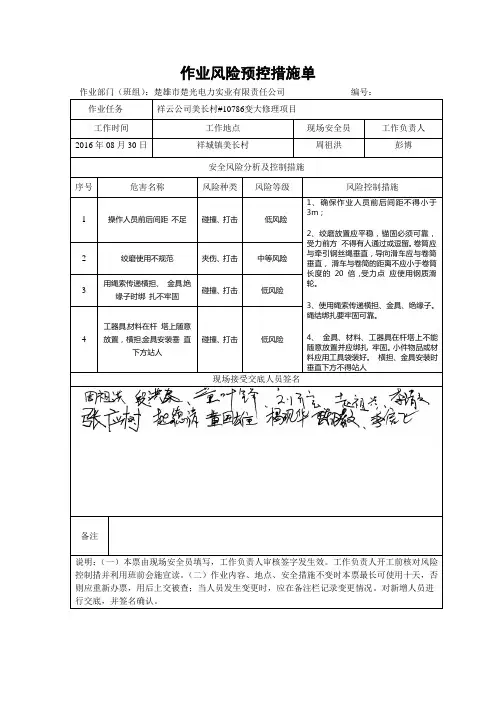

作业风险预控措施单
作业部门(班组):楚雄市楚光电力实业有限责任公司编号:
作业任务
祥云公司美长村#10786变大修理项目
工作时间
工作地点
现场安全员
工作负责人
2016年08月30日
祥城镇美长村
周祖洪
彭博
安全风险分析及控制措施
序号
危害名称
风险种类
风险等级
风险控制措施
1
操作人员前后间距不足
碰撞、打击
低风险
1、确保作业人员前后间距不得小于3m;

作业风险控制措施标准版本

作业风险控制措施标准版本

文件编号:RHD-QB-K6947 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX作业风险控制措施标准版本作业风险控制措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

1目的为了确保香格里拉县独克宗古城灾后重建规划区110kV居日合变电站新建10kV电缆出线线路工程施工安全,有效控制危害、危险因素,有效运行管理体系程序,使安全管理始终处于受控状态,实现工程安全目标,特制定本工程施工作业风险控制措施。

2基础施工作业风险及其控制措施2.1作业风险根据香格里拉县独克宗古城灾后重建规划区110kV居日合变电站新建10kV电缆出线线路工程施工的特点,基础施工可能发生的事故有:触电、塌方、火灾、交通伤害等。

分析原因:触电事故可能由于电焊机漏电、搅拌机、振捣器漏电、用电过负荷、乱拉电源线、使用电器不装漏电保护器等因素造成;塌方事故可能由于个别现场未按规程规定进行放坡、坑口近距离地面堆土等因素造成;火灾可能由于用电过负荷,明火作业,用电、用火不规范。

个别施工现场未按规程要求正确使用和保管易燃易爆品,工作场所吸烟等因素造成;交通事故可能由于路况不熟,机械缺陷,客货混载,运输物资捆绑不牢,个别人员违章驾车等因素造成。

2.2风险控制措施2.2.1触电事故的预防措施2.2.1.1遵守工作规程,不作业时断开开关并设警告标志。

2.2.1.2制定应急预案与响应措施。

2.2.1.3施工现场(驻地)的重点部位配备足量有效的灭火器材,并设警示标志. 接地和漏电保护器安装率100%。

在施工前和施工过程中对全体施工人员进行有针对性的安全教育。

2.2.1.4 生活用电,必须符合安全用电规定,不准随意乱拉乱拽电线。

明线必须布线规范,各施工驻点布线后必须经过项目部验收,符合安全规定后使用。

配网施工作业风险控制模版

配网施工作业风险控制模版

配网施工作业风险控制模版一、引言配网施工作业是电力系统建设中的核心环节之一,也是一个高风险作业。

为了保证配网施工作业的安全进行,必须严格控制风险,制定合理的措施和方法。

本文将提供一个配网施工作业风险控制的模板,以供参考。

二、风险识别与评估1. 风险识别在配网施工作业前,对可能存在的各类风险进行全面识别。

包括但不限于电线故障、人身伤害、设备损坏等。

2. 风险评估对已识别的风险进行评估,确定其可能性、影响程度和紧急程度。

根据评估结果确定重点控制的风险。

三、风险控制措施1. 制定风险控制计划根据风险评估结果,制定详细的风险控制计划,包括人员培训、应急预案、防护设备的使用等。

2. 人员培训与管理进行培训,确保施工人员具备相关的知识和技能。

严格管理施工人员的工作行为,确保他们按照操作规程进行作业。

3. 安全防护设备的使用配备适当的安全防护设备,如安全帽、安全绳、护目镜等,确保施工人员的人身安全。

4. 施工现场的安全管理制定详细的施工现场管理方案,确保现场的安全。

包括但不限于清理施工现场、设置警示标志、划定作业区域等。

5. 定期检查与维护对已施工好的配网进行定期检查与维护,确保配网的正常运行。

检查包括线路接头、绝缘子、监测装置等。

6. 应急预案与救援措施在风险控制计划中制定应急预案和救援措施,确保在发生意外事故时能够及时救援并减少损失。

四、风险监控与改进1. 风险监控设置风险监控指标,对关键风险进行监控,确保风险控制措施的有效性。

监控方式可以包括定期报告、巡检等。

2. 风险改进风险控制措施的执行中会发现一些问题和不足,及时进行改进。

例如,根据经验总结、技术更新等进行改进。

五、结语。

风险控制措施范本模板

风险控制措施范本模板

风险控制措施范本模板风险控制措施是在各种情况下确保安全和减少潜在风险的重要手段。

在不同领域和行业,风险控制措施的实施具有一定的共性和特殊性。

本文将介绍一份通用的风险控制措施范本模板,以供参考。

一、风险评估在实施风险控制措施之前,首先需要对可能存在的风险进行评估。

评估的步骤包括但不限于:1.明确潜在风险:对可能存在的潜在风险进行辨识和分析,包括人员安全、环境安全、财务风险等方面。

2.评估风险等级:根据风险的概率和影响程度对风险进行等级划分,以确定哪些风险需要优先进行控制和管理。

3.确定控制目标:根据评估结果,制定明确的控制目标,以确保在实施措施过程中达到预期的效果。

二、风险控制措施根据具体情况,风险控制措施可以分为预防性措施和应急响应措施。

以下是一些常见的风险控制措施范例:1.预防性措施- 加强培训和教育:提供必要的培训和教育,让员工了解潜在风险及其防范措施,提高风险意识。

- 确立标准操作程序:制定详细的标准操作程序,规范员工的操作步骤,减少人为因素引发的错误。

- 定期检查和维护:定期对设备、设施进行检查和维护,确保其良好运行状态,减少系统故障和意外风险。

- 强化安全防护设施:安装相应的安全防护设施,如闭路电视、防火墙、防护栏等,限制潜在风险的扩散。

- 建立有效的沟通渠道:建立内部和外部的沟通渠道,及时汇报和处理风险事件,降低潜在风险的影响。

2.应急响应措施- 制定应急计划:根据可能发生的风险事件,制定详细的应急计划,确保在紧急情况下能够迅速响应并控制风险。

- 建立紧急响应队伍:组建专门的紧急响应队伍,包括相关部门和人员,负责应急处置工作。

- 提前准备应急设备:储备必要的应急设备和物资,如急救箱、灭火器等,以便在需要时能够快速使用。

- 进行演练和培训:定期进行紧急情况演练和培训,提高员工的应急响应能力和应对能力。

三、监测和改进风险控制措施的实施并不是一次性的工作,还需要进行监测和改进。

以下是一些常见的监测和改进方法:- 建立监测机制:建立监测机制,对实施的风险控制措施进行监测和评估,及时发现问题并采取相应的改进措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:TP-AR-L6947
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
作业风险控制措施正式
样本
作业风险控制措施正式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

1目的
为了确保香格里拉县独克宗古城灾后重建规划区
110kV居日合变电站新建10kV电缆出线线路工程施
工安全,有效控制危害、危险因素,有效运行管理体
系程序,使安全管理始终处于受控状态,实现工程安
全目标,特制定本工程施工作业风险控制措施。

2基础施工作业风险及其控制措施
2.1作业风险
根据香格里拉县独克宗古城灾后重建规划区
110kV居日合变电站新建10kV电缆出线线路工程施
工的特点,基础施工可能发生的事故有:触电、塌
方、火灾、交通伤害等。

分析原因:触电事故可能由于电焊机漏电、搅拌机、振捣器漏电、用电过负荷、乱拉电源线、使用电器不装漏电保护器等因素造成;塌方事故可能由于个别现场未按规程规定进行放坡、坑口近距离地面堆土等因素造成;火灾可能由于用电过负荷,明火作业,用电、用火不规范。

个别施工现场未按规程要求正确使用和保管易燃易爆品,工作场所吸烟等因素造成;交通事故可能由于路况不熟,机械缺陷,客货混载,运输物资捆绑不牢,个别人员违章驾车等因素造成。

2.2风险控制措施
2.2.1触电事故的预防措施
2.2.1.1遵守工作规程,不作业时断开开关并设警告标志。

2.2.1.2制定应急预案与响应措施。

2.2.1.3施工现场(驻地)的重点部位配备足量有效的灭火器材,并设警示标志. 接地和漏电保护器安装率100%。

在施工前和施工过程中对全体施工人员进行有针对性的安全教育。

2.2.1.4 生活用电,必须符合安全用电规定,不准随意乱拉乱拽电线。

明线必须布线规范,各施工驻点布线后必须经过项目部验收,符合安全规定后使用。

2.2.1.5使用电热器具必须人走断电。

2.2.1.6施工现场临时用电必须开施工作业票。

2.2.1.7经常检查施工、生活用电,发现问题立即整改不过夜。

2.2.1.8一切用电设备的接线不准超负荷使用。

2.2.1.9加大安全检查及整改力度。

2.2.2塌方和坠坑伤害预防措施:
2.2.2.1开挖基础坑根据土质放坡,施工过程中放坡合格率须做到100%,必要时使用档土板并经常检查。

2.2.2.2所有基坑口设安全围拦,挂警示牌.
2.2.2.2制定应急预案与响应措施。

2.2.2.3在施工前和施工过程中对全体施工人员进行有针对性的安全教育;
2.2.2.4加大安全检查及整改力度。

2.2.2.5基础坑开挖时,必须认真执行安全操作规程. 基础坑近距离范围内地面严禁堆土,设安全监护人。

2.2.3火灾伤害预防措施:
2.2.
3.1执行用电、防火管理制度,严格遵守国家、当地政府、上级有关部门有关安全防火的法规、制度和规定。

2.2.
3.2明确各驻点防火安全责任人。

2.2.
3.3在防火期内严禁在野外动火,未经批准的一律不准野外用火。

2.2.
3.4严禁私拉电线或擅自使用电热设备,控制好火源、电源,并落实责任人。

2.2.
3.5防火期,禁止野外吸烟及明火作业,安全责任人要认真巡查。

2.2.
3.6经常进行安全防火教育和安全防火检查,发现隐患立即整改,消除火险隐患不过夜。

2.2.
3.7加强检查,制定应急预案与响应措施。

2.2.
3.8在施工前对全体施工人员进行防火安全教育及安全交底。

2.2.
3.9遵守当地林业部门的规定,做好森林防火工作,施工驻地必须配备消防器材,林区施工现场必须配备灭火器,灭火器材配备率100%; 器材完好
率100%;严禁将火源带入施工现场。

2.2.4.交通、机械伤害预防措施:
2.2.4.1加强教育,不超速行驶。

2.2.4.2制定应急预案与响应措施。

2.2.4.3加强日常检查和出车前的检查。

2.2.4.4制定管理规定。

2.2.4.5机动车辆完好率达100%;驾驶员考核合格率达100%。

签订驾驶员行车安全保证书。

2.2.4.6按公司《机动车辆交通安全管理规定》落实安全行车责任制。

2.2.4.7教育驾驶员牢固树立安全第一的思想,谨慎驾驶,要有足够的处理各类情况的应变能力,做好交通安全工作。

2.2.4.8驾驶员在出车之前,必须请示经理批准,同时必须对车辆进行安全检查,亲自选择行车路
线,对所经道路实地考察,对桥涵承载力进行验证,对道路的转弯半径宽度,和调头地点要心中有数,制定出具体安全措施和行车路线,并由班长对驾驶员进行安全教育和交底。

2.2.4.9驾驶员行车时必须做到限速行驶,不开英雄车,不开赌气车,不强行超车,在超越机动三轮车时,要判断准确。

行车时,要先慢、先让、先停礼让三分。

货物要绑扎牢固。

超长车辆,要有标志。

2.2.4.10在通过桥梁时,驾驶员要下车察看,桥涵的可通过性,无把握时禁止通行,防止压断桥涵发生事故。

2.2.4.11车辆通过乡道时要按事先选好的路线行驶,找好调头地点,不得在沟壑处调头。

2.2.4.12吊车在通过居民区时,对空中障碍要实地测定,不得在情况不明时强行通过。

禁止靠沟边
行驶,防止侧翻。

吊装货物时,要选择好宽敞地点。

2.2.4.13无论什么情况,严禁酒后驾车,一经发现加重处罚。

2.2.4.14车辆禁止乱停乱放。

2.2.4.15坚持安全学习制度,并认真填写安全学习和安全检查记录及行车日记。

2.2.4.16按规定,能坐长途汽车或火车办事的,一律不准长途派车。

2.2.4.17加强外租车辆的管理,项目部、各施工队租用的运输车辆或生活用车,必须签定车辆租用合同,在合同中明确双方的经济责任和安全责任,租用的车辆必须证照齐全,驾驶员必须身体健康,技术熟练,有多年驾驶经验,同时必须服从项目部、施工队的安全检查和管理,所签定的车辆租用合同交到项目部备案。

2.2.4.18机动车辆按上级要求及时进行年度检测,加大对机动车辆的检查维护、保养力度,杜绝车辆带病行驶。

3电缆接线施工作业风险及其控制措施
3.1作业风险
根据香格里拉县独克宗古城灾后重建规划区
110kV居日合变电站新建10kV电缆出线线路工程的特点,电缆接线可能发生的事故有:物体打击、触电、其他伤害等。

分析原因:落物伤人、感应电伤人。

3.2.物体打击预防措施
3.2.1设施工安全围栏,设安全监护人,非施工人员不得进入作业区,起吊过程中吊件下方严禁有人。

3.2.2进入现场作业区的人员必须正确佩带安全
帽。

3.2.3高处作业所用的工具、材料应放在工具袋内或用绳索绑牢,上下传递物件应用绳索吊送,严禁抛掷。

3.2.4安全帽帽壳损坏、缺少帽衬、缺少下额带等严禁使用。

3.3感应电措施
3.3.1 施工过程中施工人员应穿戴好绝缘手套、绝缘鞋。

3. 4.其他伤害预防措施:
3.4.1小运较重的塔料,抬运时抬运人应用同肩,步调一致,同起同落,陡坡或雨雪天抬运时应有防滑措施。

3.4.2在靠近路边、靠近建筑物很近组塔时应设
明显的警示标志,经常有人、车辆、牲畜通行处应设专人看守指挥。
