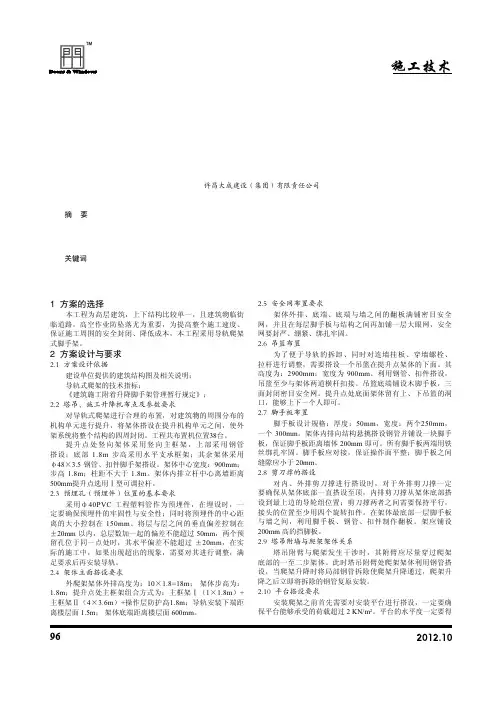

高层建筑导轨爬架式脚手架工程施工

96高层建筑导轨爬架式脚手架工程施工探讨涂刚 许昌大成建设(集团)有限责任公司摘 要:脚手架搭建轻松快速,并具有很强的机动性,可满足大范围的作业要求;可根据不同的实际需要,搭建多种规格、多排移动的脚手架,各种完善安全配件,在作业中提供牢固、安全的支持;拆卸储存占地小,并可推动方便转移,部件能通过各种窄小通道等优点。
本文结合作者多年的现场工程实践经验就高层建筑导轨爬架式脚手架工程施工及质量控制进行叙述。
关键词:高层建筑;导轨爬架式;脚手架;施工1 方案的选择本工程为高层建筑,上下结构比较单一,且建筑物临街临道路,高空作业防坠落尤为重要,为提高整个施工速度、保证施工周围的安全封闭、降低成本,本工程采用导轨爬架式脚手架。
2 方案设计与要求2.1 方案设计依据建设单位提供的建筑结构图及相关说明;导轨式爬架的技术指标;《建筑施工附着升降脚手架管理暂行规定》;2.2 塔吊、施工升降机布点及参数要求对导轨式爬架进行合理的布置,对建筑物的周围分布的机构单元进行提升,将架体搭设在提升机构单元之间,使外架系统将整个结构的四周封闭。
工程共布置机位置38台。
提升点处竖向架体采用竖向主框架,上部采用钢管搭设;底部 1.8m 步高采用水平支承框架;其余架体采用φ48×3.5 钢管、扣件脚手架搭设。
架体中心宽度:900mm;步高 1.8m;柱距不大于 1.8m。
架体内排立杆中心离墙距离500mm提升点选用Ⅰ型可调拉杆。
2.3 预埋孔(预埋件)位置的基本要求采用ф40PVC 工程塑料管作为预埋件,在埋设时,一定要确保预埋件的牢固性与安全性;同时将预埋件的中心距离的大小控制在 150mm。
将层与层之间的垂直偏差控制在±20mm 以内,总层数加一起的偏差不能超过 50mm,两个预留孔位于同一点处时,其水平偏差不能超过±20mm,在实际的施工中,如果出现超出的现象,需要对其进行调整,满足要求后再安装导轨。
爬架施工方案

爬架施工方案一、工程概况与目标工程概况本次施工工程位于XX市XX区,为一栋高层住宅楼。
建筑高度为XX米,共XX层。
为了确保施工安全和提高施工效率,决定采用爬架系统进行外立面施工。
工程目标通过本次施工,达到以下目标:确保施工安全,降低事故风险。
提高施工效率,缩短工期。
保证施工质量,满足设计要求。
二、施工准备工作人员培训:对施工人员进行爬架系统操作和安全培训,确保人员技能达标。
现场勘查:对施工现场进行详细勘查,了解地形、气候等条件。
材料准备:根据爬架设计方案,准备相应的材料,并进行质量检测。
三、爬架选型与设计选型原则:根据工程特点和施工要求,选择稳定性好、承载能力强的爬架系统。
设计要求:确保爬架结构设计合理,满足施工需求,同时考虑风、雨等自然因素的影响。
四、爬架安装步骤基础准备:确保基础结构稳固,满足爬架安装要求。
安装爬架:按照设计方案,逐步安装爬架各部件,确保安装质量。
调试与检验:完成安装后,进行调试和检验,确保爬架系统运行正常。
五、安全保障措施安全制度:制定详细的爬架施工安全管理制度,确保各项安全规定得到执行。
安全防护:设置安全网、警示标志等,确保施工现场安全。
应急预案:制定应急预案,定期进行演练,确保在紧急情况下能够迅速应对。
六、质量控制要点材料质量:对进场的材料进行严格的质量检测,确保符合设计要求。
施工过程:施工过程中,严格按照设计方案和操作规程进行,确保施工质量。
质量检测:对完成的爬架系统进行质量检测,确保满足设计要求。
七、工程进度安排前期准备:包括人员培训、现场勘查、材料准备等,预计用时XX 天。
爬架安装:根据工程量和施工条件,预计用时XX天。
调试与检验:预计用时XX天。
八、验收与维护管理验收标准:按照相关标准和设计要求进行验收,确保爬架系统合格。
维护管理:定期对爬架系统进行维护检查,确保系统正常运行。
通过本次爬架施工方案的实施,我们将确保工程的安全、质量和效率,为项目的顺利完成提供有力保障。
爬架的安装施工方案

一、工程概况本工程为高层建筑,采用附着式升降脚手架(爬架)进行施工。
爬架用于外墙施工、装修、清洗等工作,具有提高施工效率、降低成本、优化工地环境等优点。
二、施工准备1. 技术准备:熟悉爬架安装施工图纸,了解爬架系统组成、工作原理及各项技术参数。
2. 材料准备:爬架架体、附着支座、导轨、连墙件、安全网、防护栏杆等。
3. 设备准备:起重设备、电动扳手、螺丝刀、水平尺、线锤等。
4. 人员准备:组织施工队伍,进行安全教育和技能培训。
三、施工工艺1. 爬架安装前,对工程结构施工时留设的预留螺栓孔或预埋件进行核实,确保其平面位置、标高、孔径和垂直度符合要求。
2. 安装平台设置:在建筑结构上设置安全可靠的安装平台,承受安装时的竖向荷载,并设置安全防护措施。
平台水平精度满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。
3. 地面拼装:将主框架下节、标准节垫平,穿好螺栓、垫圈,并紧固所有螺栓。
拼接时注意导轨找正对齐,将导向装置组装好安装在相应位置,将支座固定在主框架相应连接位置上,并紧固。
4. 吊装:当结构砼强度达到设计要求,将支座与结构进行可靠连接。
用起重设备将拼接好的主框架吊起,吊点设在上部1/3位置。
按照爬架方案要求,将主框架临时固定在建筑结构上,安装底部桁架,并搭设架体。
5. 安全防护措施:在安装过程中,严格控制架体水平梁架与竖向主框架的安装偏差,相邻两吊点处的高差应小于20mm。
设置防坠落装置、防倾装置、导向装置等,确保施工安全。
6. 爬架运行:爬架安装完成后,进行试运行,检查爬架升降、附着、防坠落等功能是否正常。
四、施工要点1. 爬架安装过程中,注意控制架体水平梁架与竖向主框架的安装偏差,确保施工质量。
2. 爬架安装完成后,进行安全检查,确保各项安全措施落实到位。
3. 施工过程中,加强人员安全教育和技能培训,提高施工人员的安全意识。
4. 定期对爬架进行检查、维护,确保爬架运行正常。
五、施工组织与管理1. 施工前,编制详细的爬架安装施工方案,明确施工流程、安全措施、质量要求等。
导轨式爬架施工要点

导轨式爬架施工要点1.前期准备:在施工前,需要进行详细的规划和设计,包括爬架安装位置的确定、导轨悬挂点的布置、爬架的材料选用等。
同时要做好施工的安全预控措施,例如设置警示标志、安全防护措施等。
2.导轨安装:导轨的安装是导轨式爬架施工的关键环节。
首先需要找准导轨的位置,并确保导轨的水平度和垂直度。
然后,将导轨的悬挂件固定到建筑物的结构体上,并进行牢固的连接。
导轨的长度和间距应根据实际情况进行合理设置,以确保爬架的稳定性和安全性。
3.爬架安装:爬架的安装是在导轨上滑动运行的,所以安装时需要确保爬架与导轨的匹配度。
一般爬架由脚手架和传动设备组成,脚手架负责提供工作平台,传动设备负责爬行。
安装爬架时,首先要确保爬架的平衡性和稳定性,然后进行固定连接,并对传动设备进行调试,确保正常运行。
4.安全措施:在导轨式爬架施工中,安全是至关重要的。
首先要做好操作人员的安全教育和培训,确保其熟悉爬架的使用方法和操作规程。
同时要配备必要的安全设施,如安全带、防护网、防护栏等,以提供安全的工作环境。
此外,还要定期进行设备的检查和维护,确保其正常运行和安全可靠。
5.施工流程:导轨式爬架施工一般分为准备、组装、运行和拆除四个阶段。
准备阶段主要包括前期调查和规划、设备和材料的准备等;组装阶段主要是进行导轨和爬架的安装和连接;运行阶段主要是爬架的使用和维护;拆除阶段主要是将导轨和爬架进行拆除。
总结起来,导轨式爬架施工要点主要包括前期准备、导轨安装、爬架安装、安全措施和施工流程等。
通过合理的规划和设计,严格的施工操作和安全控制,可以确保导轨式爬架施工的顺利进行,为高层建筑的外墙施工和维修提供高效、安全的工作平台。
导轨式爬架安全专项施工方案

导轨式爬架安全专项施工方案一、施工前准备工作:1.确定施工区域,并进行现场勘察,评估工程难度和风险。
2.组织施工人员进行安全教育培训,确保每位施工人员具备足够的专业知识和技能。
3.准备完整的施工设备和工具,并进行检查和维修,确保安全可靠。
二、安全措施:1.安装导轨式爬架前,必须对立柱和相邻建筑物进行固定。
2.在导轨式爬架的梁和立柱上设置防护栏杆,确保施工人员在高处工作时不会意外滑落。
3.在导轨式爬架上设置遮挡网或防护网,防止施工过程中物体的掉落,保护施工人员的人身安全。
4.在爬升装置和导轨系统上设置限位装置和安全绳索,确保导轨式爬架的爬升过程安全可控。
5.导轨式爬架的安全门必须保持完整并能够正常关闭和锁定,以保证施工人员进出的安全。
6.工程高风险区域的导轨式爬架必须增设安全网,以提供额外的保护。
7.设置安全警示标志,明确标识危险区域和施工禁区。
三、施工操作:1.施工人员必须穿戴符合安全要求的个人防护装备,如安全帽、工作服和安全鞋等。
2.在使用导轨式爬架进行高处作业时,必须使用安全绳索进行固定,防止摔落事故的发生。
3.施工人员必须遵循工作程序和操作规程进行施工,禁止擅自改变操作方式或使用不当的工具。
4.在进行施工作业之前,需要对导轨式爬架进行检查和维修,确保设备的安全性能良好。
四、应急预案:1.制定导轨式爬架使用的紧急撤离预案,并进行演练和培训,确保施工人员在紧急情况下能够迅速撤离。
2.在施工现场设立应急救护站,并配备必要的急救设备和药品,以便及时处理意外伤害。
以上就是导轨式爬架安全专项施工方案,通过严格执行这些措施和规程,可以最大限度保证施工人员的安全,并确保施工质量达到预期目标。
在实际施工过程中,还需要根据具体情况灵活调整,以确保施工安全和正常进行。
爬架的施工方案

一、爬架的施工方案爬架是俗称,其学名叫〝附着升降脚手架〞,是附着于工程结构,依靠自身提升设备实现升降的悬空脚手架。
升降架按其附着支撑方式要紧有以下几种:导座式〔架体和导轨固定连接在一起,在固定于建筑结构上的导向座的约束导向下升降的升降架。
〕、导槽式〔架体中设置有竖向的导向槽、建筑结构上设置有穿入导向槽的导向销,架体在导向槽销的约束下进行升降的升降架。
〕、导轨式〔架体沿着固定在建筑物上的每次升降前后可接长或拆除的导轨而进行升降的升降架。
〕。
按爬架提升设备不同能够采纳电动、液压、手动。
按升降方式分为分段式升降架〔按一定的水平长度分成一段,每段能够独立升降的升降架。
〕、整体式升降架〔沿建筑物外围或天井一周连成一封闭体并一齐同时升降的升降架。
〕。
二、爬架的用途是什么?爬架如何爬?爬架用于高层建筑物的结构施工过程中,随建筑物的结构施工逐步提升。
待结构封顶后,再从建筑物的顶部一层一层的爬下,用于建筑物外墙装饰的施工脚手架。
形象的说,每榀爬架有三个类似吸盘〔附墙件〕的东西吸附在建筑物上,建筑物每提升一层,爬架也跟着爬升一层。
在上升时期,爬架永久比结构在施楼层高一步架。
爬架在爬升时,将最下面的吸盘〔附墙件〕拆除移到最上面的结构上,实现爬架的提升。
结构施工中的爬架〔向上爬〕外墙施工中的爬架〔向下爬〕当一部升降架不能满足工期要求时,可采纳2部爬架同时施工适用范畴:爬架适用于各种结构形式和几何截面的高层、超高层建筑〔构筑〕物施工,包括剪力墙、框架、框剪、筒体结构等建筑物。
三、爬架的优势是什么?爬架具有构造简单、操作方便、经济耐用、适应范畴广等优点,关于外挑阳台、悬挑梁、变截面和几何截面不规那么的高层建筑〔构筑〕物,其成效更佳,优势更加明显。
另外,爬架具有专门明显的经济性的优势,爬架材料用量与建筑物的高度无关,仅与建筑物的周长有关,它与传统外脚手架相比,爬架材料用量少,使用成本底,且建筑物越高越经济。
下面来看一下与其他脚手架的对比:某工程三种外脚手架对比分析表通过对以上情形综合比较,能够得出如下结论:①外双排架外挂架耗用材料多、耗用人工多;②外挂架使用时占用塔吊吊次,不利于工期;③外双排架使用高度受到限制。
爬架施工方案编制格式及内容要求

爬架施工方案编制格式及内容要求一、前言爬架施工是建筑工程中重要的一环,不仅关乎施工效率,还关系到工程质量和安全性。
本文旨在探讨爬架施工方案的编制格式和内容要求,以便于施工单位按照规范要求进行施工,确保工程顺利进行。
二、编制格式1.项目名称:爬架施工项目名称2.编制单位:爬架施工方案编制单位3.施工地点:爬架施工具体位置4.编制时间:爬架施工方案编制时间5.审核单位:爬架施工方案审核单位6.施工单位:爬架施工方案施工单位7.施工联系人:爬架施工方案施工联系人及联系方式三、内容要求爬架施工方案应包括以下内容:1.施工背景:对施工工程的背景进行简要介绍,包括工程类型、规模、位置等。
2.施工目的:阐明本次爬架施工的具体目的和意义。
3.施工范围:描述爬架施工的具体范围,包括施工区域、施工高度等。
4.施工内容:详细说明爬架施工具体操作步骤,包括材料准备、施工方法、安全措施等。
5.施工时间:列出爬架施工的具体时间安排,包括开始时间、结束时间等。
6.施工人员:组织结构和人员配备情况,包括相关技术人员、作业人员等。
7.安全措施:详细描述爬架施工过程中的安全措施和应急预案。
8.质量要求:规定爬架施工的质量要求和验收标准。
9.监理要求:规定爬架施工过程中监理单位的具体要求和配合方式。
10.签署意见:相关负责人签署日期并盖章。
四、结语爬架施工方案的编制格式和内容要求对于保障施工质量和安全性至关重要,施工单位在编制爬架施工方案时应严格按照规范要求进行,确保施工过程顺利进行。
愿本文对爬架施工方案的编制有所帮助,谢谢!以上内容为爬架施工方案编制格式及内容要求,希望对您有所帮助。
导轨式爬架在高层施工中的应用

准 备 工 作 :在 升 降前 ,需 要 对 架 体及 其 附着 装 置 进 行仔
( 1)在 爬 架 安 装 过 程 中 ,将 架 体 附 着跨 距控 制 在 5 7 . m一 m 架 体 步高 控 制在 18 .m以上 ,同 时架体 宽 度 为06 09 ( .m一 .m。 2)在
细检 查 ,保 证 吊钩 、 吊环 、 吊 索 以及构 件 焊 缝等 满 足施 工要 求 对施 工 机 具 、设 备 进 行 检 查 和保 养 确 保 爬 架开 始 升 降后 顺 利提 升 :在 升 降 前 ,尤 其 需 要 对各 层 混 凝 土 的强 度进 行 检查 .确 保上
防 坠 安 全 系 统 安 装 及 防 雷 措 施
1
、
料和 钢 管 的 吊运 .实 现平 台的 安装 .确保 平 台 的安全 可 靠 。 ( 2)
水平 支撑 架 的 组 装 :当高 层 建 筑 进 入 到标 准 层 施 工后 ,应 该 在标
防 坠 安全 系 统 :防 坠 安全 系统 主 要 用 于保 证 架 体 在 出现
防 雷措 施 :在 建 筑 施 工 过 程 中 ,各 种 防 雷接 地 施 工 都应
该 同步 进 行 .对于 施 工 过 程 中爬 架 的 防 雷 ,同样 需 要 安 装防 雷 装 置 ,保 证 防 雷 装置 的冲 击 接 电 电阻值 不 得 大于 3 Q;在 施工 过 程 0 中 ,利 用 建 筑 物 的竖 向钢 筋 作 为 引下 线 ,保 证 架体 接 地 良好 .如 果 无法 完 成 引 下线 接 地 ,可 以在 升 降 架 完成 一次 上 升 后 ,在 每 组 架体 上 找 出两 个 点 利 用 直径 大 于 1 mm的 圆钢 将 架体 与主 体 结构 6
装 水 平 支撑 架 一 主 框 架 整体 组 装 一 组 装 架体 一铺 设 脚 手板 、安 全 网封 闭一安 装 防 坠器 和 防雷 施 工一 检查 验 收等 。 ( )安 装 爬 架 平 台 :在 搭 设 脚 手 架 过 程 中 .为 了施 工 和 操 1 作 方便 ,应 该 首 先 做好 爬 架 平 台的 安 装 .可 以利 用 滑轮 组 进 行 材
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、工程结构概况 12、外架的施工与管理 13、方案设计 24、特殊结构处理方案 35、搭设爬架的要求 46、导轨式爬架的安装77、导轨式爬架的升降118、导轨式爬架的使用149、导轨式爬架的维修保养1510、导轨式爬架的安全措施1511、相关配合工作1712、制度保障1813、与外设备处理方法1914、爬架搭设材料清单1915、电动葫芦操作维修保养1916、附图20附件201、工程结构概况:芜湖世茂滨江花园位于安徽省芜湖市滨江公园附近,该工程2-3#、2-4#楼为高层住宅结构,2-3#楼±0以上总楼层高为43层,2-4#楼±0以上总楼层高为43层,无裙房,标准层层高均为3.0米;该工程2-3#、2-4#楼标准层主体结构施工采用SS—01型导轨式附着升降脚手架(导轨式爬架)作为防护架。
该工程外墙结构局部变化较大,阳台处的爬架机位,其预埋件需做特殊处理。
2、外架的施工与管理:该工程从标准层起,外墙结构防护即可采用导轨式爬架,其中2-3#楼三层以上结构施工、2-4#楼二层以上结构施工将采用导轨式爬架作为防护架。
支架系统采用钢管扣件搭设,电动整体提升。
爬架的搭设、安装、调试、升降、拆除及维修保养工作均由上海新易达建筑工程有限公司(以下简称分包)负责,分包指定技术人员与我司现场项目部进行技术协调工作,加强监督检查。
分包进场后,由分包单位组织一爬架领导和施工作业小组,其中领导小组设项目负责人1名,负责项目全面工作;施工作业小组设带班班长1名,技术和安全员一名,负责现场技术及操作人员和安全生产管理,设置外爬架专业工人和辅助工若干名。
分包施工组织机构如下:公司领导(分包)↓公司技术工程部(分包)↓项目工程师(分包)↓↓↓班长安全质量员↓↓↓↓↓架子工辅助工电工3、方案设计本工程主体为剪力墙结构,根据工程施工要求,采用爬架系统作为围护,并根据建设部、地方行政主管部门及行业规范要求进行设计。
3.1、导轨式爬架基本工作原理导轨式爬架系统沿结构四周连续搭设,架体一次性搭设四层高,爬架组成共包括爬升机构、支架系统、动力系统及控制系统四部分,爬升机构的导轨利用可调拉杆安装在结构上,每一提升点与结构有五个附墙点(其中第一附着点根椐受力分析采用水平支撑),分别安装于五个楼面上,爬升机构的提升滑轮组件利用安装于导轨上的电动电动葫芦通过提升钢丝绳使之沿导轨移动,从而带动架体沿结构升降。
架体在提升点处安装竖向主框架,竖向主框架的内排立杆上下安装五个导轮,利用导轮限制架体左右、前后的运动,并且防止架体内、外倾覆。
3.2、方案设计本工程采用SS-01型导轨式爬架,该工程2-3#楼、2-4#楼机位设置数分别为40个、35个,见平面布置图(附图1、附图2),立面布置(附图3、附图4)。
3.2.1、平面设计:3.2.1.1共设75个提升点,采用电动整体(或分片)提升方式,每点提升重量(架体自重)约为3.5吨(电动葫芦允许提升重量10吨),架体提升速度为9厘米/分钟。
3.2.1.2、架体离墙距离400mm,底部采用活动翻板安放于内设架子并与结构封闭。
3.2.1.3、预埋件的位置:根据附图6~9来确定,在结构梁柱(或丁字形结构剪力墙)处的机位其预埋件采用固定预埋件。
3.3、立面设计架体高度:14.4 m 架体步数:8步架体步高:1.8m 架体宽度:0.9m 架体离墙间距:0.4 m。
3.4、爬架设计技术参数指标(计算参考)1、支架高度19.8m2、支架步高 1.8m3、允许施工载荷3×2kN/m24、最大水平间距7.2m;5、支架宽度0.9m 6、支架自重3~5t7、架体离墙距离0.4m4、特殊结构处理方案4. 1、人货电梯和物料平台在工程主体结构施工阶段,不要求人货电梯安装到施工楼面,且本工程装饰阶段不要求爬架下降,故爬架与人货电梯不产生受力或结构连接,呈互不干涉状态;在工程主体结构封顶阶段,在电梯平面处拆除部分架体,电梯两边局部用落地架作为防护,使电梯顺利到达结构顶部。
4.2、物料平台因周转材料需要,可根据施工要求在爬架非提升点架体处开口,留出安装物料平台的空间,但物料平台和爬架不得有受力连接(具体按土建方要求再做方案)。
4.3、塔吊塔吊的附墙臂必须与爬架的提升点不干涉,若爬架提升与塔吊干涉时,只需将要干涉的小横杆(或大横杆)临时拆掉,待架体爬升过该位置时,再补上即可。
5、搭设爬架的要求:5.1.架体立杆与横杆连接处必须牢固稳定。
5.2.架体中心用两根钢管填芯,并与小横杆连接牢固,用于铺篱笆。
5.3、架体外侧用钢管搭设踢脚杆和扶手,踢脚杆中心离大横杆中心距离为30厘米,扶手杆中心离大横杆中心距离为90mm。
5.4、各层架体上必须满铺竹芭,架体外侧用防护笆、密目安全网封闭并扎牢。
5.5、架体从安装平台开始往上搭设,平台低于临近上楼面600mm,平台应能承受5KN/m2的荷载。
5.6、架体填芯杆采用对接,若采用搭接,其搭接长度不得小于0.6m。
5.7、架体内外立杆同一规格必须相互错开,以保证架体的刚性。
5.8、底层与墙面采用翻板封闭,第五步用水平兜网封闭(见翻板图示)。
5.9、架体搭设时,从中间点往两边排,最后搭设封闭,注意塔吊处,架体立杆要让开塔吊附墙位置。
5.10、最下一根导轨下端离上邻近楼面1.5m。
5.11、内外剪力撑的搭接长度为1m, 三至四个扣件连接牢固,倾角45°~60°,中间与支架连接不少于三个扣件。
要求内剪力撑从提升点处向两边搭设至上导轮处,外剪力撑搭至架体顶端。
5.12、电控柜操作间用木板将四周及顶棚封闭以防雨防晒。
其立面位置从第五步架顶上挑出1.2m,一步架宽,平面位置根据现场条件确定。
5.13、提升梁紧按上导轮组。
5.14、爬架施工流程图搭设安装平台↓摆放提升滑轮组件↓搭设第一步主框架,水平承力桁架,安装第一根导轨↓随施工进度顺序安装连墙挂板,可调拉杆,第二、三、四根导轨及搭设支架架体↓安装限位锁及限位锁夹↓铺设各层脚手板(竹芭)用密目安全网封闭架体↓安装提升梁,电动葫芦,提升钢丝绳,安装斜拉钢丝绳↓预紧提升钢丝绳↓检查验收,进行第一次提升↓在提升滑轮组件下扣搭吊篮↓进行升(降)循环流程图(一)上一层楼浇注完毕(或上一层装修完毕)↓拆除导轨,转接导轨↓转换提升梁位置↓取下电动葫芦,挂在相应提升梁位置,预紧提升钢丝绳↓拆除限位锁、斜拉钢丝绳及附墙↓检查验收,同步提升(下降)一层楼高↓固定支架,安装限位锁、斜拉钢丝绳并附墙↓施工人员上架施工流程图(二)6、爬架的安装:6.1.1、按平面布置图即附图(1),将滑轮组件摆放在安装平台上就位,内立杆中心离外墙距离为400mm,滑轮组件平面方向应与建筑物外墙切线方向平行,滑轮组件中心应对准预留孔中心,偏差小于±20mm,离墙距离偏差小于±20mm。
6.1.2、第一步架体的组装是整套爬架安装质量的关键一步,必须严格控制水平度、垂直度和离墙距离。
6.1.3、相邻立杆接头错开,以保证支架整体刚度,立杆轴向最大偏差<20mm。
6.1.4、同一横杆两端高度差不超过5mm,相邻提升点处横杆累计高差不得超过20mm。
6.1.5、安装误差超过允许范围时,应调整合格后才能组装下一步。
6.1.6、支架安装应与结构施工同步,支架始终高出施工楼面1.2~1.8m。
6.1.7、在爬升机构安装以前,支架应与每层结构建立临时附墙以卸荷载,以保证搭设架体的稳定性。
6.1.8、每个提升点和转角处向两侧搭设剪力撑,倾角45º~60˚,剪刀撑水平投影应封闭。
外排剪刀撑搭至架顶,内排剪刀撑从提升点处向中间搭设,高度应达到上导轮处。
剪刀撑的斜杆除两端用旋转扣件与脚手架立或横杆扣紧外,在其中部还必须有扣接点。
6.2、爬升机构和提升系统的安装6.2.1、主要术语:(1)穿墙螺栓:适用于剪力墙或薄梁结构(M24)。
(2)预埋件:用于形成安装穿墙螺栓用的预留孔。
(3)连墙挂板:通过穿墙螺栓或预埋螺栓固定在建筑物上,通过固定可调拉杆或斜拉钢丝绳与导轨和架体连接。
(4)可调拉杆:两端分别与连墙挂板和导轨相连,是用于固定导轨的构件,其长度可在一定范围内调节。
(5)拉杆座:是导轨和可调拉杆间的连接构件。
(6)导轨:是导向承力件,其上每隔100mm冲有一孔并标有数字,除用于安装相应部件外,起到观察同步性的作用。
(7)导轮组:是导向构件,其一端固定于脚手架主框架内立杆上,另一端抱住导轨,可沿导轨上下滑动,并起到防倾覆作用。
(8)提升梁(提升挂座):是提升承力构件,它固定在导轨上,其上悬挂葫芦等提升设备。
(9)提升滑轮组件:是提升承力构件,也是支架搭设的基点,包括大、小横杆,廊道斜杆,内剪刀撑共9根脚手杆向四周辐射,可沿导轨上下滑动。
(10)防坠装置:与提升滑轮组件组成一体,可沿导轨上下滑动,当提升钢丝绳(或电动葫芦链条)失效时,该装置可自动抱紧导轨。
产生制动,有效防止架体坠落。
(11)防误锁装置:是当支架下降产生允许范围内的不同步时,保证支架继续下降的装置。
它安装在防坠装置对应的提升钢丝绳上,通过拉簧与防坠装置起动拨叉连接。
(12)限位锁及锁夹:限位锁固定在导轨上,限位锁锁夹固定于支架上,是联合从支架向导轨传力的一对构件,每一提升点安装两对。
(13)斜拉钢丝绳:工作状态下将支架固定在建筑物上(6×19 Φ15.5),起到双重保护作用。
(14)提升钢丝绳:用于升降支架(6×37 Φ19.5)。
(15)葫芦:是起重提升设备,可分手动葫芦和电动葫芦两种,此处采用5吨8米的电动葫芦。
(16)电控柜:是采用电动葫芦作为提升设备时,用来控制升降同步性的装置。
(17)竖向框架:与滑轮组件螺栓连接,保证提升刚度。
(18)水平桁力架:作为安装架体的底部刚性框架,用螺栓连接。
6.2.2、预留孔精度要求:临近两层间的垂直偏差不大于20mm,多层累积垂直偏差不大于50mm;同一点处两预留孔或预埋螺栓两端水平高差不大于±20mm;如果偏差大于以上标准,需改进后方可安装导轨。
6.2.3、在提升点内排立杆处安装提升滑轮组件(在组装支架时已安装完毕)。
6.2.4、提升滑轮组件以上相邻两位置各安装一个导轮组。
6.2.5、安装第一根导轨。
6.2.5.1、安装挂板和可调拉杆。
6.2.5.2、将导轨插入导轮组和滑轮组件导轮中,导轨底部低于楼面距离见导轨式爬架提升点立面图。
6.2.5.3、扶直导轨,调节可调拉杆长度,将两者相连紧固。
6.2.6、导轨安装技术要求:6.2.6.1、可调拉杆张开角度45°~120°。
6.2.6.2、同一导轨垂直偏差不大于20mm,同一提升点处导轨垂直累积偏差不大于50mm。
