2013年年底停产检修计划表

合集下载

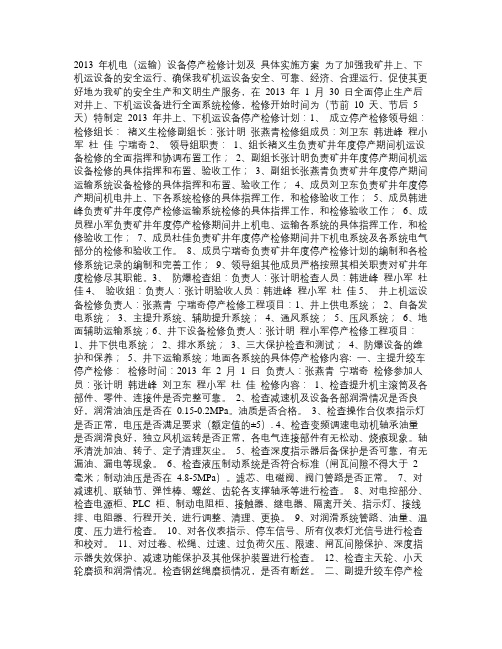

2013年机电设备停产检修计划

2013年机电设备停产检修计划

2013 年机电(运输)设备停产检修计划及具体实施方案为了加强我矿井上、下机运设备的安全运行、确保我矿机运设备安全、可靠、经济、合理运行,促使其更好地为我矿的安全生产和文明生产服务,在2013 年1 月30 日全面停止生产后对井上、下机运设备进行全面系统检修,检修开始时间为(节前10 天、节后5 天)特制定2013 年井上、下机运设备停产检修计划:1、成立停产检修领导组:检修组长:褚义生检修副组长:张计明张燕青检修组成员:刘卫东韩进峰程小军杜佳宁瑞奇2、领导组职责:1、组长褚义生负责矿井年度停产期间机运设备检修的全面指挥和协调布置工作;2、副组长张计明负责矿井年度停产期间机运设备检修的具体指挥和布置、验收工作;3、副组长张燕青负责矿井年度停产期间运输系统设备检修的具体指挥和布置、验收工作;4、成员刘卫东负责矿井年度停产期间机电井上、下各系统检修的具体指挥工作,和检修验收工作;5、成员韩进峰负责矿井年度停产检修运输系统检修的具体指挥工作,和检修验收工作;6、成员程小军负责矿井年度停产检修期间井上机电、运输各系统的具体指挥工作,和检修验收工作;7、成员杜佳负责矿井年度停产检修期间井下机电系统及各系统电气部分的检修和验收工作。

8、成员宁瑞奇负责矿井年度停产检修计划的编制和各检修系统记录的编制和完善工作;9、领导组其他成员严格按照其相关职责对矿井年度检修尽其职能。

3、防爆检查组:负责人:张计明检查人员:韩进峰程小军杜佳4、验收组:负责人:张计明验收人员:韩进峰程小军杜佳5、井上机运设备检修负责人:张燕青宁瑞奇停产检修工程项目:1、井上供电系统;2、自备发电系统;3、主提升系统、辅助提升系统;4、通风系统;5、压风系统;6、地面辅助运输系统;6、井下设备检修负责人:张计明程小军停产检修工程项目:1、井下供电系统;2、排水系统;3、三大保护检查和测试;4、防爆设备的维护和保养;5、井下运输系统;地面各系统的具体停产检修内容: 一、主提升绞车停产检修:检修时间:2013 年2 月1 日负责人:张燕青宁瑞奇检修参加人员:张计明韩进峰刘卫东程小军杜佳检修内容:1、检查提升机主滚筒及各部件、零件、连接件是否完整可靠。

2013春节设备检修计划

2013春节设备检修计划

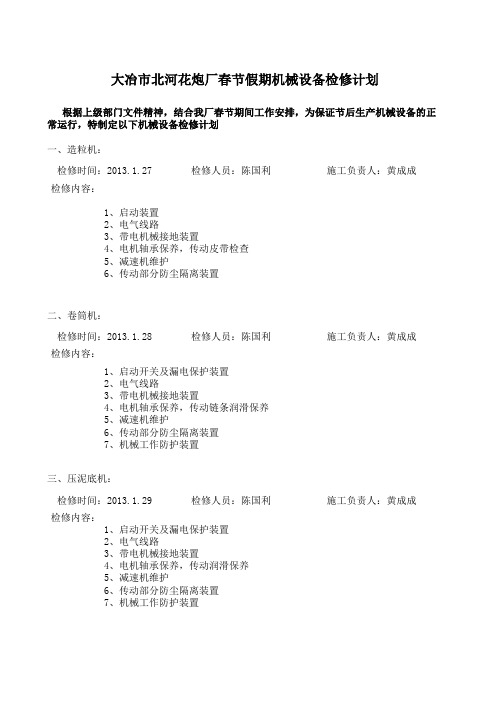

大冶市北河花炮厂春节假期机械设备检修计划根据上级部门文件精神,结合我厂春节期间工作安排,为保证节后生产机械设备的正常运行,特制定以下机械设备检修计划一、造粒机:检修时间:2013.1.27检修人员:陈国利施工负责人:黄成成检修内容:1、启动装置2、电气线路3、带电机械接地装置4、电机轴承保养,传动皮带检查5、减速机维护6、传动部分防尘隔离装置二、卷筒机:检修时间:2013.1.28检修人员:陈国利施工负责人:黄成成检修内容:1、启动开关及漏电保护装置2、电气线路3、带电机械接地装置4、电机轴承保养,传动链条润滑保养5、减速机维护6、传动部分防尘隔离装置7、机械工作防护装置三、压泥底机:检修时间:2013.1.29检修人员:陈国利施工负责人:黄成成检修内容:1、启动开关及漏电保护装置2、电气线路3、带电机械接地装置4、电机轴承保养,传动润滑保养5、减速机维护6、传动部分防尘隔离装置7、机械工作防护装置检修内容:检修内容:注意事项:施工负责人:黄成成1、制动系统维护保养2、电气线路检查3、起动机维护保养4、轮胎检查5、电动车电池维护1、检修作业前必须充分做好绝缘,接地措施,对有药工房做好药物清理和药尘清洁2、检修中参检人员一定要注意人身安全,在拿运工具和搬运沉重物件时要轻拿轻放,不拖拉3、需要动火作业时,要通过相关安全管理人员认可方可进行4、现场施工负责人要起到监督作用,确保安全作业。

对各设备要做好检修记录大冶市北河花炮厂2013.1.251、启动开关及漏电保护装置2、电气线路3、电机械接地保护装置4、电机保养5、泵体传动润滑保养五、中转运输车辆:检修时间:2013.1.30检修人员:陈国利四、消防水泵:检修时间:2013.1.30检修人员:陈国利施工负责人:黄成成。

停产检修计划

停产检修计划

停产检修计划一、背景。

为了保证设备的正常运行和生产效率,公司决定对设备进行定期停产检修。

这次停产检修计划旨在对设备进行全面的检查和维护,确保设备的安全可靠运行,提高设备的使用寿命,保证生产效率。

二、停产检修时间安排。

1. 停产时间,本次停产检修计划将于每年的年中进行,具体时间为6月15日至6月30日。

2. 停产期间,在停产期间,所有设备将停止运行,生产线将暂停生产。

所有员工将在此期间进行培训和休假安排。

三、停产检修内容。

1. 设备检查,对所有设备进行全面检查,包括设备的外观、内部结构、传动系统、控制系统等,发现问题及时进行维修和更换。

2. 设备维护,对设备进行润滑、清洁、紧固等日常维护工作,确保设备的正常运行。

3. 设备更新,根据设备运行情况,对老化设备进行更新和改造,提高设备的使用效率和性能。

4. 安全检查,对设备的安全防护装置进行检查,确保设备操作的安全性。

四、停产检修工作安排。

1. 检修组织,成立停产检修工作小组,负责统筹安排检修工作,明确各项任务和责任。

2. 人员安排,安排专业技术人员和维修工程师参与检修工作,确保检修工作的质量和效率。

3. 物资准备,提前准备好所需的维修工具、备件和润滑油等物资,保证检修工作的顺利进行。

五、停产检修后期工作。

1. 设备试运行,在检修结束后,对设备进行试运行,确保设备的正常运行和性能。

2. 人员培训,对操作人员进行设备操作和维护培训,提高员工的操作技能和设备维护意识。

3. 检修总结,对本次停产检修工作进行总结,总结工作中存在的问题和不足,为下一次停产检修工作做好准备。

六、停产检修计划的意义。

本次停产检修计划的实施,对公司设备的安全运行和生产效率有着重要的意义。

通过定期的停产检修,可以及时发现和解决设备存在的问题,确保设备的安全可靠运行,提高设备的使用寿命,降低设备的故障率,保证生产效率和产品质量。

七、结语。

停产检修计划的实施,需要全体员工的共同努力和配合。

停产检修计划

停产检修计划

停产检修计划摘要:本文档旨在为企业提供一份完整的停产检修计划,以确保设备的正常运行和延长设备的使用寿命。

该计划涵盖了停产前的准备工作、停产时间表的制定、检修所需的人员和设备、检修过程的安排和执行、检修后的测试与验收等各个环节。

通过执行本计划,企业可以保障设备的稳定性和生产效率,降低设备故障率和维修成本,提高设备的可靠性和维护管理水平。

一、引言停产检修是企业维护设备、确保设备性能和延长设备寿命的重要手段之一。

通过定期的停产检修,企业可以及时发现设备的故障和潜在问题,并采取相应的修复措施,以确保设备的正常运行和提高设备的使用寿命。

本文档将针对停产检修计划进行详细的说明和指导,以帮助企业全面了解和实施停产检修工作。

二、停产前的准备工作1.收集相关资料:整理设备的保养记录、故障维修记录和备件使用情况等相关资料,为检修提供依据。

2.制定停产时间表:与生产部门和相关部门协商,制定合理的停产时间表,确保停产期间对生产影响最小化。

3.组织人员:安排专业的维修人员参与检修工作,确保技术力量和人员配备的充分性。

4.准备检修设备和工具:确保检修所需的设备和工具完备,提前进行检查和维护,以确保其正常运行。

三、停产检修过程1.设备停产:按照制定的时间表,停止设备的生产,确保检修的安全和顺利进行。

2.设备检查:对停产的设备进行全面的检查,包括外观、结构、电气连接和传动部件等方面,发现问题及时记录。

3.故障排除:根据检查结果,针对设备存在的问题进行故障排除,采取相应的修复措施,确保设备的正常运行。

4.零部件更换:根据设备的保养记录和使用寿命,对需要更换的零部件进行更换,确保设备的正常使用。

5.清洁和润滑:对设备进行清洁和润滑,去除积尘和杂物,确保设备的清洁度和正常运行的润滑。

6.设备调试:在检修完成后,对设备进行调试,确保设备的运行状态和性能满足要求。

四、检修后的测试与验收1.设备测试:对检修完成的设备进行测试,包括启动测试、运行测试和负载测试等,确保设备的功能完好。

设备检修计划 (2)wang

设备检修计划 (2)wang

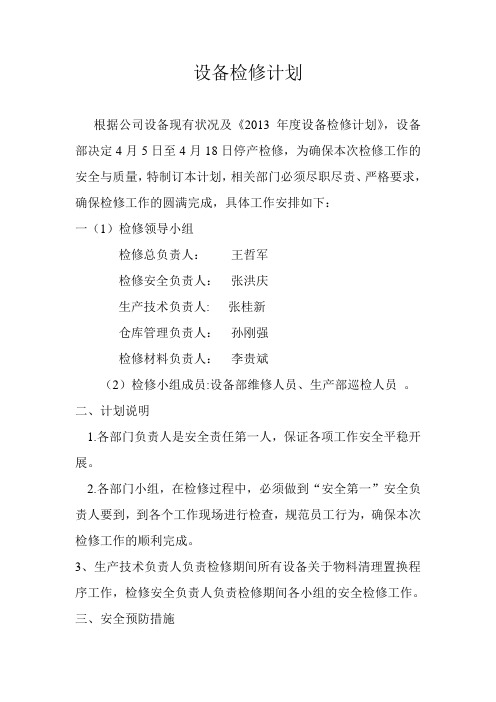

设备检修计划根据公司设备现有状况及《2013年度设备检修计划》,设备部决定4月5日至4月18日停产检修,为确保本次检修工作的安全与质量,特制订本计划,相关部门必须尽职尽责、严格要求,确保检修工作的圆满完成,具体工作安排如下:一(1)检修领导小组检修总负责人:王哲军检修安全负责人:张洪庆生产技术负责人: 张桂新仓库管理负责人:孙刚强检修材料负责人:李贵斌(2)检修小组成员:设备部维修人员、生产部巡检人员。

二、计划说明1.各部门负责人是安全责任第一人,保证各项工作安全平稳开展。

2.各部门小组,在检修过程中,必须做到“安全第一”安全负责人要到,到各个工作现场进行检查,规范员工行为,确保本次检修工作的顺利完成。

3、生产技术负责人负责检修期间所有设备关于物料清理置换程序工作,检修安全负责人负责检修期间各小组的安全检修工作。

三、安全预防措施1.焊接作业严格按标准执行,严格执行检修规程,保质保量完成本次检修2.关键检修位置要做好危险性预评价,严格按照本公司规定:办理动火证、高空作业证等,穿戴好劳动保护用品,严防烫伤、中毒、触电、静电、砸伤及环境污染等事故发生3.环境严禁交叉作业,每次焊接前必须经过各相关部门签字后方可进行作业4.“安全第一,预防为主”,检修现场人员要佩戴必要保护用品,高空作业人员必须使用安全带和防护绳,清理物料设备必须穿戴防化服,禁止投掷工器具。

5.检修人员必须服从指挥,严禁自行其事四、质量验收:工程检修完成后,由设备部、生产部、企管部等相关人员组成开车验收组,对此次检修进行全面验收,验收合格后方可开车。

五、检修计划项目表编号检修内容检修类型责任人成员检修计划时间(天)1 酸洗罐技改殷洪涛2人及外协人员(4.5-4.12)8天2 水吸收塔清理张涛5人(4.5-4.9)5天3 排酸管线(造气)检查王涛3人(4.13-4.14)2天4 排酸管线(副产酸罐)检查王宏力4人(4.5-4.8)4天5 减速机检查换油刘军佐4人(4.5-4.6)2天6 更换机封更换1# 王长俊2人及外协人(4.5)1天员7 排空管线清理李鲁阳4人(4.9-4.11)3天8 废酸罐更换李响外协人员(4.5-4.7)3天9 造气送气管线清理检查胥同军4人(4.9-4.11)3天10 循环管线检查焊接吴三超3人(4.5-4.7)3天11 副产酸罐检查焊补马西胜4人(4.9-4.11)3天12 离心机检查维修王长俊4人(4.8-4.10)3天13 制冷机保养吴三超厂家来人(4.8)1天14 自动化保养刘军佐2人及外协人员(4.13-4.14)2天15 络合罐夹套清理殷洪涛1人及外协人员(4.13-4.14)2天16 络合罐清理检查张永君6人(4.5-4. 9)5天17 造气罐清理检查王涛4人(4.5-4.6)2天18 真空系统清理检查焊接李鲁阳5人(4.5-4.7)3天19 土建工程恢复马西胜、一车间;李响、二车间外协人员(4.5-4.7)3天20 保温恢复马西胜、一车间;李响、二车间外协人员(4.13-4.16)4天21 电路检查姚九勤3人(4.10-4.11)2天22 蒸汽仪表检查殷洪涛3人(4.10-4.11)2天23 现场环境卫生恢复马西胜、一车间;李响、二车间一车间人员(4.17-4.18)2天二车间人员(4.17-4.18)2天。

关于做好2013年度矿井停产检修工作的通知

关于做好2013年度矿井停产检修工作的通知

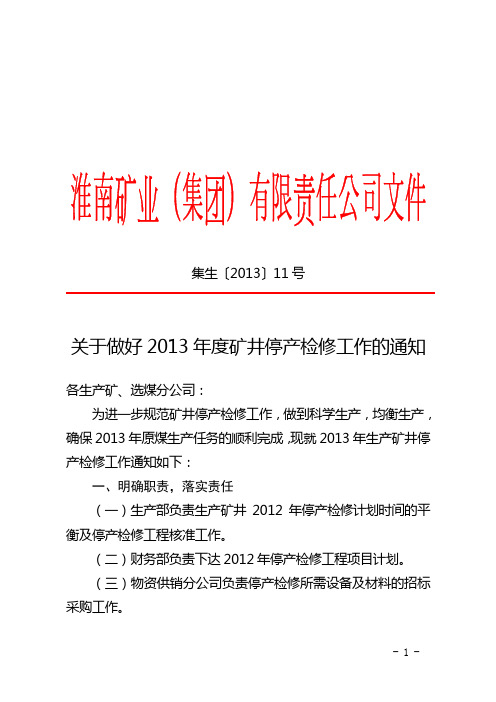

集生〔2013〕11号关于做好2013年度矿井停产检修工作的通知各生产矿、选煤分公司:为进一步规范矿井停产检修工作,做到科学生产,均衡生产,确保2013年原煤生产任务的顺利完成,现就2013年生产矿井停产检修工作通知如下:一、明确职责,落实责任(一)生产部负责生产矿井2012年停产检修计划时间的平衡及停产检修工程核准工作。

(二)财务部负责下达2012年停产检修工程项目计划。

(三)物资供销分公司负责停产检修所需设备及材料的招标采购工作。

(四)市场营销部负责外运列车调度工作。

(五)各矿负责严格按照集团公司制定的停产检修时间组织实施检修,矿长是矿井停产检修工作的第一责任人。

检修前要完成设备验收,落实设备(系统)性能测定和试验单位,确保年度矿井停产检修计划按期完成。

二、具体要求(一)各矿要分析梳理生产系统存在的安全隐患,制定解决方案,纳入本年度矿井停产检修计划。

对于不停产无法解决的隐患,应编制措施和应急预案,确保不出现机电运输事故。

(二)各单位在停产检修前,要认真组织专业人员对各系统进行摸底,确保检修项目不遗漏,平时不能整改的隐患要全部纳入矿井停产检修中。

矿井提升钢丝绳、尾绳等,凡使用不到下一个检修时间的,要全部纳入停产检修项目中,不允许年度内检修后再要求换绳。

(三)各矿要合理检修项目施工组织设计,尽量压缩停产检修时间,减少检修对矿井生产的影响。

(四)各矿2013年1月10日前要研究确定停产检修必须施工的工程项目及设计方案,需要订货的设备要明确到货时间,10日之前报到生产部汇总,生产部会同财务部、物资供应管理部办理订货手续,需要核准的工程项目补充核准。

(五)选煤分公司负责编制好各选煤厂的检修计划,要求与生产矿井同步,检修计划1月10日之前报生产部备案,检修所需设备比照生产矿井办理。

(六)年度停产检修结束后,本年度内不允许无计划安排第二次停产检修。

否则要提出增加停产检修的意见报集团公司,由生产部牵头组织追查,经集团公司研究同意方可安排增加停产检修。

煤矿安全技术措施--年未至元旦期间停产检修计划及安全技术措施

年未至元旦期间停产检修计划及安全技术措施根据琪县政府府2012年12月28日安全工作会议精神。

从2012年12月28日到2013年1月3日起,我矿停止维修整改工作,井下只安排抽风排水、瓦斯检查和机电运输设施设备检修工作。

为了加强我矿井上、下机运设备的安全运行、确保我矿机运设备安全、可靠、经济、合理运行,促使其更好地为我矿的安全生产和文明生产服务,在2012年12月28日,对井上、井下通、压、排、提等机电运输设施设备进行全面系统检修,检修开始时间为(2012.12.28-2013.1.36)特制定年未至元旦期间停产检修计划及安全技术措施:一、成立停产检修领导组:检修组长:检修副组长:检修组成员:二、领导组职责:1、组长负责矿井年度停产期间设备检修的全面指挥和协调布置工作;2、副组长负责矿井年度停产期间机运设备检修的具体指挥和布置、验收工作;3、副组长负责矿井年度停产期间对井上、井下通、压、排、提等机电运输设施设备进行全面系统检修安排工作;4、成员负责矿井年度停产期间安全工作;5、成员负责矿井年度停产检修运输系统检修的具体指挥工作,和检修验收工作;6、成员负责矿井年度停产检修期间井上机电、运输各系统的具体指挥工作,和检修工作;7、成员负责矿井年度停产检修期间井下机电系统及采、掘、运、通各系统电气部分的检修工作。

8、成员负责矿井年度停产检修计划的编制和各检修系统记录的编制和完善工作;9、成员负责矿井年度停产检修期间检修计划设备检修的配件供应工作。

三、防爆检查组:负责人:检查人员:四、验收组:负责人:验收人员:五、井上机运检修设备检修负责人:检修工程项目:1、井上供电系统;2、自备发电系统;3、主提升系统、辅助提升系统;4、通风设备系统;5、压风系统;6、地面辅助运输系统;六、井下检修设备检修负责人:检修参加人员:停产检修工程项目:1、井下供电系统;2、排水系统;3、三大保护检查和测试;4、防爆设备的维护和保养;5、井下运输系统;6、采掘面供电系统;的具体停产检修内容:七、地面各系统及高低压配电设备检修:负责人:检修参加人员:检修内容:1、按巡回检查路线对所辖电气设备进行全面检查;2、检查进线电源接头有无松动、发热、烧红等现象;3、检查电气设备各部螺栓、螺帽、弹簧垫、灭弧罩是否齐全,紧固、无锈蚀。

2013年 春节停产检修计划

文件字号:FH2013-01报送:丰汇公司山西丰汇煤业有限责任公司丰汇煤矿二○一三年春节矿井【机电】停产检修计划(计划检修起止时间: 2013年00月00日00时至00月00日00时,计00小时)编制日期:2013年00月00日制表:冯忠良机电科:技术科:机电副总:机电矿长:总工程师:停产检修安全技术总则1、为确保全矿停产检修工作顺利进行,矿调度室应提前安排好各生产环节,做好准备,如有特殊情况应及时向矿领导汇报。

2、各单位要按照矿“停产检修计划”认真做好检修工作,无计划者不得擅自检修。

检修过程如有特殊情况,检修项目不能落实的,应及时汇报矿领导,由矿领导平衡。

3、凡列入检修计划的项目,都必须做到一工程一措施,没有措施不得施工。

4、每个检修项目检修前必须组织参加检修人员认真学习施工措施,做到检修人员清楚检修内容,牢记安全事项,并在措施上签名。

5、重点项目的施工措施必须进行考试,合格者方可参加检修。

6、所有参加检修人员要提前15分钟到岗,做好检修前的一切准备工作。

7、每个检修项目的人员分工,都必须按照措施要求严格执行,不得现场随便调整,确需调整时检修负责人要根据检修内容交待清楚,使被调整人员明白自己的职责。

8、检修项目开工前、开工中及完工后,项目负责人或检修负责人应向矿调度室汇报。

重点项目2小时一汇报,一般项目4小时一汇报。

9、严格检修标准,所有检修项目都必须按照“设备完好标准”和“检修质量标准”认真检修。

10、严格停送电制度,严禁带电作业,凡是检修的设备,都必须切断电源,悬挂“有人工作,禁止合闸”警示牌,并且谁挂谁摘;谁停谁送;专人联系。

11、检修电气设备时,严禁只停负荷开关,而不停前后隔离刀闸。

最少有一个明显可见的断开点。

12、无人值班的电源设备停电时,必须设专人看管。

13、变电所停电检修,对影响的各单位要提前通知,检修后由各单位派专人去变电所申请送电并签名。

14、电气设备检修要严格遵照停电、检查瓦斯、验电、放电、挂接地线程序。

重点行业停产检修计划汇总表

重点行业停产检修计划汇总表
废气排放系统旁路汇总表
石化、化工行业火炬排放情况汇总表
挥发性有机液体储罐情况汇总表
注:1
2彳亍业代码:对照《国民经济行业分类》(GB/T4754—2017)按正常生产情况下生产的主要产品的性质,确认归属的具体工业行业类别、油气仓储等。

3.物料名称:指相应储罐储存的有机液体物料的名称,参照基础信息表的分类名称填报。

如储罐内物料为混合物,可填报混合物主体物质或含量最高的物料。

4.储存温度:指储罐内储存物料实际储存的温度平均值(精确到个位数),常温储存物料按照该地区常年平均气温填报。

对于需伴热储存的物料,填报储存期间该储罐伴热温度
的平均值。

5.浮盘类型:包括焊接盘-双层板式、焊接盘-浮筒式、钾接盘-浮筒式等。

浮盘边缘密封类型:包括机械式鞋型密封、机械式鞋型密封+边缘靴型、机械式鞋型密封+边缘刮板、浸
液式密封、浸液式密封+挡雨板、浸液式密封+边缘刮板、非浸液式密封、非浸液式密封+挡雨板、非浸液式密封+边缘刮板等。

6.末端治理设施处理工艺:包括单纯吸附、吸附/脱附+焚烧法、吸收+吸附/解吸+焚烧法、冷凝+吸附/脱附+焚烧法、冷凝+膜分离+吸附/脱附、排入火炬气等。

挥发性有机液体储罐情况汇总表(续表)
港口码头油气回收设施汇总表。

13年厂务动力设施年度检修计划


4
安 防 系 统
供暖 1.2.3.4#厂房采暖管路散热器片 监控 系统 监控头维护及系统检查(外委)
制冷系统配电箱维护保养
有 有
空调系统清洗除尘
有 有 有
5
空 调 系 统
制冷 系统
有 有 有 有 有 有
制冷 系统 空 调 系 统
2#厂房制冷管线检查
有 无
5
通风 系统
有 有
空 调 5 系 范 序号 统 围
3
消 防 系 统
消防 电气 系统
1.2.3.4.#厂房消防栓维护
3
消 防 系 统
消 范 序号 防 围 3 系 统
项目 分项 一 分项二 2台燃气锅炉维护保养 燃气 锅炉 天燃气管道,阀门 锅炉水处理系统维护 供暖换热站及水泵电控 楼号
是否有 1月 记录 有 有 有 有 有 有 有 √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ √ 2月 3月 4月 5月 6月 7月 8月 9月 10月 11月 12月 备注
6
土 建 及 其 他
房屋 普查
屋面通廊门检修 门窗锁玻璃隔断墙维护 外墙立面检查 自用电动工具检测 厂区照明灯具 草坪 楼层、墙面及墙、地砖门窗、闭门器巡检维修 防水维修
7
综 合
其他ቤተ መጻሕፍቲ ባይዱ
范 序号 围
项目 分项 一 分项二 楼号
是否有 1月 记录 2月 3月 4月 5月 6月 7月 8月 9月 10月 11月 12月 备注
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

5
中变
6
采变
7
东变
8
东巷皮带
1、检修高开柜一次、二次接 线柱,防爆面涂油。 2、检修高开柜本体。 3、压敏电阻打压,高开柜参 数调整。 1、检修高开柜一次、二次接 线柱,防爆面涂油。 2、检修动力、风机变压器星 形点。 3、压敏电阻打压,高开柜参 数调整。 1、检修高开柜一次、二次接 线柱,防爆面涂油。 2、检修动力、风机变压器星 形点。 3、压敏电阻打压,高开柜参 数调整。 1、换主滚筒、调整H架,做 皮带接头。 2、更换皮带接头卸载架。 1、检修配电点开关。 2、真空开关重新接线。 3、调整综合保护。
2013年年底停产检修计划安排表
需用检修时间 负责人
百里芷 百里芷
备注
需生产部 解决低开 需生产部 联系厂家 左摇臂 质保期内 需生产部 联系厂家 解决
百里芷
司徒嫣
16小时 8小时 24小时 16小时
花萱冷 花萱冷 花萱冷 花萱冷
26~29
苏叶玺
26~29 26~29 26~29 26~29 26~29
苏叶玺 苏叶玺 苏叶玺 苏叶玺 苏叶玺 安流澜
26~29木挽香26~9楚忆雨26~29
楚忆雨
26~29
楚忆雨
26~29
楚忆雨
26~29
楚忆雨
2013年年底停产检修计划安排表
序号
一 1 2
检修项目
综放一队 供电 煤机
检修内容
更换运下2#联巷移变低开 MG250/600-QWD型采煤机左摇臂 行星头漏油严重需更换 SZZ 830/250型中双链刮板转载 机机尾链轮漏油严重需更换
3 二
溜子 综掘二队
1
综掘机
清洗吸、回油过滤器。 综掘机蟹爪换油。检修1#、2#皮 带减速器换油,各滚筒注油检修 1#、2#皮带机尾缓冲托辊及缓冲 架子
三 1 2 3 4 四
选运队 堆煤机 小选矸
栈桥皮带 机运队
更换堆煤机减速器 更换小选矸减速器 更换栈桥后机尾至小选矸溜煤筒 底板、补煤侧板 堆煤机、栈桥控制柜除尘、触头 打磨、控制线整理
1
牵引机
2
主绞
3
压风机
4
东、北风井
1、清洗液压站、电磁阀、盘 形闸,减速箱换油。 2、更换主牵引机1#钢丝绳。 3、机头溜煤筒补焊,给煤机 补焊,换油 1、高开柜检修,除尘、调整 、处理接头。 2、整流柜检修调整。 1、润滑油泵处理漏油。 2、更换冷却风机。 1、4#压风机处理对轮。 2、2#压风机处理漏油。 1、高开柜检修,除尘、调整 、处理接头。 1、检查风门、绞车。 2、检查高开柜,变压器除尘。
相关文档
最新文档
