高速公路桥面铺装施工方案

合集下载

桥面铺装防撞墙桥台搭板等施工技术方案

桥面铺装防撞墙桥台搭板等施工技术方案

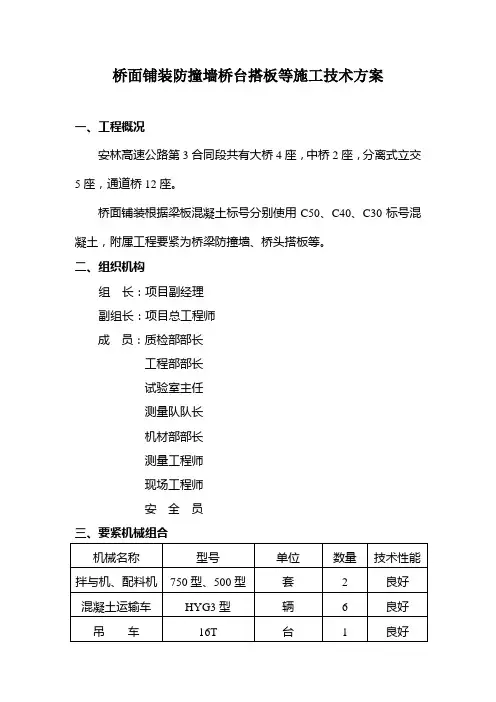

桥面铺装防撞墙桥台搭板等施工技术方案一、工程概况安林高速公路第3合同段共有大桥4座,中桥2座,分离式立交5座,通道桥12座。

桥面铺装根据梁板混凝土标号分别使用C50、C40、C30标号混凝土,附属工程要紧为桥梁防撞墙、桥头搭板等。

二、组织机构组长:项目副经理副组长:项目总工程师成员:质检部部长工程部部长试验室主任测量队队长机材部部长测量工程师现场工程师安全员四、施工方案及工艺1、施工准备⑴原材料进场及报验审批:材料部门采购充足的原材料备用,试验室做好原材料检验工作,并报监理工程师审批,审批合格后方可使用。

⑵测量放样:测量队对桥面防撞墙、桥头搭板等平面位置进行准确测量放样,保证线形与桥面宽度,并及时报验。

⑶施工技术交底:开工前,工程部技术人员对作业队进行全面技术交底,阅读施工图纸,说明重点、难点及注意事项。

2、桥面铺装施工⑴支座检查:在桥面铺装施工前,认真对桥梁支座进行逐一检查,支座不得发生偏歪、不均匀受力与脱空现象,报监理工程师验收。

如有上述现象产生,务必重新支垫。

⑵锚栓孔施工:清除锚栓孔中杂物及积水,按照设计要求插入锚栓钢筋,报监理工程师验收,浇筑混凝土。

⑶铰缝施工:按规范及规定要求连接铰缝钢筋,用高压水枪冲洗板缝中浮浆与杂物,钢管吊缝,在支座处用胶袋或者炮沫板填塞紧密,防止混凝土进入。

自检合格后报监理工程师验收,合格后浇筑混凝土。

⑷钢筋加工及安装:钢筋绑扎前,对桥面在现场按设计图纸及有关变更文件、有关规范规定焊接绑扎,报监理工程师验收。

钢筋焊接:双面焊缝长度大于5D,单面焊缝长度大于10D,焊接时严禁烧伤钢筋。

⑸支立模板:严格按照测量队施工放样支模与安放轨道,并在模板及轨道顶面操纵桥面铺装高程,使桥面铺装厚度满足设计及规范要求,高程在同意误差范围之内。

⑺桥面摊铺:使用人工配合罐车均匀倒料,摊铺均匀,用插入式振动棒振捣密实,平板振动器拖平,振动梁拍面,滚杠滚平,人工收面抹平,待第二次定浆后,对表面进行拉毛处理。

桥面铺装施工方案可复制(3篇)

桥面铺装施工方案可复制(3篇)

第1篇一、工程概况1. 工程名称:XX桥桥面铺装工程2. 工程地点:XX省XX市XX区XX桥3. 工程规模:全长XX米,宽XX米,双向XX车道4. 工程类型:桥梁工程5. 施工单位:XX建设集团有限公司6. 施工工期:XX个月二、施工准备1. 施工组织机构(1)项目经理部:负责整个工程的施工管理,包括施工组织、进度控制、质量控制、安全管理和合同管理等。

(2)施工技术组:负责施工方案编制、技术交底、技术指导、质量检验和技术培训等工作。

(3)施工班组:负责具体施工任务,包括材料准备、施工操作、质量检验和安全生产等工作。

2. 材料准备(1)水泥混凝土:符合设计要求,强度等级不低于C30。

(2)粗骨料:粒径为5-40mm,级配合理,含泥量小于1%。

(3)细骨料:粒径为0.15-5mm,级配合理,含泥量小于1%。

(4)防水材料:符合设计要求,具有耐久性、耐候性和耐水性。

(5)钢筋:符合设计要求,强度等级不低于HRB400。

(6)沥青混凝土:符合设计要求,厚度为XXcm。

3. 施工设备(1)混凝土搅拌站:用于搅拌混凝土。

(2)装载机:用于运输材料。

(3)泵车:用于混凝土浇筑。

(4)摊铺机:用于沥青混凝土摊铺。

(5)压路机:用于压实混凝土和沥青混凝土。

(6)检测设备:用于质量检验。

三、施工工艺1. 混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。

(2)钢筋施工:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。

(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实、无空洞。

(4)混凝土养护:浇筑完成后,进行养护,确保混凝土强度达到设计要求。

2. 沥青混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。

(2)摊铺沥青混凝土:采用摊铺机进行摊铺,确保沥青混凝土厚度均匀、平整。

(3)压实沥青混凝土:采用压路机进行压实,确保沥青混凝土密实、无空洞。

(4)防水层施工:按照设计要求,铺设防水材料,确保防水层完整、无破损。

桥面铺装施工方案1

桥面铺装施工方案1

桥面铺装施工方案1、编制依据 (1)2、工程概况 (1)3、施工安排 (2)3.1计划施工工期 (2)3.2施工现场管理人员 (2)3.3劳动组织 (3)3.4机械配备 (3)4、桥面铺装施工 (3)4.1工艺流程 (3)4.2施工工艺 (4)4.2.1桥面板清理 (4)4.2.2焊接、铺设钢筋网 (4)4.2.3施工放样 (5)4.2.4混凝土施工 (5)4.3防水层施工 (6)4.3.1混凝土基面层施工要求 (6)4.3.2防水层施工要求 (7)4.4注意的质量问题 (7)5、质量验收标准 (9)5.1.1基本要求 (9)5.1.2实测项目 (9)5.2钢筋网片允许误差 (10)5.3桥面防水层 (10)5.3.1基本要求 (10)5.3.2实测项目 (11)5.3.3外观鉴定 (11)6、质量保证措施 (11)6.1钢筋质量保证措施 (11)6.1.1原材料 (11)6.1.2材料存放 (11)6.1.3技术要求 (12)6.1.4.质量保证 (12)6.2模板工程质量保证措施 (12)6.3砼质量保证措施 (12)6.3.1原材料控制 (13)6.3.2砼配合比控制 (13)6.3.3砼拌制 (13)6.3.4砼的运输 (14)7、安全保证措施 (15)7.1现场布置的安全措施 (15)7.2施工机械的安全措施 (15)8、文明施工及环境保护 (16)8.1文明施工 (16)8.2环境保护措施 (16)桥面铺装施工方案1、编制依据1.1现有的京承高速公路(密云沙浴沟~市界段)工程桥梁相关施工图设计。

1.2《公路桥涵施工技术规范》(JTJ041-2000)人民交通出版社1.3《公路水泥混凝土路面施工技术规范》(JTG F30-2003)人民交通出版社1.4《公路工程质量检验评定标准》(JTG F80/1-2004)人民交通出版社1.5《桥涵》(上、下册)人民交通出版社1.6《桥梁施工工程师手册》人民交通出版社1.7《京承高速公路(三期)工程第七标段施工组织设计》。

桥面铺装施工方案

桥面铺装施工方案

桥面铺装施工方案1.施工准备1)桥面铺装层平整、干燥、无油污、无突起物;2)施工单位做好工期安排计划,并及时跟踪气象变化,以下情况不得施工:气温低于10℃;雨天、大雾、五级风和以上风天;3)施工前配备好施工机械和材料,组织好人员,施工前检查机械工作能力是否完好,施工人员佩戴好防护用具,熟悉安全操作规程。

2、防水层施工之前,必须清除混凝土铺装层表面的水泥浆皮及尘土,并用钢丝打磨机打磨后,方可进行刷涂。

防水层必须刷二遍,在泄水孔口处,防水层由口外刷至管内10cm。

3、桥面防水层采用喷涂型材料,具体要求如下:①在喷洒桥面防水粘结材料之前,先凿除桥面水泥混凝土铺装层浮浆,凿除深度应控制在3~6mm,浮浆凿除后表面露出混凝土骨料面,露出的骨料面积经目测占全部面积的40%以上;浮浆凿除后用鼓风机将桥面上的粉尘、石屑等杂物清理干净,然后用水进行冲洗,保证桥面无藏灰、杂物;浮浆凿除工序完成后,由监理单位及业主项目经理部进行验收,合格后方可进行下道工序施工;②凿除浮浆要做好施工防护措施,施工人员必须佩戴必要的防护工具,防止粉尘污染影响工作人员身体健康;③待桥面干燥后,方可喷洒桥面防水层材料;④桥面防水材料均匀洒布,保证厚度一致,无露白、无油团堆积;⑤在沥青洒布起步、终止部位,铺条布或采用其他手段,接多余沥青防止对桥面产生污染;⑥施工单位对沥青洒布量进行自检,监理单位认真进行现场监理和检测。

沥青洒布量检测方法采用在车辆行走路线上铺一块牛皮纸,洒布车以正常速度通过后,称量牛皮纸上的沥青质量即可;⑦防水层喷洒完成后,立即洒布单一粒径5~IOmm碎石,碎石洒布量为5~7Kg∕m2,洒布前集料温度不低于140℃;⑧在大面积洒布前,进行碎石洒布试验,确定车辆行走速度、开口大小(碎石流量),确定车辆工作参数与单位碎石用量的关系;洒布完成后桥梁地袱、防撞墙等阴角、转角等部位人工涂刷改性沥青,涂刷高度不低于4cm;泄水孔边缘和内部应涂刷改性沥青,内部处理深度不小于IOcm;洒布完毕后,用轻型压路机碾压1~2遍,压路机行走速度均匀、不得喷水,不得在作业面上掉头;⑨洒布石料的粒径规格和质量应符合《公路沥青路面施工技术规范》的规定。

桥面铺装施工方案

桥面铺装施工方案

一、工程概况本标段为京秦高速公路天津段工程大秦铁路分离式立交桥,起始桩号K8+257.570,终止桩号K9+202.000,长度为944.43m;桥梁标准宽度左右幅各16.5m,本桥位于半径为1815m的圆曲线上,道路纵坡为0.719%和-1.33%,单向横坡为3%。

市政设计院桥面铺装采用10cm沥青混凝土+10cm C40防水混凝土,桥面现浇混凝土顶面设防水层;中铁咨询主桥采用10cm沥青混凝土+8cm C50防水混凝土调平层,引桥采用10cm沥青混凝土+10cm C40防水混凝土;全桥桥面两侧均设置SA级、SS级加强型防撞护栏。

桥面铺装总面积为29264㎡,防撞护栏共3496延米。

架梁后,每4孔或3孔进行整体化施工,桥台采用80型伸缩缝连接,引桥采用160型伸缩缝连接,主桥与边墩采用240型伸缩缝连接,伸缩缝总计18道。

本次桥面铺装首件工程,主要工程数量为:C50防水混凝土348m³,C40防水混凝土1008.3m³,防水层14755㎡。

二、编制目的为保证本桥桥面附属工程能优质、高效完成,确保生产计划的顺利实施,特制定桥面附属工程施工方案,以指导施工,同时使每道施工工序都处于受控状态,保证工程施工的优质性和安全性。

三、编制依据1、《公路桥涵施工技术规范》2、《公路工程检验评定标准》3、《公路工程施工安全技术规程》4、《钢筋焊接及验收规程》5、《钢筋焊接网混凝土结构技术规程》四、首件确定参数要求:通过桥面铺装首件工程,确定首件施工的各种参数如下:1、桥面铺装施工效率。

2、确定人员安排,施工机械配备。

3、遇到特殊情况下的应急处理方法。

五、施工组织与安排1、首件选择Z11-12一联梁桥面施工,施工机械设备安排齐全。

装配式马道安装完成,电力设备铺设完成,满足施工要求。

2、准备情况目前该联梁桥面铺装施工已做好技术交底,为了能够保质保量按时完成工程,我项目部已组织相关人员和设备积极准备投入施工,具体情况见人员配备及主要机械设备如下:(1)施工人员及施工设备的配置:人员安排:本次桥面铺装计划投入人员25人,其中技术管理人员9人,钢筋工7人,数控张拉压浆人员6人,其他人员3人。

桥面铺装施工方案

桥面铺装施工方案

桥面铺装施工方案一、施工方案:1、梁顶清理:护栏施工完成后及时的将梁顶杂物清扫干净并用清水冲洗,以确保桥面砼与梁顶砼能够很好的粘结在一起。

2、标高带施工:为了更好的控制桥面的标高和平整度,在桥面铺装施工前分别在内外护栏的内边浇注一条标高带(宽40 cm),以作为桥面施工振捣梁的轨道。

1)用全站仪精确的放出两侧标高带位置(每边40cm、5m一个点)。

按照四等水准测量要求将水准点引到桥头,并用自动精平水准仪对放出的各桩进行高程测量。

2)两侧标高带钢筋网片采用Ф8钢筋点焊而成,网片宽60cm ,预留20cm 作为于桥面钢筋网片的搭接长度,网片安放时用竖向定位筋支撑,确保上下保护层的厚度,标高带模板安装高程采取由上往下控制,网片以上用钢筋将4cm的槽钢固定,网片下面的空隙部分用方木和砂浆填塞。

3)标高带混凝土浇注前应对立模标高进行复测(注意碎石盲沟的预留),浇注时混凝土要充分振捣,并对表面进行收光,混凝土的养生采用土工布覆盖洒水养生不少于7天。

3、桥面施工:1)测量放样:施工前由测量组复测桥面中心线、桥面宽度、泄水管位置和桥面板高程,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设三个点)实施测量。

2)桥面板清理:用高压水泵抽水充分冲洗桥面,做到无积尘、浮浆剂、松散砼等。

3)连续钢筋安装(空心板梁桥):连续钢筋安装前用泡沫板严塞两跨板间的空隙,塞好后上面贴白色塑料薄膜,防止桥面砼施工时砂浆渗入缝内,连续钢筋的安装严格按照图纸的要求进行。

桥面铺装网片在连续钢筋处断开时要注意两者的搭接长度,并适当的加以点焊。

4)D8钢筋网安装:钢筋网吊运到现场按设计图纸搭接绑扎,在桥面铺装范围内均匀预埋钢筋的保护层支撑钢筋,预埋钢筋的纵横向间距不得大于2米,支撑钢筋与钢筋网片点焊连接固定,D8钢筋网搭接长度不小于设计要求(5%搭接长度)。

对于斜交桥梁的网片安装时要注意桥面钝角角隅钢筋的安装。

5)砼施工:桥面铺装砼采用拌合站集中拌合,砼罐车运至现场进行浇注。

桥面铺装工程方案

桥面铺装工程方案

桥面铺装工程方案一、引言桥面铺装工程是指在桥梁上进行路面铺装的施工工程。

随着交通建设的不断发展,桥面铺装工程在城市交通和高速公路建设中发挥着重要作用。

为了确保桥面铺装工程的质量和安全,需要对施工方案进行详细的规划和设计。

本方案将对桥面铺装工程的施工流程、材料选择、工程管理等方面进行详细阐述,以确保施工质量和安全。

二、施工流程1. 前期准备桥面铺装工程施工前需要对桥梁结构进行检测和评估,以确定桥面承重能力和施工条件。

同时需要清理桥面上的杂物,并对桥梁进行防护,以确保施工安全。

2. 现场准备桥面铺装工程需要铺设沥青混凝土或水泥混凝土,因此需要对施工现场进行平整和清理,确保施工质量。

同时需要设置施工标志和警示标示,确保施工安全。

3. 施工工艺(1)基层处理首先需要对桥面进行基层处理,包括清理、修补、打磨等工艺,以确保铺装材料的粘结性和平整度。

同时需要对桥面进行防水处理,以延长桥面的使用寿命。

(2)材料配制根据工程要求,需要配制沥青混凝土或水泥混凝土,确保施工材料的质量和性能。

同时需要进行质量检测和评估,以确保施工质量。

(3)铺装施工铺装施工是桥面铺装工程的关键环节,需要对施工工艺和参数进行详细规划和设计。

同时需要对施工现场进行监控和检测,确保施工质量和安全。

4. 验收和保养桥面铺装工程施工完成后需要进行验收和保养,包括检测铺装质量、修补缺陷、清理杂物等工作,确保桥面铺装工程的质量和安全。

三、材料选择1. 沥青混凝土沥青混凝土是一种常用的路面铺装材料,其具有抗压性强、耐久性好、施工方便等优点,适合于桥面铺装工程的施工要求。

在选择沥青混凝土时需要考虑其抗压强度、粘结性、耐磨性等性能指标,并根据桥梁结构和交通负荷进行合理选择。

2. 水泥混凝土水泥混凝土是另一种常用的路面铺装材料,其具有抗压性强、耐久性好、施工方便等优点,适合于桥面铺装工程的施工要求。

在选择水泥混凝土时需要考虑其抗压强度、耐久性、抗裂性等性能指标,并根据桥梁结构和交通负荷进行合理选择。

高速公路高架桥桥面铺装施工方案

高速公路高架桥桥面铺装施工方案

高速公路高架桥桥面铺装施工方案研究温家龙(赣州公路管理局石城分局)摘要:高速公路桥梁的施工不同于普通桥梁,谨以某高速公路高架桥工程对桥面铺装的施工方案进行了详细的探讨。

关键词:高速公路;桥面铺装;施工方案1工程概况某高速公路高架桥左幅桥平面位于R=1400的圆曲线和A=510m、直线、R=5000m组成的曲线上,右幅桥平面位于R= 1350的圆曲线和A=500m、直线、R=5000m组成的曲线上。

该桥从起点段K7+600为分离式断面,K7+600至终点为整体式断面。

左线从起点段至ZK6+647.129,右线从起点段到YK7+ 622.328为分离式断面,K7+600至终点为整体式断面。

桥面铺装层共计两种形式:现浇梁桥面铺装厚度为6cm,预制梁桥面铺装厚度为8cm,均采用D8.5带肋钢筋焊网,网格间距为100mm×100mm,钢筋网到铺装顶面净保护层为20mm。

2施工组织设计2.1桥面铺装施工工艺(见图1)2.2样板段选择本项目部选择金湾高架桥右幅第十四联K8+346.499~K8+ 446.499段作为桥面铺装试验段施工,桥面总长度100m,路面宽度为11.5m。

将本段作为防撞墙的首次施工段落,合理组织施工,严格履行监理验收制度,验证施工工艺的合理性,发现和解决施工中存在的问题,总结和优化施工工艺,为后续大面积施工提供了技术依据,确保桥面铺装施工质量满足设计及规范要求。

2.3施工方法及质量标准在桥面铺装正式开始前做好相关准备工作同时冲涮桥面确保洁净,由专业人员对桥面的标高等数据进行测量同时放出标准带,然后将钢筋网片和泄水孔预埋件铺设好,进行标准带混凝土浇筑,浇筑完成后再进行将混凝土铺装在桥面上并做好标准养护工作。

2.3.1施工前准备在调平层施工开始之前需要进行箱梁和支座的检查,箱梁顶面表面要平整干燥,不宜太光滑,凸起的水泥浆颗粒或者浮浆等需要用器具凿除,局部凿毛以确保拉毛到位,最后高压水枪冲刷梁顶面以保证洁净。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高速公路桥面铺装施工方案
一、工程概况:
本标段全长8.71375公里,共设特大桥1座,全长832米,中桥3座,共长136.32米,小桥3座,共长69.7米,分离立交3座,共长102.16米,支线上跨桥2座,共长126米。

二、施工方案:
桥面铺装施工按单幅每联整体进行施工,一联内不留设施工缝,砼铺装厚度按8.5控制,浮浆厚度不超过8mm,要求用铣豹机洗刨,洗刨深度为5mm.砼采用泵送方式,人工配合铺料,高频率低振幅平板震动器结合轻型振捣梁振捣密实后,振捣梁行走应匀速缓慢,以便于砼的成型平整密实,若在施工过程中发现局部欠缺料时,应及时补料到位并重新振捣,确保桥面铺装的一次成型,使用高强度合金刮杠刮平,人工收面抹平。

三、工艺流程:
测量放样
桥面板清理
钢筋网绑扎
振捣梁轨道制作
制作试件、浇筑混凝土、混凝土运输
收面、抹面、混凝土拌和
混凝土养生
场地清理
下一道工序
四、施工工艺:
1、测量放样:施工前由测量班复测桥面中心线、桥面宽度、泄水管位置和乔面板高程,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设三个点)实施测量。

2、桥面板清理:先凿除桥面板上浮浆剂松散砼、护栏根部外露的海绵条及松散砼,然后用空压机辅助人工冲水将桥面板彻底清理干净,做到无积尘、浮浆剂松散砼。

3、D8焊接钢筋网绑扎:钢筋网吊运商桥台按设计图纸搭接绑扎,在桥面铺装范围内均匀预埋钢筋的保护层支撑钢筋,预埋钢筋的横纵向间距不得大于1米,支撑钢筋与钢筋网片点焊连接固定,D8钢筋网搭接长度不小于12cm.
4、设立振捣梁轨道:砼振捣梁轨道采用Φ25钢筋沿桥纵向铺设在预埋支撑筋上,沿护栏和护栏底座分别向内侧0.5米处预埋布设轨道支撑筋,支撑筋由Φ16钢筋制作,为保证振捣梁轨道具有足够的刚度和稳定性,单挑轨道每0.5米布设一道支撑筋,一道支撑筋由预埋在桥面板上的两根竖向Φ16钢筋和一根横向Φ16钢筋焊接组成。

支撑筋的竖向钢筋预埋结束后,严格按照测量班提供的高程数据焊接横向钢筋,Φ25轨道钢筋铺设在一焊接的横向钢筋上,其顶面高程既是桥面铺装砼的控制标高。

两条轨道的平整度、高程、纵坡ihe横坡的坡度等级技术要求都严格控制在桥面铺装对应的各项技术标准内。

5、调整保护层、固定D8钢筋网的平面位置:振捣梁轨道铺设完毕后,在同一里程桩号振捣梁轨道顶带线调整钢筋网的平面位置,调整是钢筋网顶面距拉线垂直距离3.2cm,并将钢筋网与预埋保护层钢筋点焊连接牢固。

钢筋网距轨顶拉线的垂直距离按照钢筋网保护层技术标准控制。

6、砼施工:桥面铺装采用C50泵送防水砼,塌落度100mm-140mm.钢筋网绑扎锚固完毕后,测量人员对中线位置,轨道顶标高、轨道顶横纵坡进行复核,确认无误后即可浇注砼。

砼施工前需先将桥面板洒水润湿。

预拌砼罐车运送至施工现场,泵车输送到桥面后,人工将砼均匀摊平,严格扬锹摊铺。

振捣采用振捣梁铺以平板式振捣器均匀振捣密实后,再用高强度、刚度的合金直尺刮平,木抹子人工找平,最后用铁抹压光成型。

砼拌和物运至浇注地点时,应检查其工作性,如不符合要求,应进行第二次拌和,二次拌和后仍不符合要求时,不得使用。

检查砼拌和物工作性使,应在搅拌机的卸料过程中,从卸料流的1/4至3/4之间部位,采取试样,进行试验,其检测结果应符合下列规定:
1.砼中砂浆密度两次测值的相对误差不应大于0.8%.
2.单位体积砼中阻骨料含量两次测值的相对误差不应大于5%.
3.砼拌和物的坍落度,应在搅拌地点和浇注地点分别取样检测,每一工作班或每一单元结构物不应少于两次。

评定时应以浇注地点的测值为准。

4.用搅拌运输车运输时,途中应以2-4r/min的慢速进行搅动,砼的装载量约为搅拌筒几何容重的2/3.
7、砼养生:在砼收面结束后初凝前喷洒养护液,喷洒时分横向、纵向两次进行,一次喷洒结束后间隔1-2小时垂直于第一次的方向进行第二次喷洒,养护液喷洒必须均匀,防止漏喷。

待砼终凝后马上洒水养生,至砼有一定强度后(可以商人)覆盖土工布,每天应进行多次洒水,保持砼面及土工布的润湿,养生时间为七天。

五、施工按照该桥设计图纸进行
施工遵循《公路桥梁施工技术规范》(JTJ049-2000),执行(公路工程质量检验评定标准)(JTG F80/1-2004)。

相关文档
最新文档
