1项目管理的核心任务是项目的目标控制范文
建设工程项目管理

建设工程项目管理概论1.项目管理的核心任务是项目的目标控制2.建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划、项目控制,以使项目的费用目标、进度目标和质量目标得实现。
3.项目管理分为如下类型:①业主方的项目管理②设计方的项目管理③施工方的项目管理④供货方的项目管理⑤建设项目总承包方的项目管理。
其中,业主方的项目管理是管理核心.4.投资方、开发方和由咨询公司提供的代表业主利益的项目管理服务都属于业主方的项目管理,施工总承包和分包方的项目管理属于施工方的项目管理,材料和设备供应方项目管理属于供货方的项目管理,建设项目总承包有多种形式,但都属于建设项目总承包项目管理。
5.业主方项目管理服务于业主的利益,其项目管理的目标包括投资目标,进度目标和质量目标.6.项目的质量目标不仅涉及施工的质量,还包括设计质量、材料质量、设备质量和影响项目进行或运营的环境质量等.质量目标包括满足相应技术规范和技术标准的规定,以及满足业主方相应的质量要求.7.建设项目的全寿命周期包括项目的决策阶段,实施阶段和使用阶段.项目的实施阶段包括设计前的准备阶段,设计阶段,施工阶段,动用前准备阶段和保修期。
项目决策阶段不是项目管理的任务.8.业主方的项目管理工作涉及项目实施阶段的全过程,即:设计前的准备阶段,设计阶段,施工阶段,动用前准备阶段和保修期。
9.业主方项目管理的任务:①安全管理②投资控制③进度控制④质量控制⑤合同管理⑥信息管理⑦组织和协调。
其中安全管理是项目管理中最重要的任务.而投资控制,进度控制,质量控制和合同管理等则主要涉及物质的利益.10.设计方项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括:设计的成本目标,设计的进度目标,设计的质量目标以及项目的投资目标.11.设计方项目管理工作主要在设计阶段进行,但也涉及设计前的准备分阶段,施工阶段,动用前准备阶段和保修期。
12.设计方项目管理的任务:①与设计有关的安全管理②设计成本控制和与设计工作有关的工程造价控制③设计进度控制④设计质量控制⑤设计合同管理⑥设计信息管理⑦与设计有关的组织和协调。
《项目管理》知识点归纳总结

《项目管理》知识点归纳总结1. 项目管理的核心任务是项目的目标控制2.建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划、项目控制,以使项目的费用目标、进度目标和质量目标得实现。
3.目管理分为如下类型:①业主方的项目管理②设计方的项目管理③施工方的项目管理④供货方的项目管理⑤建设项目总承包方的项目管理。
其中,业主方的项目管理是管理核心。
4.资方、开发方和由咨询公司提供的代表业主利益的项目管理服务都属于业主方的项目管理,施工总承包和分包方的项目管理属于施工方的项目管理,材料和设备供应方项目管理属于供货方的项目管理,建设项目总承包有多种形式,但都属于建设项目总承包项目管理。
5.业主方项目管理服务于业主的利益,其项目管理的目标包括投资目标,进度目标和质量目标。
6.项目的质量目标不仅涉及施工的质量,还包括设计质量、材料质量、设备质量和影响项目进行或运营的环境质量等。
质量目标包括满足相应技术规范和技术标准的规定,以及满足业主方相应的质量要求。
7.建设项目的全寿命周期包括项目的决策阶段,实施阶段和使用阶段。
项目的实|考试|大|施阶段包括设计前的准备阶段,设计阶段,施工阶段,动用前准备阶段保修期。
项目决策阶段不是项目管理的任务。
8.业主方的项目管理工作涉及项目实施阶段的全过程,即:设计前的准备阶段,设计阶段,施工阶段,动用前准备阶段和保修阶期。
9.业主方项目管理的任务:①安全管理②投资控制③进度控制④质量控制⑤公司管理⑥信息管理⑦组织和协调 .其中安全管理是项目管理中最重要的任务。
而投资控制,进度控制,质量控制和合同管理等则主要涉及物质的利益。
10.设计方项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标,设计的进度目标,设计的质量目标以及项目的投资目标。
11.设计方项目管理工作主要在设计阶段进行,但也涉及设计前的准备分阶段,施工阶段,动用前准备阶段和保修期。
12.设计方项目管理的任务:①与设计有关的安全管理②设计成本控制和与设计工作有关的工程造价控制③设计进度控制④设计质量控制⑤设计合同管理⑥设计信息管理⑦与设计有关的组织和协调。
简述全过程项目管理

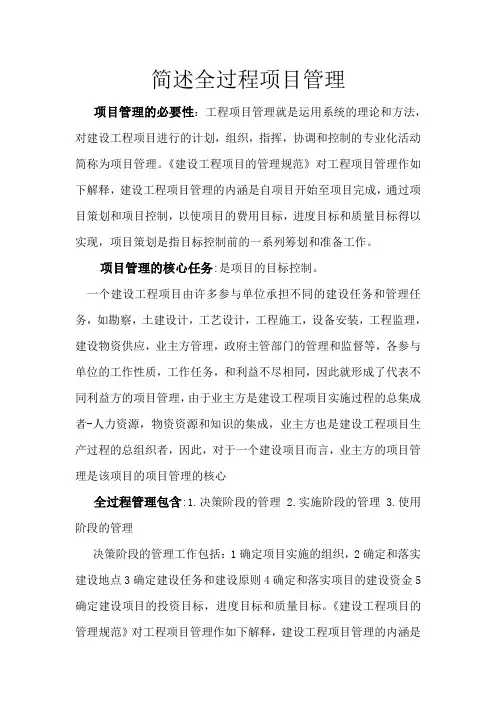

简述全过程项目管理项目管理的必要性:工程项目管理就是运用系统的理论和方法,对建设工程项目进行的计划,组织,指挥,协调和控制的专业化活动简称为项目管理。
《建设工程项目的管理规范》对工程项目管理作如下解释,建设工程项目管理的内涵是自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标,进度目标和质量目标得以实现,项目策划是指目标控制前的一系列筹划和准备工作。
项目管理的核心任务:是项目的目标控制。
一个建设工程项目由许多参与单位承担不同的建设任务和管理任务,如勘察,土建设计,工艺设计,工程施工,设备安装,工程监理,建设物资供应,业主方管理,政府主管部门的管理和监督等,各参与单位的工作性质,工作任务,和利益不尽相同,因此就形成了代表不同利益方的项目管理,由于业主方是建设工程项目实施过程的总集成者-人力资源,物资资源和知识的集成,业主方也是建设工程项目生产过程的总组织者,因此,对于一个建设项目而言,业主方的项目管理是该项目的项目管理的核心全过程管理包含:1.决策阶段的管理2.实施阶段的管理3.使用阶段的管理决策阶段的管理工作包括:1确定项目实施的组织,2确定和落实建设地点3确定建设任务和建设原则4确定和落实项目的建设资金5确定建设项目的投资目标,进度目标和质量目标。
《建设工程项目的管理规范》对工程项目管理作如下解释,建设工程项目管理的内涵是自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标,进度目标和质量目标得以实现,项目策划是指目标控制前的一系列筹划和准备工作。
业主方的项目管理工作涉及项目实施的全过程,即在设计前的准备阶段,设计阶段,施工阶段,动用前的准备阶段和保修期分别进行如下工作,三控三管一协调,共计35项管理任务,可控因素人,技术,管理,环境,不可控社会因素,通过努力可以趋利去弊。
建设工程管理的工作是一种增值服务工作,核心任务是为工程的建设和使用增值,其中工程建设的增值为:1确保工程建设的安全,2提高工程质量3有利于投资的控制,有利于进度的控制;为工程使用的增值:1确保工程使用的安全,2有利于环保3有利于节能4满足最终用户的使用功能5有利于降低工程运营成本6有利于工程的维护项目管理的特点:1服务性,2科学性3独立性,项目管理服务的范围及内容:一.管理工作的范围根据国家法律法规、技术规范、及实际情况确定工作范围前期报批阶段(前期手续办理等并获取有效的批准许可文件);设计阶段(方案设计阶段、初步/扩初设计阶段、施工图设计阶段);施工阶段(含各专项及总体验收报验、施工过程中全部资料归档);竣工结算阶段(协助业主制定行之有效的结算流程,组织结算工作,并配合商务谈判);运行保修阶段。
项目管理论文字范文

项目管理论文字范文文章一:项目管理论的基础项目管理论是管理学的一个重要分支,它是为了更好地管理项目而产生的一种理论。
在全球经济一体化的大背景下,项目管理在各个领域都变得越来越重要,管理学者们对项目管理论的研究也越来越深入。
下面我们将从项目管理理论的基本概念入手,阐述项目管理论的基础。
1. 项目的定义项目是指一个有限的、固定的、非常规的工作,其目标是产生一种独特的产品或服务。
项目通常由若干个子任务或基本活动组成,它们按照一定的逻辑和时间顺序相互联系,形成一个整体的工程。
每个项目都有它的特殊性和独特性,它们在完成过程中需要注意到许多因素,如时间、成本、质量、风险等因素的统筹协调。
2. 项目管理的定义项目管理是管理项目实现的过程,它是协调项目内的各种资源,包括资金、人力、物资等,以完成项目目标,并在项目生命周期中解决各种问题的一门学科。
项目管理的任务包括项目的规划、组织、控制、监督等多个方面。
3. 项目管理的内容项目管理的内容包括项目的五大过程:启动、规划、执行、监控、收尾。
每个过程都要完成相应的工作,构建一个完整的项目管理系统。
启动阶段是项目的第一步,它明确项目的目标和范围,确定项目的基本特征。
规划阶段是项目管理的核心,包括制定项目计划、项目组织等内容。
执行阶段是项目的实施阶段,这个阶段要求项目管理者牢记项目的目标,按照计划有条不紊地执行项目。
监控阶段主要包括监控项目的进度、质量、成本等方面的内容。
收尾阶段是项目结束的阶段,它的工作包括完成项目的交付物、总结项目过程等。
总之,项目管理理论是现代管理学中不可或缺的重要部分,它对各种项目管理者具有指导和帮助作用。
项目管理的理论体系也在不断演进和更新,随着科学技术的不断进步、人们对项目管理知识和技能的不断深入理解,项目管理也在不断寻找新的途径和方法,为人们的生产生活带来更多的创新和发展。
文章二:项目管理论的实践应用项目管理论在实践中的应用已经得到了全世界的广泛认可。
2024年施工单位工作计划例文(4篇)

2024年施工单位工作计划例文第一部分上半年工作回顾(一)总体任务执行情况在上半年,我国房地产调控政策对公司的运营产生了影响,导致公司资金周转面临一定挑战。
在此期间,工程进度款有时未能按照合同约定及时支付,影响了施工进度的正常推进,进而导致整体项目进度出现延误。
(二)质量控制与管理____号、____号楼单体工程、地下车库及商业用房主体工程的质量,通过施工过程验收、工序验收和隐蔽工程验收,均达到了合格标准。
(三)工程进度管理原计划____号、____号楼、地下车库及商业用房主体工程于____年____月____日封顶,但由于施工方组织协调管理问题以及公司资金到位不及时,实际完成时间推迟至____月____日。
(四)安全文明施工在____年度上半年,公司未发生严重安全生产事故。
第二部分下半年工作计划上半年的工作经历为我们提供了宝贵的经验教训,下半年的任务更加繁重。
面对资金紧张和销售疲软的双重压力,我们需提前规划、严格要求,坚决执行并及时总结,全力推进工程管理工作的进展。
一、主要工作思路下半年的工作将以实现公司经营管理目标为导向,以项目管理为核心,以加强工程部职能建设为支撑,确保公司工程管理目标的顺利实现。
二、主要经营管理指标(一)经营指标确保下半年度项目进度计划顺利执行,避免因工程原因影响公司指标的实现。
(二)管理指标1. 工程质量合格率需达到____%,质量通病控制目标不超过公司要求,进度控制目标的关键节点按时完成率需达到____%以上。
2. 实现安全文明施工目标,彻底杜绝重大伤亡事故,减少和预防一般事故的发生。
三、确保年度目标实现的措施(一)以项目管理为核心,全面实施各项控制措施1. 加强质量控制:工程部及项目管理人员参与设计图纸评审,针对历史工程不足提出改进建议;严格内部图纸审查,及时发现问题并解决;编制项目管理方案,明确项目开工前的管理方案、目标及控制重点;认真审核施工单位的施工组织设计及监理单位的监理方案;加强定位放线、验线管理;建立材料进场验收制度,确保不合格材料不得使用;推行分部分项工程样板制度,确保大面积施工前通过验收;加强分部分项工程的验收控制,不合格的分项工程不得进入下一道工序;针对质量通病,要求施工单位和监理单位制定专项控制方案,并严格监督执行。
由于项目管理的核心任务是项目的目标控制

1、由于项目管理旳核心任务是项目旳目旳控制,因此按项目管理学旳基本理论,没有明确目旳旳建设工程不能成为项目管理旳对象。
2、建设工程项目管理旳概念建设工程项目管理旳内涵是:自项目开始至项目完毕,通过项目筹划和项目控制,以使项目旳费用目旳、进度目旳和质量目旳得以实现。
3、项目决策期和项目实行期管理工作旳重要任务分别是什么?项目决策期管理工作旳重要任务是拟定项目旳定义,而项目实行期管理旳重要任务是通过管理使项目旳目旳得以实现。
4、为什么对于一种建设工程项目而言,虽然有代表不同利益方旳项目管理,但是业主方旳项目管理是管理旳核心?按建设工程生产组织旳特点,一种项目往往由众多参与单位承当不同旳建设任务,而各参与单位旳工作性质、工作任务和利益不同,因此就形成了不同类型旳项目管理。
由于业主方是建设工程项目生产过程旳总集成者——人力资源、物质资源和知识旳集成,业主方也是建设工程项目生产过程旳总组织者,因此对于一种建设工程项目而言,虽然有代表不同利益方旳项目管理,但是,业主方旳项目管理是管理旳核心。
5、按建设工程项目不同参与方旳工作性质和组织特性划分,项目管理有哪几种类型?按建设工程项目不同参与方旳工作性质和组织特性划分,项目管理有如下几种类型:(1)业主方旳项目管理;(2)设计方旳项目管理;(3)施工方旳项目管理;(4)供货方旳项目管理;(5)建设项目工程总承包方旳项目管理等。
6、论述业主方项目管理旳目旳业主方项目管理服务于业主旳利益,其项目管理旳目旳涉及项目旳投资目旳、进度目旳和质量目旳。
其中投资目旳指旳是项目旳总投资目旳。
进度目旳指旳是项目动用旳时间目旳,也即项目交付使用旳时间目旳。
项目旳质量目旳不仅波及施工旳质量,还涉及设计质量、材料质量、设备质量和影响项目运营或运营旳环境质量等。
质量目旳涉及满足相应旳技术规范和技术原则旳规定,以及满足业主方相应旳质量规定。
7、建设工程项目旳全寿命周期涉及哪些阶段?项目旳实行阶段涉及哪些阶段?建设工程项目旳全寿命周期涉及项目旳决策阶段、实行阶段和使用阶段。
1项目管理的核心任务是项目的目标控制

1项目管理的核心任务是项目的目标控制,内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。
项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。
2投资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的项目管理。
业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。
其中投资目标指的是项目的总投资目标。
进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标3建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期4设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。
设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。
4设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。
设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。
6建设项目工程总承包方作为项目建设的一个参与方,其项目管理主要服务于项目的利益和建设项目总承包方本身的利益。
其项目管理的目标包括项目的总投资目标和总承包方的成本目标、项目的进度目标和项目的质量目标。
施工方是承担施工任务的单位的总称谓,它可能是施工总承包方、施工总承包管理方、分包施工方、建设项目总承包的施工任务执行方或仅仅提供施工劳务的参与方。
项目管理的核心任务是什么

项目管理的核心任务是什么?都有哪些内容?
项目管理的核心任务:目标控制,包括进度目标、质量目标、费用目标、安全目标。
进度计划要建立跟踪、监督、检查、报告机制,以利于纠正进度过程中的偏差。
进度的纠偏措施:作业面调整,物资供应强度调整,机械化作业比率调整、作业班次或搭接时机调整。
总体质量计划的内容:质量目标的设置、控制点的设置、检查计划、重点控制的质量影响因素。
质量预控方案的内容:工序名称可能出现的质量问题因采取的质量控制措施施工质量:应定期对施工质量进行绩效分析和评价,保持对施工质量的持续改进。
现场管理:建立有序、文明、安全、环保的施工现场。
试运行应做的准备:技术准备,组织准备,物资准备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1项目管理的核心任务是项目的目标控制,内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。
“自项目开始至项目完成”指的是项目的实施期;“项目策划”指的是目标控制前的一系列筹划和准备工作;“费用目标”对业主而言是投资目标,对施工方而言是成本目标。
项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。
2投资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的项目管理。
业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。
其中投资目标指的是项目的总投资目标。
进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标3建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。
项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期4设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。
设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。
4设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。
其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。
设计方的项目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用前准备阶段和保修期。
6建设项目工程总承包方作为项目建设的一个参与方,其项目管理主要服务于项目的利益和建设项目总承包方本身的利益。
其项目管理的目标包括项目的总投资目标和总承包方的成本目标、项目的进度目标和项目的质量目标。
施工方是承担施工任务的单位的总称谓,它可能是施工总承包方、施工总承包管理方、分包施工方、建设项目总承包的施工任务执行方或仅仅提供施工劳务的参与方。
7施工总承包方是工程施工的总执行者和总组织者施工总承包管理方对所承包的建设工程承担施工任务组织的总的责任,不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订,施工总承包管理方和施工总承包方承担相同的管理任务和责任8施工总承包管理方对所承包的建设工程承担施工任务组织的总的责任,不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订,施工总承包管理方和施工总承包方承担相同的管理任务和责任影响一个系统目标实现的主要因素除了组织以外,还有1人的因素(建设单位和该项目所有参与单位的管理人员的数量和质量;该项目所有参与单位的生产人员的数量和质量。
)2方法与工具.(建设单位和所有参与单位管理的方法与工具;所有参与单位生产的方法与工具)9系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论的一个重要结论。
控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。
10组织论是一门学科,它主要研究系统的组织结构模式、组织分工和工作流程组织。
组织结构模式反映一个组织系统中各子系统之间或各元素(各工作部门或各管理人员)之间的指令关系。
组织分工反映一个组织系统中各子系统或各元素的工作任务分工和管理职能分工。
11组织结构模式和组织分工都是一种相对静态的组织关系。
工作流程组织则可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关系。
项目结构图(Project Diagram,或称WBS――Work Breakdown Structure)是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。
编码由一系列符号(如文字)和数字组成,项目结构的编码依据项目结构图,对项目结构的每一层的每一个组成部分进行编码。
常用的组织结构模式包括职能组织结构、线性组织结构和矩阵组织结构。
12对一个项目的组织结构进行分解,并用图的方式表示,就形成项目组织结构图业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理的任务,上述各方都应该编制各自的项目管理任务分工表。
在编制项目管理任务分工表前,应结合项目的特点,对项目实施各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。
在项目管理任务分解的基础上,明确项目经理和上述管理任务主管工作部门或主管人员的工作任务,从而编制工作任务分工表。
13管理是由多个环节组成的过程即:(1)提出问题;(2)筹划——提出解决问题的可能的方案,并对多个可能的方案进行分析;(3)决策;(4)执行;5)检查。
14管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。
15工作流程组织包括:1)管理工作流程组织,2)信息处理工作流程组织,3)物质流程组织。
工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系。
16施工组织总设计是以整个建设工程项目为对象,它是对整个建设工程项目施工的战略部署,是指导全局性施工的技术和经济纲要。
单位工程施工组织设计是以单位工程(如一栋楼房、一个烟囱、一段道路、一座桥等)为对象编制的,用以直接指导单位工程的施工活动,是施工单位编制分部(分项)工程施工组织设计和季、月、旬施工计划的依据。
对于简单的工程,一般只编制施工方案,并附以施工进度计划和施工平面图。
17分部(分项)工程施工组织设计是针对某些特别重要的、技术复杂的,或采用新工艺、新技术施工的分部(分项)工程,如深基础、无粘结预应力混凝土、特大构件的吊装、大量土石方工程、定向爆破工程等为对象编制的,其内容具体、详细,可操作性强,是直接指导分部(分项)工程施工的依据18施工组织总设计的编制程序:3.确定施工的总体部署;4.拟订施工方案;5.编制施工总进度计划;6.编制资源需求量计划;19项目目标的动态控制是项目管理最基本的方法论。
1.项目目标动态控制的准备工作:2.在项目实施过程中(如设计过程中、招投标过程中和施工过程3.如有必要,进行项目目标的调整20 组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等;管理措施(包括合同措施),如调整进度管理的方法和手段,改变施工管理和强化合同管理等;经济措施,如落实加快工程施工进度所需的资金等;技术措施,如调整设计、改进施工方法和改变施工机具等。
项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。
为避免项目目标偏离的发生,还应重视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施21运用动态控制原理控制施工进度的步骤如下:(一)施工进度目标的逐层分解(二)在施工过程中对施工进度目标进行动态跟踪和控制,一般的项目控制周期为一个月。
(三)调整施工进度目标质量目标不仅是各分部分项工程的施工质量,它还包括材料、半成品、成品和有关设备的质量。
,首先应对质量目标进行分解。
在施工过程中则应收集上述组成工程质量的各元素质量的实际值,并定期地对施工质量的计划值和实际值进行跟踪和控制,如发现质量的偏差,则必须采取相应的纠偏措施进行纠偏。
22取得建造师注册证书的人员是否担任工程项目施工的项目经理,由企业自主决定。
建筑施工企业项目经理(以下简称项目经理),是指受企业法定代表人委托对工程项目施工过程全面负责的项目管理者,是建筑施工企业法定代表人在工程项目上的代表人。
23建造师是一种专业人士的名称,而项目经理是一个工作岗位的名称。
在国际上,施工企业项目经理的地位和作用,以及其特征如下:(1)项目经理是企业任命的一个项目的项目管理班子的负责人(领导人),但它并不一定是(多数不是)一个企业法定代表人在工程项目上的代表人,因为一个企业法定代表人在工程项目上的代表人在法律上赋予其的权限范围太大;(2)他的任务仅限于主持项目管理工作,其主要任务是项目目标的控制和组织协调;24编制项目管理目标责任书应依据下列资料:(1)项目合同文件;(2)组织的管理制度;(3)项目管理规划大纲;(4)组织的经营方针和目标。
25项目经理对施工承担全面管理的责任:工程项目施工应建立以项目经理为首的生产经营管理系统,实行项目经理负责制。
项目经理在工程项目施工中处于中心地位,对工程项目施工负有全面管理的责任。
项目经理由于主观原因,或由于工作失误有可能承担法律责任和经济责任。
政府主管部门将追究的主要是其法律责任,企业将追究的主要是其经济责任。
但是,如果由于项目经理的违法行为而导致企业的损失,企业也有可能追究其法律责任。
26风险指的是损失的不确定性,对建设工程项目管理而言,风险是指可能出现的影响项目目标实现的不确定因素。
风险量指的是不确定的损失程度和损失发生的概率。
建设工程项目的风险包括项目决策的风险和项目实施的风险,项目的风险主要包括设计的风险、施工的风险以及材料、设备和其他建设物资的风险等1.组织风险,如:(1)承包商管理人员和一般技工的知识、经验和能力;(2)施工机械操作人员的知识、经验和能力;(3)损失控制和安全管理人员的知识、经验和能力等。
2.经济与管理风险,如:(1)工程资金供应条件(2)合同风险(3)现场与公用防火设施的可用性及其数量(4)事故防范措施和计划5)人身安全控制计划6)信息安全控制计划等。
3.工程环境风险,1)自然灾害2)岩土地质条件和水文地质条件3)气象条件4)引起火灾和爆炸的因素等。
4.技术风险,1)工程设计文件;2)工程施工方案3)工程物资;4)工程机械27施工风险管理过程包括施工全过程的风险识别(风险识别的任务是识别施工全过程存在哪些风险)、风险评估(概率,损失量,风险量和风险等级)、风险响应(风险响应指的是针对项目风险而采取的相应对策。
常用的风险对策包括风险规避、减轻、自留、转移及其组合等策略。
对难以控制的风险向保险公司投保是风险转移的一种措施。
)和风险控制。
28我国推行建设工程监理制度的目的是:1)确保工程建设质量2)提高工程建设水平3)充分发挥投资效益。
建设工程监理是指具有相应资质的工程监理企业,接受建设单位的委托,承担其项目管理工作,并代表建设单位对承建单位的建设行为进行监控的专业化服务活动。
建设工程监理是一种高智能的有偿技术服务。
在国际上把这类服务归为工程咨询(工程顾问)服务。
我国的建设工程监理属于国际上业主方项目管理的范畴。
