编号:SM-ZD-42630 交岔点施工安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改交岔点施工安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

1、刷帮、挑顶前,应先检查支架和顶帮安全情况,发现隐患及时处理。

2、砌筑水沟前,应将水沟毛断面内的积水和煤岩碎块清除干净,并按设计的厚度,坡度位置铺好底,沟底表面应光滑平整,水沟帮面浇筑混泥土时,应边浇灌边捣固,使其保持平整,无错口或者台阶。

3、施工前,要保护好风、水电等管、线设施;施工设备要安放到规定地点。

4、必须严格按照有关部门下达的中、腰线情况施工,保证巷道断面尺寸符合设计要求5、砌基础前,根据中腰线检查地槽的位置和深度,并定上基础边线和上平线。

6、砌墙时,必须将料石摆放平整,不平时,应用碎石垫平、垫稳。

7、料石压茬要明显,正常情况下,压茬宽度不得小于料石宽度的1/4,接茬要严密,严禁出现对缝、重缝和齐茬,碹头必须留好长短茬。

8、拆除临时支架时,应由外向里依次进行,每次拆除长度和数量不得超过1米。

9、支碹胎前先检查巷道顶板安全情况,脚手架或操作台的稳固情况,碹胎规格、质量情况。

10、拆除的材料,必须清理干净,并码放整齐。

交叉点施工安全技术措施

交叉点施工安全技术措施

交叉点施工安全技术措施根据公司的安排即将进行南轨道大巷和北西轨道大巷的交叉点施工,由于施工的交叉点比较多且相对位置比较近,施工交叉点的跨度比较大,为了在施工过程中保证正常的施工,特编制了本安全技术措施:一、在施工交叉点的时候,严格按照地测部放定的开口点位置和中腰线来控制。

二、掘进的尺寸严格按照地测部给的施工大样图和+200m水平南轨道大巷平断面图(S1816--125--8)进行施工。

三、交叉点施工前,施工队要做好相应的开口前的准备工作。

四、施工前,施工队及相关人员必须认真学习施工措施及施工图纸,熟悉掌握施工技术要求,搞好施工技术、质量、安全交底工作。

五、施工交叉点时必须保证浅掘浅支,掘进方式采用一掘一支,每掘进1米巷道的宽度增加300mm,墙高减少18mm。

2#、3#、4#、5#交差点设计支护方式为锚网喷支护,锚杆采用¢18mm二级螺纹钢加工,规格¢18mm×2000mm,锚杆施工间排距800mm×800mm,托盘规格120mm×120mm,每孔充填3支2840树脂药卷;锚网采用φ6mm,网孔间距120mm×120mm。

喷砼厚度120mm,混凝土强度等级为C25.六、由于2#、3#、4#、5#交差点施工的跨度较大和相邻的位置比较近,所以在施工的过程中必须注意安全,在施工前必须先对碛头进行敲帮问顶。

七、顶板管理安全技术措施:1、各工种施工操作严格按《岗位技术操作规程》及《煤矿安全规程》有关规定执行。

2、严格执行敲帮问顶制度,各施工班组或个人在施工中都必须将顶、帮、迎头的危岩刁找干净,清刁时由外向里进行,清刁工具采用适宜长度的六角钢撬棍,清刁人员必须站在顶板完好的地方并找好退路,一人清刁一人看安全,其它所有人员必须撤到安全地点等待,对于不能及时处理的,应打设临时点柱支护顶板,保证施工安全。

3、每班进班前必须先检查工作面安全情况,发现安全隐患必须及时处理,确认无安全隐患,方可允许工人进入工作面作业。

交岔点巷道开口施工安全技术规定范本(2篇)

交岔点巷道开口施工安全技术规定范本(2篇)

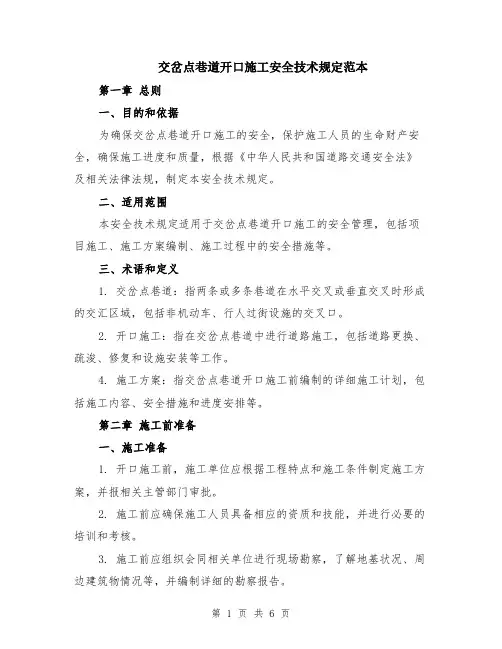

交岔点巷道开口施工安全技术规定范本第一章总则一、目的和依据为确保交岔点巷道开口施工的安全,保护施工人员的生命财产安全,确保施工进度和质量,根据《中华人民共和国道路交通安全法》及相关法律法规,制定本安全技术规定。

二、适用范围本安全技术规定适用于交岔点巷道开口施工的安全管理,包括项目施工、施工方案编制、施工过程中的安全措施等。

三、术语和定义1. 交岔点巷道:指两条或多条巷道在水平交叉或垂直交叉时形成的交汇区域,包括非机动车、行人过街设施的交叉口。

2. 开口施工:指在交岔点巷道中进行道路施工,包括道路更换、疏浚、修复和设施安装等工作。

4. 施工方案:指交岔点巷道开口施工前编制的详细施工计划,包括施工内容、安全措施和进度安排等。

第二章施工前准备一、施工准备1. 开口施工前,施工单位应根据工程特点和施工条件制定施工方案,并报相关主管部门审批。

2. 施工前应确保施工人员具备相应的资质和技能,并进行必要的培训和考核。

3. 施工前应组织会同相关单位进行现场勘察,了解地基状况、周边建筑物情况等,并编制详细的勘察报告。

二、交通组织和疏导1. 施工前应编制详细的交通组织方案,确保施工期间交通的安全畅通。

2. 施工单位应设置明显的施工标志、警示牌和警示灯等,提醒过往车辆和行人注意施工区域,并采取必要的交通管制措施。

3. 施工期间,应有专人负责交通疏导工作,保障交通秩序的正常进行。

第三章施工安全措施一、开工前准备1. 施工前应对施工现场进行清理,清除杂物和障碍物,确保施工区域整洁无障碍。

2. 施工现场应设置合理的施工区域划分,并设置围挡和安全警示标志,防止施工区域外的人员进入。

3. 施工作业人员应佩戴符合安全标准的个人防护装备,如安全帽、安全鞋、防护眼镜等。

二、安全施工1. 施工期间,应严禁吸烟、使用明火以及进行其他危险操作。

2. 施工设备和机械应经过合格的检测,操作人员应具备相应的操作资质,并按照操作规程进行安全操作。

交岔点巷道开口施工安全技术规定模版(三篇)

交岔点巷道开口施工安全技术规定模版(三篇)

交岔点巷道开口施工安全技术规定模版第一章总则第一条为了规范交岔点巷道开口施工作业,确保施工安全,保护作业人员的生命财产安全,本规定制定。

第二条适用范围本规定适用于交岔点巷道开口施工的安全管理。

第三条相关法律法规交岔点巷道开口施工应遵守国家及地方的相关法律法规。

第二章施工前准备第四条施工前的勘察施工前应对交岔点巷道进行充分的调查勘测,确定施工位置、地质条件和周围环境,制定详细的施工方案。

第五条施工前的准备工作施工前应组织施工人员进行必要的培训,并配备必要的施工设备和防护用具,确保施工人员具备必要的专业知识和技能。

第六条施工方案施工方案应详细说明施工的具体过程、所需材料、施工机械设备、施工工艺,以及施工期间应采取的安全措施等。

第七条安全管理措施施工前应制定详细的安全管理措施,包括施工期间的交通安全管理、施工现场的安全管理、施工人员的疏散和救援措施等。

第八条安全技术措施施工前应根据地质条件和施工要求,制定相应的安全技术措施,包括爆破作业安全技术措施、地质灾害防治措施等。

第三章施工过程中的安全管理第九条施工现场的安全管理施工现场应设立合理的警示标志,并设置专人负责现场的安全保护,保证施工现场的安全。

第十条施工现场的通风和排水施工现场应保证良好的通风和排水,避免因气体积聚或水源堵塞造成安全事故。

第十一条施工现场的防火措施施工现场应设置相应的防火设施,并组织施工人员进行防火培训,确保在施工过程中不发生火灾事故。

第十二条施工人员的安全防护施工人员应配备必要的安全防护用具,并进行相应的安全培训,确保在施工过程中不发生人身伤害事故。

第十三条施工设备的安全使用施工设备应符合国家的相关标准和规定,并经过专业的操作人员进行使用,避免发生设备故障造成的事故。

第十四条施工路径的交通管理施工过程中应设置合理的施工路线和交通标志,并组织施工人员和交通管理人员进行培训,保证施工道路的安全通畅。

第四章施工结束后的安全管理第十五条施工结算和竣工验收施工结束后应进行结算和竣工验收,确保施工的质量和安全符合规定。

交岔点施工安全技术措施

交岔点施工安全技术措施

交岔点施工安全技术措施前言在城市交通建设中,交岔点是最重要的部分之一。

然而,由于施工安全措施不当,如果在交岔点施工不规范,将会给道路交通带来严重的安全隐患。

为了确保交岔点施工的安全性以及维护交通安全,我们应该采取一系列相应的措施。

目的本文档旨在阐述在交岔点施工期间的安全管理措施以及安全技术措施,以确保施工过程中的安全性、可行性以及经济性。

安全技术措施建立管理团队在交岔点施工期间,应建立专业化的管理团队,负责对施工现场的管理和安全管理。

团队成员应该充分了解建筑施工的相关工艺和安全管理措施,熟悉安全操作规程,并拥有相关的培训、认证和证书。

设定施工区域在施工现场设定有效的施工区域,标明施工所需的区域限制和占用公共道路部分的范围,施工区域的标识应该清晰、显眼以及易识别,以便周边行人和交通人员得到该区域的有效控制。

安全设备配置施工团队需要配置相关的安全设备,包括交通路障、防止落物倒塌的防护网、警示灯等,以确保周边环境的安全性,同时通过自动和手动管理系统监测施工现场周边的交通以及其他环境备用方案。

采取安全措施在交通堵塞的高峰期,应在交叉口的安全隔离区设置人员维护秩序,并指示交通信号灯垂直下降和手动控制信号灯,控制交通流量。

在施工期间应设定定期的演练计划,以确保所有工作人员清楚地知道如何在危急时刻完善地行动并采取有效的安全措施。

保证路面质量在进行交岔点施工过程中,应保证道路的质量和稳定性不受影响。

同时需检查交叉路口防水层和排水设备是否合理,以确保交叉路口无积水及坑洞。

总结对于交岔点的施工,安全是不可或缺的,我们需要采取一系列的措施以确保施工的安全性和合法性。

建立专业化的管理团队和人员指导施工人员的正确操作,采用有效的安全设备,以及重视危险信号的及时处理,可有效预防与避免事故的发生。

此外,施工期间还应注意保护周围的环境资源,创造可持续发展的城市交通环境。

煤矿巷道交岔点施工安全技术措施

煤矿巷道交岔点施工安全技术措施

煤矿巷道交岔点施工安全技术措施我矿******水平中部交岔点开始施工,为确保施工安全和质量,编制本措施,经审批后严格贯彻执行。

一、技术措施:1、本交岔点长度25米2、巷道断面尺寸、形状及支护方式执行******中部回风下山作业规程之规定。

(下山净宽3.7米,净高3.35米,墙高1.5米,基础0.1米。

1350联络巷净宽3.6米,净高3.3米,墙高1.5米,基础0.1米。

)3、支护方式:岩石破碎时采用“锚网喷”支护方式。

岩石特别破碎(现窝头向前20米1350联络巷过断层)采用“锚网喷”+“U 型可缩性金属支架”联合支护方式。

锚杆采用Φ18mm×2200mm螺纹钢树脂锚杆,间排距为700×700mm,每孔3卷Z3530树脂药卷。

网片采用钢筋钢丝焊接而成,网格80mm×80mm,网搭接100mm。

钢带规格100mm×2000mm喷浆厚度150mm。

金支采用36号U型钢加工,架设间距500mm。

4、支护规格验算(一)锚杆长度L=IV(1.1+B/10)=1.2×(1.1+6.37/10)=2.0(m)式中:IV--围岩稳定性影响系数,取1.2B--巷道垮度根据设计,锚杆长度为2.2米,符合要求。

同时满足其它断面要求。

(二)锚杆直径D=1/110×L=1/110×2.2=0.019(m)式中—锚杆长度根据设计,锚杆直径均为18mm。

(三)锚杆间排距D≤0.5L=0.5×2.2=1.1(m)根据设计要求及参数计算,巷道顶、帮锚杆间排为700×700mm,符合要求。

5、作业方式采用“一掘一成”方式,临时支护最大控顶距为1.2米。

二、安全措施:1、施工期间必须有前探钻孔引导,严格执行“探3米掘1米”的规定,其探眼数目为3个,即左手帮与巷道20°夹角一个,正前与巷道方位一致一个,巷道中心线距顶部0.3m与巷道夹角20°一个;2、扩帮、挑顶时要控制眼距、装药量,做好光爆成型,以防止把牛鼻尖崩坏。

1#交岔点技术安全措施

1#交岔点技术安全措施

一、概述1#交岔点位于轨道联络巷和轨道巷扩帮段连接处,长度9.5m,为原有半圆拱形料石砌碹巷道扩帮、拉底后变为矩形断面布置,采用锚网喷加锚索支护:喷射C20混凝土,厚度150mm。

二、技术措施1、原有砌碹巷道必须用小炮爆破,用7655型凿岩机打眼,眼深0.3m,装半管药。

每次起爆不超过2炮。

2、每次掘进距离1.0m,人员由班长亲自带领,翘掉帮壁浮石,打点柱或架木棚做临时支护,站在冒落矸石上打锚索,锚索眼深度6.3m,锚(杆)索机为MQT130/2.8-C型,锚索长度6500mm,要求锚索顶端锚入坚硬稳定岩层不小于1.0m,材质为7根*6mm钢丝组成的钢绞线,直径17.8mm,低松弛级,强度级别为1860Mpa,破坏负荷不小于353KN,其孔径为28mm,每根锚索配一块200*200*16mm钢托盘,每根锚索配CK2360、K2360、Z2360锚固剂各一个,锚索前后间距2000mm,左右间距1000mm.预计交岔点锚索用量3、锚杆采用树脂锚杆,杆体用Φ20mm左旋20MnSi高强度螺纹钢制成,长度2400mm,间排距700mm,交错排列。

每个锚杆用两个K2835树脂药卷。

预计交岔点锚杆用量288根。

全断面布设并悬吊钢筋网,钢筋网采用6mm钢筋焊接而成,规格为1000*2000mm,网孔规格120*120mm,搭接长度100mm,搭接处每隔300mm用12号铅丝绑扎一道。

4、上述工作完成后,进行C20混凝土喷射工作,喷射厚度150mm,由于冒落的帮、顶参差不齐,局部喷射厚度加厚,以覆盖钢筋网外30mm为准。

喷射混凝土站在冒落矸石上先将顶部喷射成巷,以保证施工人员安全。

5、顶部成巷后,用人工装车排矸,通过副井排出。

继续用小炮将两帮碹体炸除,装车排矸,煤层及墙体架设锚杆,铺设钢筋网,最后喷射混凝土成巷。

6、只有在后部完全成巷后,才可进行下一段挑顶开帮工作。

7、所开巷道与原有巷道高低间暴露部分必须用浆砌料石封堵并喷射50mm厚混凝土。

建筑施工交叉作业安全措施

建筑施工交叉作业安全措施

建筑施工交叉作业安全措施1.交叉作业协调:在进行交叉作业之前,需要进行协调,明确各个工种之间的工作范围和工作时段。

确保各个工种之间的工作互不影响,并协调好各个施工过程之间的时序关系。

2.交叉作业区域划分:将施工现场按工种或施工过程进行区域划分,明确每个区域的作业内容和责任人。

在划分区域时,确保不同工种之间有足够的安全距离,避免人员和设备交叉操作,降低事故风险。

3.交叉作业人员培训:对参与交叉作业的人员进行专业培训,包括作业流程、安全操作规程、风险识别与防范等内容。

提高工人的安全意识,使其能够正确应对交叉作业中可能出现的各种风险。

4.安全技术措施:在进行交叉作业时,应使用各种安全技术措施,如防护网、安全带、安全网等,保护工人的安全。

对危险部位进行标识和围挡,设置警示标志和警示灯,提醒工人注意安全。

5.监督与检查:建立监督与检查机制,对施工现场进行定期巡查和安全检查,发现问题及时整改。

加强对工人的安全教育和培训,提高他们的安全意识和责任感。

6.安全会议和沟通:定期召开安全会议,对施工中可能出现的交叉作业风险进行讨论和探讨。

与各工种负责人进行沟通,共同制定安全计划和安全措施,确保各个工种之间的安全协调。

7.安全记录和报告:建立健全的安全记录和报告制度,及时记录施工中的安全事故和安全隐患,并将其报告给相关部门。

通过对安全记录和报告的统计和分析,总结经验教训,完善安全措施,提高施工交叉作业的安全性。

总之,建筑施工交叉作业安全非常重要,必须采取一系列的安全措施来保障工人的安全。

通过做好工作协调、区域划分、人员培训、技术措施、监督与检查、安全会议与沟通、安全记录和报告等方面的工作,可以有效降低交叉作业的安全风险,保障施工现场的安全运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
交岔点施工安全技术措施(新编
版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
交岔点施工安全技术措施(新编版)
1、刷帮、挑顶前,应先检查支架和顶帮安全情况,发现隐患及时处理。

2、砌筑水沟前,应将水沟毛断面内的积水和煤岩碎块清除干净,并按设计的厚度,坡度位置铺好底,沟底表面应光滑平整,水沟帮面浇筑混泥土时,应边浇灌边捣固,使其保持平整,无错口或者台阶。

3、施工前,要保护好风、水电等管、线设施;施工设备要安放到规定地点。

4、必须严格按照有关部门下达的中、腰线情况施工,保证巷道断面尺寸符合设计要求
5、砌基础前,根据中腰线检查地槽的位置和深度,并定上基础边线和上平线。

6、砌墙时,必须将料石摆放平整,不平时,应用碎石垫平、垫稳。

7、料石压茬要明显,正常情况下,压茬宽度不得小于料石宽度的1/4,接茬要严密,严禁出现对缝、重缝和齐茬,碹头必须留好长短茬。

8、拆除临时支架时,应由外向里依次进行,每次拆除长度和数量不得超过1米。

9、支碹胎前先检查巷道顶板安全情况,脚手架或操作台的稳固情况,碹胎规格、质量情况。

10、拆除的材料,必须清理干净,并码放整齐。

11、必须保证交岔点柱墩围岩的完整和稳定,抓好施工质量。

12、刷砌交岔点扩大部分时,必须采用过顶梁支护。

13、交岔点扩大部分,拱高随宽度增大而增高,墙高要逐渐减低,因此架设碹胎时,各碹胎基脚线必须精确量测,并应架设牢固,尤其是前两架,应精确测量作为以后各碹胎的标准。

14、架设碹胎进行施工时,碹胎必须牢固,方可进行施工作业。

15、施工交岔点主巷掘进时,因断面较大必须采用台阶施工方法进行施工。

生产技术科
2008年4月1日
