市政施组

合集下载

市政道路施组

市政道路施组

1.编制依据根据招标单位提供的招标文件,在认真学习领会设计意图的基础上,结合现场实地察看情况,出席了标前会议和确认答疑书的内容后,针对本工程特点和单位自身施工组织能力,相同相似工程中的实际经验而编制。

2.编制范围桩号4+894.612~5+880红线范围内图示道路、排水工程。

3.编制目的满足招标要求和用于指导施工的全过程,既是对业主的承诺,也是优质、高效和按期完成施工任务的前提和基础,以确保早日通车。

二、工程概况本工程西起钓台路,经安谷路、段家路、广成路、崇文路、白马河路、河南街路、沣滨西路、沣滨东路、企业路,东至上林路,设计全长5880米。

本标段为:4+894.612~5+880。

本工程规划红线宽度60米,三块板型式,其中:机动车道23米,隔离带为2×3.5米,非机动车道为2×5米,绿化带2×6米,人行道为2×4米。

三、主要技术指标1.道路等级:城市主干道II级2.设计车速:50km/h3.道路设计使用年限:12年4.道路设计横坡:2%5.人行道设计横坡:2%6.雨水设计重现期:P=1年第一节项目部的组成一、组织机构:为了确保该工程的顺利进行,经单位领导研究决定,组建一支年富力强,工作作风过硬的项目工程施工队伍,由工作责任心强,组织能力高,经验丰富的同志担任该工程项目部经理,将从施工组织调配、施工方案制订、施工管理、技术、质量管理保障等方面,广泛综合地运用现代科学技术和手段,对施工的全过程进行有效的控制和管理。

并配备一批技术业务精通、熟练、管理意识、质量意识、施工管理、现场管理等水平高的多名同志,组建一支团结、奋战、具备强有力战斗性的班子。

本工程施工经理部下设一室六组、三队。

详见附图一(组织机构图)。

二、项目管理机构配备情况表一旦我单位中标,将实行项目经理负责制,我方保证并配备上述项目管理机构。

上述填报内容真实,若不真实,愿按有关规定接受处理。

项目管理班子机构设置、职责分工等情况另附资料说明。

施组(市政道路)

施组(市政道路)

第一章总体概述一、工程概况:1、工程名称:沭阳县庙头镇冷庄“面上示范村”建设工程2、工程地点:沭阳县庙头镇冷庄3、工期:50天。

4、质量目标:合格二、编制依据1、沭阳县庙头镇冷庄“面上示范村”建设工程招标文件、工程量清单。

2、国家现行施工技术规范、规程。

3、贯彻均衡生产、合理分配资源的原则,认真安排总体施工进度,设置、配备组织机构、人员、设备、材料,充分利用当地资源,认真保护自然环境和文物,搞好文明施工建设。

4、突出重点、突破难点,结合本标段工程实际,拟定本标段的重点和难点,组强攻关。

5、强化精品意识,坚持“争创行业一流,实现顾客期望,奉献满意工程”的质量方针,努力使本工程达到棱角分明、线条流畅、色泽一致、表面光洁,向业主交付一项优质的公路。

三、施工部署1、组织机构本标段将按工程现场情况进行目标任务分解,成立由项目经理统一指挥,组织协调下的领导班子及施工机构各科室及施工作业处。

2、施工进度计划本标段招标工期为50天,根据我公司的施工经验及机械、设备等方面的优化配置情况,具备实施工期为50天。

3、劳动力安排根据施工进度计划以及现场施工的季节性,并考虑穿插施工,平行作业时用工高峰等情况,制定如下基础劳动力需要量。

技术工人、普工在上岗作业前,均例行组织进行工程情况、安全、技术交底工作,进场各类机械设备进行调试和保养工作,技术工人、机械操作手、现场试验人员均持证上岗,开展有序的工作。

现场施工中,根据实际情况,尽最大可能的利用机械化施工,减轻工人劳动强度,提高工作效率,缩短工序作业时间,来保证各分项工程按计划节点时间完成,从而确保总工期目标的实现。

4、根据现场施工进度计划的要求及各分项工程量的大小来决定进场机械的配置,来确保施工质量及总工期目标的实现。

5、主要材料进场计划本标段工程材料使用量大,而且进场有一定的困难,在施工总体部署上我公司现场项目经理部统一部署,提前安排分期分批进场,确保原材料源头质量优良。

市政施组

市政施组

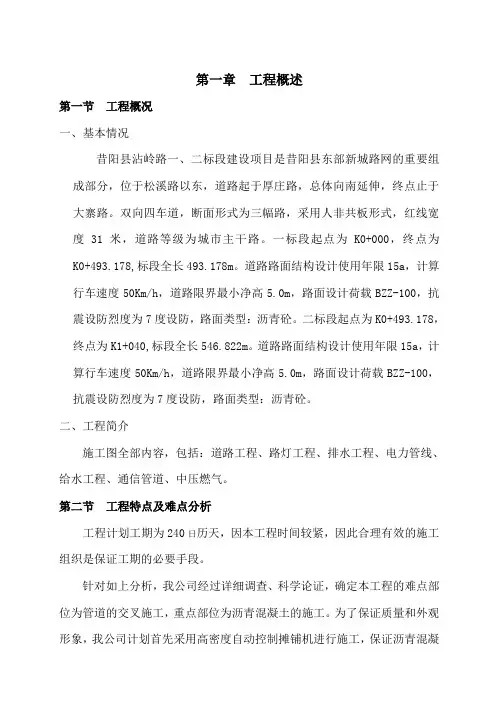

第一章工程概述第一节工程概况一、基本情况昔阳县沾岭路一、二标段建设项目是昔阳县东部新城路网的重要组成部分,位于松溪路以东,道路起于厚庄路,总体向南延伸,终点止于大寨路。

双向四车道,断面形式为三幅路,采用人非共板形式,红线宽度31米,道路等级为城市主干路。

一标段起点为K0+000,终点为K0+493.178,标段全长493.178m。

道路路面结构设计使用年限15a,计算行车速度50Km/h,道路限界最小净高5.0m,路面设计荷载BZZ-100,抗震设防烈度为7度设防,路面类型:沥青砼。

二标段起点为K0+493.178,终点为K1+040,标段全长546.822m。

道路路面结构设计使用年限15a,计算行车速度50Km/h,道路限界最小净高5.0m,路面设计荷载BZZ-100,抗震设防烈度为7度设防,路面类型:沥青砼。

二、工程简介施工图全部内容,包括:道路工程、路灯工程、排水工程、电力管线、给水工程、通信管道、中压燃气。

第二节工程特点及难点分析工程计划工期为240日历天,因本工程时间较紧,因此合理有效的施工组织是保证工期的必要手段。

针对如上分析,我公司经过详细调查、科学论证,确定本工程的难点部位为管道的交叉施工,重点部位为沥青混凝土的施工。

为了保证质量和外观形象,我公司计划首先采用高密度自动控制摊铺机进行施工,保证沥青混凝土的施工质量;其次对沥青混凝土材料质量进行严格控制;最后严格按照沥青混凝土施工要求,根据昔阳县季节特点制定合理的施工控制程序。

第二章编制说明第一节编制依据一、昔阳县沾岭路一、二标段建设项目工程施工招标文件。

二、昔阳县沾岭路一、二标段建设项目工程施工图设计及设计说明。

三、《城市道路设计规范》(CJJ37-2012)四、《城镇道路路面设计规范》(CJJ169-2012)五、《城市道路和建筑物无障碍设计规范》(GB50763-2012)六、《城镇道路工程施工与质量验收规范》(CJJ1-2008)七、《城镇道路工程施工技术规范》(DBJ04-271-2008)八、《公路沥青路面施工技术规范》(JTG F40-2004)九、《公路路面基层施工技术规范》(JTG034-2000)十、《城镇道路工程施工技术规范》(DBJ04-271-2008)十一、《给水排水管道工程施工及验收规范》(GB50268-2008)十二、我单位对现场调查所了解的情况十三、我单位历年来类似工程施工管理经验第二节编制原则及施工目标一、编制原则1、本着质量第一的原则,严格按照质量标准对本工程进行质量管理,科学组织施工,把好各项施工工序质量关,以各项工序的合格质量来确保整体工程质量达到优质,树立良好的企业形象。

市政施工组织设计

市政施工组织设计

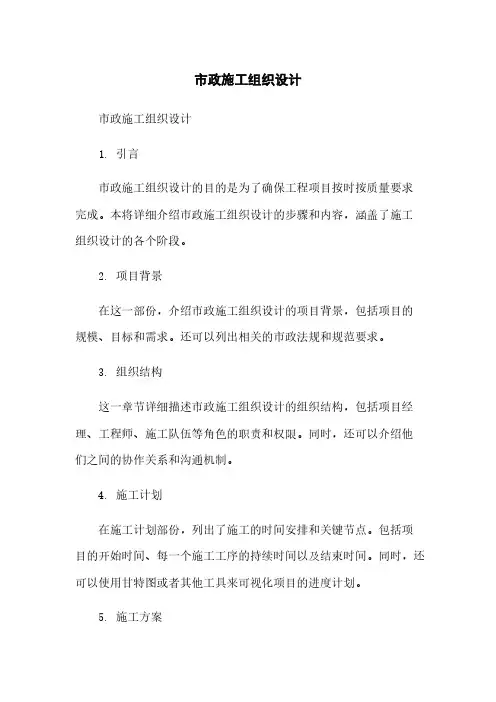

市政施工组织设计市政施工组织设计1. 引言市政施工组织设计的目的是为了确保工程项目按时按质量要求完成。

本将详细介绍市政施工组织设计的步骤和内容,涵盖了施工组织设计的各个阶段。

2. 项目背景在这一部份,介绍市政施工组织设计的项目背景,包括项目的规模、目标和需求。

还可以列出相关的市政法规和规范要求。

3. 组织结构这一章节详细描述市政施工组织设计的组织结构,包括项目经理、工程师、施工队伍等角色的职责和权限。

同时,还可以介绍他们之间的协作关系和沟通机制。

4. 施工计划在施工计划部份,列出了施工的时间安排和关键节点。

包括项目的开始时间、每一个施工工序的持续时间以及结束时间。

同时,还可以使用甘特图或者其他工具来可视化项目的进度计划。

5. 施工方案这一部份详细描述了市政施工的具体步骤和方法。

包括地基处理、设备安装、材料采购和施工现场的布置等内容。

每一个步骤都要具体到细节,以确保施工的顺利进行。

6. 安全管理施工过程中的安全是至关重要的。

在这一章节中,列出了市政施工的安全管理措施,包括安全培训、危(wei)险品管理、应急预案等。

还可以列出相关的安全法律法规和要求。

7. 质量管理质量管理是市政施工的另一个关键方面。

在本章节中,介绍了市政施工的质量管理措施,包括材料验收、工程检查和质量评估等。

同时,还可以列出相关的质量标准和规范要求。

8. 成本控制施工项目的成本控制也是非常重要的。

在这一章节中,列出了市政施工的成本控制措施,包括成本估算、资源管理和经济效益等内容。

还可以列出相关的成本管理软件和工具。

9. 环境保护市政施工必须符合环保要求。

在这一部份中,列出了市政施工的环保措施,包括废物处理、噪音控制和土壤保护等。

同时,还可以列出相关的环保法律法规和要求。

10. 附录附录部份列出了本所涉及的附件,包括施工图纸、设计文件和报告等。

11. 法律名词及注释本所涉及的法律名词及注释,包括相关的市政法规和规范要求的解释和说明。

市政工程施组

市政工程施组

市政⼯程施组五、施⼯组织设计第⼀章编制说明⼀、编制依据施⼯组织设计主要依据招标⽂件、施⼯图设计图纸等,在充分考虑我单位现有的技术⽔平、施⼯管理⽔平和机械配套能⼒的基础上,围绕着确保安全、保证质量、保证⼯期、降低造价的⽬标来编制的。

在施⼯组织设计过程中,我们依据招标⽂件,结合⼯程特点和我们的施⼯能⼒对设计⽂件中涉及的各单项技术按设计、施⼯要求进⾏了细化,针对安全、⽂明施⼯、质量和⼯期⽬标,从⼈、材、机等⼏个⽅⾯提出了合理的组织计划和相应的保证体系。

编制上述⽂件的主要依据包括:《⼯程测量规范》、《市政道路⼯程质量检验评定标准》、《市政排⽔管渠⼯程质量检验评定标准》、《市政桥梁⼯程质量检验评定标准》、《给排⽔构筑物⼯程质量检验评定标准》、《给排⽔管道⼯程质量检验评定标准》等。

⼆、编制原则总的原则是施⼯组织设计要满⾜招标⽂件要求和符合现场实际施⼯需要,确保⼯程在安全、优质的前提下按时完成。

1.服从业主、遵守设计的原则严格执⾏和遵守招标⼈提供的招标⽂件、补遗答疑资料和补充图纸,并且满⾜施⼯现场的需要。

2.确保⼯期的原则严格遵守招标⽂件所规定的⼯程施⼯⼯期。

根据合同段特点和要求,在保证⼯程质量、施⼯安全的前提下按轻重缓急、合理地安排施⼯程序,优化资源配置,详细安排施⼯进度计划。

各⼯序紧密衔接,保证施⼯连续均衡有序地进⾏。

施⼯进度安排时充分考虑⽓候、季节对施⼯的影响,确保施⼯⼯期并⼒争提前完成。

3.质量第⼀的原则确⽴质量⽬标:符合国家《建筑⼯程施⼯质量验收统⼀标准》及相关标准的合格⼯程。

4.安全第⼀、预防为主的原则确⽴安全⼯作⽬标,完善规章制度,层层签订安全⽣产责任状,强化安全教育和狠抓现场各项制度、措施的落实,确保安全⽣产⽬标的实现。

5.科学管理的原则从实际出发,运⽤⽹络计划流⽔作业法,合理安排施⼯的程序和顺序,做到布局合理、突出重点、全⾯展开;正确选⽤施⼯⽅法,科学组织、均衡⽣产。

在实事求是的基础上,⼒求技术先进、科学合理和经济适⽤;在确保⼯程质量标准的前提下,积极采⽤新技术、新⼯艺、新机具、新材料和新⽅法。

市政管网施组

市政管网施组

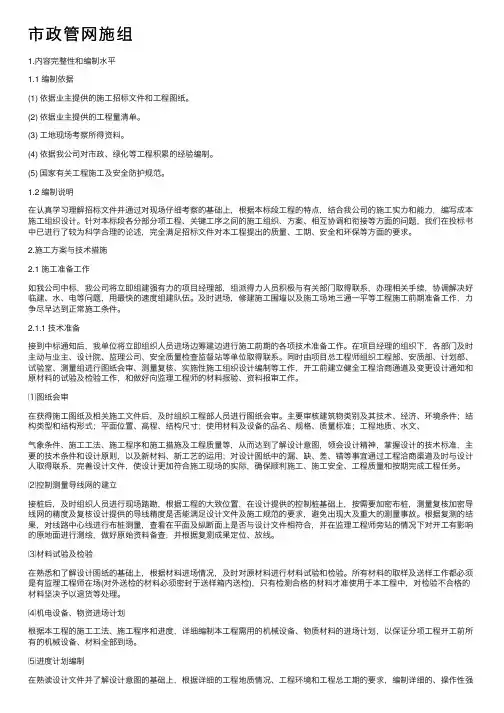

市政管⽹施组1.内容完整性和编制⽔平1.1 编制依据(1) 依据业主提供的施⼯招标⽂件和⼯程图纸。

(2) 依据业主提供的⼯程量清单。

(3) ⼯地现场考察所得资料。

(4) 依据我公司对市政、绿化等⼯程积累的经验编制。

(5) 国家有关⼯程施⼯及安全防护规范。

1.2 编制说明在认真学习理解招标⽂件并通过对现场仔细考察的基础上,根据本标段⼯程的特点,结合我公司的施⼯实⼒和能⼒,编写成本施⼯组织设计。

针对本标段各分部分项⼯程、关键⼯序之间的施⼯组织、⽅案、相互协调和衔接等⽅⾯的问题,我们在投标书中已进⾏了较为科学合理的论述,完全满⾜招标⽂件对本⼯程提出的质量、⼯期、安全和环保等⽅⾯的要求。

2.施⼯⽅案与技术措施2.1 施⼯准备⼯作如我公司中标,我公司将⽴即组建强有⼒的项⽬经理部,组派得⼒⼈员积极与有关部门取得联系,办理相关⼿续,协调解决好临建、⽔、电等问题,⽤最快的速度组建队伍。

及时进场,修建施⼯围墙以及施⼯场地三通⼀平等⼯程施⼯前期准备⼯作,⼒争尽早达到正常施⼯条件。

2.1.1 技术准备接到中标通知后,我单位将⽴即组织⼈员进场边筹建边进⾏施⼯前期的各项技术准备⼯作。

在项⽬经理的组织下,各部门及时主动与业主、设计院、监理公司、安全质量检查监督站等单位取得联系。

同时由项⽬总⼯程师组织⼯程部、安质部、计划部、试验室、测量组进⾏图纸会审、测量复核、实施性施⼯组织设计编制等⼯作,开⼯前建⽴健全⼯程洽商通道及变更设计通知和原材料的试验及检验⼯作,和做好向监理⼯程师的材料报验、资料报审⼯作。

⑴图纸会审在获得施⼯图纸及相关施⼯⽂件后,及时组织⼯程部⼈员进⾏图纸会审。

主要审核建筑物类别及其技术、经济、环境条件;结构类型和结构形式;平⾯位置、⾼程、结构尺⼨;使⽤材料及设备的品名、规格、质量标准;⼯程地质、⽔⽂、⽓象条件、施⼯⼯法、施⼯程序和施⼯措施及⼯程质量等,从⽽达到了解设计意图,领会设计精神,掌握设计的技术标准,主要的技术条件和设计原则,以及新材料、新⼯艺的运⽤;对设计图纸中的漏、缺、差、错等事宜通过⼯程洽商渠道及时与设计⼈取得联系,完善设计⽂件,使设计更加符合施⼯现场的实际,确保顺利施⼯、施⼯安全、⼯程质量和按期完成⼯程任务。

市政施工组织设计方案

市政施工组织设计方案1. 引言市政施工组织设计方案是指在市政工程建设过程中,为了合理、高效地组织施工作业,保证工程质量、安全和进度的顺利进行,制定的施工组织设计方案。

本文档将介绍市政施工组织设计方案的编写内容和要点。

2. 项目概况本工程项目为一座城市的市政道路建设工程,主要包括道路修复、排水系统改造、交通标志设施的安装等。

工程总造价约XXX万元,预计工期为X个月。

3. 目标和原则3.1 目标本施工组织设计方案的目标是确保工程的质量、安全和进度,并最大程度地减少对周边交通和居民的影响。

3.2 原则本施工组织设计方案遵循以下原则:•安全第一:施工过程中做好安全防护,确保施工人员和周边居民的人身安全;•科学合理:根据工程特点和实际情况,制定合理的施工方案,并根据施工过程中出现的问题及时调整;•高效节约:采用先进技术和设备,提高施工效率和工程质量;•环境友好:注意施工过程中对环境的保护,减少噪音、尘土等污染。

4. 施工组织方案4.1 施工顺序根据工程的实际情况,本项目的施工顺序如下:1.道路修复:先进行道路的车辙修复和坑洞填平工作,确保道路的平整和平稳通行;2.排水系统改造:在道路修复完成后,对排水系统进行改造,包括水道拓宽、雨水口的设置等;3.交通标志设施安装:最后进行交通标志设施的安装工作,包括交通信号灯、路牌等。

4.2 施工分区划分为了减少对交通的影响,并保证施工的顺利进行,本工程将按照区域进行施工划分,分为A、B、C三个施工分区。

具体划分如下:•A区:包括XXX路段,主要进行道路修复工作;•B区:包括XXX路段,主要进行排水系统改造工作;•C区:包括XXX路段,主要进行交通标志设施安装工作。

4.3 施工进度计划根据工程的实际情况和施工顺序,制定了以下施工进度计划:施工分区施工内容施工工期A区道路修复X天B区排水系统改造X天C区交通标志安装X天4.4 施工人力资源安排根据工程规模和施工进度计划,本工程需要调配以下人力资源:•工程经理:X名•监理人员:X名•施工人员:X名•安全员:X名4.5 施工设备资源安排根据工程需要,本工程需要调配以下设备资源:•挖掘机:X台•铲车:X台•水泥搅拌机:X台•压路机:X台5. 安全措施本工程施工过程中,将采取以下安全措施:•安排专人负责施工现场的安全管理;•设置施工现场的警示标识,提醒人员注意安全;•坚持安全教育和培训,确保施工人员具备安全意识和操作技能;•严格执行施工现场的安全操作规程,禁止违章作业;•定期进行安全检查和隐患排查,及时整改安全隐患。

市政施工组织设计方案

市政施工组织设计方案市政施工组织设计方案是指在市政工程建设过程中,根据工程的特点和要求,制定出施工的整体组织方案,确保施工的安全、高效和质量。

市政工程是指城市中的道路、桥梁、给水排水、排污系统、绿化等设施的建设。

下面是一个市政施工组织设计方案的例子:一、工程概况:1.工程名称:市中心区道路改造工程。

2.工程地点:市市中心区。

3.工程范围:包括道路拓宽、交通信号灯优化、行道树绿化等。

4.工程周期:预计工程周期为12个月。

二、施工组织原则:1.安全原则:确保施工过程中的安全,采取相应的安全措施,如设立施工警示标志、划定施工区域等。

2.高效原则:优化施工流程,合理安排施工序列,提高施工效率,减少工期。

3.质量原则:严格遵守相关质量规范和标准,保证工程质量达到设计要求。

三、施工组织方案:1.施工准备阶段:(1)确定施工组织机构和责任划分,明确各部门的职责和任务。

(2)编制详细的施工组织设计方案,包括施工序列、施工方法、施工技术措施等。

(3)采购施工所需的材料和设备,保证施工进度。

(4)制定安全生产计划,并进行安全教育和培训。

2.施工执行阶段:(1)按照施工组织设计方案,合理安排施工序列,确保施工的顺利进行。

(2)严格遵守施工规范和标准,进行现场监督和质量检查,确保施工质量。

(3)加强施工现场的安全管理,设立警示标志、划定施工区域,保证施工工人的安全。

(4)加强施工现场的环保管理,做好垃圾处理和污水处理,保护环境。

(5)定期组织施工进度会议,跟踪工程进度,及时解决施工中的问题。

3.完工验收阶段:(1)按照施工合同和设计要求,进行工程的验收。

(2)进行安全技术鉴定和环境评估,确保工程满足相关要求。

(3)制定工程维护和管理计划,确保工程的长期运行和维护。

四、总结与展望:市政施工组织设计方案的制定对于工程的顺利进行和工程质量的保证是至关重要的。

通过合理规划施工序列和施工方法,加强施工现场的管理,进行现场监督和质量检查,可以确保市政工程的安全、高效和质量。

市政工程施工组织设计方式

市政工程施工组织设计方式一、市政工程施工组织设计编制流程市政工程施工组织设计编制一般分为前期准备、方案设计、深化设计、汇总整理四个阶段。

1、前期准备阶段前期准备阶段是市政工程施工组织设计编制的起始阶段。

在这个阶段,需要进行调研取样、资料研究、目标确定等工作。

具体步骤如下:(1)调研取样:调研取样是市政工程施工组织设计编制的基础工作,是为了获取工程施工的具体情况和施工难点。

通过实地考察、勘察取样,了解施工地形地貌、水文地质等情况,为后续的设计提供依据。

(2)资料研究:资料研究是在前期准备阶段需要重点进行的工作。

施工组织设计需要综合运用各种资料,包括工程概况、施工条件、技术指导文件等,为后续设计提供资料支持。

(3)目标确定:在前期准备阶段,需要明确市政工程施工的目标和任务。

确定施工的总体目标,在整体规划中明确施工的工期、质量、安全等方面的保障。

2、方案设计阶段在前期准备工作完成后,需要进入方案设计阶段。

方案设计阶段是市政工程施工组织设计编制的核心环节。

在这个阶段,需要制定施工的总体方案,包括施工的程序、方法、机械、材料等内容。

具体步骤如下:(1)总体方案确定:在方案设计阶段,需要通过综合分析,确定市政工程施工的总体方案。

包括确定施工的施工方法、施工区域划分、施工过程安排等内容。

(2)方案论证:方案设计完成后,需要进行方案的论证。

与相关专家进行讨论,听取专家意见,确保方案的科学合理性。

3、深化设计阶段在方案设计阶段完成后,需要进入深化设计阶段。

在这个阶段,需要进一步完善市政工程施工组织设计的细节内容,包括细化施工步骤、计算机分析、绘制施工图纸等。

具体步骤如下:(1)深化施工方案:深化设计阶段需要对方案进行细化,包括施工的具体步骤、过程控制、工程量测算等。

(2)施工图纸绘制:在深化设计阶段,需要绘制市政工程施工组织设计对应的施工图纸。

施工图纸是施工的重要依据,施工人员需要根据施工图纸进行操作。

4、汇总整理阶段深化设计完成后,需要进行汇总整理。

市政工程施工组织设计范本

市政工程施工组织设计范本一、施工组织设计的基本要求市政工程施工组织设计是指对市政工程施工过程中的各项施工工作进行计划和设计,保障工程施工安全、质量和进度,最大限度地减少工程造价、减少浪费,提高施工效率和质量。

市政工程施工组织设计要根据工程的具体情况和要求,综合考虑各种因素,结合实际情况制定出最合理、最经济的施工方案。

市政工程施工组织设计的基本要求包括:科学性、合理性、可行性、经济性和安全性。

在设计施工组织时,必须依据上述基本要求,制定出最佳的施工方案。

二、市政工程施工组织设计的内容和步骤市政工程施工组织设计的内容主要包括:工程概况、工程总体要求、施工方案、施工方法、施工工序、施工工艺、施工计划、安全防护、质量控制、环境保护等方面。

市政工程施工组织设计的步骤主要包括:确定施工目标、规划施工总体要求、设计施工方案、制定施工工序、确定施工方法、编制施工计划、安全预防措施、质量控制措施、环境保护措施等。

市政工程施工组织设计的主要工作内容如下:1. 工程概况:包括工程名称、位置、规模、施工单位、设计单位、监理单位、施工周期、施工费用等信息。

2. 工程总体要求:包括施工质量要求、施工进度要求、施工安全要求等。

3. 施工方案:根据工程的具体情况和要求,制定出最佳的施工方案,包括施工工序、施工方法、施工技术等。

4. 施工方法:确定各项施工工作的具体施工方法,保证施工工作的顺利进行。

5. 施工工序:规划和制定出施工工序顺序,确保各项施工工作的有序进行。

6. 施工工艺:确定施工所需的工艺流程和工艺标准,保障工程的施工质量。

7. 施工计划:编制施工计划,明确施工的时间节点和进度,确保工程按时完成。

8. 安全防护:确定施工中的安全防护措施,保障施工人员和周围环境的安全。

9. 质量控制:确定施工中的质量控制措施,保障工程的施工质量达到设计要求。

10. 环境保护:确定施工中的环境保护措施,保护周围环境不受污染。

三、市政工程施工组织设计的实施和监督市政工程施工组织设计的实施和监督是保证施工质量和安全的重要环节。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况及施工准备一、工程概况武威东路、西路是群力新区一条南北走向的交通干道,本次我方所投标段为第九标段,长度为:东路557.30m,西路555.12m。

设计依据哈尔滨市城市总体道路规划及路网规划群力新区路网竖向规划图初步设计批复《城市道路设计规范》(CJJ37-90)《城市道路和建筑物无障碍设计规范》(JGJ502001)《公路沥青路面设计规范》(JTGD50-2006)《公路路基设计规范》(JTGD30-2004)《公路软土地基路堤设计与施工技术规范》(JTJ017-96)《固化类路面基层和底基层技术规程》(CJJ/T8-98)哈尔滨市群力新区武威东路、武威西路路基岩土工程勘查报告哈尔滨市市政工程设计院测量队提供测量资料建设单位的委托书及有关的合同二、施工准备根据招标文件和施工图纸,本工程为道路改造工程,施工总体布置如下:1、首先成立项目经理部,以公司总经理兼任项目经理。

2、施工前准备为了更加合理有效地组织管理施工,施工前进行如下准备工作:3、劳动组织准备根据业主要求成立干练的项目经理部,管理人员和技术人员定岗定职,进一步明确个人的职责和管理权限及相互间协调配合的要求。

组织技术人员和管理人员进行上岗培训教育。

4、机械准备根据本工程的工程量并结合当地的环境、气候和资源等具体情况,合理配备施工机械,并制定详细的进场使用和检修计划,由专人负责管理。

通过合理的准备和科学的管理,提高机械设备完好率和使用率使其达到预期目标,以充分地发挥机械化施工的主导作用,从而有效地提高劳动生产率。

5、施工现场准备根据施工总平面布置图确定的项目部、民工暂舍、清除现场障碍物。

6、技术准备我单位接到设计图纸后,项目部将组织全体管理人员和技术人员进行图纸会审,认真地学习和领会设计文件精神,尽快地熟悉图纸的具体要求。

由项目技术负责人亲自编制切实可行的施工组织设计,对各分项工程和主要工序进行技术交底,对工长、测量员、试验员、质检员、资料员和材料员进行针对性的业务培训和任务分配,为合理组织施工进行充分的准备。

8、主要材料准备根据施工图,提出工程材料计划,交材料员进行检测进场,材料质量和进场时间符合施工进度要求。

第二章主要施工方法一、路基工程1、路基土石方采用机械化、分段进行施工。

采用1m3以上挖掘机或装载机配合自卸汽车运土,T-160以上推土机进行平土,用CA-25以上振动压路机进行压实。

2、为减少环境污染及噪声,我们保证取土时湿润原路或原始土,使之不起灰尘,保证噪声我们采用机械设备均带消音罩。

路基工程的施工工艺:1、施工准备1.1工程复测:开工前,根据业主提供的设计文件和现场的路线中心控制点,做认真细致的复测。

其内容包括:中线、水准点复测,横断面的检查与补测,增设水准点等。

施工过程中应加强测量标志及控制点的保护工作。

1.2清除障碍及现场清理:根据设计文件提供的位置和规范要求对道路路基范围内的植物、生活垃圾等进行现场清理。

路基范围内有通讯、电力设施等建筑物,提前上报业主,并协助有关部门拆迁或改造。

1.3取土坑取样试验:开工前对挖方、借土场和料场用作填料的土按土工试验规程进行各项试验,将测试结果报监理工程师审批,并办理相应的使用许可证。

2、路床施工2.1土方施工(路床开挖)路基开挖前,施工范围内的各种管玫及隐蔽设施,按设计图纸标注位置,并同有关单位联系,弄清个体情况,路基开挖采用履带式挖掘机挖方,人工配合推土机整平,装载机装车,自卸汽车运输运于指定地点,开挖深度接受设计标高时,经常测量开挖深度,防止超挖,并留有虚高,使用平土地机刮平,路槽土方开挖后,用18-21t光轮压路机对路槽进行碾压,边角部位采用蛙式打夯机进行夯实,压实度达到95%以上,用环刀法进行检验,每1000m2检验3点,并报监理工程师检验合格后方可进行下道工序。

在路槽土方开挖过程中,应设置边沟、排水沟进行排水,以防雨水浸泡路槽,要求沟底纵坡直顺,断面大小一致。

路槽的质量要求:土路床的质量要求不得有翻浆、弹软、起皮、波浪、积水等现象。

用18-21t光轮压路机碾压后,轮迹深度不得大于5mm;路床的碾压宽度大于路面结构宽度,土壤压实时达到最佳含水量的±2%,路床土层内不得含有树根、杂草、垃圾等有机物质,实测实量允许偏差如下:路肩、边坡的质量要求:路肩的作用是保护路基稳定和路面完整,对边坡进行防护和加固,可以保护路肩的稳定,防止水浸蚀路基,要求路肩碾压密实,用环刀法检测每100m检验2点,压实度大于90%。

横坡适度,边缘顺直平整,不允许出现积水、沉陷等问题。

避免上下工序间隔时间较长,出现路槽“泡汤”现象。

2.2路基填土(1)填土用土要求路基填土不得使用腐植、生活垃圾土、淤泥和冻土块或盐渍土。

路基填土不得含草、树根等杂物,粒径超过10cm的土块应打碎。

(2)填筑施工的要求填土路基必须根据设计断面分层填筑压实。

其分层最大厚度必须与压实机具功能相适应。

路基填土宽度每侧应宽于填层设计宽度,压实宽度不得小于设计宽度,最后削坡。

不同种类的土必须分段分层填筑,不应混杂。

若填方分几个作业段施工,两段交接处不在同一时间填筑时,则先填地段应按1:1坡度分层留台阶;若两个地段同时填筑,则应相互交叠衔接,其搭接长度不得小于1m。

二、二灰土及石灰土施工方法1、准备工作(1)准备底基层底基层完毕后,按规范要求对底基层进行验收,表面清理干净并经验收合格后即可进行测量放线。

(2)测量在底基层上恢复中线,直线段每隔20m设一桩,曲线段每隔10m设一桩,并在对应断面的路肩外侧设指示桩。

将钢丝定位夹,夹在标高线处。

将钢丝绳定位后,再用水准仪复测一遍,在两侧指示桩上用红漆标出石灰土基层边缘的设计标高及桩号。

2、备料(1)石灰、粉煤灰:哈市采购(2)土料:用挖掘机在业主指定的土场取土装入自卸汽车运到拌和场。

(3)材料用量根据比例石灰:粉煤灰:粘土(10:20:70),计算石灰、粉煤灰、土料用量。

3、拌制在正式拌制混合料前,必须先调试所用的厂拌设备,使混合料的颗粒组成和含水量达到规定的要求。

拌和时,拌和时间控制在90秒以上,并应根据混合料的实际含水量及时调整向拌合室中添加的水量,拌和要均匀,色泽一致。

试验人员随时抽样检查混合料的水泥剂量和混合料的含水量,使其控制在略高于最佳含水量2%以内,以便于碾压施工。

4、运输已拌和的混合料采用12t自卸汽车运输到摊铺现场。

如运距远、气温高,则车上的混合料应加以覆盖,以防水分过多蒸发。

5、摊铺、整形和碾压采用自动找平摊铺机摊铺,振动压路机碾压,在碾压过程中人工进行找平控制平整度。

(1)摊铺及整形采用摊铺机摊铺,人工仔细找平、整形。

先把摊铺机安装调试好,混合料运到现场后,按照所要摊铺的宽度,全副一次摊铺成型。

摊铺机安装自动找平仪,沿两侧已放好样的钢丝线前进。

摊铺机摊过一段后,立即全幅碾压一遍。

对于局部不平整部位,应用齿耙将其表层5cm 以上耙松,并用新拌的水泥稳定砂砾混合料进行找补平整。

每次整形都要按照规定的坡度和路拱进行。

特别要注意接缝处的整平,接缝必须顺适平整。

(2)碾压整形后,混合料处于最佳含水量±1%时立即用振动压路机在全宽内进行碾压。

直线段,由两侧路肩向路中心碾压。

平曲线段,由内侧路肩向外侧路肩进行碾压。

碾压时重叠1/2轮宽,碾压一直进行到要求的密实度为止。

一般需6—8遍,边缘需多压2—3遍。

但混合料自加水拌和到碾压结束用时不可超过水泥的终凝时间5.5h。

碾压过程中,表面应始终保持湿润。

如表面水蒸发得快,应及时补洒少量的水。

如有“弹簧”、松散、起皮等现象,应及时翻开重新拌和,或用加拌水泥的方法处理,使其达到质量要求。

6、接缝处理(1)摊铺机驶离混合料末端,人工将含水量合适的混合料切齐,紧靠混合料放两根方木,方木的厚度要与混合料的厚度相同。

整平紧靠方木的混合料。

(2)方木的另一侧用砂砾或碎石挤压略高出木方。

(3)将混合料碾压密实。

(4)在重新摊铺混合料之前,将碎石、砂砾、木方清除,并清扫下承层。

7、养生石灰土下基层施工后进行洒水,而后覆盖塑料薄膜养生。

养生期不少于7天。

在养生期内任何车辆禁止通行。

养生方法与下基层相同。

二灰土及石灰土的质量控制二灰土集中拌和完经有关人员按质量标准检查合格后,方可运入施工现场,依松散系数进行摊铺整型,整型过程中严禁任何车辆通行,整型后在最佳含水量状态下方可进行碾压,垫层压实度为95%,路面两侧应多压2—3遍,碾压过程中,如有“弹簧”、松散、起皮等现象发生,应重新拌和,使其达到质量标准。

在碾压结束之前终平时,应使用纵向顺适,路拱符合要求。

同时必须将局部高出部分刮除路外,对局部低洼之处,不进行找补、留待下道工序处理。

二灰土、石灰土养生期间应保持一定湿度,不能过湿或忽干忽湿,养生期不少于7天,养生期间除洒水车外,应封闭交通。

三、二灰碎石、三灰碎石施工1、二灰碎石、三灰碎石必须使用拌和机拌和,拌和前所用材料必须满足要求,拌和后要尽快将拌和料运入现场,使其处于最佳含水量状态,用摊铺机摊铺,拌和机与摊铺机、摊铺机与压路机的生产能力应互相协调,减少停机待料情况,各工序要紧密衔接,尽量缩短从拌和到完成碾压之间的延迟时间,要根据生产能力合理划分作业段长度。

碾压设备要求:先轻后重,先慢后快。

重型压路机必须使用(18T以上)。

二灰碎石、三灰碎石碾压完成并经过压实度检查合格后,应进行养生,不应延误,可采用洒水养生法,第二天开始养生。

养生期间要始终保持其表面潮湿,且封闭交通,养生期7-15天。

质量检验是保证工程质量的必要手段,也是工程质量生命线,对施工全过程进行质检。

根据规范要求,对路床、路基、路面各层的压实度、平整度、强度及承载力等进行现场测试。

路面各结构层压实均采用重型压实标准,上基层压实度98%,底基层压实度95%。

2、混合料的拌和准备工作:拌和场应设置在空旷、排水良好、运输方便、位置适中的地方。

各种集产分仓储存,防止混料、污染、受水浸害。

拌和设备选用性能良好的,拌和质量高的配有电子计量装置的。

拌和站必须满足现场摊铺设备的要求。

施工拌和前安装调试好拌和机,使配料计量满足施工配合比的误差要求。

拌和质量控制:拌和前检测集料含水量,并作为拌和用水量的调整依据。

混合料拌和前检查各种材料的运送线路,开启拌和机,按上料比例上料。

考虑施工的离散性,拌和时的水泥用量应比试验室所确定的水泥剂量提高0.55%,混合料含水量对其成型质量影响较大,在拌和中应严加控制。

在炎热的夏季施工,应考虑拌和、运输、摊铺过程的水分散失,应适当加大含水量,其增加量应由拌和出料时的含水和碾压时的含水量进行测试比较,蒸发损失多少,就补充多少,一般情况下,夏季9点前和下午5点后,补水量应比最佳含水量大1%~1.5%;。

在雨季施工期间由于集料含水量增大,拌和时应实测集料含水量,调整拌和用水量,每天开始拌和前几盘料应抽样做筛分试验,如有问题及时调整。

相关文档
最新文档
