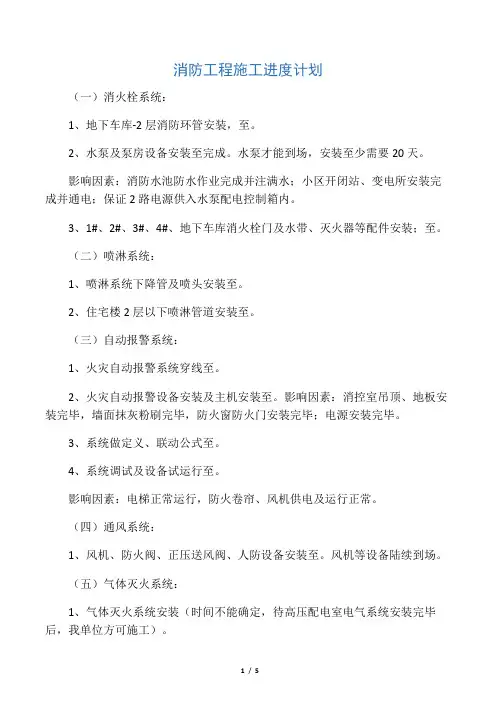

消防工程施工进度计划
消防施工进度计划

消防工程施工进度计划(一)消火栓系统:1、地下车库-2层消防环管安装,至。
2、水泵及泵房设备安装至完成。
水泵才能到场,安装至少需要20天。
影响因素:消防水池防水作业完成并注满水;小区开闭站、变电所安装完成并通电;保证2路电源供入水泵配电控制箱内。
3、1#、2#、3#、4#、地下车库消火栓门及水带、灭火器等配件安装;至。
(二)喷淋系统:1、喷淋系统下降管及喷头安装至。
2、住宅楼2层以下喷淋管道安装至。
(三)自动报警系统:1、火灾自动报警系统穿线至。
2、火灾自动报警设备安装及主机安装至。
影响因素:消控室吊顶、地板安装完毕,墙面抹灰粉刷完毕,防火窗防火门安装完毕;电源安装完毕。
3、系统做定义、联动公式至。
4、系统调试及设备试运行至。
影响因素:电梯正常运行,防火卷帘、风机供电及运行正常。
(四)通风系统:1、风机、防火阀、正压送风阀、人防设备安装至。
风机等设备陆续到场。
(五)气体灭火系统:1、气体灭火系统安装(时间不能确定,待高压配电室电气系统安装完毕后,我单位方可施工)。
南京消防公司二〇一三年九月二十九日根据甲方9月28日会议要求安馨家园10月15日所有安装工作必须完成,如果按期完不成甲方要按工程造价及合同约定进行处罚,现要求你单位全力以赴抓好工程进度,如果按期完不成造成的一切后果有你单位全权负责。
地暖进度计划1-4#地暖部分:1、1#楼分水器及散热器与主管连接至10月15号完成。
2、2#楼分水器及散热器与主管连接至10月15号完成。
3、3#楼分水器及散热器与主管连接至10月15号完成。
4、4#楼分水器及散热器与主管连接至10月15号完成甘肃信合地暖公司二〇一三年九月二十九日根据甲方9月28日会议要求安馨家园10月15日所有安装工作必须完成,如果按期完不成甲方要按工程造价及合同约定进行处罚,现要求你单位全力以赴抓好工程进度,如果按期完不成造成的一切后果有你单位全权负责。
安馨家园1—4#住宅楼及地下车库安装工程详细进度计划如下:(一)3-4#主楼电气部分:1、3-4#楼屋面避雷带安装至月10日完成。
消防工程施工进度与安排方案

消防工程施工进度与安排方案一、工程概述消防工程是为保障建筑物及其使用者安全而进行的工程项目。
本文将详细介绍消防工程施工的进度计划与安排方案。
二、施工前准备1. 资料准备在施工前,需要收集与消防设计有关的施工图纸、技术要求、材料清单等相关资料,确保施工过程中的准确性。
2. 施工人员培训施工前,对参与消防工程施工的人员进行必要的培训,包括消防系统的操作、应急处理等,确保施工过程的安全性。
三、施工进度安排1. 工程分期将消防工程划分为若干个施工阶段,按照施工图纸上的标明顺序分期进行,从而合理安排施工进度。
2. 施工任务计划针对每个施工阶段,确定具体的施工任务,并在施工计划表中详细列出工作内容、完成时间、负责人等信息,以确保施工进度的准确掌控。
3. 人力资源调配根据施工任务计划,对施工人员进行科学的资源调配,确保每个阶段都有足够的人员参与工作,并合理分配工作量,以提高施工效率。
4. 物资采购与配送根据施工任务计划,提前采购所需的施工材料,并根据施工进度合理安排材料的配送时间,以确保施工过程的顺利进行。
四、施工注意事项1. 安全措施在施工过程中,严格执行安全操作规程,加强对施工现场的安全监控,确保施工人员的人身安全。
2. 质量控制严格按照相关技术要求进行施工,合理选择材料,优化工艺流程,保障消防工程质量。
3. 进度监控定期对施工进度进行监控与检查,及时处理施工中的问题和延误,确保施工进度不受影响。
4. 合作协调加强与其他相关工程部门和单位的协调,确保施工进度与其他工程相匹配,并及时解决施工过程中的协调问题。
五、施工总结与完工验收在施工结束后,进行工程质量检查与整改,确保消防工程达到设计要求。
同时,进行完工验收,并提交相应的验收报告,以便后续的使用和维护工作。
六、结语消防工程施工进度与安排方案是确保消防工程顺利进行的重要保证。
通过合理的计划与安排,可以提高施工效率,减少施工风险,保障施工质量,最终达到消防工程设计的要求。

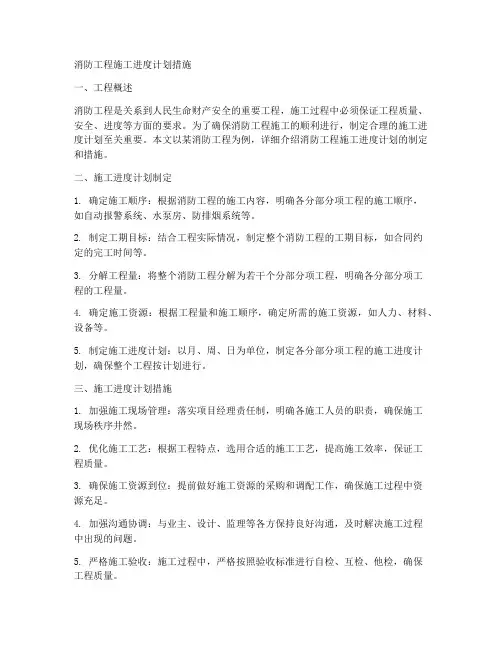

消防工程施工进度计划措施

消防工程施工进度计划措施一、工程概述消防工程是关系到人民生命财产安全的重要工程,施工过程中必须保证工程质量、安全、进度等方面的要求。
为了确保消防工程施工的顺利进行,制定合理的施工进度计划至关重要。
本文以某消防工程为例,详细介绍消防工程施工进度计划的制定和措施。
二、施工进度计划制定1. 确定施工顺序:根据消防工程的施工内容,明确各分部分项工程的施工顺序,如自动报警系统、水泵房、防排烟系统等。
2. 制定工期目标:结合工程实际情况,制定整个消防工程的工期目标,如合同约定的完工时间等。
3. 分解工程量:将整个消防工程分解为若干个分部分项工程,明确各分部分项工程的工程量。
4. 确定施工资源:根据工程量和施工顺序,确定所需的施工资源,如人力、材料、设备等。
5. 制定施工进度计划:以月、周、日为单位,制定各分部分项工程的施工进度计划,确保整个工程按计划进行。
三、施工进度计划措施1. 加强施工现场管理:落实项目经理责任制,明确各施工人员的职责,确保施工现场秩序井然。
2. 优化施工工艺:根据工程特点,选用合适的施工工艺,提高施工效率,保证工程质量。
3. 确保施工资源到位:提前做好施工资源的采购和调配工作,确保施工过程中资源充足。
4. 加强沟通协调:与业主、设计、监理等各方保持良好沟通,及时解决施工过程中出现的问题。
5. 严格施工验收:施工过程中,严格按照验收标准进行自检、互检、他检,确保工程质量。
6. 加强施工安全监管:落实安全生产责任制,加强施工现场安全巡查,预防安全事故的发生。
7. 及时调整施工进度:根据工程实际情况,及时调整施工进度计划,确保工程按计划完成。
8. 强化施工人员培训:加强施工人员的技能培训和安全生产教育,提高施工人员素质。
四、施工进度计划执行与监控1. 施工进度计划执行:按照制定的施工进度计划,有序组织施工,确保各分部分项工程按计划完成。
2. 施工进度监控:定期对施工进度进行监控,如每周、每月进行一次进度汇总,分析进度偏差原因。
消防工程施工进度计划和各阶段进度的保证措施

消防工程施工进度计划和各阶段进度的保证措施消防工程的施工进度计划是确保工程能够按时完成的关键措施之一、下面将对消防工程施工进度计划和各阶段进度的保证措施进行详细阐述。
一、消防工程施工进度计划的制定1.项目目标和任务分析:对深入了解项目的建筑和设备要求、消防设计要求以及相关法规法规进行详细的分析,明确项目目标和任务。
2.工程量分析:对工程总量进行详细测算,包括消防设备购置、安装调试、消防管道布置等。
3.时间节点确定:根据工程量和项目目标,合理确定各个施工阶段的时间节点,确保每个阶段能够按时完成。
4.资源分配:根据项目需要,合理配置人力、物力、财力等资源,确保施工进度计划能够得到充分支持。
5.进度安排:对每个施工阶段的任务进行详细安排,明确各个任务的开始时间、结束时间,并进行合理的时间安排。
1.施工过程监管:通过设立专门的施工监理和质量监督部门,对工程施工进行全程监管,确保施工按照进度计划进行。
2.合理分配资源:根据施工进度计划的要求,合理安排施工中所需的人力、物力、财力等资源,确保资源供应的及时性和充足性。
3.加强沟通协调:及时与建设单位及其他参与方进行沟通,了解施工中可能出现的问题和挑战,并及时制定相应的解决方案。
4.科学管理施工:采用科学的管理方法,对施工过程进行全面的管理,确保施工按照质量要求和进度计划进行。
5.加强质量控制:制定详细的质量控制标准和检查要求,对施工过程中的每个环节都进行严格的质量控制,确保施工质量符合要求。
6.灵活调整进度:根据施工中可能出现的意外情况或者其他不可抗力因素,及时调整施工进度计划,确保施工能够按时完成。
7.提前解决问题:对施工中可能出现的问题进行提前预判和解决,避免因问题的突发而导致施工进度延误。
8.及时改进工作方法:通过不断总结施工过程中的经验教训,及时改进工作方法,提高施工效率,确保施工进度的稳定和高效。
总之,消防工程施工进度计划的制定和各阶段进度的保证措施是保障消防工程项目能够按时完成的重要手段。

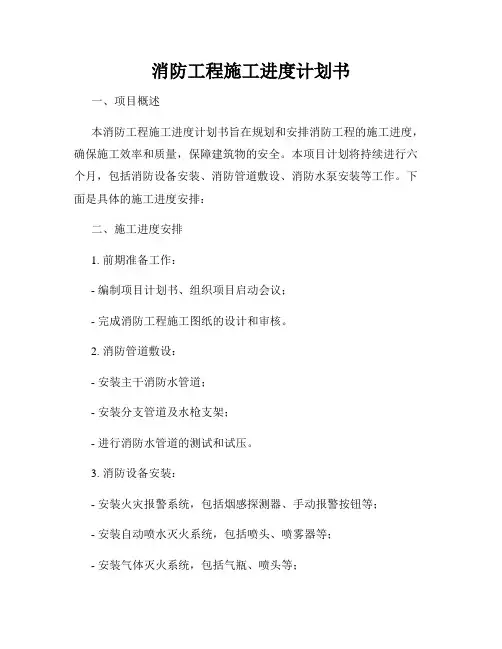

消防工程施工进度计划书

消防工程施工进度计划书一、项目概述本消防工程施工进度计划书旨在规划和安排消防工程的施工进度,确保施工效率和质量,保障建筑物的安全。
本项目计划将持续进行六个月,包括消防设备安装、消防管道敷设、消防水泵安装等工作。
下面是具体的施工进度安排:二、施工进度安排1. 前期准备工作:- 编制项目计划书、组织项目启动会议;- 完成消防工程施工图纸的设计和审核。
2. 消防管道敷设:- 安装主干消防水管道;- 安装分支管道及水枪支架;- 进行消防水管道的测试和试压。
3. 消防设备安装:- 安装火灾报警系统,包括烟感探测器、手动报警按钮等;- 安装自动喷水灭火系统,包括喷头、喷雾器等;- 安装气体灭火系统,包括气瓶、喷头等;- 安装防排烟系统,包括排烟风机、排烟管道等。
4. 消防水泵安装:- 安装主消防水泵;- 安装备用消防水泵;- 进行水泵的启动和调试。
5. 消防通道施工:- 确保消防通道畅通无阻,满足逃生需求;- 安装消防门、消防卷帘门等。
6. 施工监督和质量控制:- 设置专职监理人员,加强对施工过程的监督;- 进行施工质量检查,确保工程质量。
7. 系统测试和调试:- 对消防设备进行全面测试和调试;- 确保各项设备工作正常、灵敏可靠。
8. 完工验收和备案:- 进行消防工程竣工验收;- 将竣工验收报告上报至相关部门备案。
三、进度延迟处理在施工过程中,如果发生施工进度延迟的情况,我们将采取以下措施:1. 及时评估延迟原因,确定责任;2. 调动更多的人力和资源,加快施工进度;3. 加班加点,合理安排工作时间;4. 增加施工人员的技术培训,提高工作效率;5. 与相关部门和合作单位协调沟通,解决问题。
四、安全管理在整个施工过程中,安全是首要考虑的因素。
为确保施工期间的安全,我们将采取以下措施:1. 严格执行国家消防法律法规和相关标准,确保安全施工;2. 按照施工现场的实际情况,设置合理的安全防护设施;3. 加强施工现场的管理和监督,禁止违规操作和违章施工;4. 定期组织安全培训,提高施工人员的安全意识;5. 做好消防设备的维护和保养工作,确保其正常运行。

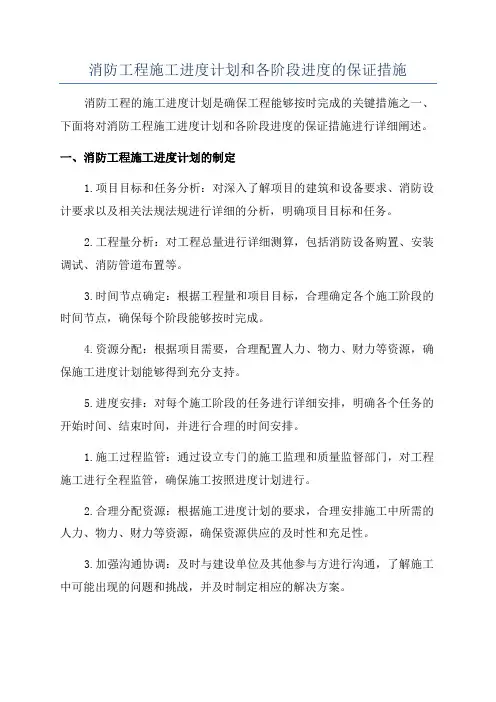

消防工程施工进度计划和各阶段进度的保证措施

消防工程施工进度计划和各阶段进度的保证措施一、消防工程施工进度计划的编制步骤1.确定项目目标:明确消防工程施工的目标,包括完成时间和质量要求等。
2.分析施工任务:细化消防工程的施工任务,包括施工内容、工序和工期等。
3.制定总体计划:根据施工任务的先后顺序和工期限制,制定总体计划,确定施工的整体时间安排和进度控制要求。
4.分解进度节点:将总体计划按照时间分解成多个进度节点,每个节点代表一个施工阶段的完成。
5.制定详细计划:对于每个进度节点,制定详细计划,明确具体的施工内容、工序顺序和持续时间等。
6.确定资源需求:根据详细计划确定所需的人力、物资和设备资源,保证资源的充足性和合理配置。
7.编制进度表和甘特图:根据详细计划和资源需求,编制进度表和甘特图,清晰地展示每个进度节点的施工内容和时间要求。
8.安排施工策略:根据进度要求,制定合理的施工策略,包括人员调配、材料供应和设备调度等。
9.监控进度执行:通过监控和记录施工过程中的实际进度和耗时情况,及时发现偏差,采取相应的调整措施。
10.进行进度分析:根据监控数据进行进度分析,分析影响施工进度的主要因素,并提出改进意见和措施。
1.前期准备阶段:在进入消防工程施工前,必须做好充分的准备工作,包括施工图设计、材料准备和设备配置等。
同时,与相关部门进行沟通协调,保证施工许可和相关手续的办理。
2.基础施工阶段:在基础施工阶段,应确保施工的安全性和质量。
加强现场巡检和监督,保证土方开挖、浇筑混凝土和钢筋安装等工序的按时完成。
3.结构施工阶段:结构施工阶段是消防工程的重要阶段,应加强施工质量的控制。
严格按照设计方案进行施工,保证施工质量达到设计要求。
4.安装调试阶段:在安装调试阶段,应加强安装和调试的协调工作。
设备安装后,及时进行调试和测试,确保设备运行正常。
5.完工验收阶段:在消防工程完工验收前,必须完成所有施工任务和质量要求。
对消防设施进行全面检查和测试,确保消防设备的正常运行和性能达标。
消防工程施工进度计划保证措施

消防工程施工进度计划保证措施
1.详细分解进度计划:在制定消防工程施工进度计划时,必须将整个项目的消防工程施工过程分解为不同的工作任务和施工阶段,明确每个任务和阶段的工作内容和时间要求。
2.合理安排工期:根据消防工程的实际情况,对每个工作任务和施工阶段合理安排工期,考虑到消防工程的特殊性和施工条件,确保工期的合理性和可行性。
3.进度控制:对消防工程施工进度进行实时监控和控制,及时发现和解决施工中的问题和难点,确保施工进度按计划进行。
4.人员配备:合理调配施工人员和技术人员,保证施工过程中有足够的人力资源,提高施工效率。
5.材料供应:确保消防工程所需的材料供应及时到位,避免因材料短缺而延误工期。
6.设备保障:保证施工过程中所需的专用施工设备和器材能够及时供应和使用,提高施工效率。
7.协调配合:加强与其他施工单位和监理单位的协调配合,及时解决各方面的问题,确保施工进度的顺利进行。
8.质量控制:加强施工质量控制,提高消防工程的施工质量,避免因施工问题而引发的重新施工或修复。
9.安全防护:严格按照国家消防法规进行安全防护,保证消防工程施工过程中的安全,避免因安全事故而导致施工延误。
10.风险管理:对施工中可能出现的风险进行预判和管理,制定相应
的应对措施,并及时调整施工进度计划,确保施工进度的连贯性和稳定性。
11.监督检查:加强施工过程的监督检查工作,对施工进度进行实时
监控,及时发现和解决问题,确保施工进度计划的顺利实施。
通过以上的保证措施,能够有效地保障消防工程施工进度计划的顺利
实施,确保消防工程按时完成,达到预期效果。
消防工程施工方案的施工进度计划

消防工程施工方案的施工进度计划尊敬的相关负责人,根据您的要求,我为您编写了一份消防工程施工方案的施工进度计划。
以下是详细内容:一、项目概况消防工程施工方案的施工进度计划旨在确保消防工程施工的顺利进行,保障工程质量和进度。
项目名称为XXX消防工程。
二、施工时间安排1. 工程开始时间:预计于20XX年X月X日开始。
2. 工期:整个工程预计耗时X个月。
3. 工期安排:根据施工计划,将工期分为若干个阶段,每个阶段的工作任务和时间安排如下:阶段一:前期准备工作- 工作内容包括:1)设计审核;2)材料采购;3)施工组织筹备;4)项目启动会议等。
- 工期:X天。
阶段二:基础施工- 工作内容包括:1) 地基处理;2) 基坑开挖;3)地下管线敷设等。
- 工期:X天。
阶段三:主体施工- 工作内容包括:1)结构施工;2)消防设备安装; 3)消防管道敷设; 4)电气施工等。
- 工期:X天。
阶段四:收尾工作- 工作内容包括:1)系统调试;2)工程验收;3)消防设备演练;4)资料整理等。
- 工期:X天。
三、关键节点及时间安排1. 设计审核:预计于20XX年X月X日完成。
2. 材料采购:预计于20XX年X月X日至X月X日期间完成。
3. 施工组织筹备:预计于20XX年X月X日至X月X日期间完成。
4. 项目启动会议:预计于20XX年X月X日召开。
5. 地基处理:预计于20XX年X月X日至X月X日期间完成。
6. 基坑开挖:预计于20XX年X月X日至X月X日期间完成。
7. 地下管线敷设:预计于20XX年X月X日至X月X日期间完成。
8. 结构施工:预计于20XX年X月X日至X月X日期间完成。
9. 消防设备安装:预计于20XX年X月X日至X月X日期间完成。
10. 消防管道敷设:预计于20XX年X月X日至X月X日期间完成。
11. 电气施工:预计于20XX年X月X日至X月X日期间完成。
12. 系统调试:预计于20XX年X月X日至X月X日期间完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
备料、现场核查、管道定位
首~四层喷淋干管、消火栓环管安装
首~四层喷淋支管安装
首~四层喷淋刷漆、管道试压
首~四层消火栓立管楼板开洞、定位安装
首~四层消火栓支管及消防箱安装
屋面消火栓环管安装
屋面消防水箱安装
9
首~四层消火栓管网试压
消防水单系统调试
二
自动报警系统
线管敷设
火灾自动报警系统穿线
水泵配管、穿线
广州河盛货架厂房项目消防分包工程施工进度计划
工程名称:广州河盛货架厂房项目消防分包工程2011年04月15日
序
号
任务名称
开始
时间
完工
时间
进 度
2010年1月
2010年2月
2010年3月
2010年4月
2010年5月
10
15
20
25
30
5
10
15
20
25
28
30
5
10
15
20
25
31
一
2、具备相关施工条件前提下才能实施工本计划。编制人:
3、本进度计划是以2011年4月15日为开工日编制,总工期计划113天。实际开工日以甲方要求进场施工日为准。
联动控制布线、自动报警设备安装
自动报警系统排故障、单系统调试
三
防排烟系统
风管支架制作安装
2
风管制作安装
3
风机设备安装
4
防排烟单系统通电调试
四
水泵房工程
水泵就位安装
消防水泵管道安装连接
室外消火栓道管安装连接
水泵通电调试
五
气体灭火工程
六
消防系统联动调试
七
消防系统竣工验收
说明:1、本进度计可根据总包实际施工进度作相应调整,基本保持总工期不变; 编制单位:
