质量、安全月报样表1
质量安全月报模板

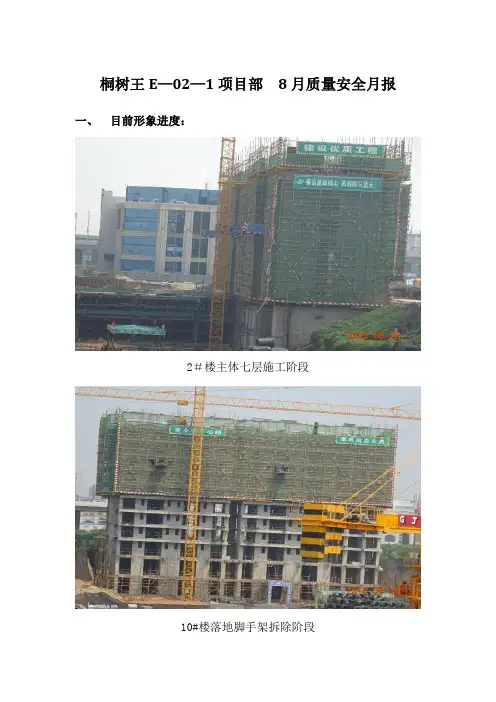

桐树王E—02—1项目部8月质量安全月报一、目前形象进度:2#楼主体七层施工阶段10#楼落地脚手架拆除阶段12#楼主体六层施工阶段13#楼主体七层施工阶段14#楼主体七层施工阶段二期现场布置规划二、本月质量安全问题整改情况1、生活区配电箱未上锁。
目前生活区配电箱已上锁,并安排劳务专职电工负责。
2、生活区使用大功率热水器。
目前已全部没收.并定期和不定期进行检查。
三、本月施工中发现的质量安全问题施工质量:本期E—02-1地块主要施工内容是:2#、10#、12#、13#、14#楼及地下车库主体结构等.1、2#、10#、12#、13#、14#楼及地下车库主体结构存在的问题:钢筋绑扎不规范,钢筋下料不规范,模板支撑体系不符合规范,站杆间距超过1200mm,布料机下方为搭设剪刀撑,大于四米的梁和板为按规范起拱,扫地杆布置稀少,內架连外架等。
要求栋号长及时督促整改并及时反馈后。
项目部通过重视事前交底增加事初检查次数,过程及时召开质量分析会议,跟踪处理等手段,将存在的基本处理完成,逐步实现公司施工质量常态化目标。
施工安全文明:1、E-02-1地块目前10#处于落地脚手架拆除阶段,外架拆除前召开了专项安全会议,制定了拆除方案、责任人和监督人。
存在的问题是:拆除时连墙杆较少,存在交叉作业隐患.整改措施:已派增设连墙杆,派专职安全员在现场全程监督,劳务配合指挥,临时存在交叉作业的人员暂停施工。
2、对施工现场防火及生活区用电进行了专项排查,发现有工人在现场烤火的情况,立即进行了制止并通知各带班班组长,再次明确防火要求,并进行处罚。
生活区使用热水器的较多,排查时项目部进行了全部没收,并批评教育。
安排劳务专职电工对临时用电进行了整改,基本消除了私拉乱扯现象。
3、对施工现场材料堆放合理安排。
装饰及安装阶段现场材料堆放较多,材料进场时由栋号长指定位置,并及时向楼上转运.现场电梯包装箱已运走,钢管方木等材料正在外运.剩余部分也正在分类堆放。
大湾岛高标准(施工月报)1月

大湾岛高标准(施工月报)1月1. 项目总览在1月份,大湾岛高标准项目取得了良好的进展。
施工团队按照计划进行了各项工作,并且在质量和安全方面取得了不错的成绩。
以下是本月的施工情况和关键进展。
2. 施工情况2.1 工程进展在本月,我们完成了以下工程进展:- 建筑物A的地基和框架结构已经完成,目前正在进行内部装修。
- 建筑物B的地基已经完成,框架结构施工正在进行中。
- 建筑物C的地基施工已经开始,并有望按计划进行。
2.2 质量控制我们始终把质量控制放在首要位置。
本月,我们严格按照工程规范进行施工,并进行了全面的质量检查。
所有施工工序均符合要求,没有出现重大质量问题。
2.3 安全管理安全管理是我们施工工作的重中之重。
我们积极采取各项安全措施,确保工作场所的安全。
在本月,没有发生任何安全事故,所有工作人员严格遵守安全规定。
3. 进度计划根据项目进度计划,我们在本月按时完成了工程进展。
下个月的计划如下:- 完成建筑物B的框架结构施工。
- 继续进行建筑物C的地基施工,并开始框架结构施工。
- 进行建筑物A的内部装修工作。
4. 风险与挑战在项目进行中,我们也面临一些风险与挑战。
以下是目前的主要问题和我们的解决方案:- 材料供应链短缺:我们已与供应商保持密切沟通,并及时调整采购计划,以确保材料供应的稳定性。
- 天气影响:我们密切关注天气变化,并合理安排工程工作,以最大程度减少天气对施工的影响。
5. 下个月计划为了确保项目顺利进行,我们制定了以下下个月的计划:- 持续加强质量控制,确保施工符合规范和标准。
- 加强安全管理,全面执行安全措施,避免安全事故发生。
- 根据进度计划,按时完成各项工程任务。
结论1月份大湾岛高标准项目取得了令人满意的进展,工程质量和安全管理得到有效控制。
我们将继续努力,确保项目按时完成,并保持高标准的施工质量和安全标准。
企业项目施工管理周报月报ppt模板

惠珊精彩作品
01 本周基本情况
惠珊精彩作品
02 质量品质提升
03 下周计划 04 安全文明施工
惠珊精彩作品
PART
01
惠珊精彩作品
本周基本情况
项目人员到位情况
我方人员 (共计38人)
屈兴涛、廖 锋、王雄禹、宋江浩、黄志军、潘 峤、夏 洪、刘仲亮、刘军娥、 张培田、朱 亮、张 斌、孙永刚、程小玉、席海滨、宫永安、 张志鹏、郭正文、 李正玮、陈文厅、王建岗、薛 路、李 凯、毛荣波、王东亚、王劲松、 潘海健、 刘龙华、付望青、郭 宁、 邓元富、张思豪、张 潜、张孟国、黄正义、 李建民、 张广强、徐源伸
6-1-5
建筑面积730㎡
6-61-2--91 66--21--210
建筑面积1448㎡ 建筑面积1795㎡
6-2-1 66--2-23-2
建筑面积2884㎡
6-2-3
6-2-4
建筑面积1290㎡
5-9
5-9
建筑面积2200㎡
5-51-010
建筑面积2200㎡
6-62--24-5 6-6-22--65 66--22--76
开始时间 9.11 9.11
完成时间 9.18 9.18 8.30 9.11 9.12 9.15 9.15
9.11
9.18
9.11 9.11
9.11
9.18 9.18
9.18
下周计划
5-1 5-2 5-1
建筑面积2400㎡
5-2
5-3
5-3
㎡
5-5
㎡ 建筑面积3160
55--44
建筑面积1914㎡
惠珊精彩作品 惠珊精彩作品
B06地块D栋主楼 样板间展示区完成
施工安全月报范文 安全生产月报范文

施工安全月报范文安全生产月报范文第一篇、施工月报范本(最全) 施工安全月报范文施工月报(2022年10月)施工月报工程名称:日期:2022年9月30日至2022年10月31日盒马鲜生三林大华店年10月31日2022施工月报一、本月完成进度情况1、泥工:总体墙地砖完成50%。
2、木工:木工包柱子、门窗框制作等完成40%。
3、油漆工:总体油漆涂料完成50%。
4、空调管道工:风管安装完成80%。
5、水电工:预埋(线管、水管)完成80%,桥架基本完成。
三、本月工程质量1、加工区墙面砖铺贴不平整,在施工员与质量员的密切配合下及时返工整改完成。
2、墙面电线管、水管墙槽未粉刷就铺贴墙砖,在施工员与质量员的要求下及时落实整改到位,并粉刷墙槽。
四、本月工程结算情况本月未进行工程结算。
五、施工安全和环境保护1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作,加强临时用电的安全管理,确保无触电事故发生,临时用电开展定期检查制度。
2、施工现场的安全标识、警示牌、防护栏等部分损坏,已及时修理更新,确保现场的安全文明施工。
六、本月施工小结本月各分部工程进度、质量完成较好,所开工项目基本上能够按照施工计划进行,对于已经滞后的施工任务,项目部重点进行施工部署,加强流水交叉施工作业,力争把滞后工期赶上去。
施工资料整理及时与监理单位沟通、协商,使施工技术资料整理齐全,记录详实,并与工程施工同步进行,使工程现场施工始终处于良好的受控状态。
七、下月施工进度计划 1、全部完成。
八、存在问题及建议无第二篇、施工月报范本(最全的) 施工安全月报范文CB32 施工月报(2022年2月)([2022]月报02号)1份,监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
CB32施工月报([2022]月报02号)2022年第2期2022年1月26日至2022年2月25日工程名称: 合同编号: 承包人:项目经理:日期: 2022年月日施工月报一、本月工程描述:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成。
每日质量安全检查记录表格

每日质量安全检查记录
检查日期:年月日
序号
检查项目
检查结果
处理结果
质量安全员
备注
1
设计
2
材料与零部件
3
作业(工艺)
4
焊接
5
热处理
6
无损检测
7
理化检验
8
检验与试验
9
生产设备和检验与试验装置
10
人员管理
11
政府监督、通报、预警
12
投诉举报
量安全员:
注:1.以上检查结果合格直接打“√”,若有不合格则在“检查结果”栏内填写不合格事项,同时填写处理结果。
施工月报模板

XXXX工程工程建设施工工作月报10月内容提要:一、工程进度情况1、本月施工进度2、本月工程形象进度3、本月施工工作小结4、下月施工工作计划5、远期施工计划安排二、工程质量安全控制情况1、试验情况2、施工质量情况3、质量总结4、安全文明施工情况三、工程投资控制情况1、本月签证及工作联系情况2、工程投资完成情况3、工程款支付情况四、需要解决的问题报送单位:XXXXXXXXX工程工程建设施工工作月报一、施工进度情况目前实施情况:一期合同范围内工作已实施完成,主要工作有:环道K 0+330〜K 01+046.34段的道路、雨污排水管网、综合管沟、道路附属工程;1#、2#、3#地块的平场。
已实施二期部分工作:南景观大道、6#地块的平场,水体部分12#、13#、14#地块的清淤,南北干道已实施完成K 0+600〜K 0+822 段的雨污排水管网、道路,南景观大道部位的雨污排水管网、综合管沟、排洪沟。
已实施完合同外主要增加工作有:人造湖东岸线的换填及填筑,李子湖坝体填筑、溢洪道渠的实施,东面巴福的进场道路,南面福兴大道一人造湖东岸线的进场道路,4#地块内运动场的填筑。
1、本月施工进度(1)南北干道K0+60C〜K0+822段道路水稳层、路缘石;K0+70C〜K0+822段道路碾压混凝土已完成。
(2)福兴大道南景观大道一人工湖东岸线一三建入口处施工用道路已完成。
(3)环道K0+33C〜K1+060道路碾压混凝土、路边石、路缘石已完成。
(4)人行道K0+34C〜K1+040混凝土垫层已完成。
(5)南景观大道的综合管沟及雨污排水管网已完成。
(6)4#地块内的运动场填筑已完成。
2、本月工程形象进度3、本月施工工作小结管理工作,分区域,明确责任人。
1 本月施工进度较正常,但由于有当地村民阻工发生、秋雨不断,对工程进度带来一定的影响。
2 每周项目例会在工作生产中加强整个班组的质量意识,对工程进度,总体安排起了重要作用。
工程质量、安全保证体系审查表

工程质量保证体系审查表
单位工程名称
马家田煤矿水池工程
施工许可证号
建 设 单 位
贵州马家田煤业公司
设 计 单 位
贵州煤矿设计研究院
监 理 单 位
施 工 单 位
遵义阳光建筑工程有限公司
勘 察 单 位
施工图审查机构
机
构
及
人
员
建设单位负责人
庞文免
职务
项目经理
专业职称
工程师
施工
职务
姓名
专业职称
证书编号
施工许可证号
建 设 单 位
贵州马家田煤业公司
设 计 单 位
贵州煤矿设计研究院
监 理 单 位
施 工 单 位
遵义阳光建筑工程有限公司
勘 察 单 位
安全监督机构
织金县安检站
机构及人员
建设单位
项目负责人
周金良
职务
经理
专业职称
安全文明措施费用支付制度
建立□未建立□完善□未完善□
施工单位
职务
姓名
专业职称
证书编号
单项工程
姓名
专业
专业职称
证书编号
项目经理
钱科礼
工程师
技术负责人
杨辉
助理工程师
专业质检员
周义和
质量责任制度
建立□未建立□完善□未完善□
监理
职务
姓名
专业职称
证书编号
监
理
员
专业
姓名
专业职称
证书编号
项目总监
专业监理
工程师
质量责任制度
建立□未建立□完善□未完善□
勘察
项目负责人
SQE质量月报参考格式

数据统 计表, 源数 据:参 照‘质 量索赔'
瑞电士
实索赔额
2,093
累计索赔额
2,093
累计索赔比率 100.00% #DIV/0!
#DIV/0!
五、 供应 商不 合格 品率 (PP M)
合格率
12000
不合格品率(
10000
8000
6000
4000
2000
0
1月
2月
3月
4月
5月
6月
数据统 计表, 源数 据:参 照‘供 应商月 度KPI'
进货检验4分,配合度5分,质量得分: 外框 863010H05 装饰面有色斑、字片座 874623H01 边
2
39分 不平整分布4工作令
3
昊飞下线率6分,质量得分:39分 印制板尺寸偏小,组装后脱落、PCB过孔不通及焊盘缺
谦品下线率12分,市场投诉10分,质量 显示窗 F0706265L 订单备注印刷图号为A4H31212,实
5月度 TOP10 供应商 质量业 绩评价 、环比
50
月度TOP10供应商质量业绩
50
45
40
月 35 度 30 质 25 量 评 20 价 15
10
5
0
17.65%
20.59%
-2.50%
2.56%
-11.36%
-20.83%
贸鑫 TOP1
善创 TOP2
昊飞 TOP3
辛野 TOP4
谦品 TOP5
4
得分:40分 纸不符、SODIMAS 显示窗不符合图纸要求3+/-0.2MM
欣宇进货9分,下线率9分,质量得分:
5
41分 KA303按钮外框、BAS170系列按钮组件异常
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二十一冶建设有限公司2012年4月质量管理报表工程名称:新疆农六师铝电公司三期电解五车间编制单位:二十一冶第一工程处项目经理:孙海武审核:岳德平编制:李夺胤2012年4 月27 日分部、分项工程划分明细21YJ03Z--01( )单位工程名称:二期西电解车间分部工程名称:基础及主体工程序号分项工程名称项数备注1 土方开挖 32 预制柱制作 23 杯型基础 14 15 16 178910合计注:工程开工一周内上报单位工程分部分项的划分明细目录外,同时也要上报每月完成分部分项的划分明细目录。
单位主管:孙海武填报人:李夺胤2012 年 4 月27 日2012年4 月份分项工程质量报表21YJ03Z--02( ) 填报单位:二十一冶第一工程处报出日期2012 年4月27日序号工程名称验收评定工程数事故情况合计其中合计其中事故原因损失情况优良合格不合格施工设计材料返工日期金额1 三期电解五车间100%0 100% 0 0 0 0 0 0 0 0 023456789101112主管:孙海武审核:杨朝伟制表:李夺胤2012年4月份工程质量指标完成情况统计表21YJ03Z-03( )填报单位:二十一冶第一工程处报出日期2012年4月27日单位工程名称分项工程分部工程混凝土试块强度砂浆试块强度项目其中项数其中检验评定方法合格率%批数其中合格项合格率%合格项合格率%统计方法非统计方法合格批数合格率%批数合格批数批数合格批数三期电解五车间杯型基础3 100% 1 1 100% 0 0 0 0 0 0 0 0预制柱3 100% 1 1 100% 0 0 0 0 0 0 0 0自年初累计主管:孙海武审核:杨潮伟制表:李夺胤计量器具登记台帐单位:二十一冶第一工程处管理分类:21YJ02-21-02()序号编号器具名称规格型号测量范围分度值精度等级制造厂出厂编号用途使用者存放地点器具现状器具价值技术资料检定方式检定周期检定次数检定日期备注注:1.计量器具按A、B、C管理分类、分别填报2.不同类别、种别的器具分项填报3.检定日期栏最后一次检定日期主管:孙海武制表:李夺胤日期:2012-4-27计量器具检定台帐单位:二十一冶第一工程处21YJ02-21-04( )序号器具编号计量器具名称型号规格精度制造厂名出厂编号管理分类使用者检定周期检定日期检定结果检定单位检定费主管:孙海武填表人:李夺胤日期:2012-4-27计量器具周期检定计划单位: 二十一冶第一工程处21YJ02-21-03( )序号器具名称计量器具名称规格型号制造厂名出厂编号管理分类使用部门(地点)(人员)检定周期计划检定时间年检定单位备注一月二月三月四月五月六月七月八月九月十月十一月十二月合计审批:孙海武填报:李夺胤2012年4月27日计量器具封存启用申请表21YJ02-21-06( )序号器具编号器具名称规格型号制造厂商出厂编号封存原因申请单位:二十一冶第一工程处申请人:李夺胤日期:2012-4-27 批准人:孙海武日期:2012-4-27启用原因申请单位:二十一冶第一工程处申请人:李夺胤日期:2012-4-27 批准人:孙海武日期:2012-4-27二十一冶建设有限公司2012年4月安全管理报表工程名称:新疆农六师铝电公司再生铝项目二期西电解车间编制单位:二十一冶第一工程处项目经理:孙海武审核:杨朝伟编制:李夺胤2012年4月27日年 月 份 伤 亡 事 故 报 表Q 21YJ04-24-03填报单位:二十一冶第一工程处 填报人:李夺胤 填报日期:2012年4月27日一、本月份平均职工人数_80___人;二 、本月份负伤频率___0__%; 三、负伤者在本月份内的歇工总日数__0__日;四、伤亡事故分析; 五、职工以外人员死亡:1、民工__0_人; 2、军工___0_人; 3、半工半读学生__0__人;4、生产实习人员_0___人;5、因生产运输事故死亡的居民、旅客、行人等___0_人。
注:其它类包括刺割、扭伤、冻伤、野兽咬伤等。
部门 事故类别总 计死亡 (人) 重伤 (人)轻伤 (人)死亡重伤轻伤 死亡重伤轻伤 死亡重伤轻伤 死亡重伤轻伤 死亡重伤 轻伤 死亡重伤 轻伤 合 计 物体打击 车辆伤害机具伤害 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 起重伤害 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 高空坠落 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 0 烧 烫 0 00 0其 它序号 事 故 原 因伤 亡 人 数备 注死亡重伤轻伤1 防护、保险、信号等装置缺乏或有缺陷0 0 02 设备、工具、附件有缺陷0 0 03 个人防护用品缺乏或有缺陷0 0 04 光线不足或工作地点及通道情况不良0 0 05 没有安全操作规程制度或不健全0 0 06 劳动组织不合理0 0 07 对现场工作缺乏检查或指导有错误0 0 08 设计有缺陷0 0 09 不懂操作技术和知识0 0 010 违反操作规程或劳动纪律0 0 011 其他0 0 01213 合计0 0 0伤亡事故主要原因分析月报Q21YJ04-24-04( ) 填报单位:说明:由于生产管理不善而导致事故的原因是很多的,往往一种事故牵扯到好几个原因,为了便于研究,每一件事故中找出一条主要的原因,以供统计分析。
填报单位负责人:孙海武填表人:李夺胤2012 年 4 月27 日伤亡事故登记表Q21YJ04-24-05项目部(分公司)二十一冶第一工程处班组___/_____发生事故日期:__/_年_/_月_/_日_/_时_/_分事故类别:受伤部位:主要原因分析:姓名伤亡情况(死、重、伤)工种性别年龄本工种工龄受过何种安全教育歇工总日数附注/ / / / / / / / /事故经过和原因:/预防事故重复发生的措施及负责人:/工程处负责人:孙海武制表人:李夺胤 2012 年4月27日( 2012 )年度安全生产资金保障报表( 季报 )21YJ03A-04( )序号单位名称一季度投入资金(万元)二季度投入资金(万元)三季度投入资金(万元)四季度投入资金(万元)合计(万元) 备注1 二十一冶第一工程处23 3 2 10单位主管:孙海武财务:张玲英填报人:李夺胤 2012年4月27日( 2012 )年工程项目意外伤害保险参保投保情况一览表21YJ03A-02( )序号单位名称施工项目名称参保人数(人) 投保名称保险金额(元) 投保率(%) 备注1 二十一冶第一工程处三期电解五车间300 人身保险300000 100%单位主管:孙海武财务:张玲英填报人:李夺胤2012 年4月27日2012年2季度安全生产保障资金投入计划表21YJ03A-01( )单位:二十一冶第一工程处2012年4月27日序号类别名细保障资金(万元)备注一工程意外伤害保险投保费人身保险3000000元二各类安全培训学习费(学习及研讨会)安全防护新技术50000元三安全防护措施费(含安全带、帽、网等)购置各类安全设施30000元四劳动保护费(防暑防寒费,工作服手套等)发放劳动用品30000元五防火、防洪措施费防火、防洪人员及材料20000元六环境保护费(含环保设备购置)购置防止环境污染的机具20000元七宣传及奖励费创办各类安全教育学习活动10000元八安全设备、检测仪器购置及维护费定时检查和维护安全设备15000元九预防事故发生的安措费(落实救援预案等)其它制定各类事故发生的方案;10000元十合计485000元负责人:孙海武财务:张玲英安全员:徐远庆三级安全教育登记表21YJ03A-05( )单位二十一冶第一工程处负责人孙海武授课人李夺胤教育级别丙受教育者单位职工人数300起止时间2012-4-15 地点现场办公室内容:听课人员签名:。
