一、后浇带1、后浇带的定义后浇带是为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在板(包括基础底板)、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。
后浇带是既可解决沉降差又可减少收缩应力的有效措施,故在工程中应用较多。
设置后浇带的位置、距离通过设计计算确定,其宽度考虑施工简便、避免应力集中,常为800~1200mm;在有防水要求的部位设置后浇带,应考虑止水带构造;设置后浇带的部位还应该考虑模板等措施不同的消耗因素;后浇带部位的混凝土应用微膨胀,强度等级须比原结构提高一级。
2、后浇带的作用2.1、解决沉降差高层建筑和裙房的结构及基础设计成整体,但在施工时用后浇带把两部分暂时断开,待主体结构施工完毕,已完成大部分沉降量(50%以上)以后再浇灌连接部分的混凝土,将高低层连成整体。
设计时基础应考虑两个阶段不同的受力状态,分别进行强度校核。
连成整体后的计算应当考虑后期沉降差引起的附加内力。
这种做法要求地基土较好,房屋的沉降能在施工期间内基本完成。
同时还可以采取以下调整措施:(1)调压力差。
主楼荷载大,采用整体基础降低土压力,并加大埋深,减少附加压力;低层部分采用较浅的十字交叉梁基础,增加土压力,使高低层沉降接近。
(2)调时间差。
先施工主楼,待其基本建成,沉降基本稳定,再施工裙房,使后期沉降基本相近。
(3)调标高差。
经沉降计算,把主楼标高定得稍高,裙房标高定得稍低,预留两者沉降差,使最后两者实际标高相一致。
2.2、减小温度收缩影响新浇混凝土在硬结过程中会收缩,已建成的结构受热要膨胀,受冷则收缩。
混凝土硬结收缩的大部分将在施工后的头1~2个月完成,而温度变化对结构的作用则是经常的。
当其变形受到约束时,在结构内部就产生温度应力,严重时就会在构件中出现裂缝。
在施工中设后浇带,是在过长的建筑物中,每隔30~40米设宽度为700~1000毫米的缝,缝内钢筋采用搭接或直通加弯做法。
变形缝施工缝后浇带的联系及区别

变形缝施工缝后浇带的联系及区别变形缝、施工缝、后浇带变形缝包括伸缩缝(温度缝)、沉降缝及防震缝。
变形缝,按地质情况和结构特点(超过规定的物理长度及不同高度、单位荷载、动力或振动荷载、热力或冷荷载等),为防止相互干扰而造成结构性破坏而采取的分离措施。
伸缩缝是考虑建筑物过长,当温度变化时埋设在土内墙基础或柱下条形基础或箱型基础等下部结构受温度变形的影响小,这样上部结构下面部分受约束影响较上面的大,因此当温度变化时将可能导致上部结构的裂缝,设置伸缩缝可保证主要受力构件不致因温度应力损坏。
桥梁结构中伸缩缝可防止温度应力在超静定结构中产生过大的附加应力,导致结构损坏。
大体积混凝土施工中设置伸缩缝可有效控制混凝土的开裂。
总之,伸缩缝是为了减小温度应力的不良影响而在荷载较小处设置。
沉降缝是为了防止地基沉降不均匀而导致上部结构裂缝或破坏而设置的,例如在层高相差较多,或地基土不均匀或新旧建筑连接等情况下,一般都要设置沉降缝。
沉降缝需将基础断开,但伸缩缝则可不断开,因此沉降缝也可做伸缩缝。
防震缝是为防止两部分上部结构的刚度不同而在地震中的振动频率和变形不一致而引起较严重的震害,在平面布置复杂、房屋高差大和刚度悬殊时都应设置防震缝。
防震缝应有足够的宽度,否则反而因房屋两部分振周期和相位角不同而引起它们的碰撞导致更严重的后果。
伸缩缝,为防止热胀、冷缩而造成结构性破坏而采取的隔离措施。
施工缝,由于混凝土结构的复杂性,而采取的在施工便利又不影响到结构的质量和安全的前提下,由施工技术而留下的临时施工面。
它们之间的区别。
变形缝主要防止几个结构在不同方位产生的位移时,不会对结构产生破坏力;伸缩缝主要防止几个结构在相对方向产生位移时(主要是热胀冷缩作用),不对结构产生破坏力;施工缝是为了更好地的保证结构的质量和安全的前提下,为完成复杂的结构而留下的临时施工面。
变形缝、伸缩缝按设计和规范要求必须有,必须做资料;施工缝根据结构具体情况可有可无,一般情况下,不用做资料。
后浇带、施工缝、变形缝

∙ 首先我们要明确的就是变形缝包括沉降缝、伸缩缝、防震缝。
这三种缝是可以看到的缝隙,就是工程竣工之后仍然存在的缝,其中沉降缝和防震缝类似,从基础开始断开,主要作用是防止建筑物的不均匀沉降而造成开裂和地震时的碰撞;伸缩缝主要是防止因为温差变化而引起的开裂。
∙施工缝和后浇带是当建筑工程竣工之后看不到的缝。
施工缝是因为天气、工人需要吃饭、或者泵车出现故障等引起现浇面不能一次性浇筑,故需要留着施工缝,等天气可以满足浇筑,工人吃好饭或者泵车修好后就会继续浇筑,所以这个缝是临时的,它不是一道真实存在的“缝”,只是由于存在先后浇筑的时间差,而在先后浇筑的砼之间的一个“结合面”。
后浇带是因为浇筑物因为自身因素太大或者过长,不能一次性浇筑,以免物体发生因为热胀冷缩而开裂。
所以留置两三个月左右(一般图纸有说明),等该变形的都变形了,在用高一标号的补偿收缩混凝土浇筑。
变形缝,施工缝,后浇带三者的区别

变形缝,施工缝,后浇带三者的区别
当一个建筑物的规模很大,特别是平面尺寸很大时;或者是当建筑物的体型比较复杂,建
分的结构类型不同,因而其质量和刚度也明显不同时;或者是建筑物的建造场地的地基土质比较复杂、各部分土质软硬不匀、承载能力差别比较大时,如果不采取正确的处理措施的话,就可能由于环境温度的变化、建筑物的沉降和地震作用等原因,造成建筑物从结构到装修各个部位不同程度的破坏,影响建筑物的正常使用,严重的还可能引起整个建筑物的倾斜、倒塌,造成彻底的破坏。
为避免出现上述严重的后果,常常采用的解决办法就是在建筑物的相应部位设置变形缝。
所谓变形缝,实际上就是把一个整体的建筑物从结构上断开,划分成两个或两个以上的独立的结构单元,两个独立的结构单元之间的缝隙就形成了建筑的变形缝。
设置了变形缝之后,建筑物从结构的角度看,其独立单元的平面尺寸变小了,复杂的结构体型变得简单了,不同类型的结构之间相对独立了,每个独立的结构单元下的地基土质的承载能力差距不大了。
这样,当环境温度的变化、建筑物的沉降、地震作用等情形出现时,建筑物不能正常使用、甚至结构遭到严重破坏等后果就可以避免了。
当然,建筑物设置变形缝使其从结构上断开、被划分成两个或两个以上的独立的结构单元之后,在变形缝处还要进行必要的构
围护功能的实现)上仍然是一个整体。
的产生和发展。
垂直于结构的纵轴线;3)施工缝应避开结构的薄弱环节;4)施工缝的设置应考虑施工简便易行。
临时变形缝即行消失,建筑物即成为连续整体的无变形缝结构。
一般情况下,按照所起的
附楼之间的后浇带主要作用为解决高层和低层之间差异沉降量,兼作解决混凝土收缩及温度应力;办公楼两端的后浇带主要解决混凝土收缩及温度应力。
这种施工方法不设后浇带,一样能控制混凝土有害裂缝

这种施工方法不设后浇带,一样能控制混凝土有害裂缝来源:豆丁施工随着现代工程规模的不断扩大和科技水平的不断提高,各类建筑工程越来越多地涉及到超长超宽超厚大体积混凝土结构的施工问题,为了控制大体积混凝土产生有害裂缝,常规采用设置后浇带等施工方法。
这些施工方法虽然可以解决混凝土结构的沉降和伸缩的需要,但它有明显的不足。
后浇带法则因停歇工期过长、结合面处理和清理垃圾等,处理难度和施工难度较大,影响工程总体施工进展。
同时对结构的整体性、抗震性、抗渗性都存在不利因素。
后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。
后浇带的原理后浇带是一种临时施工缝,是为了取消永久性伸缩缝所采取的一种改良性做法,长期以来已经被人们所认同,是防止超长建筑产生变形裂缝的有效措施后浇带的基本原理就是在建筑结构的板和墙体施工中,分40m左右设置一条0.8~1m宽的混凝土施工缝,此处的钢筋连续不断,混凝土采用钢板网片封堵。
一般在整体结构混凝土浇筑完成60天后再使用比原结构高一个标号的微膨胀混凝土进行后浇带施工。
后浇带的缺点后浇带法因停歇工期过长、结合面处理和清理垃圾等,处理难度和施工难度较大,影响工程总体施工进展。
对结构的整体性、抗震性、抗渗性都存在不利因素。
工程量大,成本增加,工期长,不能及时对肥槽进行回填。
自身容易发生混凝土裂缝现象。
两道缝,给底板防水带来很大隐患。
采用后浇带施工所产生的诸多不利影响,为我们提出了新的课题:有没有一种新的施工工艺能够更好的解决超大混凝土的裂缝问题,并且能给施工带来方便“跳仓法”施工工艺是一种解决超大、超长、超宽混凝土裂缝问题的有效途径,并且施工方便,便于实施。

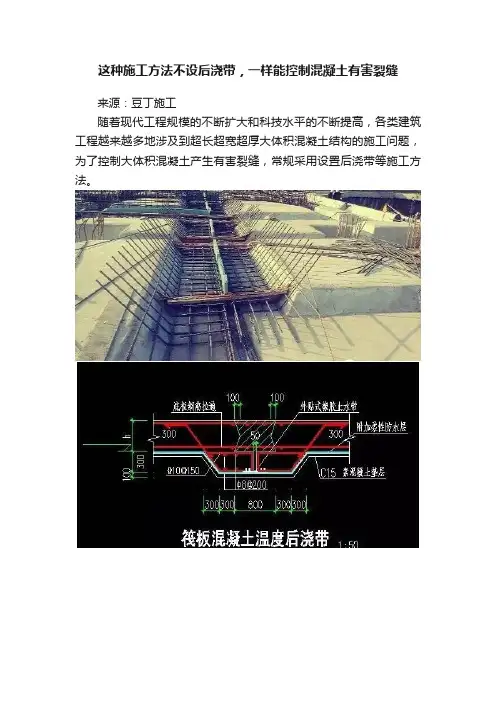

跳仓法施工现场跳仓法介绍“跳仓法”就是把建筑物分成若干段或块采用间隔施工的一种施工方法早期的“跳仓法”施工主要用于大型工业建筑的地下工程和水利工程,是针对于超长、超宽、大体积混凝土施工、防止混凝土裂缝和方便施工的有效措施近几年大量应用于民用建筑,有效的解决了超长、超宽、超厚混凝土的施工缝处理问题跳仓法的优点(1)跳仓法浇筑综合技术是在不设缝情况下成功地解决了超长、超宽、超厚的大体积混凝土裂缝控制和防渗问题。
最新国家开放大学电大《建筑构造》形考任务3试题及答案

《建筑构造》网络核心课答案
最新国家开放大学电大《建筑构造》形考任务3试题及答案
形考任务3
一、选择题(每小题2分,共20分)
1、建筑空间的竖向组合联系,主要依靠楼梯、电梯、自动扶梯、台阶、坡道以及爬梯等竖向交通设施,其中应用最广泛的是( C )。
A.自动扶梯
B.爬梯
C.楼梯
D.电梯
2、普通楼梯的坡度不宜超过( B )。
A.300
B. 380
C.450
D. 600
3、楼梯一般由三部分组成,分别是( B )。
A.踢面、踏步、平台
B.梯段、平台和栏杆扶手
C.平台、栏杆扶手和踏面
D.斜梁、平台和踢面
4、我国规定,民用建筑楼梯平台上部及下部过道处的净高不应小于(B)。
A.1m
B.2m
C.3m
D.5m
5、为防止建筑物受温度变化而引起变形产生裂缝而设置的变形缝指的是(A)。
A.伸缩缝
B.抗震缝
C.沉降缝
D.分仓缝
6、确定防震缝的缝宽应根据(A )。
A.建筑物的高度和抗震设防设计烈度
第 1 页共5 页。
关于变形缝、施工缝、后浇带的有关知识.

关于变形缝、施工缝、后浇带的有关知识施工缝、后浇带只是临时性的存在于结构中,待到一定时间随着后续砼的浇筑,我们肉眼根本看不到缝隙的存在,但是如果这些部位处理不好,会对我们结构的性能产生很大的影响,而变形缝则在结构中永久的保留了下去,我们需要采取一定的措施对其进行处理从而满足我们的使用功能。
下面就结合工程实践以及理论知识,简单介绍一下有关各种变形缝、施工缝以及后浇带的相关知识。
1. 变形缝由于温度变化、地基不均匀沉降和地震因素的影响,易使建筑发生变形或破坏,故在设计时通过预留构造缝的方法将结构划分为若干个独立部分,使各部分能够自由独立变化,这种将建筑物垂直分开的构造缝成为变形缝。
变形缝可分为伸缩缝、沉降缝、防震缝三种。
1.1伸缩缝1.1.1 定义伸缩缝是为防止建筑构件因温度和湿度等因素的变化会产生胀缩变形,出现裂缝或破坏,沿建筑物长度方向相隔一定距离预留的垂直缝隙。
1.1.2 设置原则建筑中必须设置伸缩缝的情况主要有三类:一是建筑物长度超过一定限度;二是建筑平面复杂,变化较多;三是建筑中结构类型变化较大。
设置伸缩缝时通常沿建筑物长度方向每隔一定距离或结构变化较大处在垂直方向预留缝隙,将基础以上的建筑构件全部断开,分为各自独立的能在水平方向自由伸缩的部分。
基础部分因受温度变化影响较小,一般不须断开。
1.1.3 构造做法伸缩缝宽度一般为20-40mm,通常采用30mm。
(1)墙体伸缩缝构造:墙体伸缩缝一般做成平缝形式,当墙体厚度在240mm以上时,也可以做成错口缝、企口缝等形式。
外墙变形缝常用麻丝沥青、泡沫塑料条、油膏等有弹性的防水材料填缝,缝口用镀锌铁皮、彩色薄钢板等材料进行盖缝处理;内墙变形缝一般结合室内装修用木板、各类金属板等盖缝处理。
(2)楼地板伸缩缝构造:楼地板伸缩缝的缝内常用麻丝沥青、泡沫塑料条、油膏等填缝进行密封处理,上铺金属、混凝土或橡塑等活动盖板。
其构造处理需满足地面平整、光洁、防水、卫生等使用要求。
建筑工程中后浇带施工技术的应用分析

建筑工程中后浇带施工技术的应用分析摘要:如今建筑工程一般都要用到很多混凝土材料,并且在混凝土施工过程中很容易发生开裂问题,如果发生了建筑裂缝则会给建筑的使用寿命,住户的使用舒适度等方面造成不利影响。
对此,施工单位和广大人民群众对建筑裂缝防治问题日益关注。
后浇带主要用来填补裙楼各主体之间的变形部位,以免混凝土因热胀冷缩产生裂缝,这一技术的运用使混凝土裂缝这一问题得到了极大地减少。
关键词:后浇带;施工技术;建筑工程;应用1.房建施工过程中后浇带施工技术运用的意义1.1后浇带的施工工艺原理首先,后浇带需遵循防治原则通过对建筑物后浇区沉降区,后浇区收缩区及后浇区温度区等处设置后浇带的方法,达到减小钢筋混凝土收缩变形及不均匀沉降,继而达到控制开裂的目的。
其次,留设后浇带可使建筑结构施工期较短释放出的混凝土约束应力较小,且施工期结束时可使后浇带的作用效果较小,避免永久变形缝给建筑结构带来不利影响。
最后,加强对建筑工程施工方案的改进。
设计人员在运用这一技术之前,有必要对建筑物结构进行强度设计计算,准确计算出建筑结构应力,并保证抵抗应力方法的合理选取。
1.2很好的解决了地基的沉降目前许多建筑工程都使用了明挖施工方式,但同时还会遇到比较严重的地基沉降情况,这种情况与建筑工程在建设过程中对地基加固处理不过关有很大关系,继而在后期产生应力减小及基础不均匀沉降等情况,甚至还会产生建筑墙体裂缝甚至是建筑倾斜等严重情况。
为有效化解地基沉降,可采用后浇带技术实现建筑物分担地基压力,继而使建筑物间隙变小,建筑结构稳定性水平得到提升。
1.3减轻热胀冷缩现象热胀冷缩广泛存在于建筑物施工过程中,热胀冷缩严重时会影响建筑结构稳定性,且热胀冷缩在密集型建筑上表现得更为显着,受外界温度变化影响更大。
若建筑物密度过大则温度裂缝发生的可能性也相应增大,从而影响建筑结构的稳定性。
采用后浇带技术可以使房建结构得到优化并有利于延缓热胀冷缩的发生。
施工人员需要加强对于建筑受外界温度影响的关注,确保建筑稳定性的前提下科学合理布置建筑密度,遏制建筑温度裂缝。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
后浇带的作用
在高层建筑物中,由于功能和造型的需要,往往把高层主楼与低层裙房连在一起,裙房包围了主楼的大部分。
从传统的结构观点看,希望将高层与裙房脱开,这就需要设变形缝;但从建筑要求看又不希望设缝。
因为设缝会出现双梁、双柱、双墙,使平面布局受局限,因此施工后浇带法便应运而生。
一、施工后浇带的功能
施工后浇带分为后浇沉降带、后浇收缩带和后浇温度带,分别用于解决高层主楼与低层裙房间差异沉降、钢筋混凝土收缩变形相减小温度应力等问题。
这种后浇带一般具有多种变形缝的功能,设计时应考虑以—种功能为主,其他功能为辅。
施工后浇带是整个建筑物,包括基础及L:部结构施工中的预留缝(“缝”很宽,故称为“带”),待主体结构完成,将后浇带混凝土补齐后,这种“缝”即不存在,既在整个结构施工中解决了高层主楼与低居裙房的差异沉降,又达到了不设永久变形缝的目的。
二、施工后浇带的作法
一般高层主楼与低层裙房的基础同时施工,这样回填土后场地平整,便于上部结构施工。
对于上部结构,无论是高层主楼与低层裙房同时施工,还是先施工高层,后施工低层,同样要按施工图预留施工后浇带。
对高层主楼与低层裙房连接的基础梁、上部结构的梁和板,要预留出施工后浇带,待主楼与裙房主体完工后(有条件时再推迟一些时间),再用微膨胀混凝土将它浇筑起来,使两侧地梁、上部梁和板连接成一个整体。
这样做的目的是为了把高层与低层的差异沉降放过一部分,因为高层主楼完成之后,一般情况下,其沉降量已完成最终沉降量的60%-80%,剩下的沉降量就小多了,这时再补齐施工后浇带混凝土,二者差异沉降量就较小—厂,这部分差异沉降引起的结构内力,可由不设永久变形缝的结构承担。
对于施工后浇收缩带,宜在主体结构完工两个月后侥筑混凝土,这时估计计混凝土收缩量已完成60%以上。
施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的变形缝反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,弯矩虽大,但剪力很小。
在施工后浇带处,混凝土虽为后浇,但钢筋不能断。
如果梁、板跨度不大,可一次配足钢筋;如果跨度较大,可按规定断开,在补齐混凝土前焊接好。
后浇带的配筋,应能承担由浇筑混凝土成为—整体后的差异沉降而产生的内力,一般可按差异沉降变形反算为内力,而在配筋上予以加强。
后浇带的宽度应冬虑便于施工操作,并按结构构造要求而定,一般宽度以700—1000mm为宜。
施工后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避久留直缝。
对于板,可留斜缝;对于梁及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定。
由于建筑使用功能的需要,建筑设计中往往需要设置变形缝,但变形缝的设置往往又会影响建筑的平面布局和立面美观,而设置后浇带则会解决这一矛盾,但只有充分了解了后浇带的功能并合理运用,才能实现建筑与结构的和谐统一.
2\
后浇带是指在现浇整体钢筋混凝土结构中,只在施工期间留存的临时性的带形缝,起到消化沉降收缩变形的作用,根据工程需要,保留一定时间后,再用混凝土浇筑密实成为连续整体的结构。
根据笔者体会,将现浇混凝土结构中后浇带的施工方法作一介绍。
一、适用范围
本方法适用于高低结构的高层住宅、公共建筑及超长结构的现浇整体钢筋混凝土结构中后浇带的施工,其他有特殊要求结构中的后浇带施工可参照本方法。
二、施工工艺
1、由于施工原因需设置后浇带时,应视工程具体结构形状而定,留设位置应经设计院认可。
2、后浇带的保留时间。
应按设计要求确定,当设计无要求时,应不少于40天;在不影响施工进度的情况下,应保留60天。
3、后浇带的保护。
基础承台的后浇带留设后,应采取保护措施,防止垃圾杂物掉入。
保护措施可采用木盖覆盖在承台的上皮钢筋上,盖板两边应比后浇带各宽出500毫米以上。
地下室外墙竖向后浇带可采用砌砖保护。
楼层面板后浇带两侧的梁底模及梁板支承架不得拆除。
4、后浇带的封闭。
浇筑结构混凝土时,后浇带的模板上应设一层钢丝网,后浇带施工时,钢丝网不必拆除。
后浇带无论采用何种形式设置,都必须在封闭前仔细地将整个混凝土表面的浮浆凿除,并凿成毛面,彻底清除后浇带中的垃圾及杂物,并隔夜浇水湿润,铺设水泥浆,以确保后浇带砼与先浇捣的砼连接良好。
地下室底板和外墙后浇带的止水处理,按设计要求及相应施工验收规范进行。
后浇带的封闭材料应采用比先浇捣的结构砼设计强度等级提高一级的微膨胀混凝土(可在普通混凝土中掺入微膨胀剂UEA,掺量为12%—15%)浇筑振捣密实,并保持不少于14天的保温、保湿养护。
三、施工要点
1、后浇带砼中使用的微膨胀剂和外加剂品种,应根据工程性质和现场施工条件选择,并事先通过试验确定掺入量。
2、所有微膨胀剂和外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。
3、微膨胀剂的掺量直接影响混凝土的质量,因此,其秤量应由专人负责,允许误差一般为掺入量的±2%。
4、混凝土应搅拌均匀,否则会产生局部过大或过小的膨胀,影响混凝土质量。
所以应对掺微膨胀剂的混凝土搅拌时间适当延长。
5、后浇带砼应密实,与先浇捣的砼连接应牢固,受力后不应出现裂缝。
6、在预应力结构中,后浇带内的非预应力筋必须为预应力筋的锚固、张拉等留出必要空间。
7、预应力结构中的后浇带内有非预应力筋、预应力筋、锚具、各种管线等,此处的后浇带砼浇捣时,应高度注意其密实度。
8、地下室底板中后浇带内的施工缝应设置在底板厚度的中间,形状为“U”
字型。
9、后浇带混凝土浇筑完毕后应采取带模保温保湿条件下的养护,应按规范规定,浇水养护时间一般砼不得少于7天,掺外加剂或有抗渗要求的砼不得少于14天。
10、浇筑后浇带的混凝土如有抗渗要求,还应按规范规定制作抗渗试块。
四、质量要求
后浇带施工时模板应支撑安装牢固,钢筋进行清理整形,施工质量应满足钢筋混凝土设计和施工验收规范的要求,以保证混凝土密实无裂缝。
五、效益分析
通过设置后浇带,使大体积混凝土可以分块施工,加快了施工进度,缩短了施工工期。
由于不设永久性的沉降缝,简化了建筑结构设计,提高了建筑物的整体性,同时也减少了渗漏水的因素。
总结:地铁设计中设计了很多环向施工缝相当于后浇带作用。
