扣件式钢管脚手架搭设基本规定第一章脚手架的分类1.吊兰脚手架它的基本构件是用51X3的钢管焊成矩形框架,并以3~4棉框架为一组,在屋面上设置吊点,用钢丝绳吊挂框架,主要是用于外装修工程。

2.附着式升降脚手架附着在建筑物的外围,可以自行升降的脚手架。

3.悬挂脚手架将脚手架挂在墙上或柱上事先预埋的挂钩上,在挂架上铺以脚手板而成。

4.悬挑脚手架它不直接从地面搭设,而是采用在楼板、墙面或框架柱上设悬挑构件,以悬挑形式搭设。

按悬挑杆件的不同种类可分为两种:一种是48X3.5的钢管,一端固定在楼板上,另一端悬出,在这个悬挑杆上搭设脚手架,它的高度应不超过6步架;另一种是用型钢做悬挑杆件,搭设高度应不超过20步架。

5.落地式脚手架(重点讲解房屋施工及桥梁满堂脚手架分单排、双排和满堂脚手架。

第二章脚手架的使用范围1.为了确保脚手架的安全可靠,《建筑施工扣件式钢管脚手架安全技术规范》JGJ130规定单排脚手架不适用于下列情况:(1)墙体厚度等于或小于180mm。

(2)建筑物高度超过24m。

(3)空斗砖墙、加气块墙等轻质墙体。

(4)砌筑砂浆强度等级小于或等于M1.0的砖墙。

2.单管立杆扣件式双排脚手架的搭设高度不宜超过50m。

3.分段悬挑脚手架每段高度不宜超过25m。

第三章脚手架组成的基本要求扣件式脚手架是由立杆,纵向、横向水平杆用扣件连接组成的钢构架,其组成应满足以下要求:1.必须设置纵、横向水平杆和立杆,三杆交汇处用直角扣件相互连接(此三杆紧靠的扣接点称为扣件式脚手架的主节点),并应尽量紧靠。

2.扣件螺栓拧紧扭矩应在40~65N.m。

3.在脚手架和建筑物之间,必须按设计计算要求设置足够数量、分布均匀的连墙件,此连墙件应能起到约束脚手架在横向(垂直于建筑物墙面方向)产生变形。

4.脚手架立杆基础必须坚实,并具有足够承载力,以防止不均匀或过大的沉降。

5.应设置纵向剪刀撑和横向斜撑,以使脚手架具有足够的纵向和横向整体刚度。

扣件式钢管脚手架施工安全要求(三篇)

扣件式钢管脚手架施工安全要求(三篇)

扣件式钢管脚手架施工安全要求扣件式钢管脚手架是建筑施工中常用的一种搭设工具,主要用于提供施工人员的工作平台和辅助材料的放置。

为确保施工安全,使用扣件式钢管脚手架时需满足以下安全要求:1. 设备检查:在使用前必须对钢管、扣件和连接件进行检查,确保无裂纹、断裂、锈蚀等损坏现象,保持设备的完好和稳定性。

2. 基础稳固:扣件式钢管脚手架的基础必须稳固,能够承受预计的荷载。

在不适宜铺设基础的情况下,可采用重型支撑脚来增加稳定性。

3. 断面尺寸:钢管的断面尺寸必须满足相关标准规定,以保证其承受力和使用寿命。

一般要求钢管的外径不小于48mm,壁厚不小于3.2mm。

4. 高度控制:脚手架的高度应根据具体使用情况进行合理控制,不得超过规定限制。

同时,高度超过2米的脚手架必须设置安全护栏,确保工人的安全。

5. 承载能力:扣件式钢管脚手架的承载能力必须符合预计荷载要求,并根据实际情况进行合理的设置。

对于需要承受较大动荷载的脚手架,应采取加强措施,提高其承载能力。

6. 连接稳定:扣件的安装必须牢固可靠,连接件的连接必须紧密,以保证脚手架的整体稳定性。

扣件和连接件的松动会导致脚手架的不稳定,应及时调整和修复。

7. 施工检查:在脚手架搭设后,施工单位应进行定期巡查和检查,确保脚手架的稳定性和安全性。

同时,要做好施工人员的培训和安全防护工作,确保他们正确使用脚手架。

8. 防止坠落:在脚手架上工作的人员必须正确佩戴安全带,并牢固固定,以防止坠落。

脚手架边缘应设置安全护栏,高度不低于1.2米,以提供有效的防护措施。

9. 积水排除:脚手架上的积水应及时排除,以防止滑倒和材料受潮。

10. 风力控制:在风力较大的情况下,应采取相应的措施,如加固或加固脚手架,以确保安全。

总之,扣件式钢管脚手架施工中的安全要求是非常重要的,施工人员必须注意并按照相关要求进行操作,以确保施工过程中的安全性和稳定性。

扣件式钢管脚手架施工安全要求(二)1. 钢管脚手架施工前必须进行安全检查,确保所有组件完好无损,没有裂纹、变形和腐蚀等缺陷。

扣件式钢管脚手架搭设 各部位规范要求全套

扣件式钢管脚手架搭设 各部位规范要求全套

扣件式钢管脚手架搭设各部位规范要求全套1.扣件式钢管脚手架搭设的一般要求(1)脚手架必须有足够的强度、刚度和稳定性,在允许施工荷载作用下,保证不变形、不倾斜、不摇晃。

(2)脚手架搭设前要平整场地,基土夯实,做好排水。

根据脚手架专项职业健康安全施工组织设计(施工方案)和职业健康安全技术措施交底的要求,基础验收合格后,放线定位混凝土垫层。

(3)垫板宜采用长度不少于2跨、厚度不小于5cm的木板,也可采用槽钢,底座要准确放在定位位置上,再将立杆放入底座内。

(4)在主节点处固定纵横向水平杆、剪刀撑、斜撑等使用的扣件,中心点的相互距离不应大于150mm。

(5)对接扣件开口要朝上或朝内。

(6)脚手板要铺满、平稳,离开墙面120~150mm o脚手板探头要用直径3.2mm的镀锌钢丝固定在支承杆件上。

(7)各杆件端头伸出扣件盖板边缘的长度不应小于IoOmm脚手板铺设脚手板的铺设要符合下列规定。

(8)在拐角、斜道平台口处的脚于板,要与横向水平杆可靠连接,防止滑动。

(9)脚手架必须配合施工进度搭设,一次搭没高度不要超过相邻连墙件以上两步。

(10)每搭完一步脚手架后,要按规定校正步距、纵距、横距及立杆的垂直度。

2.立杆搭设施工安全技术要求(1)严禁将外径48mm与51mm的钢管混合使用。

(2)相邻立杆的对接扣件不得在同一截面内。

(3)搭设立杆时,要每隔6跨设置一根抛撑,直至连墙件安装稳定后,才可视情况拆除。

(4)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,要立即设置连墙件。

(5)立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。

3 .纵向水平杆搭设施工安全技术要求(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。

(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

(3)纵向水平杆的对接扣件要交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内。

(4)不同步或不同跨两个相邻接头在水平方向错开的距离不要小于500mm,各接头中心至最近主节点的距离不宜大于纵距的l∕3o(5)搭接长度不要小于Im,要等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不要小于100mm。

扣件式钢管脚手架搭设有何要求

扣件式钢管脚手架搭设有何要求

扣件式钢管脚手架搭设有何要求扣件式钢管脚手架是广泛使用的一种搭建和支撑结构。

它由铁管和钢管制成,具有承载能力强、拆装方便、安全可靠的特点,被广泛应用于建筑、桥梁、电力、化工等行业。

在搭设扣件式钢管脚手架时,需满足一系列要求,以确保施工安全和质量。

首先,扣件式钢管脚手架的材料必须符合国家标准,并且要经过质量检验合格。

主要材料包括钢管、连接扣件等,钢管要求使用无焊缝、无裂纹且壁厚均匀的优质钢管。

连接扣件要求为铸铁或锻造钢材质,并保证连接可靠,不得出现裂纹、变形等缺陷。

其次,搭建扣件式钢管脚手架前,需进行施工方案设计,并与专业技术人员进行审核。

施工方案应考虑到工程的具体情况,包括搭建位置、高度、承重能力等因素,并采取相应的措施确保搭建的稳固和安全。

第三,搭建扣件式钢管脚手架前,必须进行场地勘察,评估地基承载能力和稳定性。

如果地基不稳定,地基基础要求加固处理。

此外,也要考虑脚手架的基础设置,如承重支撑物、地锚等。

第四,搭建扣件式钢管脚手架时,必须严格按照施工方案进行操作,保证搭建的稳固和牢靠。

搭设过程中要注意脚手架的水平度、垂直度和平整度,使用水平仪和测量工具进行检查和调整。

第五,扣件式钢管脚手架的搭建过程中,要保持良好的通风和排水条件,避免在风力大、暴雨等恶劣天气条件下施工。

同时,要进行防火处理,确保脚手架的安全使用。

第六,搭建扣件式钢管脚手架后,需要进行验收和检查,确保其符合要求。

验收时要检查脚手架的材料和结构是否合格,连接是否牢固,承重是否正常等,对问题及时处理,确保施工安全。

最后,使用扣件式钢管脚手架的施工人员必须经过专业培训,了解操作规程和安全注意事项。

施工人员要穿戴符合安全规范的个人防护装备,如安全帽、安全鞋等。

总之,搭建扣件式钢管脚手架是一个复杂的过程,需要符合一系列要求,包括材料要求、设计审核、基础处理、搭建规范、安全防护等。

只有满足这些要求,才能保证搭建的扣件式钢管脚手架安全可靠,为工程施工提供牢固的支撑结构。

扣件式钢管脚手架搭设标准

扣件式钢管脚手架搭设标准

搭 2.各种连接扣件必须扣接牢固,防止杆件打滑。
设 3.相邻两柱的接头必须错开,不得在同一步距内。
标 准
4.里、外、上、下相邻的两根大横杆的接头必须错开, 不得集中在一组主柱间距之间驳接。
5.搭设十字撑,应将一根斜杆扣在主柱上,另一根则扣
在小横杆的伸出部分。斜杆两端的扣件与立杆节点
的距离不大于20cm,最下面的斜杆与主柱的连接点 离地面不大于50cm。

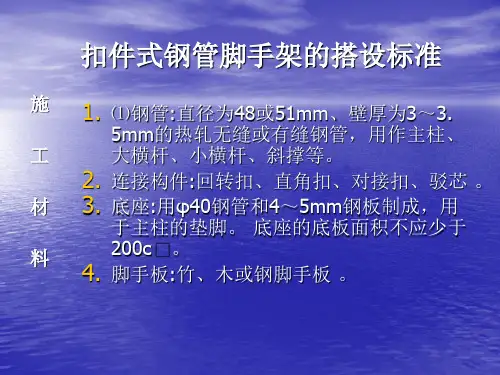

扣件式钢管脚手架的搭设标准
1.大横杆应选用无弯曲变形的钢管。用直角扣

将大横杆与纵向排列的主柱连接,扣接要稳 固、平直,与主柱互成90°。
2.大横杆搭接长度不小于1m,等间距设置3个 横 旋转扣件固定 。
3.大横杆的垂直间距不大于2.1m,高层在用棚

板1.2m左右护脚及挂安全网。
4.大横杆的接长做法与主柱相同。
扣件式钢管脚手架的搭设标准
1.小横杆应先用无严重锈蚀、无弯曲变形的

短钢管。小横杆两端用直角扣分别与内、

外排主柱连接,扣接要稳固,与主柱和大

横杆互成90°。
2.小横杆的水平间距不大于1m,垂直间距不
大于2.1m( 一层平桥的高度)。
扣件式钢管脚手架的搭设标准
1.设置斜撑应选用挺直的钢管。不得采用有
作 的内外排柱的间距为0.8~1.2m。内排柱离墙20cm,
当大于20cm时,平桥下必须加兜底安全网。
3.立主柱时先搭临时支架将柱固定,柱脚套上底座。
工 4.立好主柱后,用钢管将同一平面内的柱脚连结牢固。
柱驳口应交错,不得全部在同一水平面。
艺 5.主柱的接长,先在已装的立柱顶插入驳芯,再将后装
的立柱套上、摆正,然后在接口处装上对接口,上 紧螺栓。

扣件式钢管脚手架搭设各部位的规范要求

扣件式钢管脚手架搭设各部位的规范要求

扣件式钢管脚手架搭设各部位的规范要求1.扣件式钢管脚手架搭设的一般要求(1)脚手架必须有足够的强度、刚度和稳定性,在允许施工荷载作用下,保证不变形、不倾斜、不摇晃。

(2)脚手架搭设前要平整场地,基土夯实,做好排水。

根据脚手架专项职业健康安全施工组织设计(施工方案)和职业健康安全技术措施交底的要求,基础验收合格后,放线定位混凝土垫层。

(3)垫板宜采用长度不少于2跨、厚度不小于5cm的木板,也可采用槽钢,底座要准确放在定位位置上,再将立杆放入底座内。

(4)在主节点处固定纵横向水平杆、剪刀撑、斜撑等使用的扣件,中心点的相互距离不应大于150mm。

(5)对接扣件开口要朝上或朝内。

(6)脚手板要铺满、平稳,离开墙面120~150mm。

脚手板探头要用直径3. 2mm的镀锌钢丝固定在支承杆件上。

(7)各杆件端头伸出扣件盖板边缘的长度不应小于100mm脚手板铺设脚手板的铺设要符合下列规定。

(8)在拐角、斜道平台口处的脚于板,要与横向水平杆可靠连接,防止滑动。

(9)脚手架必须配合施工进度搭设,一次搭没高度不要超过相邻连墙件以上两步。

(10)每搭完一步脚手架后,要按规定校正步距、纵距、横距及立杆的垂直度。

2.立杆搭设施工安全技术要求(1)严禁将外径48mm与51mm的钢管混合使用。

(2)相邻立杆的对接扣件不得在同一截面内。

(3)搭设立杆时,要每隔6跨设置一根抛撑,直至连墙件安装稳定后,才可视情况拆除。

(4)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,要立即设置连墙件。

(5)立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。

3.纵向水平杆搭设施工安全技术要求(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。

(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。

(3)纵向水平杆的对接扣件要交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内。

(4)不同步或不同跨两个相邻接头在水平方向错开的距离不要小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。

扣件式钢管脚手架搭设安全交底

扣件式钢管脚手架搭设安全交底

扣件式钢管脚手架搭设安全交底1. 引言扣件式钢管脚手架是一种常用的搭建工业建筑和临时工程的支撑结构。

正确搭设扣件式钢管脚手架对保障安全施工至关重要。

本文将详细介绍扣件式钢管脚手架的搭设流程和安全操作要点,以确保工人在使用脚手架时的人身安全。

2. 扣件式钢管脚手架搭设流程2.1. 原材料准备在搭建扣件式钢管脚手架之前,需要准备以下原材料和工具:•扣件式钢管:根据工程需要选购合适尺寸和材质的扣件式钢管;•扣件:确保扣件质量可靠,能够承受搭建过程中的压力;•链锤:用于调整和固定脚手架的高度;•手套和安全鞋:确保工人在搭设过程中的个人安全;•其他常用工具:如锤子、螺丝刀等。

2.2. 基础设置在选择搭建位置前,需要对工地进行勘测,确保地面平整,并预留好合适的基础位置。

在搭建前,应清理地面,并进行必要的围栏和警示标识设置,确保人员和设备的安全。

2.3. 竖立竖管根据搭建计划,首先竖立起脚手架的立柱,即竖管。

竖管必须正确安装,并使用链锤进行调整和固定,确保脚手架的垂直度和稳定性。

在安装竖管时要特别注意人员的站位安全,避免发生高空坠落的危险。

2.4. 横杆安装完成竖管的安装后,根据设计要求和搭建计划逐步安装横杆。

横杆必须正确放置在扣件上,并使用扣件牢固地固定,以确保脚手架的稳定性和承重能力。

在安装横杆时要注意人员和材料的均衡分布,避免产生过大的侧向力。

2.5. 斜杆和水平杆安装斜杆和水平杆是用来加强和稳固脚手架结构的关键部分。

安装斜杆时,应注意角度和长度的准确调整,以确保脚手架的整体稳定。

水平杆的安装要根据需要进行调整和固定,以保证整个脚手架的平衡性。

2.6. 安全检查完成脚手架的搭设后,必须进行安全检查。

检查内容包括:•检查扣件的牢固性和数量是否满足要求;•检查竖管和横杆的垂直度和水平度;•检查斜杆和水平杆的角度和长度是否正确;•检查脚手架的整体稳定性和承重能力。

3. 扣件式钢管脚手架安全操作要点3.1. 人员培训和胸牌佩戴所有参与搭设和使用扣件式钢管脚手架的人员必须接受相关安全培训,了解使用要点和操作规程,并佩戴工地胸牌,方便管理和安全监督。

钢管扣件式脚手架搭设的基本要求

钢管扣件式脚手架搭设的基本要求

钢管扣件式脚手架搭设的基本要求1、立杆设置(1)立杆采用对接接头连接,立杆与纵向水平杆采用直角扣件连接。

接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3。

(2)上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。

主立杆与副立杆采用旋转扣件连接,扣件数量不应少于2个。

每根立杆底部应设置垫木,并且必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处立杆上。

横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方立杆上。

(3)立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

(4)立杆的垂直偏差应控制在不大于架高的1/400。

(5)开始搭设立杆时,每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。

2、纵、横向水平杆纵向水平杆设置在立杆内侧,其长度不小于3跨。

纵向水平杆接长采用对接扣件连接,要求如下:对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨;不同步或不同跨两相邻接头在水平方向错开距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。

立杆与纵向水平杆交点处设置横向水平杆,两端固定在立杆上,以形成空间结构整体受力。

3、剪刀撑设置(1)脚手架外侧立面整个长度和高度上连续设置剪刀撑;(2)每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间。

(3)剪刀撑斜杆的接长应采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。

(4)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

扣件式钢管脚手架搭设:基本规定1.1 脚手架搭设标准:横平竖直,杆件连接牢固,底脚着实,层层拉(撑)牢,支撑挺直,通畅平坦,字全设施齐全、牢固。

2.脚手架搭设人员必须具备《除种作业人员安全技术培训考核管理办法》的确良要求条件:经培训考核,取得“持种作业人员安全操作证”后才能进行脚手架的搭设和拆除工作。

3.施工现场必须建立严格的脚手架搭设安全交底和分验收制度及专人维修保养制度。

基础未验收,不准搭设脚手架;分搭设的脚手架,实行分段验收:验收记录应存档。

4.脚手架钢管应采用现行国家验收标准《直缝电焊钢管》或《低压流体输送用焊接钢管》中规定的士号普通钢管其质量应符合现行国家标准《碳素结构负》中Q235A 级负的规定。

每米长钢管的最大的重量不大于25kg,采用48*35钢管,小横杆采用18-22 米长度,以适应不同宽度的需要:钢管严禁打孔。

5.扣件:应采用可忽然铁制作的扣件:材质应符合现行国家《钢管脚手架扣件》(GB15831)的规定和要求购置。

用其它材料制作的扣件。

试验明其质量符标准的规定后方可使用。

以现有脆裂变形、党丝等象者禁止使用。

在螺栓拧紧扭力达65N。

M 时,不得以生破坏。

6.脚手板:可采用钢、木、处材料制作,每块重量不宜大于33KG7.各项目应根据工程持点编制具有针对性强的具体实施方案和措施,并经图例:(平面图、立面图、侧面图、剖面图、点详图等)。

冲压钢脚板材质应符合现行国家《碳素结构钢》GB/T700) 中Q235-A 级钢的规定,并应有防措施,木脚手板应采用杉木式松木制作,其材质应符合现行国家标准《木结构设计规范》(GBJ5)中H级材质的规定,厚度不小于50mm两端应各设直径为4 的镀锌丝箍两道。

脚手板宜采用由毛或楠制作的串板。

二:构造要求与搭设:扣件式钢管脚手架由钢管和扣件组成。

分外脚手架和里脚手架。

外脚手架有单排和双排脚手架。

1.单、双排外脚手架的构造及搭设要求良好的脚手架底和基础对脚手架的安全极为重要,在搭设时,必须作到以下几点:A :脚手架地基应平整夯实B :脚手架的立杆不应直接放在地面上,应加设底座和垫板;厚度不应小于50。

C:脚手架基础经验收合格后,应按组织施工设计的要求放线定位。

D :底座、垫板应准确地放在定位线上,垫板采用不少于2跨、厚度不小于50 的木垫板,也可采用钢。

E:脚手架基础下有设备基础,管沟时,在脚手使用过程中不应开挖,否则必须采取加固措。

F:脚手架地基应有可靠的排水措施•防止积水浸泡地基、底座4面标宜高自然地坪50三:立杆搭设要求:1.立杆的作用:立杆是脚手架中最主要的受力杆件,也主要是受脚手架传下平的垂直荷载。

当脚手架的构造尺寸符合规定要求时,不得施工准备:1.单位工程负责人应按照施工组织设计中有关脚手架的要求向架设和使用人员进行技术交底,按照规范8.1.1~8.1.5 条的规定:((A)应有产品质量合格证;(B)应有质量检验报告,钢管材质检验单;(C)钢管表面平直江滑,不应有裂缝、结疤、分屋、错位、硬弯、毛刺、压痕和深的划道;(D)钢管必须有防锈漆。

)对钢管扣件,脚手板等进行检查验收,不合格产品不得使用,合格的构、配件按品种、规格分类,堆放整齐、平稳、场地不得有积水。

2.应清除搭设场地杂物,平整搭设场地,并使排水畅通。

3.当脚手架基础下有设备基础,管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。

构件要求:1.立杆(1)立杆的允许偏差:立杆的垂直偏差,当梁高在30 米以下时,应不大于架高的1/200,当架高在30 米上时,应不大于架高的1/400~1/600,同时全高的偏差不大于100mm,立杆杆距的偏差不50mm,(2)脚手架阴阳转角处应成井字形,在搭设脚手架阴阳转角时不能缺少里立杆,避免形成脚手架转角处受力的薄弱(因脚手架宽度一致,故转角处应呈正方形,造成转角处立杆立杆间距大小有均,是因为没按脚手架搭设长度预先进行纵距平分所致。

)(3)立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的相隔接头在高度方向错开的距离不宜小于50mm,各接头中心至主节点的距离不宜大于步距的1/3;所以在开始搭设头部立杆进应将立杆挑选好;(4)搭接时,长度不应小于1 米,应采取不小于2 个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

(5)外排立杆的顶部应高出最后一步架1.5 米,作为设置安全防护围栏用。

纵向水平杆:向水平杆的构造要求与搭设;1.纵向水平杆的作用:纵向水平杆是受弯杆件,它主要承受由横向水平面杆传来的垂直荷载,对立杆的侧向变形起约束作用,从而提高立杆的承载能力。

2.大横杆步距:砌筑单、双排脚手架纵向水平杆的步距均为1.2~1.4 米,装修单排脚手架大横杆、装修双排脚手架大横杆步距为1.6~1.8米。

见表 3.大横杆的接头方式及位置大横杆接长一般采用对接扣件连接大横杆伸出最边缘扣件顶端的距离不应小于100m m 。

接头应交错,不应设在同步跨内,各接头距立杆的距离应小于立杆间距的 1/3, 风图3-1双排脚手架同层水平里外排大横杆接头亦应错开, 并且不在同一 跨度的间距内,见图3-24.若使用竹笆脚手板时,大横杆搭设在小横杆上方,并且>500A1图3-2纵向水平大横杆的对接构造1.立杆;2.大横杆;2-1外排大横 杆;2-2内排大横杆;3.小横杆在内外大横杆之间增设两道顺长杆,见图3-3图3-3使用竹笆板为脚平板时大横杆搭设构造1.内排大横杆、2.外排大横杆、3、小横杆、4内排立杆、5外排立杆、6竹笆脚手板、7顺长钢管、8木(竹、钢)脚手板、9.第一道护身栏杆、10第二道护身栏杆、11防护竹笆板或安全立网。

5.大横杆的长度一般应大于3跨,而且不小于6m,如遇圆弧处应将钢管预先弯好再搭救设。

6.大横杆搭设要求:大横杆应分别布置在立杆的内侧,以减少立杆的偏心受力。

7.大横杆搭设允许偏差:同一排大横杆的水平偏差不得大于该片架与总长度的1/300,且不大于50mm,同跨内夕卜大横杆之间的高差为10mm。

(不宜内高外低)。

扫地杆:又称落地杆,是设在脚手架立杆最底部,靠近地面的大横杆和小横杆,其主要作用是中强立杆底部的整体性,防止立杆在基础局部下沉时因受力不均匀而失稳。

按其搭设时的位置及连接形式分为纵向和横向扫地杆。

1.纵几扫地杆的搭设构造与要求基本与大横杆相同,不过只是高低位置不同而已,见前图:1-1;图1-2。

2.不等步高构架扫地杆的构造与搭设要求:当脚手架的地基有坡面、错台、坑沟等不等咼情况时,其构造应注意以下几点:(1)立杆底端必须落在可靠的基地(或结构物)上,若与土坡则应离开坡上沿3500mm,以确保立杆基底稳定(见图4-1) 无可靠基地部位可采用洞构造,悬空1~2根立杆的做法。

图4-1纵横向扫地杆构造1•纵向扫地杆、2•横向扫地杆(2)在不等高基地区段,相接上扫地杆应至少向下扫地杆方向延伸一跨固定。

(3)严格控制首步架距w 2000mm否则应增设纵向水平杆及相应的横向平杆(小横杆或叫扫地杆),以确保立杆的承载稳定和操作要求。

1. 由于工程结构和施工要求,必须搭设不同步脚手架时,其交接部位应采取:①平杆向前延伸一跨;②视需要在交接部位增架或加强剪力撑设置;③增设梯杆,方便不等高作业层间通行联系,见图4-2。

图4-2不等步构架连接2.横向扫地搭靠在纵向扫地杆的下面用扣件固定在立杆上,纵、横扫地杆距地面最高间距不超过300mm—般做法是先将纵向扫地杆用扣件固定在立杆上,距地面的厚高间距200mm再将横向扫地杆搭在纵向扫地杆上面用扣件固定在立杆上。

(五)横向水平杆的构造1.小横杆的作用小横杆是弯杆件,它主要承受由脚手架板传来的荷载,同时也对里外两侧脚手架立杆的侧向变形起着约束作用。

2.小横杆间距的构造参数凡有立杆与大横杆相交之处,都应设置小横杆,无论单、双排脚手架其小横杆间距应与立杆纵向间距相同,且应根据脚手架搭设的需要可在两立杆之立再增设1~2根小横杆,其最大间距不应大于立杆间距的1/2。

主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

主节点处两个直角扣件的中心距不应大于150mm靠墙一端的外伸长度不应大于0.42,且不应大于500mm3.小横杆搭设:小横杆应贴近每一立杆的布置,扣在大横杆上方,小横杆距立杆的距离不应大于150mm双排架时小横杆伸出里排大横杆距墙壁外边缘150mm(或小于等于100mm,既有一定操作宽度,又要防止人体坠落,见图5-1伸出外排架大横杆边缘距离应在300mn左右,不应小于100mm (不防止钢管脱扣的可能性),在任何情况下,均不得拆除作为基本构架构件的小横杆。

见图5(1)小横杆的墙上的搁置长度不应〈240mm(2)不应在砌筑的墙体的下列部位留置架眼:1)砖过梁上与梁成60度角的三角形范围内;2)砖柱或宽度小于740mm勺窗间墙;3)梁和梁垫下及其左右各370mm的范围内;4)门窗洞口两侧240mn和转角处240mm t勺范围内;5)设计图纸上规定不允许留架眼的部位。

如架眼不大于60x 120mn S寸,可不受上述2)、3)、4)条的限制。

脚手架的立杆若采用双立杆时,小横杆应布置在双立杆的左右侧,即一层左侧,一层右侧,采用单立柱时,上下层横杆应在立柱的左右侧进行布置,以减少小横杆对立杆偏心力不力的影响。

采用竹笆脚手架时,小横杆应直接固定在大横杆下面的立杆上,以做至直接传力。

见图3-3。

4.小横杆的搭设允许偏差小横杆外伸到墙体悬挑部分允许偏差为w 50mm小横杆距立杆与大横杆的交叉处不大于150mm。

(六)脚手架支撑构造要求与搭设1.脚手架支撑的作用:脚手架支撑分为剪力撑、横向撑和斜撑,它们的作用是确保脚手架结构几何不变性,增强纵向、横向刚度,防止各杆件间的变形,满足受拉和受压要求,有助于提高脚手架的承载能力。

设置剪刀撑可提高脚手架的临界荷载的12%以上,设置横向支撑可提高脚手架的临界荷载的15%以上,所以每一立面都应连续按规定设置。

2.撑设置要求及连接位置:剪力撑应每小于等于9 米设置一道,每立面同一设置高度范围内应根据设置组数预先平分纵距,保证剪刀撑尺寸统一;转角处(呈凸形转角狭窄处)不好设置剪刀撑时,应设单道呈“之”字型斜撑,上、下连续设置。

园弧处应将钢管按园弧度预弯设置。

钢管搭接长度应不小于500mm 并且用两个扣件紧固,剪彩刀撑斜杆应用固定在与之相交的横杆伸出端部或立杆上,固定两个扣件紧固,固定点距离不应大于150mm3.撑刀撑的布置与搭设:30米以下单、双排脚手架均必须在外侧立面的两端各设置一道间断式剪刀撑,由底到顶连续设置,中间每道剪刀撑的间距不应大于15米,而且每片架不少于三道剪刀撑,见图6-1 (a) 30米以上双排脚手架应在负侧立面沿整个长度和高度上设置连续式的剪刀撑,见图6-1 (b)。
