工程进度责任状范文3篇
进度计划责任状工程进度责任状

进度计划责任状工程进度责任状:工程进度责任状工程进度责任状致:广西覃永安根据鄙公司的开业时间,你所承接项目的泥工墙面、地面砖铺贴工作进度太慢,按目前进度会导致鄙公司的开业时间无法运行,而与你签订此责任状。
如果你方在月日前无法完成所有楼层的墙、地砖铺贴工作,每迟延一天处以罚金5000 元/天。
责任人:铭逸酒店筹备处赵佑加二0 一二年十一月六日:进度施工管理目标责任书进度施工管理目标责任书为认真贯彻执行“百年大计,质量第一”的方针,进一步加强建造施工进度管理工作,控制和减少质量通病,杜绝质量事故,促进建造施工工程安全、质量的进一步提高。
结合我公司下达进度标责任状标责书,项目部下达施工工程进度目标责任状,实行目标分解管理。
一、目标和任务:(1) 、1#楼、2#楼:2022 年2 月10 日开始准备进场。
2022 年2 月15 日-4 月31 日主体工作;2022 年2 月15 日-5 月30 日二次结构完;2022 年3 月15 日-11 月30 日装饰工作完;2022 年4 月10 日-11 月10 日裙楼工作完。
(2) 、3#楼、4#楼:2022 年2 月10 日准备进场。
2022 年2 月15 日-4 月31 日主体工作完;2022 年2 月15 日-4 月30 日二次结构完;2022 年3 月15 日-11 月30 日装饰工作完。
一、工程总目标:1、2 、总目标为:主体结构工程在4 月31 日全部完成。
完成住宅部份全部任务,并经验收合格将钥匙交到住户手中(12 月底)。
3、4 、商场部份完成初装修(11 月底) 。
地下室土建全部完成。
5、6 、安装工程全部结束并与外界管网碰头达到水通、电通。
室外工程完成全部基础设施,剩下面层工作。
二、作业计划见附图(按图中标示的各工序的起止时间,必须严格遵守否则会影响下一道工序进行,必然影响总工期)。
三、主要工作节点:1 、屋顶机房4 月30 日完成,展开屋面保温,5 月底屋面保温全部完成,同时屋面保温做一段外架搭设一段,7 月1 日展开外墙打底工作。
2020工程进度责任状范文3篇【精选】

影响工程进度的某些风险因素之间存在一定的相关性,现有风险分析方法在处理相关系时多假设因素之间相互独立或采用相关系数矩阵;下文是工程进度的责任状,仅供参考。
工程进度责任状一:甲方:乙方:签字(盖章) 签字(盖章) 年月日年月日为促进江南华府工程进度,杜绝出现因材料延误工期现象,明确责任,保证各楼如期竣工,特签订双方责任书。
具体条款如下:一、钢材为提高工作效率,节约时间成本甲方每月仅进一批钢材(每月10日以前进场)。
乙方于当月20日报下月全部的钢筋计划,需详细不得遗漏和错报。
二、常用材料1、混凝土提前24小时报所用材料详细计划。
2、水泥提前3天报所用材料详细计划。
3、应提前7天报所用材料详细计划的材料有:砌块、挤塑插丝板、电料、给排水管材、烟气道、风帽、涂料、防水材料等。
4、应提前15天所用材料详细计划的材料有:石材外墙砖、屋面瓦、变形缝装饰、灯具等。
三、其它、特殊材料其他零散、特殊材料应提前20天报所用材料详细计划。
四、明确责任如因乙方错报、漏报,未按期申报的原因导致材料不到位,并引起的工程延期,由乙方负全责;如因甲方原因材料不到位导致工期延误,由甲方负责,并追究相关人员责任。
乙方自购用于主体的材料,必须报甲方及监理验收,在收到验收合格单后方能用于施工,否则所用材料不予结算,如因此产生质量问题由乙方负全责。
在材料送检及施工过程中出现质量问题,不论甲乙供材,均应第一时间通知甲方相关部门,不得隐瞒不报,弄虚作假,否则乙方自愿接受甲方的经济处罚。
甲方:乙方:年月日年月日工程进度责任状二:致:为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度。
故公司对你所施工的合同段中有以下要求。
1、确保施工质量的同时要确保公司规定的时间内完成该合同段。
2、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容。
3、公司满足各项目经理对机械设备、人力的要求。
4、如在公司总经理决定的期限内完成全部工程内容,总经理将奖励项目经理人民币10000元。
责任状范文三篇

责任状范文篇一:为了安全、优质、环保、高效建设好XX高速公路,根据XX路总体施工进度计划和各标段的总体计划目标,为确保20XX年度各项计划目标按期完成,XX省XX高速公路建设开发有限公司与土建XX 标承包人签订如下目标:一、工程质量1、分部分项工程一次验收合格率100%,且质检评分在85分以上;2、中心试验室抽样合格率100%;3、质保体系完善、规章制度健全,自检数据真实、检查频率合格,质检记录资料完备。
二、工程进度1、严格按照批准的设计内容、规格、标准和业主下达的计划组织施工,20XX年开累完成投资X 万元;20XX年计划完成投资X 万元,占合同金额X 万元的XX%,20XX年开累完成投资XX万元,占合同金额XX万元的XX%2、主要工程形象进度均须达到业主下达计划的进度要求:2010年1月至2010年12月(总体工程形象进度目标)路基土石方完成XX %,开累完成100 %通道、涵洞完成X %,开累完成100 %防护工程完成X %,开累完成100 %排水工程完成X %,开累完成100 %底基层X %,开累完成100 %路面其它X %,开累完成100 %大、中、小桥:基础完成X %,开累完成100 %下部构造完成X %,开累完成100 %上部构造完成X %,开累完成100%特大桥:基础完成X %,开累完成0 %下部构造完成X %,开累完成0 %上部构造完成X %,开累完成0 %隧道:洞身开挖完成X %,开累完成100 %洞身衬砌完成X %,开累完成100 %1〉、2010年1月至2010年3月(每个标段桥和隧必须具体到每座)土石方开挖X 万立方米,完成X %,开累完成X %;土石方填筑X万立方米,完成X %,开累完成X %;排水工程(边沟等)完成X 公里, 完成X %,开累完成X %;防护工程完成X 万立方米, 完成X %,开累完成X %;通涵构造物完成X 米,X 道,完成XX%,开累完成XX %(百分比用完成长度与总长度比较)。
工程进度责任状样本(2篇)

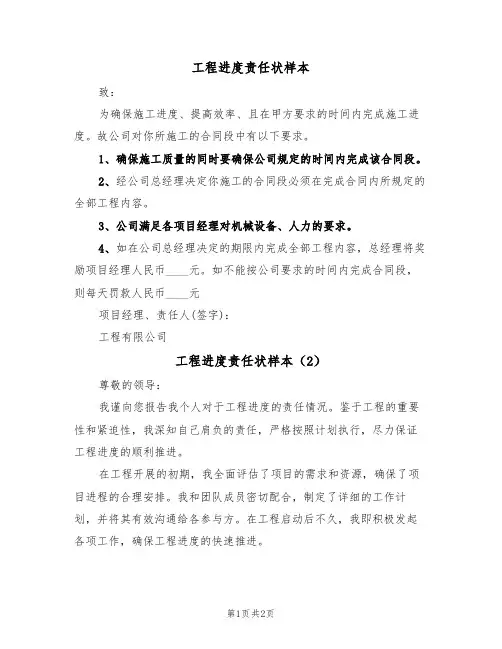

工程进度责任状样本致:为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度。
故公司对你所施工的合同段中有以下要求。
1、确保施工质量的同时要确保公司规定的时间内完成该合同段。
2、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容。
3、公司满足各项目经理对机械设备、人力的要求。
4、如在公司总经理决定的期限内完成全部工程内容,总经理将奖励项目经理人民币____元。
如不能按公司要求的时间内完成合同段,则每天罚款人民币____元项目经理、责任人(签字):工程有限公司工程进度责任状样本(2)尊敬的领导:我谨向您报告我个人对于工程进度的责任情况。
鉴于工程的重要性和紧迫性,我深知自己肩负的责任,严格按照计划执行,尽力保证工程进度的顺利推进。
在工程开展的初期,我全面评估了项目的需求和资源,确保了项目进程的合理安排。
我和团队成员密切配合,制定了详细的工作计划,并将其有效沟通给各参与方。
在工程启动后不久,我即积极发起各项工作,确保工程进度的快速推进。
为了保证进度完整和高质量的执行,我充分发挥了自己的领导能力,并且注重协调各相关方的合作。
我积极与项目经理、工程师、施工人员等进行沟通,制定了明确的工作指导方针,并督促各人员按时按需完成各项任务。
通过我不懈的努力,工期得以严格控制,大大提高了工程的效率和质量。
为了保证工程进度和质量的同时,我还时刻关注工程风险和问题的发现与解决。
在工程的执行过程中,我及时发现了一些潜在的问题,并迅速采取了适当的措施,以确保工程进度的正常运行。
同时,我积极参与改进工作流程和技术方案,不断提高了工程的效率和质量。
在整个工程进展中,我始终保持对工作的高度责任感和积极的工作态度。
我将工程进度的顺利推进作为自己的终极目标,并以此为指导原则,确保每一个环节的高效执行。
在工作过程中,我始终坚持严格执行各项规章制度和标准,确保工程的合法合规。
责任是一种态度,我始终牢记自己的责任,努力工作,超越困难,圆满完成了工程进度的任务。
工程项目管理人员责任状(3篇)

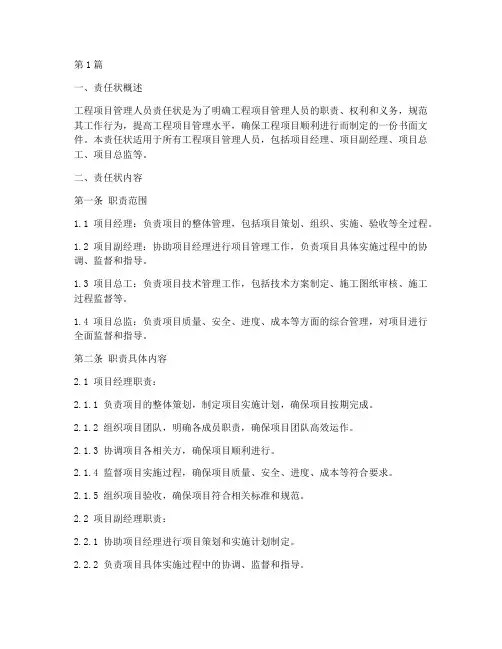

第1篇一、责任状概述工程项目管理人员责任状是为了明确工程项目管理人员的职责、权利和义务,规范其工作行为,提高工程项目管理水平,确保工程项目顺利进行而制定的一份书面文件。
本责任状适用于所有工程项目管理人员,包括项目经理、项目副经理、项目总工、项目总监等。
二、责任状内容第一条职责范围1.1 项目经理:负责项目的整体管理,包括项目策划、组织、实施、验收等全过程。
1.2 项目副经理:协助项目经理进行项目管理工作,负责项目具体实施过程中的协调、监督和指导。
1.3 项目总工:负责项目技术管理工作,包括技术方案制定、施工图纸审核、施工过程监督等。
1.4 项目总监:负责项目质量、安全、进度、成本等方面的综合管理,对项目进行全面监督和指导。
第二条职责具体内容2.1 项目经理职责:2.1.1 负责项目的整体策划,制定项目实施计划,确保项目按期完成。
2.1.2 组织项目团队,明确各成员职责,确保项目团队高效运作。
2.1.3 协调项目各相关方,确保项目顺利进行。
2.1.4 监督项目实施过程,确保项目质量、安全、进度、成本等符合要求。
2.1.5 组织项目验收,确保项目符合相关标准和规范。
2.2 项目副经理职责:2.2.1 协助项目经理进行项目策划和实施计划制定。
2.2.2 负责项目具体实施过程中的协调、监督和指导。
2.2.3 负责项目进度、质量、成本等方面的日常管理。
2.2.4 及时向项目经理汇报项目进展情况,提出改进建议。
2.3 项目总工职责:2.3.1 负责项目技术管理工作,包括技术方案制定、施工图纸审核、施工过程监督等。
2.3.2 组织技术交底,确保施工人员了解技术要求。
2.3.3 监督施工过程,确保施工质量符合设计要求。
2.3.4 协助项目经理处理技术问题,确保项目顺利进行。
2.4 项目总监职责:2.4.1 负责项目质量、安全、进度、成本等方面的综合管理。
2.4.2 组织项目质量、安全、进度、成本等方面的监督检查。
工程安全责任书(精选6篇)

工程安全责任书(精选6篇)工程安全责任书1甲方(总包方):X乙方(劳务承包方):__经甲乙双方协商:甲方将__承包给乙方施工,为使工程能够顺利进行和认真贯彻“安全第一,预防为主”的方针,做到施工安全管理工作的标准化与规范化,确保建设工程项目安全、优质、按期完成,同时为进一步明确有关各方的安全职责,进一步提高本项目建设工程施工安全管理的整体水平,杜绝重大伤亡事故的发生,保证国家与人民的财产与人生安全,根据《中华人民共和国建筑法》,《施工现场管理规定》等有关国家法令法规,甲乙双方特订立此建设工程安全生产责任书,双方共同遵守。
一、工程劳务承包方责任1、劳务承包施工企业对施工现场安全生产负有主要责任。
分包施工企业必须建立健全安全生产管理体系。
企业法人为安全生产第一责任人,对本企业的安全生产负责。
2、施工现场必须建立健全安全生产责任制,承包方项目经理为施工现场安全管理第一责任人,负责本项目安全生产的组织与实施。
3、承包施工企业应当根据施工组织设计,工程特点制定相应的安全技术措施;对专业性较强的分部分项工程,应按专项安全方案,并采取措施严格执行。
4、施工现场应健全各类现场安全管理制度,如施工现场定期安全检查与会议制度,各类设备、设备的安全验收制度,安全技术交底制度,安全生产奖罚制度,安全内业资料管理制度及各种技术操作规程及职责等。
施工现场必须严格执行施工临时用电,对无验收手续或验收不合格的坚决不予使用。
5、承包施工企业及工地应严格执行国家及建设行政主管部门有关建筑安全的各项法律、法令、法规及行业规章、规程等管理规定。
严格执行现行的“一标准三规范”《建筑施工安全检查标准》(JG59—99),《建设工程供电安全规范》(GB50194—93)。
严禁各类违章指挥与违章作业,施工企业应根据安全检验评分标准加强安全日常检查,对存在的问题及时整改,并作好记录。
6、施工现场应具备良好安全保证措施与完全的安全设施。
严格执行临边洞口的防护要求,建筑四周要求封闭施工,进入现场应设安全通道等,临街面施工必须封闭施工,保证过往行人的人身安全。
工程进度责任状范文

( 责任书)姓名:____________________单位:____________________日期:____________________编号:YB-BH-064709工程进度责任状范文Model document of project schedule responsibility工程进度责任状范文工程进度责任状范文一:甲方:乙方:签字(盖章) 签字(盖章) 年月日年月日为促进江南华府工程进度,杜绝出现因材料延误工期现象,明确责任,保证各楼如期竣工,特签订双方责任书。
具体条款如下:一、钢材为提高工作效率,节约时间成本甲方每月仅进一批钢材(每月10日以前进场)。
乙方于当月20日报下月全部的钢筋计划,需详细不得遗漏和错报。
二、常用材料1、混凝土提前24小时报所用材料详细计划。
2、水泥提前3天报所用材料详细计划。
3、应提前7天报所用材料详细计划的材料有:砌块、挤塑插丝板、电料、给排水管材、烟气道、风帽、涂料、防水材料等。
4、应提前15天所用材料详细计划的材料有:石材外墙砖、屋面瓦、变形缝装饰、灯具等。
三、其它、特殊材料其他零散、特殊材料应提前20天报所用材料详细计划。
四、明确责任如因乙方错报、漏报,未按期申报的原因导致材料不到位,并引起的工程延期,由乙方负全责;如因甲方原因材料不到位导致工期延误,由甲方负责,并追究相关人员责任。
乙方自购用于主体的材料,必须报甲方及监理验收,在收到验收合格单后方能用于施工,否则所用材料不予结算,如因此产生质量问题由乙方负全责。
在材料送检及施工过程中出现质量问题,不论甲乙供材,均应第一时间通知甲方相关部门,不得隐瞒不报,弄虚作假,否则乙方自愿接受甲方的经济处罚。
甲方:乙方:年月日年月日工程进度责任状范文二:致:为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度。
故公司对你所施工的合同段中有以下要求。
1、确保施工质量的同时要确保公司规定的时间内完成该合同段。
工程进度责任状范文3篇

工程进度责任状范文3篇影响工程进度的某些风险因素之间存在一定的相关性,现有风险分析方法在处理相关系时多假设因素之间相互独立或采用相关系数矩阵;下文是店铺为大家整理的工程进度的责任状范文,仅供参考。
工程进度责任状范文一:甲方:乙方:签字(盖章) 签字(盖章) 年月日年月日为促进江南华府工程进度,杜绝出现因材料延误工期现象,明确责任,保证各楼如期竣工,特签订双方责任书。
具体条款如下:一、钢材为提高工作效率,节约时间成本甲方每月仅进一批钢材(每月10日以前进场)。
乙方于当月20日报下月全部的钢筋计划,需详细不得遗漏和错报。
二、常用材料1、混凝土提前24小时报所用材料详细计划。
2、水泥提前3天报所用材料详细计划。
3、应提前7天报所用材料详细计划的材料有:砌块、挤塑插丝板、电料、给排水管材、烟气道、风帽、涂料、防水材料等。
4、应提前15天所用材料详细计划的材料有:石材外墙砖、屋面瓦、变形缝装饰、灯具等。
三、其它、特殊材料其他零散、特殊材料应提前20天报所用材料详细计划。
四、明确责任如因乙方错报、漏报,未按期申报的原因导致材料不到位,并引起的工程延期,由乙方负全责;如因甲方原因材料不到位导致工期延误,由甲方负责,并追究相关人员责任。
乙方自购用于主体的材料,必须报甲方及监理验收,在收到验收合格单后方能用于施工,否则所用材料不予结算,如因此产生质量问题由乙方负全责。
在材料送检及施工过程中出现质量问题,不论甲乙供材,均应第一时间通知甲方相关部门,不得隐瞒不报,弄虚作假,否则乙方自愿接受甲方的经济处罚。
甲方:乙方:年月日年月日工程进度责任状范文二:致:为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度。
故公司对你所施工的合同段中有以下要求。
1、确保施工质量的同时要确保公司规定的时间内完成该合同段。
2、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容。
3、公司满足各项目经理对机械设备、人力的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程进度责任状范文3篇
工程进度责任状范文一:
甲方:乙方:
签字(盖章) 签字(盖章) 年月日年月日
为促进江南华府工程进度,杜绝出现因材料延误工期现象,明确责任,保证各楼如期竣工,特签订双方责任书。
具体条款如下:
一、钢材
为提高工作效率,节约时间成本甲方每月仅进一批钢材(每月10日以前进场)。
乙方于当月20日报下月全部的钢筋计划,需详细不得遗漏和错报。
二、常用材料
1、混凝土提前24小时报所用材料详细计划。
2、水泥提前3天报所用材料详细计划。
3、应提前7天报所用材料详细计划的材料有:砌块、挤塑插丝板、电料、给排水管材、烟气道、风帽、涂料、防水材料等。
4、应提前15天所用材料详细计划的材料有:石材外墙砖、屋面瓦、变形缝装饰、灯具等。
三、其它、特殊材料
其他零散、特殊材料应提前20天报所用材料详细计划。
四、明确责任
如因乙方错报、漏报,未按期申报的原因导致材料不到位,并引起的工程延期,由乙方负全责;如因甲方原因材料不到位导致工期延误,由甲方负责,并追究相关人员责任。
乙方自购用于主体的材料,必须报甲方及监理验收,在收到验收合格单后方能用于施工,否则所用材料不予结算,如因此产生质量问题由乙方负全责。
在材料送检及施工过程中出现质量问题,不论甲乙供材,均应第一时间通知甲方相关部门,不得隐瞒不报,弄虚作假,否则乙方自愿接受甲方的经济处罚。
甲方:乙方:
年月日年月日
工程进度责任状范文二:
致:
为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度。
故公司对你所施工的合同段中有以下要求。
1、确保施工质量的同时要确保公司规定的时间内完成该合同段。
2、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容。
3、公司满足各项目经理对机械设备、人力的要求。
4、如在公司总经理决定的期限内完成全部工程内容,总经理将奖励项目经理人民币10000元。
如不能按公司要求的时间内完成合同段,则每天罚款人民币5000元
项目经理、责任人(签字):
工程有限公司
xx年x月x日
工程进度责任状范文三:
甲方:鄂尔多斯东方路桥集团第三工程公司
乙方:
工程名称:沿黄独巴段路面六合同段施工地点:杭锦旗巴拉贡镇工程质量
为了进一步提高工程质量,深入贯彻ISO9001国际质量管理体
系,使工程施工能够更加规范化,加强各工程公司全体员工的质量意识,从根本上保证工程质量特制定本责任状。
一、质量方针
精心施工,确保优良,争创精品。
二、质量目标责
路面工程验收一次性优良率100%;
三、工程质量检验标准
1、基层平整度、纵断高程及横坡度合格率、结构物及砌体工程几何尺寸合格率、混凝土大面平整度合格率、砌体大面平整度合格率的控制标准按照路桥事业部管理制度质量管理办法中第六章第三十二条规定执行。
2、其它工程项目的检验及评定分别执行公路和市政道路标准。
四、质量保证措施
1、各工程公司必须建立健全质量自检制度,各项工程必须配备专职的质量检查人员。
2、要求各工程公司施工人员加强质量管理,按照图纸、规范及业主、监理要求进行施工,自觉对不合格工程进行返工处理。
3、服从管理,对路桥事业部工程管理办质检人员提出的质量问题认真对待,按要求进行处理。
4、对于不合格工程,要调查原因,根据调查结果,对相关责任人进行处罚,并及时上报集团公司路桥事业部工程管理办。
5、对已完工程,在保证工期和质量的前提下,竣工验收达到优良标准,受到业主和监理的好评,路桥事业部给予工程公司奖励。
五、质量事故划分及处罚规定
一、对出现5万元以内的轻微质量事故和缺陷修补处理意见。
(一)责任单位
1、工程公司:工程公司对项目部进行通报批评;
2、民工联队:承担全部损失的60%。
(二)责任个人
1、工程公司负责人:处罚经济损失的5%;
2、主管施工的项目经理:处罚经济损失的10%;
3、质量负责人、主管技术员、试验员:处罚经济损失的5%。
二、对出现5—20万元的一般质量事故和缺陷修补处理意见。
(一)责任单位
1、工程公司:对工程公司在集团公司进行通报批评;
2、民工联队:承担全部损失的60%。
(二)责任个人
1、工程公司负责人:处罚经济损失的4%;
2、主管施工的项目经理:处罚经济损失的7%;
3、质量负责人、主管技术员、试验员:处罚经济损失的4%。
三、对出现20万元以上的重大质量事故和缺陷修补处理意见。
(一)责任单位
1、工程公司
(1)行政处罚:工程公司当年不评先进;
(2)处罚工程公司年度总奖金额的10%。
2、民工联队
(1)民工联队降级;绿卡联队取消绿卡资格,非绿卡联队清除出场;
(2)承担全部损失的60%。
