屋面保护层分格缝施工的详细说明(建议收藏)

屋面保护层分格缝施工的详细说明(建议收藏)

屋面保护层分格缝施工的详细说明(建议收藏)屋面保护层设置分格缝,可将单块混凝土防水层的面积减小,从而减少其因伸缩和翘曲变形,可有效地防止和限制裂缝的产生。

本示例工程屋面采用75厚挤塑聚苯板保温层,防水层为两层0.7厚聚乙烯丙纶卷材,特分享保护层分格缝施工做法,现场示例,以供交流。

本工程屋面设计做法施工工艺流程1、屋面防水层蓄水试验合格后,按照屋面分格缝平面布置图,在防水层上弹线,进行分格缝的施工,用C20细石混凝土根据设计坡度要求进行打底,厚度为30mm,150mm宽。

打底混凝土中嵌入20mm宽硬质泡沫条进行填充,排水沟两侧、女儿墙处分格缝宽度为30mm。

屋面分格缝平面布置图2、打底的砼终凝后,在其上抄测平点拉线,安装网片,在分格缝处断开,嵌入的泡沫条两侧采用1:2水砂浆粘贴195*45长条砖,并保证瓷砖的直线度、平整度以及粘贴强度,贴砖完成厚度为50mm,防止下道工序施工时瓷砖脱落3、钢筋网片在分格缝处瓷砖底部断开,网片位置要控制到位,必须置于细石混凝土中上部。

分格缝瓷砖施工完后强度要满足施工要求。

4、施工C20细石混凝土保护层时,按照坡度及长条砖标高控制要求由高至低的顺序进行浇筑,刮尺长度根据分格缝宽度采用6米刮尺抹平,抹平收水后进行二次压光。

受天气影响,强度增长较慢。

终凝前压光必须完成。

严禁使用水泥膏或干水泥强制提浆收光,以防出现起皮、空鼓等质量问题。

终凝后将嵌入的泡沫条取出,分格缝瓷砖两边粘贴纸胶带,防止污染瓷砖。

下部填砂,上部用沥青灌缝。

覆盖毛毡进行养护。

5、屋面基层与女儿墙、风道、墙根部连接处及转角处均做半径为150mm的R弧,并保证R弧顺直一致。

成活后刷灰色外墙乳胶漆。

6、本工程排气孔底座采用花瓶固定,花瓶高度300mm,满足防水层上方不小于250mm的要求,统一拉线调直。

花瓶底座采用水泥浆粘贴牢固,花瓶内采用1:3水泥干料填充施工,顶面压光处理。

施工控制要点1、防水层上放线、打底、长条砖标高控制、坡度要求;2、混凝土保护层压光处理;3、长条砖两侧贴纸胶带,防止污染瓷砖;4、分格缝沥青灌缝。

屋面防水保护层技术交底

屋面防水保护层技术交底
试报告。
2.评定砼强度的试块,根据《砼强度检验评定标准》(GBJ107-87)的规定,本部位取样一组,必须符合混凝土施工方案的规定。
3.防水保护层表面标高要符合要求,表面压光。
5.成品保护
在砼强度未达到上人强度时,禁止上人踩踏。
6.应注意的安全问题:
1.所有施工人员必须戴好安全帽。
6.40mm厚C20细石混凝土浇筑时随打随抹,用刮杠沿冲筋刮平,用抹子抹平,表面应压光,坡度正确,在落水口周围直径500mm范围内坡度不应小于5%;施工时注意对防水卷材的成品保护,。
7.砼的养护:砼浇筑完毕后的12小时内进行毛毡覆盖养护,砼强度达到1.2N/mm2前,不得在其上踩踏,养护7d。
4.质量标准:
2.屋面洞口临边防护不得随意挪动。
项目(专业)技术负责人
交底人:
接受交底人:
4.设置分割缝:根据屋面情况设置6m×6m分隔缝,在突出屋面的烟道、机房、女儿墙根部同样设置分隔缝,缝宽20mm,采用水泥砂浆将木条局部固定,每一个分格内混凝土应连续浇筑,不留施工缝,振捣宜采用铁辊滚压或人工拍实。严禁用振捣棒进行振捣。等混凝土达到初凝后将分隔木条取出,最后密封胶嵌缝。
5.铺设Φ4钢筋网片,单层双向铺设,间距150mm,网片搭接部位不小于150mm,并用绑扎丝连接,在遇到分割条处网片断开,网片下部设置混凝土垫块。
工程名称
新东方龙湾一期工程
施工单位
中铁建设集团济南分公司聊城新东方龙湾项目部
交底部位
17#18#22#24#楼(C区)
工序名称
屋面防水保护层
交底提要:屋面防水保护层施工
交底内容:
1.施工准备:
1.材料:混凝土标号为C20细石混凝土,采用商品混凝土,双向¢4间距150钢筋网片,玻纤布,分隔条,毛毡。

屋面防水保护层施工技术交底

屋面防水保护层施工技术交底

技术交底记录资料编号工程名称施工单位审核人分包单位□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底 施工作业交底交底部位接受交底范围混凝土班组交底摘要:屋面为正置式屋面,保护层材料采用C20细石混凝土,厚度为50mm,采用汽车泵浇筑。

交底内容:一、作业准备1、材料要求表1材料计划表序号名称规格/型号单位数量备注1混凝土C20细石m³2472挤塑聚苯板20mm m³23聚合物水泥砂浆/m³14石油沥青/t 0.035塑料薄膜/㎡6006绝缘鞋/双107尼龙线/m 2008绝缘手套/副202、主要机具表2主要机具计划表序号名称规格/型号单位数量备注1汽车泵YD-37-30台12平板式震动器ZF220台23墨斗/个24运输小车/辆45小水桶/个66半截桶/个67笤帚/把282m 靠尺2m 把29铁滚子/个410铁/木抹子/个411平锹/把412钢丝刷/个413凿子/个414锤子/把415坡度尺JZC-B2个3162m靠尺SW-LR180个317塞尺K1085个318钢针/个33、作业条件(1)屋面防水卷材已完成蓄水试验,并验收合格,劳务队接到项目部通知后方可施工。

(2)各种穿过屋面的预埋管件、烟囱、女儿墙、伸缩缝等根部的防水,已按要求处理好。

(3)现场临水临电已检查完毕,能正常使用。

(4)屋面保护层施工机具及材料已运至作业面并码放整齐。

(5)劳务队人员及机具等准备到位,劳务队做好防尘环保措施。

二、操作工艺1、工艺流程基层处理→铺设隔离层→打点、冲筋→设置分隔缝→浇筑细石混凝土→养护→验收2、施工工艺(1)基层清理:将防水层上表面的杂物清扫干净。

(2)铺设隔离层:基层处理干净后,进行铺设0.4mm厚聚乙烯膜,聚乙烯膜铺设应平整,搭接宽度为50mm,不得有褶皱、破损和漏铺现象。

(3)打点、冲筋:根据保护层厚度要求,拉线找坡,按纵横方向l.5m间距打点(贴灰饼),铺抹找坡时,先按流水方向以间距1.5m冲筋,宽度20mm。

平屋面防水保温做法

平屋面防水保温做法

平屋面防水保温做法
平屋面防水保温是建筑施工中非常重要的一项工作。

正确的做法可以有效保护建筑物,防止水渗漏和热能损失。

以下是平屋面防水保温的主要做法:
1. 做好防水层
防水层是平屋面防水最重要的一环,其质量直接影响整个房屋的使用寿命。

一般采用聚氨酯、乙烯基、SBS等材料作为防水层。

在铺设防水层前,需要先进行基层处理,清除杂物、打磨平整,并做好基层防水处理。

2. 保温材料选择
平屋面保温材料一般有EPS板、XPS板、PU板等。

其中,EPS板适用于低温地区,XPS板适用于高温地区,PU板则是适用性比较广泛的一种。

选择合适的保温材料可以有效提高房屋保温性能。

3. 保温材料铺设
保温材料铺设时需要注意材料的接缝处,应采用插口式或搭接式的方式,确保接缝处不漏气、不漏水。

同时还需要做好保温层表面的平整度,以利于后续的工作。

4. 防水层保护层
在保温材料铺设完成后,需要在其表面进行一层防水层保护层的铺设。

这一层主要是为了防止保温材料在日常使用中因受到压力而损坏。

一般采用砂浆、水泥等材料进行铺设。

5. 屋面排水
平屋面排水非常重要,可以有效防止水漏。

在设计时需要合理设置排水口和排水管路。

在实际施工中,需要确保排水口和排水管路的畅通,以确保平屋面排水效果良好。

以上是平屋面防水保温的主要做法。

在施工中,需要严格按照规范操作,确保整个施工过程安全可靠。

屋面防水卷材砂浆保护层的防裂措施

屋面防水卷材砂浆保护层的防裂措施

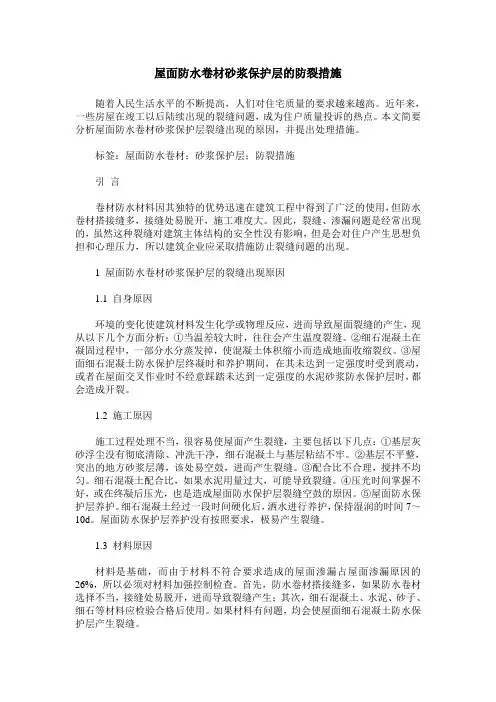

屋面防水卷材砂浆保护层的防裂措施随着人民生活水平的不断提高,人们对住宅质量的要求越来越高。

近年来,一些房屋在竣工以后陆续出现的裂缝问题,成为住户质量投诉的热点。

本文简要分析屋面防水卷材砂浆保护层裂缝出现的原因,并提出处理措施。

标签:屋面防水卷材;砂浆保护层;防裂措施引言卷材防水材料因其独特的优势迅速在建筑工程中得到了广泛的使用,但防水卷材搭接缝多,接缝处易脱开,施工难度大。

因此,裂缝、渗漏问题是经常出现的,虽然这种裂缝对建筑主体结构的安全性没有影响,但是会对住户产生思想负担和心理压力,所以建筑企业应采取措施防止裂缝问题的出现。

1 屋面防水卷材砂浆保护层的裂缝出现原因1.1 自身原因环境的变化使建筑材料发生化学或物理反应,进而导致屋面裂缝的产生,现从以下几个方面分析:①当温差较大时,往往会产生温度裂缝。

②细石混凝土在凝固过程中,一部分水分蒸发掉,使混凝土体积缩小而造成地面收缩裂纹。

③屋面细石混凝土防水保护层终凝时和养护期间,在其未达到一定强度时受到震动,或者在屋面交叉作业时不经意踩踏未达到一定强度的水泥砂浆防水保护层时,都会造成开裂。

1.2 施工原因施工过程处理不当,很容易使屋面产生裂缝,主要包括以下几点:①基层灰砂浮尘没有彻底清除、冲洗干净,细石混凝土与基层粘结不牢。

②基层不平整,突出的地方砂浆层薄,该处易空鼓,进而产生裂缝。

③配合比不合理,搅拌不均匀。

细石混凝土配合比,如果水泥用量过大,可能导致裂缝。

④压光时间掌握不好,或在终凝后压光,也是造成屋面防水保护层裂缝空鼓的原因。

⑤屋面防水保护层养护。

细石混凝土经过一段时间硬化后,洒水进行养护,保持湿润的时间7~10d。

屋面防水保护层养护没有按照要求,极易产生裂缝。

1.3 材料原因材料是基础,而由于材料不符合要求造成的屋面渗漏占屋面渗漏原因的26%,所以必须对材料加强控制检查。

首先,防水卷材搭接缝多,如果防水卷材选择不当,接缝处易脱开,进而导致裂缝产生;其次,细石混凝土、水泥、砂子、细石等材料应检验合格后使用。

屋面防水层及保温层施工工艺

屋面防水层及保温层施工工艺

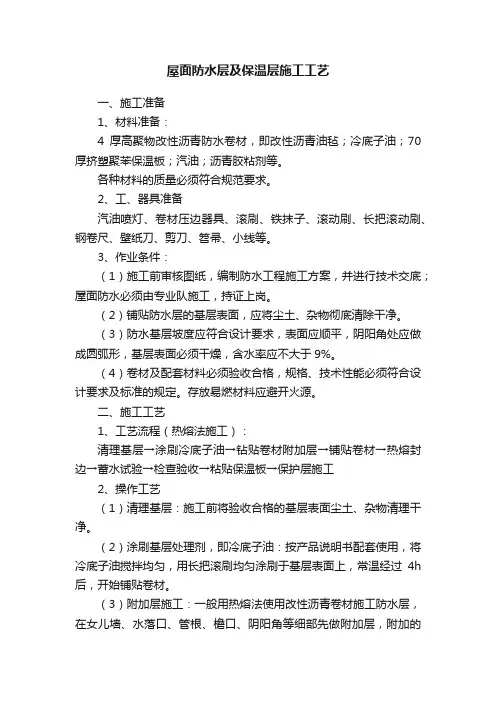

屋面防水层及保温层施工工艺一、施工准备1、材料准备:4厚高聚物改性沥青防水卷材,即改性沥青油毡;冷底子油;70厚挤塑聚苯保温板;汽油;沥青胶粘剂等。

各种材料的质量必须符合规范要求。

2、工、器具准备汽油喷灯、卷材压边器具、滚刷、铁抹子、滚动刷、长把滚动刷、钢卷尺、壁纸刀、剪刀、笤帚、小线等。

3、作业条件:(1)施工前审核图纸,编制防水工程施工方案,并进行技术交底;屋面防水必须由专业队施工,持证上岗。

(2)铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。

(3)防水基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%。

(4)卷材及配套材料必须验收合格,规格、技术性能必须符合设计要求及标准的规定。

存放易燃材料应避开火源。

二、施工工艺1、工艺流程(热熔法施工):清理基层→涂刷冷底子油→钻贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→检查验收→粘贴保温板→保护层施工2、操作工艺(1)清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。

(2)涂刷基层处理剂,即冷底子油:按产品说明书配套使用,将冷底子油搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h 后,开始铺贴卷材。

(3)附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。

(4)铺贴卷材:卷材的厚度及性能指标应符合设计要求。

本工程屋面卷材防水铺设均为单层。

将改性沥青防水卷材剪成相应尺寸,先预铺一遍,调整好位置后,将卷材在原地重新卷好,然后再进行热熔施工。

铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度短边为100,长边为150。

与基层的粘贴要严密,随粘贴随压实。

(5)热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度,末端收头用密封膏嵌填严密。

屋面防水等级和设防要求09862

屋面防水等级和设防要求09862

屋面防水等级和设防要求屋面工程根据建筑物的性质、重要程度和使用功能的要求,将建筑屋面防水等级分为I级、Ⅱ级、Ⅲ级和Ⅳ级,防水层合理使用年限分别规定为25年、l5年、l0年和5年,并根据不同的防水等级规定防水层的材料选用及设防要求。

屋面防水等级和设防要求见表。

一道防水设防是具有单独防水能力的一道防水层.屋面防水层多道设防时,可采用同种卷材叠层或不同卷材复合,也可采用卷材、防水设计要点3。

0。

1 屋面防水等级为1级时,可采用三道卷材设防;为Ⅱ时,可采用二道卷材设防;为Ⅲ级时,可采用一道卷材设防。

屋面防水等级为Ⅰ、Ⅱ级时,亦可采用卷材与其它材料防水层构成多道设防,刚性防水层宜放在卷材防水层上面,涂膜防水层宜放在卷材防水层下面。

3。

0。

2 屋面防水等级为Ⅰ级时,卷材厚度不应小于1。

5mm;Ⅱ、Ⅲ级时,不应小于1.2mm;Ⅲ级复合使用时,不应小于1。

0mm。

3。

0。

3 卷材防水屋面应根据建筑物性质、重要程度、结构特点、使用功能、环境条件、设防要求等进行防水构造设计,内容应包括保护层、防水层、找平层、保温层、隔汽层=隔离层、架空隔热层及基层处理等构造层次的设计以及防水节点构造。

3。

0。

4 屋面结构层应有较大的刚度和整体性。

当采用装配式钢筋混凝土板时,应用强度等级不小于C20的细石混凝土嵌缝密实,细石混凝土宜掺微膨胀剂;当板缝宽度大于40mm或上窄下宽时,板缝内必须设置构造钢筋。

找平层可采用水泥砂浆或细石混凝土,其厚度和技术要求应遵守《屋面工程技术规范》的有关规定.找平层应留设分隔缝,分隔缝应设在板端缝处、屋面转折处、防水层与突出屋面结构交接处。

其纵横最大间距不宜大于6m,缝宽宜为20mm,并嵌填密封材料。

分隔缝兼作排汽道时,可适当加宽,并应与保温层连通。

3。

0.5 在北纬40ºC以北地区且室内空气湿度大于75%,或其它地区空气湿度常年大于80%时,保温屋面应在结构层上、保温层下、设置隔汽层。

隔汽层可采用1.0mm厚的单层卷材空铺施工,卷材搭接宽度不应小于70mm。

屋面保护层施工技术

屋面保护层施工技术

屋面保护层施工技术1 一般规定1.1 卷材防水屋面和涂膜防水屋面的保护层应符合设计要求,以下做法可供选择并应注意:1.1.1采用与卷材或涂膜材料材性相容、粘结力强和耐风化的浅色涂料涂刷等作保护层;卷材面还可粘贴铝箔等作为保护层。

1.1.2可采用20mm厚水泥砂浆、30mm厚细石混凝土(宜掺微膨胀剂)或铺砌块材做刚性保护层;刚性保护层的厚度应满足屋面使用功能需要。

1.1.3沥青卷材保护层可用热玛脂粘结粒径3~5mm、色浅、耐风化和颗粒均匀的绿豆砂;亦可采用冷玛脂粘结云母或蛭石等片状材料。

1.1.4涂膜防水层面可采用细砂、云母或蛭石等撒布材料作保护层。

1.1.5易积灰屋面宜采用刚性保护层。

1.1.6防水层采用已带保护层(如彩砂卷材、铝箔面层卷材等)的卷材作面层时,可不另作保护层。

1.1.7架空隔热屋面或倒置式屋面的卷材防水层上可不做保护层。

1.2 保护层铺设前,卷材或涂膜防水层必须施工完毕、经过干燥并检验合格、同时清扫干净表面。

1.3 采用水泥砂浆、板块材料或细石混凝土等材料作刚性保护层,与防水层之间必须设置隔离层;隔离层应平整,起到完全隔离作用,保证刚性保护层的胀缩变形不损坏防水层。

2 施工准备2.1 原材料要求2.1.1 绿豆砂:干净、色浅、颗粒均匀、粒径3~5mm,宜用砾砂、可用尖锐颗粒少的人工砂,降雨量较大的区域宜采用粒径6~10mm小豆石。

2.1.2 保护层涂料应色浅、与底层材性相容、粘结力强、耐冷热变化、耐老化和抗冲刷性能好。

2.1.2.1 高聚物改性沥青防水涂料的物理性能应符合表2.1.2.1的要求。

表2.1.2.1 高聚物改性沥青防水涂料的物理性能要求2.1.2.2 合成高分子防水涂料的物理性能应符合表2.1.2.2的要求。

表2.1.2.2 合成高分子防水涂料的物理性能要求2.1.3 细砂、云母及蛭石:细砂应干净、色浅、是天然水成砂,粒径不得大于涂层厚度的1/4;云母及蛭石颗粒尽可能大一些、无细粉。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通用屋面防水保护层 Prepared on 22 November 2020
屋面防水保护层
40mm厚C20细石砼保护层施工
一、材料准备
1、商品细石砼等级:C20
2、Ф6或冷拔Ф4双向@150x150钢筋网片,绑扎或点焊
二、施工准备
1、C20混凝土配合比到场
2、机械设备准备齐全
3、计量器具准备齐全
4、操作人员已经交底
5、材料已足备,检验合格
三、施工工艺
基层清理→打点找坡→铺钢丝网片→设置分格缝→浇筑混凝土→抹面
1、C20混凝土配合比、检查商砼小票、合格证、报告单
2、基层清理:屋面防水已经施工完毕,淋水2小时以上并经监理单位验收通过,防水材料表面的杂物清理干净
3、打点找坡:屋面四周根据流水坡度做出40mm厚灰饼,控制混凝土的厚度。

4、铺钢丝网片:钢丝网片铺放时应确保混凝土保护层为25mm,设置在混凝土保护层的中上部,并在分格缝处断开。

5、设置分格缝的原则:不得在有积水或容易积水的地方设置;分格缝设置面积不得大于30㎡;保证屋面美观大方
6、浇筑混凝土:分格浇筑混凝土,浇筑时不得使用插入式振捣棒,必须采用平面振捣器,浇筑时先用刮杠刮平再用平面振捣器振捣密实,然后用木抹子找坡铁抹子赶光,待混凝土初凝后用塑料薄膜覆盖并浇水养护。

四、质量要求
1、细石砼强度应符合设计要求;
2、钢筋网片上面保护层15mm
3、面层光滑,不得有裂纹、脱皮、起砂等缺陷
4、坡度控制在2%,不得有倒泛水、积水现象。

五、控制措施
1、质量控制措施
①起砂空鼓开裂:抹压遍数不够、养护不好或不及时。

要严格按要求施工,加强养护。

②屋面不平或漏压:屋面的边角和水暖立管四周容易漏压或不平,施工时要加强责任心认真操作。

③施工逢留置在分格缝处,平面位置不得留置,当施工间歇超过允许时间规定,再继续浇筑混凝土时,应对已凝结的混凝土接槎处进行处理,可刷一层水灰比为—的水泥浆,再浇筑混凝土,并应捣实压平,不得显接槎。

2、成品保护措施
①屋面防水等已完成项目不得破坏,出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。

②不得在已做好的屋面上拌合砂浆杂物。
