截水沟施工技术交底
截水沟技术交底

截水沟技术交底1. 简介1.1. 定义截水沟是指在降水流经场地内的过程中,对场地内的雨水进行拦截、收集、引导和处理的排水设施。
截水沟通常和雨水收集池、渗滤井等土木工程配合使用,以达到有效的雨水收集和利用效果。
1.2. 目的截水沟的建设目的在于避免雨水对场地设施和人员造成影响,同时收集雨水作为灌溉用水或注入地下水库等二次利用的管道。
2. 施工过程2.1. 设计在进行截水沟技术交底前,需要根据现场实际情况进行详细的调查和勘察,同时结合设施建设要求、地形、气候等因素进行精细设计。
2.2. 布置工程截水沟施工需要进行工程布置,包括人员组织、设备配置、材料采购、施工计划制定等工序。
2.3. 施工操作基于工程布置,进行钻破、挖掘、设置框架、铺设管道、PC压力成型、检验、填充等操作。
在施工过程中,需要注意现场施工安全、操作规范和施工现场整洁等问题。
3. 验收截水沟工程竣工验收是对工程质量和工程安全的检验。
验收内容包括工程设计文件的交验,工程质量的检验,安装、验收证书的签发等步骤。
在验收过程中,需要严格执行验收程序和规范,确保工程质量符合规定要求。
4. 注意事项4.1. 安全防护截水沟施工需要进行专业技术操作,需要严格执行安全操作规程,保证施工人员的安全。
4.2. 成本控制在进行截水沟施工时,需要严格控制成本,提高工程效益和投资回报率。
4.3. 环境保护截水沟建设需要保护环境,遵循环保要求,避免造成环境污染和生态破坏。
同时,还需要考虑截水沟建设的可持续性,实现环境保护和经济效益的统一。
5. 结论截水沟技术交底是保证工程施工顺利、成本控制和工程验收的关键步骤。
在技术交底中,需要操作规范、安全防护、环境保护和质量控制等方面达到标准,确保截水沟工程施工和验收符合规定要求。
截水沟技术交底

(1)在沟槽开挖前,要严格控制好排水明沟顶面标高,认真对测量成果进行反复验算,并要求进行多次复测,误差要符合设计规范的精度要求。
(2)在沟槽开挖后应立即将遗留的垃圾清扫干净,并派专人负责跟踪检查。
(3)为保证截水沟的整体性,控制流水的坡度,防止出现倒流或积水现象影响排水功能,要做到截水沟(顶线、腰线和脚线)直顺。而且要求控制好放线的垂直度。
截水沟顶面应略低于自然坡面,若遇冲沟,应设缺口将水导人截水沟。
截水沟的长度超过500m时,应设置出水口,并将水引入自然河沟或桥涵进水口。截水沟的出水口,宜设置排水沟、急流槽或跌水,与其他排水设施平顺衔接。截水沟出水口一般应设深度不小于lm的截水墙或消能设施,以免出水口在水流作用下被冲毁;排水系统应完善,不得随意排放或直接冲刷边坡。
各砌层的砌块应安放稳固,较大的砌块应使用于下层,且大面向下,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。用小石子混凝土塞竖缝时,应以扁铁捣实。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
墙身沉降缝与基础沉降缝对齐。
5、沉降缝的设置
根据施工段长度以20m-50m分段砌筑并以10m~15m设置沉降缝,沉降缝用沥青麻絮或其它防水材料填充。
6、勾缝及养生
勾缝采用的砂浆强度M7.5,错缝、嵌缝饱满、密实,勾缝平顺,缝宽大体一致。每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7~14d。养护期间避免外力碰撞、振动或承重。
1、施工放样
截水沟工程施工前,由测量人员根据路基设计图纸放出开挖边线,截水沟自主动防护网边线向外至少5m开始开挖。截水沟的测量放样应适当加密,确保沟体线形美观,达到线形顺直、圆滑,并按设计要求设置沉降缝。
截水沟作业安全技术交底模板

一、交底对象1. 施工单位:[施工单位名称]2. 交底人:[交底人姓名]3. 接受交底单位:[接受交底单位名称]4. 参加人员:全体参与截水沟作业的施工人员二、交底目的为确保截水沟作业过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
三、交底内容1. 安全生产责任制(1)明确各级人员的安全职责,落实安全生产责任制。
(2)严格执行“安全第一、预防为主、综合治理”的安全生产方针。
2. 安全生产规章制度(1)认真学习并严格遵守国家有关安全生产的法律法规、行业标准和企业规章制度。
(2)施工现场必须设立安全警示标志,确保警示标志清晰、醒目。
3. 作业前的准备工作(1)熟悉施工图纸、技术规范和施工方案,明确施工内容、技术要求和注意事项。
(2)检查施工工具、设备、材料是否符合安全要求,确保施工过程中使用安全。
(3)对施工现场进行安全检查,消除安全隐患。
4. 作业过程中的安全措施(1)作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工区域设置安全警戒线,禁止无关人员进入施工区域。
(3)高空作业人员必须系好安全带,作业过程中保持安全距离。
(4)使用机械设备的作业人员必须熟悉设备性能和安全操作规程,确保设备运行正常。
(5)施工现场临时用电设备必须符合安全要求,严禁私拉乱接电线。
(6)施工过程中发现安全隐患,应立即停止作业,及时上报并整改。
5. 事故应急处理(1)发生事故时,立即启动应急预案,组织救援。
(2)事故发生后,迅速保护现场,确保事故调查的顺利进行。
(3)按照事故报告程序,及时向上级部门报告事故情况。
6. 作业结束后的清理工作(1)清理施工现场,确保无安全隐患。
(2)将施工工具、设备、材料按规定存放,做好交接班工作。
四、交底要求1. 施工人员必须认真学习并掌握本次安全技术交底内容。
2. 施工单位应定期组织安全技术交底,确保施工人员掌握最新安全知识。
3. 施工人员应自觉遵守安全生产规章制度,提高安全意识,确保自身和他人的安全。
混凝土截水沟安全技术交底模板

一、交底对象全体参与混凝土截水沟施工的施工人员、技术人员、管理人员。
二、交底目的为确保混凝土截水沟施工过程中的安全,提高施工人员的安全意识和操作技能,降低安全事故的发生率,特进行本次安全技术交底。
三、交底内容1. 一般安全规定(1)参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
(2)正确使用个人防护用品,进入施工现场必须戴好安全帽,系好安全带,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
(3)夜间作业必须有足够的照明设施,严禁使用碘钨灯。
(4)机械操作人员必须熟悉设备的使用性能和安全操作规程,设备技术状态必须良好,安全设施齐全有效。
2. 针对性安全交底内容(1)施工准备1)认真熟悉图纸,核实桩位位置,熟悉相关构造及材料要求。
2)使用经过校验合格的定型挖斗、水沟滑模机、罐车、渣土车、水准仪、GPS等设备。
3)对原材料和半成品进行检验、试验。
(2)施工顺序及工艺流程1)场地平整:施工前对施工段落水沟的原地面进行平整,根据排水方向调整出纵向的排水坡度。
2)测量放样:根据施工图纸,对施工段落水沟中心及边桩进行放样,为控制水沟线型直线段每隔20m进行放样(曲线段根据曲线半径缩短间距),并及时做引桩且标出桩顶标高,根据控制桩用白灰洒出水沟开挖线。
3)沟槽开挖:根据水沟沟槽尺寸定制标准定型挖斗,沟槽开挖采用挖机定型铲斗一次性开挖成型。
开挖前根据测量放样所放定位桩用白灰洒出开挖线,根据所洒开挖线和挖机宽度洒出挖机作业行驶路线,作业时由专业技术人员指挥挖机沿所洒行驶路线倒退行驶作业,确保所开沟槽线型美观,并根据引桩桩顶标高借助水准仪控制挖机所开槽的顶标高。
4)混凝土浇筑:混凝土集中拌制,采用专用运输车运输到施工现场。
5)养护:混凝土浇筑完成后,应及时进行养护,保证混凝土强度达到设计要求。
(3)注意事项1)人工搬运材料时,应听从指挥信号,搬运过程中注意安全,防止物体打击。
截水沟安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工队伍:________________________5. 施工负责人:________________________二、安全交底内容(一)一般安全规定1. 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2. 正确使用个人防护用品,进入施工现场必须戴好安全帽,佩戴防护眼镜,佩戴防尘口罩,穿着防滑鞋,执行安全防护措施。
3. 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4. 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
5. 机械操作人员必须熟悉设备的使用性能和安全操作规程。
6. 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7. 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8. 由于路面施工车辆较多,施工人员注意车行安全。
(二)针对性安全交底内容1. 施工现场设置安全警示标志,确保施工区域安全。
2. 在施工过程中,严格按照施工图纸进行施工,确保工程质量。
3. 施工人员应熟悉施工图纸,了解施工工艺,确保施工质量。
4. 在施工过程中,严格按照施工顺序进行,确保施工安全。
5. 人工搬运材料时,应听从指挥信号,确保搬运过程中的安全。
6. 在挖掘、搬运、运输过程中,注意地面、坑洞、坑井等危险区域,防止发生坠落、坍塌等事故。
7. 在进行截水沟施工时,注意观察周围环境,防止因施工导致周边设施损坏。
8. 严禁在施工区域内进行无关活动,防止发生意外伤害。
9. 严格把控施工材料质量,确保施工质量。
10. 施工结束后,清理施工现场,确保施工现场整洁。
截水沟急流槽安全技术交底模板

一、交底目的为确保截水沟急流槽施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将截水沟急流槽施工过程中的安全技术要求进行交底。
二、参加人员1. 施工项目经理2. 施工技术负责人3. 施工班组长4. 施工人员三、交底内容1. 施工准备(1)认真阅读施工图纸,熟悉施工工艺,了解工程特点及施工难点。
(2)对施工人员进行安全技术培训,确保施工人员掌握安全操作规程。
(3)对施工机械设备进行检查,确保其安全性能良好。
2. 施工过程安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
(2)施工前,对施工区域进行清理,确保现场无障碍物。
(3)施工过程中,严格遵循施工顺序,不得随意改变施工流程。
(4)施工人员应保持施工区域整洁,不得随意堆放材料。
(5)施工过程中,密切关注天气变化,遇有大雨、暴雨等恶劣天气时,应立即停止施工,确保人员安全。
3. 技术交底(1)截水沟急流槽施工应严格按照设计图纸进行,确保施工质量。
(2)施工过程中,严格控制材料质量,选用符合国家标准的材料。
(3)施工人员应熟练掌握施工工具的使用方法,确保施工过程顺利进行。
(4)施工过程中,严格控制施工质量,确保截水沟急流槽的排水效果。
4. 安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域应设置安全警示标志,提醒过往行人注意安全。
(3)施工过程中,加强对施工人员的现场安全监护,确保施工安全。
(4)施工现场应设置安全通道,确保人员紧急疏散。
四、施工结束后的安全工作1. 施工结束后,对施工现场进行清理,确保无残留材料。
2. 对施工设备进行检查,确保其安全性能良好。
3. 对施工人员进行安全教育,提高安全意识。
五、总结截水沟急流槽施工过程中,安全工作是重中之重。
施工人员必须严格遵守安全技术交底内容,确保施工安全。
项目经理和技术负责人要加强对施工现场的监督管理,确保施工安全。
同时,施工人员要自觉遵守安全操作规程,共同营造一个安全、和谐的施工环境。
截水沟天沟安全技术交底模板

一、交底目的为确保截水沟天沟施工过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象所有参与截水沟天沟施工的施工人员、技术人员、管理人员。
三、交底内容1. 工程概况(1)工程名称:XX项目截水沟天沟施工(2)工程地点:XX地区(3)工程规模:XX2. 安全注意事项(1)施工人员必须熟悉本工种的安全操作规程,未经培训不得上岗。
(2)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后、疲劳、带病上岗作业。
(4)施工现场严禁吸烟、使用明火。
(5)夜间施工必须保证足够的照明设施。
3. 施工方法及要求(1)施工前应做好现场勘查,了解地质、水文、交通等情况。
(2)根据设计图纸,合理划分施工段,明确各施工段的责任人。
(3)施工过程中,严格按照设计要求进行施工,确保施工质量。
(4)施工过程中,注意排水沟、天沟的稳定性,防止塌方、滑坡等事故发生。
4. 机械设备安全(1)机械设备操作人员必须经过培训,取得操作资格证书。
(2)机械设备运行前,必须检查设备状态,确保设备完好。
(3)机械设备运行过程中,操作人员必须集中精力,遵守操作规程。
(4)机械设备停机后,必须切断电源,防止误操作。
5. 施工现场安全(1)施工现场必须设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场道路必须保持畅通,防止交通事故发生。
(3)施工现场应设置安全防护设施,如防护栏、安全网等。
(4)施工过程中,注意防止高空坠落、物体打击等事故发生。
6. 应急处理(1)发生安全事故时,立即停止施工,启动应急预案。
(2)迅速组织人员救援,确保伤员得到及时救治。
(3)立即上报事故情况,配合相关部门进行调查处理。
四、交底时间交底时间:XX年XX月XX日五、交底人交底人:XX六、接受交底人接受交底人:XX七、备注1. 施工人员必须认真学习本安全技术交底,严格遵守各项安全规定。
2. 施工过程中,如遇特殊情况,应及时向项目负责人汇报,确保施工安全。
高边坡截水沟安全技术交底模板

一、交底目的为确保高边坡截水沟施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工范围:[施工范围]5. 施工时间:[开始时间]至[结束时间]三、安全技术交底内容1. 施工人员安全要求(1)所有作业人员必须持证上岗,熟悉本岗位的操作规程和安全注意事项。
(2)施工人员必须穿戴好个人防护用品,包括安全帽、防滑鞋、手套等。
(3)作业人员必须遵守施工现场的安全规定,不得擅自离开工作岗位。
2. 施工机械与设备安全要求(1)施工机械与设备必须符合国家标准,定期进行保养和维护。
(2)施工前,对机械与设备进行安全检查,确保其正常运行。
(3)机械操作人员必须持证上岗,熟练掌握操作技能。
3. 施工材料安全要求(1)施工材料必须符合设计要求,不得使用不合格或过期材料。
(2)材料堆放整齐,不得超高、超宽、超长堆放。
(3)材料运输过程中,确保安全,防止坠落、碰撞等事故发生。
4. 施工现场安全要求(1)施工现场设置明显的安全警示标志,包括危险区域、施工区域等。
(2)施工现场设置安全通道,确保人员、物资的正常通行。
(3)施工现场进行分段施工,防止交叉作业,减少安全隐患。
5. 高边坡截水沟施工安全要点(1)截水沟施工前,对高边坡进行稳定性评估,确保施工安全。
(2)截水沟开挖过程中,密切关注边坡变化,发现异常情况立即停工,并采取相应措施。
(3)截水沟施工过程中,确保排水畅通,防止积水浸泡边坡。
(4)截水沟施工完成后,进行回填、压实,确保边坡稳定。
(5)施工过程中,加强现场巡查,发现安全隐患立即整改。
四、安全技术交底责任1. 施工单位负责本次安全技术交底的组织实施。
2. 施工现场负责人对安全技术交底内容进行监督落实。
3. 施工人员严格遵守安全技术交底内容,确保施工安全。
五、安全技术交底效果评估1. 施工单位定期对安全技术交底效果进行评估,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
截水沟施工技术交底
一、适用范围
本技术交底适用于羊台山隧道进口左、右线洞顶截水沟施工。
二、设计情况
羊台山隧道洞口为确保隧道进洞后边坡的稳定安全,防止地表水对边坡产生冲刷,造成水土流失,发生洞口坍塌,在隧道边坡开挖前,开挖线5米以外砌筑洞顶截水沟。
洞顶截水沟采用M7.5浆砌片石进行砌筑,厚度不小于30cm,砌筑完成后的沟底净宽为60cm,截水沟深度不小于60cm,两侧坡度1:1;截水沟开挖完成后,底部铺设10cm
厚的砂浆垫层。
为确保洞顶截水沟施工质量,特做以下技术交底:

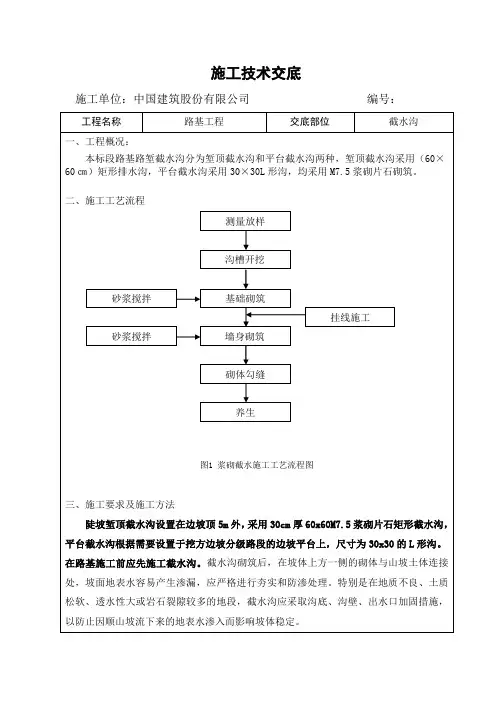

1.1、截水沟截面图如下:
三、人员配备
根据现场场地情况及工作量,选择一个施工队伍进行洞顶截水沟施工,人员安排如下;
四、施工工艺
施工顺序:测量放样→地表清理→开挖截水沟土方→断面检查→砂浆垫层施工→截水沟砌筑→砂浆沟缝。
1、测量放样
按设计图纸计算放样测设开挖线位置,并进行地面标高测量,对作业人员进行现场桩位交接。
2、地表的清理
按照截水沟距离开挖线大于5m的要求进行地表清理。
3、截水沟基坑开挖
在大于开挖边线5m外截水沟基坑进行开挖,开挖顺序:由上至下,开挖后及时对基坑进行清理,在高边坡陡峭部位开挖基坑时,需做跌水坎。
沟槽开挖成型后经现场技术员检查合格,并报请监理工程师检验基坑断面尺寸、满足设计要求,方可进行施工砌筑工程。
4、截水沟砌体施工
总体施工顺序:垫层施工→基底砌筑→截水沟身砌筑→砂浆沟缝。
(1)石料要求:
①石料应符合设计规定的类别和强度,石质均匀,不宜风化,无裂纹。
石料强度满足水沟砌筑要求。
②片石:厚度不应小于150mm(卵型和薄片不得使用)。
用做镶面的片石,选择较平整,尺寸较大,并应稍加修整。
(2)砂浆技术要求
①砌筑用砂浆的类别和强度等级应符合设计规定。
②砂浆中所用的水泥、砂、水等材料的质量标准应符合混凝土工程中相应的材料质量标准。
砂浆中用砂,采用中砂或粗砂,其中最大粒经不超过5mm。
含泥量不可超过5%。
③砂浆的配合比由试验室及监理工程师通过实验确定,采用质量法,严禁采用体积法,并应满足规范中的技术要求,当变更砂浆材料时,砂浆的配合比由试验室重新确定。
④砂浆必须具有良好的和易性,同时根据天气气温高低进行适当调整。
(3)砂浆的拌制:严格按试验室提供的施工配合比进行施工。
砂浆采用机械制集中拌制干料,现场根据使用量进行加水人工搅拌。
砂浆应随拌随用,拌制好的砂浆应在根据天气温度,最长使用时间不得超过3小时,气温超过30度时不得超过2小时。
(4)砌体施工要求
①砌筑石料在使用前必须用水浇润,表面如有泥土,水渍,应清理干净。
②砌筑基础第一层时,如基底为岩层时,应先将基底表面清理干净,用水将岩面润湿,基底可直接采用坐浆法砌筑。
③砌筑上层块石,避免振动下层砌块,砌筑工作中断后,恢复砌筑时,已砌筑的砌层表面加以清理和润湿。
④砌体采用挤浆法砌筑,石料间的砌缝应互相交错、咬搭,砂浆密实,错缝距离大于8cm。
石料不得无砂浆直接接触,也不得先干填石料,再进行铺灌砂浆。
(5)截水沟砌筑时从底处向高处进行,严禁在砌筑过程中悬空进行。
⑹砂浆勾缝
①砂浆勾缝采用平缝,平缝宽度为30~50mm,平缝勾划时形成规则形状。
②勾缝砂浆强度不低于砌体砂浆强度。
③砌体在砂浆初凝后,洒水养护7~14d,养护期间避免碰撞,振动和承重。
5、当截水沟底坡度大于20%时,沿沟底设置挡水减流石,减流石在沟底交错布置,每段长度不得小于2米。
五、施工技术措施
1、严格按照设计要求和施工规范以及其它有关检验评定标准的要求进行。
2、所有集料于施工前在现场通过试验确定选用,并报监理工程师审批。
3、施工前,通过试验选择合格的片石、砂子、拌合用水,选择最佳配合比,配合比采用重量比,严禁用体积比。
砂石分区整齐、有序堆放并挂牌标识,场地先硬化,避免砂石与泥土直接接触。
检查并调试各种施工机具。
4、开挖基础,将基底风化、松软土石清除掉,基础有水时先将水抽掉,基底标高应达到设计标高,基坑尺寸满足要求。
检测基底承载力,符合要求后进行砌筑。
5、砌体施工完成一段,及时覆盖草袋洒水养护,养护派专人负责,养护期不少于
7天。
六、安全保证措施
1、施工前,必须先清除岩面上松动的土(石)块及浮碴,清除时由上而下进行,严禁上下双重作业。
清除时还要设置拦挡设施后再进行,以防落石(土)块滚出施工场地外伤人。
2、砌石作业必须至下而上进行。
护墙砌筑时,坡下严禁站人。
抬运石块上架,跳板应坚固,并设防滑条。
3、施工人员必须戴安全帽才能进入施工场地内作业;禁止穿拖鞋或硬底鞋进场施工。
4、抬运石块必须绑扎牢固,以防滑落伤人。
5、抹面、勾缝作业必须先上后下,严禁在砌筑好的坡面上行走,上下必须用爬梯。
架上作业时,架下不准有人操作或停留,不准上面砌筑,下面勾缝。
6、施工人员上班前严禁饮酒,有病时严禁作业。
7、施工作业人员必须经项目部培训后方可上岗.
8、加强现场用电管理,严格执行持证上岗作业,现场用电开关箱均设置漏电保护器,确保用电安全。
执行“一机、一箱、一闸、一漏”管理。
