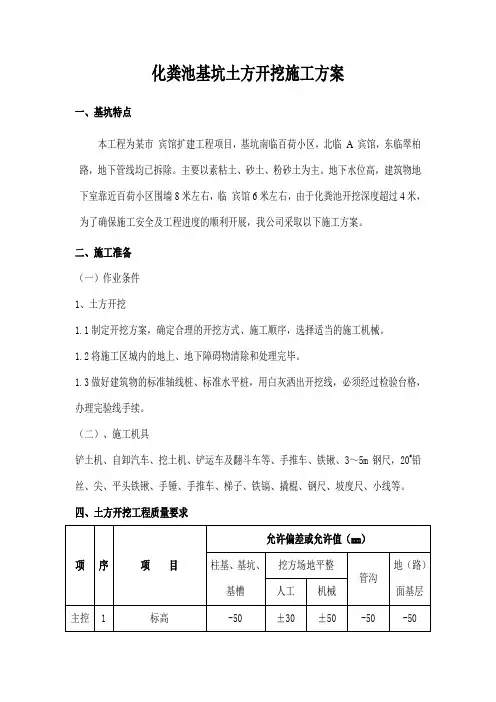

化粪池基坑土方开挖施工方案一、基坑特点本工程为某市宾馆扩建工程项目,基坑南临百荷小区,北临A 宾馆,东临翠柏路,地下管线均已拆除。
主要以素粘土、砂土、粉砂土为主。
地下水位高,建筑物地下室靠近百荷小区围墙8米左右,临宾馆6米左右,由于化粪池开挖深度超过4米,为了确保施工安全及工程进度的顺利开展,我公司采取以下施工方案。
二、施工准备(一)作业条件1、土方开挖1.1制定开挖方案,确定合理的开挖方式、施工顺序,选择适当的施工机械。
1.2将施工区城内的地上、地下障碍物清除和处理完毕。
1.3做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
(二)、施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、手推车、铁锹、3~5m钢尺,20#铅丝、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
四、土方开挖工程质量要求六、组织、协调管理及工期1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业检测单位全天候检测,并及时上报检测数据。
2、现场协调由施工负责人负责,主要协调土方开挖和井点降水及土钉墙的施工。
3、工期:土方开挖计划10天。
七、应急措施及注意事项1、应急措施在基坑开挖期间,设专人检查基坑稳定,发现问题及时能报有关施工负责人员,便于及时处理。
在施工中如发现局部边坡位移较大,须立即停止开挖,通知围护单位做好加固或加密锚杆处理,进行边坡喷砼,待稳定后继续开挖。
如施工过程中发现水量过大,及时增设井点处理。
2、注意事项坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。
基坑边外部荷载不得大于15kpa。
坑边不得有常流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。
九、安全文明施工1、操作安全技术措施①现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。
化粪池基坑开挖施工工艺.doc

化粪池基坑开挖施工工艺0由于化粪池所处位置均为回填土,且一次性回填厚度为10m左右,造成土质较差,含水率大,土质疏松,并且地下水丰富,且正逢雨期施工。
化粪池基坑深度为6~7.5m,考虑到一方面施工场地狭小,不便于放坡施工,另一方面深基坑挖土,疏松回填土放坡易造成塌方危险。
鉴于以上各种原因故提出此基坑开挖钢板桩挡土施工方案。
1、概述0本工程根据基坑深度,采用9m长拉森挡土钢板桩,根据该场地的工程地质条件、周边环境、地面变形控制要求,坡顶所有管线应尽可能外移或改道。
严禁坡顶堆放重物或附件荷载。
0为了使钢板桩之间形成整体,钢板桩两侧采用350×250H型钢电焊连接。
0钢板桩采用32#b槽钢桩,支护结构选用钢材均采用Q235等级B 的碳素结构钢。
02、进场主要材料计划0序号材料名称规格数量单位备注1 32#b槽钢320×100×10 300 根桩长9m2 H型钢(围檩)350×350×12×19 50 m 双面350H型钢3 电焊条E43 100 kg3、主要进场机械设备数量表0序号机械名称规格型号台数备注1 液压履带起重机QNY38 12 振动锤DZ45A 13 交流弧焊机Bx1-500-3 24 气割设备氧气、乙炔气 24、基坑支护施工步骤0挖去表层土体→打钢板桩→安装钢围檩和支撑→基坑开挖(基坑开挖前进行降水)→化粪池及其基础施工→基坑回填→拆除支撑围檩→拔出拉森钢板桩→在桩的缝隙处用细砂回填密实05、人员组织0工种人数职责技术员 1 负责全面指导现场施工施工员 1 负责按图指导工人施工测量员 2 负责放线并控制钢板桩轴线、垂直度安全员 1 负责现场安全工作吊车司机 1 负责开吊车、吊桩、振动锤桩工作起重工 1 负责吊桩、移桩、送桩就位打桩技术工 2 负责控制油泵、电开关、桩准确就位气割、电焊工 1 负责现场钢材切割、电焊工作电工 1 保证施工生产用电及用电安全工作机修工 1 保证现场机械设备正常运转辅助工 3 辅助其他人员工作合计156、钢板桩施工工艺要求01)设备选型:0为了节约工期,综合考虑现场的施工场地,桩打拔时采用液压履带式打拔机。
化粪池基坑开挖方案

目录一、工程概况 (2)二、编制依据 (2)三、施工计划 (2)四、施工工艺技术 (3)五、基坑支护措施 (6)六、应急措施及注意事项 (7)七、土方回填 (8)八、安全文明施工 (8)九、扬尘防治 (9)南京江宁晓里村安置房小区化粪池基坑开挖专项施工方案一、工程概况南京江宁晓里村安置房工程位于南京市江宁区。
本工程为新建小区。
化粪池型号分为:G4-9SQF、G9-30SQF、G11-50SQF、G12-75SQF、G13-100SQF。
化粪池基坑开挖深度平均为3.8m,其中G12-75SQF、G13-100SQF化粪池基坑底高程为7.28m。
二、编制依据(1)本工程的有关设计施工图纸、参照图集03S702(2)本工程地质勘察报告(3)《地基与基础工程施工及验收规范》(GB5022002)(4)《危险性较大的分部分项工程安全管理办法》建安(2009)87号三、施工计划根据污水管网平面布置图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡。
3.1.1对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、地下河流、气象、运输道路、邻近建筑物、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。
3.1.2构筑物的定位桩需经检验核准后方可施工。
3.1.3做好轴线定位的控制和校核,进行测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线与水准标志,龙门板应离开开挖坑边缘3.0m~5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。
化粪池基坑支护及开挖施工方案

V 目录1 编制依据 (2)2 工程概况 (2)3 施工方案拟定 (2)4 施工方案 (3)4.1钢板桩支护施工方案 (3)4。
1。
1施工组织 (3)4.1.2 施工机械及设备 (3)4.1。
3 钢板桩施工 (4)4.1.4 质量保证措施 (5)4。
1.5 安全施工措施 (6)4.1.6 文明施工措施 (7)4.2 土钉墙支护施工方案 (7)4.2。
1 施工工艺框图 (7)4。
2。
2 施工方法 (7)4.2。
3 原材料 (10)4。
2.4 施工机械设备 (10)4。
2.5 劳动组织及安全 (10)4.2。
6 质量要求 (11)5 基坑监测措施 (12)5.1基准网的建立 (12)5。
2 基坑支护变形观测 (12)5.3 观测方法 (12)5.4 基坑周围建(构)筑物等的监测措施 (13)6 施工工期 (13)7 计算书 (13)7.1 钢板桩支护计算书 (13)7.2 土钉墙支护计算书 (17)1 编制依据1。
1 惠州市华裕居现场场地情况。
1。
2 与本工程施工、设计相关的规范及标准,如:《基坑土钉支护技术规程》。
1。
3 化粪池图纸和建设单位提供的无动力化粪池平面布置图相关技术参数及施工要求.2 工程概况华裕居工程现处于主体结构施工阶段,场地内地下室外设计有两个化粪池(无动力微型生活污水处理池),300T厌氧池、300T生物滤池和200T生物滤池及300T和200T组合氧化沟位于建筑物北侧、200T厌氧池位于建筑物西侧,均位于原基坑回填范围内.目前由于北侧是进出现场的唯一一条施工临时道路,如果无动力化粪池在前期进行施工将造成施工道路中断,无法进行建筑物的结构施工,应安排在后期施工(工程交工前).西侧化粪池对施工的影响也较大。
两个化粪池规模分别为300吨/日、201吨/日,由厌氧池+生物滤池+检查井+氧化沟组成,外网下水管道埋深分别为:⑴300T厌氧池污水入口为:—2.74m, 300T 生物滤池污水入口为:—4.34m;⑵200T厌氧池污水入口为:—3。
化粪池开挖及支护施工方案!

化粪池开挖及支护施工方案化粪池是用于集中存放和处理居民和机构的污水和固体废物的设施,是城市环境卫生的重要组成部分。
化粪池的开挖及支护施工是化粪池建设的重要环节,其施工方案的设计和实施对后续污水处理工作具有重要影响。
一、化粪池开挖设计1.1 开挖位置确定化粪池的开挖位置需考虑排水、通风和运输等因素,应选择距离居民区远离地下管线的合适位置,以确保施工安全和便利性。
1.2 开挖尺寸确定根据设计要求和使用需求确定化粪池的开挖尺寸,包括深度、长度和宽度等参数,确保污水处理效果和存储容量。
二、化粪池支护施工方案2.1 支护材料选择在开挖过程中,根据土壤情况和开挖深度选择合适的支护材料,如钢支撑、混凝土支护等,以确保施工安全和支护稳定性。
2.2 支护工艺设计在化粪池开挖施工过程中,应根据支护材料的特点和施工条件设计支护工艺,包括施工方法、工序和质量要求等,确保支护效果和施工进度。
2.3 支护效果监测在支护施工过程中,应定期对支护效果进行监测和评估,及时发现和解决支护问题,确保化粪池施工质量和安全。
三、施工现场管理3.1 安全注意事项化粪池开挖和支护施工过程中,应加强现场安全管理,制定施工安全管理制度,做好安全防护措施和应急预案,保障施工人员和设备安全。
3.2 施工环境保护在化粪池施工过程中,应注意保护施工环境,减少对周边环境的影响,合理利用资源,降低污染排放,做到施工与环保的协调发展。
四、总结化粪池开挖及支护施工是化粪池建设的重要环节,施工方案的设计和实施对化粪池的使用效果和使用寿命具有重要影响。
只有科学合理的施工方案和严格规范的施工管理,才能确保化粪池的安全运行和环境质量。
Let’s clean our world!。
Z11-50SQF化粪池基坑开挖及换填施工计划.Adoc

通信学院科训大楼室外化粪池专项施工方案一、工程情况通信学院科训大楼室外化粪池设计选型分别为Z11-50SQF和Z13-100SQF共2座;其综合楼F轴外型号为Z11-50SQF,而原施工总平面图上生化池位置选型为Z13-100SQF;根据《砖砌化粪池标准图集02S701》中Z11-50SQF型化粪池结构尺寸参数表,按在现浇盖板上覆土0.8M计算,则基坑开挖深度为地表下4.5M。
本项目在大楼基础施工时,就已发现工程施工区域内的地下土层存在着大量淤质沙性土层,在渗水作用下具有流动特性,极易造成滑坡及坍塌;经对综合楼F轴外的Z11-50SQF化粪池基坑进行试挖,探明此处施工范围内仍为淤质沙性土层,且在地表4M以下表现为具有高流动性的软弱淤质沙性土;为保证化粪池底板不因地基土层承载力过低而造成化粪池不均匀沉降或开裂,其底板下软弱土层需进行换填施工,基坑开挖应依照施工规范对化粪池边四周进行放坡作业。
又因Z11-50SQF 化粪池周边10M范围内存在一座礼堂建筑和一座老式砖混办公楼建筑,为避免化粪池基坑开挖对此建筑物造成危害,特编制Z11-50SQF化粪池基坑开挖及边坡加固处理方案。
二、施工组织及措施(一)施工准备1、劳动力准备:砖工5人、石工2人、土工3人、平工5人等。
2、材料准备(Z11-50SQF化粪池备料):32.5级水泥15t、特细砂20t、块石120m3、10cm石子15t、20cm石子10t及其他辅助材料等。
3、施工机具准备:日立200型挖机一台、小型自卸式翻斗车2台及综合楼处40塔吊一台配合材料运输转运等。
(二)施工技术措施要点1、开挖施工顺序化粪池基坑开挖采用分段开挖作业,从一端向另一端依次进行,沿长向分三段分次完成;每次开挖长度不得超过5M。
因场地狭窄(坑边有建筑和树木),每次开挖出的土方均用翻斗车及时外运,化粪池施工完成后再次转运回填。
2、每5M施工段应一次性开挖,开挖深度为化粪池板底下1米处,采用边挖边人工连续抛填块石进行换填,同时用挖机进行压实;换填深度为0.8M,宽度为:化粪池底板宽+周边作业面+0.5M。
化粪池施工方案
3、施工措施化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺垫层下卵石或碎石层→混凝土垫层→砌筑池壁→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内壁、外壁防水砂浆,化粪池外壁涂热沥青→作化粪池24H灌水实验→土方回填→化粪池预制顶盖安装。
根据本工程特点各分项工程确定如下施工方案:(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并采取基坑土体护坡砌筑毛石墙的加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台DN100泥浆泵昼夜抽水,设一专人昼夜看护。
为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层。
(2)、砌体工程施工措施①、砌筑砂浆采用强力灰粉代替石灰膏,中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。
搅拌时间自投料完毕算起,不得小于120秒钟。
③、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM。
落地灰在初凝前回收,重新搅入新砂浆中使用。
⑤、砌第一皮砖前,当基础混凝土表面高低差大于20MM时应把上表面用C20细石砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝。
化粪池开挖及支护施工方案
化粪池开挖及支护施工方案一、前言化粪池在城乡生活中起着重要作用,而实施化粪池开挖及支护施工对于保障环境卫生和提高生活质量具有重要意义。
本文将就化粪池开挖及支护施工方案进行详细介绍,希望能为相关从业人员提供参考。
二、工程概述2.1 工程背景化粪池开挖及支护施工是在城市或农村建设中常见的工程,旨在收集并处理污水,减少对周边环境的污染。
2.2 工程范围本次化粪池开挖及支护施工包括地面开挖、支护体系的设计与施工等内容。
三、施工准备3.1 勘察设计在进行化粪池开挖及支护施工之前,需要进行详细的勘察设计工作,确定开挖地点的地质条件、土层性质等情况,以便制定合理的施工方案。
3.2 施工人员培训施工前需要对相关人员进行培训,确保他们了解施工方案及安全注意事项。
四、开挖施工4.1 地面标志定位在开始开挖之前,需要根据设计要求对开挖区域进行标志定位,确保开挖位置准确无误。
4.2 机械开挖采用适当的机械设备对化粪池进行开挖,根据设计要求控制开挖深度和施工精度。
五、支护施工5.1 支护设计根据地质情况及开挖深度,制定合理的支护方案,保证施工安全。
5.2 支护施工采用合适的支护材料和工艺进行支护施工,确保化粪池的结构牢固稳定。
六、施工质量控制6.1 监测与检测在施工过程中需要定期进行监测与检测,及时发现问题并采取相应措施。
6.2 质量验收施工完成后,进行质量验收,确保化粪池开挖及支护施工符合相关标准和要求。
七、安全注意事项施工过程中应严格遵守相关安全规定,加强安全防护,确保施工人员和周围环境的安全。
八、总结化粪池开挖及支护施工是一项细致而复杂的工程,需要全面考虑各种因素,保证施工质量和安全。
希望本文对相关从业人员在化粪池施工中提供一些帮助和参考。
以上是针对化粪池开挖及支护施工方案的详细介绍,希望对您有所帮助。
化粪池土方工程施工方案
化粪池土方工程施工方案一、工程概况化粪池土方工程是在地下开挖、运输、填筑土方的过程中,为化粪池的建设提供基础工程支持。
本文将从施工前准备、工程实施、质量控制等方面,介绍化粪池土方工程的具体施工方案。
二、施工前准备在开始土方工程施工之前,首先需要进行施工前准备工作。
具体步骤如下: 1. 制定详细的工程方案,确定开挖范围、深度等施工参数; 2. 选派专业人员进行现场勘察,了解地质情况,确定施工难度和风险; 3. 调配所需机械设备和人力资源,确保施工顺利进行; 4. 制定安全生产方案,保障施工人员和设备的安全。
三、工程实施1. 开挖土方1.根据设计要求和现场勘察结果,确定土方的开挖范围和深度;2.利用挖掘机、推土机等机械设备进行土方的开挖,保证土方的平整度和垂直度;3.定期清理施工现场,确保施工过程中不会影响周边环境。
2. 运输土方1.将开挖的土方运输至指定地点,可以使用卡车、装载机等机械设备进行运输;2.保证土方的质量和数量符合设计要求,避免浪费和污染环境;3.定期检查运输设备,确保运输过程中不会出现安全事故。
3. 填筑土方1.将运输好的土方填筑至化粪池工程现场,根据设计要求进行填筑;2.利用压路机等设备对填筑土方进行压实,确保土方的稳定性和承载能力;3.定期检查填筑土方的质量,避免出现松散或不均匀填筑的情况。
四、质量控制在化粪池土方工程施工过程中,需要加强质量控制,确保施工质量符合设计要求。
具体措施如下: 1. 严格执行施工方案和设计要求,确保土方的开挖、运输、填筑过程符合规范; 2. 定期进行工程质量检查,发现问题及时整改,保证土方工程质量; 3. 做好施工记录和台账,随时掌握施工进度和质量状况,及时进行调整。
五、总结化粪池土方工程作为化粪池建设的基础工程之一,施工过程中需要充分考虑地质情况和设计要求,严格执行施工方案和质量控制措施,确保施工质量和进度。
只有按照规范及设计要求进行施工,才能保证化粪池土方工程的安全可靠和持久稳定。
化粪池的施工方案
化粪池的施工方案一、背景介绍化粪池是用于采集和处理人类粪便和污水的设施,广泛应用于农村地区和偏远地区。
化粪池的施工方案是为了确保化粪池的安全、高效运行,有效处理污水和粪便,保护环境和人类健康。
本文将详细介绍化粪池的施工方案。
二、施工前准备工作1. 确定施工地点:根据当地环境和规划要求,选择合适的地点进行施工。
2. 进行土地测量:利用专业测量设备对施工地点进行测量,确定化粪池的尺寸和深度。
3. 确定施工材料:根据设计要求,确定所需的施工材料,如混凝土、钢筋等。
三、施工过程1. 土方开挖:根据设计要求,使用挖掘机或者人工开挖方式进行土方开挖,确保化粪池的尺寸和深度符合要求。
2. 基础施工:在土方开挖完成后,进行基础施工,包括清理基坑、铺设防水层、浇筑混凝土基础等。
3. 壁板安装:在基础施工完成后,进行壁板安装,采用预制混凝土壁板或者砌筑砖墙的方式,确保化粪池的结构坚固。
4. 盖板安装:在壁板安装完成后,安装化粪池的盖板,盖板可以采用预制混凝土盖板或者其他材料,确保化粪池的密封性和安全性。
5. 排水管道安装:在化粪池施工过程中,安装排水管道,将厕所和其他污水排放管道与化粪池连接起来,确保污水能够顺利进入化粪池进行处理。
6. 气体排放管道安装:为了排放化粪池内产生的气体,需要安装气体排放管道,并确保管道安全、稳固。
7. 进水管道安装:为了给化粪池供水,需要安装进水管道,将水源与化粪池连接起来。
8. 完善附属设施:根据需要,可以在化粪池周围建设护栏、通风设备等附属设施,以提高化粪池的使用便利性和安全性。
四、施工质量控制1. 施工现场管理:严格按照设计要求和施工方案进行施工,确保施工质量和安全。
2. 施工材料质量控制:对所使用的施工材料进行质量检验,确保材料符合标准要求。
3. 施工过程监控:对施工过程中的关键节点进行监控,及时发现和解决问题,确保施工质量。
4. 现场验收:在施工完成后,进行现场验收,确保化粪池的施工质量和功能符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
通信学院科训大楼室外化粪池专项施工方案
一、工程情况
通信学院科训大楼室外化粪池设计选型分别为Z11-50SQF和Z13-100SQF共2座;其综合楼F轴外型号为Z11-50SQF,而原施工总平面图上生化池位置选型为Z13-100SQF;根据《砖砌化粪池标准图集02S701》中Z11-50SQF型化粪池结构尺寸参数表,按在现浇盖板上覆土0.8M计算,则基坑开挖深度为地表下4.5M。
本项目在大楼基础施工时,就已发现工程施工区域内的地下土层存在着大量淤质沙性土层,在渗水作用下具有流动特性,极易造成滑坡及坍塌;经对综合楼F轴外的Z11-50SQF化粪池基坑进行试挖,探明此处施工范围内仍为淤质沙性土层,且在地表4M以下表现为具有高流动性的软弱淤质沙性土;为保证化粪池底板不因地基土层承载力过低而造成化粪池不均匀沉降或开裂,其底板下软弱土层需进行换填施工,基坑开挖应依照施工规范对化粪池边四周进行放坡作业。
又因Z11-50SQF化粪池周边10M范围内存在一座礼堂建筑和一座老式砖混办公楼建筑,为避免化粪池基坑开挖对此建筑物造成危害,特编制Z11-
50SQF化粪池基坑开挖及边坡加固处理方案。
二、施工组织及措施
(一)施工准备
1、劳动力准备:砖工5人、石工2人、土工3人、平工5人等。
2、材料准备(Z11-50SQF化粪池备料):32.5级水泥15t、特细砂20t、块石120m
3、10cm石子15t、20cm石子10t及其他辅助材料等。
3、施工机具准备:日立200型挖机一台、小型自卸式翻斗车2台及综合楼处40塔吊一台配合材料运输转运等。
(二)施工技术措施要点
1、开挖施工顺序
化粪池基坑开挖采用分段开挖作业,从一端向另一端依次进行,沿长向分三段分次完成;每次开挖长度不得超过5M。
因场地狭窄(坑边有建筑和树木),每次开挖出的土方均用翻斗车及时外运,化粪池施工完成后再次转运回填。
2、每5M施工段应一次性开挖,开挖深度为化粪池板底下1米处,采用边挖边人工连续抛填块石进行换填,同时用挖机进行压实;换填深度为0.8M,宽度为:化粪池底板宽+周边作业面+0.5M。
3、每5M段基底换填完成后在基坑周边立即进行细石砼片石挡墙施工,对砂质边坡进行反压支护;支付挡墙厚为500mm,上口高度为地表面标高。
支护挡墙按每500mm间距以梅花型布置透水孔,以降低四周含水流质砂土对片石挡墙形成的水平侧压力。
坑底换填和细石砼片石挡墙按施工段分段完成并在挡墙细石砼达到终凝后方能进行后续工序施工。
4、在Z11-50SQF化粪池整个基坑开挖、换填、挡墙支护形成后,按照《砖砌化粪池标准图集02S701》中的Z11-50SQF型化粪池图集要求施工。
5、本项目的Z13-100SQF型化粪池基坑试挖后,若地质情况、条件与之相似,则仍按此方案执行。
(三)施工安全主要措施及xx施工要点
1、基坑开挖前四周应设立警戒带和警示标志;基坑周边严禁堆放任何
重物,防止边坡地面受压沉降造成边坡失稳。
2、应尽量避开雨天施工,施工期间应拍专人随时观察边坡稳定情况,
若出现异常情况应立即停止开挖施工,并马上组织对此进行处理,防止扩大损失。
3、应提前作好施工期间的人、材料、机具准备,尽量缩短施工工期。
4、化粪池结构施工完成后应及时进行回填夯实。
